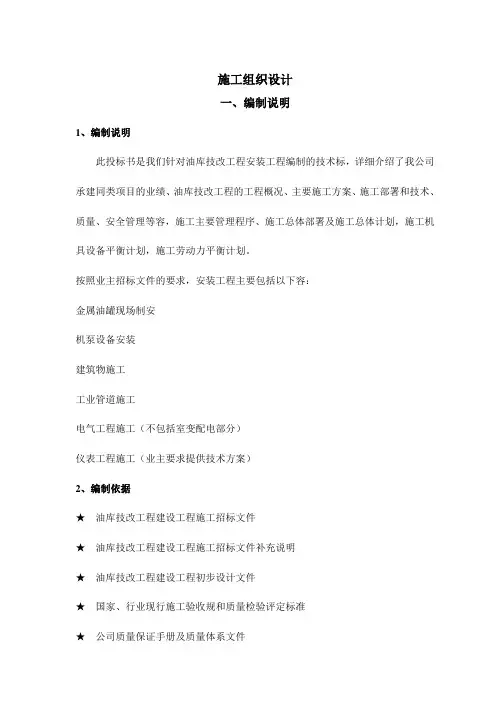

施工组织设计一、编制说明1、编制说明此投标书是我们针对油库技改工程安装工程编制的技术标,详细介绍了我公司承建同类项目的业绩、油库技改工程的工程概况、主要施工方案、施工部署和技术、质量、安全管理等容,施工主要管理程序、施工总体部署及施工总体计划,施工机具设备平衡计划,施工劳动力平衡计划。

按照业主招标文件的要求,安装工程主要包括以下容:金属油罐现场制安机泵设备安装建筑物施工工业管道施工电气工程施工(不包括室变配电部分)仪表工程施工(业主要求提供技术方案)2、编制依据★油库技改工程建设工程施工招标文件★油库技改工程建设工程施工招标文件补充说明★油库技改工程建设工程初步设计文件★国家、行业现行施工验收规和质量检验评定标准★公司质量保证手册及质量体系文件★公司承建类似工程的施工技术经验二、组织机构及管理模式为了满足技改工程施工的需要,公司将迅速组建公司项目经理部,实行公司直接领导下的项目经理负责制。

采用动态管理、目标控制、节点考核的管理方法组织施工,实施ISO9002质量保证模式,创建优质工程。

经理部根据人员精、层次少、调度灵的原则建立高效率的指挥控制系统和精干协调的职能管理体制(公司项目经理部组织机构图见下页),实施工程进度、质量、成本的有效控制。

所设六个职能部门的职责围如下:★行政部:负责党、政、工、团及外关系协调,文秘、公关、宣传、保卫、后勤、保健、打印复印、小车班等业务。

★施工部:负责计划、统计、施工调度、安全管理、现场文明施工以及施工机具调配等业务。

★技质部:负责施工技术、计算机技术、图纸资料等业务;负责贯彻ISO9002标准,监督、控制质量体系运行,组织A、B级质量控制点检查,组织单位工程质量评定,监督探伤和理化试验工作;负责优质工程、计量等管理业务。

★采办部:负责设备器材计划、采购、进货、验收、保管、发放等业务以及劳动用品管理;负责施工机具的管理。

★经营部:负责合同、预算、结算、劳资、定额、企业管理等业务。

油库施工组织设计(施工)

油库施工组织设计(施工)

第一条:概述1.1编制说明本施工组织设计根据设计图纸、国家现行的施工标准、规范、法律法规为主要依据,结合施工现场的实际需要,并根据我方多年来在油库施工方面积累的大量经验编制而成,详尽介绍在该工程上拟采用的主要施工方法及技术措施,项目的组织管理,以及实现工程质量、进度、HSE、文明环保施工、季节性施工等各方面的管理工作目标以及采取的保证措施。

力争按时交付给业主一个优质、安全、环保的工程项目。

1.2、工程概况本工程位于山东省聊城市良种厂邻。

本工程的工程量主要包括:新建2座5000m3内浮顶钢制储罐和原有3座3000 m3储罐内浮顶改造、原有5座300 m3储罐内浮顶改造及配套的收发油系统、消防系统、给排水及油污水处理系统、供配电系统、自控系统、总图运输系统、行政办公楼、综合楼、收发油管理室、桶装仓库等。

工程含概土建、油罐制安、设备管道安装、电气自控安装、消防系统安装、道路等项目,本工程在原有的罐区做改造施工,再不延误油库的正常运营,又不影响施工工期的情况下,安全管理尤为重要,所以在原有罐区要动火作业,动火施工等级高,安全保障工作难度大,专业复杂、交叉施工、焊接质量要求高是本工程的主要特点。

1.3公司承诺1.3.1工程HSE管理承诺●重大事故(伤亡、交通、设备、火灾爆炸)为零;●一般轻伤事故为零;●职业病发病率为零;●一般火灾事故为零;●创区安全文明管理工地。

1.3.2工程质量承诺质量要求:合格质量目标:省级优良;质量承诺:达到国家施工验收规范优良标准;质量事故实现“零”发生;主体工程一次交验合格率100%。

1.3.3工程工期承诺工期要求:2007年12月21日开工,2008年6月30日竣工,总工期192天;工期承诺:2007年12月21日开工,2008年5月31日竣工,总工期162天。

1.3.4工程环境保护承诺施工期间积极采取适当的技术措施,保护施工区域周边环境。

减少施工噪音和扬尘污染,施工及生活垃圾、污水处理后集中管理。

霍秀油库技改清罐工程施工方案

霍秀油库技改清罐工程施工方案

霍秀油库技改清罐工程施工方案一、工程概况:霍秀油库共有储罐六台,按使用时间已到清罐期。

六台储罐分别为:柴油储罐1000m³×1座、2000m³×2座,汽油储罐1000m³×1座、2000m³×2座,总容量为10000m³。

六台储罐均为立式拱顶式,汽油储油罐内部装有浮盘,柴油罐内没有浮盘。

二、编制依据:1、石油工业作业场所劳动防护用具配备要求(SYT6524-20222、石油化工施工安全技术规程(SH3505-1999);3、施工现场临时用电安全技术规范(JGJ46-2005);4、《炼油化工施工安全规程》HGJ233-83、SHJ505-87;5、《石油天然气工业健康、安全与环境管理体系》SY/T6276-1997;6、中国石油销售总公司《油罐清洗安全技术规程》油炼销字(2000)第125号。

三、清洗作业操作规程:油库储油罐的清罐标准是要求储罐内部干净、能够达到工业动火操作的条件,储罐外部无油渍。

需要采取机械加人工相结合的方式进行清洗。

操作工序如下:(一)准备工作1、办理好各种施工作业手续后,将检验合格的施工机具运至施工现场,妥善保管。

2、首先应放净罐内存油,关闭罐前所有阀门并加设盲板,静电接与静电接地网断开。

(二)油罐清洗作业1、收回油罐“死藏部分”的余油。

首先通过排污阀自流排油,直到油不再能排出为止。

2、打开人孔、清扫孔,采用专业的油泵,将罐底残存污油、泥底装罐车运至专门位置环保处理。

3、通风置换:油污排净后,将油罐顶部人孔打开,采用防爆轴流风机强制通风,以快速降低罐内油气浓度,达到操作人员能下罐作业为止。

通风一般采取间歇式,即每通风4小时间隔1小时,连续通风24小时,至检测油气浓度下降到爆炸下限的25%以下为止。

4、人工清渣:罐内经检测达到进人条件后,施工人员办理“进入受限空间作业票”,佩戴防护工具,在安全监护人员在场监护的情况下,方可进入罐内清渣作业。

油库改造施工工程施工组织设计

油库改造施工工程施工组织设计

施工投标文件(标段二:油罐安装)工程名称:XX菏泽油库改造施工工程招标文件内容:技术标投标文件投标人:法定代理人或委托代理人:日期:2008 年09 月08 日目录1 工程概况 (1)1.1 编制依据及原则 (1)1.2 工程简介 (1)1.3 工程主要内容 (1)2 项目管理机构 (2)2.1 项目管理机构 (2)2.2 项目管理机构配备情况表....................... 错误!未定义书签。

2.3 项目经理简历表............................... 错误!未定义书签。

2.4 项目技术负责人简历表......................... 错误!未定义书签。

2.5 各专业主要管理人员简历表..................... 错误!未定义书签。

2.6 拟投入本工程主要人员......................... 错误!未定义书签。

2.7 主要岗位职责 (13)3 各分部分项工程的主要技术措施及原则性施工方案 (16)3.1 油罐基础工程施工方案 (16)3.2 油罐制作、安装工程施工方案 (26)4 工程投入的主要施工机械设备情况、主要施工机械进场计划 (51)4.1 工程投入的主要施工机械设备情况 (51)4.2 主要施工机械进场计划 (53)5 劳动力安排计划 (55)5.1 直接劳动力安排计划 (55)5.2 间接劳动力安排计划 (57)6 确保工程质量的技术组织措施 (59)6.1 质量保证方针、目标 (59)6.2 质量保证组织体系图 (59)6.3 具体质量保证措施 (61)6.4 质量检验计划 (66)6.5 施工过程中的质量控制 (67)6.6 产品标识和可追溯性程序 (68)6.7 例外放行 (68)6.8 施工质量控制程序 (70)6.9 过程检验和试验计划 (70)6.10 过程检验控制程序图 (73)7 确保安全生产的技术组织措施 (81)7.1 本公司的安全方针及安全目标 (81)7.2 项目部安全管理机构与职责 (81)7.3 安全教育、安全检查 (82)7.4 现场安全管理 (84)7.5 应急预案 (91)7.6 HSE计划相关的程序 (92)8 确保文明施工的技术组织措施 (105)8.1 文明施工责任 (105)8.2 现场卫生管理 (105)8.3 环境保护措施 (106)9 确保工期的技术组织措施 (107)9.1 确保工期的管理组织措施 (107)9.2 确保工期的技术组织措施 (108)9.3 确保工期的经济措施 (109)9.4 确保工期的合同措施 (109)9.5 确保工期的信息管理措施 (109)9.6 确保工期的节假日管理措施 (109)9.7 确保工期的冬、雨季施工措施 (109)10 施工现场的临设及交通组织设计 (111)10.1 施工现场的临设 (111)10.2 施工生活临设 (111)10.3 施工的交通组织设计 (111)11 施工总平面布置及施工总平面图 (112)11.1 施工总平面布置的原则 (112)11.2 施工总平面布置 (112)11.3 临时设施项目数量 (112)11.4 施工总平面图 (113)12 水电计划用量及实施方案 (115)12.1 施工用电计划 (115)12.2 施工用水计划 (115)12.3 施工用水电实施方案 (115)13 施工顺序、总进度安排 (117)13.1 施工顺序 (117)13.2 总进度计划 (117)14 本工程执行的主要施工标准规范 (119)14.1 建筑工程施工技术规范规程 (119)14.2 安装工程施工技术规范规程 (119)1 工程概况1.1 编制依据及原则本技术文件主要根据中国石化菏泽油库改造施工工程的招标文件,天津中德工程设计有限公司设计的施工图,以及本工程施工的主要施工验收规范、标准而编制。

油库施工组织设计(施工)

油库施工组织设计(施工)

第一条:概述1。

1编制说明本施工组织设计根据设计图纸、国家现行的施工标准、规范、法律法规为主要依据,结合施工现场的实际需要,并根据我方多年来在油库施工方面积累的大量经验编制而成,详尽介绍在该工程上拟采用的主要施工方法及技术措施,项目的组织管理,以及实现工程质量、进度、HSE、文明环保施工、季节性施工等各方面的管理工作目标以及采取的保证措施。

力争按时交付给业主一个优质、安全、环保的工程项目。

1.2、工程概况本工程位于山东省聊城市良种厂邻。

本工程的工程量主要包括:新建2座5000m3内浮顶钢制储罐和原有3座3000 m3储罐内浮顶改造、原有5座300 m3储罐内浮顶改造及配套的收发油系统、消防系统、给排水及油污水处理系统、供配电系统、自控系统、总图运输系统、行政办公楼、综合楼、收发油管理室、桶装仓库等.工程含概土建、油罐制安、设备管道安装、电气自控安装、消防系统安装、道路等项目,本工程在原有的罐区做改造施工,再不延误油库的正常运营,又不影响施工工期的情况下,安全管理尤为重要,所以在原有罐区要动火作业,动火施工等级高,安全保障工作难度大,专业复杂、交叉施工、焊接质量要求高是本工程的主要特点。

1。

3公司承诺1.3。

1工程HSE管理承诺●重大事故(伤亡、交通、设备、火灾爆炸)为零;●一般轻伤事故为零;●职业病发病率为零;●一般火灾事故为零;●创区安全文明管理工地.1。

3。

2工程质量承诺质量要求:合格质量目标:省级优良;质量承诺:达到国家施工验收规范优良标准;质量事故实现“零"发生;主体工程一次交验合格率100%。

1。

3。

3工程工期承诺工期要求:2007年12月21日开工,2008年6月30日竣工,总工期192天;工期承诺:2007年12月21日开工,2008年5月31日竣工,总工期162天。

1.3.4工程环境保护承诺施工期间积极采取适当的技术措施,保护施工区域周边环境。

减少施工噪音和扬尘污染,施工及生活垃圾、污水处理后集中管理.第二条:编制依据2。

霍秀油库油罐清洗方案概论

霍秀油库油罐清洗方案概论

霍秀油库技改清罐工程施工方案中化二建集团有限公司2015年9月23日目录一、工程概况二、编制依据三、清洗作业操作规程四、安全管理措施及应急预案五、质量保证措施六、文明施工措施七、环境保护措施八、验收标准九、风险评估十、施工人员配置十一、施工机具一览表一、工程概况:霍秀油库共有储罐六台,按使用时间已到清罐期。

六台储罐分别为:柴油储罐1000m³×1座、2000m³×2座,汽油储罐1000m³×1座、2000m³×2座,总容量为10000m³。

六台储罐均为立式拱顶式,汽油储油罐内部装有浮盘,柴油罐内没有浮盘。

二、编制依据:1、石油工业作业场所劳动防护用具配备要求(SYT6524-20222、石油化工施工安全技术规程(SH3505-1999);3、施工现场临时用电安全技术规范(JGJ46-2005);4、《炼油化工施工安全规程》HGJ233-83、SHJ505-87;5、《石油天然气工业健康、安全与环境管理体系》SY/T6276-1997;6、中国石油销售总公司《油罐清洗安全技术规程》油炼销字(2000)第125号。

三、清洗作业操作规程:油库储油罐的清罐标准是要求储罐内部干净、能够达到工业动火操作的条件,储罐外部无油渍。

需要采取机械加人工相结合的方式进行清洗。

操作工序如下:(一)准备工作1、办理好各种施工作业手续后,将检验合格的施工机具运至施工现场,妥善保管。

2、首先应放净罐内存油,关闭罐前所有阀门并加设盲板,静电接与静电接地网断开。

(二)油罐清洗作业1、收回油罐“死藏部分”的余油。

首先通过排污阀自流排油,直到油不再能排出为止。

2、打开人孔、清扫孔,采用专业的油泵,将罐底残存污油、泥底装罐车运至专门位置环保处理。

3、通风置换:油污排净后,将油罐顶部人孔打开,采用防爆轴流风机强制通风,以快速降低罐内油气浓度,达到操作人员能下罐作业为止。

油库改造工程施工组织设计

油库改造工程施工组织设计

油库改造工程施工组织设计一、工程概况本次油库改造工程位于地区,总占地面积约为XX平方米,主要包括罐区、泊位、输油管道等部分。

改造工程主要任务如下:1.对现有罐区进行整体改造,包括焊接、喷涂、防腐等;2.对泊位进行加固和防护,提升其承载能力和安全性;3.对输油管道进行维修和更换,确保输油系统畅通;4.对油库周边环境进行治理和美化,提升油库形象。

二、施工组织原则1.安全第一:确保施工过程中的安全,设置完善的安全保护措施;2.质量为本:严格按照设计要求和规范进行施工,确保工程质量;3.进度控制:按照施工计划合理安排施工任务,确保工期进度;4.经济合理:合理选用施工材料和设备,控制施工成本。

三、施工组织方案1.施工人员组织:根据施工规模和任务量,划分施工队伍,设置专业施工班组,包括钢结构班组、焊接班组、防腐班组、喷涂班组等。

每个班组配备相应的工具和设备,负责相应工作内容的施工。

2.施工设备安排:根据工程施工需要,配备相应的机械设备,如吊机、塔吊、起重机等。

同时,根据施工进度,合理安排机械设备的使用,确保施工效率。

3.施工工序安排:根据工程的特点和施工要求,制定详细的施工工序安排,包括搭设脚手架、焊接前的准备工作、焊接工作、检测验收等。

每个工序都要根据施工规范和施工要求进行控制,确保施工质量。

4.安全措施:为保障施工安全,施工中需设置施工警示标志,并配备专门的安全监管人员。

施工人员需配戴安全帽、安全手套等防护用具,并接受必要的安全培训。

5.施工进度控制:根据施工计划,合理安排施工任务,严格按照施工序列进行,确保施工进度。

同时,及时处理施工中出现的问题,并根据实际情况进行调整。

6.质量控制:施工过程中,对各项施工工序进行严格的质量控制,确保施工质量符合设计要求和相关规范。

同时,做好施工记录,定期进行施工质量的检查和验收。

四、施工机构设置1.项目经理:负责全面组织、协调和管理施工过程,确保工程质量和工期进度。

油库施工组织设计概述(doc 36页)

油库施工组织设计概述(doc 36页)

油库施工组织设计概述(doc 36页)境中作业,不让施工人员操作具有安全隐患的设备、设施。

从源头上将安全事故的隐患消灭在萌芽状态。

安全经理职责:1、对国家的安全生产方针、政策、法规及时做宣传、教育工作,总结推广先进的安全生产经验。

2、协助项目领导制定安全生产的规范和标准,强化针对油库施工的制度和安全科学管理方法。

3、带领专职安全员,深入施工现场检查施工作业环境,了解安全生产状况,消除安全隐患,发现违章作业及时制止,及时纠正。

做好检查记录,在每周的安全例会上将发现的问题和解决的方法作宣传和讲解。

4、发现重大危害安全问题和严重违章事件,必须勒令停工,迅速撤离险区。

汇报相关领导,及时排除险情后才能正常施工。

5、建立完整的项目安全管理档案资料。

6、发生工伤事故要立即上报,保护现场,及时施救,配合调查,督促落实预防措施。

施工工长安全职责:1、认真执行安全生产的各项法律、法规和本项目部的规章制度。

2、合理安排本工段的施工工序,认真学习军队油库施工的操作规程。

将油库施工的安全注意事项和技术要领传达给班组人员。

监督遵守劳动纪律,遵守油库内规章制度,不违章指挥,制止班组人员违章作业。

3、定期检查本工序班组人员安全生产状况,及时纠正违章违规操作。

4、保持本工序班组施工人员的相对稳定。

人员的变更牵涉到保险资格审查、出入证办理、工资等方面的问题岗前的教育,处理麻烦也影响施工进度。

施工作业班(组)长安全职责:1、认真执行安全技术规程,合理安排施工程序,负责本班组人员在施工中的安全、健康,对违章指挥的施工作业有权拒绝。

2、对施工中使用的机具、设备要认真检查并做好维护,不使用有故障的机具设备。

3、要求作业工人正确使用防护用品及不同作业环境采取的安全防护措施,如发现问题及时给予纠正,教育工人提高自我保护能力。

4、对新上岗的工人进行岗前教育,协调好工人互相之间的关系,做到在生产劳动中互相监督、互相保护。

施工操作人员安全职责:1、认真学习执行军队油库改造安全技术操作规程,遵守军队油库安全生产规章制度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

霍秀油库电缆敷设工程施工组织设计
建设单位:中国石油山西晋城销售分公司
施工单位:内蒙古第二建设股份有限公司
2011年11月
一、工程概况
本工程位于晋城市金村镇霍秀村霍秀油库内,施工内容包括: 1、破碎水泥路面、开挖宽300mm深400mm电缆沟350米左右(库区外米,库区内米);2、敷设电缆1000米(穿热镀锌钢管,防爆接头);3、电缆沟回填中砂;4、硬化电缆沟顶路面。

二、施工部署
(一)施工方案
1、进场后即根据需要购买热镀锌钢管,安排工人管口拉丝(1天),电缆随后进场。

2、罐区外地面施工(2天):使用挖掘机破碎地面,人工配合清理及开挖电缆沟,挖至预计深度回填砂垫层,其上穿管敷设电缆。

3、油库区内施工(2天):人工破碎地面、开挖电缆沟,,挖至预计深度回填砂垫层,其上穿管敷设电缆。

4、管顶回填砂,硬化路面(1天)。

(二)施工人员配置
管理人员2人,安装电工2人、小工5人。

(三)施工机具配置
说明:本工程工期6天。
