施工项目管理组织.doc

合集下载

施工总承包项目组织管理机构

施工总承包项目组织管理机构

施工总承包项目组织管理机构第一节组织机构设置原则根据本工程特点,结合我单位类似工程总承包管理经验,本着结构合理、精干高效的原则,选择综合素质高、具有丰富的同类工程施工经验的项目班子组成工程项目经理部,建立责任工程师制为主、总部职能部门服务为辅的项目管理制度,项目经理部在我单位的直接监督与指导下,从质量、技术、计划乃至成本和合约方面的管理,履行施工总承包的权力和义务,代表法人全面履约,实现对建设单位的承诺。

1. 现场组织管理机构特点1.1.项目班子素质高根据本工程特点,我单位将筹建强有力的总承包管理项目班子。

选派一名具有丰富类似工程项目施工经验和总承包管理经验的工程师担任项目经理。

选派在同类工程总承包管理中积累了丰富实践经验的工程师担任本工程的项目技术负责人,全面落实设计意图,对项目的总体施工策划、深化设计、技术管理负责。

选派在同类工程总承包管理中,积累了丰富实践经验的工程师担任项目副经理,做到每个部门一个项目副经理,分别负责总包承建主营业务、项目安全和质量、现场物资设备管理以及项目合约、物资采购、行政后勤等。

为了加强总部对项目的安全、质量管理,单位选派一名安全总监、一名质量总监常驻项目,代表单位对本工程的安全、质量进行全过程监控。

1.2.技术力量强集中我单位内优秀的技术骨干组成项目经理部,为本工程施工组织设计和重大施工方案进行评估、论证,确保方案的科学性。

1.3.总包管理力量强项目部设置项目计划协调管理部,在项目总承包协调副经理的领导下,负责分包管理和界面协调管理。

协助生产经理、质量总监、安全总监进行对分包单位进行质量管理、安全管理。

确保专业管理人员对工程施工涉及的各专业进行全方位的管理。

1.4.质量、安全垂直管理选派一名安全总监、一名质量总监常驻项目,代表公司总部对本工程的安全、质量进行全过程监控,安全总监、质量总监有权对一切影响工程安全、质量的行为给予制止,必要时勒令停工,确保本工程安全文明施工、质量目标的实现。

施工项目管理组织

施工项目管理组织

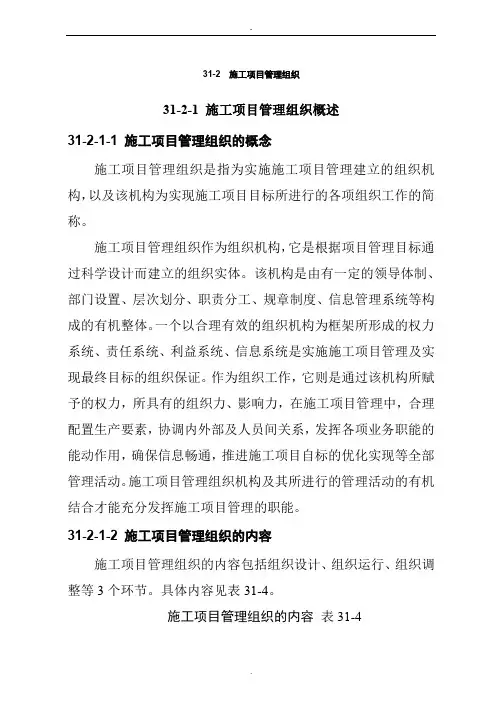

31-2 施工项目管理组织31-2-1 施工项目管理组织概述31-2-1-1 施工项目管理组织的概念施工项目管理组织是指为实施施工项目管理建立的组织机构,以及该机构为实现施工项目目标所进行的各项组织工作的简称。

施工项目管理组织作为组织机构,它是根据项目管理目标通过科学设计而建立的组织实体。

该机构是由有一定的领导体制、部门设置、层次划分、职责分工、规章制度、信息管理系统等构成的有机整体。

一个以合理有效的组织机构为框架所形成的权力系统、责任系统、利益系统、信息系统是实施施工项目管理及实现最终目标的组织保证。

作为组织工作,它则是通过该机构所赋予的权力,所具有的组织力、影响力,在施工项目管理中,合理配置生产要素,协调内外部及人员间关系,发挥各项业务职能的能动作用,确保信息畅通,推进施工项目自标的优化实现等全部管理活动。

施工项目管理组织机构及其所进行的管理活动的有机结合才能充分发挥施工项目管理的职能。

31-2-1-2 施工项目管理组织的内容施工项目管理组织的内容包括组织设计、组织运行、组织调整等3个环节。

具体内容见表31-4。

施工项目管理组织的内容表31-431-2-2 施工项目管理组织机构设置31-2-2-1 施工项目管理组织机构设置的原则施工项目管理的首要问题是建立一个完善的施工项目管理组织机构。

在设置施工项目管理组织机构时,应遵循表31-5所列的6项原则。

施工项目管理组织机构设置的原则表31-531-2-2-2 施工项目管理组织机构设置的程序施工项目管理组织机构设置的程序如图31-1所示。

图31-1 施工项目组织机构设置程序图项目分析目标划分工作划分机构及职责确定人员及权力确定检查及反馈组织运行研究施工项目的规模特点要求确定施工项目目标设事设机构设人能实现目标吗?实施定职责分层次授权定制度31-2-2-3施工项目管理组织主要形式施工项目管理组织形式是指在施工项目管理组织中处理管理层次、管理跨度、部门设置和上下级关系的组织结构的类型。

施工项目管理组织机构的设置原则

施工项目管理组织机构的设置原则

施工项目管理组织机构的设置原则
1.简化明确原则:组织机构要尽量简化,职责要明确,每个岗位的职
责范围应该清晰明确,避免职责交叉和模糊。

2.分工协作原则:施工项目管理组织机构要根据项目的任务、规模和
特点,合理划分职责,形成合理的工作分工,确保各岗位之间的协作顺畅,保证施工项目能够高效顺利地进行。

3.稳定连续原则:组织机构的设置应该稳定连续,不宜频繁调整,以
保证组织机构的适应性和稳定性,避免因频繁的组织机构调整而导致项目
进度延误和人员流失。

4.权责分明原则:组织机构要保证权责分明,每个岗位的权力和责任
应明确,各个职责不可混淆,以确保项目管理的高效性和责任的彻底落实。

5.弹性扩容原则:组织机构的设置应该具备一定的弹性,能够根据项
目的需要进行适当的扩容和调整,以适应项目不断变化的需求。

6.资源合理配置原则:组织机构的设置应合理配置各类资源,包括人
力资源、物质资源、技术资源等,以提高项目管理的效率和质量。

7.程序化规范原则:组织机构的设置应遵循一定的程序和规范,以保
证工作的有序开展,减少人为因素的干扰,确保项目管理的公正、公平和
透明。

8.经济高效原则:组织机构的设置要尽量经济高效,合理利用人力和
物力资源,减少浪费,提高项目管理的效益和经济效益。

综上所述,施工项目管理组织机构的设置原则主要包括简化明确原则、分工协作原则、稳定连续原则、权责分明原则、弹性扩容原则、资源合理
配置原则、程序化规范原则和经济高效原则。

这些原则的遵循能够有效提高施工项目的管理效率和质量,确保项目能够顺利完成。

施工项目管理组织结构形式

施工项目管理组织结构形式

施工项目管理组织结构形式
1.直线型组织结构:
这是最简单的组织形式,项目经理直接对所有部门和人员进行垂直管理,没有专门的协调部门。

每个员工只有一个上级,指令传递明确、层级清晰。

2.职能型组织结构:
各个部门按照专业分工设置,如工程部、采购部、财务部等,每个部门专注于各自的专业领域工作,并在项目中提供支持。

这种结构下,项目经理可能不具有完全的决策权,需要与各职能部门协调合作。

3.矩阵型组织结构:
矩阵型组织结合了直线型和职能型的优点,根据项目的需要设立临时性的项目团队,成员由各个职能部门抽调组成,同时向项目经理和其所在职能部门负责人报告。

项目经理负责项目的整体协调和进度控制,而职能经理则负责保障技术指导和资源供给。

4.项目型组织结构:
以项目为中心构建整个组织,所有的资源都围绕项目配置。

项目经理拥有最高的权限,可以直接控制所有的人力、物力和财力资源,实现对项目的全面管理和控制。

5.强矩阵型组织结构:
在此结构中,项目经理权力较大,但并非绝对主导。

项目经理与职能经理共享权力,但在关键决策上项目经理通常有更多的权威。

6.弱矩阵型组织结构:
相对于强矩阵型,项目经理的权力较小,主要起协调作用,实际决策权仍大部分掌握在职能经理手中。

中国建筑施工项目管理手册(DOC-355页)

中国建筑施工项目管理手册(DOC-355页)

施工项目管理手册中国建筑*****第一篇项目部的组织机构及职责 (7)第一章工程项目类型划分的规定 (8)第二章工程项目的组织实施 (9)第三章局(公司)和区域公司(分公司)在项目管理中的权限和权责13第四章项目部经理的任务、职责和权限的规定 (15)第五章组建项目部的程序 (17)第六章项目经理及项目班子的配备和管理的规定 (19)第七章项目部组织机构的规定 (22)第八章项目部定员的规定 (26)第九章项目部的岗位职责 (28)第十章项目部的人员调配及管理的规定 (35)第十一章项目部的分配制度 (38)第十二章项目部人员的考核和解体安置的规定 (40)第二篇项目部内部目标责任的规定 (42)第一章项目管理目标责任承包办法 (43)第二章项目部目标责任基数确定参照表 (57)第三章项目部目标责任基数测算表 (57)第四章项目部施工工长的管理规定 (58)第五章项目管理目标责任的考核 (63)第六章项目管理目标责任的兑现 (64)第三篇项目部施工过程的控制 (66)第一章项目部的施工生产管理程序 (66)第二章项目部的技术管理制度 (76)第三章局(公司)直营项目部的技术管理制度 (95)第四章项目部施工质量控制程序 (118)第五章项目部的安全管理规定 (125)第六章工程质量检验和试验 (148)第七章项目部的材料管理规定 (158)第八章项目部的资料管理规定 (173)第四篇项目部的工程索赔 (186)第一章项目工程索赔的原因及理由 (187)第二章项目工程索赔的条件与资料准备 (191)第三章项目索赔的种类与索赔费用组成 (194)第四章文件在项目索赔中的作用 (195)第五章项目索赔工作中五种方式的比较 (196)第六章项目反索赔工作中的规定 (197)第七章项目索赔中应注意的事项 (200)第五篇项目部的成本管理 (203)第一章项目部成本计划的规定 (203)第二章项目部成本控制的规定 (208)第三章项目部成本核算的规定 (212)第四章项目部成本审核的规定 (217)第五章项目部成本分析和考核的规定 (221)第六章项目部的成本管理 (225)第六篇项目部的资金管理 (228)第一章局(公司)直营项目部资金管理办法 (229)第七篇项目部的行政管理 (232)第一章项目部控制的主要文件 (233)第二章项目部收发文规定 (236)第三章项目部档案资料保管制度 (238)第四章项目部关键性会议制度 (241)第五章项目部每日情况的管理规定 (246)第六章项目部的信息控制制度 (249)第七章项目经理部印鉴管理 (256)第八章项目部图表的使用管理 (257)第九章项目部办公财产的管理 (259)第十章项目部现场违纪处罚的规定 (262)第八篇项目部的保卫工作 (265)第一章项目部保卫工作规定 (265)第二章项目部的消防管理规定 (270)第三章项目部警卫人员工作规定 (275)第四章项目部现场人员出入管理规定 (278)第五章项目部现场车辆出入管理规定 (281)第九篇项目部的党群工作 (283)第一章项目部的组织宣传工作 (284)第二章项目部管理工作中违纪处分的暂行规定 (299)第三章项目部的工会工作 (304)第四章项目部的共青团工作 (313)第十篇《通用格式》附录 (323)第一章《项目管理目标责任承包书》 (323)第二章《特小型项目管理目标责任书》 (330)第三章《项目部工长目标责任书》 (335)第四章《项目部治安管理目标责任书》 (342)第五章《项目部施工人工费承包合同》 (345)第六章《项目部土方工程施工班组承包合同》 (349)第七章《项目部钢筋工程施工班组承包合同》 (351)第八章《项目部模板工程施工班组承包合同》 (353)第一篇项目部的组织机构及职责第一章工程项目类型划分的规定1 符合下列条件之一的,为特大型工程项目:建筑面积为8万平方米以上;合同造价为8000万元以上;建筑物高度在350米以上;安装、装饰单项工程合同造价在2000万元以上;其它性质的工程合同造价在2000万元以上。

施工管理组织机构

施工管理组织机构
项目管理机构组成表
机构
职务
姓名
职称
总部
项目总监
工程师/项目经理
技术负责人
工程师/项目经理
质量负责人
助理工程师
现场
项目经理
工程师/项目经理
项目助理
助理工程师
项目工程师
助理工程师
项目工程师
助理工程师
项目工程师
助理工程师
施工员
助理工程师
质检员
助理程师
材料员
助理工程师
安全员
助理工程师
预算员
助理工程师
在本项目实施过程中我方不会随意更换项目管理人员,若确实需更换人员时,提前1周申请报业主批准,并提出同等或更高资历的替换人员。
要求熟悉弱电系统工程的工程特点、技术特点及产品规格型号,并熟悉相关产品执行标准及验收标准。
负责系统设备/材料的采购、订货,材料进场等工作。
资料员及库管员
要求熟悉弱电系统工程的工程文档整理,材料仓库的管理制度。
施工开始时,建立工具、设备的档案管理;作好每日出入库的记录,保证记录与实际情况相符;对库存物品妥善保管,保证不丢失、不损坏;对库存物品作到心中有数,协助项目经理把好进货关;工程完工后,做出材料使用情况一览表。
技术负责人
具有大中型弱电系统工程项目的技术管理与实施经验,具有整个智能化系统丰富的专业技术知识和良好的个人综合素质。
具有丰富的技术知识,技能全面,负责组织本工程项目整体设计、安装、调试中的技术指导工作
造价员
具有工程预结算经验,并持国家认证预算员资格证书,
负责整个项目工程造价的预结算。
质量员
要求具有丰富工程施工经验,要求熟悉弱电系统工程的工程特点、技术特点及产品特点,并熟悉相关技术执行标准、验收标准

项目施工管理组织机构

项目施工管理组织机构

项目施工管理组织机构
一、项目管理组织机构图
二、项目部管理职责
1、项目经理
(1)主持编制、签发质量计划,策划项目质量保证体系的建立、完善和项目质量持续改进。

(2)主持确立项目质量方针和质量目标。

制定规章制度,明确部门质量管理职责,并组织考核,保证目标实现。

(3)确保依据项目质量管理程序进行施工和过程控制。

(4)组织竣工验收,安排、组织移交事宜。

(5)按项目质量保证体系要求确立培训方针,监督落实。

2、项目工程师
(1)在项目经理领导下,主持项目施工技术管理工作。

(2)参加施工方案的讨论和审定,负责施工方案和工艺标准的确定。

(3)主持项目施工组织设计的编制。

(4)负责项目工程质量管理,监督、组织项目质量检查工作,监督不合格品整改工作。

(5)协助项目施工设备和设施的选用,保证项目质量能力的最大发挥。

(6)按项目施工要求,编制项目技术标准、验收规范目录,保证有效性,确保工程符合规范要求。

(7)负责项目质量记录按质量计划要求实施。

(8所责统计技术在项目的应用,包括统计技术的确定和实施。

施工单位项目管理机构1

施工单位项目管理机构1

施工单位项目管理机构1说明公司在施工现场设立项目经理部。

由企业法定代表人委托项目经理全权管理项目部。

项目经理部同时接受公司各业务部门的指导、监督、检查和考核。

项目经理部设置项目技术负责人(工程师)负责工程项目施工组织设计,施工技术和质量控制工作,同时设现场负责人,负责施工现场的管理。

项目经理部下设:项目经理,全面负责工程,组织带领项目部人员、班组长进行学习,确保工程质量、进度,圆满完成工程。

技术负责人,指导督促现场人员搞好工程的质量、安全检查,参与质量事故的调查、分析及处理。

全面负责工程项目施工组织设计,施工技术和质量控制工作。

施工员负责施工现场地放线、定位,标高复核等施工技术具体工作。

将施工工艺、质量要求向施工班组交底。

材料员负责工程原料、材料、工具、构配件的订货、供应、运输验收工作。

安全员负责安全技术措施的编制及安全生产的各项规章制度的落实工作。

质检员负责进场的原材料、配件、构件的送检、检验、测试等工作。

资料员负责记录施工全过程的各类资料的收集、采集并分项组卷,建立与竣工资料目录相符的资料档案。

根据本项目特点,为满足发包人的要求,确保工程质量达到合格,特抽调曾多次参与类似工程施工生产任务,责任心事业心强,经验多、技术精,勇于严格管理并善于管理的人员组成本工程项目经理部。

代表本公司行使权力,对本工程实施承包,具体见下组织机构框图。

各工作岗位职责:(一)、项目经理岗位职责认真贯彻执行党和国家的有关法律,法规,制度。

建立质量职业安全健康与环境管理保证体系,督促本工程有关质量、安全、环保、综合部门的职能职责,并采取行之有效的措施,使项目各级人员理解和实施。

全权负责该工程的施工组织以及人、才、物的调配和指挥协调工作。

对所施工项目的工程质量、安全、环保、综合治理、进度、经营效益全面负责。

认真组织实施公司的质量、安全、环保、综治体系文件,对文件的执行情况进行监督、检查,使体系能够持续有效的运行。

负责把质量、安全、环保、综合治理的目标分配到各个职能部门,使各级人员明白自己的工作职能。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

31-2 施工项目管理组织31-2-1 施工项目管理组织概述31-2-1-1 施工项目管理组织的概念施工项目管理组织是指为实施施工项目管理建立的组织机构,以及该机构为实现施工项目目标所进行的各项组织工作的简称。

施工项目管理组织作为组织机构,它是根据项目管理目标通过科学设计而建立的组织实体。

该机构是由有一定的领导体制、部门设置、层次划分、职责分工、规章制度、信息管理系统等构成的有机整体。

一个以合理有效的组织机构为框架所形成的权力系统、责任系统、利益系统、信息系统是实施施工项目管理及实现最终目标的组织保证。

作为组织工作,它则是通过该机构所赋予的权力,所具有的组织力、影响力,在施工项目管理中,合理配置生产要素,协调内外部及人员间关系,发挥各项业务职能的能动作用,确保信息畅通,推进施工项目自标的优化实现等全部管理活动。

施工项目管理组织机构及其所进行的管理活动的有机结合才能充分发挥施工项目管理的职能。

31-2-1-2 施工项目管理组织的内容施工项目管理组织的内容包括组织设计、组织运行、组织调整等3个环节。

具体内容见表31-4。

施工项目管理组织的内容表31-431-2-2 施工项目管理组织机构设置31-2-2-1 施工项目管理组织机构设置的原则施工项目管理的首要问题是建立一个完善的施工项目管理组织机构。

在设置施工项目管理组织机构时,应遵循表31-5所列的6项原则。

施工项目管理组织机构设置的原则表31-5·在施工的不同阶段,当生产对象数量、要求、地点等条件发生改变时,在资源配置的品种、数量发生变化时,施工项目管理组织机构都能及时做出相应调整和变动·施工项目管理组织机构要适应工程任务的变化对部门设置增减、人员安排合理流动,始终保持在精干、高效、合理的水平上与企业组织一体化的原则·施工项目组织机构是企业组织的有机组成部分,企业是施工项目组织机构的上级领导·企业组织是项目组织机构的母体,项目组织形式、结构应与企业母体的相协调、相适应,体现一体化的原则,以便于企业对其进行领导和管理·在组建施工项目组织机构,以及调整、解散项目组织时,项目经理由企业任免,人员一般都是来自企业内部的职能部门等,并根据需要在企业组织与项目组织之间流动·在管理业务上,施工项目组织机构接受企业有关部门的指导31-2-2-2 施工项目管理组织机构设置的程序施工项目管理组织机构设置的程序如图31-1所示。

图31-1 施工项目组织机构设置程序图项目分析目标划分工作划分机构及职责确定人员及权力确定检查及反馈组织运行研究施工项目的规模特点要求确定施工项目目标设事设机构设人能实现目标吗?实施定职责分层次授权定制度31-2-2-3施工项目管理组织主要形式施工项目管理组织形式是指在施工项目管理组织中处理管理层次、管理跨度、部门设置和上下级关系的组织结构的类型。

其主要管理组织形式有工作队式、部门控制式、矩阵制、事业部制等。

1.工作队式项目组织(1)工作队式项目组织构成工作队式项目组织构成如图31-2所示。

图31-2 工作队式项目组织注:虚线框内为项目组织机构(2)特征1)按照特定对象原则,由企业各职能部门抽调人员组建项目管理组织机构(工作队),不打乱企业原建制。

2)项目管理组织机构由项目经理领导,有较大独立性。

在工程施工期间,项目组织成员与原单位中断领导与被领导关系,不受其干扰,但企业各职能部门可为之提供业务指导。

3)项目管理组织与项目施工同寿命。

项目中标或确定项目承包后,即组建项目管理组织机构;企业任命项目经理;项目经理在企业内部选聘职能人员组成管理机构;竣工交付使用后,机构撤消,人员返回原单位。

(3)优点1)项目组织成员来自企业各职能部门和单位,熟悉业务,各有专长,可互补长短,协同工作,能充分发挥其作用。

2)各专业人员集中现场办公,减少了扯皮和等待时间,工作效率高,解决问题快。

3)项目经理权力集中,行政干预少,决策及时,指挥得力。

4)由于这种组织形式弱化了项目与企业职能部门的结合部,因而项目经理便于协调关系而开展工作。

(4)缺点1)组建之初来自不同部门的人员彼此之间不够熟悉,可能配合不力。

2)由于项目施工一次性特点,有些人员可能存在临时观点。

3)当人员配置不当时,专业人员不能在更大范围内调剂余缺,往往造成忙闲不均,人才浪费。

4)对于企业来讲,专业人员分散在不同的项目上,相互交流困难,职能部门的优势难以发挥。

5)适用范围1)大型施工项目。

2)工期要求紧迫的施工项目。

3)要求多工种多部门密切配合的施工项目。

2.部门控制式项目组织(1)部门控制式项目组织构成部门控制式项目组织构成如图31-3所示。

图31-3 部门控制式项目组织(2)特征1)按照职能原则建立项目管理组织。

2)不打乱企业现行建制,即由企业将项目委托其下属某一专业部门或某一施工队。

被委托的专业部门或施工队领导在本单位组织人员,并负责实施项目管理。

3)项目竣工交付使用后,恢复原部门或施工队建制。

(3)优点1)利用企业下属的原有专业队伍承建项目,可迅速组建施工项目管理组织机构。

2)人员熟悉,职责明确,业务熟练,关系容易协调,工作效率高。

(4)缺点1)不适应大型项目管理的需要。

2)不利于精简机构。

(5)适用范围1)小型施工项目。

2)专业性较强,不涉及众多部门的施工项目。

3.矩阵制式项目组织(1)矩阵制式项目组织构成矩阵制式项目组织构成如图31-4所示。

图31-4 矩阵制式项目组织(2)特征1)按照职能原则和项目原则结合起来建立的项目管理组织,既能发挥职能部门的纵向优势又能发挥项目组织的横向优势,多个项目组织的横向系统与职能部门的纵向系统形成了矩阵结构。

2)企业专业职能部门是相对长期稳定的,项目管理组织是临时性的。

职能部门负责人对项目组织中本单位人员负有组织调配、业务指导、业绩考察责任。

项目经理在各职能部门的支持下,将参与本项目组织的人员在横向上有效地组织在一起,为实现项目目标协同工作,项目经理对其有权控制和使用,在必要时可对其进行调换或辞退。

3)矩阵中的成员接受原单位负责人和项目经理的双重领导,可根据需要和可能为一个或多个项目服务,并可在项目之间调配,充分发挥专业人员的作用。

(3)优点1)兼有部门控制式和工作队式两种项目组织形式的优点,将职能原则和项目原则结合融为一体,而实现企业长期例行性管理和项目一次性管理的一致。

2)能通过对人员的及时调配,以尽可能少的人力实现多个项目管理的高效率。

3)项目组织具有弹性和应变能力。

(4)缺点1)矩阵制式项目组织的结合部多,组织内部的人际关系、业务关系、沟通渠道等都较复杂,容易造成信息量膨胀,引起信息流不畅或失真,需要依靠有力的组织措施和规章制度规范管理。

若项目经理和职能部门负责人双方产生重大分歧难以统一时,还需企业领导出面协调。

2)项目组织成员接受原单位负责人和项目经理的双重领导,当领导之间发生矛盾,意见不一致时,当事人将无所适从,影响工作。

在双重领导下,若组织成员过于受控于职能部门时,将削弱其在项目上的凝聚力,影响项目组织作用的发挥。

3)在项目施工高峰期,一些服务于多个项目的人员,可能应接不暇而顾此失彼。

(5)适用范围1)大型、复杂的施工项目,需要多部门、多技术、多工种配合施工,在不同施工阶段,对不同人员有不同的数量和搭配需求,宜采用矩阵制式项目组织形式。

2)企业同时承担多个施工项目时,各项目对专业技术人才和管理人员都有需求。

在矩阵制式项目组织形式下,职能部门就可根据需要和可能将有关人员派到一个或多个项目上去工作,可充分利用有限的人才对多个项目进行管理。

4.事业部制式项目组织(1)事业部制式项目组织构成事业部制式项目组织构成如图31-5所示。

图31-5 事业部制式项目组织(2)特征1)企业下设事业部,事业部可按地区设置,也可按建设工程类型或经营内容设置,相对于企业,事业部是一个职能部门,但对外享有相对独立经营权,可以是一个独立单位。

2)事业部中的工程部或开发部,或对外工程公司的海外部下设项目经理部。

项目经理由事业部委派,一般对事业部负责,经特殊授权时,也可直接对业主负责。

(3)优点1)事业部制式项目组织能充分调动发挥事业部的积极性和独立经营作用,便于延伸企业的经营职能,有利于开拓企业的经营业务领域。

2)事业部制式项目组织形式,能迅速适应环境变化,提高公司的应变能力。

既可以加强公司的经营战略管理,又可以加强项目管理。

(4)缺点1)企业对项目经理部的约束力减弱,协调指导机会减少,以致有时会造成企业结构松散。

2)事业部的独立性强,企业的综合协调难度大,必须加强制度约束和规范化管理。

(5)适用范围1)适合大型经营型企业承包施工项目时采用。

2)远离企业本部的施工项目,海外工程项目。

3)适宜在一个地区有长期市场或有多种专业化施工力量的企业采用。

31-2-2-4 施工项目管理组织形式的选择1.对施工项目管理组织形式的选择要求(1)适应施工项目的一次性特点,有利于资源合理配置,动态优化,连续均衡施工。

(2)有利于实现公司的经营战略,适应复杂多变的市场竞争环境和社会环境,能加强施工项目管理,取得综合效益。

(3)能为企业对项目的管理和项目经理的指挥提供条件,有利于企业对多个项目的协调和有效控制,提高管理效率。

(4)有利于强化合同管理、履约责任,有效地处理合同纠纷,提高公司信誉。

(5)要根据项目的规模、复杂程序及其所在地与企业的距离等因素,综合确定施工项目管理组织形式,力求层次简化,责权明确,便于指挥、控制和协调。

(6)根据需要和可能,在企业范围内,可考虑几种组织形式结合使用。

如事业部制式与矩阵制式项目组织结合;工作队式与事业部制式项目组织结合;但工作队式与矩阵制式不可同时采用,否则会造成管理渠道和管理秩序的混乱。

2.选择施工项目管理组织形式考虑的因素选择施工项目管理组织形式应考虑企业类型、规模、人员素质、管理水平,并结合项目的规模、性质的要求等诸因素综合考虑,作出决策。

表31-6所列内容可供决策时参考。

选择施工项目管理组织形式参考因素表31-631-2-3 施工项目经理部31-2-3-1 施工项目经理部的作用施工项目经理部是由企业授权,并代表企业履行工程承包合同,进行项目管理的工作班子。

施工项目经理部的作用有:1.施工项目经理部是企业在某一工程项目上的一次性管理组织机构,由企业委任的施工项目经理领导。

2.施工项目经理部对施工项目从开工到竣工的全过程实施管理,对作业层负有管理和服务的双重职能,其工作质量好坏将对作业层的工作质量有重大影响。

3.施工项目经理部是代表企业履行工程承包合同的主体,是对最终建筑产品和建设单位全面负责、全过程负责的管理实体。

4.施工项目经理部是一个管理组织体,要完成项目管理任务和专业管理任务;凝聚管理人员的力量,调动其积极性,促进合作;协调部门之间、管理人员之间的关系,发挥每个人的岗位作用,为共同目标进行工作;贯彻组织责任制,搞好管理;及时沟通部门之间,项目经理部与作业层之间,与公司之间,与环境之间的信息。
