外墙脚手架搭设一般规定范文一、前言外墙脚手架搭设是建筑施工过程中的重要环节之一,对保障施工安全和提高工作效率起到至关重要的作用。

为了确保外墙脚手架的搭设符合要求,减少施工中的安全隐患,制定了一系列的规定和标准。

本文就外墙脚手架的搭设一般规定作一详细介绍。

二、脚手架材料及组成1. 外墙脚手架的材料要求外墙脚手架的材料应具备强度高、耐久性好、安全可靠等特点。

常用的脚手架材料有钢管、连接件、竹材等。

材料的选择应符合国家相关标准要求,并定期检验和维修。

2. 外墙脚手架的组成外墙脚手架一般由主体架、脚轮、斜撑、扶手、横杆、纵杆等组成。

在搭设时要合理配置各部件,确保脚手架的稳定性和承载能力。

同时要根据实际需要,增加必要的安全设施,如安全网、防护栏杆等。

三、搭设流程及要求1. 外墙脚手架的搭设流程外墙脚手架的搭设应按照科学、规范的流程进行,包括制定施工方案、准备材料、组装脚手架、安装安全设施、验收等环节。

在每个环节中,都要按照相应的要求进行操作。

2. 外墙脚手架的搭设要求(1)脚手架的搭设应满足结构稳定、承载能力良好、安全可靠的要求,且应经过计算和验收。

(2)搭设过程中应严禁使用损坏的或不合格的材料,且材料的连接要牢固可靠。

(3)脚手架的支撑点应设在坚固、平稳的地基上,并采取相应的安全措施。

(4)脚手架的高度应根据实际情况进行调整,并设置必要的安全措施,如防护栏杆、安全网等。

(5)脚手架搭设完成后,应进行验收,并做好相应的记录和整理工作。

四、脚手架的使用和维护1. 脚手架的使用注意事项(1)在使用脚手架前,应检查脚手架的结构是否完好,连接是否牢固,并进行必要的安全培训。

(2)使用过程中,应严禁在脚手架上乱扔杂物,防止落下伤人。

(3)作业人员应按规定佩戴安全带和安全帽,并注意自我保护和周围的安全。

2. 脚手架的定期检查和维护(1)定期检查脚手架的结构和连接件的状态,发现问题及时修复或更换。

(2)定期清理脚手架上的积尘和其他污物,保持脚手架的清洁和整洁。

脚手架搭设要求及规范(参考模板)

脚手架搭设要求及规范(参考模板)

脚手架搭设规范(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。

2、脚手架的搭设高度超过规范规定的要进行计算。

(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。

但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。

(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。

如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。

(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。

(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。

3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。

二)立杆基1、脚手架立杆基础应符合方案要求。

(1)搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。

(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。

(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。

2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。

脚手架搭建规范

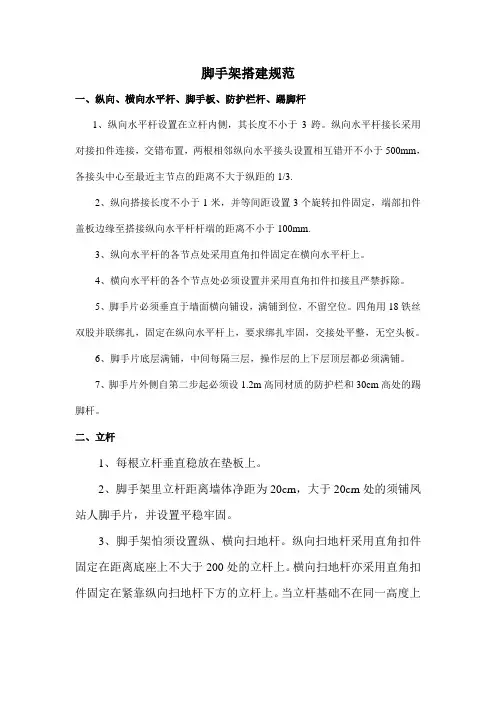

脚手架搭建规范

脚手架搭建规范一、纵向、横向水平杆、脚手板、防护栏杆、踢脚杆1、纵向水平杆设置在立杆内侧,其长度不小于3跨。

纵向水平杆接长采用对接扣件连接,交错布置,两根相邻纵向水平接头设置相互错开不小于500mm,各接头中心至最近主节点的距离不大于纵距的1/3.2、纵向搭接长度不小于1米,并等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm.3、纵向水平杆的各节点处采用直角扣件固定在横向水平杆上。

4、横向水平杆的各个节点处必须设置并采用直角扣件扣接且严禁拆除。

5、脚手片必须垂直于墙面横向铺设,满铺到位,不留空位。

四角用18铁丝双股并联绑扎,固定在纵向水平杆上,要求绑扎牢固,交接处平整,无空头板。

6、脚手片底层满铺,中间每隔三层,操作层的上下层顶层都必须满铺。

7、脚手片外侧自第二步起必须设1.2m高同材质的防护栏和30cm高处的踢脚杆。

二、立杆1、每根立杆垂直稳放在垫板上。

2、脚手架里立杆距离墙体净距为20cm,大于20cm处的须铺凤站人脚手片,并设置平稳牢固。

3、脚手架怕须设置纵、横向扫地杆。

纵向扫地杆采用直角扣件固定在距离底座上不大于200处的立杆上。

横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延伸长两跨与立杆固定,高低差不小于1m.靠边坡上方的立杆轴线到边坡的距离不小于500mm.4、立杆必须用连墙件与建筑物可靠连接。

5、立杆接长除顶层步可采用搭接外,其余各层各步接头必须用:①、对接扣件连接。

对接、搭接均须符合下列规定。

立杆上的对接扣件交错布置,两根相邻立杆的接头相互错开,不设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于500,各接头中心至主节点的距离不大于步距的1/3.②、搭接长度不应小于1m,应采用不小于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm.三、连墙件1、连墙件数量的设置,坚向间距为每层,横向间距为4跨。

脚手架搭设要求及规范

脚手架搭设要求及规范

脚手架搭设规范(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。

2、脚手架的搭设高度超过规范规定的要进行计算。

(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。

但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。

(2)当搭设高度在25—50m时,应对脚手架整体稳定性从构造上进行加强。

如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。

(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。

(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。

3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。

)立杆基1、脚手架立杆基础应符合方案要求。

(1)搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m 时垂直于墙面放置;长度大于3m时平行于墙面放置。

(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。

(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。

2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。

建筑脚手架施工安全一般要求模版

建筑脚手架施工安全一般要求模版

建筑脚手架施工安全一般要求模版一、脚手架设计与搭建要求1. 脚手架设计应符合国家《建筑脚手架安全技术规程》的规定,采用符合国家标准的材料和构件进行搭建。

2. 搭建前应进行土壤承载力检测,并根据检测结果确定脚手架的基础设计。

3. 搭建脚手架时应按照设计图纸和施工方案进行操作,严禁随意增减和改变构件。

4. 脚手架搭设高度不得超过设计规定的安全高度,并设置相应的安全防护措施。

二、脚手架材料和设备要求1. 脚手架材料应符合国家标准,具有足够的强度和稳定性,并经过合格的质量检测。

2. 脚手架材料在使用过程中不得有严重的腐蚀、变形和破损等缺陷,如发现问题应及时更换。

3. 脚手架搭设过程中应使用合适的脚手架设备,如安全网、安全带等,确保施工人员的安全。

三、脚手架施工过程中的安全措施1. 在脚手架搭设前,应进行必要的安全培训,确保施工人员了解相关安全操作规程。

2. 搭建脚手架过程中,应设置警示牌或警示标识,提醒周围人员注意安全。

3. 施工现场应保持整洁有序,避免杂物堆积和垃圾滞留,防止滑倒和碰撞等意外事故。

4. 脚手架的搭建、拆除和调整应有专人指挥和监督,严禁未经许可私自进入脚手架区域。

5. 施工人员应佩戴安全帽,并按规定使用防护装备,如防滑鞋、手套等。

四、脚手架使用和维护要求1. 脚手架的使用应按照规定进行,严禁擅自改变使用方式或向脚手架上增加额外的荷载。

2. 脚手架使用期间应定期检查,发现问题应及时修复或更换有缺陷的构件。

3. 使用脚手架时应注意工作平台上的积水、积雪等情况,及时清理,避免滑倒。

4. 风力较大时,应采取相应的安全措施,如加固脚手架、使用防风绳等,确保脚手架的稳定性。

五、脚手架拆除和清理要求1. 脚手架拆除前应进行安全检查,并采取必要的减荷措施,按照规定的顺序进行拆除,防止坍塌事故发生。

2. 拆除过程中应使用合适的设备和工具,严禁在高处抛掷物品,防止伤及周围人员和设备。

3. 拆除完成后应对使用区域进行清理,清除工作平台上的杂物和残留物,确保施工现场的整洁和安全。

脚手架工程搭设基本要求

脚手架工程搭设基本要求

脚手架工程搭设质量要求一、脚手架作业的安全管理要求1、作业人员:脚手架操作人员必须持特殊工种操作证上岗作业。

2、脚手架安全专项施工方案:对搭设高度50m及以上落地式钢管脚手架工程;提升高度150m及以上附着式整体和分片提升脚手架工程;架体高度20m 及以上悬挑式升脚手架等超过一定规模的危险性铰大的分部分项,应当组织专家对专项方案进行论证.3、脚手架作业人员必须接受安全教育、安全技术交底.4、正确使用个人防护用品、工具袋、穿防滑鞋。

二、脚手架作业施工准备1、钢管采用A48。

3mm×3.6mm,每根最大质量不应大于25.8kg,使用前涂刷防锈漆、警示色.2、直角扣件(十字向):旧标准每个重0。

9kg,新标准每个重13.2N(1.35kg);每个主节点处2个.3、旋转扣件(万向):旧标准每个重1。

2kg,新标准每个重14.6N(1.49kg);剪刀撑每个扣接点1个。

4、对接扣件(直向):旧标准每个重1。

3kg,新标准每个重18。

4N(1.88kg);每6。

5m 长的钢管1个。

扣件必须符合国家标准。

5、竹脚手板用3000mm×200mm×50mm,木脚手板采用4000mm×200mm×50mm的杉木、红松木等一等材,两端宜用镀锌铁丝绕2圈。

6、安全网(密目网、水平网)应符合相关标准。

7、基础分层夯实,表面采用C20砼硬化,四周设排水沟。

三、落地式脚手架搭设基本要求1、垫板和底座设置要求垫板应准确地放在定位线上,采用长度不少于2跨、厚度不小于50mm、宽度不小于200mm的木垫板,底座放在垫板上.2、立杆搭设基本要求⑴脚手架立杆垂直插入底座内。

⑵脚手架开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙杆件安装稳定后,方可根据情况拆除。

⑶立杆接长除顶层顶步可搭接(搭接1米,两个旋转扣件),其余必搭接采用对接扣件连接。

⑷脚手架立杆顶端应高出女儿墙顶1米,高出檐口上端1。

脚手架搭设相关规范与要求

脚手架搭设相关规范与要求

脚手架搭设相关规范与要求脚手架搭设要求及规范一、脚手架搭设安全技术要求1、架子工必须经过专业安全技术培训,考试合格,持特种作业操作证上岗作业。

架子工的徒工必须办理研究证,在技工带领、指导下进行作业,非架子工未经同意不得单独进行作业。

2、架子工必须经过体检,凡患高血压、心脏病、癫痫病、晕高症或高度近视以及不适合于登高作业的不得从事高空架设工作。

3、正确使用个人安全防护用品,必须着装灵便(紧身紧袖),在高处(2m以上)作业时,必须佩戴安全帽、扣好帽带,正确使用安全绳,安全绳与已搭好的立、横杆挂牢,作业人员必须穿防滑鞋,严禁穿硬底易滑鞋、高跟鞋和拖鞋,作业时精神要集中,团结协作、互相呼应、统一指挥,不得翻爬脚手架,严禁打闹玩笑、酒后上班。

4、班组(队)接受任务后,必须组织全体人员认真研究领会脚手架专项安全施工组织设计和安全技术措施交底,研讨搭设方法,分工明确,并派1名技术好、有经验的人员负责搭设技术指导和监护。

5、风力六级以上(含六级)强风和高温、大雨、大雪、大雾等恶劣天气,应停止高处露天作业。

风、雨、雪过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,合格后方可使用。

6、脚手架要结合工程进度搭设,搭设未完的脚手架,在分开岗亭时不得留有未牢固构件和不安全隐患,确定架子稳定。

7、在带电设备附近搭、拆脚手架时,宜停电作业,在外电架空线路附近作业时,脚手架外侧边缘与外电架空线路的边缘之间的最小安全距离1KV以下的水平距离为4m,垂直距离为6m,1-10KV的水平距离为6m,垂直距离为6m,35-110KV的水平距离为8m,垂直距离7-8m。

8、各种非标准的脚手架,跨度过大、负载超重等特殊架子或其他新型脚手架,按专项安全施工组织设计批准的意见进行作业。

9、脚手架搭设到高于在建建筑物顶部时,里排立杆要低于沿口40-50mm,外排立杆高出沿口1-1.5m,搭设两道护身栏,并挂密目安全网。

10、脚手架搭设、拆除、维修必须由架子工负责,非架子工不得从事脚手架操作。

脚手架安全技术规范(完整版本)

脚手架安全技术规范(完整版本)

脚手架安全技术规范(完整版本)范本一:脚手架安全技术规范(完整版本)1. 脚手架安全技术规范概述1.1 目的与背景1.2 适合范围1.3 定义2. 脚手架施工管理要求2.1 施工准备工作2.2 施工现场安全要求2.3 施工作业人员要求2.4 施工材料与设备要求3. 脚手架设计要求3.1 设计人员资质要求3.2 设计文件要求3.3 设计计算要求3.4 脚手架设计审查要求4. 脚手架搭设要求4.1 搭设前准备工作4.2 脚手架搭设步骤4.3 脚手架材料要求4.4 脚手架搭设验收5. 脚手架使用与维护5.1 脚手架使用要求5.2 脚手架维护要求5.3 脚手架拆除与归还要求6. 脚手架安全管理6.1 安全培训与教育6.2 安全监督与检查6.3 事故报告与处理6.4 安全记录与统计7. 相关法律法规及规范7.1 建设工程安全生产管理条例 7.2 脚手架工程施工及验收规范附件:附件一:脚手架设计文件样例附件二:脚手架搭设验收记录表附件三:脚手架安全培训课件注释:建设工程安全生产管理条例:指中华人民共和国国务院发布的《建设工程安全生产管理条例》。

脚手架工程施工及验收规范:指中华人民共和国住房和城乡建设部发布的《脚手架工程施工及验收规范》。

范本二:脚手架安全技术规范(完整版本)1. 脚手架安全技术规范概述1.1 目的与背景1.2 适合范围1.3 定义2. 脚手架施工管理要求2.1 施工准备工作2.1.1 现场脚手架调查2.1.2 施工方案制定 2.1.3 施工队伍组织 2.2 施工现场安全要求2.2.1 现场安全标识 2.2.2 设施保护2.2.3 交通安排2.3 施工作业人员要求2.3.1 人员资质要求 2.3.2 安全教育培训 2.4 施工材料与设备要求 2.4.1 脚手架材料选择2.4.2 设备检查维护3. 脚手架设计要求3.1 设计人员资质要求3.2 设计文件要求3.3 设计计算要求3.4 脚手架设计审查要求4. 脚手架搭设要求4.1 搭设前准备工作4.1.1 地基处理4.1.2 布置图纸制定4.1.3 搭设计划筹画4.2 脚手架搭设步骤4.2.1 主体架的搭设4.2.2 侧立柱及斜杆的搭设 4.2.3 横梁及支撑的安装 4.3 脚手架材料要求4.4 脚手架搭设验收5. 脚手架使用与维护5.1 脚手架使用要求5.1.1 人员上下脚手架5.1.2 脚手架使用限制5.2 脚手架维护要求5.2.1 定期检查与维护5.2.2 灰尘清理与防腐处理 5.3 脚手架拆除与归还要求5.3.1 拆除步骤与顺序5.3.2 归还材料与设备6. 脚手架安全管理6.1 安全培训与教育6.1.1 员工培训计划6.1.2 安全教育内容6.2 安全监督与检查6.2.1 安全巡查制度6.2.2 检查记录与整改6.3 事故报告与处理6.3.1 事故报告流程6.3.2 事故处理措施6.4 安全记录与统计6.4.1 安全事故记录6.4.2 安全工作统计7. 相关法律法规及规范7.1 建设工程安全生产管理条例7.2 脚手架工程施工及验收规范附件:附件一:脚手架设计文件样例附件二:脚手架搭设验收记录表附件三:脚手架安全培训课件注释:建设工程安全生产管理条例:指中华人民共和国国务院发布的《建设工程安全生产管理条例》。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

脚手架搭设规范(一)施工方案1、脚手架搭设之前,应依照工种特点和施工工艺拟定搭设方案,内容应涉及:基本解决、搭设规定、杆件间距及连墙杆设立位置、连接办法,并绘制施工详图及大样图。

2、脚手架搭设高度超过规范规定要进行计算。

(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。

但连墙件及立杆地基承载力等仍应依照实际荷载进行设计计算并绘制施工图。

(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。

如纵向剪刀撑必要持续设立,增长横向剪刀撑,连墙杆强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m脚手架,考虑风涡流上翻力,应在设立水平连墙件同步,还应有抗上升翻流作用连墙办法等,以保证脚手架使用安全。

(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板构造用钢丝绳吊拉,将脚手架某些荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出悬挑梁、架承担,并经设计计算。

(4)对脚手架进行设计计算必要符合脚手架规范关于规定,并经公司技术负责人审批。

3、脚手架施工方案应与施工现场搭设脚手架类型相符,当现场固故变化脚手架类型时,必要重新修改脚手架方案并经审批后,方可施工。

二)立杆基1、脚手架立杆基本应符合方案规定。

(1)搭设高度在25m如下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度不不大于3m时平行于墙面放置。

(2)搭设高度25-50m时,应依照现场地耐力状况设计基本作法或采用回填土分层夯实达到规定期,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。

(3)搭设高度超过50m时,应进行计算并依照地耐力设计基本作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基本,其上采用枕支垫。

2、扣件式钢管脚手架底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将变化垫板受力状态。

底座下设立垫板有助于荷载传递,实验表白:原则底座下加设木垫板(板厚5cm,板长≥200cm),可将地基土承载能力提高5倍以上。

当木板长度不不大于2跨时,将有助于克服两立杆间不均匀沉陷。

3、当立杆不埋设时,离地面20cm处,设立纵向及横向扫地杆。

设立扫地杆做法与大横杆相似,其作用以固定立杆底部,约束立杆水平位侈及沉陷,从实验中看,不设立扫地杆脚手架承载能力也有下降。

4、木脚手架立杆埋设时,可不设立扫地杆。

埋设深度30-50cm,坑底应夯实垫碎砖,坑内回填土应分层夯实。

5、脚手架基本地势较低时,应考虑周边没有排水办法,木脚手架立杆埋设回填土后应留有土墩高出地面,防止下部积水。

(三)架体与建筑构造拉结1、脚手架高度在7m如下时,可采用设立抛撑办法以保持脚手架稳定,当搭设高度超过7m不便设立抛撑时,应与建筑物进行连接。

(1)脚手架与建筑物连接不但可以防止因风荷载而发生向内或向外倾翻事故,同步可以作为架体中间约束,减小立杆计算长度,提高承载能力,保证脚手架整体稳定性。

(2)连墙杆间距,普通应按表中规定距离设立。

当脚手架搭设高度较高需要缩小连墙杆间距时,减少垂直间距比缩小水平间距更为有效,从脚手架荷载载实验中看,连墙杆按二步三跨设立比三步二跨设立时,承载能力提高7%。

(3)连墙杆应接近节点并从底层第一步大横杆处开始设立。

(4)连墙杆宜接近主节点设立,距主节点不应不不大于300mm。

2、连墙杆必要与建筑构造部位连接,以保证承载能力。

(1)连墙杆位置应在施工方案中拟定,并绘制作法详图,不得在作业中随意设立。

禁止在脚手架有效期间拆除连墙杆。

(2)连墙杆与建筑物连接作法可作成柔性连接或刚性连接。

柔性连接可在墙体内预埋φ8钢筋环,用双股8号(φ4)铅丝与架体拉接同步增长支顶办法,限制脚手架里外两侧变形。

当脚手架搭设高度超过24m时,不准采用柔性连接。

(3)在搭设脚手架时,连墙杆应与其她杆件同步搭设;在拆除脚手架时,应在其她杆件拆到连墙杆高度时,最后拆除连墙杆。

最后一道连墙杆拆除前,应先设立抛撑后,再拆连墙杆,以保证脚手架拆除过程中稳定性。

(四)杆件间距与剪刀撑1、立杆、大横杆、小横杆等杆件间距应符合规范规定和施工方案规定。

当遇门口等处需加大间距时,应按规范规定进行加固。

2、立杆是脚手架重要受力杆件,间距应均匀设立,不能加大间距,否则减少立杆承载能力;大横杆步距变化也直接影响脚手架承载能力,当步距由1.2m增长到1.8m时,临界荷载下降27%。

3、剪刀撑是防止脚手架纵向变形重要办法,合理设立剪刀撑还可以增强脚手架整体刚度,提高脚手架承载能力12%以上。

(1)每组剪刀撑跨越立杆根数5~7根(>6m),斜杆与地面夹角在45°~60°之间。

(2)高度在24m如下单、双排脚手架,均必要在外侧立面两端各设立一组剪刀撑,由底部至顶部随脚手架搭设持续设立;中间某些可间距不不不大于15m。

(3)高度在25m以上双排脚手架,在外侧立面必要沿长度和高度持续设立。

(4)剪刀撑斜杆应与立杆和伸出小横杆进行连接,底部斜杆下端应置于垫板上。

(5)剪刀撑斜杆接长,均采用搭接,搭接长度不不大于0.5m,设立2个旋扣件。

4、横向剪刀撑。

脚手架搭设高度超过24m时,为增强脚手架横向平面刚度,可在脚手架拐角处及中间沿纵向每隔6跨,在横向平面内加设斜杆,使之成为“之”字形或“十”字形。

遇操作层时可暂时拆除,转入其她层时应及时补设。

(五)脚手板与防护栏杆1、脚手板是施工人员作业平台,必要按照脚手架宽度满铺,板与板之间紧靠。

采用对接时,接头处下设两根小横杆;采用搭接时,接槎应顺重车方向;竹笆脚手板应按主竹筋垂直于大横杆方向铺设,且采用对接平铺,四角应用φ1.2mm镀锌钢丝固定在大横杆上。

2、脚手板可采用竹、木、钢脚手板,其材质应符合规范规定。

竹脚手板应采用由毛竹或楠竹制作竹串片板、竹笆板。

竹板必要是空钉牢固,无残缺竹片;木脚手板应是5cm厚,非脆性木材(如桦木等)无腐朽、劈裂板;钢脚手板用2mm 厚板材冲压制成,如有锈蚀、裂纹者不能使用。

3、凡脚手板伸出小横杆以外不不大于20cm称为探头板。

由于当前铺凤脚手板大多不与脚手架绑扎牢固,若遇探头板有也许导致坠落事故,为此必要禁止探头板浮现。

当操作层不需沿脚手架长度满铺脚手板时,可在端部采用护栏及立网将作业面限定,把探头板封闭在作业面以外。

4、脚手困外侧应按规定设立密目安全网,安全网设立在外排立杆里面。

密目网必要用合首规定系绳将网周边每隔45cm(每个环扣间隔)系牢在脚手管上。

5、遇作业层时,还要在脚手架外侧大横杆与脚手板之间,按临边防护规定设立防护拦杆和挡脚板,防止作业人员坠落和脚手板上物料滚落。

(六)交底与验收1、脚手架搭设前,施工负责人应按照施工方案规定,结合施工现场作业条件和队伍状况,做详细交底,并有专人指挥。

2、脚手架搭设完毕,应由施工负责人组织,关于人员参加,按照施工方案和规范分段进行逐项检查验收,确认符合规定后,方可投入使用。

3、检查原则:(应按照相应规范规定进行)(1)钢管立杆纵距偏差为±50mm(2)钢管立杆垂直度偏差不不不大于1/100H,且不不不大于10cm(H为总高度)。

(3)扣件紧固力矩为:40-50N.m,不不不大于65N.m。

抽查安装数量5%,扣件不合格数量不多于抽查数量10%。

(4)扣件紧固程序直接影响脚手架承载能力。

实验表白当扣件螺栓扭力矩为30N.m时,比40N.m时脚手架承载能力下降20%。

4、对脚手架检查验收按规范规定进行,凡不符合规定应及时进行整治,对检查成果及整治状况,应按实测数据进行记录,并由检测人员签字。

(七)小横杆设立1、规范规定应当在立杆与大横杆交点处设立小横杆,小横杆应紧靠立杆用扣件与大横杆扣牢。

设立小横杆作用有三:一是承受脚手板传来荷载;二是增强脚手架横向平面刚度;三是约束双排脚手架里外两排立杆侧向变形,与大横杆构成一种刚性平面,缩小立杆长细比,提高立杆承载能力。

当遇作业层时,应在两立杆中间再增长一道小横杆,以缩小脚手板跨度,当作业层转入其她层时,中间处小横杆可以随脚手板一同折除,但交点处小横杆不应拆除。

2、双排脚手架搭设小横杆,必要在小横杆两端与里外排大横杆扣牢,否则双排脚手架将变成两片脚手架,不能共同工作,失去脚手架整体性;当使用竹笆脚手板时,双排脚手架小横杆两端应固定在立杆上,大横杆搁置在小横杆上固定,大横杆间距≤40cm。

3、单排脚手架小横杆设立位置,与双排脚手架相似。

不能用于半砖墙、18cm墙、轻质墙、土坯墙等稳定性差墙体。

小横杆在墙上搁置长度不应不大于18cm,小横杆人墙过小一是影响支点强度,此外单排脚手架产生变形时,小横杆容易拨出。

(八)杆件搭接1、木脚手架立杆及大横杆接长应采用搭接办法,搭接长度不不大于1.5m并应不不大于步距和跨距,防止受力后产生转动。

2、钢管脚手架立杆及大横杆接长应采用对接办法。

立杆若采用搭接,当受力时,因扣件销轴受剪,减少承载能力,实验表白:对接扣件承载能力比搭接大2倍以上;大横杆采用对接可使小横杆在同一水平面上,利于脚手架搭设;剪力撑由于受拉(压),因此接长时应采用搭接,搭接长度不不大于50cm,接头处设立扣件不不大于两个。

考虑脚手架各杆件接头处传力性能差,因此接头应交错排列不得设立在一种平面内。

(九)架体内封闭1、脚手架铺设脚手板普通应至少两层,上层为作业层下层为防护层,当作业层脚手板发生问题而落人物时,下层有一层起防护作用。

当作业层脚手板下无防护层时,应尽量接近作业层处挂一层平网作防护层,平网不应离作业层过远,应防止坠落时平网与作业层之间小横杆伤害。

2、当作业层脚手板与建筑物之间缝隙(≥15cm)已构成落物、落人危险时,也应采用防护办法,不使落物对作业层如下发生伤害。

(十)脚手架材质1、木脚手架应采用质轻坚韧剥皮杉杆或落叶松,不得使用质脆、腐朽及有枯节木材。

立杆梢径不不大于7cm,横杆梢径不不大于8cm。

2、钢管材质普通应使用Q235(3号钢)钢材,外径48mm(51mm)、壁厚3.5mm焊接钢管,小横杆长度2.1~2.3m为宜,立杆、大横杆长度4~4.5m为宜(不超过6.5m),其重量控制在每根25Kg以内,便于操作。

锈蚀、变形超过规定禁止使用。

扣件由可锻铸铁制成,当扣件螺栓拧紧,扭力矩为40~50N.m时,扣件自身所具备抗滑、抗旋转和抗拔能力均能满足实际使用规定。

3、关于取消竹脚手架。

这次制定检查原则时取消了竹脚手架,由于原国家规程规定,作为脚手架材质必要为4年生长期竹杆梢经不不大于7.5cm竹材,而当前各地搭设脚手架材质远远达不到这一规定,直接影响了脚手架承载能力。
