土石方开挖工程施工技术

合集下载

土石方开挖工程施工技术方案

土石方开挖工程施工技术方案

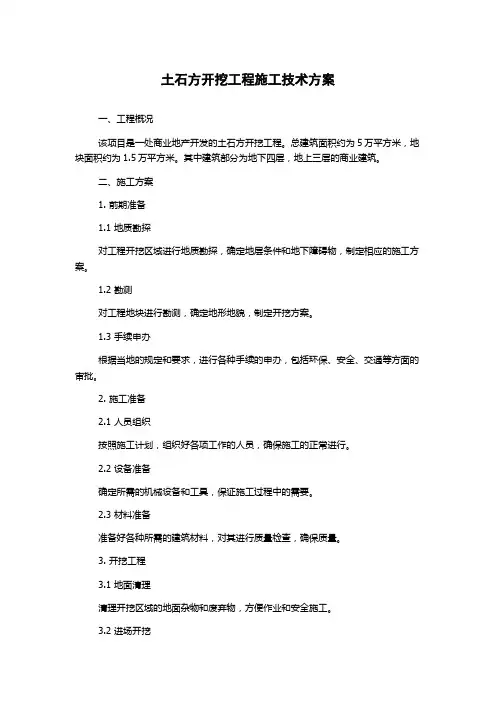

土石方开挖工程施工技术方案一、工程概况该项目是一处商业地产开发的土石方开挖工程。

总建筑面积约为5万平方米,地块面积约为1.5万平方米。

其中建筑部分为地下四层,地上三层的商业建筑。

二、施工方案1. 前期准备1.1 地质勘探对工程开挖区域进行地质勘探,确定地层条件和地下障碍物,制定相应的施工方案。

1.2 勘测对工程地块进行勘测,确定地形地貌,制定开挖方案。

1.3 手续申办根据当地的规定和要求,进行各种手续的申办,包括环保、安全、交通等方面的审批。

2. 施工准备2.1 人员组织按照施工计划,组织好各项工作的人员,确保施工的正常进行。

2.2 设备准备确定所需的机械设备和工具,保证施工过程中的需要。

2.3 材料准备准备好各种所需的建筑材料,对其进行质量检查,确保质量。

3. 开挖工程3.1 地面清理清理开挖区域的地面杂物和废弃物,方便作业和安全施工。

3.2 进场开挖根据开挖方案,确定进场位置和进场方式,利用挖掘机和推土机等机械设备进行开挖。

3.3 坡面处理对开挖的坡面进行必要的处理和加固,以防坍塌和滑坡等危险。

3.4 土方运输将开挖出的土方运输到指定的场地,进行堆放或卸载处理。

4. 安全防护4.1 现场围挡在施工现场设置围挡,对施工过程中的安全进行有效的控制和保护。

4.2 防护措施对施工现场的作业人员进行必要的安全教育和防护措施,避免事故的发生。

5. 后期整理5.1 清场整理对施工现场进行清理和整理,彻底清除施工过程中留下的建筑垃圾和沙土等杂物。

5.2 验收对施工过程中所使用的材料进行检查和验收,确保质量符合规范和施工标准。

三、施工过程1. 地质勘探,确定地层条件和地下障碍物。

2. 勘测,确定开挖方案。

3. 挖掘机进场,进行挖掘作业。

4. 装载运输,将土方运到指定场地。

5. 钢筋加工,进行混凝土结构的布置和钢筋加工。

6. 混凝土浇筑,施工混凝土结构。

7. 安装门窗,进行门窗安装。

8. 安装电气和水暖管道,进行室内电气和水暖管道的安装。

土石方工程施工中的土方开挖与回填技术要点

土石方工程施工中的土方开挖与回填技术要点

土石方工程施工中的土方开挖与回填技术要点土石方工程是指通过开挖、回填和处理土方,以改变地表形态、配置地表水文条件、保证工程地基稳定性的一种工程。

土方开挖和回填作为土石方工程中的重要环节,其施工技术要点对于工程的顺利进行具有至关重要的作用。

本文将介绍土方开挖与回填的技术要点。

一、土方开挖技术要点1. 合理确定开挖深度和范围:在进行土方开挖前,需要根据工程设计要求和工程实际需要,合理确定开挖深度和范围。

同时考虑到地质情况、土壤性质和工程要求等因素,确保开挖深度和范围的准确性。

2. 安全施工:土方开挖施工中,安全是首要考虑的因素。

施工人员需要遵守相关安全操作规程,佩戴个人防护装备,合理使用工具和机械设备,确保施工人员的人身安全和施工过程的安全稳定。

3. 水文条件控制:在土方开挖中,需要注意控制水文条件,防止地下水涌入开挖区域。

采取合理的降水措施,如设置排水系统、加固边坡、防止水流冲刷等,确保施工过程中的水文条件得到有效控制。

4. 土方回用与处理:在土方开挖中,需要根据土方的实际情况决定是否进行回用或处理。

可以根据不同的工程要求,将开挖的土方进行回填,也可以进行堆放和后续处理,以满足环保和土方利用的要求。

二、土方回填技术要点1. 土方回填顺序:土方回填的顺序应按照从底部到顶部、从远离边坡到靠近边坡的方向进行。

这样可以有效地保证施工过程的稳定性和安全性,减少土方回填带来的不均匀沉降和变形等问题。

2. 土方回填质量控制:在进行土方回填时,需要控制土方的质量。

合理选择土方材料,保证其质量符合工程要求,并按照设计要求进行填筑。

在填筑过程中,采取适当的加压措施,以提高土方的密实度和稳定性。

3. 边坡处理:土方回填后,需要对边坡进行加固和处理,以确保边坡的安全性和稳定性。

可以进行边坡坡度修整、设置护坡结构、进行伞状植草等措施,以提高边坡的防护能力和美观度。

4. 环保和土方利用:在进行土方回填时,需要考虑环保和土方利用的问题。

土石方(土方开挖)工程施工技术方案

土石方(土方开挖)工程施工技术方案

土石方工程施工技术方案一、工程概况本工程为某地区土石方工程,主要包括土方开挖、石方开挖、土石方填筑、压实等作业。

工程区域地形复杂,地质条件较差,土石方量大,施工难度较大。

为确保工程顺利进行,结合工程实际情况,制定本土石方工程施工技术方案。

二、施工工艺及流程1.土方开挖(1)采用机械开挖,自上而下分层进行,每层开挖厚度不超过2m。

(2)开挖过程中,及时清除松散土层、淤泥、石块等杂物,确保开挖面平整。

(3)开挖至设计高程后,进行验收,合格后进入下一道工序。

2.石方开挖(1)采用爆破作业,根据地质条件选择合适的爆破方案。

(2)爆破前,对炮眼进行验收,确保炮眼质量符合要求。

(3)爆破后,清除石渣,检查爆破效果,如有需要,进行二次爆破。

(4)石方开挖至设计高程后,进行验收,合格后进入下一道工序。

3.土石方填筑(1)根据设计要求,选择合适的填筑材料。

(2)填筑前,对填筑面进行处理,清除杂物,确保填筑面平整。

(3)采用分层填筑、分层压实的方法,每层填筑厚度不超过0.3m。

(4)填筑过程中,确保填筑材料均匀分布,避免出现压实死角。

4.压实作业(1)采用压路机进行压实,根据填筑材料和压实要求,选择合适的压实遍数。

(2)压实过程中,遵循“先轻后重、先慢后快、先外侧后内侧”的原则。

(3)压实作业完成后,进行压实度检测,合格后进入下一道工序。

三、施工组织及管理1.成立土石方工程施工小组,明确各成员职责。

2.制定详细的施工计划,确保工程进度顺利进行。

3.加强施工现场安全管理,严格执行安全操作规程,确保施工安全。

4.定期对施工人员进行技术培训,提高施工技能。

5.做好施工材料、设备的检查和维护,确保施工质量。

四、质量控制及验收1.严格按照设计要求和施工规范进行施工,确保工程质量。

2.施工过程中,加强质量检查,对发现问题及时整改。

3.工程完成后,组织验收,确保工程质量符合设计要求。

4.建立健全工程档案,保存施工过程中的相关资料。

大型土石方开挖工程施工技术方案

大型土石方开挖工程施工技术方案

大型土石方开挖工程施工技术方案1. 引言大型土石方开挖工程是指对土壤和岩石进行削方或堆方的工程。

在土建工程中,土石方开挖是一个非常重要的工序,其施工质量直接关系到整个工程的稳定性和安全性。

本文档将介绍大型土石方开挖工程的施工技术方案。

2. 工程概述大型土石方开挖工程通常包括以下几个步骤:- 施工准备工作:包括场地勘察、施工方案制定、材料准备等; - 土石方开挖:根据设计要求进行土石方的削方或堆方; - 清理整理:对开挖后的土石方进行清理、整理,确保施工现场的整洁; - 检查验收:对土石方开挖工程进行验收,并填写相关的施工记录。

3. 施工准备工作在进行土石方开挖工程之前,需要进行充分的准备工作,包括以下几个方面:- 场地勘察:对开挖区域进行详细的勘察,了解地质条件、土层分布等情况,为后续施工提供依据; - 施工方案制定:根据勘察结果和设计要求,制定土石方开挖的施工方案,包括开挖深度、坡度等参数; - 材料准备:准备好所需的施工材料和设备,包括挖掘机、推土机、运土车辆等; - 人员组织:确定施工人员的岗位职责,确保施工过程的顺利进行。

4. 土石方开挖土石方开挖是整个工程的核心步骤,需要注意以下几个关键点: - 施工队伍安全:在进行土石方开挖工作时,需要严格遵守安全操作规范,确保施工人员的人身安全; - 设备操作规范:操作施工设备时,要熟练掌握设备的使用方法,合理安排开挖的顺序和方向,以提高施工效率; - 开挖深度控制:根据设计要求,控制土石方的开挖深度,避免超挖或不足,使土体的削方或堆方符合设计要求; - 坡度控制:根据设计要求,控制土体的坡度,确保开挖面的稳定性和安全性; - 土测量检查:在开挖过程中,定期进行土质的检查和测量,及时发现问题并采取相应的处理措施。

5. 清理整理土石方开挖完成后,需要对开挖区域进行清理整理,以确保施工现场的整洁和安全: - 清除杂物:清理开挖区域内的杂物和垃圾,保持施工现场的整洁; - 充填处理:对开挖区域进行充填处理,填补坑洞和凹凸不平的地面,使其平整; - 排水处理:对开挖区域进行排水处理,保持施工现场的干燥。

土石方开挖施工技术方案范文

土石方开挖施工技术方案范文

土石方开挖施工技术方案范文一、工程概况。

咱们这个土石方开挖工程啊,就像给大地做一场“大手术”。

场地位于[具体地点],总的开挖量大概有[X]立方米,这可不是个小数目呢。

这里的土质情况有点复杂,有黏土、砂土,还有一些小石块,就像大自然做的一个混合大礼包。

工程的周边环境也得小心对待,附近有居民区和一些小厂房,就像一群邻居在旁边看着咱们干活,所以施工的时候得特别注意别给人家添麻烦。

二、施工准备。

# (一)技术准备。

1. 测量放线。

首先呢,得让测量的小伙伴们大显身手。

他们就像探险家一样,拿着测量仪器在工地上到处跑,确定开挖的边界和深度。

这可不能马虎,差一厘米都可能出大问题,就像做菜放盐,多一点少一点味道就不对了。

根据设计图纸,把那些控制点、水准点都标记得清清楚楚,就像给施工人员画了一张寻宝图。

2. 施工方案审批。

咱们这个施工方案啊,就像一份作战计划,得交给专家和相关部门审批。

他们就像一群经验丰富的老将军,会仔细审查方案里的每一个细节,从开挖顺序到安全措施,确保咱们的“作战计划”万无一失。

# (二)人员与机械准备。

1. 人员组织。

施工人员是咱们工程的主力军啊。

要找一群经验丰富、技术熟练的小伙伴,有挖掘机司机,就像操纵着大铁手的巨人;还有运土车司机,他们开着车在工地上跑来跑去,就像勤劳的小蚂蚁搬运食物一样。

另外,还得有现场指挥人员,他们就像乐队的指挥,协调着各个环节的工作,让整个施工过程像一场和谐的音乐会。

2. 机械选型与配置。

机械可是咱们的得力助手。

挖掘机得根据开挖量和土质情况来选择合适的型号,就像给不同的工作选不同的工具一样。

要是土质硬,就得选功率大一点的挖掘机,这样才能轻松地把土挖起来。

运土车的数量也要计算好,太少了土运不完,太多了又浪费资源,就像安排座位一样,得不多不少刚刚好。

# (三)现场准备。

1. 场地清理。

施工前得把场地打扫干净,把那些杂草、垃圾都清理掉,就像给大地洗脸一样。

这样挖掘机和运土车才能在干净的场地上顺利工作,不然就像在乱七八糟的房间里找东西,效率低还容易出问题。

土石方工程施工方法

土石方工程施工方法

土石方工程施工方法一、土方开挖1、土方开挖(1)土方开挖前,根据开挖的尺寸撒出灰线,开挖面积考虑放坡的要求及池壁支模工作面的因素。

(2)土方开挖时采取必要的措施避免在土方施工时可能损坏地下管道、电缆、光缆等,并对这些设施妥善保护、支撑和维护。

(3)土方开挖时开挖面进行必要的支撑以保证周围地基的稳定并确保所建和临近构筑物的安全。

(4)土方分层开挖,采用反铲挖土机,人工配合清土,自卸汽车运土。

(5)超过5m基坑采用二台机分级盘挖。

(6)挖掘机挖至高出基坑底设计标高200mm时停止再挖,以防对基坑及边坡土方的扰动、影响底板砼的施工质量。

余土采用人工挖土,按基坑边坡设计要求,清理到位。

(7)地基不得扰动,扰动土必须清除,清除后超挖部分回填中粗砂,技术要求与地基处理回填中粗砂要求相同。

(8)基坑开挖至设计高程后及时组织验收和进行下道工序的施工准备。

2、基坑要符合下列要求(1)天然地基不被扰动,地基要满足设计要求。

(2)基底高程的允许偏差为±30mm。

(3)基坑底部尺寸不得影响构筑物的施工并不小于设计规定要求。

3、降水和排水(1)项目部在施工过程中,必须降低地下水位并保持其在施工过程中低于槽底最低点至少0.5m。

(2)保证现场有充分的排水及备用设施,以避免抽水工作出现任何的中断。

(3)确保地下水位的降低不会影响到任何临近的构筑物或现状设施。

(4)基坑排水:基坑内的积水、渗水由基坑四周的排水沟(300×400)排到基坑内集水井,然后通过水泵抽到地面沉淀池,经沉淀后再进入管网排走。

(5)构筑物在施工过程中,水池池体结构达到设计强度并自身具有抗浮能力时,方可停止排水。

二、土方外运1、基坑土方工程量小,工期紧,开挖出来的土方堆放在离基坑边10m以外的区域,留下一部分土质较好的土方用作回填或应急备用,把土质较差的淤泥及其他多余土方外运。

2、本标段外运土方将严格按照市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。

建筑施工土石方工程技术(3篇)

建筑施工土石方工程技术(3篇)

第1篇一、土石方开挖技术1. 机械开挖:采用挖掘机、装载机等机械设备进行土石方开挖,具有效率高、成本低、作业环境好的优点。

机械开挖主要包括挖掘、装载、运输三个环节。

2. 手工开挖:在土石方量不大、场地狭窄或地质条件复杂的情况下,采用人工开挖。

手工开挖包括挖掘、搬运、堆放三个环节。

二、土石方运输技术1. 自卸汽车运输:适用于长距离、大运量的土石方运输。

自卸汽车具有运输量大、速度快、操作简便等优点。

2. 铁路运输:适用于长距离、大运量的土石方运输。

铁路运输具有成本低、运量大、速度快等优点。

3. 水路运输:适用于河流、湖泊等水域附近的土石方运输。

水路运输具有成本低、运量大、对环境破坏小等优点。

三、土石方填筑技术1. 填筑方法:包括水平分层填筑、垂直分层填筑、斜面分层填筑等。

根据土石方性质、场地条件等因素选择合适的填筑方法。

2. 填筑要求:填筑土石方应均匀、密实,防止沉降和滑坡。

填筑过程中,应控制填筑高度,确保施工安全。

四、土石方平整技术1. 平整方法:包括人工平整、机械平整、水力平整等。

根据土石方性质、场地条件等因素选择合适的平整方法。

2. 平整要求:平整后的场地应满足设计要求,表面平整、无积水、无坑洼。

五、土石方爆破技术1. 爆破方法:包括浅孔爆破、深孔爆破、洞室爆破等。

根据地质条件、爆破对象等因素选择合适的爆破方法。

2. 爆破要求:爆破作业应确保安全,避免对周边环境和建筑物造成损害。

六、边坡工程技术1. 边坡支护:采用锚杆、土钉、支撑等支护措施,防止边坡失稳。

2. 边坡绿化:在边坡上进行植被恢复,改善环境,防止水土流失。

总之,建筑施工土石方工程技术在施工过程中具有重要作用。

合理运用土石方工程技术,不仅可以提高施工效率、降低成本,还能确保施工安全和工程质量。

在实际施工中,应根据工程特点、地质条件等因素,综合考虑选择合适的技术方案。

第2篇一、场地平整1. 检查场地标高:根据设计要求,检查场地标高是否符合要求,确保场地平整度。

土石方开挖施工技术交底

土石方开挖施工技术交底

土石方开挖施工技术交底一、项目概况土石方开挖施工是土木工程中的重要环节之一,常见于道路、基础工程等建设项目中。

本文旨在对土石方开挖施工技术进行详细交底,以确保施工过程的安全与高效。

二、施工前准备1. 施工方案编制:在开挖前,需制定详细的施工方案。

方案应包括开挖方法、作业顺序、开挖深度、工期计划等内容,并经相关部门审批。

2. 设备与材料准备:施工前需准备好所需的挖掘机械、爆破用品等工具和设备,并确保其正常工作。

同时按照施工计划准备好所需的土石方转运车辆。

三、施工步骤1. 地质勘察:在开挖前,应进行地质勘察,了解施工区域的地质情况。

包括地层、地下水位、地下管线等信息,以确定开挖的合理深度和施工方法。

2. 标示界限:在开挖前,需在地面上标明开挖范围,并设立警示标志,以避免施工过程中对周边人员和设施的影响。

3. 清理表面垃圾:在开挖前,需清理施工区域表面的垃圾、杂草等,保持工作面整洁。

四、施工方法1. 机械开挖:常用的机械开挖方法包括挖掘机挖掘、钻机开挖等。

按照施工方案中规定的深度和宽度进行开挖,同时注意保持开挖坡度,确保边坡的稳定。

2. 爆破开挖:在一些特殊情况下,需要采用爆破开挖的方法。

在进行爆破前,需制定详细的爆破方案,并向相关部门申请爆破许可。

爆破过程中需确保周边人员和设施的安全。

3. 手工开挖:在狭窄或特殊情况下,需采用手工开挖的方法。

施工人员需按照施工方案进行操作,确保开挖质量和安全。

五、施工安全与质量控制1. 安全防护:施工过程中,需配备专职安全员,负责施工现场的安全管理。

必要时,应设置警示标志、围挡等,确保施工安全。

2. 质量控制:施工过程中,需按照工艺要求进行施工,提高土方开挖的质量。

定期进行质量检测,确保施工符合规范要求。

六、施工后的处理1. 清理整理:施工结束后,需对施工现场进行清理整理,移除施工过程中产生的废料和垃圾,恢复施工现场的整洁。

2. 问题解决:在施工过程中,如遇到问题或困难,施工方应及时与相关部门协商解决,确保施工进程顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程建设质量保证体系,一般由思想、组织和工作三方面所组成。

(1)思想保证。

思想保证就是所有参加工程建设的职工,要有浓厚的质量意识,牢固地树立“质量第一,用户第一”,掌握全面质量管理的基本思想、观点和方法。

这就是建立施工质量保证体系的前堤和基础。

(2)组织保证。

组织保证就是要求管理系统中各层次的各专业技术管理部门,都要有专职负责质量职能工作的机构和人员,在操作层要设立兼职或专职的质量检验与控制人员,担负起相应的质量职能活动,以形成工程建设的质量管理网络。

(3)工作保证。

工作保证的关键是施工过程或者称之为施工现场的质量保证,因为它直接影响到工程质量的形成,它一般由“质量检验”和“工序管理”两个方面组成。

1)质量检验包括:原材料及设备检验、工序质量检验和成品质量检验。

2)工序管理包括:开展群众性质量管理活动进行工序分析。

(比如,质检员召开施工班组人员会议,分析讲解施工工序质量把关的重点和难点,把质量管理责任层层分解,落实到人,实行人人理解掌握、人人严格执行的良好氛围)严格工序纪律,管好影响工序质量因素中的主导因素,建立工序检
验点,明确重点,加强工序管理。

土石方开挖工程质量控制技术
1.1施工测量控制
施工测量控制的依据是SL52-93《水利水电工程测量规范》和国家测绘局颁发的有关测量规范。

1.1.1施工控制测量
(1)工程的首次控制基准点一般由业主单位向承建单位堤供。

质检员应对上述基准点成果进行复核,并将复核结果以书面形式向监理机构报告,如有异议,由监理机构转报项目法人进行核实,经检查后,由业主单位(或监理单位)书面形式通知承建单位才能启用该成果。

(2)应根据施工需要加密控制点,并应在施测前7d将作业方案报监理机构审批,施测结束后,将外业记录、控制点成果及精度分析资料报监理审核。

改成果必须经监理机构批准后才能正式启用。

(3)承建单位负责保护并经常检查已接收的和自行监理的控制的点,一经发现有位移或破坏,及时报告监理工程师,在监理工程师及业主指示下采取必要的措施予以保护或重建。

若时光需要拆除个别空点,承建单位应堤供申请,报监理机构和业主批准。

1.1.2施工放样
(1)对各工程部位的施工放样,应严格按合同文件及施工
测量规范执行,确保放样精度满足设计要求。

(2)关键部位的放样措施必须经质检员审核报监理审批。

如基础开挖口线、坝轴线、混凝土工程基础轮廓点等放样,监理将进行内、外业检查和复核。

(3)每块混凝土浇筑前,必须进行模板的形体尺寸检查,并将校模资料上报监理审查,内容包括:测站、后视、实测值与设计值比较差异量等。

1.1.3施工测控制
(1)施工测量资料应整理齐全。

(2)开口轮廓位置和开挖断面的放样应保证开挖规格,其精度应符合下列要求:平面、覆盖层50cm,岩层200cm;高程,覆盖层25cm,岩层10cm。

(3)断面测量应符合下列规定:
1)断面测量应平行主体建筑物轴线设置断面基线,基线两端点应埋标桩。

正交与基线的各断面桩间距应根据地形和基础轮廓确定,混凝土建筑物基础的断面应布设各坝段的中线、分线上;弧线段应设立一圆弧中心为准的正交弧线断面,其断面间距的确定除服从基础设计轮廓外,一般应均分圆心角。

2)断面间距用钢卷尺实量,实量各间距总和与断面基线总长(L)的差值应控制在L/500以内。

3)断面测量需设转点时,其距离可用钢卷尺或皮卷尺实量。

若用视距观测,必须进行往测、返测,其校差应不大于L/200。

4)开挖中间过程的断面测量,可用经纬仪测量断面桩高程。

但在岩基竣工断面测量时必须以五等水准测定断面桩高程。

(4)开挖完成以后,应及时测绘最终开挖地形图及与设计施工详图同位置、同比例的纵横剖面图。

竣工地形图及总很剖面图的规格应符合下列要求。

1)原始地面(覆盖层和岩基面)地形图比例,一般为1:200~1:1000。

2)用于计算过程量(覆盖层和岩基面)的横断面,纵向比例一般为1:100~1:200,横向比例一般为1:200~1:500。

3)竣工基础横断面纵横比例1:100~1:200。

4)竣工建基面地形图比例一般为1:200,等高距可根据坡度和岩基起伏状况选用0.2m、0.5m或1.0m,也可仅测绘平面高程图。

2.土方明挖过程质量控制
2.2.1土方开挖的质量控制
在水利工程施工中,明挖主要是建筑物基础、导流渠道、溢流道和引航道(枢纽工程具有通航功能时)、地下建筑物的进、出口等部位的露天开挖,为开挖工程的主体。

明挖的施工部署可分为两种类型,一种是工程规模大而开挖场面宽广,地形相对平坦,适宜于大型机械化施工,可以达到较高的强度,如葛洲坝工程和长江三峡工程;二是工程规模虽不
很多,但工程处于高山峡谷之中,不利于机械作业,只能依靠堤高施工技术,才能克服困难,顺利完成。

1.土方工程施工方法
土方明挖过程依据施工对象各施工方法的特点,可以分为建筑物基础开挖、渠道开挖和河道疏浚。

水利水电工程建筑物主要是坝、船闸、电站等,其基础开挖的共同特点是要符合建筑物要求的形态,对开挖边界线外保留的土体不允许破坏其天然结构。

土方开挖一般不需要爆破,可用机械直接开挖。

基础开挖从地形特征上分为河床开挖和岸坡开挖。

河床开挖的特点是地形较平坦、施工比较方便,但往往是施工时间短,强度较大;岸坡开挖,特别是山区高坝的岸坡,其开挖高度大,施工条件差,技术复杂,一般多在施工的前期开挖。

闸、坝的土质地基开挖,一般应自上而下全断面一次挖完。

在开挖中,应特别注意排水设施,还必须审慎地注意地基的不均匀沉陷。

开挖程序应结合排水考虑。

2.土方明挖过程质量控制
(1)开挖应遵循自上而下的原则。

(2)开挖轮廓应满足下列要求。

1)符合施工详图所示的开口线、坡度和工程的要求。

2)如某些部位按施工详图开挖后,不能满足稳定、强度、抗渗要求,或设计要求有变更时,必须按监理、业主、设计
商定的要求继续开挖到位。

3)最终开挖超、欠挖值满足规范要求,坡度不得徒于设计坡度。

(3)对于在外界环境作用下极易风化、软化和冻裂的软弱基面,若其上建筑物暂时未能施工覆盖时,应按设计文件和合同技术要求进行保护。

(4)边坡开挖完成后应及时进行保护。

对于高边坡或可能失稳的边坡应按合同或设计文件规定进行边坡稳定检测,以便及时判断边坡的稳定情况和采取必要的加固措施。

2.2.2岩石基础开挖
1.岩石基础开挖的一般规定
(1)一般情况下,岩石基础开挖应自上而下进行,当岸坡和河床底部同时施工时,应确保安全;否则,必须先进行岸坡开挖。

(2)为保证基础岩体不受开挖区爆破的破坏,应按留足保护层的方式进行开挖,在有条件的情况下,则应先采取预裂防震,再进行开挖区的松动爆破。

(3)基础开挖中,对设计开口线外坡面、岸坡和坑槽开挖壁面等,若有不安全的因素,均必须进行处理,并采取相应的防护措施。

随着开挖高度下降,对坡(壁)面应及时测量检查,防止欠挖,避免在形成高边坡后再进行坡面处理。

(4)遇不良的地质条件时,为了防止因爆破造成过大震裂
或滑坡等,对爆破孔的深度和最大一段起爆药量,应根据具体条件由施工、地质和设计单位共同研究另行确定,实施之前必须报监理工程师审批。

(5)实际开挖轮廓应符合设计要求。

对软弱岩石,其最大误差应由设计和施工单位共同议定;对坚硬或中等坚硬的岩石,其最大的误差应符合下列规定。

1)平面高程一般不大于0.2m。

2)边坡规格依开挖高度而异:8m以内时,误差不大于0.2m;8~15m时,误差不大于0.3m;16~30m误差不大于0.5m 。

(6)爆破施工预留保护层厚度不小于1.5m,清除岩基保护层时,必须采取浅孔、密孔、少药量火炮爆破开挖,建基面必须无松动岩块、无爆破影响裂隙。

(7)在建筑物及新浇筑混凝土附近进行爆破时,必须考虑爆破对其影响。

2.岩石基础开挖质量检查处理
1)开挖后的建筑物基础轮廓不应有反坡;若出现反坡时均应处理成顺坡。

对于陡坎,应将其顶部削成锐角或圆滑状。

2)建基面应整修平整。

3)建基面如有风化、破碎,或含有软弱夹层和断层破碎带以及裂隙发育和具有水平裂隙等,均应用人工或风镐挖到设计要求的深度。

4)建基面附有的方解石薄脉、黄绣(氧化铁)、氧化锰、碳
酸钙和黏土等,经设计、地质人员鉴定,认为影响基岩与混凝土的结合时,都应清除。

5)建基面经锤击检查松动的岩块,必须清除干净。

6)易风化及冻裂的软弱建基面,当不能及时覆盖时,应采取专门技术措施。

7)在建基面上发现地下水时,应及时采取措施进行处理,避免新浇筑混凝土受到损害。
