专项施工方案专家论证会议记录范文

专项施工方案专家论证会议记录范文

专项施工方案专家论证会议记录范文会议主题:[专项施工方案名称]专家论证会议。

会议时间:[具体日期和时间]会议地点:[详细地点]参会人员:1. 专家组:[专家1姓名]:[专家1工作单位及职称],行业里的老大哥,经验那是相当丰富。

[专家2姓名]:[专家2工作单位及职称],在这方面的研究可深入了,那是专家中的专家。

[专家3姓名]:[专家3工作单位及职称],出了名的严谨,一点小问题都逃不过他的法眼。

[专家4姓名]:[专家4工作单位及职称],解决实际问题的高手,总能想到别人想不到的点子。

[专家5姓名]:[专家5工作单位及职称],理论和实践两手抓,两手都硬的厉害人物。

2. 建设单位:[建设单位代表姓名]:[建设单位名称]的代表,对这个项目那是寄予厚望,今天也是来听听专家的高见。

3. 施工单位:[施工单位项目经理姓名]:[施工单位名称]的项目经理,这方案可是他们团队费了不少心血弄出来的,今天可得好好接受专家的检阅。

[施工单位技术负责人姓名]:负责技术这块的,方案里的技术难点都是他带着人攻克的。

[其他相关施工人员姓名]:参与施工过程的各个环节,对方案实施有着实际的操作经验。

4. 监理单位:[监理单位总监理工程师姓名]:[监理单位名称]的总监理工程师,监督工程质量的关键人物,得确保方案可行、合规。

一、会议开场。

[会议主持人姓名](一般为建设单位代表或者由各方共同推举的人员):“各位专家、领导、同事们,大家好!今天咱们聚在一起,就为了这个[专项施工方案名称]进行专家论证。

这个方案可是关系到咱们这个项目的关键部分,就像一场战役的作战计划一样重要。

施工单位费了好大劲儿才弄出来的,不过咱得让专家们给把把关,看看还有啥问题或者能改进的地方。

下面呢,先请施工单位给咱们详细介绍一下这个方案。

”二、施工单位方案汇报。

[施工单位项目经理姓名]:“各位专家、领导,大家好!我们这个方案啊,可是考虑了很久的。

首先呢,这个工程的基本情况大家得知道,我们这个[描述工程概况,如工程地点、规模、工程特点等]。

专家论证会会议程序及主要内容

专家论证会会议程序及主要内容

专家论证会会议程序及主要内容(总2页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--超过一定规模危险性较大工程安全专项方案专家论证会会议程序按照“建质[2009]87号”文件规定,专家论证会议按规定由施工总承包单位组织专家论证会,会议一般由建设单位项目负责人或监理单位总监理工程师主持。

以下为专家论证会的常规会议程序:1.介绍参会各方人员参会人员一般包括:(一)专家组成员(本项目参建各方的人员不得以专家身份参加专家论证会),不少于5名及以上的,符合相关专业要求的专家组成;(二)建设单位项目负责人或技术负责人;(三)监理单位项目总监理工程师及相关人员;(四)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;(五)勘察、设计单位项目技术负责人及相关人员。

2.介绍工程概况由承担该分部分项工程的施工单位介绍工程概况,如由总承包单位组织施工,则由总承包单位介绍工程概况。

主要介绍工程的规模及特点、施工现场周边环境及施工条件等情况,介绍的要尽量详实,建设单位或监理单位可进行补充。

最好的方式是参会人员在开会前到施工现场查看现场情况,让参与论证的专家组充分了解现场情况。

如果专家组到不了现场,可提供现场影像资料。

3.由专业设计单位提供设计方案的,由设计单位就设计方案进行阐述。

4.施工单位阐述安全专项方案的主要内容,包括编制依据、工程概况、施工部署、项目组织机构、技术措施及计算书、应急预案等。

5.参会专家对设计方案和安全专项方案进行初步评审,并询问工程有关情况,各专家提出各自意见。

专家论证的主要内容:(一)专项方案内容是否完整、可行;(二)专项方案计算书和验算依据是否符合有关标准规范;(三)安全施工的基本条件是否满足现场实际情况。

专家组意见提出完毕后,休会半小时左右以便各专家统一明确评审意见。

6.复会后,由专家组组长宣读评审最终意见。

梁裂缝处理方案专家论证会议纪要

梁裂缝处理方案专家论证会议纪要

XXXXXXX花园二期XXXX#楼梁裂缝处理方案专家论证会议纪要2013年10月24日上午10时,由XXXXXXX公司(“以下简称XX房开”)组织有关单位和专家,就XXXXXX花园二期项目XXX#楼梁开裂原因及处理方案,进行专家论证。

会议参加的单位有XXXX研究院、XXX设计院、XXX集团公司、XXX有限公司、XXXX设计有限公司、XXX有限公司、XXXX有限公司等有关领导及专家。

现将论证会主要内容纪要如下:1、监理单位于2013年10月8日例行检查发现,XXXX花园XXX楼一层至三层A轴至E轴,跨度为6.6m的梁中出现细微裂缝。

建设单位接到报告后,于2013年10月9日通知XXXXX 设计有限公司及相关单位到现场勘察,并于2013年10月11日由XXXX设计有限公司出具初步处理方案。

2、2013年10月24日,XXXX开发有限公司邀请浙江省建筑科学设计研究院、XXX设计院、XXXX公司共计5位专家,再次对XXX楼一层至三层A轴至E轴,跨度为6.6m出现细微裂缝的梁进行现场勘察,并在新宏房会议室召开了专家咨询分析会,就裂缝产生的原因及处理方案进行研讨。

3、据监理单位、施工单位、商品混凝土厂家提供的相关信息,综合现场勘察,情况如下:1)、无楼板处梁上基本没有发现裂缝;2)、裂缝主要出现在梁正弯矩较大处;3)、板上很少发现裂缝;4)、据设计介绍,梁配筋比较经济,梁正截面抗弯设计按“T”型截面计算;5)、根现场观察,梁底裂缝不如梁侧裂缝明显;6)、据汇报,拆模时砼强度均达到设计要求;据上,专家们初步认为设计因素大于施工及材料因素,但也不排除施工及材料因素。

由于现场无法即刻对梁配筋进行验算,故无法立即得出确切的结论。

请XXXXX有限公司回去后发相关设计文件给王工(专家)对梁的强度、裂缝宽、挠度等指标进行复核。

4、2013年10月25日下午王工(专家)对设计文件进行复核后,电话回复:经强度、裂缝宽度、挠度验算,基本满足规范要求。

裂缝讨论会2

裂缝讨论会2
6、传统工艺可能已经不适用于现代混凝土。
7、混凝土的防水措施也有可能不适用于现有环境。
三、设计单位:
1、现场发现的裂缝属于收缩裂缝,不影响结构安全。对结构耐久性有影响。
2、建议在经过冷热循环后,再视情况修补。
3、混凝土运输时间过长,会影响混凝土的浇捣质量。
4、脚手架不能直接支在板上,可以适用钢板分散荷载。

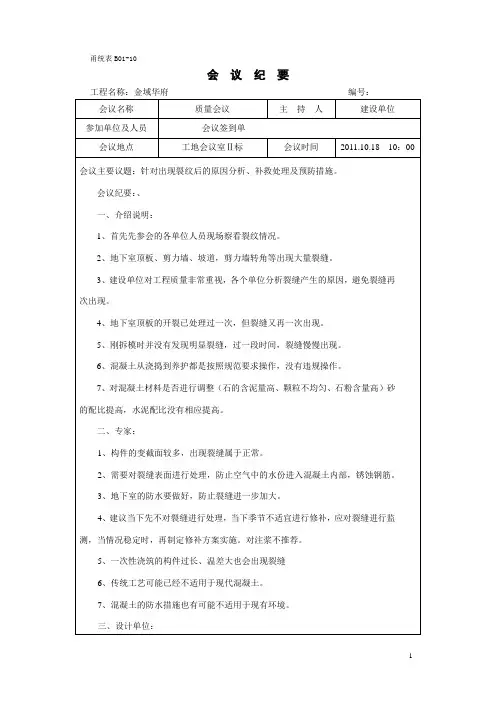

甬统表B01-10
会议纪要
工程名称:金域华府编号:
会议名称

会议签到单
会议地点
工地会议室Ⅱ标
会议时间
2011.10.18 10:00
会议主要议题:针对出现裂纹后的原因分析、补救处理及预防措施。
会议纪要:、
一、介绍说明:
1、首先先参会的各单位人员现场察看裂纹情况。
2、地下室顶板、剪力墙、坡道,剪力墙转角等出现大量裂缝。
二、专家:
1、构件的变截面较多,出现裂缝属于正常。
2、需要对裂缝表面进行处理,防止空气中的水份进入混凝土内部,锈蚀钢筋。
3、地下室的防水要做好,防止裂缝进一步加大。
4、建议当下先不对裂缝进行处理,当下季节不适宜进行修补,应对裂缝进行监测,当情况稳定时,再制定修补方案实施。对注浆不推荐。
5、一次性浇筑的构件过长、温差大也会出现裂缝
5、裂缝出现之后,先进行简单处理,待情况稳定之后再进行处理。
本表由监理机构记录,必要时与会单位签名后,有关单位各存一份。
3、建设单位对工程质量非常重视,各个单位分析裂缝产生的原因,避免裂缝再次出现。
4、地下室顶板的开裂已处理过一次,但裂缝又再一次出现。
5、刚拆模时并没有发现明显裂缝,过一段时间,裂缝慢慢出现。
6、混凝土从浇捣到养护都是按照规范要求操作,没有违规操作。

专家论证会议纪要记录

专家论证会议纪要记录

专家论证会议纪要记录
会议纪要
会议主题:专家论证会议
会议日期:XXXX年X月X日
会议地点:XXX会议中心
会议主持人:XXX(单位名称)
与会专家:(按姓氏的字母顺序排列)
1.XXX(单位名称)
2.XXX(单位名称)
3.XXX(单位名称)
4.XXX(单位名称)
5.XXX(单位名称)
会议内容:
1.开场白
主持人欢迎与会专家参加此次专家论证会议,并简要介绍了会议的目的和意义。

主持人强调了与会专家的重要性,对他们的专业知识和经验表示了肯定和感谢。

2.专家发言
每位专家都在会议上进行了发言,就自己所擅长的领域进行讨论和交流。

讨论的主题包括(列举一些具体的讨论主题)。

3.讨论过程
专家们就各自的发言进行了深入的讨论和交流。

他们提出了问题、分享了观点,并进行了建设性的批评与建议。

会议氛围积极热烈,专家们互相启发,互相学习,展示了各自的专业素养和见解。

4.结论
主持人总结了专家们的讨论内容,并就各项问题达成了一些共识和结论。

这些结论包括(列举一些具体的结论)。

5.展望未来
主持人对今后的研究和发展方向进行了展望,并对各位专家提出了对未来工作的期望和建议。

会议结束:
主持人宣布专家论证会议圆满结束,并再次感谢与会专家的参与和贡献。

会议纪要将在会后整理好并发送给各位专家供参考。

附件:
会议参会人员名单
会议议程安排
会议PPT展示材料
会议纪要制作人:XXX(单位名称)。

关于地坪下沉导致围墙开裂的评估会议记录

关于地坪下沉导致围墙开裂的评估会议记录

关于地坪下沉导致围墙开裂的评估会议记录评估会议记录会议时间:2022年10月15日会议地点:XX公司会议室与会人员:全知全能专家、建筑工程师、土木工程师、项目经理、施工队代表会议内容:1. 问题描述:地坪下沉导致围墙开裂的现象已经出现,需要对该问题进行评估和分析。

2. 地坪下沉原因:- 地基不均匀或不稳定;- 地下水位变化;- 地坪材料质量问题;- 施工工艺不当等。

3. 评估方法:- 现场勘察:对地坪和围墙进行详细测量和观察,记录开裂情况、地坪下沉程度等。

- 档案调查:查阅相关工程档案,了解地基设计和施工情况。

- 实验室测试:对地坪材料进行抽样测试,检测其质量和强度。

- 地质勘探:进行地质勘探,了解地下水位、土壤类型等情况。

4. 评估结果:- 地基不均匀或不稳定是导致地坪下沉的主要原因,需要进一步进行地质勘探和地基检测。

- 地下水位变化也可能对地坪稳定性造成影响,需要加强水文监测。

- 地坪材料质量问题和施工工艺问题也需要进一步调查和分析。

5. 解决方案:- 进行地基加固工程,采取适当的加固措施,提高地基的稳定性。

- 加强水文监测,及时掌握地下水位变化情况,采取相应措施。

- 对地坪材料进行质量检测,确保材料符合标准要求。

- 加强施工工艺管理,确保施工过程规范,避免施工工艺问题导致地坪下沉。

6. 下一步行动计划:- 组织地质勘探和地基检测,进一步了解地基情况。

- 委托实验室对地坪材料进行抽样测试。

- 加强水文监测,定期记录地下水位变化情况。

- 对施工工艺进行审查和改进。

- 制定地基加固方案,启动加固工程。

以上是评估会议的记录,提供了对地坪下沉导致围墙开裂问题的描述、评估方法、评估结果和解决方案等内容,并提出了下一步的行动计划。

高层住宅墙体开裂会议纪要

高层住宅墙体开裂会议纪要

高层住宅墙体开裂会议纪要会议主题:高层住宅墙体开裂问题研讨会议时间:____年__月__日会议地点:_____会议室参会人员:1、业主代表:_____、_____、_____等2、开发商代表:_____、_____3、施工方代表:_____、_____4、监理方代表:_____、_____5、建筑专家:_____会议内容:首先,由业主代表提出了墙体开裂的严重情况。

他们反映,在多个楼层的不同位置,墙体出现了明显的裂缝,不仅影响了房屋的美观,更让他们对居住安全产生了极大的担忧。

部分业主表示,裂缝的出现导致家中的墙面渗水,墙面涂料脱落,给生活带来了诸多不便。

开发商代表对此表示歉意,并说明了他们在接到业主反馈后的初步调查情况。

他们指出,已经组织了相关技术人员对墙体开裂的区域进行了初步查看,但目前尚未确定具体的开裂原因。

不过,他们承诺会积极配合各方,尽快找出问题的根源并提出解决方案。

施工方代表随后介绍了该高层住宅的施工过程和所采用的材料。

他们强调,在施工过程中严格按照设计图纸和相关规范进行操作,但不排除在某些环节可能存在疏漏。

施工方表示愿意承担相应的责任,但也希望能够通过详细的调查来明确责任的具体归属。

监理方代表则阐述了他们在施工过程中的监督工作。

他们表示,在施工期间进行了定期的检查和旁站监督,但由于工程的复杂性和一些不可预见的因素,可能存在监督不到位的地方。

监理方承诺会全力协助调查,提供相关的监理记录和资料,以帮助找出墙体开裂的真正原因。

接下来,建筑专家发表了专业意见。

专家指出,墙体开裂可能由多种原因引起,包括地基不均匀沉降、温度变化、材料质量问题、施工工艺不当等。

为了准确判断开裂原因,需要对建筑物进行全面的检测,包括对地基的勘察、墙体材料的分析、结构受力的计算等。

专家建议立即成立专门的检测小组,由各方代表和专业检测机构共同参与,尽快开展检测工作。

在讨论解决方案时,各方代表提出了不同的建议。

业主代表希望能够尽快对开裂的墙体进行修复,并对房屋的安全性进行评估,确保居住环境的安全。

中建-地下室顶板开裂专题会会议纪要

中建-地下室顶板开裂专题会会议纪要

会议纪要碧桂园华东总部大楼项目部印发[2015]7号会议时间:2015年3月24日会议地点:项目部会议室会议主题:地下室顶板开裂专题会参加人员:详见会议签到表会议由项目技术负责人主持。

会上,针对此次地下室顶板开裂,分公司、项目部、劳务队、中联混凝土公司、甲方及监理分别进行了分析发言,现纪要如下:一、项目技术负责人姚磊1、结构设计:(1)、主楼区域板厚h=160mm,面筋C10@200双向、底筋C8@150双向;地库区域板厚h=250mm,配筋C12@100双层双向。

(2)、墙柱混凝土设计强度C60,梁板混凝土设计强度C30。

2、现场情况:(1)、后浇带以北地下室顶板于2015年2月7日开始浇筑,2月8日浇筑完成;后浇带以南于2015年2月10日开始浇筑,2月11日浇筑完成。

收面完成后均对其进行了薄膜+土工布覆盖保温养护。

(2)、2015年3月2日节后现场检查,发现部分顶板面有裂纹,并随即对其下的支撑体系进行观察,未发现支撑体系有压弯或受扰动的情况。

(3)、2015年3月11日进行了现场混凝土强度回弹,共回弹64个点,回弹平均值为39.9;同时,根据同条件养护试块送检取回的报告:后浇带以北为37.8,后浇带以南为46.2。

(4)、2015年3月13日,项目内部签署了拆模令,但因拆模工人未进场,实际开始拆除墙柱模板时间为3月15日,拆除梁板模板时间为3月19日,随即发现顶板有开裂现象。

3、总结分析:(1)、中联混凝土公司:①、经试验员反映,顶板混凝土浇筑时,部分坍落度试验值偏大,即混凝土坍落度偏大;②、混凝土浇筑过程中出现多次混凝土供应不及时、汽车泵堵泵维修的情况。

(2)、现场施工:①、混凝土浇筑完成后工人回家过春节,现场覆盖养护材料部分被风吹散;②、板混凝土浇筑时未采用平板振捣器进行振捣;③、现场施工对板筋的踩压,导致钢筋保护层偏大;④、浇筑混凝土前,对模板浇水湿润过早,导致水分蒸发。

(3)、后续施工流程:提前半个小时对模板进行浇水湿润→浇筑混凝土→振捣棒按间距300mm振捣→人工扒平混凝土→平板振动器振捣→人工刮尺找平混凝土→收面→二次收光→薄膜覆盖→浇水养护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

4号楼 连廊1 地裂缝 3号楼
构架1Hale Waihona Puke 装饰构架2 2号楼 连廊2
1号楼
1号楼 2号楼
连廊1 装饰构架 连廊2
3号楼
装饰构架
主楼裙 房
4号楼
沉降缝
沉降缝
连廊
4号楼
主楼 裙房
4号楼
主楼 裙房
沉降缝 沉降缝
连廊
4号楼
主楼 裙房
3号楼
采用结构形式为钢结构,减轻自重, 且有较好的变形能力。 基础均设置在地裂缝的上盘,未跨越 地裂缝,为保证基础的整体性、刚度及 强度,采用柱下条形基础,保证基 础变形的一致性。 要求定期监测地裂缝的活动,根据 具体情况采取相应措施。 连廊与主体建筑设置伸缩缝,如果连 廊地基变形,不会影响主体建筑,并定 期监测、检查。



该项目位于西安市大兴新区,大兴东路与星火路交界 处,共四栋楼,其中1、2号楼为二层地下室,地上 31层商住两用综合性高层建筑,高度为99.95米,其 中商业裙房3层,高度15.600米,3号楼为二层地下 室,地上3层商业建筑,高度15.75米,4号楼为一层 地下室,地上三层商业建筑,高度16米; 1、2号楼采用钢筋砼框架剪力墙结构;基础采用钻 孔灌注桩(后压浆工艺),商业裙房基础采用CFG+ 独立基础;3号楼采用采用钢筋砼框架剪力墙结构, 基础采用CFG+筏板基础,4号楼采用框架结构,基 础采用预应力混凝土管桩基础. 建筑结构安全等级:二级,建筑抗震设防类别:1、 2号楼及裙房为重点设防类,其余均为标准设防类, 设防烈度为8度(0.20g),场地类别为Ⅱ类,地震 分组为第一组,特征周期0.35s.

谢谢!
