土工布土工膜施工方案技术交底

合集下载

土工布编制安全技术交底模板

土工布编制安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位名称]4. 施工项目负责人:[项目负责人姓名]5. 施工日期:[施工开始日期]至[施工结束日期]二、安全注意事项1. 个人防护(1)施工人员必须佩戴安全帽、工作服、劳保鞋等个人防护用品。

(2)高空作业人员必须系好安全带,并正确佩戴安全绳。

(3)施工现场应配备必要的安全防护设施,如防护栏、安全网等。

2. 施工现场安全(1)施工现场应保持整洁,不得堆放杂物,确保通道畅通。

(2)施工现场禁止吸烟、饮酒,严禁酒后上岗。

(3)施工现场禁止无关人员进入,确保施工安全。

3. 设备与材料安全(1)设备操作人员必须经过专业培训,熟练掌握设备操作规程。

(2)施工过程中,设备运行应平稳,严禁超负荷运行。

(3)材料存放应整齐有序,不得堆放过高,防止坠落。

4. 施工操作安全(1)施工过程中,操作人员应严格按照施工工艺要求进行操作。

(2)土工布铺设前,应检查材料质量,确保无破损、无污染。

(3)铺设土工布时,应确保搭接长度符合设计要求,避免出现缝隙。

三、施工流程及要点1. 施工准备(1)施工前,对施工人员进行安全技术交底,确保施工人员了解施工安全注意事项。

(2)检查施工设备、材料,确保其符合施工要求。

2. 土工布铺设(1)根据设计要求,确定土工布铺设顺序。

(2)将土工布平铺于地面,确保无褶皱、无破损。

(3)按照设计要求,进行土工布搭接,搭接长度应符合规定。

(4)铺设完成后,检查土工布平整度,确保无缺陷。

3. 固定与加固(1)根据设计要求,选择合适的固定方式。

(2)对土工布进行固定,确保固定牢固可靠。

(3)加固完成后,检查加固效果,确保加固部位无松动。

四、应急措施1. 事故发生时,立即停止施工,组织人员进行救援。

2. 事故发生后,及时上报相关部门,并配合调查处理。

3. 对事故原因进行分析,制定预防措施,防止类似事故再次发生。

五、安全培训与考核1. 施工单位应定期对施工人员进行安全培训,提高施工人员的安全意识。

土工布施工技术交底

土工布施工技术交底

土工布施工技术交底土工布施工技术交底1. 引言土工布施工技术交底旨在对土工布施工过程进行详细介绍,确保施工人员了解相关规范要求、施工步骤、注意事项等,从而保证施工质量和工程安全。

本文档将针对土工布施工的各个环节进行细化说明。

2. 工程准备2.1 土工布和辅助材料采购- 根据工程要求,选购合适类型和规格的土工布。

- 检查土工布的质量,确保没有破损和污染。

- 准备好所需的辅助材料,如夹具、扎线等。

2.2 现场准备- 清理施工现场,确保表面平整、无杂物。

- 根据设计要求,确定土工布的铺设位置和范围。

- 清理和修补基层,确保其平整结子。

- 检查并确保施工现场的安全设施齐全。

3. 土工布的铺设3.1 土工布的展开与放线- 根据设计要求,确定土工布的展开方向。

- 按照放线要求,在施工现场进行放线,确定土工布位置。

- 在布料两侧用夹具固定,防止在铺设过程中挪移。

3.2 土工布的铺设和固定- 采用逐段铺设的方法,确保土工布的平整度和密切性。

- 采用重叠接头的方式,将土工布拼接连接。

- 通过使用扎线和夹具将土工布坚固固定。

4. 施工质量控制4.1 施工工艺控制- 按照规范要求进行土工布的铺设和固定。

- 对于较长的土工布,进行适当的控制缝隙和重叠长度。

- 确保土工布与基层的贴合度,排除气泡和褶皱。

4.2 施工过程监控- 严格控制土工布施工的时间和温度条件。

- 做好现场记录,包括铺设长度、施工人员和设备的记录等。

- 定期对施工过程进行检查,确保符合规范和设计要求。

5. 安全注意事项5.1 施工设备安全- 确保施工设备的正常运作和安全操作。

- 检查设备的电气接地和防护措施是否有效。

- 对于高处作业,要进行安全防护,如使用安全带等。

5.2 人员安全- 进行相关培训,确保施工人员了解土工布施工的安全要求。

- 配备必要的个人防护装备,如手套、安全帽等。

- 做好现场警示标识,提醒人员注意安全。

6. 交底记录本次交底记录内容:土工布施工技术交底交底人:(填写姓名)接受人:(填写姓名)交底日期:(填写日期):(可以填写一些特殊事项或者记录)附件:- 相关设计图纸和文件- 监理工程师的意见和要求法律名词及注释:- 土工布:一种用于土方填筑、水工、道路工程等中的工程材料,具有防渗、抗拉、耐酸碱等特点。

土工膜施工安全技术交底模板

土工膜施工安全技术交底模板

一、交底目的为确保土工膜施工过程中的安全,提高施工质量,现将土工膜施工安全技术交底如下,请各施工人员认真阅读并严格遵守。

二、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工内容:土工膜铺设、焊接、验收等。

三、安全技术交底1. 施工前的准备工作(1)施工人员必须熟悉土工膜的性能、规格、质量要求及施工工艺。

(2)施工前,对施工现场进行安全检查,确保施工环境安全。

(3)施工人员必须佩戴安全帽、安全带等个人防护用品。

2. 施工过程中的安全技术措施(1)土工膜铺设:1)铺设前,对地面进行平整处理,确保无杂物、坑洼等。

2)铺设时,应从一端向另一端进行,避免折皱、重叠等。

3)铺设过程中,如发现破损、漏洞等,应及时修补。

(2)土工膜焊接:1)焊接前,对焊接设备进行检查,确保设备完好。

2)焊接时,保持焊接区域通风良好,防止中毒。

3)焊接过程中,注意火源管理,防止火灾事故。

4)焊接完成后,对焊接部位进行检查,确保焊接质量。

(3)施工验收:1)验收前,对土工膜施工质量进行全面检查。

2)验收过程中,发现不合格项,应及时整改。

3. 人员安全(1)施工人员必须遵守施工现场各项安全规定。

(2)施工现场设置警示标志,提醒施工人员注意安全。

(3)施工现场设置专职安全员,负责现场安全监督。

四、应急措施1. 火灾事故:立即切断电源,使用灭火器进行灭火,并迅速撤离现场。

2. 人员受伤:立即进行现场急救,拨打急救电话,并报告项目负责人。

3. 窒息事故:立即打开门窗,保持通风,迅速撤离现场。

五、交底人及时间1. 交底人:_______2. 交底时间:_______六、注意事项1. 施工过程中,严格遵守安全技术交底要求,确保施工安全。

2. 施工人员必须具备一定的专业知识和技能,方可上岗施工。

3. 施工过程中,发现安全隐患,立即停止施工,并及时上报。

4. 施工结束后,对施工现场进行清理,确保无遗留问题。

施工技术交底记录之防水土工布、土工格栅铺设

施工技术交底记录之防水土工布、土工格栅铺设
交底单位
接收单位
交底人
接收人
2、防水土工布铺设沿道路纵向进行,相邻两幅应相互搭接,纵向搭接宽度不小于0.2M,横向搭接宽度不小于0.5M,土工织布连接采用面对面连接,用延伸率较小的尼龙绳穿绑,针脚间隔8CM,连接详见示意图。
3、土工格栅铺设沿道路纵向进行,相邻两幅应相互搭接,纵向搭接宽度不小于0.2M,横向搭接宽度不小于0.5M,用ф8U型钢筋卡固定连接,每个一米一个,锚地连接。
2、测量准备:
土工格栅铺设前应按铺设宽度及位置做好钉桩放线工作,按设计要求准确给定铺设置。
3基压实度检验工作,压实度合格方可铺设。
三、施工方法及技术措施:
1、土工布铺设范围K1+130-K1+150段,距设计路面4.3M处铺设(路基底层)铺设时毛面向上,铺设宽度从路基南侧边坡至河堤挡墙后反滤层。

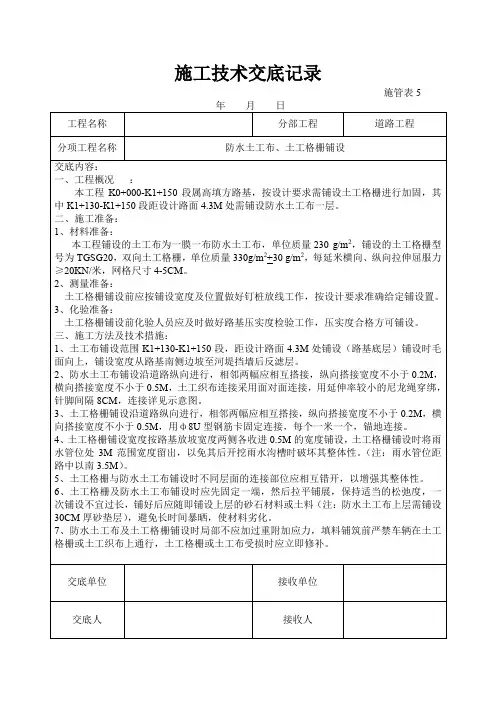

施工技术交底记录
施管表5
年月日
工程名称
分部工程
道路工程
分项工程名称
防水土工布、土工格栅铺设
交底内容:
一、工程概况:
本工程K0+000-K1+150段属高填方路基,按设计要求需铺设土工格栅进行加固,其中K1+130-K1+150段距设计路面4.3M处需铺设防水土工布一层。
二、施工准备:
1、材料准备:
本工程铺设的土工布为一膜一布防水土工布,单位质量230g/m2,铺设的土工格栅型号为TGSG20,双向土工格栅,单位质量330g/m2+30 g/m2,每延米横向、纵向拉伸屈服力≥20KN/米,网格尺寸4-5CM。
7、防水土工布及土工格栅铺设时局部不应加过重附加应力,填料铺筑前严禁车辆在土工格栅或土工织布上通行,土工格栅或土工布受损时应立即修补。

土工布土工膜施工方案技术交底样本

土工布土工膜施工方案技术交底样本
土工膜应有土建工程相应合格验收证明文件。 进入铺膜现场人员不得吸烟, 不得穿带跟、 带
钉的鞋子, HPDE 膜裁切前应准确丈量其相关尺寸, 然后按实际尺寸裁切。铺设土工膜时应力求
焊缝最少, 在保证质量的前提下, 尽量节约材料。一般在拐角及畸形地段, 应使接缝长度尽量
减短, 在铺设过程中, 避免产生人为褶皱, 温度较低时, 应尽量拉紧、 铺平。铺设完成后, 应
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
技术交底记录
工程名称
交底部位 交底提要:
甲醇装置节能技改项目成品罐区工 程
防渗处理
施工单位 工序名称
土工布、 土工膜施工技术交底
编号:
**二建集团有限公司 土工布、 土工膜施工
交底内容: ( 包括工程中的机具要求, 工艺要求, 质量和安全操作要求等) 一、 施工准备 1、 材料及主要机具: 1) 600g/m2 长丝无纺土工布、 1.5mm 厚 HPDE 土工膜、 渗透系数小于10-12cm/s。 2) 挤压焊机或双缝热合焊机等 。 2 、 作业条件: 1) 施工前场地应平整, 场地上的杂物应清除干净 , 控制基层面铺设场地的要求: ”四度”
尽量减少在膜面上行走、 搬动工具等, 凡能对土工膜造成危害的物件, 均不应放在膜上, 以免
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
对土工膜产生不必要的伤害。经监理及甲方验收合格后再进行下道工序。
二பைடு நூலகம்施工工艺
1、土工布施工 1) 按设计尺寸合理调整宽幅。铺设应平顺, 松紧适度, 并应与土面严密接触。有损坏处, 应修 补或更换, 长丝无纺土工布的安装一般见自然搭接、 缝合和焊接几种方法。在施工中, 土工膜 下面的土工布采用自然搭接, 土工膜上层土工布采用缝接或热风焊接。热风焊接是首选的长丝 土工布的连接方法, 即用热风枪对两片布的连接瞬间高温加热, 使其部分达到融熔状态, 并立 即使用一定的外力使其牢牢地粘合在一起。在潮湿( 雨雪天) 天气不能进行热粘连接的情况下, 土工布应采取另一种方法--缝合连接法, 即用专用缝纫机进行双线缝合连接, 且采用防化学紫 外线的缝合线。

土工布铺设技术安全交底模板

土工布铺设技术安全交底模板

一、交底目的为确保土工布铺设施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行以下安全技术交底。

二、施工人员要求1. 所有参与土工布铺设的施工人员必须经过安全培训,并取得相关操作资格。

2. 施工人员应熟悉土工布铺设的相关技术规范和安全操作规程。

3. 作业前,施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。

三、施工安全注意事项1. 材料运输安全- 运输土工布时,应确保车辆和道路安全,避免急刹车和急转弯。

- 装卸过程中,应使用合适的吊装设备,避免人为造成损伤。

- 运输车辆应配备警示标志,夜间施工时应开启警示灯。

2. 现场作业安全- 施工现场应设置明显的安全警示标志,禁止无关人员进入。

- 土工布铺设前,应对施工区域进行清理,确保地面平整、坚实。

- 铺设过程中,应确保土工布的铺设质量,避免因铺设不当造成安全隐患。

3. 个人防护- 施工人员应佩戴安全帽、工作服、手套、防护眼镜等个人防护用品。

- 遇有高温、高湿等恶劣天气,应采取相应的防护措施。

- 作业过程中,应时刻注意周围环境,避免因操作不当造成伤害。

4. 机械操作安全- 机械设备操作人员应熟悉设备性能和操作规程,确保设备运行正常。

- 机械设备操作前,应检查设备的安全防护装置是否完好。

- 机械设备运行过程中,严禁人员进入危险区域。

5. 应急救援- 施工现场应配备必要的应急救援设备,如急救箱、灭火器等。

- 施工人员应熟悉应急救援程序,一旦发生事故,应立即启动应急预案。

四、安全措施1. 现场管理- 施工现场应设置专职安全员,负责现场安全监督和管理。

- 定期对施工人员进行安全教育和培训,提高安全意识。

2. 技术措施- 土工布铺设前,应对施工图纸和施工方案进行审核,确保施工方案的合理性和安全性。

- 铺设过程中,应严格按照施工规范进行操作,确保土工布的质量。

3. 应急措施- 制定应急预案,明确事故发生时的处理流程。

- 定期组织应急演练,提高施工人员的应急处置能力。

土工布施工技术交底

土工布施工技术交底

土工布施工技术交底一、工程概述本次施工项目为_____,施工地点位于_____。

为了确保工程质量和施工安全,特进行本次土工布施工技术交底。

二、材料要求1、土工布应选用符合设计要求和相关标准的产品,其物理性能和力学性能应满足工程需要。

2、土工布的外观应无破损、无孔洞、无明显的折皱和变形。

3、材料进场时,应附有产品质量合格证和出厂检验报告,并进行抽样检验,检验合格后方可使用。

三、施工准备1、技术准备熟悉施工图纸和相关技术规范,明确施工要求和质量标准。

制定施工方案和施工工艺流程,向施工人员进行技术交底。

2、现场准备清理施工现场的杂物、积水和淤泥,保证施工场地平整、坚实。

按照设计要求进行测量放线,确定土工布的铺设范围和位置。

3、人员准备配备足够的施工人员,包括技术人员、施工班组长和操作工人。

施工人员应经过培训,熟悉土工布的施工工艺和操作规程。

4、设备准备准备好铺设土工布所需的机械设备,如吊车、装载机、缝纫机等。

对机械设备进行检查和调试,确保其性能良好,运行正常。

四、施工工艺流程1、基层处理对铺设土工布的基层表面进行清理,去除尖锐的杂物和凸起的硬物。

基层表面应平整、坚实,坡度符合设计要求。

2、铺设土工布采用人工或机械的方式将土工布展开,并铺设在基层表面上。

土工布应铺设平整,不得有褶皱和扭曲现象。

相邻两块土工布之间的搭接宽度不应小于 05m。

在铺设过程中,应注意避免土工布受到损伤。

如发现土工布有破损,应及时进行修补或更换。

3、缝合或焊接对于需要缝合的土工布,应采用专用的缝纫机进行缝合。

缝合线应采用高强度的聚酯线或尼龙线,缝合强度不应低于土工布的抗拉强度。

对于需要焊接的土工布,应采用热熔焊接或热风焊接的方式进行焊接。

焊接温度和焊接速度应根据土工布的材质和厚度进行调整,确保焊接质量。

4、锚固在土工布的周边和转角处,应采用锚固的方式将其固定在基层上。

锚固钉的间距和深度应符合设计要求。

锚固钉应选用耐腐蚀的材料,如不锈钢钉或镀锌钉。

土工布施工安全技术交底

土工布施工安全技术交底

土工布施工安全技术交底1. 引言土工布施工是一项常见的土木工程施工技术,用于加固土壤、防止土壤侵蚀和提供土壤稳定性。

在土工布施工中,安全是至关重要的,因为存在许多潜在的危险和风险。

本文旨在对土工布施工中的安全技术进行交底,以确保施工过程的安全性。

2. 施工前的准备工作在开始土工布施工之前,必须进行各种准备工作以确保施工的顺利进行并保护工人的安全。

以下是一些施工前的准备工作:•现场勘察:在开始施工之前,必须进行详细的现场勘察,了解工地的地形、土壤质量和潜在的地质风险。

•安全计划:制定详细的安全计划,包括风险评估、安全措施和应急预案等,确保施工过程中的安全。

•培训与教育:对所有参与施工的工人进行必要的培训和教育,包括正确的施工方法、安全操作规程和紧急情况的处理等。

•个人防护装备:所有工人必须配备适当的个人防护装备,如安全帽、防护眼镜、耳塞、安全鞋等,以保护自己免受潜在的危害。

3. 土工布施工安全技术3.1 设备检查和维护在进行土工布施工之前,必须对施工所使用的设备进行检查和维护,以确保其正常工作并减少事故的风险。

以下是一些重要的设备检查和维护注意事项:•机械设备:检查挖掘机、铲车等机械设备的运行状况,并确保起重设备的工作安全可靠。

•气动工具:定期检查气动工具的压力和连接部件,并确保其在使用时没有泄漏或损坏。

•电气设备:确保电气设备符合安全标准,并进行定期维护和检查,防止火灾或电击事故的发生。

3.2 施工现场安全在土工布施工现场,必须采取适当的安全措施,以确保工人和其他人员的安全。

以下是一些施工现场安全的关键点:•标识和隔离:在施工现场,应设置明显的标识和隔离措施,以警示他人不得进入危险区域。

•安全通道:确保施工现场有足够的安全通道,并定期清理杂物和障碍物,以减少跌倒和滑倒的风险。

•警示器材:使用适当的警示器材,如锥形交通路标和红色警示灯等,以提醒人们注意施工现场的存在。

3.3 零部件安装和连接在土工布施工中,零部件的正确安装和连接对施工质量和安全性至关重要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
编号:
双缝热合焊机试焊焊件质量评判示意图
挤压熔焊机焊接:
①挤压熔焊机焊接程序图
对于大面积的HDPE土工膜,主要是使用双缝热合焊机进行焊接。

但对于非直接搭接的部位以及局部修补、加强处理等情况下,都必须使用挤压熔焊机。

挤压熔焊接的操作程序见图。

挤压熔焊机试焊焊件质量评判示意图
③挤压熔焊机焊接操作要点:
焊接时要将机头对正接缝,不得焊偏,不能允许滑焊、跳焊。

焊缝中心的厚度为垫衬厚度的2.5倍,且不低于3㎜。

一条接缝不能连续焊完时,接茬部分已焊焊缝要至少打毛50㎜,然后进行搭焊。

使用的焊条,入机前必须保持清洁、干燥,不得用有油污、赃物的手套、脏布、棉纱等擦拭焊条。

根据气温情况,对焊缝及时进行冷却处理。

挤压熔焊作业因故中断时,必须慢慢减少焊条挤出量,不可突然中断焊接、重新施工时应从中断处进行打毛后再焊接。

挤压熔焊的作业组由3-4人组成。

进行挤压熔焊机操作的司焊人员必须是专业熟练人员。

如果由初级人员操作,必须有熟练工在
注:本记录一式两份,一份交接受交底人,一份存档。
