混凝土专项施工方案(完整版)
水泥混凝土破碎专项施工方案(完整版)

水泥混凝土破碎专项施工方案(完整版)文档一:一:项目介绍1.1 项目背景本项目是针对水泥混凝土破碎工程所编制的专项施工方案,旨在确保施工过程安全、高效,并保证工程质量达标。
1.2 项目范围本项目的范围涵盖水泥混凝土破碎的各个环节,包括设备、人员、施工时间、安全措施等方面。
二:施工准备2.1 设备准备2.1.1 破碎机a. 设备型号:XXXb. 主要参数:XXXc. 设备数量:XXX台2.1.2 渣土车a. 载重量:XXXb. 数量:XXX辆2.2 人员准备2.2.1 施工人员a. 破碎机操作人员:XXXb. 渣土车司机:XXXc. 监理人员:XXX2.2.2 安全人员a. 安全巡检员:XXXb. 安全顾问:XXX2.3 施工时间本项目的施工时间为XX年XX月XX日至XX年XX月XX 日。
2.4 安全措施2.4.1 破碎机操作人员需持有效证件,并经过相关培训。
2.4.2 渣土车司机需持有效驾驶证,并经过相关培训。
2.4.3 破碎机操作前需进行设备检查,确保设备正常运行。
2.4.4 施工现场需设置警示标识,确保行人和车辆安全。
2.4.5 安全巡检员需定期检查施工现场安全情况,并提出整改意见。
三:施工流程3.1 设备搬运与安放3.1.1 将破碎机搬运至施工现场,并进行稳固安放。
3.1.2 将渣土车搬运至施工现场,并进行有序停放位置。
3.2 施工过程3.2.1 操作人员按照要求开启破碎机,开始破碎作业。
3.2.2 渣土车司机将破碎后的混凝土渣土送至指定地点。
3.2.3 监理人员对施工过程进行监督,确保施工进度和质量。
四:总结与展望本专项施工方案详细介绍了水泥混凝土破碎工程的各个环节,以确保施工的安全性、高效性和质量。
通过合理的准备工作和严格的施工流程,预计本项目将顺利完成。
附件:无法律名词及注释:1. 监理人员:负责对工程施工过程进行监督和管理的专业人员。
2. 渣土车:专门用于运输渣土、破碎后的混凝土等物料的车辆。
混凝土工程施工专项方案

混凝土工程施工工艺(一)、施工准备1、商品混凝土供货商的选择进场后,根据业主提供的合格混凝土供货商名录,经实际调查后择优选用混凝土供货商。
2、机具及劳动力准备做到班前交底明确施工方案,落实浇筑方案,对浇筑的起点及浇筑的进展方向应做到心中有数。
为了确保浇筑连续进行,对每次浇灌混凝土的用量计算准确,对所有机具进行检查和试运转,对备品备件和现场发电机有专人管理和值班,保证人力、机械、材料均能满足浇筑速度的要求。
注意天气预报,不宜在雨天浇灌混凝土。
在天气多变季节施工,为防止不测,有足够的抽水设备和防雨物资。
对模板及其支架进行检查。
确保尺寸正确、强度、刚度、稳定性及严密性均满足要求。
对模板内杂物进行清除,在浇筑前同时对木模板浇水,以免木模板吸收混凝土中的水分。
模板工程经监理验收合格。
对钢筋及预埋件进行检验。
检查钢筋的级别、直径、位置、排列方式及保护层厚度是否符合设计要求,并认真作好隐蔽工程记录。
钢筋隐蔽工程及水电等专业隐蔽工程经监理验收合格。
浇灌混凝土实行混凝土浇灌许可令制度,由项目部和其它专业工程施工单位汇签,然后报监理公司土建、水、电工程师签字认可,签发浇灌许可证,组织混凝土浇灌施工。
(二)、混凝土运输混凝土采用搅拌输送车由搅拌站运至工地,在运送混凝土时转动速度为2~4r/min,整个输送过程中拌筒的总转数控制在300转以内。
混凝土搅拌输送车因途中失水,到工地需加减水剂调整混凝土的坍落度时,则拌筒以6~18/min搅拌速度搅拌,并另外再转动至少30转。
从搅拌输送车运的混凝土中,分别取1/4和3/4处试样进行坍落度试验,两个试样的坍落度值之差不得超过3cm。
混凝土运送至浇注地点,如混凝土拌合物出现离析或分层现象,对混凝土进行二次搅拌。
(三)、商品混凝土的验收到浇注地点的每辆混凝土运输车必须有配料单、混凝土使用部位及性能的相关资料。
商品混凝土到达施工现场后由监理工程师、试验工程师、质检工程师进行联合检查,确认合格后方能进入浇注工作面。
混凝土专项施工方案

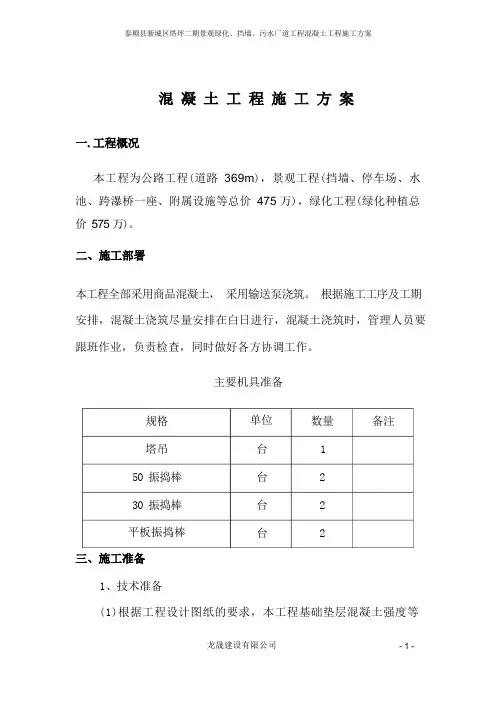

本工程为公路工程(道路369m),景观工程(挡墙、停车场、水池、跨瀑桥一座、附属设施等总价475 万),绿化工程(绿化种植总价575 万)。
本工程全部采用商品混凝土,采用输送泵浇筑。
根据施工工序及工期安排,混凝土浇筑尽量安排在白日进行,混凝土浇筑时,管理人员要跟班作业,负责检查,同时做好各方协调工作。
主要机具准备规格塔吊50 振捣棒30 振捣棒平板振捣棒单位台台台台数量1222备注1、技术准备(1)根据工程设计图纸的要求,本工程基础垫层混凝土强度等级为 C15,墙、柱、连梁8.350M 以下混凝土强度等级为 C35,8.350M 以上为 C30,各层的梁、板、楼梯混凝土强度等级为 C35,其它次要结构为 C25。
依据设计对工程所用混凝土的技术要求向预拌混凝土搅拌站进行技术交底,并签订技术合同。
(2)浇筑过程中,要求每车检验坍落度数值,控制混凝土的和易性,保证浇筑混凝土的质量。
对等候时间过长的混凝土,严禁运输司机或者泵送机工对混凝土二次加水,本工程对混凝土浇筑坍落度要求为 180-220,在施工过程中,及时实测。
(3)编制预拌混凝土施工过程记录表,即"四时刻和六时间",四时刻为出站时刻;到站时刻、开始浇筑时刻,浇筑完毕时刻;六时间为:运输时间、等待时间、浇筑每步时间、浇筑耗用量总时间、供应速度时间、接槎时间。
严格对混凝土浇筑时间的控制。
(4)做好混凝土保温养护和试块制作的工作,在常温情况下,需要每次制作 2 组试块:标养一组(28 天试压)、拆模强度(15-20 天试压)备用块一组,冬季施工期间,需要每次制作3 组试块,标养一组(28 天试压),冬施临界强度一组(3 天试压)与结构同条件养护一组。
同条件试块的放置应能保证试块与结构处于相同的气候条件之下,为保证混凝土试块的尺寸,防止人为破坏。
(5)预拌混凝土厂家,必须向项目部(甲方)提供必备的预拌混凝土合格证。
按甲方提供的技术要求进行拌制,每次进行部位浇筑之前,向甲方提供本次浇筑部位的各种资料(混凝土配合比、混凝土开盘签定、水泥、砂、石各种外加剂的试验报告)检验合格后方能进行预拌混凝土的浇筑,项目部将上述资料连同到期的预拌混凝土试块复试报告一起上报监理,以备检查。
(完整)水利工程砼专项施工方案

混凝土浇筑施工方案一、工程概况1、本工程为南安市石井镇小青内水库除险加固工程,小青内水库位于南安市石井镇菊江村,所在河流为溪东溪。
水库大坝坝址以上控制流域面积0.37kmVII,主河道长0。
71km河道比较74.71%。
本次除险加固设计洪水位为40。
33rm (黄海高程,余同),相应库容为29.07万m3,校核洪水位为40.54由,相应库容为30.78万m3, 正常蓄水位39.77由,相应库容25.2万m3,死水位25m (本次推测),水库大坝坝顶长161.00由,最大坝高17.18m,该水库是一座以灌溉为主的小(2)型水库。
工程等级为V等工程,水库大坝,溢洪道等主要永久性建筑物级别为5级,施工临时建筑物为5级。
2、本次除险加固工程的建设内容分大坝,溢洪道和放水涵洞等三个部分,主要内容如下。
大坝部分包括:(1).坝体防渗及迎水坡加固;(2).大坝坝顶加固;(3)。
大坝背水坡加固。
溢洪道部分包括:(1)。
溢洪道泄槽段清理,勾建;(2).新建过溢洪道交通桥;(3).新建消力池。
放水涵洞部分:(1).新建进口消力井;(2).新建启闭房;(3).更换启闭设备。
其他建设内容包括大坝安全检测设施配套建设,设置警示标志,岸坡治理,白蚁防治等。
二、现浇砼浇筑方法1、原材料要求砂:采用淡水河流的中粗砂,应质地坚硬、结净,其杂质含量应在规范的允许范围内。
其细度模数在2.4〜2。
8之间.碎石:采用人工破碎碎石,碎石应质地坚硬、干净,其超径、逊径应满足规范的要求,碎石应具有良好的级配。
水泥:采用R32。
5普通硅酸盐水泥。
水:采用经检验符合要求的河水、地下井水或采用可饮用的自来水。
2、配合比的选定根据设计强度的要求,结合实际选用的骨料经试验确定施工配合比.现场施工配合比应根据骨料含水率及时调整施工用水量。
施工用各种材料应按配合比准确称重配料。
3、砼拌和为了提早拆模减少模板数量,砼配合比中拟加非氯离子MNC—A3型高效早强减水剂,常温成型后一天可拆模,掺量为2%.此早强剂为粉状,使用时按配合比计算与水的比例浓度,加在水中搅拌溶解后,由拌和机水泵抽取计量入机拌和砼,严禁干加。
混凝土专项施工方案(4)

混凝土专项施工方案(4)
一、施工准备
在进行混凝土专项施工之前,必须进行充分的施工准备工作。
首先,要进行现场勘测,确定工程的基本情况,包括地形地貌、土质情况等。
其次,要制定详细的施工方案,确定施工的流程和步骤。
最后,要准备好所需的施工材料和设备,确保施工顺利进行。
二、施工工艺
1. 模板安装
在进行混凝土浇筑之前,必须首先安装模板。
模板的安装应按照设计要求和图纸要求进行,确保模板的稳固和准确性。
2. 钢筋绑扎
在模板安装完成后,要进行钢筋绑扎工作。
绑扎钢筋时,要按照设计要求和要求进行,确保钢筋的正确位置和数量。
3. 混凝土搅拌
混凝土搅拌是混凝土专项施工中的关键步骤。
要选择质量可靠的搅拌设备,确保混凝土的质量和均匀性。
4. 浇筑与振实
当钢筋绑扎和混凝土搅拌完成后,即可进行混凝土的浇筑和振实工作。
在浇筑过程中,要注意控制浇筑速度和振实程度,确保混凝土的均匀性和密实度。
三、质量验收
在混凝土专项施工完成后,必须进行质量验收工作。
质量验收应按照相关标准和规范进行,确保工程质量符合设计要求。
四、安全措施
在混凝土专项施工过程中,必须严格遵守相关的安全规范和操作规程,确保施工人员和设备的安全。
同时,要做好现场安全管理工作,避免发生安全事故。
五、施工总结
混凝土专项施工是一项复杂的工程,需要施工人员具备丰富的经验和技术知识。
通过本文介绍的施工准备、施工工艺、质量验收、安全措施等内容,可以帮助施工人员更好地进行混凝土专项施工,保证工程质量和安全。
商品混凝土工程专项施工方案

商品混凝土工程专项施工方案一、前言商品混凝土工程是建筑施工中重要的一环,施工方案的合理性和执行情况直接影响工程质量和进度。
本文将介绍商品混凝土工程专项施工方案,包括施工准备、施工流程、质量控制等方面内容。
二、施工准备1.物料准备:准备好所需混凝土原材料,包括水泥、砂、石子等,并按要求进行检验。
2.设备准备:确保混凝土搅拌设备、输送设备等施工设备完好,进行试运转,保证正常使用。
3.人员安排:组织施工人员进行岗前培训,明确施工任务和责任,确保施工人员了解工程要求。
三、施工流程1.基础处理:对施工基础进行清理、拓展,确保基础面洁净并达到要求强度。
2.模板安装:按设计要求安装模板,检查模板是否牢固、尺寸是否准确。
3.混凝土浇筑:按照设计配合比,进行混凝土浇筑,避免渗漏、松散现象。
4.养护处理:对浇筑的混凝土进行养护,保持适宜的温度、湿度,保证混凝土的强度和稳定性。
四、质量控制1.原材料检验:严格按照相关标准对原材料进行检验,不合格材料不能进入施工现场。
2.施工过程监控:实施监理体系,对施工现场进行定期检查,确保施工符合设计要求。
3.试块检测:取样制作混凝土试块,进行强度检测,确保混凝土达到设计强度要求。
五、安全措施1.施工场地安全:确保施工现场没有安全隐患,设置安全警示标志,遵守安全操作规程。
2.施工人员安全:施工人员必须佩戴相关安全防护用具,严禁违规操作。
3.应急措施:设立应急预案,应对突发事件,确保人员安全和工程质量。
六、总结商品混凝土工程专项施工方案的制定和实施对工程顺利完成至关重要。
通过科学的施工准备、规范的施工流程、严格的质量控制以及有效的安全措施,可以保证工程质量和工期的达到设计要求。
在实际施工中,施工方案需要根据具体工程情况进行调整和完善,以确保工程施工顺利进行并达到预期效果。
大体积混凝土专项施工方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,主要建设内容包括XX大厦、地下车库等。
其中,XX大厦主体结构为框架剪力墙结构,地下车库采用框架结构。
由于工程规模较大,部分结构部位需采用大体积混凝土施工。
为确保大体积混凝土施工质量,特制定本专项施工方案。
二、施工依据1. 国家相关建筑法规和标准。
2. 工程设计图纸及施工图。
3. 施工组织设计及施工方案。
4. 施工现场实际情况。
三、施工内容1. 大体积混凝土的配制及运输。
2. 大体积混凝土的浇筑及振捣。
3. 大体积混凝土的养护。
4. 大体积混凝土的质量检测。
四、施工准备1. 人员准备- 组建一支经验丰富、技术过硬的施工队伍,包括混凝土配制、运输、浇筑、养护等环节的专业技术人员。
- 对施工人员进行技术培训和安全教育,确保施工过程安全、有序。
2. 材料准备- 混凝土原材料:水泥、砂、石子、外加剂等,应符合国家相关标准。
- 施工机械设备:混凝土搅拌车、泵车、振捣器、养护设备等。
3. 施工机械准备- 搅拌车:根据混凝土需求量选择合适的搅拌车数量。
- 泵车:根据浇筑高度和距离选择合适的泵车。
- 振捣器:根据混凝土浇筑部位选择合适的振捣器类型。
- 养护设备:温湿度记录仪、喷淋系统等。
4. 施工场地准备- 施工现场应平整、排水良好。
- 设置混凝土搅拌站、泵车停放区、浇筑区域等。
五、施工工艺1. 混凝土配制- 根据设计要求和现场实际情况,选择合适的混凝土配合比。
- 控制水泥用量,尽量减少水泥用量,以降低大体积混凝土的温度升高。
- 添加外加剂,如缓凝剂、减水剂等,以调节混凝土凝结时间和流动性。
2. 混凝土运输- 采用混凝土搅拌车运输混凝土,确保混凝土在运输过程中不发生离析。
- 运输过程中应保持搅拌车平稳,避免剧烈震动。
3. 混凝土浇筑- 按照施工图纸和施工方案进行浇筑,确保混凝土密实、均匀。
- 采用分层浇筑法,每层浇筑厚度控制在30cm以内。
- 浇筑过程中应连续进行,避免出现冷缝。
混凝土浇筑专项安全施工方案

混凝土浇筑专项安全施工方案第一节原材料运输和堆放的安全要求1.取水泥时必须逐层顺序拿取。
2.用手推车运输水泥、砂、石子,不应高出车斗,行驶不应抢先爬头。
3.临时堆放备用水泥,不应堆叠过高,如堆放在平台上时,应不超过平台的容许承载能力。
叠垛要整齐平稳。
4.运输通道要平整,走桥要钉牢,不得有未钉稳的空头板,并保持清洁,及时清除落料和杂物。
5.上落斜坡时,坡度不应太陡,坡面应采取防滑措施,必要时坡面设专人帮力拉上。
6.车子向搅拌机料斗卸料时,不得用力过猛和撒把,防车翻转,料斗边沿应高出落料平台10cm左右为宜,过低的要加设车档。
第二节混凝土搅拌的安全要求1.现场搅拌必须遵守如下安全要求:(1)搅拌机操作人员,应经过专门技术和安全规定的培训,并经考试合格后,方能正式操作。
(2)向搅拌机料斗落料时,脚不得踩在料斗上;料斗升起时,料斗的下方不得有人。
(3)清理搅拌机料斗坑底的砂、石时,必须与司机联系,将料斗升起并用链条扣牢后,方能进行工作。
(4)进料时,严禁将头、手伸入料斗与机架之间察看或探摸进料情况,运转中不得用手、工具或物体伸进搅拌机滚筒(拌和鼓)内抓料出料。
第三节混凝土输送的安全要求1.临时架设混凝土运输用的桥道的宽度,应能容两部手推车来往通过并有余地为准,一般不小于1.5m。
架设要牢固,桥板接头要平顺。
2.两部手推车碰头时,空车应预先放慢停靠一侧让重车通过。
车子向料斗卸料,应有挡车措施,不得用力过猛和撒把。
3.用输送泵输送混凝土,管道接头、安全阀必须完好,管道的架子必须牢固且能承受输送过程中所产生的水平推力;输送前必须试送,检修必须卸压。
4.用铁桶向上传递混凝土时,人员应站在安全牢固且传递方便的位置上,铁桶交接时,精神要集中,双方配合好,传要准,接要稳。
5.使用吊罐(斗)浇筑混凝土时,应设专人指挥。
要经常检查吊罐(斗)、钢丝绳和卡具,发现隐患应及时处理。
6.手推车推进吊笼时车把不得伸出吊笼外,车轮前后要挡牢,稳起稳落。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
习水县2017年易地扶贫搬迁(关坪安置点)工程一标1号、2号楼混凝土专项施工方案贵州桦林建筑工程有限责任公司二0一七年9月习水县2017年易地扶贫搬迁(关坪安置点)工程一标1号、2号楼混凝土专项施工方案程序签名职专业日编制项目技术负审核公司技术部门公司质量部门公司安全部门批准公司总工贵州桦林建筑工程有限责任公司二0一七年八月混凝土专项施工方案报审表工程名称:习水县2017年易地扶贫搬迁(关坪安置点)工程一标1号、2号楼编号:目录一、编制依据 (6)三、混凝土工程的质量标准 (2)1、混凝土工程质量要求 (2)2、混凝土工程质量程序控制 (4)四、施工部署 (5)五、施工准备 (5)1、作业条件 (5)2、技术准备 (6)六、工艺流程 (6)七、操作工艺 (6)1、作业准备 (6)2、混凝土运输 (6)3、混凝土泵机、泵管的布设及操作 (6)4、混凝土浇筑与振捣的一般要求 (7)5、筏板基础的混凝土浇筑(大体积混凝土) (8)6、墙、柱的混凝土浇筑 (9)7、梁、板混凝土浇筑 (9)8、楼梯混凝土浇筑 (10)9、构造柱、圈梁砼浇筑 (10)10、后浇带砼浇筑 (10)11、施工缝的留置位置及处理 (11)八、质量保证措施 (12)九、泵送混凝土要求 (16)十、混凝土试件的制作与管理 (17)十一、混凝土养护 (18)十二、混凝土工程质量通病及防治措施 (19)1、预防混凝土实际强度低于设计标准值的措施 (19)2、防混凝土在运输、浇灌中离析的措施 (19)3、预防混凝土养护不符合要求的措施 (19)4、预防蜂窝的措施 (20)5、预防露筋的措施 (20)6、预防孔洞的措施 (21)7、预防缝隙夹渣层的措施 (21)8、预防现浇混凝土楼板、楼梯踏步板与平台面凹凸不平的措施 (21)9、预防混凝土构件胀模的措施 (21)10、预防混凝土垂直偏差过大的措施 (21)11、预防混凝土构件截面尺寸超差的措施 (22)12、预防混凝土构件累线位移的措施 (22)13、预防混凝土构件中预埋件、预留洞、门窗洞口移位的措施 (22)14、预防混凝土施工中的钢筋移位的措施 (22)15、预防混凝土现浇楼板裂缝的措施 (22)十三、季节性施工 (22)1、冬期施工 (22)2、雨期施工 (23)十四、成品保护 (24)十五、安全文明施工措施 (25)1、砼地泵设备的主要安全措施 (25)2、墙、柱、梁砼浇筑安全要求 (25)3、环保措施 (25)混凝土专项施工方案一、编制依据1、《建筑工程施工质量评价标准》(GB/T50375-2006)2、《混凝土结构设计规范》GB50010-2010;3、《混凝土结构工程施工及验收规范》(GB50204-2015);4、《混凝土强度检验评定标准》(GBJ107-2010);5、《混凝土质量控制标准》(GB50164-2011);6、《混凝土泵送施工技术规程》(JGJ/T10-2011)7、施工图纸、施工合同、施工组织设计二、工程概况1.地理位置及环境情况本工程位于习水县东皇办事处关坪村,地处习水县南部,东与大坝村接壤,南与沔山村相邻,西与临丰村和龙宝村接界,北与银龙村相邻,平均海拔1040m,本工程场地标高1158m至1168m。
现场地质分层大致为:素填土→本土层→泥质灰岩。
素填土回填时间约为半年,结构松散,组成成分复杂,压缩大,承载力低,分部零乱且不均匀。
回填土的来源主要由碎石、块石及粘土构成,含大量块石,结构松散,厚度为:1-11米。
红粘土层形状变化大,存在上硬下软的特点,属于特殊土质。
场内局部分布,厚度厚薄不均匀,零星分部,沉降差异大,不可作为持力层。
中风化泥质岩分布连续,承载力高,具有不可压缩性,建筑性能好,是良好地基持力层选择,本工程选用中风化泥质岩作为地基持力层。
场区内地下水以大气降水为主要补给源,通过溶蚀裂隙、溶沟溶槽及落水洞等渗入地下,受地形地貌、岩层产状及构造因素等控制,地下水径流方向总体由北东向南西迳流,埋藏较深。
当地气候冬无严寒,夏无酷暑,无霜期长,降水充沛,年平均气温13.1℃2.项目简介:3.建筑设计概况4.结构设计概况本工程合同总工期为240日历天(2017年8月5日至2018年3月30日),工期非常紧张,为响应习水县异地扶贫项目指挥部精神、工期要求及现场情况,特编制本工程施工专项方案。
三、混凝土工程的质量标准1、混凝土工程质量要求混凝土施工质量必须符合《混凝土结构工程施工及验收规范》(GB50204-2015)的规定。
1)混凝土施工的质量要求(表3.1.1)表3.1.12)现浇结构外观及尺寸的质量要求(表3.1.2)表3.1.22、混凝土工程质量程序控制四、施工部署本工程混凝土均采用商品预拌混凝土,先施工基础结构,后施工结构墙柱,再施工结构梁、板,最后施工后浇带。
根据施工工序及工期安排,现场管理人员及施工作业人员分成两班,每班12h,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作。
本工程混凝土主要采用地泵浇筑,局部采用汽车泵浇筑,具体情况根据工程的实际情况,结合施工工期要求确定。
主要机具准备如下表4.1.1:表4.1.1五、施工准备1、作业条件1)浇筑混凝土层段的模板、钢筋、顶埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。
2)浇筑混凝土用架子及走道已搭设完毕,并经检查符合施工和安全要求。
3)各种机械处于良好状态,施工用电、施工用水、施工道路满足要求。
4)项目技术负责人根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。
5)泵机进场定位安装调试及泵管、卡头胶圈的补充准备。
2、技术准备1)施工技术人员熟悉图纸,了解设计意图,编制月、周施工进度计划。
2)根据设计混凝土强度等级,由商品砼公司试验室提供混凝土配合比。
3)完成施工技术方案及安全技术的交底工作,并做好冬季施工技术措施。
4)制定混凝土的浇筑顺序,混凝土地泵的布设,混凝土车辆的进出。
六、工艺流程作业准备→混凝土运输→基础、墙柱、梁、板、楼梯混凝土浇筑与振捣→养护七、操作工艺1、作业准备1)浇筑混凝土前应将模板内、垫层上的垃圾、泥土等杂物及钢筋上的油污清除干净(柱子模板的扫除口应在清除杂物及积水后再封闭),并检查钢筋的保护层垫块是否垫好,钢筋的保护层垫块是否符合规范要求,并检查模板。
2)浇筑混凝土前应浇水使模板湿润,并检查模板支撑的稳定性以及接缝的密合情况,应保证模板在混凝土浇筑过程中不失稳、不跑模和不漏浆。
3)施工缝的松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水。
4)梁、柱钢筋的钢筋定距框已安装完毕,并经过隐、预检。
2、混凝土运输1)混凝土自混凝土公司卸出后,应及时运输到浇筑地点,在运输过程中,应控制混凝土不离析、不分层,并应控制混凝土性能满足施工要求。
2)泵送混凝土时必须保证混凝土泵连续工作,如果发生故障,停歇时间超过45min 或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。
用水冲出的混凝土严禁用在永久建筑结构上。
3)混凝土从搅拌机卸出至施工现场接收的时间间隔不宜大于90min。
3、混凝土泵机、泵管的布设及操作1)混凝土泵机的布置根据施工平面布置图及总体施工部署。
2)混凝土输送的泵管不得靠在钢筋、模板及预埋件上(若采用固定泵时泵管不得直接支撑在钢筋、模板及预埋件上,水平管应用钢管搭支架固定,垂直管固定在结构外围上)。
3)混凝土泵的操作要严格执行使用说明书和其他有关规定,操作人员经专门培训,合格后方可上岗独立操作。
4)混凝土坍落度过小,喂料有困难时,可在拌筒内加入与混凝土相同水灰比的水泥浆,经充分搅拌后喂料,严禁用加水方式增加混凝土坍落度。
5)在高温季节施工时,要在混凝土输送管上遮盖湿草袋,并每隔一段时间洒水湿润,以保证管道中的混凝土一致于吸收大量热量而失水,并减少混凝土的温升。
在严寒冬季施工时,混凝土输送管道用保温材料包裹,以防止管内混凝土受冻,并保证混凝土的入模温度。
6)输送泵(车)启动时,先以水泥沙浆润滑管道,润滑管道的水泥沙浆不得集中放入模板内,泵管用热水不得放到模板内。
梁柱节点、主次梁及多条梁交接部位砼每次下灰高度不得超过0.5m,以保证振捣密实。
浇筑砼时,同一处布料应适量,不得造成砼积压量太多,造成无法振捣。
7)搅拌车中混凝土卸完后,对搅拌车出料口进行冲洗,严禁冲洗后的水流入料斗内。
8)泵送完毕,及时用水将泵和输送管清洗干净,做好收尾工作,并对泵车进行检查、维修、保养,以便下次使用。
9)砼输送泵管①架子必须单独搭设,不得与结构架子连接;泵管不得与钢筋、模板直接接触,距离不小于500mm。
管路布置原则:与各施工段距离尽可能短、弯头尽可能少,管路连接要牢固、稳定,各管卡位置不得与地面或支撑物接触,管卡在水平方向距离支撑物>100mm,竖直方向距离地面>100mm,接头要密封严密(垫圈不能少)。
②泵管的铺设:泵机出口的水平管用钢管搭设支架支撑,运输到浇筑层的立管亦采用钢管搭设支架支撑。
转向90度弯头曲率半径要大于1米,并在弯头处将泵管固定牢固。
浇筑层的水平管采用铁马凳作水平支撑,每节泵管采用两个铁马凳支撑,支撑点设在泵管节头处的两侧,距离接头不大于500mm。
③混凝土泵送时要有足够的看输送管人员,砼泵操作手必须坚守岗位,不得擅自离岗。
砼每次施工时采用1立方米与砼成分相同的砂浆润管,泵出后用铁桶吊下,倒入建筑垃圾中,再进行处理。
4、混凝土浇筑与振捣的一般要求1)浇筑混凝土时应分段分层连续进行,浇筑层高度应根据混凝土供应能力,一次浇筑方量、混凝土初凝时间、结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的1.25倍。
2)使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。
移动间距不大于振捣作用半径的1.25倍(一般为300~400mm)。
振捣上一层时应插入下层5~10cm,以使两层混凝土结合牢固。
振捣时,振捣棒不得触及钢筋和模板。
表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。
3)浇筑混凝土应连续进行。
如必须间歇,其间歇时间应尽量缩短,并应在前层棍凝土初凝之前,将次层混凝土浇筑完毕。
间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)。
4)浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好。
5)在浇筑底板、墙、柱、梁、楼板时,现场采用地泵输送砼到各个部位;只在砼方量小,又不方便使用地泵的地方使用汽车泵运送砼。
