索赔(反索赔)案例分析(工程变更索赔)

索赔(反索赔)案例分析(工程变更索赔)

索赔(反索赔)案例分析(工程变更索赔)一.《案例47》工程变更索赔(见参考文献19 )某小型水坝工程,系均质土坝,下游设滤水坝址,土方填筑量876 150 m3,砂砾石滤料78 500 m3,中标合同价7 369 920美元,工期1年半。

在投标报价书中,工程净直接费(人工费、材料费、机械费以及施工开办费等)以外,另加12%的工地管理费,构成工程工地总成本;另列8%的总部管理费及利润。

在投标报价书中,大坝土方的单价为4.5美元/m3,运距为750m;砂砾石滤料的单价为5.5美元/m3,运距为1 700m。

开始施工后,咨询工程师先后发出14个变更指令,其中两个指令涉及工程量的大幅度增加,而且土料和砂砾料的运输距离亦有所增加。

承包商认为,这两项增加工程量的数量都比较大,土料增加了原土方量的5%,砂砾石料增加了约16%;而且,运输距离相应增加了100%及29%。

因此,承包商要求按新单价计算新增加的工程量的价格,并提出了工期索赔(见表15—5)。

在接到承包商的上述索赔要求后,咨询工程师逐项地分析核算,并根据承包合同条款的有关规定,对承包商的索赔要求提出以下审核意见: 1.鉴于工程量的增加,以及一些不属于承包商责任的工期延误,经按实际工程记录核定,同意给承包商延长工期3个月。

2.报价总体分析:工程承包施工合同额 7 369 920美元,其中总部管理费及利润:7 369 920×[8/(100+8)]=545 920美元工地现场管理费: (7 369 920—545 920)×[12/(100+12)]=731 143美元则每月工地现场管理费: 731 143÷18=40 619美元 3.对新增的土方40250 m3,进行具体的单价分析。

(1)新增土方开挖费用:按照施工方案,用1 m3正铲挖掘机装车,每小时60 m3,每小时机械及人工费28美元。

则挖掘单价为 28美元/60 m3=0.47美元/m3 (2)新增土方运输费用:用6t卡车运输,每次运4m3土,每小时运送两趟,运输设备费用每小时25美元。

国际工程索赔案例及索赔策略分析

国际工程索赔案例及索赔策略分析

国际工程索赔案例及索赔策略分析在国际工程承包中,承包商的索赔涉及经济、法律、商务、管理、工程技术、谈判技巧等方面的综合知识,更包括一系列的决策活动。

承包商应当重视并认清工程索赔的原则和程序,严格按照国际惯例采取有效方法来实施索赔,提高合同意识、风险意识和索赔意识。

本文通过典型案例,阐述国际工程项目实施过程中,开展索赔工作的注意事项和要点,供对外承包工程企业学习参考。

一、南亚某国工程索赔案例1、工程概况南亚某国的水电站工程,利用13km河段上的95m水头,修建拦河堰和引水隧洞发电站。

水电站装机3台,总装机容量6.9万kw,年平均发电量4.625亿度。

首部混凝土拦河堰长102m,高23.5m,蓄水量为625万立方米。

堰顶安装弧形闸门5扇,控制发电站进水口的水位。

当5扇闸门全部开启时,可宣泄洪水9100立方米/秒。

电站引水洞经过岩石复杂的山区,洞长7119m,直径6.4m,全部用钢筋混凝土衬砌。

在施工过程中,承包商遇到了极不利的地质条件。

在招标文件中,地质资料说明:6%的隧洞长度通过较好的A级岩石,55%的隧洞长度通过尚好的B级岩石,在恶劣状态的岩石(D.E.F级岩石)中的隧洞长度仅占隧洞全长的12%,其余27%隧洞长度上是处于中间强度的C级岩石。

事实上,通过开挖过程中的鉴定。

D级岩石占隧洞全长的46%,E级岩石段占22%,F级岩石段占15%,中间强度的C级岩石段占17%,根本没有遇到B级和A级岩石。

因此,在施工过程中出现塌方40余次,塌方量达340余立方米,喷混凝土支护面积达62486平方米,共用钢锚杆25689根。

水电站厂房位于陡峭山坡之脚,在施工过程中发现山体可能滑坡的重大威胁。

因此,出现了频繁的设计变更。

调压井旁山体开挖边坡的过程中,先后修改坡度6次,使其实际明挖工程量达到标书工程量表(BOQ)的322%。

厂房工程岩石开始中,修改边坡设计3次,增加工程量23000立方米。

虽然遇到了上述诸多严重困难,但在承包商联营体的周密组织管理下,采取了先进的施工技术,使整个水电站工程优质按期地建成,3台发电机组按计划满负荷地投入运行,获得了业主和世界银行专家团的高度赞扬。

工程索赔反索赔及应对措施分析

工程索赔反索赔及应对措施分析

04
反索赔应对措施
调查和分析索赔原因
仔细审查索赔报告
详细阅读并理解索赔报告,包括索赔的背景、事实和理由,以及 相关的证据材料。
核实相关法律法规
确保对涉及的法律法规有深入的了解,以便能够准确判断索赔的 合法性和合理性。
调查现场情况
如有必要,应进行现场调查,以便了解实际情况并验证相关证据 。
评估和确定反索赔的依据
分析反索赔的合理性
根据调查结果,评估反索赔的合理性和合法性,确定是否有充分的理由进行反索赔。
确定反索赔的范围
明确反索赔的具体内容和范围,包括涉及的工程范围、时间段、责任方等。
准备相关证据材料
收集和整理与反索赔相关的证据材料,包括合同、设计文件、施工记录、验收报告等。
采取合适的反索赔行动
要点一
协商解决
详细描述
某施工单位的施工质量不符合合同要求,业主方提出索赔要求,并要求施工 单位更换不合格部分。
工程索赔案例三:工程量争议索赔
总结词
该案例涉及工程量争议,业主方认为施工方完成的工程量不足,要求索赔损失。
详细描述
某施工单位完成的工程量不足,业主方提出索赔要求。双方就工程量发生争议, 最终通过协商解决。
目的
工程索赔的目的通常是为了维护自身利益 ,弥补损失,并确保项目能够按照合同约 定顺利完成。同时,工程索赔还可以促进 工程项目管理的完善和提高。
工程索赔的程序与依据
程序
工程索赔的程序一般包括提出索赔要求、提交索赔报告、协商解决、调解处理、 仲裁解决和诉讼解决等环节。在提出索赔要求后,需要进行协商和调解,如果无 法达成一致,则可以通过仲裁或诉讼解决。
提高管理水平
通过提高项目管理水平,减少工程变更和索赔 事件的发生。

工程综合索赔(反索赔)案例分析

工程综合索赔(反索赔)案例分析

工程综合索赔(反索赔)案例分析本章内容提要:本章包括一个复杂的有代表性的综合索赔(反索赔)案例。

本案例涉及工程总承包合同、联营合同、分包合同,有相关的索赔(反索赔)策略研究、合同分析文件、索赔和反索赔报告,及解决结果。

从本章的索赔案例中可以清楚地看到工程中索赔和反索赔的工作过程、思路、分析问题的方法和出发点。

另外还有几个有代表性的单项索赔案例。

第一节综合索赔案例一、项目概况和项目实施情况《案例46》 (一)项目概况项目名称:A国某发电厂工程业主:A国某能源生产和输送总公司(以下称为A方) 总承包商:B国某有限股份公司,为设备供应商(以下称为B方) 联营承包商:C国某土建施工和设备安装公司(以下称为C方) 分包商:C方(同联营承包商) 1980年9月21日 A方与 B方签订合同,由B方总承包A方的发电厂工程的全部设计、设备供应、土建施工、安装。

在这以前,B方曾与C方洽谈。

双方同意联营承包该工程。

1980年11月15日,B方和C方正式签订内部联营合同,双方共同承包该工程施工,由C方承担该工程的土建施工。

C方工程合同总报价为4 850万美元。

由于A国国内政局变化,总承包合同签订后尚未实施就中断了2年,1983年8月15日,A方决定继续实施该工程。

A、B双方签订—项修正案,确定原合同有效,并按实际情况对合同某些条款作了修改。

总承包合同总报价为27 500万美元。

1983年9月10日,B、C双方又在原联营合同的基础上签订一项修正案,决定继续联营。

C方将自己所承担的土建工程价格降至4 300万美元。

1985年7月20日,在工程进行中,B方与C方又签订分包合同,由C方承包该项目的机械设备安装工程,合同价格为1 900万美元。

这样在这个工程中,C方既是B方的联营成员,又是B方的分包商。

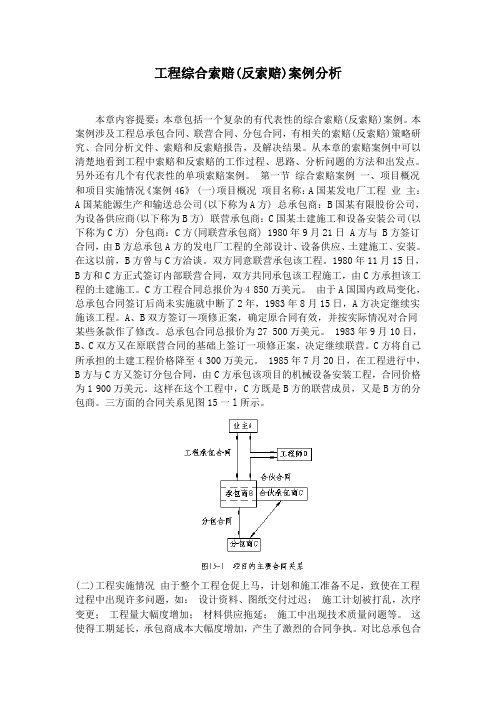

三方面的合同关系见图15一l所示。

(二)工程实施情况由于整个工程仓促上马,计划和施工准备不足,致使在工程过程中出现许多问题,如:设计资料、图纸交付过迟;施工计划被打乱,次序变更;工程量大幅度增加;材料供应拖延;施工中出现技术质量问题等。

工程索赔反索赔及应对措施分析

工程索赔反索赔及应对措施分析

工程索赔反索赔及应对措施分析汇报人:日期:•工程索赔概述•工程索赔常见问题及分析•反索赔策略与技巧目录•应对措施探讨与实践案例分析•总结与展望:未来发展趋势预测及应对策略建议01工程索赔概述定义与分类工程索赔是指在工程合同履行过程中,由于合同当事人双方的疏忽、过失或不可抗力等原因导致合同权益受到损害时,受损方要求对方给予相应补偿的行为。

分类根据不同的分类标准,工程索赔可分为不同类型。

例如,根据索赔对象的不同,可分为承包商向业主的索赔和业主向承包商的索赔;根据索赔依据的不同,可分为合同索赔和侵权索赔等。

合同不严密合同条款不严密、不完整,或合同条款存在歧义,导致双方在合同履行过程中产生争议。

施工条件变化施工过程中出现地质条件变化、施工条件变化、工程变更等不可预见因素,导致工程成本增加或工期延误。

合同履行过程中的失误合同履行过程中,由于双方管理上的失误或疏忽,如未及时交付图纸、提供材料等,导致工程成本增加或工期延误。

公平合理在处理工程索赔时,应遵循公平合理的原则,根据实际情况和合同约定进行合理的补偿和处理。

尊重合同处理工程索赔时,应尊重合同约定,严格按照合同条款进行操作和处理。

对于合同中未明确规定的情况,应根据相关法律法规和行业惯例进行处理。

及时处理在处理工程索赔时,应及时处理,避免因处理不及时而影响工程的正常进行和合同的履行。

同时,对于已经发生的损失和费用,应及时进行确认和补偿。

02工程索赔常见问题及分析合同条款模糊、不清晰是工程索赔中最常见的问题之一。

由于合同条款不明确,双方在执行过程中容易出现分歧和争议。

总结词在工程合同中,一些关键条款可能没有明确规定,如工程变更、价格调整、工期延误等方面的规定。

这可能导致在施工过程中出现争议,承包商可能会提出索赔要求。

详细描述合同条款不明确施工条件变化总结词施工条件变化是工程索赔中常见的另一问题。

由于施工现场条件的变化,如地质条件、气候条件等,可能导致工程量和成本的增加。

法律反索赔案例(3篇)

法律反索赔案例(3篇)

第1篇一、案例背景某房地产开发公司(以下简称“开发商”)在我国某城市开发了一处住宅小区,名为“幸福家园”。

该项目于2010年开始动工,2013年竣工并交付使用。

在交付过程中,部分业主对房屋质量提出质疑,认为开发商存在诸多质量问题,如墙体裂缝、地面不平、门窗渗水等。

业主们集体向开发商提出索赔,要求开发商对房屋进行修复,并赔偿相应的损失。

二、索赔过程1. 业主维权2013年11月,部分业主发现房屋存在质量问题,遂向开发商反映。

开发商对此表示重视,安排维修人员进行现场检查。

经检查,确认部分房屋确实存在质量问题,开发商对业主进行了赔偿。

2. 集体索赔然而,随着时间的推移,越来越多的业主发现房屋存在质量问题,于是决定集体维权。

2014年3月,业主代表与开发商进行了谈判,要求开发商对全部房屋进行修复,并赔偿业主损失。

3. 法律途径开发商认为,部分房屋存在质量问题,但并非全部,且已经对业主进行了赔偿。

开发商拒绝接受业主的索赔要求,业主遂将开发商诉至法院。

三、法院审理1. 证据收集在法院审理过程中,业主方收集了大量证据,包括房屋质量问题照片、维修记录、业主签名等,以证明开发商存在违约行为。

2. 开发商答辩开发商对业主的索赔要求提出异议,认为:(1)开发商已经对部分房屋进行了修复,并赔偿了业主损失;(2)业主提供的证据不足以证明全部房屋存在质量问题;(3)开发商在开发过程中已经尽到了质量保障义务。

3. 法院判决经过审理,法院认为:(1)开发商在开发过程中存在一定的质量问题,但并非全部房屋都存在质量问题;(2)开发商已经对部分房屋进行了修复,并赔偿了业主损失,但未对所有业主进行赔偿;(3)开发商在开发过程中已经尽到了质量保障义务,但未完全履行。

综上所述,法院判决:(1)开发商对存在质量问题的房屋进行修复;(2)开发商对未修复的房屋,按照合同约定进行赔偿。

四、案例分析1. 证据的重要性本案中,业主方成功的关键在于收集了大量的证据,证明了开发商存在违约行为。

反赔法律案例分析(3篇)

第1篇一、案例背景随着我国经济的快速发展,保险业逐渐成为人们生活中不可或缺的一部分。

然而,在保险理赔过程中,保险公司与被保险人之间的纠纷也日益增多。

反赔案件便是其中一种,指的是被保险人故意制造虚假保险事故或夸大损失,企图骗取保险金的行为。

本文将以一起典型的反赔案件为例,分析反赔法律问题。

二、案例介绍2018年3月,王某驾驶一辆轿车发生交通事故,造成车辆损坏。

王某向保险公司报案,并提出理赔申请。

经保险公司调查,发现王某在事故发生前,曾将车辆送修,维修费用为2万元。

然而,王某在理赔过程中,虚报了车辆维修费用,将维修费用夸大至5万元。

保险公司认为王某的行为构成反赔,遂拒绝理赔。

三、案例分析(一)反赔的法律依据1.《中华人民共和国保险法》《保险法》第二十六条规定:“被保险人故意制造保险事故,骗取保险金的,保险人不承担赔偿责任。

”此条款明确规定了反赔的法律依据。

2.《中华人民共和国合同法》《合同法》第一百二十三条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担违约责任。

”此条款为反赔案件提供了合同法上的依据。

(二)王某的行为构成反赔1.故意制造保险事故王某在事故发生前,故意将车辆送修,提高维修费用,企图骗取保险金。

其行为符合《保险法》第二十六条规定的“故意制造保险事故”的情形。

2.虚报损失王某在理赔过程中,虚报了车辆维修费用,将实际维修费用2万元夸大至5万元。

其行为符合《保险法》第二十六条规定的“骗取保险金”的情形。

(三)保险公司拒绝理赔的法律依据1.王某的行为违反了《保险法》第二十六条的规定,保险公司有权拒绝理赔。

2.王某的行为违反了《合同法》第一百二十三条的规定,保险公司有权解除合同,不承担赔偿责任。

四、案例启示1.加强保险宣传教育,提高公众对保险知识的了解,减少反赔行为的发生。

2.保险公司应加强对理赔案件的调查,确保理赔过程的公正、公平。

3.完善法律法规,加大对反赔行为的处罚力度,提高违法成本。

反赔法律案例分析(3篇)

第1篇一、案件背景2018年,某保险公司与李某签订了一份财产保险合同,合同约定保险公司对李某的房屋及其附属设施进行保险。

合同签订后,李某按照约定缴纳了保险费。

2019年,李某的房屋因火灾被烧毁,李某向保险公司提出了索赔申请。

保险公司经调查后,认定火灾属于保险责任范围,但以李某未及时通知保险公司为由拒绝赔偿。

二、争议焦点本案的争议焦点在于保险公司是否应当承担赔偿责任。

李某认为,火灾发生时,他已及时通知了保险公司,保险公司无权以未及时通知为由拒绝赔偿。

保险公司则认为,根据保险合同约定,被保险人应当在事故发生后及时通知保险公司,否则保险公司有权拒绝赔偿。

三、案例分析1. 保险合同的约定本案中,保险合同明确约定了被保险人应当在事故发生后及时通知保险公司的义务。

根据合同法的相关规定,合同条款对双方当事人具有约束力,双方应当按照约定履行义务。

因此,李某在火灾发生后应及时通知保险公司。

2. 通知义务的履行根据保险法的相关规定,被保险人未及时履行通知义务,导致保险公司无法及时采取措施的,保险公司有权拒绝赔偿。

在本案中,李某在火灾发生后,虽然及时通知了保险公司,但未在规定的时间内提供相关证据。

根据保险合同的约定,李某应在事故发生后及时提供相关证据,否则保险公司有权拒绝赔偿。

3. 保险公司的赔偿责任尽管李某在火灾发生后及时通知了保险公司,但未在规定的时间内提供相关证据。

因此,保险公司有权根据保险合同约定拒绝赔偿。

然而,保险公司是否应当承担赔偿责任,还需考虑以下因素:(1)李某是否尽到合理注意义务。

在本案中,李某在火灾发生后及时通知了保险公司,已尽到合理注意义务。

(2)保险公司是否因李某未及时提供证据而遭受损失。

本案中,保险公司并未因李某未及时提供证据而遭受损失。

综上所述,尽管李某未在规定的时间内提供相关证据,但其在火灾发生后及时通知了保险公司,并尽到合理注意义务。

因此,保险公司应当承担赔偿责任。

四、结论本案中,李某在火灾发生后及时通知了保险公司,并尽到合理注意义务。

工程合同反索赔案例分析

工程合同反索赔案例分析某建筑公司(甲方)与承包商(乙方)签订了一份建筑工程合同,合同约定了工程的范围、质量标准、工期以及支付方式等关键条款。

在施工过程中,由于设计变更和材料供应问题,工程进度出现了延误。

甲方认为乙方未能按照合同约定的时间完成工程,因此向乙方提出了索赔要求,要求赔偿因延误造成的损失。

面对甲方的索赔,乙方进行了详细的调查和分析。

乙方发现,设计变更是由甲方提供的图纸不准确导致的,而材料供应问题则是因为甲方指定的供应商未能按时提供所需材料。

乙方认为,这些问题并非由自己的过错造成,因此不应承担赔偿责任。

基于这些事实,乙方向甲方提出了反索赔。

在反索赔过程中,乙方提供了充分的证据来支持自己的立场。

包括设计变更的往来邮件、材料供应合同以及与供应商的沟通记录等。

乙方还指出,根据合同条款,甲方有责任提供准确的图纸和确保材料供应,因此甲方应对工程延误负有主要责任。

经过双方的协商和第三方调解机构的介入,最终达成一致意见:甲方承认自己在设计和材料供应方面的责任,同意撤回对乙方的索赔要求;乙方则承诺加快工程进度,尽快完成剩余工作。

双方还对原合同进行了适当的修改,以防止类似问题再次发生。

这个案例向我们展示了在工程合同中进行反索赔的可能性和重要性。

它强调了合同条款的精确性和明确性,任何模糊或不明确的表述都可能成为纠纷的根源。

它表明了证据的重要性,无论是索赔还是反索赔,都需要有充分的证据来支持自己的立场。

它也提醒我们,沟通和协商是解决合同纠纷的有效途径,通过合理的方式处理争议,可以避免长时间的法律诉讼和不必要的成本。

对于行业内的其他企业来说,这个案例也提供了宝贵的经验教训。

企业在签订合同时应充分考虑各种可能的风险因素,并在合同中明确规定各方的责任和义务。

在施工过程中,应及时记录和保存所有相关的通信和文件,以备不时之需。

同时,企业应建立有效的沟通机制,确保在出现问题时能够迅速响应并找到解决方案。

成功的索赔与反索赔方法及案例

成功的索赔与反索赔方法及案例目录第一章乙方(承包商)向甲方(业主)的索赔第二章甲方(业主)向乙方(承包商)的索赔第三章成功的反索赔第四章国际工程索赔与反索赔第一章乙方(承包商)向甲方(业主)的索赔凡有合同,就有可能发生纠纷,产生索赔问题。

为了避免纠纷,在招投标活动中,招标和投标(中标者)双方在签定合同时,要认真注意和研究合同条款,把应该注意和将来潜伏的因素都尽量考虑进去,以减少日后纠纷。

但是,再好的合同都不敢说日后不会产生纠纷,因为情况是千变万化的。

问题的关键是,除尽量将合同条文制定的全面,合理外,还有在执行合同中发生问题后,如何按照法规和有关规定,及时、合理地要求索赔,以避免和减少损失。

在双方合同中,尤其是在工程施工合同中,合同往往是甲方(业主)要求乙方(承包商)的多,条件严格,有的近于苛刻。

而在执行合同时,许多情况变化都可能给乙方带来损失。

因此,索赔的问题主要是乙方(承包商)向甲方(业主)的索赔。

我们讨论索赔问题,首先是乙方( 承包商)向甲方(业主)的索赔,并且以工程建设施工合同为据来讨论。

第一节索赔的内容和依据一、引起索赔的主要因素索赔的范围、内容,是和引起索赔的原因分不开的。

引起索赔的原因是多种多样的,但主要有三个方面。

1 甲方及甲方代表(建设单位)违约。

这里有几种情况:①没有按施工合同规定的时间和要求提供施工场地、创造施工条件,造成违约。

②没有按协议约定的条件提供应供应的材料、设备、造成违约。

如甲方所供应的材料、设备到货场、站与协议条款不符,单价、种类、规格、数量、质量等级与合同不符,到货日期早于或迟于协议时间等,都有可能对工程施工造成影响,具体表现为:迫使乙方改变原提运材料计划,多支付材料、设备款项;已完工程因种类、规格变化需进行拆改或重新采购;重要设备及特殊材料进场过早需增加保护、管理费,甚至会直接影响工期延长。

③没有能力或没有在规定的时间内支付工程款,造成违约。

当甲方没有支付能力或拖期支付时,不仅要支付应付款的利息,还有可能会发生停工等后果。
