机电工程施工组织设计

合集下载

机电工程施工组织设计

机电工程施工组织设计

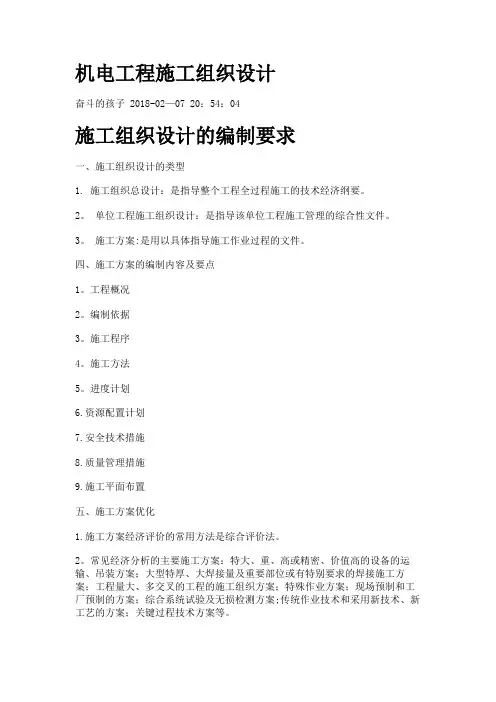

机电工程施工组织设计奋斗的孩子 2018-02—07 20:54:04施工组织设计的编制要求一、施工组织设计的类型1. 施工组织总设计:是指导整个工程全过程施工的技术经济纲要。

2。

单位工程施工组织设计:是指导该单位工程施工管理的综合性文件。

3。

施工方案:是用以具体指导施工作业过程的文件。

四、施工方案的编制内容及要点1。

工程概况2。

编制依据3。

施工程序4。

施工方法5。

进度计划6.资源配置计划7.安全技术措施8.质量管理措施9.施工平面布置五、施工方案优化1.施工方案经济评价的常用方法是综合评价法。

2。

常见经济分析的主要施工方案:特大、重、高或精密、价值高的设备的运输、吊装方案;大型特厚、大焊接量及重要部位或有特别要求的焊接施工方案;工程量大、多交叉的工程的施工组织方案;特殊作业方案;现场预制和工厂预制的方案;综合系统试验及无损检测方案;传统作业技术和采用新技术、新工艺的方案;关键过程技术方案等。

施工组织设计的实施一、施工组织设计的审核及批准施工组织总设计应由总承包单位技术负责人审批后,向监理报批。

单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;施工方案应由项目技术负责人审批。

二、施工组织设计交底。

施工组织设计交底的内容包括:工程特点、难点、主要施工工艺及施工方法、进度安排、组织机构设置与分工及质量、安全技术措施等。

三、施工方案交底。

交底内容为该工程的施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施等。

机电工程施工组织设计

机电工程施工组织设计

机电工程施工组织设计一、总体要求1.1 安全施工本施工组织设计严格遵守国家相关安全生产法律法规,严格执行施工现场安全管理制度,确保施工现场环境安全,杜绝一切安全事故发生。

施工单位应制定《安全生产责任制度》,将安全生产责任明确到每一位参与施工的人员,以确保全员参与安全管理,共同维护施工现场的安全。

1.2 质量保障质量是工程建设的生命线,施工单位应严格按照相关质量管理标准要求,严格把关每一个施工环节,确保工程质量得到保障。

施工单位应建立健全质量管理体系,设立专门的质量管理部门,加强对施工人员的培训和考核,提高施工人员的素质和技能,以确保施工质量达标。

1.3 进度控制本施工组织设计要求施工单位按照相关工程进度计划,合理安排施工人员和施工设备,确保工程按时完成。

施工单位应建立健全进度管理机制,设立专门的进度管理部门,加强对工程进度的监督和控制,及时发现并处理进度延误的问题,确保工程进度的顺利进行。

1.4 环境保护施工单位应根据国家有关环保法规要求,采取相应的环保措施,减少对环境的污染,保护施工现场周边的环境。

施工单位应设立专门的环保管理部门,加强对环保工作的监督和管理,确保环境保护工作得到有效执行。

1.5 资源合理利用施工单位应根据工程设计要求,合理规划施工资源,充分利用各种资源,提高资源利用率,减少资源浪费。

施工单位应建立健全资源管理机制,加强对资源的有效管理和利用,确保施工资源的合理利用。

二、施工现场布置与管理2.1 施工现场选址施工单位应根据施工设计要求和施工规划,合理选址施工现场,确保施工现场平整、通风、采光良好,便于施工作业。

施工单位应对施工现场的地质条件、地质构造等进行详细调查和评估,确保施工现场的安全性和稳定性。

2.2 施工现场布置施工单位应根据工程设计要求和施工计划,合理布置施工现场,确定施工用地和施工场地,设立施工区、生活区、仓库区、办公区等相应区域,确保施工作业有序进行。

施工单位应对施工现场进行标识和围栏,设置安全警示标志,避免施工人员和外来人员误入施工现场。

一建机电工程知识点:施工组织设计编制的主要内容

一建机电工程知识点:施工组织设计编制的主要内容

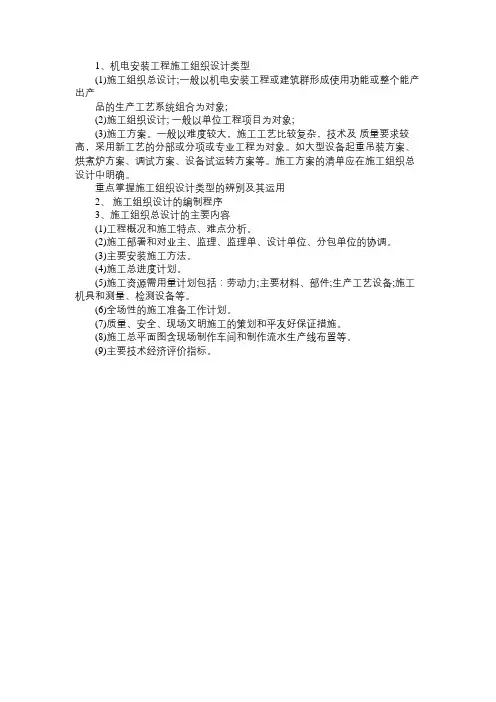

1、机电安装工程施工组织设计类型
(1)施工组织总设计;一般以机电安装工程或建筑群形成使用功能或整个能产出产
品的生产工艺系统组合为对象;
(2)施工组织设计; 一般以单位工程项目为对象;
(3)施工方案。

一般以难度较大,施工工艺比较复杂,技术及质量要求较高,采用新工艺的分部或分项或专业工程为对象。

如大型设备起重吊装方案、烘煮炉方案、调试方案、设备试运转方案等。

施工方案的清单应在施工组织总设计中明确。

重点掌握施工组织设计类型的辨别及其运用
2、施工组织设计的编制程序
3、施工组织总设计的主要内容
(1)工程概况和施工特点、难点分析。

(2)施工部署和对业主、监理、监理单、设计单位、分包单位的协调。

(3)主要安装施工方法。

(4)施工总进度计划。

(5)施工资源需用量计划包括:劳动力;主要材料、部件;生产工艺设备;施工机具和测量、检测设备等。

(6)全场性的施工准备工作计划。

(7)质量、安全、现场文明施工的策划和平友好保证措施。

(8)施工总平面图含现场制作车间和制作流水生产线布置等。

(9)主要技术经济评价指标。

机电工程施工组织设计

机电工程施工组织设计

机电工程施工组织设计一、背景介绍机电工程施工组织设计是指在机电工程施工过程中,根据项目的具体要求和施工条件,制定合理的工程施工组织方案,确保施工过程高效、安全、顺利进行。

本文将详细介绍机电工程施工组织设计的内容和要求。

二、施工组织设计的目的和重要性1. 目的机电工程施工组织设计的目的是为了合理安排施工过程,提高施工效率,保证施工质量,确保工程按时完成。

2. 重要性机电工程施工组织设计对于工程施工的顺利进行至关重要。

合理的施工组织设计可以有效地避免施工中浮现的问题和隐患,减少施工风险,提高施工效率,降低施工成本。

三、机电工程施工组织设计的内容1. 施工方案根据机电工程项目的具体情况和要求,制定详细的施工方案,包括施工方法、施工工艺、施工顺序等。

施工方案应考虑施工过程中可能浮现的问题和风险,并提出相应的解决方案。

2. 施工进度计划制定合理的施工进度计划,明确施工各个阶段的工期和工作内容,确保施工按计划进行。

施工进度计划应考虑施工资源的合理利用和施工工序之间的协调关系。

3. 施工组织机构确定施工过程中的组织机构和责任分工,明确各个施工单位的职责和权限,确保施工过程中的协调和合作。

施工组织机构应包括项目经理、施工队长、技术员等岗位,各岗位的职责和权限应明确。

4. 施工安全措施制定详细的施工安全措施,包括安全防护措施、安全操作规程等,确保施工过程中的安全。

施工安全措施应符合相关法律法规和标准要求,确保施工人员的生命安全和财产安全。

5. 施工质量控制制定施工质量控制措施,包括施工工艺要求、质量检验标准等,确保施工过程中的质量。

施工质量控制应符合相关标准和规范要求,确保工程质量符合设计要求。

6. 施工资源配置合理配置施工资源,包括人力资源、物资资源、设备资源等,确保施工过程中的资源供应和利用。

施工资源配置应考虑施工过程中的需求和限制条件,确保施工过程的顺利进行。

四、机电工程施工组织设计的要求1. 合理性机电工程施工组织设计应合理可行,能够满足施工过程中的要求和限制条件,确保施工过程的顺利进行。

第七章 机电工程施工组织设计

第七章  机电工程施工组织设计


其它组成部分
一、机电系统的组成
3、收费系统 收费系统设备包括: (1)省收费中心、收费分中心的计算机系统设备; (2)收费站计算机系统设备;
(3)入、出口收费车道系统设备。
4、隧道机电系统 隧道机电系统是一个相对独立的系统,包括隧道通 风、照明、监控、通信、消防等子系统组成,并由一个分 中心集中控制
隧 道 通 风
隧 道 监 控
消防 等
2、施工程序
(1)照明施工 电缆敷设:桥架位置确定→桥架安装→承重试验→电缆敷 设。 照明灯具:位置确定→灯座安装→与电缆联接→安装灯具。 配电机柜:机柜安装→箱体接地→电缆接续→盘柜接线。 单独调试:各部分完成并检查无误后通电调试。 系统联调:各子系统施工完毕后统一进行调试。 (2)通风施工 风机支架位置测量→支架制作→支架安装→风机吊装→风 机接线与接地→通电试机→整个系统联调。
六、工程进度保证措施
2、进度保证技术措施
根据工程具体情况,列出详尽的附材清单,提前完成附材的采供工作。避 免施工时因部分附材的短缺造成延误。 注意现场进度,针对已具备的施工条件,进行穿插施工。施工时可采取下 列具体措施: (1)能先不后:桥架安装、外场摄像机立柱、广场摄像机立柱安装,在边 线路基或隧道完成后,即可进行。雨棚整体结构完成后,可进行雨棚灯的 安装。提前完成这些对施工环境要求不高的工序,可为以后的抢工预留一 定时间。
六、工程进度保证措施
以月、周为单位,编制月、周作业计划,由项目经理统一控制其执 行,完成规定的目标如下。图7-2 分项工程进度率计划(斜率图)
年度 季度 月份 图例: 收费车道系统 80 通信站、收费站计算机系统 监控、通信、收费中心计算机系统 光、电缆敷设 闭路电视监视系统 内部有线对讲系统 电源防雷与接地系统 外场监控设备 70 60 50 40 30 20 10 完 工 测 试 系 统 联 调 与 自 测 (%)100 90 4 二 5 6 7 2005年 三 8 9 10 四 11 12

机电工程施工组织设计

机电工程施工组织设计

机电工程施工组织设计引言概述:机电工程施工组织设计是指在机电工程施工过程中,根据工程特点和要求,制定合理的施工组织方案,确保施工进度、质量和安全。

本文将从施工组织方案的制定、施工人员的组织与管理、施工设备的调配与使用、施工现场的安全与环保以及施工进度的控制与管理等五个方面,详细阐述机电工程施工组织设计的相关内容。

一、施工组织方案的制定1.1 确定施工目标和任务:明确机电工程的施工目标和任务,包括施工范围、工期要求、质量要求等。

1.2 制定施工流程:根据机电工程的特点,制定合理的施工流程,明确各个施工阶段的工作内容和顺序。

1.3 制定施工计划:根据施工流程,制定详细的施工计划,包括各个工序的施工时间、工作量和人力、物力资源的分配等。

二、施工人员的组织与管理2.1 人员配备:根据施工组织方案,确定所需施工人员的数量和岗位要求,合理配置施工人员。

2.2 岗位职责:明确施工人员的岗位职责,确保各个岗位的职责清晰,避免工作交叉和责任不明。

2.3 人员培训:根据施工需要,进行必要的人员培训,提高施工人员的技能水平和安全意识。

三、施工设备的调配与使用3.1 设备选择:根据机电工程的要求,选择适合的施工设备,包括起重设备、施工机械等。

3.2 设备调配:根据施工计划和工作量,合理调配施工设备,确保施工进度和质量。

3.3 设备维护:定期对施工设备进行维护和检修,确保设备的正常运行和安全使用。

四、施工现场的安全与环保4.1 安全管理:建立健全的安全管理制度,加强对施工现场的安全监督和管理,确保施工人员的人身安全。

4.2 环境保护:采取有效措施,减少施工对环境的影响,合理处理施工废弃物,保护环境。

五、施工进度的控制与管理5.1 进度计划:根据施工组织方案,制定详细的施工进度计划,明确各个工序的开始时间和完成时间。

5.2 进度监控:对施工进度进行实时监控,及时发现和解决施工中的问题,确保施工进度的顺利进行。

5.3 进度管理:根据施工进度的情况,及时调整施工计划,合理安排施工资源,保证施工进度的达成。

机电工程施工组织设计

机电工程施工组织设计

机电工程施工组织设计机电工程施工组织设计是指在机电工程施工过程中,为了保证工程施工的顺利进行,科学合理地安排和组织施工活动的一项工作。

机电工程施工组织设计应考虑工程的特点、施工的过程、安全和质量等因素,充分发挥机电工程施工的效益。

下面,我将详细介绍机电工程施工组织设计的内容。

首先,要编制项目概况和工时。

项目概况包括工程的名称、位置、施工时间、造价等基本信息;工时包括施工各阶段的工期计划,确定施工的起止时间和关键节点,保证施工进度的合理安排。

其次,人力组织是机电工程施工组织设计中的重要内容。

根据工程规模和施工工艺要求,合理分配施工人员,包括工程师、技术人员、施工人员等。

人力组织要考虑施工各个环节的协调性和配合性,确保施工任务的完成。

接下来是施工方法和工艺的确定。

根据工程的特点和要求,选择合适的施工方法和工艺,在考虑工期的条件下,保证施工的质量和安全。

施工方法和工艺要科学合理,符合相关的标准和规范。

施工技术措施是保障机电工程施工质量的重要环节。

根据工程的具体情况,确定施工的关键技术措施,包括工序、工艺的选择和控制、施工过程的监控和检测等,确保施工的顺利进行和质量的达到。

设备和材料组织是机电工程施工组织设计中的重要环节。

根据工程的具体要求,确定所需的施工设备和材料,包括租赁和购买的计划、供货和运输的安排等。

设备和材料的组织要及时、准确,保证施工所需的条件和要求。

质量控制是机电工程施工组织设计的重要内容。

要根据工程的要求,确定质量控制的目标和措施,包括施工过程中的验收、检测和质量记录等。

质量控制要有具体的措施和方法,确保施工的质量符合相关标准和规范。

安全措施是机电工程施工组织设计的核心内容。

要根据工程的特点和施工的过程,确定安全措施的要求和措施,包括施工现场的安全防护、作业人员的安全教育等。

安全措施要科学合理,保障施工安全,防止事故的发生。

总之,机电工程施工组织设计是机电工程施工过程中非常重要的一项工作。

机电工程施工组织设计

机电工程施工组织设计

机电工程施工组织设计一、项目背景本次机电工程施工组织设计旨在确保机电工程施工过程的顺利进行,保证工程质量和安全,并最大程度地提高施工效率和资源利用率。

本项目位于某市中心商业区,是一座综合商业办公楼,总建造面积约为50000平方米,共有地下两层、地上十层。

二、施工组织设计目标1. 安全:确保施工过程中没有发生人员伤亡和财产损失。

2. 质量:保证机电工程施工质量符合相关标准和规范。

3. 进度:合理安排施工进度,保证按时完成工程。

4. 资源利用:优化资源配置,提高资源利用率。

三、施工组织设计内容1. 施工人员组织1.1 项目经理:负责整个机电工程施工的组织和管理,协调各个施工单位之间的工作。

1.2 施工队伍:包括电气工、给排水工、暖通工等,根据工程需要招募合适的施工人员。

1.3 安全员:负责施工现场的安全管理和事故预防,确保施工过程中的安全。

1.4 监理人员:由监理单位派驻,负责对机电工程施工过程进行监督和检查。

2. 施工设备和材料准备2.1 施工设备:根据工程需要,准备各类施工设备,如起重机、搅拌机、切割机等。

2.2 施工材料:根据施工计划,准备所需的电线、水管、暖通设备等施工材料。

3. 施工进度计划3.1 制定施工进度计划:根据工程量和资源情况,制定详细的施工进度计划,明确各个施工阶段的工期和任务。

3.2 施工进度控制:监测施工进度,及时调整施工计划,确保按时完成工程。

4. 安全管理措施4.1 安全教育培训:对施工人员进行安全教育培训,提高施工人员的安全意识和技能。

4.2 安全防护设施:设置施工现场的安全警示牌、安全网等安全防护设施,确保施工人员的安全。

4.3 安全检查和整改:定期进行安全检查,及时发现问题并进行整改。

5. 质量控制措施5.1 质量检查:制定质量检查计划,对施工过程中的关键节点进行检查,确保施工质量符合相关标准和规范。

5.2 质量验收:在施工完成后进行质量验收,确保工程质量达到预期目标。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

机电工程施工组织设计
一、引言
机电工程施工组织设计是指在机电工程施工过程中,根据工程的特点和要求,
制定合理的施工组织方案,明确施工工序、施工方法、施工顺序、施工资源配置等内容,以确保施工进度、质量和安全。

本文将详细介绍机电工程施工组织设计的相关内容。

二、工程概况
本工程为一座新建的大型商业综合体,总建筑面积约10万平方米,包括商场、写字楼、酒店等多个功能区域。

机电工程包括供电系统、照明系统、空调系统、给排水系统等。

三、施工组织原则
1. 安全第一:确保施工过程中的安全措施得到有效执行,保障工人和设备的安全。

2. 质量为本:严格按照设计要求进行施工,保证工程质量符合标准。

3. 进度控制:合理安排施工工序和施工顺序,确保工程按时完成。

4. 资源合理配置:根据施工需要,合理配置施工人员、设备和材料。

四、施工工序及方法
1. 地基处理
施工工序:地基处理包括土方开挖、土方回填和地基处理等。

施工方法:采用机械化施工,使用挖掘机和推土机进行土方开挖和回填,采
用加固桩和地基处理剂进行地基处理。

2. 结构施工
施工工序:结构施工包括基础施工、主体结构施工和屋面施工等。

施工方法:采用钢筋混凝土结构,基础采用钢筋混凝土桩基础,主体结构采用钢筋混凝土柱、梁和板的浇筑,屋面采用防水处理。

3. 机电设备安装
施工工序:机电设备安装包括设备运输、吊装、安装和调试等。

施工方法:根据设备的特点和要求,采用吊车进行设备吊装,然后进行设备的安装和调试。

4. 给排水系统施工
施工工序:给排水系统施工包括给水管道、排水管道和污水处理设备的安装等。

施工方法:采用焊接和螺纹连接方式进行管道的连接,使用水泵进行水的供应和排水。

5. 电气系统施工
施工工序:电气系统施工包括电缆敷设、电气设备安装和电气线路接线等。

施工方法:采用电缆槽敷设电缆,根据电气设备的要求进行安装,然后进行电气线路的接线。

五、施工资源配置
1. 人力资源:根据施工计划,合理配置施工人员,包括工程师、技术人员、施工人员等。

2. 设备资源:根据施工工序和施工方法,合理配置施工设备,包括吊车、挖掘机、推土机等。

3. 材料资源:根据设计要求,合理配置施工材料,包括钢筋、混凝土、电缆等。

六、施工进度计划
根据施工组织设计,制定详细的施工进度计划,包括每个工序的开始时间、结
束时间、工期等内容。

并进行施工进度的跟踪和控制,确保工程按时完成。

七、质量控制措施
1. 施工过程中,严格按照设计要求进行施工,确保工程质量符合标准。

2. 定期进行质量检查和验收,发现问题及时整改。

3. 严格执行施工工序和方法,保证施工质量。

八、安全措施
1. 制定施工安全管理制度,明确责任和权限。

2. 提供必要的安全防护设施和装备,确保施工人员的安全。

3. 定期进行安全教育和培训,提高施工人员的安全意识。

九、总结
机电工程施工组织设计是确保机电工程施工顺利进行的重要环节。

通过合理的
施工组织方案、施工工序和施工方法的制定,以及施工资源的合理配置,可以保证施工进度、质量和安全的达到预期目标。

同时,质量控制措施和安全措施的实施,也能够保证工程质量和施工人员的安全。

因此,在机电工程施工过程中,施工组织设计的重要性不可忽视。
