卫生间反坎渗漏处理方案

卫生间反坎渗漏处理方案

一、引言

卫生间是家庭生活中必不可少的区域,然而,由于长期使用、老化以及施工质量等原因,卫生间反坎渗漏问题经常出现。反坎渗漏不仅会影响卫生间的使用体验,还可能导致墙面破损、地面渗水等严重后果。因此,制定一套科学有效的反坎渗漏处理方案显得尤为重要。

二、问题分析

卫生间反坎渗漏问题的产生主要有以下几个方面原因:

1. 管道堵塞:卫生间的排水管道堵塞会导致水流不畅,从而产生反坎渗漏。

2. 地面防水层破损:地面防水层的老化或施工不当会导致水分渗透到地板下层,从而形成反坎渗漏。

3. 墙面防水层破损:墙面防水层受潮、老化或施工不当,会导致水分渗透到墙体内部,从而形成反坎渗漏。

三、处理方案

针对卫生间反坎渗漏问题,可以采取以下几种处理方案:

1. 清理管道堵塞

卫生间排水管道堵塞是产生反坎渗漏的主要原因之一。处理时,可以使用专业的管道疏通工具进行清理,如果堵塞较为严重,可考虑请专业人员进行处理。

2. 修复地面防水层

地面防水层破损是产生反坎渗漏的另一个重要原因。修复地面防水层时,可以先清理地面,确保表面干净无尘,然后使用专业的地面防水涂料进行修复。涂料应均匀涂抹并确保完全覆盖地面,待其干燥后,再进行下一步处理。

3. 修复墙面防水层

墙面防水层破损也是产生反坎渗漏的关键原因之一。修复墙面防水层时,首先需要清理墙面,确保表面干净无尘,然后使用专业的墙面防水涂料进行修复。涂料应均匀涂抹并确保完全覆盖墙面,待其干燥后,再进行下一步处理。

4. 加强卫生间通风

卫生间通风不畅也会导致反坎渗漏问题。在处理反坎渗漏的同时,可以加强卫生间的通风设施,如安装排气扇或增加通风口,以提高空气流通,减少潮湿。

5. 定期检查和维护

为了避免卫生间反坎渗漏问题的再次发生,需要定期检查和维护。可以每半年或每年进行一次全面检查,包括排水管道、防水层、墙砖等,及时发现问题并进行处理。

四、注意事项

在进行卫生间反坎渗漏处理时,需要注意以下几点:

1. 选择专业材料:对于防水涂料等材料,应选择质量可靠、经过验证的产品,以确保其效果和持久性。

2. 施工规范:在处理过程中,需按照相关规范进行施工,确保施工质量和效果。

3. 防水层厚度:防水层的厚度应符合标准要求,过薄或过厚都会影响防水效果。

4. 隐蔽工程保护:在处理过程中,需注意保护好隐蔽工程,避免施工对其造成损坏。

5. 专业人员参与:对于较为复杂或需要拆除重建的反坎渗漏问题,建议请专业人员进行处理,以确保施工质量和效果。

五、结论

卫生间反坎渗漏问题是家庭生活中常见的难题,但通过科学有效的处理方案,可以很好地解决这一问题。在实施处理方案时,需要结合具体情况选择合适的方法,并注意施工质量和效果的检验。同时,定期检查和维护也是确保卫生间反坎渗漏问题不再发生的重要措施。通过综合应用上述处理方案,我们可以有效地解决卫生间反坎渗漏问题,提升居住环境的舒适度和品质。

合集下载

工程防渗漏控制要点(含部分优秀做法图片)

工程防渗漏控制要点(含部分优秀做法图片)

工程防渗漏管控要点

工程防渗漏管控要点

防渗漏主要控制部位:地下工程、穿楼板管道、止水反坎、卫生间、外窗周边、外墙薄弱部位、屋面薄弱部位等7个主要部位。

第二章 地下工程防渗漏管控要点

第五条 后浇带、施工缝防渗漏管控要点

(一)质量控制要点:

1.后浇带及施工缝均应设置300*3mm厚连续交圈止水钢板,折翼必须朝向迎水面,并采用搭接双面焊接,搭接长度≥20mm,焊缝连续密实,无夹渣、气泡,止水钢板连接方式详见《中原建业施工工艺标准节点做法》;

2.止水钢板应设置在墙、板厚度1/2处,第一次浇筑砼时应覆盖1/2止水钢板宽度;

3.混凝土浇筑时间应满足设计要求,且结合面应凿毛、冲洗干净并刷界面处理剂;

4.后浇带、施工缝位置应采用比两侧混凝土高一等级的膨胀抗渗混凝土浇筑密实;

5.后浇带、施工缝处须设置防水附加层,选材及做法与地下室外墙防水做法相同;

6.顶板后浇带必须设置独立的支撑体系,浇筑前模板不得拆除,且不得先拆除再回顶;

7.后浇带悬臂结构上严禁堆载。 工程防渗漏管控要点

2

(二)必检项目:

1.止水钢板的规格、尺寸、安装位置、搭接长度和焊接质量;

2.施工缝处凿毛处理;

3.防水附加层。

施工缝处防水及附加层 筏板导墙钢板止水带固定 密目金属网做模板 浇筑前凿毛处理

第六条 地下室(车库)外墙穿墙螺栓防渗漏管控要点

(一)质量控制要点:

1.正负零以下外墙必须采用可拆卸三段式止水螺杆,中间段止水环直径不小于50mm,双面满焊无夹渣、气孔,端部加圆台形塑料圈;

2.两端的螺杆拆除后应将圆台形塑料圈剔除干净,凹陷部位采用防水砂浆填塞密实,表面抹平压光; 工程防渗漏管控要点

试论房屋建筑屋面与卫生间渗漏问题及防水施工要点

试论房屋建筑屋面与卫生间渗漏问题及防水施工要点

试论房屋建筑屋面与卫生间渗漏问题及防水施工要点

摘要:房屋屋面以及卫生间渗漏水问题影响较大,应当针对其原因进行专项防治,这样才能提高防水施工效率,才能提高房屋工程整体施工质量。文章针对房屋建筑屋面与卫生间渗漏问题及防水施工要点进行分析,希望能够给相关人士提供重要的参考价值。

关键词:房屋建筑;卫生间;屋面;渗漏;防水处理

引言:

建筑防水是施工内容中的一部分,尽管施工时间短,但是影响重大。但在开展防水工程施工时,工作人员不重视,而且管理人员也常常疏忽管理,导致房屋后期问题频发。建筑的防水不是独立的过程,而是综合的,能够引起渗漏的因素也有很多,最直接的因素就是施工质量问题。对此,文章针对渗漏问题,提出了具体的防水施工要点。

1.房建工程屋面渗漏水问题及其处理

1.1屋面渗漏水原因

房屋屋面板结构通常为混凝土结构,其施工过程中如果没有严格按照规范和要求进行浇筑、振捣,则混凝土结构的表面就会出现蜂窝、裂缝以及孔洞等问题。浇筑混凝土以后,如果拆模过早或者养护管理不到位,也会导致其产生结构性裂缝。房屋建筑女儿墙体出现裂缝,会引发防水层出现拉裂问题;涂膜防水、卷材防水等施工材料存在自身质量问题或者缺陷,一旦材料进入施工现场,未严格按照规定和要求进场验收和复检,则会导致防水施工质量受到严重威胁。如果防水涂膜施工过程中的厚度控制不到位,涂刷不均匀,或者出现露底等问题,也会导致渗漏水现象同时,细部位置处理不当,施工质量不达标等,会导致房屋屋面渗漏水。比如,屋面阴阳角、管道根部、变形缝以及檐沟和沉降缝等处,施工过程中附加层遗漏;接缝密封不当或者泛水高度不足等,都会引起渗漏水问题。

1.2屋面防水处理措施

1.2.1屋面刚性防水

提高屋面刚性防水质量的技术措施:刚性防水屋面的结构层宜为整体现浇,一般平屋面的排水坡度为2%~3%,当坡度为2%时,宜选用材料找坡;当坡度为3%时,宜选用结构找坡。天沟、檐沟的纵向坡度不应小于1%,沟底落差不得超过200mm。水落口周围直径500mm范围内坡度不应小于5%,水落管径不应小于75mm,一根水落管的屋面最大汇水面积宜小于200m2。当用预制钢筋混凝土空心板时,盖屋面板用0号砂浆坐浆,应用C20的细石混凝土认真灌缝,并且灌缝的混凝土应掺微膨胀剂,每条缝均做两次灌密实,当屋面板缝宽大于40mm时,缝内必须设置构造钢筋,板端穴缝隙应进行密封处理,初凝后,养护7天,放水检查有无渗漏现象,如发现渗漏应用1∶2砂浆补实。防水层及找平层施工前应严格检查基层质量,保证将基层表面的灰尘等杂物清理干净,并用水泥素浆涂刷,加强其与基层的粘结能力。

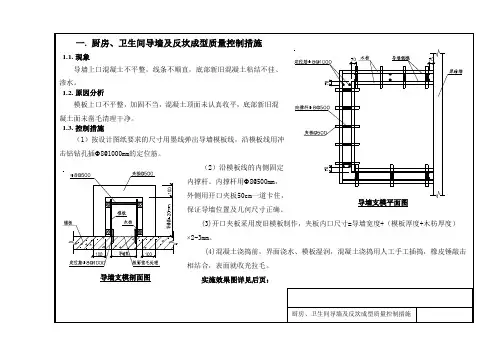

厨房、卫生间导墙及反坎成型质量控制措施

厨房、卫生间导墙及反坎成型质量控制措施

一. 厨房、卫生间导墙及反坎成型质量控制措施

1.1. 现象

导墙上口混凝土不平整,线条不顺直,底部新旧混凝土粘结不佳、渗水。

1.2. 原因分析

模板上口不平整,加固不当,混凝土顶面未认真收平,底部新旧混凝土面未凿毛清理干净。

1.3. 控制措施

(1)按设计图纸要求的尺寸用墨线弹出导墙模板线,沿模板线用冲击钻钻孔插8@1000mm的定位筋。

(2)沿模板线的内侧固定内撑杆。内撑杆用8@500mm,外侧用开口夹板50cm一道卡住,保证导墙位置及几何尺寸正确。

(3)开口夹板采用废旧模板制作,夹板内口尺寸=导墙宽度+(模板厚度+木枋厚度)×2-3mm。

(4)混凝土浇捣前,界面浇水、模板湿润,混凝土浇捣用人工手工插捣,橡皮锤敲击相结合,表面就收光拉毛。

实施效果图详见后页:

厨房、卫生间导墙及反坎成型质量控制措施 导墙支模平面图

导墙支模剖面图

厨房、卫生间导墙及反坎成型质量控制措施 浇捣好正在拆模中的导墙

导墙支模局部 导墙成型实体

控制要点:确保上口和阴、阳角顺直无拆模留痕缺陷存在。

反坎漏水实验研究

反坎漏水实验研究

龙源期刊网

反坎漏水实验研究

作者:艾靖

来源:《建筑与装饰》2019年第08期

摘 要 住宅建筑质量的高低直接关系到人民群众的日常生活,是国家、社会关注的重点问题,十八大以来,以习近平同志为核心的党中央高度重视质量,明确地提出把推动发展的落脚点转移到提高质量、增加效益上来,而且政府的数次的经济工作会议着重提出要以提高各行各业的发展质量和发展效益为中心来推进社会经济发展。李克强总理在近几年的政府工作报告中也都特别强调了质量工作。住宅建筑中,漏水是一个非常常见的质量问题,其中卫生间、厨房的渗漏水也是住宅建筑容易出现的质量问题,不但会影响到人们的日常生活,也会破坏建筑的主体结构、缩短住宅的使用寿命,所以,做好高层建筑卫生间和厨房的防渗漏,有着十分重要的现实意义。

关键词 渗漏;二次结构;厨房卫生间

1 工程概况 龙源期刊网

武汉的翡翠城项目三期总承包工程项目地址位于湖北省武汉市硚口区古田二路,为住宅项目,工程总建筑面积约为14.7万m2,用地面积约为2.48万m2,地下室建筑面积约为2.79万m2,地上计容建筑面积约为11.4万m2,包括4栋超高层住宅、3栋多层独立商业,其中1#楼56层,2#楼47层,3#楼43层,7#楼为56层,4#楼为3层独立商业,5#楼为3层独立商业,6#楼为3层独立商业,共有两层地下室。

本工程包含有1#、2#、3#、7#共4栋楼住宅,4#、5#、6#四栋独商业楼。

目前,高层建筑的卫生间、厨房反坎二次结构施工,一般是在一次结构施工完成后在楼板上制作二次反坎结构,这种施工方法导致其在防渗漏方面容易出现问题,特别是一次结构与二次结构施工缝的部位,在二次反坎结构浇筑完成养护7天后,进行淋水试验,大量的反坎出现渗漏,且渗漏点都集中在施工缝部位。

反坎为什么不现浇,首先模板固定方式难以控制,相当于支一个吊模,其次浇筑过程中也难以控制,浇筑工程模板容易被碰撞、损坏、变形,容易定位出现问题,后期墙柱内墙时候需要对反坎进行踢凿

渗、漏、裂专项排查及治理反馈表及报告

渗、漏、裂专项排查及治理反馈表及报告

1 附件:

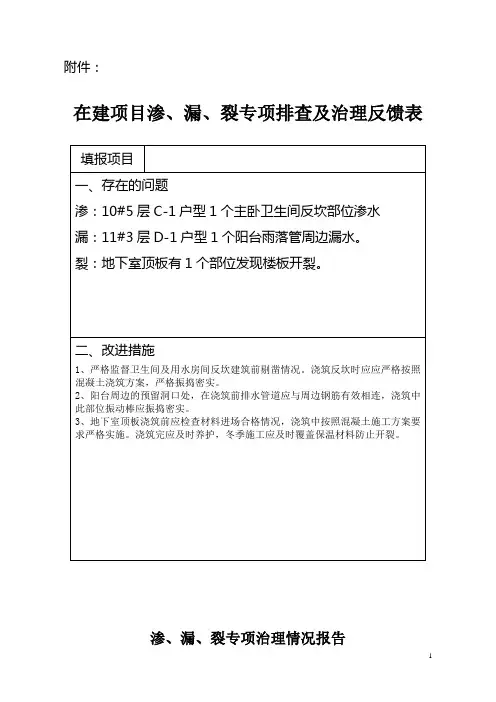

在建项目渗、漏、裂专项排查及治理反馈表

填报项目

一、存在的问题

渗:10#5层C-1户型1个主卧卫生间反坎部位渗水

漏:11#3层D-1户型1个阳台雨落管周边漏水。

裂:地下室顶板有1个部位发现楼板开裂。

二、改进措施

1、严格监督卫生间及用水房间反坎建筑前剔凿情况。浇筑反坎时应应严格按照混凝土浇筑方案,严格振捣密实。

2、阳台周边的预留洞口处,在浇筑前排水管道应与周边钢筋有效相连,浇筑中此部位振动棒应振捣密实。

3、地下室顶板浇筑前应检查材料进场合格情况,浇筑中按照混凝土施工方案要求严格实施。浇筑完应及时养护,冬季施工应及时覆盖保温材料防止开裂。

渗、漏、裂专项治理情况报告 2 根据现场排查反馈,此渗、漏、裂的主要原因存在以下三点:

1、卫生间反坎部位浇筑前未进行根部的剔凿处理。浇筑过程中未进行振捣。

2、阳台部位的雨落管部位的管道在浇筑前未与主体结构连接稳固,导致振捣疏松。

3、地下室顶顶板开裂是由于浇筑完成后未及时进行养护,薄膜拆除过早。导致表面浮浆开裂,容易造成渗漏。

针对以上问题,为有效防止发生渗、漏、裂的问题,防治措施如下:

1、用水房间部位的反坎浇筑前应严格剔凿根部,剔凿用花锤进行,剔凿深度不小于1cm。

2、对阳台周边的水电预留洞口,预埋管道应和周边的钢筋有效连接,可在板面处加入定位筋与主体钢筋和管道焊接稳固。

3、地下室顶板浇筑前应现检查材料合格情况,浇筑中按要求振捣密实,浇筑完应及时浇水养护,养护时间不小于14天。冬季施工应及时覆盖保温材料防止温差过大造成开裂。

经过发现问题,我项目部于10月8日积极组织管理人员对在建楼栋进行全面的渗、漏、裂问题排查,并组织工人进行技术交底及培训。

20 卫生间、落地窗、外砖墙、女儿墙、阳台反坎施工标准做法

20 卫生间、落地窗、外砖墙、女儿墙、阳台反坎施工标准做法

20 厨房、卫生间、阳台、外走道、露台反坎

和落地窗窗台、女儿墙施工标准做法

20。1 工艺原理

本标准做法是根据渗漏水质量通病设计了统一标准的施工做法。

20.2 工艺流程

20。2.1反坎、窗台、女儿墙一次随楼面整体浇筑工艺:

梁板钢筋绑扎放线插筋(如有)支设吊模混凝土浇筑拆模养护

20.2.2反坎、窗台、女儿墙二次浇筑工艺:

施工放线细致凿毛支设模板混凝土浇筑拆模成型养护

20。3 反坎、窗台、女儿墙一次随楼层整体浇筑施工要点(优先推荐)

20。3.1 在梁板钢筋绑扎完毕后,应按照反坎、窗台或女儿墙设计位置准确放线定位。

20.3。2 支设反坎、窗台、女儿墙吊模,各部位吊模及浇筑混凝土高度要求如下:

1 厨房、卫生间反坎高度不低于200mm;

2 落地窗窗台高度为设计高度;

3 阳台、露台、外走道反坎高度为设计反坎高度;

4 女儿墙一次浇筑高度不得低于500mm。

20。3.3 所有反坎及窗台、女儿墙混凝土应在楼面混凝土初凝前浇筑,严禁出现施工冷缝。

20。3.4 混凝土浇筑顶面应压实找平,标高一致.

20.4 反坎、窗台、女儿墙二次浇筑施工要点

20.4.1 支设模板前对反坎、窗台、女儿墙部位充分凿毛,凿毛面积不少于95%,凿毛深度以露出半石子为宜;

20。4。2 对凿毛部位冲洗干净后再支设模板,采用U形卡固定,间距为300;

20.4.3 混凝土浇筑前基层湿润并涂刷掺3—5%的108胶浓素水泥浆一道;

20.4.4 混凝土浇筑前需铺设30-50mm厚度同混凝土强度等级的砂浆;

20.4。5 混凝土强度等级不低于C20并符合设计要求,顶面应压实找平,标高一致.

图20-1 反坎二次浇筑支模图 图20-2 反坎一次浇筑支模图

图20—3 卫生间反坎浇筑后实物图 图20-4 外墙落地窗窗台拆模后实物图

厨房、阳台卫生间防渗漏标准

三、楼地面防水做法及防水节点

项目 做法说明及节点大样

入户花园、阳台、露台防水做法 *阳台结构有效降板高度不少于80mm,装饰完成面不得低于室内客厅房完成面50mm;须结合厅房地面保温层、装修构造层厚度、1%排水找坡厚度等计算确定,

露台须降板或一次性浇筑反梁,严禁设置反坎,反梁或降板高度根据屋面构造计算确定,降板需满足1%的找坡要求,找坡最高点低于反梁或结构板不少于50mm;

入户花园、阳台、露台防渗漏做法 一、构造做法及注意事项

1.土建与水电安装专业应合理安排工序,必须先装好设备及管道,严禁在防水层施工完成的地面、墙面上打眼、凿洞;

2. 结构闭水:地面防水施工前,应先完成设备管道、地漏等的安装及根部封堵,并经过闭水试验合格(蓄水深度30-50mm,闭水24h);

3. 防水附加层:管道根部和阴角处应倒R20mm的圆角,在管周、管井、地漏、阴角等部位施工1.0厚防水附加层,材料与做法同防水层,墙角处沿墙高河漏水平方延伸各250mm;

4. 防水附加层验收后,分多遍涂刷1.5mm厚防水涂料,地面防水遇墙上翻至建筑完成面以上300mm;

5.闭水试验:防水施工完成后,再进行闭水试验,要求同结构闭水;

6.保护层/找坡层: 1:2.5水泥砂浆(掺入40%石粉),最薄处20厚,1%找坡,坡向地漏;

7.贴砖完成后同样须进行闭水试验,要求同上。

二、防水材料选用 主材: (东方雨虹或禹王牌)聚合物水泥防水涂料JSA-101-Ⅱ(Ⅱ型、1.5mnm厚)

厨房楼地面防水做法 *结构降板高度:须结合厅房地面保温层、装饰构造层厚度计算确定,避免保护层或粘结超厚;

厨房地面装饰完成面应比相邻厅、房完成面(有门槛石时,以门槛石顶标高为基准)低10-20mm;厨房周边后砌墙根部浇筑C20砼导墙,厚度同墙厚,高度不小于200mm.

厨房楼地面防渗漏做法 一、构造做法及注意事项

一种卫生间降板反坎一次成型加固施工工法(2)

一种卫生间降板反坎一次成型加固施工工法

一种卫生间降板反坎一次成型加固施工工法

一、前言随着社会的不断发展,人们对卫生间的舒适度和卫生性要求也越来越高。然而,许多老旧建筑的卫生间地坪存在下沉、变形和漏水等问题,给用户的使用带来了很大的不便和困扰。因此,一种卫生间降板反坎一次成型加固施工工法应运而生,旨在解决上述问题,提升卫生间的使用体验和卫生情况。

二、工法特点该工法具有以下特点:1. 一次成型:通过一次施工完成地坪降板和地坎增高的工作,减少了施工时间和工程成本,并提高了施工效率。2. 安全可靠:采用工程复合材料进行加固,具有优异的强度和耐久性,能够有效防止地坪下沉和卫生间漏水等问题。3. 环保节能:工程复合材料采用无毒、无味、耐腐蚀的材料制作,对室内环境和用户健康无害。4. 美观实用:通过加固施工后,卫生间地坪平整光滑,地坎高度适宜,提升了卫生间的整体美观和实用性。

三、适应范围该工法适用于各类卫生间地坪降板和地坎增高的加固工程,包括住宅、公共场所、商业建筑等。

四、工艺原理本工法通过施工工法与实际工程之间的联系,采取技术措施进行具体分析和解释,以使读者了解该工法的理论依据和实际应用。 五、施工工艺1. 施工准备:对卫生间进行清理和保护,确保施工区域无障碍和安全。2. 地坪降板:根据设计要求,进行地坪降板施工,采用合适的工具和材料进行开凿和打磨。3. 地坎增高:根据设计要求,进行地坎增高施工,采用合适的材料进行填充和抹平。4. 加固处理:对降板和增高后的地坪和地坎进行加固处理,采用工程复合材料进行填补和涂覆。5. 平整处理:对加固后的卫生间地坪进行平整处理,确保表面平整光滑。6. 防水处理:对加固后的地坪和地坎进行防水处理,保证卫生间无渗漏问题。

六、劳动组织根据工程规模和施工进度,合理组织施工人员,确保施工工期和质量。

七、机具设备该工法所需的机具设备包括:电锤、切割机、抹灰机、压力机、刷子等。这些机具设备具有高效、精确的特点,并可根据实际工程需要进行调整和选择。

反坎施工专项方案

目 录

一、工程概况--------------------------------------------------------------------------------1

二、编制依据--------------------------------------------------------------------------------1

三、控制要点--------------------------------------------------------------------------------1

四、施工要点--------------------------------------------------------------------------------2

五、注意事项--------------------------------------------------------------------------------4

广东腾越建筑工程有限公司 1 一、工程概况

二、本工程为京御山水A区工程, 由L087、L091两种户型组成。其中L087户型16栋, L091户型16栋。工程建筑面积19273.94㎡, 为二层别墅区。本工程坐落在张家口市下花园区战备路南侧。

三、编制依据

1.京御山水A区结构、建筑施工图纸。

2.国家图集规范。

3.公司《防渗漏、防开裂重点控制》文件。

4.公司《广腾29条红线》。

三、控制要点

1.根据图纸设计要求, 本工程卫生间、厨房、平台、露台等受水或非腐蚀性浸湿的楼地面, 楼板四周除门洞及栏杆外均做楼层标高起200mm的砼反坎(标号同楼层c25), 保证楼面防水层与墙面防水层在反坎范围内搭接, 形成完整的防水体系。

防渗漏、防空鼓重难点及措施

防渗漏、防空鼓重难点及措施

第一节、防渗漏重难点及措施

1、防渗漏重难点分析

建筑工程防渗漏的重点在于室外防水(屋面、露台)、室内防水(厨房、卫生间、阳台)、外门窗、覆土地下车库顶板、砌体结构外墙面,其中:

1.1、室外防水:钢筋砼结构的浇捣、养护质量对防渗漏有重要意义,其次是防水层施工和穿过结构板的管道节点构造是重要的环节。

1.2、室内防水:钢筋砼楼地面的构造设计和施工质量(包括养护)是重点,其次防水层施工和穿过楼地面的管道节点构造是重要环节。该部分内容须计入工程量列表。

每层厨房烟道及屋面烟道以及卫生间需做混凝土反坎,此反口和楼层板(屋面板)一次浇筑完成,厨房反坎高度200mm,卫生间反坎高度为200mm。

1.3、外门窗:验收门窗拼脚质量是保证门窗自身质量的前提,门窗立樘固定方式及施打发泡剂、塞缝、打胶的质量、引水槽和排水槽是保证门窗无渗漏的要点。同时,施工过程中,应注意室内外窗台高度差(至少5mm)、窗上口鹰嘴需设置到位等。

1.4、覆土地下车库顶板及外墙:重点在于顶板和墙板的钢筋砼构造和施工质量,以及防水层的施工质量和穿墙螺杆洞的封堵和预留洞的处理,设计允许荷载对施工材料、机械堆放的限制要求是必须关注的。

地下室顶板及外墙如发现裂缝渗水情况,初步对此情况进行统计标示,在防水施工之前统一进行处理,达到结构不渗漏为止。

地下室外墙拆模时间不得少于14天,养护时间不得少于28天。

1.5、砌体结构外墙:强调砌筑结构的灰缝饱满度并且必须按照清水墙标准砌筑、施工过程应规范灰缝施工过程,严格检查灰缝饱满度勾缝或者增加一道抹灰层是外墙防渗漏的保证,而墙体预留洞口的封堵和外保温层的防渗漏则是一个关键。

2、防渗漏措施

2.1、地下室防渗漏的技术措施

1)底板钢筋双层双向支撑设置在势块上,不得直接接触垫层砼上,以防水沿钢筋向上渗,砼浇筑时选用高频插入式振捣器振捣密实,并应次浇筑完毕严格控制振捣时间,一个部位的振捣时间应根据下列现象进行判断:粗骨料不再下沉,水泥浆已泛上表面,被振部位大致振平,拌和物中的气泡不在冒出来。基础混凝土浇筑应随时关注天气情况时应避免在雨天施工。
