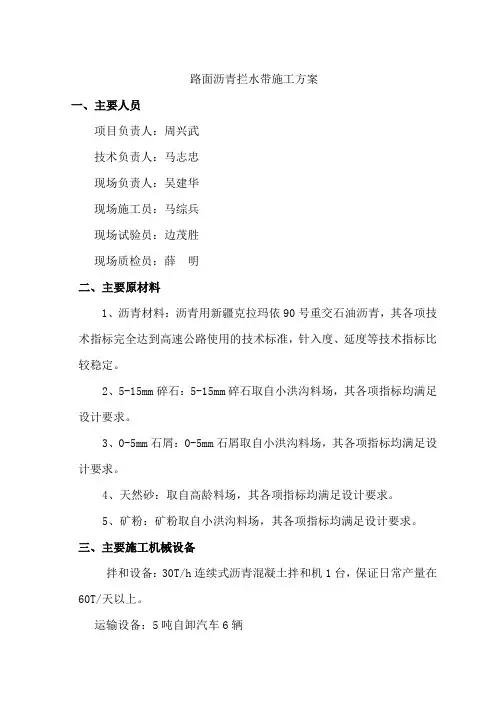

路面沥青拦水带施工方案一、主要人员项目负责人:周兴武技术负责人:马志忠现场负责人:吴建华现场施工员:马综兵现场试验员:边茂胜现场质检员:薛明二、主要原材料1、沥青材料:沥青用新疆克拉玛依90号重交石油沥青,其各项技术指标完全达到高速公路使用的技术标准,针入度、延度等技术指标比较稳定。

2、5-15mm碎石:5-15mm碎石取自小洪沟料场,其各项指标均满足设计要求。

3、0-5mm石屑:0-5mm石屑取自小洪沟料场,其各项指标均满足设计要求。

4、天然砂:取自高龄料场,其各项指标均满足设计要求。

5、矿粉:矿粉取自小洪沟料场,其各项指标均满足设计要求。

三、主要施工机械设备拌和设备:30T/h连续式沥青混凝土拌和机1台,保证日常产量在60T/天以上。

运输设备:5吨自卸汽车6辆铺筑设备:河北卢龙LCI-5型路缘石滑模机2台。

四、施工工艺(一)、沥青砼拌和1、施工准备堆料场地硬化,不同规格的矿料堆间有适当距离且有隔离措施,避免相混。

细集料、矿粉备有覆盖物品,可以避免雨淋,潮湿的矿粉废弃不用。

各种原材料保证储备数量,且进场时严格检验,绝对禁止不合格的原材料入场。

项目部试验室配备必要的检测试验仪器,仪器全部进行标定。

试验室参与进行日常拌和和铺筑现场的质量管理和质量控制工作。

2、拌和根据配合比,调整各冷料仓的供料数量,使组成的矿料的颗粒组成符合已定的级配要求。

冷料仓的料通过仓口下的皮带输送到大输送带上,皮带运转的快或慢直接影响供料的多少,拌和在热料仓底部进行。

沥青材料采用导热油加热,沥青与矿料的加热温度调节到沥青混合料出厂温度在140℃~165℃之间;沥青混合料拌和时间以混合料拌和均匀、所有矿料颗粒全部裹覆沥青结合料为度。

出场的沥青混合料逐车检测混合料的温度,保证混合料的出场温度在150~165℃。

为保证混合料的拌和质量,对每日生产出的混合料按规定的频率进行抽样试验,试验内容包括马歇尔稳定度、流值、空隙率、饱和度、沥青抽提试验、抽提后的矿料集配组成等。

沥青砂拦水带施工方案

沥青砂拦水带施工方案

沥青砂拦水带施工方案1. 简介沥青砂拦水带是一种常用于道路、桥梁、水利工程等领域的防水材料,具有较好的防水效果和抗老化性能。

本文将介绍沥青砂拦水带的施工方案,以确保工程的质量和耐久性。

2. 材料准备2.1 沥青砂拦水带选择符合标准的沥青砂拦水带作为主要材料,确保材料质量和防水效果。

2.2 工具设备准备搅拌机、刮板、辊压机、热风枪等施工所需的工具设备,保证施工过程顺利进行。

2.3 辅助材料根据设计要求,在施工现场准备符合要求的基层处理材料、防水卷材等辅助材料,以保证施工质量。

3. 施工步骤3.1 基层处理在施工前,需对基层进行清理和处理,确保基层平整、干燥,并清除表面的杂物和尘埃。

3.2 沥青砂拦水带铺设将沥青砂拦水带按设计要求铺设在基层上,并留有必要的张拉余量,保证施工质量和防水效果。

3.3 熔化和粘贴使用热风枪将沥青砂拦水带熔化,并粘贴在基层上,确保材料与基层的牢固粘结。

3.4 压实处理使用辊压机对铺设的沥青砂拦水带进行压实处理,消除气泡和提高材料的密实度。

3.5 压接处理对相邻沥青砂拦水带进行压接处理,以确保接缝处的质量和防水效果。

4. 施工注意事项•施工过程中需注意安全,保证施工人员的人身安全。

•严格按照设计要求和施工工艺进行施工,确保施工质量。

•施工过程中要注意保护环境,减少污染物的排放。

•施工完成后,对工程进行验收,确保施工质量和工程的使用寿命。

5. 总结经过上述步骤的施工,沥青砂拦水带将具有良好的防水效果和抗老化性能,可有效保护工程结构,延长工程的使用寿命。

希望本文介绍的沥青砂拦水带施工方案对您有所帮助。

混凝土拦水带施工方案

混凝土拦水带施工方案

混凝土拦水带施工方案1. 引言混凝土拦水带是一种用于防止水流通过的结构,在许多工程或农业场所中起着非常重要的作用。

本文将介绍混凝土拦水带的施工方案,包括所需材料、施工步骤以及注意事项等。

2. 施工材料以下是混凝土拦水带施工所需的材料:•混凝土:选择高质量的混凝土作为拦水带的主要材料。

常见的混凝土配方为:1部水泥、2部砂、3部骨料。

•钢筋:用于加固拦水带的结构,提高其抗压能力和稳定性。

•防水材料:用于增加拦水带的防水效果,例如聚乙烯膜、沥青防水卷材等。

•施工工具:包括搅拌机、铲子、锤子、钢筋切割机等。

3. 施工步骤3.1 准备工作在开始施工之前,需要进行以下准备工作:1.清理施工区域:确保工作区域清洁、平整,并清除任何杂物和障碍物。

2.标定施工范围:使用标线、标杆或边界堆放物等,确定拦水带的设计尺寸和位置。

3.2 混凝土拦水带的浇筑以下是混凝土拦水带的浇筑步骤:1.打地基:在标定的施工范围内挖掘地基,地基的深度和宽度应根据设计要求确定。

2.安装钢筋:根据设计要求,将钢筋固定在地基内部。

钢筋的布置应符合设计规范,以提高拦水带的抗压能力。

3.混凝土浇筑:将混凝土倒入到地基内,使用振动棒或者人工捣实,以确保混凝土充分填充并排除空隙。

4.平整表面:使用铲子或刮板将混凝土表面进行平整,并使其与旁边的地面平齐。

5.养护:在混凝土浇筑完成后,覆盖塑料薄膜或湿润的麻袋等材料,以防止混凝土过早干燥。

养护期通常为7-14天,期间需要定期浇水。

3.3 防水处理为了增强混凝土拦水带的防水效果,可以进行以下防水处理:1.清洁表面:在进行防水处理之前,需要确保混凝土表面干净、干燥,并清除任何杂物和尘土。

2.涂刷防水涂料:选择适合的防水涂料,按照产品说明进行涂刷。

通常建议涂刷两到三遍,以确保涂层的均匀和充分渗透。

3.定期维护:定期检查和维护防水涂层,以确保其持久性和防水效果。

4. 注意事项在施工混凝土拦水带时,需要注意以下事项:•施工前应仔细阅读施工图纸和设计说明,确保理解并遵守相关要求。

沥青拦水带施工方案

沥青拦水带施工方案

沥青拦水带施工方案一、工程概况本工程位于河南省灵宝市境内,施工桩号为RK185+000-K205+719,沥青拦水带22154m,每延米方量为0.03m3,体积为664.62m3。

二、进度计划:开工日期:2014年4月24日,竣工日期:2014年6月20日三、施工准备1、技术准备:备齐施工图纸、招标文件及施工技术规范标准,并组织施工,技术及质检人员认真学习,深切理会图纸设计意图,熟悉标准、规范要求,以便指导施工并控制好施工质量。

2、人员组织3、主要施工机械四、施工工艺施工放样→安放拦水带成型机→沥青混合料的拌和与运输→上料→牵引→跟机→清理五、施工程序1、施工放样:在施工完成的上面层上进行测量放样,直线段10米一个控制桩,曲线段5米一个控制桩。

测量放样的质量要求和允许偏差应符合规范的规定。

2、安放路缘石成型机:将机器前端的指针对准放好的测线,确保机器沿放好的线位进行行走。

3、沥青混合料的拌和与运输:沥青混合料用QLB型拌和站进行生产,采用25T翻斗车运料。

4、上料:由装载机配合人工进行装料,翻斗车装料分两次卸到铲车内,由铲车跟随机器倒行,人工将铲内热料放入料车内,机器能过搅拌车挤压料自动前行。

5、牵引:左右摆支牵引杆,使前行着的机器指针保持在标线上,以保证线型与放样相同。

6、跟机:清理机器表面,并根据产品车成结果调节机器的四个小轮,以保证横断面的规则符合标准。

当遇到紧急情况时,及时扳支离合器,使搅笼停止转动,处理完毕后,恢复运行。

7、清理:由三人分别拿铁锨、扫帚,跟跟随在机器后面,清理上料过程中洒落的料,当遇到急流槽时,将进水口部分铲掉。

六、接缝方法:先用喷灯将模板与搅龙预热,然后将模板套入前次施工的冷茬处,使模板稳扣原茬,摆正机器,调好指针,然后正常操作。

七、施工中注意事项1、放样一定要及时,并且线形一定要顺直,当发现线形有凸凹或不顺时,采用适当方法进行调整。

2、上料时注意,尽量使拌和料进料均匀,不宜太满也不宜太少,防止停料造成表面松散。

拦水带工程施工方案

拦水带工程施工方案

一、工程概况本工程为某高速公路路段两侧沥青混凝土路面拦水带施工,位于路线全长27.518Km的洛南高速公路大安至寄料段。

拦水带内侧距中线距离为12.25m,底宽为18cm,顶宽为8cm,高为14cm。

二、施工准备1. 人员准备:组织一支经验丰富的施工队伍,明确各岗位人员职责,确保施工顺利进行。

2. 材料准备:根据设计要求,准备足够的沥青砂、石屑、砂砾石等原材料,确保施工质量。

3. 机械设备准备:准备两台沥青砂施工机械,确保施工进度。

4. 施工场地准备:对施工场地进行平整,确保场地满足施工要求。

5. 试验检测设备准备:安装、标定各种试验检测设备,满足施工期间质量控制要求。

6. 施工图纸及技术文件准备:收集、整理相关施工图纸及技术文件,确保施工过程中有据可依。

三、施工工艺1. 施工放样:根据设计图纸,对路线中桩进行敷设,直线段每10米、曲线段每50米定出里程桩,以便进行平面位置的控制。

2. 基础处理:清除基础表面杂物,平整基础,确保基础坚实。

3. 沥青砂拌合:按照混合料目标配合比,将沥青砂、石屑、砂砾石等原材料进行拌合,确保拌合均匀。

4. 拌合料铺设:将拌合好的料均匀铺设在基础表面,厚度满足设计要求。

5. 拌合料压实:使用沥青砂施工机械对拌合料进行压实,确保压实度达到设计要求。

6. 表面处理:对拦水带表面进行修整,确保表面平整、美观。

7. 施工质量检查:对施工过程进行全程质量检查,确保施工质量符合设计要求。

四、施工进度安排1. 施工前期:完成施工准备,包括人员、材料、机械设备、施工场地等。

2. 施工中期:进行基础处理、拌合料铺设、拌合料压实、表面处理等施工工序。

3. 施工后期:完成施工质量检查,确保施工质量符合设计要求。

五、施工安全措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 施工过程中,严格遵守操作规程,确保施工安全。

3. 加强施工现场安全管理,及时发现并排除安全隐患。

4. 施工过程中,加强施工人员的安全教育培训,提高安全意识。

沥青拦水带

沥青拦水带
(3)、矿料级配组成比例:根据热料筛分结果,进行了矿料组成设计。矿料级配宜符合表1.2要求,沥青用量宜在正常试验的基础上增加0.5%~1.0%,双面击实50次的设计空隙率宜为1%~3%。基底需洒布用量为0.25~0.5kg/m2的粘层油。
沥青混凝土拦水带矿料级配范围 表1.2
筛孔(mm)
16
13.2
沥青混凝土拦水带施工方案
一、沥青混凝土拦水带概况
根据设计和实际需要进行设置拦水带,除超高段外侧、桥梁通道和部分自由散排路面雨水段外,路基填筑段均设置拦水带。
拦水带设计为沥青混凝土结构,厚度为9cm,宽度18cm,采用厂拌专用滑膜机连续施工。
二、施工准备情况
1.施工人员安排
沥青拦水带的施工,使用我单位专业沥青施工队,具有多年沥青混凝土施工经验。其中设沥青拌和队1个,人员10人,负责拌和站从原材料验收到成品料出场之间所有的工作;设现场施工队1个,人员8人,负责沥青拦水带的施工和交通管制。详见施工队伍人员组织及分工表:
②、施工过程中的质量控制标准见表5.1,见表5.2。
沥青拦水带质量控制标准 表5.1
项目
检查频度及单点
检验评价方法
质量要求或允许偏差
试验方法
外观
随时
表面平整密实,不得有塌陷、裂缝、推挤、油汀、油包等缺陷,无明显离析
目测
接缝
随时
紧密平整、顺直
目测
施工
温度
滑膜温度
逐车检测
符合要求
插入式温度计
厚度
随时
设计值的5%;-3mm
⑵、直顺度的控制
首先要保证施工放线的准确性,经常检查线形是否直顺,特别是注意曲线段线形是否顺直。其次,滑膜时严格按照标线滑膜,做细做精,保证滑膜时按照标线进行。

沥青砂拦水带施工方案

沥青砂拦水带施工方案

沥青砂拦水带施工方案1.工程准备a.确定施工区域,清理施工现场。

将施工区域的杂物、垃圾、尘土等清理干净,确保施工面整洁。

b.查看施工图纸,确定沥青砂拦水带的材料、规格和施工步骤。

c.准备好所需工具和设备,包括:锤、扁铲、铁丝刷、涂刷刷毛、电烙铁、打磨机等。

2.材料准备a.购买符合规格要求的沥青砂拦水带。

根据施工图纸确定所需长度和宽度,确保选购的沥青砂拦水带质量达标,并且有相关的质检标识。

b.购买沥青底漆、防水涂料、玻璃纤维网格和耐碱玻璃纤维布等附属材料。

根据需要,还需要购买相关的密闭胶和密封胶。

3.施工步骤a.基层处理:清理基层表面的积灰、油污等杂物,确保基层表面干燥、洁净。

对于有裂缝的地方,先进行修补处理。

b.底漆处理:使用沥青底漆涂刷在基层表面。

底漆的使用可以加强基层的附着力,并增加沥青砂拦水带的防水效果。

c.涂刷防水涂料:待沥青底漆干燥后,使用刷子将防水涂料均匀地涂刷在基层表面上。

一般需要涂刷两到三遍,确保防水涂料的厚度达到要求。

d.玻璃纤维网格铺贴:在涂刷防水涂料的湿润表面上,均匀地铺贴玻璃纤维网格。

用刮刀将玻璃纤维网格与基层表面紧密结合,确保无明显的空鼓、裂缝等。

e.涂刷防水涂料:玻璃纤维网格铺贴完毕后,再次使用刷子将防水涂料涂刷在基层表面上。

同样需要涂刷两到三遍,确保防水涂料的厚度达到要求。

f.切割沥青砂拦水带:根据实际需要,将沥青砂拦水带切割成所需长度和宽度。

注意切割时要使用专用刀具,并做好防护措施,避免伤害。

g.安装沥青砂拦水带:将切割好的沥青砂拦水带放置在预定位置,与基层表面紧密结合。

用锤子轻敲沥青砂拦水带,确保其牢固地粘贴在基层表面上。

h.密闭处理:在拦水带的接缝处,使用密闭胶进行密封处理,防止水分渗透。

确保每个接缝都进行处理并压实。

i.后期处理:待沥青砂拦水带施工完成后,对施工区域进行清理,清除多余的油污和杂物。

确保施工面整洁。

以上就是沥青砂拦水带施工的基本步骤。

需要注意的是,在施工过程中要保持一定的施工温度和湿度,确保施工质量。

沥青混凝土拦水带施工方案

沥青混凝土拦水带施工方案

沥青混凝土拦水带施工方案1. 概述沥青混凝土拦水带施工是一项重要的工程,旨在确保路面的排水效果,保护路基结构免受水损害。

本文将介绍沥青混凝土拦水带的施工方案,包括施工准备、工艺流程、施工要点等内容,以确保项目的顺利实施。

2. 施工准备在正式施工之前,需要做好以下准备工作:•确定施工区域和范围•准备必要的施工设备和材料,包括沥青混凝土、砂石、拦水材料等•制定施工计划和时间表•安排好人员和施工队伍3. 工艺流程3.1 拦水带设计在进行施工前,需要根据实际情况制定拦水带的设计方案,包括尺寸、材料、施工方式等内容。

设计方案应符合相关标准和要求,确保拦水带的功能和效果。

3.2 施工准备首先需要清理施工区域,确保地面平整、无杂物。

然后按照设计要求进行布置,划定拦水带的位置和尺寸。

3.3 沥青混凝土浇筑将预制好的沥青混凝土直接浇筑到拦水带位置,确定好厚度和坡度,确保沥青混凝土均匀、密实。

3.4 拦水材料安装在沥青混凝土凝固前,需要安装拦水材料,以增强拦水效果。

拦水材料应牢固、紧密地与沥青混凝土结合,形成有效的封闭体系。

3.5 后续处理待沥青混凝土完全凝固后,进行最后的清理和整理工作,确保拦水带外观整洁、平整。

4. 施工要点•施工过程中要注意保持施工现场的清洁,避免杂物和污染物的进入影响施工质量。

•沥青混凝土的浇筑应根据设计要求进行,控制好厚度和坡度,保证排水性能。

•拦水材料的安装要迅速而准确,确保与沥青混凝土的粘结牢固。

•施工人员要做好个人防护工作,注意安全意识,避免发生意外事故。

5. 总结沥青混凝土拦水带施工是一项技术含量较高的工程,需要严格按照设计要求和施工规程进行操作。

只有科学合理地施工,才能保证拦水带的效果和使用寿命。

希望本文内容能对相关工程人员有所帮助,确保施工顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沥青混凝土拦水带施工技术方案
本合同段,在主线及匝道沥青混凝土路面两侧,图纸设计防排水结构,设计结构型式为:沥青混凝土拦水带,拦水带内侧距中线距离为16m,底宽为23cm,顶宽为10cm,高为12cm(见下图)。

此分项施工由我标段组织进行施工,相关技术准备工作已完成,具备开展大面积施工的条件,现特制定沥青混凝土拦水带施工技术方案。

一、工程概况
本合同段沥青混凝土拦水带工程量所需沥青混凝土为70m3,考虑到工程量较小,按所在段落划分于相应的附属作业队施工。

计划开工时间为2015年9月11日,计划完工时间为2015年10月30日。

二、人员组成
现场负责人:罗革平
技术员:祁翔
试验负责人:李海江
质检负责人:李军
试验员:徐冬冬
质检员:胡元鑫
施工安全负责人:丁小立
民工:10名
三、主要机械设备
2台拦水带成型机,5辆翻斗车,1台装载机,1辆手推车及相应的施工用具。

四、施工要求
1、技术交底
在开工前,由项目总工按照设计文件、施工规范及质量检验标准对技术人员、施工人员进行技术交底,进一步提高他们的业务能力和操作水平,各级人员需依照技术交底中的相关要求和说明严格执行和落实,严格控制工程质量。

2、生产配合比的设计
按照图纸要求,会同监理工程师进行原材料试验和混合料生产配合比组成设计,各项试验指标均需满足西宁南绕城施工技术要求及规范要求。

3、沥青混凝土质量控制
拌和楼根据试验室提供的配合比拌料,掌握好拌和时间,使拌制出来的混合料无花料,且配合比符合规范要求的误差范围内,控制混合料出厂温度在160-170℃。

(1)拌和楼应在试验室的监控下工作,沥青采用导热油加热,加热温度按160℃控制;石料加热温度按170℃控制,保证沥青混合料的出厂温度达到160-170℃和连续不间断地拌制沥青混合料。

(2)严格控制沥青混合料的拌和时间,以混合料拌和均匀,所有矿料颗粒全部裹覆沥青结合料为宜,通过试拌,混合料搅拌时间确定为45秒。

拌和厂拌出的沥青混合料应均匀一致,无花白料,无结块成团或严重离析现象,发现异常应及时调整拌和时间。

(3)沥青混凝土的运输时要对运输车辆采取保温措施,保证沥青混凝土的到场温度不低于150-160℃。

五、施工方法
施工工艺流程图
施工注意事项:
(1)在施工完成的上面层上进行测量放样,直线段10m一个控制桩,曲线段5m一个控制桩,测量放样的质量要求和允许偏差应符合规范的要求。

(2)施工时根据已放拦水带边线进行划线,作为施工标准线,确保线形顺直,将具有连续成型功能的拦水带成型机置于边线上,开动机器,边走边往料仓内加料,行走速度要匀速、缓慢。

(3)左右摆支牵引杆,使前行着的机器指针保持在标线上,以保证线型与放样相同。

(4)由三人拿着铁锹、扫把,紧跟在机器后面,清理上料过程中洒落的料,当遇到急流槽时,将进水口部分铲掉。

(5)处理接缝时,先用喷灯将模板与搅笼预热,然后将模板套入此前施工的冷茬处,使模板稳扣原茬,摆正机器,调好指针,然后正常操作。

六、质量保证措施
1、加强原材料的质量控制,不符合要求的材料严禁进场。

2、严格执行三检制,积极配合监理工程师的工作,发现问题及时纠正。

3、完善技术管理体系,做好各工序技术交底。

(1)经理部、施工队、工班三级技术管理网。

现场施工过程中出现的问题,影响到工程质量的及时与设计、监理部门沟通,妥善处理。

编写好工序作业指导书。

(2)经理部每旬组织施工一次质量大检查,对质量情况进行讲评,指出存在的问题,制定整改措施。

(3)施工前组织施工人员对施工中的注意事项进行培训,保证施工人员具有过硬的技术水平。

4、完善质检体系
(1)项目经理部成立质量管理领导小组,小组成员如下:
组长:唐心能
组员:李军、王杰业、罗革平、秦旭朝、张春勇、李海江
(2)施工队成立质量管理小组,施工队长为组长,技术主管为副组长,工班长及工班队技术骨干参加。

(3)项目部各管理层配专职质量检查人员。

(4)实验室跟踪实验,保证质量检查工作正常进行。

(5)加强质量教育和岗前培训。

进行质量教育,提高质量意识。

开工前进行专业、规范、操作要求、岗位责任的培训,规范每个参加项目施工的人员的行为。

做到人人懂规范、讲规范、按规范施工的氛围。

施工质量与每个人利害关系明确,达到科学化、标准化、规范化、程序化施工。

(6)质检员紧盯现场,严把质量关。

七、安全措施
(1)施工现场设专职安全员,严禁闲杂人等进入施工现场。

全线巡视工地,对存在安全隐患的施工队和施工路段限期责令整改,未整改完毕的,停工整改直至符合安全操作规程为止。

(2)现场施工机械由专人指挥,保证施工现场井然有序。

(3)分项工程施工前,由项目总工进行安全技术交底,明确现场安全注意事项。

(4)利用各种宣传工具,采用多种教育形式,使职工树立安全第一的思想,不断强化安全意识,建立安全保证体系,使安全管理制度化,教育经常化。

八、环境保护的主要措施
1、加强施工生产的环境保护工作,针对地区特点,针对性的采取措施,以最大限度地减少施工环境的破坏:
(1)加强对植被等长久性环保体系的保护,除必须时,不得破坏,已破坏的,应尽可能予以恢复。

(2)采取有效措施,消除施工污染。

施工废水,生活污水采用沉淀池,化粪池等方式处理,清洗集料或含有油污的废水采用集油池的方式处理。

在居住区要防治噪声污染。

(3)施工中尽量减少噪声、废气、废水及尘埃等污染,施工中产生的垃圾和废弃物质,均要妥善处理,不随意弃置或直接排放于渠沟、河流中。

(4)混凝土施工时,下设灰盘,灰盘下面铺防水材料,以防污染面层。

2、加强环保教育
宣传有关环保政策、知识、强化职工的环保意识,使保护环境成为参建职工的自觉行为。

九、工期保证措施
1、施工中,各作业间按设计的工序,紧密衔接,认真组织施工。

2、做好设备及零配件的供应工作。

充分准备好相当数量的备用设备及材料,防止待工、待件、误工。

对故障设备作到随坏随修,充分保证设备的完好率。

3、建立从项目经理部到各工区的调度指挥系统,全面、及时掌握并迅速、准确地处理影响施工进度的各种问题。

对工程交叉和施工
干扰应加强指挥和协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。

西宁南绕城公路路面第二分经理部 2015年9月11日。
