DDC灰土挤密桩施工方案

合集下载

灰土挤密桩施工要求

灰土挤密桩施工要求

施工技术要求1、主要参数:本工程DDC桩设计桩径为400mm,成梅花形布置,桩长4.5m含0.5m的预留虚桩头,在孔内分层回填2:8灰土,用1.5吨的圆柱形重锤夯击扩孔击实,使之在回填的同时把回填料向周围挤压,处理后的地基要求桩体压实系数≥0.96,其桩间土平均挤密系数≥0.93。

布置桩位:进行测量放线,按设计图纸放出各桩位置,用圆柱状物体按放出的桩点向下打击,后拔出,形成15cm孔洞,孔洞内灌入白灰,以便表面土壤比扰动后,清除表面扰动土层后仍能找见桩点。

钻孔:采用小螺旋引孔机成孔,成孔直径400mm,扩孔后桩径不小于550mm,钻孔深度:引孔后,用柱锤夯击8次后进行孔深测量,孔深不得小于4.5米。

回填前须用大装载机随时清除钻出的土,避免土回落入孔内。

(人工清土初步及平整,先夯,后清)填料前孔底夯击次数:8击。

每根桩至少分8次填料:每次回填约0.13方。

每层夯击次数:每填土一层夯击10次。

落距:夯击落距下部5m,上部落距为极限高度的0.5m,以1/2设计桩长为界分为上下部。

施工机具移位:重复上述步骤进行下一根桩施工。

柱锤冲扩法施工夯击能量大,易发生地面隆起,造成表层桩和桩间土出现松动,从而降低处理效果,因此成孔及填料夯实的施工顺序宜间隔进行。

执行每日例会制度,施工班组组长参加。

2、施工注意事项:①、成孔应隔行、隔点跳打成孔,以免填夯时造成相邻孔壁坍塌。

②、回填土料含水量以试验的最优含水量的百分数±2为佳,一般控制在17%~20%。

③、每天对照桩位编号图进行核对,做到记录与编号一致,记录与实际一致,避免出现漏桩。

各机质量旁站人员应如实作好记录,并随时抽查夯实情况,记录在案,确保桩身的均匀性和密实度。

每天双方管理人员对当天凌晨完成的桩进行签字确认。

④、施工人员必须严格执行不停航施工安全要求。

⑤、机具人员配置:人员配置:现场必须配备管理人员6人,3人负责放线,1人进行现场管理、机械调配及,专业电工1人,机械维修1人;设备配置2台引孔机配备、2台重锤、1台小装载机每小时完成至少5根桩,并派专人负责施工原始记录。

灰土挤密桩施工方案

灰土挤密桩施工方案

灰土挤密桩施工方案一、施工方法首先对所用灰土进行各种指标检测,根据设计桩位和桩距,现场放点施工,灰土挤密桩采用柴油锤沉管成孔,在成孔完成后,用钢卷尺、测绳和吊锤对成孔直径、桩长和孔体垂直度进行检测。

分层填料,利用重锤逐层夯实灰土成桩(每层填土厚度约50cm,每次填土压实厚度约25cm,夯击次数7击)。

以提高地基的承载力或稳定性。

成桩后,在桩上和桩间取土,对含水率、压实系数、挤密系数和湿陷性进行检测。

二、操作要点1、施工准备按照图纸要求,利用装载机、推土机等对场地进行平整,使场地满足正常施工要求。

2、测量放线:(1)由建设单位、监理单位现场给施工单位交桩(坐标控制点),由我单位复测无误后,现场各单位工程师签署交接文件。

(2)我单位针对本工程布置平面导线控制网,对工程内交接的坐标控制点进行引测,引测到每一个单体建筑范围内,使得每栋建筑物至少有四个坐标点来控制,引测控制点必须经过现场监理工程师复核后方可使用。

(3)桩位偏差检验采用钢尺丈量或者全站仪坐标法定位检查。

3、打桩机就位:柴油履带式打桩机为自行式,可直接驶入靠近钻孔位并将钻头中心直接对准钻位中心,再精确调整机架的垂直度后,将钻头精确定位。

4、成孔桩机就位对正桩位后调平,垂直与桩点成一线,由当班技术员检查桩位编号及孔位偏差后,方可开锤成孔。

将带有特制桩尖的钢制桩管打入土层中至设计深度,然后缓慢拔出桩管即成桩孔,成孔深度满足图纸要求,孔径400mm,成好一个孔用盖板盖一个孔,及时安排成桩。

成孔时由专人做好记录,自检并经监理验收后,紧跟着进入第一遍的三七土夯填。

5、灰土拌合(1)填桩孔用的土料宜采用粘质粉土、粉质粘土或砂质粉土;不得含有冻土或膨胀土以及生活垃圾,有机质含量不得超过5%;应符合下述要求配料:采取定量车配比,由技术员勤检查多督导,做到配料正确;灰土的配合比为3:7。

(2)灰土拌合按要求采用拌料机拌合,配合比符合设计值,灰土混合物外观颜色均一,采用运输车覆盖运输,灰土拌制根据回填要求随拌随用,已拉起成灰土不得超过6小时或隔夜使用,被雨水淋湿、浸泡灰土严禁使用,按作废处理。

实训楼桩基工程灰土挤密桩施工组织设计(DDC)

实训楼桩基工程灰土挤密桩施工组织设计(DDC)

西安思源学院实训楼桩基工程灰土DDC桩施工组织设计编制:审核:批准:陕西建工第八建设集团有限公司2014年08月06日目录编制依据工程概况1、施工管理组织机构2、场地平面布置及施工程序3、工期保证措施4、施工方案与质量保证措施5、工程质量指标及质量保证措施6、安全施工措施7、文明施工保证措施及环境保护措施附表:(1)、施工管理机构框架图(2)、施工工序、质控流程图(3)、质量保证体系网络图(4)、施工进度计划表西安思源学院实训楼桩基工程灰土DDC桩施工组织设计编制依据1、图纸:《桩位布置图》2、工程测量规范(GB50026—2007)3、《建筑地基基础工程施工质量验收规范》GB50202—20094、《建筑工程施工质量验收统一标准》GB50300—20015、《建筑地基处理技术规范》JGJ79—20126、相关国家、部颁发的其他规范和标准7、机械机具安全操作技术规范8、我公司安全生产管理条例9、我公司贯彻IS9001质量管理手册10、我公司作业指导书工程概况西安思源学院实训楼桩基工程,位于西安市水安路28号西安思源学院内,设计工程桩桩径均为Φ=400mm,桩距1200mm,排距1040 mm,施工桩长为10.5m,采用液压步履式螺旋钻成孔,填料采用3:7灰土,重型夯实机回填,夯扩成桩直径≥600mm,桩体压实系数≥0.97,桩间土平均挤密系数≥0.93,复合地基承载力特征值≥240Kpa。

拟通过灰土挤密桩处理达到消除地基土的湿陷性,提高地基承载力的目的。

总桩数为1551根。

工程桩参数:本工程设计标高为-3.1米,然后做0.5厚的3:7灰土垫层,灰土压实系数不应小于0.97。

工程桩施工前先进行试桩及现场荷载试验,以确定施工工艺等参数。

1、施工管理组织机构(项目经理部的组成)为保质、保量、安全、按期完成西安思源学院实训楼桩基工程的施工任务,我公司将选派管理能力强、实际施工经验丰富、技术水平高的人员组成本工程的施工管理机构——西安思源学院实训楼工程项目部。

DDC法灰土桩施工专项方案

DDC法灰土桩施工专项方案

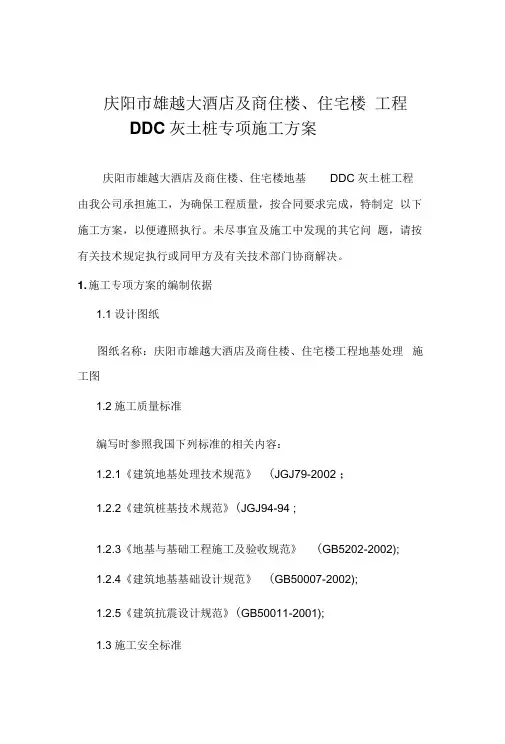

庆阳市雄越大酒店及商住楼、住宅楼工程DDC灰土桩专项施工方案庆阳市雄越大酒店及商住楼、住宅楼地基DDC灰土桩工程由我公司承担施工,为确保工程质量,按合同要求完成,特制定以下施工方案,以便遵照执行。

未尽事宜及施工中发现的其它问题,请按有关技术规定执行或同甲方及有关技术部门协商解决。

1. 施工专项方案的编制依据1.1设计图纸图纸名称:庆阳市雄越大酒店及商住楼、住宅楼工程地基处理施工图1.2施工质量标准编写时参照我国下列标准的相关内容:1.2.1《建筑地基处理技术规范》(JGJ79-2002 ;1.2.2《建筑桩基技术规范》(JGJ94-94 ;1.2.3《地基与基础工程施工及验收规范》(GB5202-2002);1.2.4《建筑地基基础设计规范》(GB50007-2002);1.2.5《建筑抗震设计规范》(GB50011-2001);1.3施工安全标准1.3.1《特种作业人员安全技术培训、考核管理规定》(劳动部1991年9月21日颁发);1.3.2《建筑安装安全技术操作规程》(A/JT0201);1.3.3《建筑施工安全检查标准》(JGJ59-99 ;1.3.4本公司的建筑工程项目的各项安全生产管理制度:(A) 《各级安全生产责任制》(A/JT0201);(B) 《安全生产教育、培训制度》(A/JT0202);(C) 《建筑工程安全生产的规定》(A/JT0203);(D) 《安全生产检查制度》(A/JT0204);(E) 《工伤事故调查、报告、处理制度》(A\JT0205);(F) 《安全生产奖罚制度》(A\JT0206)(G) 《施工现场临时用电管理制度》(A\JT0207)(H) 《工程项目安全交底制度》(A\JT0208)(I )《使用民工、劳务队、外包工队的安全管理制度》(A\JT0209)2、工程概况本工程地基处理采用DDC法处理,基底处扩约6m范围内布置桩,桩数共22948根,孔径400mm ,成桩后桩径500-550mm, 桩距840mm呈正三角形布置,桩顶标高-6.3m,桩长10m,采用步履式螺旋钻孔机成孔工艺,填料选用3: 7灰土,采用椎尖式重锤夯实。

灰土挤密桩施工方案 (2)

灰土挤密桩施工方案 (2)

灰土挤密桩施工方案一、前言灰土挤密桩作为一种常见的地基处理方法,在建筑工程中具有重要的应用价值。

本文将详细介绍灰土挤密桩的施工方案,以帮助工程师和施工人员更好地了解该工艺的操作流程和注意事项。

二、施工材料与设备准备1.灰土挤密桩材料:主要包括水泥、灰土等原材料,依据设计要求配比合理;2.挤密桩设备:挤密桩机、搅拌机、泥浆循环系统等设备必须保持良好状态;3.人员配备:施工人员应经过专业培训并严格按照操作规程执行;4.安全设施:施工现场必须设置警示标志、安全带等安全设施。

三、施工工艺流程1.基坑清理:清理基坑内的杂物、碎石等,确保施工面洁净;2.定位标志:按照设计要求在基坑内设置挤密桩的定位标志,保证施工准确;3.调配灰土:按照预先确定的比例混合水泥、灰土等原材料,制备成挤密桩所需的灰土;4.挤密桩施工:将灰土通过挤密桩机从孔内挤出,形成间隔一定距离的挤密桩;5.挖桩取样:在施工过程中进行挖桩取样,确保挤密桩的质量符合标准;6.灌浆封孔:挤密桩施工完毕后,对孔口进行灌浆封孔处理,加固侧面支护;7.完成验收:工程结束后,进行挤密桩的验收工作,确保施工质量合格。

四、施工注意事项1.施工质量:挤密桩的质量直接关系到工程的稳定性和安全性,必须保证施工质量符合设计要求;2.施工环境:施工现场应保持整洁,避免杂物干扰挤密桩的施工;3.安全第一:严格遵守施工安全规范,确保施工人员安全;4.合理调度:灰土挤密桩施工需要严格控制时间和施工速度,合理调度施工进度;5.及时检查:定期对施工设备和材料进行检查,及时发现问题并处理。

五、总结灰土挤密桩作为一种有效的地基处理方法,在工程施工中具有重要的应用意义。

本文对灰土挤密桩的施工方案进行了详细介绍,希望能为相关工程人员提供参考,确保挤密桩施工顺利进行,提高工程质量和安全性。

DDC桩施工组织设计

DDC桩施工组织设计

陕西兴化硝酸2:8灰土挤密桩工程技术标施工组织设计陕西大秦建设集团有限责任公司2008年7月8日陕西兴化硝酸2:8灰土挤密桩工程施工组织设计1、工程概况及地质情况:1.1工程概况:本工程地点位于兴化厂区内交通便利.1.2设计参数:设计灰土挤密桩,成孔直径φ400㎜,成桩直径φ550㎜,采用重锤夯实机,锤重1.5T夯实,成孔采用柴油锤成孔,填料为2:8灰土,1区桩长10米,2区桩长9.5m。

1。

3地质情况:1。

3.1因本工程《地勘报告》未提供,地下各土层含水率不详,故目前考虑为沉管成孔方式进行施工。

2、施工组织与布置2。

1施工组织2.1.1本工程严格按项目法进行管理,以精干管理人员组成项目经理部,作业班组从全公司范围抽调技术过硬,作风顽强的成建制施工班组,项目经理部直接对公司负责,对外代表公司履行合同,对内行使工程指挥、调度管理权,为了加强项目经理部的职能和对工程施工的管理,项目经理部充分享有全公司范围内的人,财、物、调配权。

2.2施工部署2。

2.1部署原则2。

2.1。

1总的原则是四全三优.全公司参加,全力以赴,全面保证,确保全胜,人力、物力、财力优先.2.2。

1。

2施工机具、设备、周转材料,劳动力大投入,集中力量打歼灭战。

施工机械,劳动力投入见附表1、附表2。

2。

2。

1.3采用项目法施工管理,项目行使独立的生产指挥,人事安排,物资采购,内部分配,财物管理的权力。

2。

2。

2施工目标强化全员质量意识,确保工程优良,各道工序严格按优良标准控制施工,确保工期,消灭重大伤亡事故,推行标化管理,搞好现场文明施工,积极采用新技术、新工艺、降底工程成本.2。

2.2。

1质量目标:单位工程合格率100%。

2.2。

2。

2工期目标:我公司将严格按现场施工计算的桩基工期30天完成。

2.2.2.3安全目标:杜绝重大伤亡事故,使轻伤控制率在3‰以内。

2.2。

3:主要设备投入2.2。

3.1成孔机:拟投入设备为柴油锤锤击成孔设备,投入设备数量按具体工程量及甲方要求配置,每台套设备平均每天完成300根2:8灰土挤密桩。

灰土挤密桩施工方案[1]

灰土挤密桩施工方案[1]

灰土挤密桩施工方案一、引言灰土挤密桩是一种在地基处理中常见的方法,通过将水泥浆挤入土中形成桩体,以增加土壤的承载力和抗剪强度。

本文将介绍灰土挤密桩的施工方案,包括施工前的准备、施工过程中的步骤和注意事项等。

二、施工前准备1.土壤勘测:在施工前需进行土壤勘测,了解地下情况及土壤承载能力,以确定施工方案。

2.设计方案:根据土壤情况和工程需求,制定灰土挤密桩的设计方案,包括桩的尺寸、间距、深度等参数。

3.材料准备:准备好水泥、水、搅拌设备、挤密桩机等施工所需的材料和设备。

三、施工过程1.桩位标定:根据设计要求,在地面上标明桩位的位置和间距。

2.钻孔:利用挤密桩机进行孔洞钻进,将泥土挤入旋转刀叶桶里进行排出。

3.搅拌浆液:在钻孔的同时,制备水泥浆液,确保浆液的浓度和稠度符合要求。

4.桩体压入:将挤密桩机下压至设计深度,同时往孔底注入水泥浆液,使之挤压土体而形成桩体。

5.桩顶处理:桩体达到设计高度后,对桩顶进行整理和修正,使其平整并确保垂直度。

6.桩间衔接:相邻桩体之间需要保持一定的距离,避免挤密桩之间互相影响。

四、注意事项1.施工过程中需确保挤密桩的深度和直径符合设计要求,避免桩体出现变形或断裂。

2.喷泵操作时应注意安全,保证作业人员远离作业区域,避免发生意外。

3.施工现场的环境保护和卫生应得到重视,确保施工过程不对周围环境造成污染。

4.施工完毕后需对挤密桩进行质量验收,确保每根桩的质量符合设计要求。

五、总结灰土挤密桩是一种有效的地基处理方法,通过合理的施工方案和严格的质量控制,可以提高土壤的承载能力和稳定性,保障工程的安全和可靠性。

在施工过程中,施工人员需严格按照设计要求操作,做好施工前的准备工作,并注意施工过程中的安全和质量控制,以确保工程顺利完成。

参考资料[1] 参考文献1 [2] 参考文献2。

DDC灰土施工方案剖析

DDC灰土施工方案剖析

西北大学长安校区物理信息大楼桩基工程施工方案编制人:审核人:审批人:编制单位:陕西省建筑基础工程公司(章)编制日期:二0一四年十一月目录一、编制依据 (2)二、工程概况 (2)三、施工组织与布置 (3)四、工程施工工艺流程 (3)五、甲方责任 (4)六、乙方责任 (4)七、工程质量管理及保证措施 (7)八、施工进度计划及工期保证措施 (8)九、主要机械设备配备及劳动力安排调配计划 (10)十、文明施工措施 (12)十一、安全保证措施 (12)十二、竣工资料整理及归档 (14)一、编制依据1、《西北大学长安校区物理信息大楼岩土工程勘察报告书》;2、《建筑地基处理技术规范》(JGJ79-2012);3、《湿陷性黄土地区建筑规范》(GB50025-2004);4、《挤密桩法处理地基技术规程》(DB J61-2-2006);5、《建筑工程施工质量验收统一标准》(GB50300-2013);6、《施工现场临时用电安全规范》(JGJ46-2005);7、《建筑地基基础工程施工质量验收规范》(GB/50202-2009);8、《建设工程文件归档整理规范》(GB/T50328-2001);9、西北大学长安校区物理信息大楼施工图纸;10、西北大学长安校区物理信息大楼地基普探报告;二、工程概况1、拟建的西北大学长安校区物理信息大楼位于西安市长安区西北大学长安校区内。

本工程基础下采取灰土挤密桩工艺,设计桩数 10520根,施工现场东西长119.95米,南北长73.35米工程采用长螺旋成孔,不小于1.5吨重的重锤孔内夯扩,工程量(总延米)为73640米。

该场地工程地质条件详见西北大学长安校区物理信息大楼岩土工程勘察报告书。

2、设计参数:①、成孔直径φ400mm,成桩直径不小于550mm,有效桩长7m,施工桩长7.6m,桩心距900mm。

②、孔内填料采用2:8灰土。

③、桩体夯实系数不得小于0.97,桩间土平均挤密系数不小于0.93。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况及设计要求:
本工程为西安科技大学体育训练中心灰土挤密桩地基处理工程,位于雁塔路与南二环十字。

场地地形平坦,建筑场地为湿陷性黄土场地,湿陷等级为Ⅱ级。

灰土挤密桩桩径不小于400mm,扩桩至600mm,桩长4800mm,桩间距900mm,排距780mm,总根数3721根。

采用
2:8灰土挤密桩复合地基。

要求处理后的复合地基承载力特征值
≥220KPa。

桩长范围内,桩间土湿陷性全部消除;桩孔内用2:8灰土分层回填夯实,桩体内的平均压实系数不小于0.97,桩间土的平均挤密系数不小于0.93,最小值不小于0.90。

二、方案确立:
工程桩在96.64M-91.84M之见土中,地勘报告显示此处土层为湿陷性黄土土层,湿陷等级为Ⅱ级,土质不均匀,结构杂乱,孔隙发育,结构松散,中部土具有中等湿陷性属中偏高压缩性土,下部土具有中等~强烈湿陷性;均具有自重湿陷性,持力黄土层属高压缩性土层。

根据设计的桩间土挤密系数要求及地基承载力要求,依据检测部门前两次试桩提供的数据及现场土质情况及地勘报告16页-7.1条复合地基方案建议现采用孔内深层强夯法(DDC工法)施工。

三、施工准备:
a)施工前,项目部组织有关技术人员熟悉图纸图纸并对每个桩进行编号,做到一一对应,了解设计意图,掌握施工重点和施工规范,安排人员、设备进场,测量定位等各项工作。

2
b)机具设备:
①成孔设备:履带式桩机一台,DD30柴油桩锤、桩管各一套; ②夯扩设备:1.5t 细长重锤及自行式夯机4台;
③灰土拌和及运输设备:40装载机一台,0.8装载机一台; ④主要工具:电焊机一台,配电箱两个,三相电缆500米,铁锨、架子车若干。

四、施工方案:
1.施工顺序:根据《建筑地基处理规范》(JGJ79-200
2.14.3章节)有关规定及技术要求,灰土挤密桩施工顺序为采用先里排后外排,隔排隔桩跳打法施工。

2.工艺流程:
场地平整 放线定桩位 桩机就位 成孔 夯填 检验
3.放线定桩位:
根据控制轴线,将排桩控制线引至基坑周边,然后根据施工图纸放出桩中心位置,用木楔或白灰点(用钢钎打入土中20~30cm 拔出后用白灰灌孔)做好标记,桩位偏差控制在0.4D (D=桩孔直径)以内。

测量员应及时复核,准确无误后方可根据所放桩点成孔。

为了保证放线的准确性,应尽量安排在白天进行,以免夜间放线错误,发现
不及时造成质量问题。

4.成孔:灰土挤密桩采用沉管法施工,桩机就位后,现将沉管对准所放桩中心位置,用线锤从两个不同方向校正沉管垂直度,确定在规范允许范围(桩身长度的1.5%内)后,用DD30柴油锤,将Φ400mm 的钢管打入土中。

沉管深度由桩尖1/2处向上量至4.8M用红漆在桩管上做标记,拔管成孔。

当地基土的含水量小于12%时,土呈坚硬状态,成孔挤密困难,且容易损坏设备,此时宜对处理范围内的土层进行加水增湿至最优含水量;对含水量介于12-20%的土,只要成孔施工顺利,桩孔不出现缩颈,桩间土的挤密效果符合设计要求,可不采取增湿或晾干措施;但当含水量大于20%时易出现缩孔现象,不得进行成孔施工。

在成孔后应及时夯填,并应尽量避免打桩机碾压以免造成上部缩孔。

如应碾压而造成缩孔,应在夯填前进行二次成孔。

成孔后应将地表松散土块由孔中心向四周拨开,以免掉入桩孔内影响成桩质量。

5.夯填:
1)填料要求:
○1采用外购灰土,不得含有机杂质及耕植土。

且土颗粒粒径不大于15㎜,土料的含水量应控制在最佳含水量范围内,如土料水分过多或不足时,可以进行晾干或洒水湿润处理。

○2石灰:消解石灰,要求灰颗粒粒径不大于5mm,不得加有未熟化的生石灰块粒及其他杂质,也不得含有过多水份。

○3灰土拌合:灰土拌合按灰土体积比2:8灰土进行拌合,适当控制含水量(最优含水率为21.7%),现场以手握成团,两指轻捏即
散为宜。

2)夯实:向桩孔填料前,应先将孔底夯2-3锤,然后用2:8灰土在最优含水率状态下分层回填夯实,每次填料厚度300~400mm(约一架子车),分别从两个方向对称下料,避免因填料不平而造成桩体打歪,夯锤提升高度3m,夯击次数不小于6击,夯扩密实后方可填料。

如此反复至设计标高(-2.1m)为止。

五、质量保证措施:
1.执行规范:
(1)《建筑地基处理技术规范》JGJ79-2002;
(2)《建筑地基基础工程施工质量验收规范》GB50202-2002;
(3)《建筑地基基础设计规范》GB50007-2002;
(4)《湿陷性黄土地区建筑规范》GB50025-2002;
(5)其他适用的现行标准、规范、规程。

2.灰土挤密桩质量验收标准应符合下表的规定:
灰土挤密桩地基质量检验标准
4
3.施工时加强管理,进行认真的技术交底和检查,桩孔要防止漏打或漏填,并将每天每班成孔挤成桩工作量及时复核,并整理上报。

4.严把质量关,施工过程各工序都要设专人负责监督成孔、回填、夯实质量并做好施工记录,如发现地基土质异常并影响成孔、回填或夯实时,应立即停止施工并报甲方工程部、监理单位有关负责人员,待查明情况或采取有效措施处理后方可继续施工。

5.每道工序必须实施下道工序对上道工序的验收制度,当班人员在自检基础上会同质量技术组进行验收。

6.做好技术资料整理。

根据每天实际完成工程量,认真如实填写工程隐蔽验收记录和灰土挤密桩桩孔分填施工记录表,并上报监理单位。

7.施工过程应加强质量抽查,抽查数量不得少于成桩数量的2%,采用环刀取样测定桩身土的压实系数及桩间土的挤密系数,并做好记录。

对不合格的桩应采取加桩补救的措施。

六、安全措施:
1.施工人员进入施工现场要进行安全教育,并做好记录。

2.现场施工人员必须严格执行有关规程、规范以及各种安全生产操作规程。

正确使用安全“三宝”。

施工人员必须戴安全帽。

3.桩机操作时,应安放平稳,防止成孔时,突然倾倒或锤头突然下落,造成人员伤亡或设备损坏。

4.成孔时距桩锤6m范围内不得有人进行其他作业。

5.已成好的孔尚未回填时,应加盖板,以免人员或物件掉入孔内。

6.夯填前,应先检查夯实机等电源线绝缘是否良好,接地线、开关应符合要求,电线不得拖地使用,应一律挂空。

倒车时一定要有人看好并拉好电线,以免拉、轧断电线造成触电事故。

7.成孔最好当天填完,遇隔夜施工要做好防雨措施,将孔围拢,孔眼要覆盖,同时要做好施工现场的排水工作,做到安全文明施工。

七、工期保证措施:
1.有效工期25天(不含试桩及准备时间),实行两班制,昼夜不停,保证每班成桩180根,在满足质量要求情况下力争成桩200根。

2.保证工期,合理安排,加强管理,责任落实到人,各负其责,相互配合,确保工期。

八、环保措施:
1.尽量将成孔安排到白天施工,分层回填安排在晚间,因在城区二环以内,临近居民住宅,禁止夜间使用打桩机,白天也应采取遮挡等有效降噪措施。

2.外购土方的运输车辆不应超载,必须严密封盖运输和卸运,防止遗撒。

3.油渍的处理:为防止油路泄漏,各种密封件要保持良好状态,
6
如发现重大泄漏现象,应及时维修,以保证正常运转。

对易漏油的机械,要有接油、储油措施,将废油倒入指定容器,防止油落地。

搽拭机械用的棉纱,用完后不得随地乱丢,放在专用塑料袋里统一处理。

4、大门口进出车辆必须冲洗,扫除车厢边挂土,清理干净后再放行;安排专人负责冲洗和扫土。

每天保证大门口路面干净卫生。

(完)
中建八局第三分公司西安科技大学项目部
2007年8月1日
DDC工法灰土挤密桩
专项施工方案
编制人:
审核人:
审批人:
中建八局第三分公司西安科技大学项目部
2007年8月1日
8。
