工程竣工结算审核中应该注意哪些问题

合集下载

浅析工程竣工结算审核工作注意事项

浅析工程竣工结算审核工作注意事项

浅析工程竣工结算审核工作注意事项本文主要结合竣工结算审核实践,阐述工程竣工结算各个阶段工作内容,分别对竣工结算审核准备阶段、审核阶段、审定阶段的注意事项进行了剖析,并提出了应对的具体措施。

标签:结算审核;注意事项;应对措施工程竣工结算主要在工程项目实施阶段,以承包合同为基础,结合施工变更、工程签证情况,作出符合施工实际的造价审查,它是承发包双方结算的依据,也是工程竣工决算的基础资料和依据。

工程竣工结算直接关系到建设方和施工方的经济利益,因此,其在工程成本管理中有着非常重要的作用,只有通过加强对建设工程的结算审核,建设方才能有效的控制好工程的投资额度,保证承包方的经济利益。

本人就结合实际经验谈工程竣工结算应注意的事项。

工程竣工结算审核包括三个阶段:准备阶段、审核阶段、审定阶段。

1、准备阶段准备阶段应包括收集、整理竣工结算审核项目的审核依据资料,做好送审资料的交验、核实、签收工作,并应对资料等缺陷向发包人提出书面意见及要求。

应收集的资料包括:○1竣工结算送审文件;○2概、预算文件;○3招标文件、投标文件;○4中标通知书;○5施工合同,包括施工总包合同、专业分包合同及其补充合同,材料、设备采购合同。

○6工程勘察成果相关文件;○7发包人批准认可的施工组织设计和施工进度计划;○8涉及工程造价的隐蔽工程验收记录;○9主要材料汇总表,发包人提供的材料、设备明细表;○10工程竣工图纸、设计交底、设计变更、技术核定、会议纪要与其他相关的说明文件;○11索赔与工程签证单;○12发包人付款明细表;○13工程计划工期与实际工期;○14工程竣工验收报告;○15工程量计算书与钢筋翻样清单;○16有关工程造价调整的有效证明文件等。

尤其注意总分包合同规定的施工范围和约定的界面划分之间是否存在矛盾,重点注意“三不同”因素,即在分包结算时,因不同专业分包的结算一般是由不同工程师,在不同时间接收审核任务,这样就出现“三不同”因素。

此时,如果专业工程师对合约界面未能充分理解,极易出现重复计算的情况。

工程竣工结算审核要注意哪些要点

工程竣工结算审核要注意哪些要点

工程竣工结算审核有三大要点:1、做好结算审核的准备工作、2、审核建筑面积、3、审核结算资料。

下面为大家进行详细的分析:1、做好结算审核的准备工作首先,应要求承包商或指定分包或供应商在递交结算供审核时,附上结算价款不再调整的承诺。

其次,应详细审核项目或分项的合同文本,了解合同范围、与其他承包商之间的界面划分和计价模式等。

再次,应检查竣工资料的完整性和准确性,特别是设计变更内容是否完整体现在竣工图纸上。

最后,应及时与工程管理部、现场监理联系、交流,以充分了解项目或分项工程的现场情况,利于结算审核工作的完整性。

2、审核建筑面积一方面,应关注设计变更可能引起的建筑面积调整,提醒造价咨询公司注意施工图纸与实际的建筑面积差异,必要时与建筑师或造价咨询公司或承包商计算的面积逐层进行对比。

另一方面,若建筑面积与结算不同,要求各方就面积差异取得一致;如建筑面积有调整,应及时检查机电专业结算相关数据。

3、审核结算资料结算资料除了通用要求外,还有个性化要求:(1)土方工程结算上,须提供经过甲方现场工程师、造价工程师、监理工程师及施工单位四方共同确认的交付场地标高图和完成面标高图。

标高图中必须有明确的边界线/放坡/工作面等实际情况(合同中约定不计放坡/工作面的除外,须划分详细的方格网计算图(10×10)及相关的计算书;(2)桩基工程结算上,桩基工程打桩原始现场记录,包括桩号/桩规格/现状土标高/桩顶设计标高/送桩长度等,须有甲方现场工程师、造价工程师、监理工程师及施工单位四方共同的签字确认;(3)部品工程结算上,施工单位必须做出详细的竣工图纸供工程管理中心现场工程师、总工室设计师核对后确认,并提交招标图纸及变更签证作为结算依据,以便对照。

(4)园建/绿化工程类结算上,结算资料在报送甲方工程管理中心工程师之前须经过园建/绿化相关工程师的确认,并由园建/绿化工程师签注结算核实意见;(5)样板房工程上,样板房工程由工程管理中心工程师接管相应的结算资料交接工作;需提供通过验收意见的样板房现状说明书及其附表;在招标时主材价为暂定的,须由成本控制中心按设计要求确认相应的主材价格。

工程结算审核中注意事项

工程结算审核中注意事项

工程结算审核中注意事项工程结算审核是工程项目管理中的重要环节之一,它关系到资金使用是否合规以及工程质量是否达到预期目标。

在进行工程结算审核时,需要注意以下几个方面:第一,要充分了解项目合同和结算依据。

在进行工程结算审核前,首先要认真研读项目合同及结算依据,了解项目的具体要求和规定。

只有明确了合同的约定和结算依据,才能更好地进行后续的审核工作。

第二,要重视工程质量和安全生产情况。

工程质量和安全生产是工程项目成功的关键因素,也是结算审核的重要内容。

在进行结算审核时,需要关注工程项目施工过程中是否存在安全隐患和质量问题,如施工材料的合格性,施工工艺是否符合规范要求等。

第三,要关注工程款项的使用情况。

在进行工程结算审核时,需要对各项工程款项的使用情况进行仔细核查。

包括对付款条件的履约情况、工程款项的支付是否符合合同约定、工程款项的使用是否符合项目的实际需要等。

第四,要重视工程变更和索赔事项。

工程项目的变更和索赔事项在结算过程中是常见的。

在进行结算审核时,需要关注工程变更和索赔事项是否合规,是否经过合同的批准程序等。

同时,还需要核实变更和索赔事项的成本以及是否与实际工程进展相符。

第五,要进行现场实地考察。

工程结算审核不能仅局限于文件或数据的审查,还需要进行现场实地考察。

通过实地考察可以直观地了解工程项目的进展情况、实施效果、质量安全管理等,从而更好地进行结算审核工作。

第六,要保证审核结果的准确性和公正性。

工程结算审核是一项重要的决策工作,需要保证审核结果的准确性和公正性。

在进行审核工作时,需要严格按照合同约定和结算依据进行,确保审核结果的正确与公正。

同时,要做好相关的审核记录,保存相关证据材料,以备审核结果的复核和追责。

第七,要注意与相关部门和单位的沟通与协调。

工程结算审核往往需要与项目管理部门、财务部门、审计部门等进行沟通与协调。

在进行审核工作时,需要及时与相关部门和单位进行沟通,协调好各方的利益关系,确保结算工作得以顺利进行。

建筑工程竣工时结算审核问题及措施

建筑工程竣工时结算审核问题及措施

建筑工程竣工时结算审核问题及措施建筑工程竣工时结算审核问题及措施建设工程结算的审核是一门专业性、知识性、政策性、技巧性很强的工作,也是一项很细致具体的工作,审核工作中遇到的建设工程可谓各不相同,情况千变万化,这就需要审核人员不断的学习进取,努力地提高审核工作水平。

那么,下面是由店铺为大家带来的建筑工程竣工时结算审核问题及措施,欢迎大家阅读浏览。

一、工程结算审核中存在的问题当前建设工程实施过程中存在的问题,给顺利完成竣工结算审核带来一定的难度:①招标时设计图纸深度不够,特别是有些外立面、室内装饰工程等,有些只有示意图,详细做法都未明确,给投标报价带来一定的难度,结算时单价如何计取也容易引起争议;②招标时招标文件和工程量清单没仔细审查,存在工程量清单特征描述不清、内容不完整、工程量计算错误等,有经验的施工单位往往会采取不平衡报价的方法;③合同条款文字表达不当,存在歧义,固定价格合同是固定总价还是固定单价不明,风险范围条款前后矛盾等;④施工过程中,变更签证不明确,施工、隐蔽资料管理不规范或弄虚作假,存在前后矛盾的现象。

二、工程结算审核的内容工程量是一切费用计算的基础,工程量的真实性对工程结算造价的影响很大,因此工程结算审核的重点首先放在工程量的审核上。

工程量的计算是审核结算工作中最繁琐、最耗时的一个工作环节。

作为结算的主要依据,直接影响到结算的准确性。

熟练掌握计算规则,对竣工图工程量进行审核。

特别是根据综合单价,应区分同一个项目工程量清单计价规范和定额计算规则的不同之处,区分各自包含的内容和特点。

应仔细核对计算尺寸与图示尺寸是否相符,防止计算错误产生。

现场签证工程量的审核。

现场签证往往是承发包双方争议最多也是容易出问题的地方。

对签证工程量,应客观、整体、全面进行审核。

不仅要审核签证事项发生的真实性,而且要审核签证事项发生数量的真实性,既要实事求是,又要避免工程量的重复计算。

其次单价的审核。

审核投标报价的综合单价描述内容和特征是否与项目内容相一致,综合单价是否合理与准确。

浅谈建设工程竣工结算审核中应注意的几个问题

浅谈建设工程竣工结算审核中应注意的几个问题

浅谈建设工程竣工结算审核中应注意的几个问题孙世君广州经济技术开发区广州东进新区开发有限公司竣工结算是施工企业所承包的工程按照按照合同规定的内容全部完工之后,在原中标工程的合同价的基础上,根据施工中更改变动后的情况,编制调整结算价,向发包方进行最终工程价款结算.竣工结算是在合同实施阶段,在工程结算时按照合调整范围和调整方法,对实际发生的工程量增减、设备和材料价差等进行调整和计算和确定的价格。

建设工程竣工结算价是该工程结算的实际价格,最终体现了工程造价系统控制的效果,要有效控制工程竣工结算价,必须严把审核关。

根据近年在建设工程结算审核中积累的经验,浅谈在建设工程结算审核中应该注意的几个问题:一、查竣工工程内容是否符合合同条件要求必须熟悉本工程的施工合同以及合同密切相关的其它文件资料。

诸如招、投标文件、招标答疑会议纪要,施工组织设计等。

建设施工合同不仅明确了甲乙双方的各项权利和义务,而且对工程的结算方式、质量验收、工期等做出明确的规定;在审核时,应认真核对提供的资料,特别是要检查竣工验收报告的真伪性,核查工程实际工期,认真对照施工合同规定的工期要求以及奖惩条款,该奖则奖,该罚则罚。

其次要核对工程评定等级,若达不到合同要求则应按合同相应条款采取相应经济惩罚措施。

二、结算价款是否符合合同约定的结算方式在工程施工合同中,一般都会规定竣工结算价款的构成方式。

其中应特别注意几点:1.合同中一般会规定单项设计变更或现场签证部分的结算价在超过某一数值外才可调整,若在此数值内则不予调整。

一般在结算时,施工单位会想尽办法把部分未达到调整范围的签证或设计变更项目硬凑合在一起,从而使签证或设计变更符合调整的范围。

在此部分审核中,应认真分析签证单,划定单项设计变更或签证的工作内容,把凑在一张签证或设计变更单中的各个单项工作合并计算,严格遵守合同约定的单项设计变更或签证的结算要求。

2 . 关于下浮率的问题。

一是施工单位在投标报价中自行承诺的下浮率。

项目竣工决算审核应注意的重点问题

项目竣工决算审核应注意的重点问题

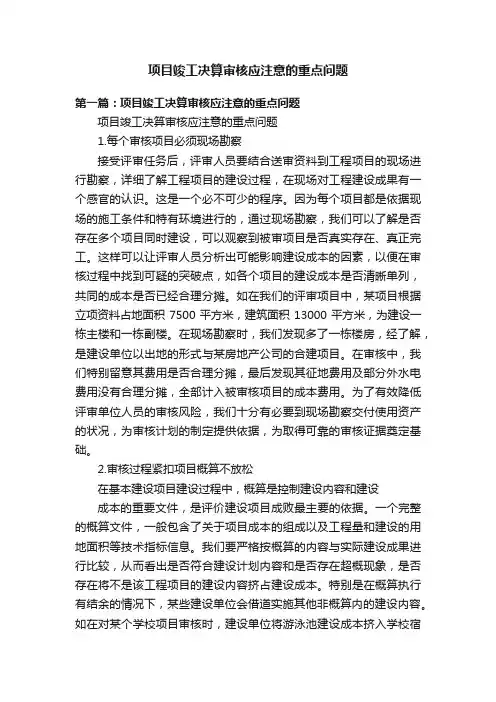

项目竣工决算审核应注意的重点问题第一篇:项目竣工决算审核应注意的重点问题项目竣工决算审核应注意的重点问题1.每个审核项目必须现场勘察接受评审任务后,评审人员要结合送审资料到工程项目的现场进行勘察,详细了解工程项目的建设过程,在现场对工程建设成果有一个感官的认识。

这是一个必不可少的程序。

因为每个项目都是依据现场的施工条件和特有环境进行的,通过现场勘察,我们可以了解是否存在多个项目同时建设,可以观察到被审项目是否真实存在、真正完工。

这样可以让评审人员分析出可能影响建设成本的因素,以便在审核过程中找到可疑的突破点,如各个项目的建设成本是否清晰单列,共同的成本是否已经合理分摊。

如在我们的评审项目中,某项目根据立项资料占地面积7500平方米,建筑面积13000平方米,为建设一栋主楼和一栋副楼。

在现场勘察时,我们发现多了一栋楼房,经了解,是建设单位以出地的形式与某房地产公司的合建项目。

在审核中,我们特别留意其费用是否合理分摊,最后发现其征地费用及部分外水电费用没有合理分摊,全部计入被审核项目的成本费用。

为了有效降低评审单位人员的审核风险,我们十分有必要到现场勘察交付使用资产的状况,为审核计划的制定提供依据,为取得可靠的审核证据奠定基础。

2.审核过程紧扣项目概算不放松在基本建设项目建设过程中,概算是控制建设内容和建设成本的重要文件,是评价建设项目成败最主要的依据。

一个完整的概算文件,一般包含了关于项目成本的组成以及工程量和建设的用地面积等技术指标信息。

我们要严格按概算的内容与实际建设成果进行比较,从而看出是否符合建设计划内容和是否存在超概现象,是否存在将不是该工程项目的建设内容挤占建设成本。

特别是在概算执行有结余的情况下,某些建设单位会借道实施其他非概算内的建设内容。

如在对某个学校项目审核时,建设单位将游泳池建设成本挤入学校宿舍成本,在概算审核时我们发现了这个问题,最后予以调整。

在审核某防汛公路项目时发现,项目概算500万元,但反映在基建拨款上到位资金不足,在工程实施中减少了建设内容,造成资金结余,建设单位便将结余资金转入另一条公路工程,没有将资金纳入项目的基建拨款核算。

基建工程竣工决算审计注意事项有哪些内容

基建工程竣工决算审计注意事项有哪些内容

基建工程竣工决算审计注意事项有哪些内容一、核对合同条款在竣工决算审计过程中,首先要核对合同条款,确保合同内容与实际完成工程内容相符。

要仔细核对合同约定的工程范围、质量标准、工期等是否符合要求,同时检查合同价款是否与中标价格一致。

二、审查竣工资料竣工资料是基建工程竣工决算审计的重要依据。

要审查竣工资料是否齐全、真实、规范,包括施工图纸、设计变更、施工记录、验收报告等。

要确保竣工资料与实际工程相符,不存在虚假或遗漏。

三、现场实地勘查现场实地勘查是审计工作的重要环节,有助于了解工程的实际情况。

审计人员应到现场实地勘查,核实工程实际完成情况,并与竣工资料进行对比,确保实际工程与竣工资料一致。

四、核实工程量及造价核实工程量及造价是竣工决算审计的核心工作。

要依据合同约定、竣工资料和现场勘查情况,核实工程量及造价是否真实、准确。

对于工程变更和签证部分,应特别注意核实其合理性和合规性。

五、审查材料及设备费用材料及设备费用是基建工程的重要组成部分。

要审查材料及设备采购是否符合合同要求,价格是否合理,质量是否合格。

同时,应关注材料及设备的库存管理情况,防止浪费和损失。

六、对比预算与实际费用将预算费用与实际费用进行对比,有助于发现差异和问题。

要分析预算与实际费用产生差异的原因,判断是否存在超支或节约的情况,并依据实际情况进行调整。

七、确认施工单位资质确认施工单位的资质是保障工程质量的前提。

要核实施工单位的资质证书、营业执照等证件,确保施工单位具备相应的施工能力和经验。

同时,要关注施工单位的人员素质和技术水平,确保工程质量得到保障。

工程竣工结算审核中的问题及技巧

工程竣工结算审核中的问题及技巧

目前,施工方大部分都是在最低让利后中标的,这就造成了施工方会在结算时想尽一切办法多要一点,几条施工方常用的结算技巧,供大家参考。

1、虚报工作量.认真核对工作量可以避免;2、重复报量,重复报洽商.同一变更内容往往会有两份以上的洽商变更;3、曲解合同条款;4、含糊洽商部位.有一个施工单位上报预算,曾利用洽商含糊不清的部位及建设单位结算人员不熟悉工地及工作态度的不认真,通过一份洽商偶多要了600多万元;5、涂改洽商内容;6、变换定额编号;7、对于人工费取费的工程,更改定额人工费含量达到工程造价的加大;8、更改预算软件自动计算的工作量,如高层建筑超高费等;9、虚增工作项目;10、不光明的手段。

意见及观点:1、做为施工方结算时多报的情况是环境造成的,因为总要给审核方留有一定的审核余地. 实事求是的报也会被审掉一部分的。

2、说的情况也是存在的,但究其原因,也是各为其主、各尽其责而亦。

但只要不违背定额规定、文件精神,双方都能过得去就达到最高境界了,这也是我们做造价人员所追求的最终目标。

3、每个问题都要辩证地去看,买卖不同。

但是施工方往往处于弱势哟4、还是要讲究公平公正!审查工程预结算的技巧编制工程预结算是一项资料多、分析计算量较繁重的工作,有许多政策性和技术性的问题,因此对造价咨询报告的复核审查也是一项技术性、政策性、经济性强的工作.审查的主要内容主要是工程量计算和预算单价套用是否正确、各项费用标准是否符合现行规定等.如果做好审查前的准备工作和采取合适的审查方法、技巧,那么审查工程预结算就可能取得事半功倍的效果。

(一)做好审查前的准备工作1、熟悉施工图纸.施工图是编审预结算分项数量的重要依据,必须全面熟悉了解,核对所有图纸,清点无误后依次识读。

2、了解预结算包括的范围.根据预结算编制说明,了解预结算包括的工程内容。

例如配套设施、室外管线、道路以及会审图纸后的设计变更等.3、弄清所采用的单位估价表.任何单位估价表或预算定额都有一定的适用范围,应根据工程性质,收集熟悉相应的单价、定额资料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程竣工结算审核中应该注意哪些问题?
1核查工程资料的真实性和完整性
1.1审核竣工图的正确性
竣工图应根据施工图和设计变更正确绘制,审核时,一方面要核对原施工图和变更资料,检查竣工图是否正确,注意竣工图与原施工图的差异,如哪些部位取消了,哪些部位为新增内容,这些差异都有可能是结算中的关键所在。

如经比较某竣工图与原施工图,发现某道砖外墙上增加一樘铝合金窗,该工程外墙装饰为贴面砖,内墙为混合砂浆抺灰,那么引起的工程量变化不仅是增加相应的窗及过梁工程量,还得扣除等面积的墙体面积及外墙贴面砖和内墙混合砂浆抺灰的工程量。

另一方面要核对竣工图与实物是否相符,是否完整,要带着竣工图查看现场,比如某一工作内容,竣工图注明按某种施工做法施工,但到现场一看却发现与竣工图中注明的做法不完全一样,当然造价就不一样。

只有正确的竣工图才是工程竣工结算的准确依据。

1.2审核签证资料的真实性
签证资料应有建设单位驻工地代表、承包商和监理工程师签字盖章,并且需核实其真实性。

结算审核中发现许多签证在签字过程中模仿笔迹、变相复印、他人代笔等多种形式,更多的形式是部分签证与工程实际情况不符,如签证做法与实际做法不符,签证的实体尺寸与现场实物的尺寸不符等等,而在许多签证中不负责任的业主代表或监理工程师签的都是诸如“以上情况属实”之类的套话,加之现在很多监理工程师只知道施工过程中的质量控制,造价知识懂得不多,所谓的让监理工程师进行现场投资控制仅是空谈而已,也就不能过分希望通过监理工程师对签证加以把关,此时应带着怀疑的目光看待这些签证,带着问题向建设单位工地代表或监理工程师或现场施工人员调查了解,反复核实其真实性。

2深入现场,增强感性认识,掌握第一手资料
根据笔者竣工结算审核工作的体会,无论所要竣工结算的工程大小,复杂程度如何,在条件允许的情况下,一定要深入现场,增强感性认识,掌握第一手资料,特别对设计变更和现场签证较多的工程,此时工程实物已与原施工图几乎整个变了样,施工单位在编制竣工结算时,最容易搞诸如“偷梁换柱、浑水摸鱼”
的把戏,而且隐藏性很强,审核人员极易被蒙蔽。

实地踏勘现场有一个最佳时间问题,如何通过踏勘现场能够最大程度地发现问题,这就要讲究方法,正确的做法是应先熟悉该工程,包括熟悉原施工图和竣工图、核对所有的图纸会审讯录、设计变更、现场签证等、了解工程结算包括的范围、掌握施工合同条款内容,分清其合同价的定价方式是固定总价、固定单价或可调价,然后将所看到的问题记录下来,有哪些问题要问施工单位,有哪些问题要问业主工地代表或监理工程师,同时要记录下对设计变更工签证有疑问的地方,提醒自己踏勘现场时要特别关注这些地方。

此时,审核人员已对该工程有一个大体了解,这时踏勘现场是带着问题去的,可以有针对性地问一些问题、复核一些实物的尺寸,有的放矢,提高效率。

如果工程结算一开始就急于查看现场,效果往往不好。

在踏勘现场时审核人员要根据审核的需要,结合定额套用和单价的确定,有选择、有针对性地复核一些实物的尺寸或查看某些实物的具体做法,特别是合同以外零星项目工程结算,如室外附属工程中的道路、排水管道、阴井等,这些工程有个特点就是工程本身并不复杂,也没有太多的技术要求,但比较零碎,缺少规律性,业主工地代表或监理工程师对此不太重视,而这些工作内容大多以签证的形式出现,因此,相关签证就签得比较草率,不能直接满足竣工结算审核工作的需要,或者就是签证失真。

此时,审核人员就需要对上述签证进行“细化补充”或判别其真伪,如某结算签证中有25个砖砌阴井60×60cm,也即对上述阴井的描述仅是个数和平面尺寸,施工单位在套定额时取定额尺寸与实际尺寸相近的一个子目,以《江苏省建筑工程综合预算定额》(2001年)为例套用1033这一子目,定额尺寸为600×600×1500mm,一砖墙(240mm)厚,1500mm为井深度,而定额平面尺寸为阴井的内口尺寸,深度为井底面到地面的距离,签证中未指明是外口尺寸还是内口尺寸,阴井深度又不交待,是一砖墙厚不是半砖墙厚也不知
道,实际查看现场后量得60×60cm是与签证相符,但却是外口尺寸,深度为
800mm翻开阴井盖后发现砖墙为半砖墙(120mm),内口尺寸应为600减120为480mm,而且井内壁也未抺灰,此时问题已很明朗,施工单位是在高套定额,
应该套用1032这个子目(定额尺寸为460×460×1000mm),而且深度要调减200mm,定额内水泥砂浆抺灰也要扣除,经换算后定额单价为114.25元/座,而施工单位所报结算1033子目的定额单价为426.65元/座,两者差别之大由此可见。

踏勘现场还有一个重要作用就是能增强审核人员对被审核工程的感性认识,这对做好竣工结算工作是大有好处的。

踏勘现场后审核人员对建筑物的外部轮廓及某些在图纸上看似很复杂的节点或细部构造都有较清晰的认识,我们常有这样的体会,有些节点或细部构造图纸上画得很复杂,有时需结合几张图纸才能看清楚,也很费脑力及时间,而如果看不清楚或理解有偏差、错误,那在相关的工程量计算上有偏差。

而我们如在看过图纸后,再到现场一看,问题就变得简单得多,理解就更深刻,计算工程量或审核时就会得心应手,特别是碰到内部构造复杂或平面、立面变化较多的工程更是如此。

如土建工程审核时要审核某建筑物的外墙刷涂料或粘贴面砖工程量,为增加建筑效果该建筑物平面、立面变化较多,又有很多造型,此时如完全对照图纸计算,不容易计算准确。

如踏勘现场时审核人员带上数码相机,将建筑物的各个外立面及某些复杂的造型拍摄下来,拍摄时要注意角度尽可能多一些,然后回到办公室将电子照片复制到电脑上,在计算相关工程量或与施工单位人员核对工程量时,可以针对某一图纸上表达不清楚的或双方有争议的部位,找到该部位的照片让其显示于电脑显示器上,因此照片是三维显示,是建筑物现状的真实反映,那么在电子照片的帮助下再结合图纸,工程量计算肯定不会有误,施工单位对此也是心服口服。

这样就大大提高了竣工结算审核工作的效率。

3工程量审核的注意事项
无论什么类型的竣工结算审核,如土建、安装、市政、装饰工程等,工程量的计算与审核始终是竣工结算审核工作中的重中之重,也是必不可少的基础工作。

工程量的计算与审核占用审核人员的时间、精力也最多,财政部、建设部于二○○
四年十月二十日联合制定发布了《建设工程价款结算暂行办法》,其中对竣工结算审查期限已作了明确要求:竣工结算报告金额500万元以下,审查时间为20天,竣工结算报告金额500万元~2000万元,审查时间为30天等等。

如何在较短的时间内完成高质量,让甲乙双方都满意的竣工结算审核工作,关键是提高效率、抓住重点。

3.1抓大放小,有针对性地重点审核
一份竣工结算中工程量少则几十个,多则成百上千,如果按次序对施工单位所报结算中的工程量一个一个过堂,效率就太低了,除非是工程内容很简单的项目。

正确的做法应是有侧重的,有选择的计算或审核部分单价较高或占投资比例较大的工程量,如土建工程中的砖石结构(基础、墙体)、钢筋砼结构(梁、板、柱),市政工程中的土方工程量,装饰工程中的高级装修部分,安装工程中设备的数量等等,而对于其他单价较低或占投资比例较小的工程量,如普通装饰项目、零星项目(如散水、坡道、小型、砌体、突出屋面的局部构架)等,我们可有意忽略不计,重点审核与上述工程量相对应的定额单价,重点审核定额子目档次易混淆的单价(如构件断面、单件体积),其次是砼强度等级、砌筑或抺灰砂浆的强度等级换算。

这样有重点地审核,工作量相对减少,但由于抓住了重点,审核效果并不差,起到了事半功倍的效果。

3.2专门审核施工单位的常见病
由于施工单位预算人员所处地位不同,立场不同,为追求利益的最大化,他们总是想在工程量上有意多算,往往抱着这样的思想:多算肯定没有坏处,如果审核人员发现其中错误,将工程量改为正确,至少该有的还要给他,如果发现不了其中错误,多算的部分就是他的纯利润。

施工单位的常见病有:
a、工程量计算误差;钢筋砼带形基础T形交接重叠处重复计算;楼地面孔洞、沟道所占面积不扣除;钢筋计算不扣保护层;框架梁计算时不按梁净长计算,而按轴线长度计算等等。

b、定额单价高套误差;砼及砂浆强度等级、石子粒径;装饰工程的级别(普通、中级、高级);地坑、地槽、土方三者之间的界限;单项脚手架的高度界限等等。

c、项目重复误差;现浇屋面板上的找平层已含在屋面板定额子目内,又重新套用找平层子目;砼柱子钢筋计算了搭接长度,又计算电渣压力焊的接头个数;已按建筑面积计算了综合脚手,又计算单项脚手;各种阴井定额内已含砼井盖制作、安装等等。

在有的地区综合定额预算的项目中,这种现象尤为普遍。

由于上述常见职业病范畴,具有普遍性和代表性,审核人员应给予高度重视,在审核时注意结算中有无这些常见病,可根据这些线索顺藤摸瓜,剔除工程量计算上的不合理部分,准确计算工程量,合理取定定额单价,从而使竣工结算审核工作效率大大提高。

总之,竣工结算审核是一项技术性、经济性和政策性很强的工作,审核时除了要注意上述问题外,审核人员应不断提高专业理论水平和实际业务操作技能,及时了解地方及国家的有关工程造价方面的法规政策,不断总结本专业结算审核工作的经验,提高自己的执业水平,确保竣工结算审核的公平、公正、合理,为国家、企业、项目投资者节约大量的建设资金。
