35kV线路工程冬季施工措施

35kV线路工程冬季施工措施

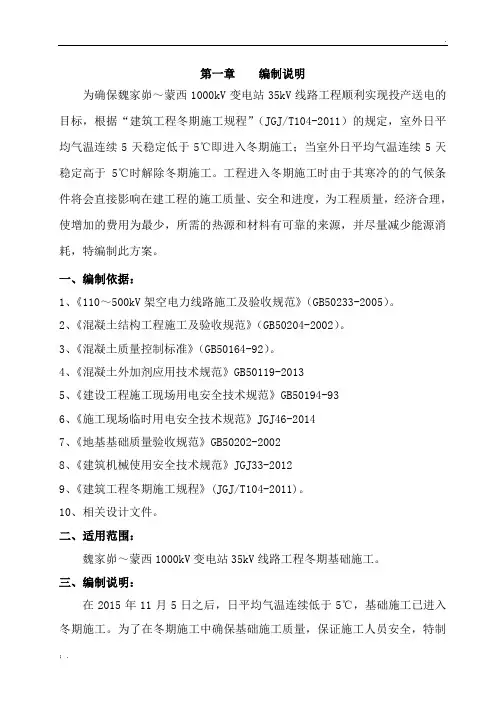

第一章编制说明为确保魏家峁~蒙西1000kV变电站35kV线路工程顺利实现投产送电的目标,根据“建筑工程冬期施工规程”(JGJ/T104-2011)的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。

工程进入冬期施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度,为工程质量,经济合理,使增加的费用为最少,所需的热源和材料有可靠的来源,并尽量减少能源消耗,特编制此方案。

一、编制依据:1、《110~500kV架空电力线路施工及验收规范》(GB50233-2005)。

2、《混凝土结构工程施工及验收规范》(GB50204-2002)。

3、《混凝土质量控制标准》(GB50164-92)。

4、《混凝土外加剂应用技术规范》GB50119-20135、《建设工程施工现场用电安全技术规范》GB50194-936、《施工现场临时用电安全技术规范》JGJ46-20147、《地基基础质量验收规范》GB50202-20028、《建筑机械使用安全技术规范》JGJ33-20129、《建筑工程冬期施工规程》(JGJ/T104-2011)。

10、相关设计文件。

二、适用范围:魏家峁~蒙西1000kV变电站35kV线路工程冬期基础施工。

三、编制说明:在2015年11月5日之后,日平均气温连续低于5℃,基础施工已进入冬期施工。

为了在冬期施工中确保基础施工质量,保证施工人员安全,特制定本措施要求各参加冬期施工的班组及人员遵照执行。

第二章工程概况一、线路起止点及长度:魏家峁~蒙西1000kV变电站35kV线路工程(以下简称本工程)新建由魏家峁110kV变电站至蒙西1000kV变电站35kV单回输电线路一条,其中架空线路5.4km,采用JL/G1A-185/30钢芯铝绞线;电缆敷设0.36km,采用穿保护管敷设方式,电缆型号为ZR-YJV22-26/35-3×240型阻燃性三芯交联聚乙烯绝缘钢带铠装铜芯电力电缆。

输电工程冬季施工措施

输电工程冬季施工措施

输电工程冬季施工措施输电工程是指用于输送电力的有线电缆或电线,包括高压电网的建设、改造和维护等。

开展输电工程是电力系统发展的基础工程,对于保障电力供应、促进经济发展和社会稳定具有重要意义。

然而,冬季气温低、环境恶劣,给输电工程施工带来了一定的困难。

因此,为做好冬季输电工程施工,必须采取相应的施工措施。

一、防止气象原因引起的事故在输电线路施工中,冬季的大雪、强风、瓢冰、低温等气象原因可能会引发安全事故。

为了有效地防止这些事故的发生,需要采取以下措施:1.1 防止输电线路受冰雪、大风的影响冬季气温低,天气干燥,容易积累静电。

这时,通常会出现冰、雪、霜、雾结在配电线路上的情况。

遇强冰雪天气,可对输电线路进行排冰、拆冰等措施,保障电力的顺畅运行。

遇到大风天气,可对输电线路进行加固,如增加电线杆的高度、紧固螺栓等措施。

1.2 防止输电设施受低温的影响低温对输电设施有很大的影响,如变压器、电缆、其它电气设备等。

在使用这些设施前,需要对其进行温升试验,确定其温度是否合适。

同时还需要进行保温处理,避免低温对设施的影响。

二、加强施工现场管理为了保障施工人员的安全和施工的高效进行,需要加强现场管理。

可以采取以下措施:2.1 安排班次冬季光线短、天气恶劣,需要加强管理,按照不同的任务和天气条件,合理安排施工人员的工作班次,确保人员的精力充沛,提高施工效率。

2.2 提供防护用具为了保护施工人员在低温环境下的身体健康,应根据低温环境的情况,提供防护用品,如保暖服、手套、帽子等。

2.3 增加保障措施在冬季施工的过程中,应加强对施工现场的管理,设置警示标志,划出警戒线,提高工人的警觉心理,确保施工安全。

三、其他施工措施3.1 保障现场施工的保温为了保证冬季输电工程施工的正常进行,必须加强现场保温工作,防止雪冰天气到来时,施工现场处在低温环境中。

同时需要根据施工的需求,提供一定的供暖设施。

3.2 增加设备维护工作在冬季输电设施的维护中,需要加强对设施的检查和维护,如将变电站和电缆保温,对于使用多年的设备可以进行安检和维修,保证设备的正常使用。

电力线路冬季施工措施

电力线路冬季施工措施

电力线路冬季施工措施冬季施工对于电力线路的建设和维护来说是一个挑战,因为气温低、天气恶劣和日照时间短等因素会对施工工作造成很大影响。

为了确保电力线路的正常运行和施工的顺利进行,需要采取一系列措施来应对冬季施工的特殊要求。

1.清理积雪:在冬季,积雪是影响电力线路施工的主要因素之一、积雪会覆盖电线和杆塔,增加输电线路的风险,容易导致短路和断电等问题。

因此,在冬季施工前,必须对输电线路进行彻底清理,确保电线和杆塔的可见性和可靠性。

2.防寒保暖:冬季施工时,工作人员要穿戴保暖的工作服和防寒衣物,以防止低温对身体的伤害。

此外,还应提供帽子、手套和暖手器等工具,保证人员在低温环境下的工作能力。

3.防冻措施:在冬季施工中,需要采取措施防止设备和管道冻结。

对于容易受冻的设备和管道,可以使用加热设备和保温材料进行保护。

此外,在工地上还要加强排水系统的维护,确保排水畅通,防止积水冻结。

4.安全措施:冬季施工时,由于天气恶劣和日照时间短,工人的工作条件较差,安全风险也会增加。

因此,必须加强安全教育和培训,提高工人的安全意识,提供安全保护装备,如防滑鞋、安全帽和护目镜等,确保工人的安全。

5.施工时间安排:由于冬季日照时间短,施工时间应根据天气条件和日照时间合理安排。

可在白天进行施工,尽量避免在夜间进行施工,以减少工人的劳动强度和安全风险。

6.特殊设备和工具:在冬季施工中,还需要使用一些特殊的设备和工具来应对低温环境的挑战。

例如,使用低温抗冻的电线和绝缘材料,使用防滑设备和工具,确保工人的安全。

总之,冬季施工对于电力线路建设和维护来说是一个具有挑战性的任务,需要采取一系列措施来保证施工的顺利进行。

通过清理积雪、防寒保暖、防冻措施、安全措施、合理的施工时间安排和特殊设备和工具的使用,可以有效应对冬季施工的特殊要求,确保电力线路的正常运行。

35kV集电线路冬季施工方案北区资料

35kV集电线路冬季施工方案北区资料

陕西华电神木高家堡一期99MW风电场北区集电线路和箱变安装施工工程名称:集电线路冬天施工举措编制:审核:批准:西北电力建设第一工程有限企业华电神木风电项目部2015年12月第一篇编写说明1.工程概略架空线路施工范围为神木高家堡风电场内33台35kV箱式变压器高压侧与升压站之间的集电线路。

依据现场实质状况,该线路主要采纳35kV单、双回路杆塔架空设计。

按线路对北区33台风机分组状况可分为K线、L线、M线3条单回骨干线路、1条LM双回线路和6条单回分支线路,其线路路径分别开端于为K1#至K60、L1至LM1、M1至LM1、LM1至LM46、K21-1至K21-23、K29-1至K29-6、L19-1至L19-14、L20-1至L20-6、M1-1至M13、M10-1至M10-11。

本工程采纳杆塔合计为248基,架空线路总亘长。

架空线路分别采纳LGJ-95/20型和LGJ-185/30型钢芯铝绞线。

2.编制依照1、工程总说明书。

2、工程平断面定位图及杆位明细表。

3、工程机电施工图。

4、工程杆塔施工图。

5、《35kV及以下架空电力线路施工及查收规范》(GB50169—92)6、《电业安全工作规程》(线路部分)(DL408—91)3、编写目的陕西华电神木高家堡99MW风电场35kV集电线路工程当前马上进入冬天施工阶段,为搞好此季节的施工,保证冬天施工基础质量、施工人员的安全与健康,根绝人身、机械、设备、火灾、交通等责率性事故和违章行为的发生,针对冬天安全施工生产的不一样特色,拟订适合本项目部、本工地的冬天施工方案。

4、冬天施工要求冬天施工保证举措1.落实安全生产责任制第1页成立以项目经理为现场安全、质量保证系统第一责任人的管理组织机构,人员的配备、岗位的设置切合工程的特色而定,做到相对固定,不任意改动;装备必需的设备、装备和专业人员,确立控制和检查手段、举措。

项目部要严格履行各项安全管理制度的规定,仔细落实秋天安全检查、安全隐患排查活动,并将安全目标层层分解,各举措责任落实到个人,成立以个人责任的冬天季安全施工保障系统。

35kv集电线路冬季施工方案-北区

35kv集电线路冬季施工方案-北区

陕西华电神木高家堡一期99MW风电场北区集电线路和箱变安装施工工程名称:集电线路冬季施工措施编制:审核:批准:西北电力建设第一工程有限公司华电神木风电项目部2015年12月第一篇编写说明1.工程概况架空线路施工范围为神木高家堡风电场内33台35kV箱式变压器高压侧与升压站之间的集电线路。

根据现场实际情况,该线路主要采用35kV单、双回路杆塔架空设计。

按线路对北区33台风机分组情况可分为K线、L线、M线3条单回主干线路、1条LM双回线路和6条单回分支线路,其线路路径分别起始于为K1#至K60、L1至LM1、M1至LM1、LM1至LM46、K21-1至K21-23、K29-1至K29-6、L19-1至L19-14、L20-1至L20-6、M1-1至M13、M10-1至M10-11。

本工程采用杆塔共计为248基,架空线路总亘长40.315km。

架空线路分别采用LGJ-95/20型和LGJ-185/30型钢芯铝绞线。

2.编制依据1、工程总说明书。

2、工程平断面定位图及杆位明细表。

3、工程机电施工图。

4、工程杆塔施工图。

5、《35kV及以下架空电力线路施工及验收规范》(GB50169—92)6、《电业安全工作规程》(线路部分)(DL408—91)3、编写目的陕西华电神木高家堡99MW风电场35kV集电线路工程目前即将进入冬季施工阶段,为搞好此季节的施工,确保冬季施工基础质量、施工人员的安全与健康,杜绝人身、机械、设备、火灾、交通等责任性事故和违章行为的发生,针对冬季安全施工生产的不同特点,制定适宜本项目部、本工地的冬季施工方案。

4、冬季施工要求5.1冬季施工保证措施1.落实安全生产责任制建立以项目经理为现场安全、质量保证体系第一责任人的管理组织机构,人员的配备、岗位的设置符合工程的特点而定,做到相对固定,不随意变动;配备必要的设施、装备和专业人员,确定控制和检查手段、措施。

项目部要严格执行各项安全管理制度的规定,认真落实秋季安全检查、安全隐患排查活动,并将安全目标层层分解,各措施责任落实到个人,建立以个人责任的冬季季安全施工保障体系。

电气冬季施工防冻措施

电气冬季施工防冻措施

电气冬季施工防冻措施电气设备在冬季的施工中面临着低温、结冰、积雪等极端天气,这些都会对电气设备的正常运行造成极大的影响。

因此,在冬季进行电气设备的施工必须要采取有效的防冻措施,以确保电气设备能够正常运行并保证施工安全。

以下是一些电气冬季施工防冻措施的建议。

1. 做好电缆保暖措施冬季气温低,容易引起电缆保护层的冻裂现象,甚至开裂,降低电缆的电气性能。

因此,在电缆敷设过程中,应当做好保暖措施,可以通过在电缆外面加装保护套或是加装高温绝缘材料等方式进行保暖。

2. 加强挖掘维护工作在冬季,地下温度会降低,地面也会被积雪覆盖,这都会对地下管道以及电气设备的正常运行造成影响。

因此,在冬季的电气设备施工中,需要加强挖掘维护工作,及时清除电气设备周围的积雪,并对管道进行保护和维护。

3. 加装防冻设备针对在冬季进行电气设备施工可能遇到的防冻问题,我们可以针对电气设备进行加装防冻设备。

防冻设备的选择要求具备保温性、防水性、抗震性等特性,且要能够有效的防止冰雪以及降低环境温度对电气设备的影响。

4. 切记电气设备安全操作虽然加装了防冻设备,但也不能忽略对电气设备的安全操作。

在冬季的电气设备施工过程中,应当切记加强对电气设备的安全防护,进行必要的隔离、标识等操作,确保电气设备在低温环境下的正常运行。

5. 抑制空气积温在电气设备施工中,空气积温往往也是个关键因素。

为此,在电气设备施工过程中,必须要抑制空气积温的现象,使用通风设备将空气循环开来,保持环境温度不会过高或过低。

这样可以提高电气设备的安全性并且增加电气设备的油品寿命。

6.加强施工组织管理最后,电气设备的施工中还必须加强组织管理工作。

要对施工现场进行认真的勘察,在施工中注重细节,确保安全。

针对可能出现的事故,需要有应急预案,并做好实施。

同时要加强现场的监督和管理,防止施工中出现不正常的情况。

综上所述,电气冬季施工的防冻措施是非常重要的,这对于电气设备的正常运行和施工的顺利进行有着巨大的影响。

输电线路冬季施工措施

输电线路冬季施工措施

输电线路冬季施工措施引言冬季是输电线路施工的关键季节,特别是在寒冷地区。

寒冷的环境条件给施工工作带来了一系列挑战,如低温、降雪等。

为了确保输电线路的正常运行和安全性,需要采取一系列的冬季施工措施。

本文将介绍一些常见的冬季施工措施,以及它们的作用和实施方法。

1. 防御低温作用由于低温对电线和杆塔的影响很大,必须采取措施防御低温的作用。

主要措施如下:•保护电线:在低温条件下,电线容易变得脆弱,容易发生断裂,因此需要采取保护措施。

可以在电线的外层涂上特殊的保护层,以增加抗低温能力。

•保护杆塔:杆塔是输电线路的支撑结构,低温条件下容易发生冰冻、断裂等问题。

为了保护杆塔的完整性,可以在杆塔表面涂上防冻液,以防止结冰。

•加热设备:有些地区的温度极低,无法通过普通的保护措施来解决低温问题。

此时可以使用加热设备,如加热器、暖气等,来加热电线和杆塔,以防止冻结和断裂。

2. 清雪除冰冬季降雪对输电线路施工造成很大影响,因此需要采取清雪除冰措施。

主要措施如下:•清除堆积雪:降雪后,电线和杆塔上会堆积大量的雪,严重影响线路的通行和绝缘性能。

因此,需要及时清除积雪。

可以使用专业的清雪设备,如铲雪机、扫雪机等,来清理积雪。

•除冰处理:在极寒地区,降雪后很容易形成冰冻覆盖。

这将增加电线和杆塔的负荷,同时也会增加线路的故障风险。

因此,需要对线路进行除冰处理。

可以使用除冰喷雾剂、融雪剂等来除冰。

•增强绝缘性能:冰冻的电线和杆塔会降低其绝缘性能,容易发生漏电和短路等问题。

因此,需要加强绝缘性能。

可以在电线和杆塔表面涂上绝缘油、绝缘胶等材料,以提高绝缘能力。

3. 安全措施在冬季进行输电线路施工时,需要特别注意安全问题。

主要的安全措施如下:•人员防寒保暖:低温环境下,人员容易受到寒冷以及其他不良气候条件的影响,因此需要做好防寒保暖工作。

施工人员应穿戴保暖服装,戴防寒帽、手套等,以减少受寒冷的影响。

•设备检修:在冬季进行输电线路施工之前,需要对设备进行检修。

电力线路冬期施工方案

电力线路冬期施工方案

电力线路冬期施工方案冬季施工是电力线路建设中不可避免的一项工作,但由于天气寒冷和气温较低,施工条件相对艰苦,需要采取一系列措施确保施工的顺利进行。

下面是一个电力线路冬季施工方案,以保证电力线路的正常运行。

一、防寒保暖措施:1.施工人员穿着保暖防寒的工作服、帽子、手套等,保持体温。

2.施工现场搭建棚顶、围挡等,遮风挡雪,保护施工区域的温度。

二、设备保养:1.加强对施工机具和设备的保养,特别是起重机、挖掘机等大型设备,确保设备在低温下正常运行。

2.对电动工具和电器设备进行检查和维护,确保其正常工作。

三、施工材料储存:1.施工材料的储存要避免潮湿、受寒等情况,地面要做好防湿、防滑等措施。

2.特殊的施工材料如水泥、砂浆等应尽量避免露天堆放,要覆盖好防止受潮。

四、安全检查:1.定期对施工现场的临时建筑物、设备等进行检查,确保其稳固可靠,不存在安全隐患。

2.加强对施工现场的防火、防爆等安全措施的检查和落实,确保施工现场的安全。

五、施工时间安排:1.考虑到天气因素,合理安排施工计划和施工时间,避免在气温极低的时候进行施工。

2.在施工期间,及时关注天气预报,根据天气的变化进行调整,以避免不必要的风险。

六、设备运输:1.对施工所需的设备和材料的运输要加强监管和保护,避免受到恶劣天气导致的交通事故和机械故障。

七、施工安全:1.冬天气温低,施工时人员要加强体育锻炼,增强抵抗寒冷的能力,避免感冒等疾病的发生。

2.各项工作要严格按照标准操作程序进行,确保施工质量和安全,避免发生事故。

八、应急预案:1.建立完善的应急预案,对可能出现的突发情况进行分析和应对,确保能够及时处理和解决问题。

以上是电力线路冬季施工方案的一些具体措施,通过实施这些措施可以有效提高施工效率,确保电力线路的正常运行。

当然,根据具体的施工环境和要求,还可以进行进一步的调整和完善。

在实施施工方案的同时,要加强对施工人员的培训和指导,提高其安全意识和应变能力,以应对突发情况的发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

35kv集电线路防寒防冻施工措施
1.引言
在寒冷的冬季,高压电力设施面临着严峻的气候挑战。

35kv集电线路是电力系统中的重要组成部分,为确保其正常运行和安全稳定,必须采取适当的防寒防冻施工措施。

本文将介绍35k v集电线路在冬季防寒防冻施工方面的相关措施和要点。

2.寒冷气候对35k v集电线路的影响
寒冷的气候条件可能会对35kv集电线路造成以下影响:
-导线受冰雪覆盖会导致导线弧垂增大,影响电力传输效果;
-导线弧垂增大可能导致导线与树木、建筑物等物体发生接触,产生短路故障;
-导线杆塔由于积雪沉积会导致结冰加重,增加杆塔倒塌风险;
-导线、绝缘子及金具等设备可能产生结冰和冻裂现象,降低设备的绝缘性能。

3.防寒防冻施工措施
为确保35k v集电线路能够在低温环境下正常运行和安全稳定,需要采取以下防寒防冻施工措施:
3.1清理导线及杆塔上的积雪和冰
*密切关注雪情和冰情,及时派人对导线和杆塔进行清理。

清理过程中应注意安全,不得损坏设备。

*使用专业工具清理导线上的冰雪,同时注意对导线的保护,避免造成机械性损伤。

*清理杆塔积雪时,需要协调力量,确保清理工作的高效和安全。

3.2导线加装抗寒设备
*在低温季节前,对35kv集电线路的导线进行抗寒设备的加装,如抗寒绝缘子串。

*抗寒绝缘子串的加装可以减少因低温而导致的绝缘子结冰和破裂的风险,提高线路的可靠性。

3.3保证设备的绝缘性能
*导线及设备表面的积冰和结冰会导致绝缘子的绝缘性能下降,因此需要定期对绝缘子进行清理。

*使用适当的清洁剂和工具,定期清洗绝缘子表面,确保绝缘子的表面干净,并消除可能存在的导电物质。

3.4导线加装防冻装置
*在特别寒冷的地区,可以考虑为导线加装防冻装置,如电热带。

*电热带可以通过加热导线,防止导线受冻结,同时减少冰雪对导线的覆盖,提高线路的可靠性。

3.5配置防冻剂
*在一些特殊情况下,可以考虑使用防冻剂来预防导线、设备结冰的情况。

*防冻剂应根据具体情况选择,并按照相关规定使用,避免不必要的环境污染。

4.总结
35kv集电线路的防寒防冻施工是确保电力系统正常运行和安全稳定的重要措施。

通过清理冰雪、加装抗寒设备、保证绝缘性能、加装防冻装置和配置防冻剂等措施,可以有效应对寒冷气候对35k v集电线路的影响,提高线路的可靠性和安全性。

在施工过程中,应严格遵守相关规定和操作规程,确保施工人员的安全,并保护设备的完好性。
