水泥土换填技术交底
技术交底2换填施工技术交底记录

技术交底2换填施工技术交底记录日期:xxxx年xx月xx日地点:工地现场参与人员:施工队负责人、技术员、施工人员一、项目概况根据本次工程要求,我方施工队负责XX工程的施工任务。
XX工程是一个涉及XX方面的工程,工期为XX个月,要求完成后能够达到XX标准。
二、技术要求1.施工方法:本次工程采用XX工艺进行施工,具体施工流程为XX。
2.质量要求:施工过程中要严格按照相关标准进行施工,保证施工质量符合要求。
3.安全要求:施工过程中要严格遵守相关安全规定,保证施工现场安全,合理设置安全防护措施。
4.进度要求:根据工程进度计划,合理安排施工任务,保证按时完成工程。
三、施工流程1.工程准备:整理现场,清理杂物,确保施工区域干净整洁。
2.基础施工:按照相关设计图纸,进行基础的施工工作,包括地基处理、基础浇筑等。
3.主体结构施工:按照结构施工图纸,进行主体结构的施工,包括梁、柱、墙体等的搭建。
4.安装施工:按照安装图纸,进行相关设备的安装,包括管道、电线等。
5.装饰施工:进行室内装饰工作,包括涂料、地板、吊顶等的施工。
6.收尾工作:清理施工现场,整理材料设备,做好工程验收准备。
四、质量控制1.施工过程中,必须符合相关标准要求,确保施工质量。
2.对关键部位的施工,要进行检测和验收,确保达到要求。
3.严格按照施工流程进行施工,不得擅自修改设计图纸。
4.定期进行工程检查,及时发现和解决问题。
五、安全控制1.施工过程中,要严格遵守相关安全规定,做好个人防护。
2.设立安全警示标志,明确施工区域和危险区域。
3.合理设置施工防护措施,防止事故的发生。
4.施工现场要保持干净整洁,避免材料和设备的乱放乱堆。
六、进度控制1.按照工程进度计划,合理安排施工任务。
2.根据实际情况,及时调整进度计划,保证按时完成工程。
3.监控施工进展情况,及时发现并解决进度延误的问题。
七、如遇问题和变更1.如果遇到施工过程中的问题,及时汇报给技术员和负责人,并参与讨论解决方案。

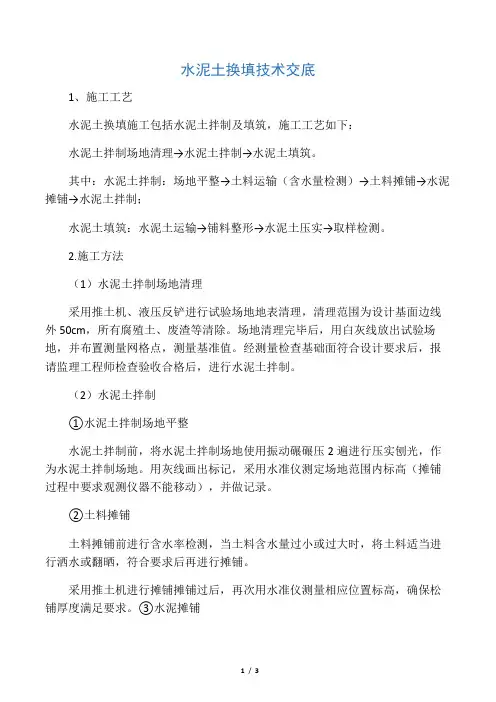

水泥土换填技术交底

水泥土换填技术交底1、施工工艺水泥土换填施工包括水泥土拌制及填筑,施工工艺如下:水泥土拌制场地清理→水泥土拌制→水泥土填筑。
其中:水泥土拌制:场地平整→土料运输(含水量检测)→土料摊铺→水泥摊铺→水泥土拌制;水泥土填筑:水泥土运输→铺料整形→水泥土压实→取样检测。
2.施工方法(1)水泥土拌制场地清理采用推土机、液压反铲进行试验场地地表清理,清理范围为设计基面边线外50cm,所有腐殖土、废渣等清除。
场地清理完毕后,用白灰线放出试验场地,并布置测量网格点,测量基准值。
经测量检查基础面符合设计要求后,报请监理工程师检查验收合格后,进行水泥土拌制。
(2)水泥土拌制①水泥土拌制场地平整水泥土拌制前,将水泥土拌制场地使用振动碾碾压2遍进行压实刨光,作为水泥土拌制场地。
用灰线画出标记,采用水准仪测定场地范围内标高(摊铺过程中要求观测仪器不能移动),并做记录。
②土料摊铺土料摊铺前进行含水率检测,当土料含水量过小或过大时,将土料适当进行洒水或翻晒,符合要求后再进行摊铺。
采用推土机进行摊铺摊铺过后,再次用水准仪测量相应位置标高,确保松铺厚度满足要求。
③水泥摊铺根据每四袋水泥(200kg)换算出可掺配控制面积,划灰线标识出每四袋水泥的掺配范围,人工将每四袋水泥摊铺在规定的区域内,用铁锨、刮板将水泥摊铺整平。
水泥摊铺过程中控制好摊铺范围,随时检测其厚度,修整边界,以保证水泥摊铺均匀,厚度一致。
④水泥土拌制:水泥土摊铺后进行拌制,采用旋耕机搅拌至少3遍,使集料混合均匀。
土料拌和均匀后做到色泽一致,没有灰条、灰团和花面,没有粗细颗粒“窝”,且水分合适和均匀。
水泥土料拌合均匀,检测其含水量,水泥土含水率控制在最优含水率+1%~+3%范围内。
(3)水泥土填筑水泥土含水量满足水泥土填筑要求后,进行水泥土填筑。
施工方法如下:铺料整形:人工配合均匀布料摊铺整平,现场施工人员根据采用绷线方式控制摊铺厚度和表面平整度,表面平整度偏差控制在0~-50mm内。

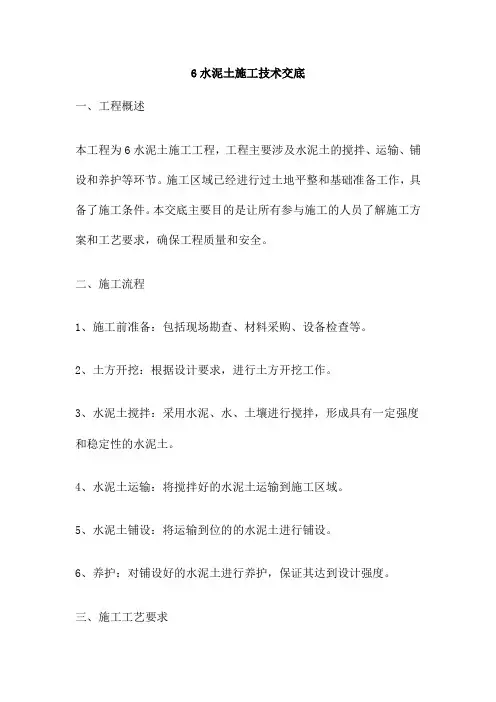

水泥土施工技术交底

6水泥土施工技术交底一、工程概述本工程为6水泥土施工工程,工程主要涉及水泥土的搅拌、运输、铺设和养护等环节。
施工区域已经进行过土地平整和基础准备工作,具备了施工条件。
本交底主要目的是让所有参与施工的人员了解施工方案和工艺要求,确保工程质量和安全。
二、施工流程1、施工前准备:包括现场勘查、材料采购、设备检查等。
2、土方开挖:根据设计要求,进行土方开挖工作。
3、水泥土搅拌:采用水泥、水、土壤进行搅拌,形成具有一定强度和稳定性的水泥土。
4、水泥土运输:将搅拌好的水泥土运输到施工区域。
5、水泥土铺设:将运输到位的的水泥土进行铺设。
6、养护:对铺设好的水泥土进行养护,保证其达到设计强度。
三、施工工艺要求1、水泥土搅拌:按照设计比例进行水泥、水、土壤的搅拌,保证混合均匀,无团块。
2、水泥土运输:运输过程中要保证水泥土的稳定性,避免离析现象。
3、水泥土铺设:铺设时要保证平整,厚度符合设计要求。
4、养护:养护时间不得少于设计要求,以保证水泥土达到设计强度。
四、安全要求1、施工前进行安全培训,确保每位工人都了解安全操作规程。
2、施工过程中,现场要有专人负责安全监督。
3、高空作业时,要佩戴好安全带,做好防护措施。
4、使用机械设备时,要遵守操作规程,避免事故发生。
5、在施工现场设置明显的安全标识和警示牌。
五、质量保证措施1、选用合格的材料,保证材料质量。
2、严格按照设计要求进行施工。
3、加强施工过程中的质量检查,发现问题及时处理。
4、养护过程中进行定期的质量检测,确保水泥土达到设计要求。
六、总结本交底对6水泥土施工技术进行了详细的介绍和要求,希望所有参与施工人员认真阅读并按照要求进行施工。
在施工过程中如遇到问题,应及时向管理人员报告,以便问题得到及时解决。
同时希望大家能够严格按照安全要求进行施工,保证工程的安全和质量。
在共同的努力下,我们一定能够完成一个高质量的6水泥土施工工程!止水帷幕施工技术交底一、工程概述本工程为某市地铁建设项目,其中止水帷幕施工是重要的环节之一。
混凝土换填施工技术交底

基坑处支设吊模:用C15砼进行换填至垫层下口标高,工程中标高变化大(如电梯井、积水坑、标高变化剖面等),在标高变化处用钢管、方钢、模板等进行支模。在模板支撑好后,模板底脚用砼封脚缝。
养护:浇筑完成后,不间断进行浇水养护、保证混凝土有适宜的硬化条件、使其强度不断增加。
一、施工准备
(1)材料准备
C15混凝土、小砖(200×100×50mm)、模板(1830×915×15mm)、钢木龙骨(50×50mm)、φ48钢管、砂浆等
(2)施工机具
挖掘机、铁抹子、木抹子、水平尺、手推车、磨光机等
(3)技术准备
3.1、施工用电严格按三级配电三级保护,一机一闸一漏一箱安装后方可工作。
斜砌小砖、抹灰施工:基坑底部边缘处直接支设竖向模板,斜边采用砌砖法进行收边。待拆模后,基坑侧壁斜坡按照图纸要求用小砖进行砌筑找坡,最后用砂浆找平。
具体分层浇筑及模板支设施工详见以下附图:
三、质量标准
3.1、混凝土浇筑:C15砼浇筑到最低标高处,每一浇筑带内混凝土采取斜面分层的浇筑方法,斜面坡度控制在1:6~1:10之间,浇筑过程中采取自下而上斜面分层浇筑,每层厚度300~500mm向前推进,直至浇筑结果,操作时注意控制流淌坡度,以保证每层混凝土之间间隔浇筑时间控制在3h内。
3.2、混凝土严禁现场加水,如遇到进场混凝土塌落度不够的情况下,只能加减水剂进行混凝土塌落度调整。
3.3、浇筑混凝土时,要在下层混凝土初凝前浇筑上层混凝土,防止施工冷缝的产生。
四、安全文明施工
4.1、所有现场作业人员和管理人员必须佩带安全帽,严禁酒后作业;
4.2、严禁酒后安全防护工作,施工人员必须佩戴安全帽。

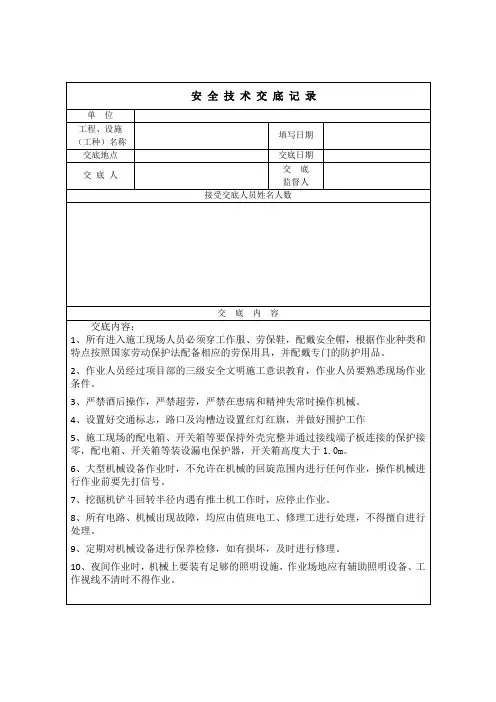

水泥土换填安全交底

单 位
工程、设施 (工种)名称
填写日期
交底地点
交底日期
交 底 人
交 底
监督人
接受交底人员姓名人数
交 底 内 容
交底内容:
1、所有进入施工现场人员必须穿工作服、劳保鞋,配戴安全帽,根据作业种类和特点按照国家劳动保护法配备相应的劳保用具,并配戴专门的防护用品。
2、作业人员经过项目部的三级安全文明施工意识教育,作业人员要熟悉现场作业条件。
3、严禁酒后操作,严禁超劳,严禁在患病和精神失常时作机械。
4、设置好交通标志,路口及沟槽边设置红灯红旗,并做好围护工作
5、施工现场的配电箱、开关箱等要保持外壳完整并通过接线端子板连接的保护接零,配电箱、开关箱等装设漏电保护器,开关箱高度大于1.0m。
6、大型机械设备作业时,不允许在机械的回旋范围内进行任何作业,操作机械进行作业前要先打信号。
7、挖掘机铲斗回转半径内遇有推土机工作时,应停止作业。
8、所有电路、机械出现故障,均应由值班电工、修理工进行处理,不得擅自进行处理。
9、定期对机械设备进行保养检修,如有损坏,及时进行修理。
10、夜间作业时,机械上要装有足够的照明设施,作业场地应有辅助照明设备、工作视线不清时不得作业。

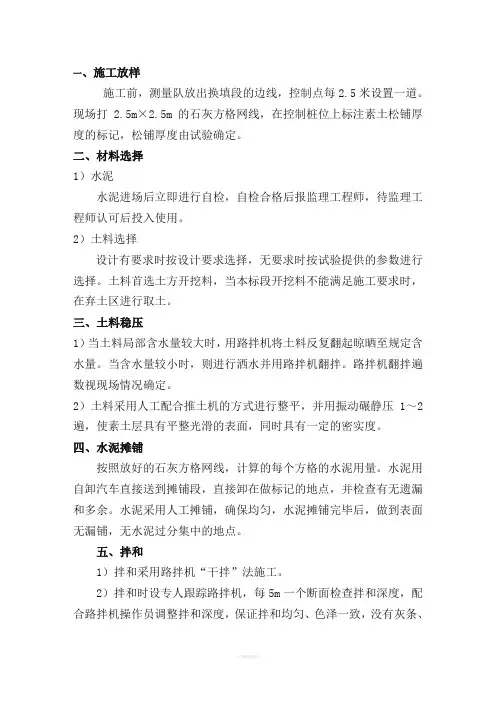

水泥土基础换填技术交底

一、施工放样施工前,测量队放出换填段的边线,控制点每2.5米设置一道。
现场打2.5m×2.5m的石灰方格网线,在控制桩位上标注素土松铺厚度的标记,松铺厚度由试验确定。
二、材料选择1)水泥水泥进场后立即进行自检,自检合格后报监理工程师,待监理工程师认可后投入使用。
2)土料选择设计有要求时按设计要求选择,无要求时按试验提供的参数进行选择。
土料首选土方开挖料,当本标段开挖料不能满足施工要求时,在弃土区进行取土。
三、土料稳压1)当土料局部含水量较大时,用路拌机将土料反复翻起晾晒至规定含水量。
当含水量较小时,则进行洒水并用路拌机翻拌。
路拌机翻拌遍数视现场情况确定。
2)土料采用人工配合推土机的方式进行整平,并用振动碾静压1~2遍,使素土层具有平整光滑的表面,同时具有一定的密实度。
四、水泥摊铺按照放好的石灰方格网线,计算的每个方格的水泥用量。
水泥用自卸汽车直接送到摊铺段,直接卸在做标记的地点,并检查有无遗漏和多余。
水泥采用人工摊铺,确保均匀,水泥摊铺完毕后,做到表面无漏铺,无水泥过分集中的地点。
五、拌和1)拌和采用路拌机“干拌”法施工。
2)拌和时设专人跟踪路拌机,每5m一个断面检查拌和深度,配合路拌机操作员调整拌和深度,保证拌和均匀、色泽一致,没有灰条、灰团和花面。
3)严禁在拌和层底部留有“素土”夹层,使路拌机略破坏(约1~2cm)下层的表面,以利上下层粘结。
注意拌和、整平及碾压时间调配在水泥初凝总时间内。
4)拌和过程中,及时检查混合料的含水量,含水量宜略大于最佳含水量。
如果混合料的含水量不足,用喷管式洒水车补充洒水。
洒水车起洒处和另一端“调头”处都超出拌和段2m以上。
禁止酒水车在正进行拌和的以及当天计划拌和段上“调头”和停留,以防局部水量过大。
六、压实1)水泥土拌和均匀后,立即用推土机进行初平,人工精平。
用轻型压路机立即在刚初平的路段上快速碾压一遍,以暴露潜在的不平整。
然后再用人工整平一次。
每次整平都按照精平要求进行。
02水泥土换填安全技术交底记录

5.在压实检测过程中,发现存在夹层、板结不好、弹簧现象时,应予以返工处理。
6.经过拌和整形的水泥土,在水泥初凝前完成碾压。
7.拌和过程中,及时检查混合料的含水量,含水量18%~20%为宜,含水量宜略大于最佳含水量,如果混合料的含水量不足应及时洒水。
CB15附件1施工安全交底记录
(xx[2015 ]安交xx号)
合同名称:x'x合同编号:x'x
单位工程名称
闸站工程
承包人
xx
分部工程名称
地基基础与防渗工程
施工内容
水泥土换填
主持人/交底人
xx
时间/地点
工地会议室
1.施工安全交底依据文件清单:
法律、法规、规章、工程建设标准强制性条文、合同文件、施工组织设计及施工措施计划中的安全技术措施、水泥土换填施工方案等。
2.施工安全交底内容:
水泥土换填时安全注意事项
施工安全交底记录:
1.入场前必须进行安全教育培训,经考试合格后方可上岗;
2.进入施工现场必须戴好合格的安全帽,系好下额带,放水泥时要戴好口罩;
3.现场禁止吸烟;
4.严禁酒后作业;
5.禁止穿拖鞋、赤脚、光背;
6.禁止追逐打闹;
7.指挥人员必须站在挖机及压路机的两侧指挥;
工艺流程:确定回填范围→回填区杂质清理→水泥土拌制及转运至回填部位→铺料→夯实→现场取样试验并做好质量检查记录→压实度合格后进行上一层水泥土填筑。
质量控制:
1.加强换填水泥土作业前质量检查和验收
2.对水泥、土料的原材料质量进行检查,按照配比进行水泥土的生产。
3.填筑每完成一层,应进行压实度检验(每100m2不应少于3组),经检验合格后进行上一层的填筑。
换填技术交底

单位:中铁一局集团南广铁路NGZQ-6项目三分部编号:
工程名称
突村路基
交底日期
交底项目
换填处理
交底号
技术要求:
1、挖除需换填的土层(含淤泥层),并将底部整平。当底部起伏较大,可设置台阶或缓坡,并按先深后浅的顺序进行换填施工。底部的开挖宽度不得小于路堤宽度加放坡宽度。
2、根据换填部位所处的路基部位,采用级配碎石分层填筑、碾压。每层的压实厚度不应大于30cm,最小压实厚度不应小于15cm。碾压后压实标准达到:动态模量Evd不小于50Mpa,地基系数K30不小于150 Mpa/m,孔隙率小于28%。
交底人
பைடு நூலகம்复核人
接收人
日期
施工控制:
1、换填范围及深度应符合设计要求,施工中应对需换填土层范围及深度进行核实。
2、当采用机械挖除需换填土时,应预留厚度30~50cm的土层由人工清理。
3、级配碎石应选用硬质岩石及不易风化的软质岩。其中颗粒中针状、片状碎石含量不应大于20%,质软、易破碎的碎石含量不应超过10%,黏土团及有机物含量不应超过2%。级配标准应符合项目部试验室规定标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5.1 灰土铺设、过筛,操作人员应戴口罩、风镜、手套、套袖等劳动保护用品。 5.2 碾压灰土前,应先检查压路机性能是否良好。 5.3 在运输、堆放、施工土料过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必 要措施。 5.4 用电设备必须做到一机一闸一保护。 5.5 所有进入现场人员必须正确佩戴合格安全帽。 5.6 施工现场一切电源、电路安装拆除必须由持证电工操作,所有设备必须使用四芯橡胶电缆。 5.7 所有进入现场作业人员必须做到三不伤害:不伤害别人;不伤害自己;不被别人伤害。 5.8 施工人员严禁在基坑边坡底部长时间逗留,施工时应有专人负责查看边坡情况,如与特殊情况,及时通知施 工人员撤离。 5.9 基坑四周及时搭设高 1.2m 的安全栏杆,栏杆用钢管搭设,立杆间距不大于 2 米,上下两道水平杆间距为 0.6 米,并挂安全网和安全标志。 5.10 基坑开挖和基础施工期间均应进行基坑监测。基坑开挖前,应预计事故发生的可能性,作好基坑抢险加固的 准备工作。 5.11 基坑边 2m 范围内严禁堆载,2m 外的堆放(包括土方、施工机械等)高度不应超过 1.5 米;基坑周边严禁行 走汽车。 5.12 夜间施工作业时必须照明充足,电工日夜值班。 5.13 基坑应设置安全梯,供施工人员上下基坑使用。 5.14 机械作业半径内严禁站人。 5.15 施工人员上下基坑应走安全梯,严禁攀爬边坡上下基坑。 5.16 作业期间严禁酗酒,喝酒人员严禁进入施工现场。 5.17 施工机具应由专人负责使用和维护,大、中型机械特殊机具操作人员需执证上岗,操作者须经培训后,执有 效的合格证书可操作。主要作业人员需经过安全培训。
3、施工方法
水泥土换填前先根据现场实际情况、采用的机械以及设计配合比做试验,试验结果:每层虚铺 330mm 厚,采用 22 吨压路机机械压实 6 边,压实厚度 250mm,压实后采用环刀取样,将试样送检测机构检测,检测压实系数达到设 计要求,计算得松铺系数 K=330/250=1.32。
水泥土施工工艺流程图
4、质量保证措施
4.1 水泥土回填质量要求 4.1.1 回填必须分层碾压密实,每层虚铺厚度不得大于 330mm,压实系数不小于 0.95,换填压实后承载力特征值 不小于 200kpa。 4.1.2 基本项目:级配石配料均匀正确、虚铺厚度符合规定,夯压密实。分层留槎位置、方法正确、接槎密实、严 整。 4.1.3 检验数量,每单位工程不应少于 3 点,1000m2 以上工程,每 100m2 至少 1 点,3000 m2 以上工程,每 300 m2 至少 1 点。每一独立基础下至少应有 1 点,基槽每 20 延米应有 1 点。 4.1.4 允许偏差:换填土层顶面标高允许偏差为±15mm,表面平整度为 15mm。 4.2 技术要求及质量保证措施 4.2.1 技术要求 4.2.1.1 基底土质必须符合设计要求。
技术交底记录
工程名称
分部工程
土石方工程
分项工程名称
水泥土换填
1、工程简况
独立基础素混凝土垫层下部换填 1 米厚 1:9 水泥土,四周宽出基础 0.85 米。分四层换填,每层虚铺厚度 330mm, 压实后厚度为 250mm,采用 22 吨压路机进行碾压,压实系数不小于 0.97。
2、施工准备
2.1 技术准备 2.1.1 认真学习基础图纸及有关规范、标准、技术操作规程。 2.1.2 用白水泥撒出换填范围,并在换填范围内每隔 10 米打入木桩,在木桩上抄测分层控制标高。 2.1.3 水泥土配合比为 1:9(体积比)。水泥选用普通硅酸盐水泥,水泥强度等级 42.5 级。土料选用基坑下层挖出纯 净土,土料过筛,粒径不得大于 15mm。 2.2 施工任务 2.2.1 基础验槽合格后,用压路机对基地进行碾压 4 遍(先静压两遍,再震动碾压两遍)。 2.2.2 基础边线 0.85 米范围内回填水泥土,其余范围内回填素土,每层回填完成后进行环刀取样后再进行下一层 回填。每层回填碾压 6 遍,先静压 2 边,再震动碾压 2 遍,最后在静压 2 遍。 2.2.3 灰土碾压完成后及时进行洒水养护,并覆盖塑料薄膜防止水分过块蒸发。 2.2.4 控制好分层厚度(允许偏差±50mm),最后一层回填必须控制好上平面标高及表面平整度(允许偏差±15mm)。 2.2.5 严格按照 1:9 配合比拌置水泥土,采用同样型号装载机端运水泥和土,九铲土一铲水泥进行均匀翻拌后再向 拌和机里倾倒。 2.3 人员机具准备 2.3.1 作业队必须配备两名现场管理人员,用于作业工程中机械调配、现场管理及施工作业安全管理。 2.3.2 配备一台反铲大挖机,两台装载机,一台压路机,一台平地机,1 台灰土拌和机,20 把铁锨,10 把羊镐,5 辆手推车,2 台蛙式打夯机,防尘网足量,移动式雾炮机 2 台,环刀、防护栏杆足量。 2.4 作业条件 2.4.1 地基验槽合格,底层碾压完成,土料及水泥准备完毕,现场施工道路畅通,水电引致作业区,人员机械就位。
4.2.1.2 配料正确,拌合均匀,分层虚铺厚度符合规定,碾压密实,表面无松散、翘皮。 4.2.1.3 分层留接茬方法正确,接茬密实、平整。 4.2.2 质量保证措施 4.2.2.1 按设计标高尺寸挖除原地面软质土后,按照有关标准进行自检,合格后报监理工程师检查验收,验收合格 后,方可进行灰土换填施工。 4.2.2.2 配料、拌合由试验员现场盯班,严格控制灰土的比例不超出验收标准。拌合均匀,颜色一致。 4.2.2.3 由现场施工员和质检员共同检查接茬台阶留置情况,并报监理工程师验收,合格后再进行填筑。碾压成型 后专门对接茬处进行密实度检测试验,合格后方可进行下道工序的施工。 4.2.2.4 摊铺灰土和碾压时派专人旁站,随时检查摊铺厚度、平整度以及碾压边数。 4.3 施工注意事项 4.3.1 找平验收:灰土最上一层完成后,应拉线检查标高和平整度,超高处用铁锹铲平,低洼处应及时补打灰土。 4.3.2 雨天和大风天气不允许施工。 4.3.3 灰土地基完工后,应及时进行垫层混凝土浇筑,防止受水浸湿或晒裂,否则应临时遮盖。 4.3.4 分段铺设灰土时,不得在基础下接缝,上下两层的接缝距离不得小于 500mm,接缝处应夯压密实,并做成 直槎。当灰土地基高度不同时,应做成阶梯形,每阶宽不少于 500mm。要严格执行留置接茬的规定,接茬的茬子应垂 直切齐,切成台阶形式,台阶高度不大于 0.3m,宽度不大于 1.0m。 4.3.5 水泥的运输和储存应保证不受潮变质,土料中不应含草根、杂物。
3.3.3 土体应过筛,过筛后的土体粒径不得大于 15mm。 3.4 土料和水泥的拌和 将过筛后的土壤和水泥进行体积比为 1:9 的比例用拌和机现场拌合均匀。土中不得含有粒径过大的颗粒,粒径不 得大于 15mm。水泥和土拌合采用稳定土拌合机拌合均匀,各种用料计量准确,严格按照配合比拌料,拌好的灰土应 色泽一致,无灰团、灰条和花面现象。并控制好灰土的含水量,以手攥成团,从一米左右高处自由落下后散落为宜。 土中不得含有有机物或建筑垃圾。 3.5 摊铺灰土 3.5.1 换填水泥土施工时每层虚铺厚度不大于 330mm,层层辗压密实,本工程换填厚度为 1 米,换填范围宽出基 础 0.85 米。 3.5.2 根据每天摊铺面积及每小时的摊铺速率确定拌合水泥土量,做到随拌随用,已拌成水泥土不得超过 3 小时或 隔夜使用,被雨水淋湿、浸泡水泥土严禁使用,按作废处理。下雨期间不进行水泥土拌制。必须保证水泥土在拌合后 3 小时内完成摊铺和碾压工作。 3.5.3 将灰土均匀地摊铺在预定的宽度上,表面应平整。 3.5.4 摊料过程中,应将土块、超尺寸颗粒及其他杂物拣除。 3.6 整平、整修 3.6.1 水泥土拌和均匀后,应立即用铲车配合人工进行初铺找平,依照工程线和边桩控制虚铺高度,每层虚铺高度 不大于 330mm。 3.6.2 在整平过程中,严禁任何车辆通行,并保持无明显的粗细集料离析现象。 3.7 碾压 3.7.1 换填碾压时,遵循先两侧后中间、先静压后振动再静压的操作程序,压路机行驶速度控制在 2km/h 以内,碾 压分初压、复压和终压。 3.7.2 初压(即静压)采用 22t 压路机,关闭振动装置,先静压两遍,起整平和稳定混合料的作用。 3.7.3 复压时打开振动装置,弱振一遍,强振一遍,当压实密度达到设计和规范要求时复压停止。 3.7.4 终压时压路机静压 2 遍。 3.7.5 碾压时,区段交接处应重叠压实,轮迹重叠压实不小于 0.3m。 3.7.6 大面积采用压路机碾压,局部边角压路机不能碾压的部位,采用蛙式打夯机人工打夯。 3.7.7 压实后应采用环刀取样,并送实验室检测压实系数,到达设计要求后方可进行下一层施工。 3.8 接缝和调头处的处理 同日施工的两工作段的衔接处,应采用搭接。前一段拌和整形后,留 50~80cm 不进行碾压,后一段施工时,前段 留下未压部分,应再加部分灰土,并与后一段一起碾压。 3.9 养护 水泥土压实后,浇水湿润灰土后覆盖塑料薄膜养护 3 天,期间注意防止灰土水分流失。
Байду номын сангаас
技术 负责人
交底人
接收人
下承层施工→施工放样→备料拌料→摊铺灰土→整平、整修→辗压→接缝处和调头处的处理→养护 3.1 下承层施工 铺设灰土前须先进行下承层土壤辗压,视现场土壤情况,若含水率较小可以提前适当浇水湿润,若下承层土壤含 水率较高因辗压出现橡皮土现象,可适当晾晒 1~2 天或挖出换填。 3.2 施工放样 在施工现场附近引临时水准点,每隔 20m 钉出中线和边线桩,并在桩上标注出虚铺厚度标高,拉工程线作为基准 线,控制填筑高程。 3.3 备料 3.3.1 采集土前,应先将树木、草皮、杂土等杂物清除干净。 3.3.2 土中的超尺寸颗粒应予筛除或进行粉碎后使用。
