基坑开挖是土木工程中重要的施工环节之一,其开挖工艺流程经过精心规划和施工,可以确保基坑开挖的安全、高效和质量。

下面将对基坑开挖工艺流程进行详细介绍。

首先是前期准备工作。

在进行基坑开挖前,需要进行现场勘察和测量,确定基坑的位置、深度和形状。

同时需要进行地质勘察,了解地下水情况和土壤条件。

在确定了基坑的位置和形状后,需要进行周边建筑物的拆除和搬迁,以确保开挖过程中的安全。

接下来是基坑支护结构的施工。

在进行基坑开挖之前,需要先进行基坑支护结构的施工,以确保基坑的稳定和安全。

常见的基坑支护结构包括护壁、支撑和防水措施等。

这些支护结构需要根据地下水位、土壤条件和基坑深度等因素进行设计和施工。

然后是基坑开挖的施工工艺。

基坑开挖通常使用挖掘机和钻孔机等设备进行,挖掘的深度和形状需要根据基坑的设计要求进行调整。

在开挖过程中,需要不断对周边建筑物和管线进行监测和保护,同时要进行地下水的排水和处理工作。

在开挖完成后,需要对基坑进行清理和修整,为后续的施工工作做好准备。

最后是基坑支撑结构的拆除。

在基坑开挖完成后,需要对基坑支撑结构进行拆除,同时进行基坑的验收和监测工作,以确保基坑的安全和稳定。

在拆除基坑支撑结构时,需要注意安全和
施工顺序,确保周边建筑物和环境的安全。

总之,基坑开挖工艺流程需要精心策划和施工,确保基坑的安全、高效和质量。

只有在严格按照规定的工艺流程进行施工,才能保证基坑开挖的顺利进行,为后续的施工工作奠定良好的基础。

建设工程施工常用规范之欧阳光明创编

建设工程施工常用规范之欧阳光明创编

建设工程施工常用规范、标准目录
欧阳光明(2021.03.07)
(截止2017年12月31日)
一、常用设计规范
二、地基与基础常用规范、标准一览表
三、主体常用规范、标准一览表
四、装饰装修常用规范、标准一览表
五、节能与环保常用规范、标准一览表
六、防水与防腐常用规范、标准一览表
七、给排水与采暖常用规范、标准一览表
八、电气常用规范、标准一览表
九、智能常用规范、标准一览表
十、通风与空调常用规范、标准一览表
十一、电梯安装常用规范、标准一览表
十二、施工质量验收常用规范、标准一览表
十三、消防安装常用规范、标准一览表
十四、施工安全常用规范、标准一览表
十五、建筑材料常用规范、标准一览表
十六、检测常用规范、标准一览表
十七、市政常用规范、标准一览表
*欧阳光明*创编 2021.03.07。

5米深基坑土方施工方案之欧阳光明创编

5米深基坑土方施工方案之欧阳光明创编

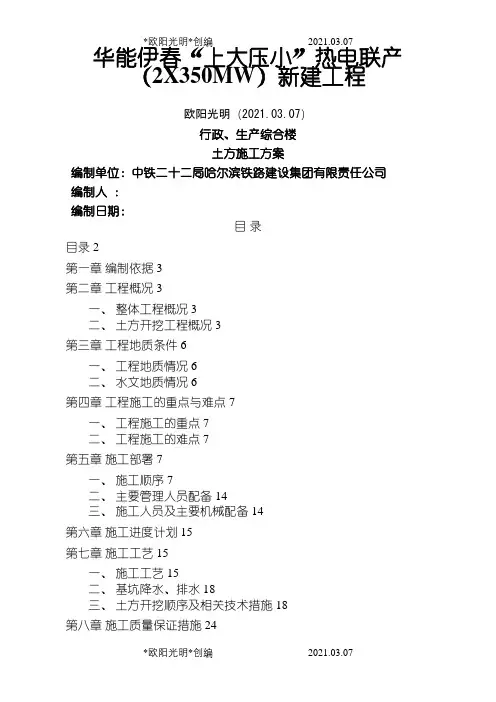

*欧阳光明*创编 2021.03.07 华能伊春“上大压小”热电联产(2X350MW)新建工程欧阳光明(2021.03.07)行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录目录2第一章编制依据3第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件6一、工程地质情况6二、水文地质情况6第四章工程施工的重点与难点7一、工程施工的重点7二、工程施工的难点7第五章施工部署7一、施工顺序7二、主要管理人员配备14三、施工人员及主要机械配备14第六章施工进度计划15第七章施工工艺15一、施工工艺15二、基坑降水、排水18三、土方开挖顺序及相关技术措施18第八章施工质量保证措施24一、质量标准24二、成品保护24三、应注意的质量问题25第九章施工安全保证措施25一、安全生产目标25二、安全生产管理原则25三、土方施工安全措施26四、用电安全保证措施27五、机械安全保证措施28六、电(气)焊作业安全保证措施28七、雨天施工安全保证措施28八、环境保护措施29九、基坑临边安全防护措施29第十章施工监测及应急措施30一、施工监测30二、应急措施30第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。

第二章工程概况一、整体工程概况本工程集控楼及行政办公楼采用一体化设计,集中控制楼区域纵向长度为43.50m,,横向宽度为16.2m,共为三层,标高分别为±0.000m、5.600m、11.600m。

基坑开挖工艺流程及施工方法

基坑开挖工艺流程及施工方法

基坑开挖工艺流程及施工方法摘要:基坑开挖是土木工程中的重要环节,涉及到施工安全、土方开挖、支护与排水等许多方面的问题。

本文将介绍基坑开挖的工艺流程和施工方法,以帮助读者全面了解和掌握基坑开挖的基本知识。

一、前期准备工作在进行基坑开挖之前,需要进行充分的前期准备工作。

首先,要进行详细的设计和分析,确定基坑开挖的深度、形状和尺寸,在设计中要考虑到土质条件、地下水位、周围建筑物等因素。

其次,要进行土质与地质勘察,了解地下情况,判断土质的稳定性和水文条件。

最后,要制定详细的施工方案和安全措施,确保施工的顺利进行。

二、基坑开挖工艺流程1. 清理场地:首先要对施工场地进行清理,清除场地上的杂物和障碍物,为开挖工作做好准备。

2. 划定开挖范围:根据设计要求,用喷涂或油漆等方式在场地上划定出基坑的开挖范围。

3. 开始土方开挖:根据开挖深度和设计要求,采用机械开挖、人工开挖或爆破等方法进行土方开挖。

4. 土方采取措施:在土方开挖过程中,根据土质情况采取相应的土方支护和加固措施,以确保基坑的稳定性。

5. 排水处理:如果基坑周围存在地下水的话,要进行有效的排水处理,以保证施工的安全进行。

6. 确定基坑底板高程:在基坑开挖的过程中,要根据设计要求确定基坑底板的高程,对土层进行处理。

7. 完成开挖:当基坑的开挖达到设计要求时,即可结束基坑开挖工作。

三、基坑开挖施工方法1. 机械开挖法:机械开挖是基坑开挖中常用的方法,可以借助挖掘机、铲运机等设备进行土方开挖,效率较高。

在机械开挖过程中,要注意选择合适的挖掘工具和施工方式,确保开挖的质量和安全。

2. 人工开挖法:对于较小规模的基坑开挖,可以采用人工开挖的方法。

人工开挖需要配备足够的施工人员,并进行必要的防护措施,保证施工人员的安全。

3. 爆破法:在特殊情况下,可以采用爆破法进行土方开挖。

在进行爆破作业时,一定要严格按照相关的安全规范进行操作,确保施工安全。

4. 支护措施:在土方开挖过程中,需要采取相应的支护措施,以保证基坑的稳定性。

基坑开挖细则之欧阳光明创编

基坑开挖细则之欧阳光明创编

基坑工程开挖与监测欧阳光明(2021.03.07)1. 基坑开挖1.1 基坑开挖一般规定1.1.1 基坑开挖工程包括无围护结构的放坡基坑开挖和有围护结构的基坑开挖,以及与之相配合的地下水控制措施。

1.1.2 基坑开挖前,应根据该工程结构型式、基坑深度、地质条件、气候条件、周围环境、施工方法、施工工期和地面荷载等有关资料,确定基坑开挖方案和地下水控制施工方案。

1.1.3 基坑开挖方案内容主要包括:支护结构的龄期、机械选择、基坑开挖时间、分层开挖深度及开挖顺序、坡道位置和车辆进出场道路、施工进度和劳动组织安排、降排水措施、监测方案、质量和安全措施,以及基坑开挖对周围建筑物需采取保护的措施等。

1.1.4 基坑边缘位置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,弃土堆置高度不应超过1.5m,并且不能超过设计荷载值,在垂直的坑壁边,此安全距离还应适当加大。

软土地区不宜在基坑边堆置弃土。

1.1.5施工中机具设备停放的位置必须平稳,大、中型施工机具距坑边距离应根据设备重量、基坑支撑情况、土质情况等,经计算确定。

1.1.6 采用机械开挖土方时,需保持坑底土体原状结构,应在基坑底及坑壁留150~300mm厚土层,由人工挖掘修整。

同时,要设集水坑,及时用泵排除坑底积水。

1.1.7基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常复测检查。

1.1.8 基坑周围地面应进行防水、排水处理,严防雨水等地面水浸入基坑周边土体。

1.1.9 基坑开挖完成后,应及时清底验槽,减少暴露时间,防止暴晒和雨水浸刷破坏地基土的原状结构。

1.1.10基坑验槽后,及时浇筑垫层封闭基坑;垫层要做到基坑满封闭。

基坑中工程桩桩头处理宜在垫层铺设后进行。

1.1.11土方开挖过程中,特别是冬季、雨季、汛期施工时,注意气候、降雨、降温等预报,按施工方案的规定,采取必要的安全防护措施。

1.2 基坑开挖1.2.1基坑开挖前,应熟悉围护结构撑锚系统的设计图纸,包括支护挡墙的类型,撑锚位置、标高及设置方法等设计要求。

(完整版)基坑开挖工艺流程及施工方法

(完整版)基坑开挖工艺流程及施工方法

8.2.1地下一层基坑开挖工艺流程及施工方法8.2.1.1开挖工艺流程非付费区通道及1号线1号出入口和风亭为地下一层结构,基坑开挖在10m 内,具体施工流程如下:(1)待地下墙和围护桩达到设计要求后,且降水至一定标高后,挖土至压顶梁以下150mm,施工顶圈梁与第一道混凝土支撑,进行混凝土养护。

(2)当第一道支撑和围囹混凝土强度达到80%设计强度,且降水至一定标高后,竖向分层分段开挖至第二道钢支撑标高,架设第二道钢支撑。

(3)当第二道钢支撑架设完成,且降水至一定标高后,分层分段开挖至底板底面标高,进行拣底开挖,坑底以上30cm及地梁,承台,集水井等局部深处土方采用人工修整,并应随挖随铺垫层,严禁超挖。

8.2.1.2开挖方法1号线出入口及风亭基坑纵向分2段竖向分3层开挖。

坑内采用一台0.5方小型挖掘机水平倒土配合PC300长臂挖掘机垂直运输,长臂挖掘机停靠在基坑东侧。

提高挖土的施工效率在开挖过程中做好场地规划,合理调配运输车辆,及时架设支撑。

详见图8-2-1。

图8-2-1 地下一层土方开挖示意图开挖时先挖中间土体,后挖两侧土体,预留两侧反压土体,有效控制围护结构侧向位移。

竖向分层厚度与钢管支撑标高结合,每层土方开挖至支撑以下0.5m 后,及时施作钢管支撑体系并预加轴力。

基坑挖到基底设计标高以上20~30cm 时,采用人工开挖,超挖处采用石砾、砂填至设计标高。

8.2.1.3基坑开挖控制参数第一层表层土方开挖对施工无影响,可全部开挖并施工第一道混凝土撑并养护,待强度达到80%后,进行第二层土方开挖;在第二道钢支撑的土层开挖中,每小段纵向开挖宽度为6m,土方在8小时内完成,随即在8小时内完成相应的支撑架设,并施加预应力;在第三土层开挖中,开挖到底板底面后,及时施工垫层砼和底板砼。

基坑开挖纵坡不得陡于1:3,竖向分层厚度不得大于3.5m,纵向分段长度不宜长于20m。

在基坑土方开挖中严格按开挖坡度施工,严禁在土方开挖中出现垂直土壁。

基坑开挖施工工艺流程

基坑开挖施工工艺流程

基坑开挖施工工艺流程基坑开挖是土木工程中的重要环节,对于建筑物的稳定性和安全性具有至关重要的作用。

在进行基坑开挖时,需要按照一定的工艺流程进行,以确保施工的顺利进行和工程质量的保障。

下面将介绍基坑开挖的施工工艺流程。

1. 前期准备工作。

在进行基坑开挖之前,首先需要进行前期准备工作。

这包括对施工现场进行勘察和测量,了解地下管线、地质情况等信息,制定详细的施工方案和安全预案。

同时,还需要进行场地清理和平整,清除可能影响开挖施工的障碍物,确保施工现场的安全和整洁。

2. 基坑支护。

在进行基坑开挖之前,需要对基坑进行支护,以防止基坑坍塌和土体滑塌的情况发生。

常见的基坑支护方式包括钢支撑、深基坑支护墙、土钉墙等。

选择合适的支护方式,并按照设计要求进行支护施工,确保基坑的安全稳定。

3. 开挖施工。

基坑支护完成后,即可进行开挖施工。

在进行开挖时,需要根据设计要求和施工方案,采用合适的机械设备进行开挖作业。

同时,要注意对开挖过程中的土体进行及时处理和清理,确保施工现场的整洁和安全。

4. 地下管线处理。

在开挖过程中,可能会遇到地下管线,需要对地下管线进行处理和保护。

对于已知的地下管线,需要提前标明并进行保护措施;对于未知的地下管线,需要谨慎处理,以免造成不必要的损失和事故。

5. 检查验收。

在基坑开挖完成后,需要进行检查验收工作。

对基坑开挖的质量和安全进行全面检查,确保基坑开挖的质量符合设计要求,并且施工现场的安全得到保障。

6. 基坑支撑。

在基坑开挖完成后,需要对基坑进行支撑,以保证基坑的稳定。

根据设计要求,选择合适的支撑方式进行支撑施工,确保基坑的安全稳定。

7. 后续施工。

基坑开挖完成后,即可进行后续的土建施工和建筑施工。

在进行后续施工时,需要根据基坑开挖的情况和支撑情况,采取相应的施工措施,确保施工的顺利进行和工程质量的保障。

总结。

基坑开挖是土木工程中的重要环节,对于建筑物的稳定性和安全性具有至关重要的作用。

在进行基坑开挖时,需要严格按照施工工艺流程进行,确保施工的顺利进行和工程质量的保障。

基坑开挖流程及步骤

基坑开挖流程及步骤

基坑开挖流程及步骤宝子,今天咱来唠唠基坑开挖的流程和步骤哈。

一、前期准备。

基坑开挖之前啊,那得先把好多事儿都整明白喽。

得有专业的人去勘探这个地儿,就像给地做个体检似的,看看地下是啥情况,有没有啥特殊的土啊,有没有地下水啥的。

然后呢,根据这些情况设计好基坑的大小、深度这些关键数据。

这时候啊,还得把施工场地给清理干净咯,那些乱七八糟的东西都得搬走,就像给要干活儿的地儿腾出个干净的舞台一样。

而且啊,要把施工用到的那些设备,像挖掘机之类的,都准备好,可不能到时候要用了才发现没有,那可就抓瞎啦。

二、测量放线。

这一步可重要啦。

就像给基坑在地上画个轮廓一样。

施工的师傅们拿着那些测量的仪器,在地上精准地把基坑的边界给标出来。

这就好比是给挖掘机大哥画个路线图,告诉它从哪儿开始挖,挖到哪儿就得停。

要是这一步没做好,那挖出来的基坑可能就歪歪扭扭的,不符合要求啦。

三、分层开挖。

好啦,前面准备妥当了,就开始挖啦。

不过可不能一下子就挖到很深哦。

要一层一层地挖,就像吃蛋糕一样,一层一层来。

为啥呢?因为如果挖得太深太快,基坑周围的土可能就会塌下来,那可就危险啦。

在挖的过程中,还得随时注意有没有挖到之前勘探说的那些特殊的东西,比如说地下管道之类的,要是不小心挖坏了,那麻烦可就大咯。

四、排水处理。

要是地下有水的话,那得赶紧处理。

一般会在基坑里弄个排水的系统,像挖个小沟,放个抽水机啥的。

把水抽出去,这样才能保证基坑里干活儿的地方是干干爽爽的。

不然啊,工人师傅们在水里泡着干活儿,多难受呀,而且水太多也会影响基坑的稳定性呢。

五、边坡防护。

为了防止基坑周围的土坡塌下来,还得给它做防护。

就像给土坡穿上一层保护衣一样。

有的会用一些材料把坡给加固一下,或者种点草啥的,让土坡能稳稳地待在那儿,不会突然就倒下来给基坑里的人来个“突然袭击”。

六、基底处理。

挖到基坑的底部也得好好处理一下。

要把底部弄得平平整整的,要是有软的地方,还得加固一下。

这就好比是给盖房子打个好基础,基础要是没整好,上面盖的房子可能就会出问题啦。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

*欧阳光明*创编 2021.03.078.2.1地下一层基坑开挖工艺流程及施工方法欧阳光明(2021.03.07)8.2.1.1开挖工艺流程非付费区通道及1号线1号出入口和风亭为地下一层结构,基坑开挖在10m内,具体施工流程如下:(1)待地下墙和围护桩达到设计要求后,且降水至一定标高后,挖土至压顶梁以下150mm,施工顶圈梁与第一道混凝土支撑,进行混凝土养护。

(2)当第一道支撑和围囹混凝土强度达到80%设计强度,且降水至一定标高后,竖向分层分段开挖至第二道钢支撑标高,架设第二道钢支撑。

(3)当第二道钢支撑架设完成,且降水至一定标高后,分层分段开挖至底板底面标高,进行拣底开挖,坑底以上30cm及地梁,承台,集水井等局部深处土方采用人工修整,并应随挖随铺垫层,严禁超挖。

8.2.1.2开挖方法1号线出入口及风亭基坑纵向分2段竖向分3层开挖。

坑内采用一台0.5方小型挖掘机水平倒土配合PC300长臂挖掘机垂直运输,长臂挖掘机停靠在基坑东侧。

提高挖土的施工效率在开挖过程中做好场地规划,合理调配运输车辆,及时架设支撑。

详见图8-2-1。

图8-2-1 地下一层土方开挖示意图开挖时先挖中间土体,后挖两侧土体,预留两侧反压土体,有效控制围护结构侧向位移。

竖向分层厚度与钢管支撑标高结合,每层土方开挖至支撑以下0.5m后,及时施作钢管支撑体系并预加轴力。

基坑挖到基底设计标高以上20~30cm时,采用人工开挖,超挖处采用石砾、砂填至设计标高。

8.2.1.3基坑开挖控制参数第一层表层土方开挖对施工无影响,可全部开挖并施工第一道混凝土撑并养护,待强度达到80%后,进行第二层土方开挖;在第二道钢支撑的土层开挖中,每小段纵向开挖宽度为6m,土方在8小时内完成,随即在8小时内完成相应的支撑架设,并施加预应力;在第三土层开挖中,开挖到底板底面后,及时施工垫层砼和底板砼。

基坑开挖纵坡不得陡于1:3,竖向分层厚度不得大于3.5m,纵向分段长度不宜长于20m。

在基坑土方开挖中严格按开挖坡度施工,严禁在土方开挖中出现垂直土壁。

8.2.2地下三层基坑开挖工艺流程及施工方法8.2.2.1开挖工艺流程5号线主体车站为地下三层结构,标准段开挖深度23.82m,端头井开挖深度25.42m,具体施工流程如下:(1)待地下墙和围护桩达到设计要求后,且降水至一定标高后,挖土至冠梁以下150mm,施工顶圈梁与第一道混凝土支撑,进行混凝土养护。

(2)当第一道支撑混凝土强度达到设计强度的80%且降水至一定标高后,竖向分二层分段开挖至第二道支撑标高,施工第二道砼支撑和围囹,进行混凝土养护。

(3)当第二道支撑和围囹混凝土强度达到80%设计强度,且降水至一定标高后,分层分段开挖至第三道支撑标高,架设第三道钢支撑。

(4)降水至一定标高后,分段向下开挖第五层土方,施工第四道混凝土支撑,进行混凝土养护。

(5)当第四道混凝土强度达到80%设计强度,且降水至一定标高后,分层分段开挖第六层土方至底标高,架设第五道钢支撑。

(6)降水至一定标高后,分层分段开挖第七层土方架设第6道钢支撑。

(7)降水至一定标高后,北端头井二期及南端头井继续向下开挖第八层土方,架设第7道钢支撑。

(8)降水至一定标高后,分段进行土方捡底,坑底以上30cm 及地梁,承台,集水井等局部深处土方采用人工修整,并应随挖随铺垫层,严谨超挖。

8.2.2.2开挖方法车站土方开挖施工受场地狭小影响,施工便道狭窄。

计划在南北基坑各开一个工作面,每个作业面配1台PC220挖掘机,1台PC300长臂挖掘机,1套蚌式抓斗及2台0.3 m3小型挖掘机。

北端头井二期及南端头井竖向分9层开挖,标准段及北端头井一期基坑竖向分8层开挖。

第一层土方采用1台PC220挖掘机进行施工;第二、三、四、五层土方采用1台长臂挖掘机+2台0.5m3小型挖掘机下坑翻土配合挖土;南北基坑各开一个工作面,每个工作面基坑配1台长臂挖掘机在地面上垂直挖土,基坑中部长臂挖掘机够不到的地方,则每个工作面采用2台0.5m3小挖掘机下到基坑里面,将基坑中部土倒到基坑围护结构边上进行水平倒土,中间土倒至基坑边上由长臂挖掘机运至地面。

第五层以下各层土方开挖1套蚌式抓斗+2台0.5m3小型挖掘机下坑翻土配合挖土;基坑底面以上30cm厚土方采用人工开挖。

详见图8-2-2主体基坑开挖示意图及附图8-2-3和8-2-4主体基坑土方开挖纵剖面图。

图8-2-2基坑开挖方法示意图8.2.2.3基坑开挖控制参数在第一、二道支撑的土层开挖中,每小段纵向开挖宽度为6m,土方在8小时内完成,随即在8小时内完成相应的支撑架设,并施加预应力;在第二道支撑以下的土层开挖中,每小段纵向开挖宽度为3m,小段土方要在8小时内完成,随即在以后8小时完成支撑架设并施加预应力。

基坑开挖纵坡不得陡于1:3,竖向分层厚度不得大于3.5m,纵向分段长度不宜长于20m。

在基坑土方开挖中严格按开挖坡度施工,严禁在土方开挖中出现垂直土壁。

开挖到底板后,及时施工垫层砼和底板砼。

8.2.3基坑开挖技术要点1、基坑开挖必须在地下墙、墙顶圈梁及坑底加固达到设计强度后方可进行。

2、基坑开挖时,基坑两侧、坡顶地面超载不得大于20Kpa,以防地面荷载对基坑侧压过大,引起基坑侧墙变形及基坑底隆起。

如需在坡顶堆载或行驶车辆,必须进行稳定核算。

当基坑开挖前的准备工作已经就绪,围护结构已经达到设计强度,基坑降水效果符合要求后,方可开始基坑开挖。

3、基坑开挖必须分段、分区、分层、对称进行,不得超挖。

放坡要求不得陡于1:3.0,每步开挖所暴露的部分地下墙体宽度宜控制在3m-6m,每层开挖深度不大于3.5m,严禁在一个工况条件下一次开挖到底。

开挖5号线车站基坑近换乘节点处时,场地允许条件下应以于1号线车站为中轴线对称开挖,确保已完成的1号线车站主体结构安全。

4、纵向放坡开挖时,应在坡顶外设置截水沟或挡水土提,防止地表水冲刷坡面和基坑外排水再回流渗入坑内,对暴露时间较长或可能受暴雨冲刷的纵坡采用钢丝网水泥喷浆等坡面保护措施,严防纵向滑坡。

5、基坑开挖后,应及时设置坑内排水沟和集水井,防止坑底积水。

开挖到基底后及时施工C20砼垫层。

6、土方开挖的顺序、方法必须遵循"开槽支撑、先撑后挖、分层开挖、严禁超挖"的原则。

7、开挖至钢支撑底标高0.5m时及时施作钢管支撑体系并预加轴力,每一工况挖土及钢支撑的安装时间不得超过24小时。

8、机械挖土时,坑底应保留30cm厚土层用人工挖除整平,防止坑底土扰动,并合理确定土体回弹超挖量。

9、采用机械挖土时,挖土机械和车辆不得直接在支撑上行走操作,严禁挖土机械碰撞支撑、立柱、井点管、围护墙,支撑顶面不应作用施工荷载,并严禁堆放杂物。

10、基坑开挖至底面后,应及时施作接地网。

11、在施工过程中,特别是在接近管线的范围和管线埋深的可能深度范围内,应人工小心挖掘,以免破损、损坏管线,确保在施工期间所有地下管线的安全和正常使用。

12、土方开挖过程中及时封堵地下墙接缝或墙体上的渗漏点,并注意保护坑内降水井,确保降水、排水系统的正常运转。

雨季施工时,应准备一定量的抽排水设备,以便大雨时及雨后及时抽排基坑积水,避免基坑被雨水浸泡。

13、基坑开挖过程中严禁超挖,基坑纵向放坡不得大于安全坡度,14、加强基坑稳定的观察和监控量测工作,以便发现施工安全隐患,并通过监测反馈及时调整开挖程序。

特别应加强对钢支撑轴力及变形的监测,确保支撑的稳定性,必要时采取钢构件对支撑及纵梁进行加强处理。

15、主体基坑北侧为6层信号楼,离车站基坑端头井段围护结构仅6.95m。

基坑开挖前,在北端头井地连墙外侧施工一排直径1000@750高压旋喷桩,加固深度为地面至以下20米,以减小车站土方开挖时对该6层信号楼的影响。

并且对信号楼基础预埋注浆管,在基坑施工过程中对信号楼加强监测,一旦发现监测数据过大,对信号楼基础进行跟踪注浆。

16、本站基坑属超宽超深基坑,施工风险较大,基坑开挖时,应准备一定数量的钢支撑,根据施工监测情况,必要时增设钢支撑,以控制连续墙变形基坑安全。

17、本站基底存在深厚承压水层,承压水水头与江水水位关系密切,基坑底部特别是承台坑中坑部位的整体稳定及基底管涌等与承压水头十分密切,本站设计虽已考虑将连续墙穿透承压水层进入基岩,但施工时应确保连续墙施工质量,特别是墙底入岩深度必须达到设计要求,同时保证连续墙接头质量,接头处应预埋注浆管,准备一定数量的水泥玻璃浆液,以备需要时进行注浆处理,截止承压水。

18、基坑开挖施工时,应准备一定量的水泥-玻璃浆液,以备墙缝间渗漏水,及时进行注浆封堵;同时应准备一定量基坑回填料,以备基底出现管涌和隆起时,进行回填堆堵。

19、基坑开挖时,应加强监测,特别在基坑开挖急剧阶段,更应密切监测,发现监测数据有异常或急剧变化时,应停止开挖,并采取措施防止不利情况的进一步发生,同时告知建设相关各方,及时进行会诊,找出解决问题的办法,坚决杜绝施工人员擅自冒险抢急施工。

加强施工场地周围建筑物和地下管线、基坑的观察和监控量测工作,通过监测反馈及时调整开挖程序,若发现安全隐患,及时采取防护措施。

20、基坑土方在进行纵向分段分层开挖时,需合理控制边坡高度及边坡坡率,边坡高度不得超过2米,坡率不得大于1:3,保证纵向边坡的稳定及安全。

21、土方开挖到各层钢管支撑底部要求标高时,及时架设支撑。

22、基坑开挖前二十天进行基坑内降潜水,以提高土体的抗剪强度,基坑开挖时,确保地下水位在开挖面以下3m;降水开始后,定期对基坑内外的水位观测孔水位进行观测,若发现基坑外水位异常变化,立即组织人员查找渗漏点并进行封堵。

土方开挖过程中,若发现地下连续墙有渗漏现象,需及时封堵。

注意保护降水井特别是降压井不受损坏,确保降水、排水系统正常运转。

23、基坑开挖过程中严禁超挖,对暴露时间较长或可能受暴雨冲刷的纵坡采用彩条布覆盖的保护措施,防止纵向滑坡。

24、在基坑开挖过程中,需做好基坑内外的排水工作。

在基坑周边设置排水沟,在坡顶外设置截水沟或挡水堤,排除地面明水,防止地面明水流入基坑内。

在基坑内及时设置排水沟和集水井,防止基坑内积水。

25、机械开挖的同时辅以人工配合,特别是基底以上20~30cm的土层采用人工开挖,以减少超挖、保持坑底土体的原状结构。

局部超挖部分采用砂砾回填,并及时施工砼垫层,封闭坑底。

26、雨季开挖变形控制措施(1)、测量人员对设在基坑周边设置的观测桩,应及时观测,随时观察基坑边坡的稳定状况。

特别是下雨期间及其雨后,一旦发生情况应及时处置并报告项目部。

(2)、基坑四周6米范围内严禁大型震动性较大的机械作业,3米范围内严禁堆放重物。

(3)、挖土应按施工方案规定的开挖路线、顺序、范围、底部各层标高进行开挖,弃土堆放位置。
