电渣压力焊钢筋技术交底

合集下载

钢筋电渣压力焊技术交底

钢筋电渣压力焊技术交底

许昌电信综合生产楼钢筋电渣压力焊技术交底一、施工准备1.从事电渣压力焊操作人员必须持有上岗合格证。

2.熟悉图纸弄清各节点暗柱主筋的钢筋级别,直径和焊接位置,不得搞错。

3.本次采用电渣压力焊的钢筋为Ф16、Ф18、Ф20、Ф22、Ф25五种,在钢筋混凝土结构中为竖向连接。

4.可采用LDZ-32A型交流弧焊机,电源电压380V,初级电流102A,空载电压75V。

一台焊接电源可供数个焊接机交替使用。

5.参数选择渣池电压——25~35V焊接电流——400~450V焊接通电时候——20~25S6.凡钢筋端部有弯折,必须矫直或切除;有铁锈必须清除。

二、工艺程序1.引弧过程采用直接引弧法,在通电后迅速将上钢筋提起,使两端头之间的距离为2~4mm引弧,当钢筋端头夹杂不导电物质或端头过于平滑,造成引弧困难时,可多次把上钢筋移下与下钢筋短接后再提起,达到引弧目的。

2.电弧过程亦称造渣,靠电弧的高温作用,将钢筋端部的凸出部分不断烧化,同时将接口周围的焊剂充分溶化,形成一定深度的渣池。

3.电渣过程渣池形成一定深度后,将上钢筋缓缓插入渣池中,此时,电弧熄灭,进入电渣过程。

由于电流直接通过渣池,产生大量的电阻热,使渣池温度升到近2000℃,将钢筋端头迅速而均匀地熔化。

4.挤压过程在停止供电的瞬间,对钢筋施加挤压力,把焊口部分烧化的金属,熔渣及氧化物等杂全部挤出结合面。

三、质量要求1.外观检查①接头焊包应饱满和均匀,钢筋表面无明显烧伤等缺陷。

②接头处钢筋轴线的偏移不得超过0.1d,且不大于2mm。

③接头处弯折不得大于4°。

凡外观检查不合格接头,应切除重焊。

2.拉伸试验以每300个同类型接头作为一批,从每批成品中切取三个试探进行拉伸试验,三个试件不得低于该级别钢筋的抗拉强度标准值,若有一个试样的抗拉强度低于规定数值,应取双倍数量的试样进行复验,复验结果如仍有一个试样不合格,则该批接头即为不合格品。

交底人:接底人:年月日。

钢筋焊接技术交底

钢筋焊接技术交底
钢筋焊接质量技术交底
施工单位
广东腾越建筑工程有限公司
工程名称
建瓯碧桂园丹一期
分部工程
主体分部
交底部位
基础与主体
日 期
年 月 日






内容一、施工准备来自(一)作业条件1、电渣压力焊的作业人员必须持证上岗。
2、电渣压力焊钢筋在竖向或倾斜度在4°范围内应用。
3、电压表、时间显示器应齐全,焊剂筒的直径应与所焊钢筋的直径相适应。
(一)焊接生产中,焊工应对焊接接头逐个进行自检。自检项目如下:
1、轴线偏移不得超过0.1d或2mm。
2、接头处弯折角不得大于 7/100。
3、接头四周焊包突出钢筋表面的高度应大干等于4mm
4、钢筋表面应无明显烧伤缺陷。
三、工艺流程
安放焊接夹具一引弧、电弧、电渣一挤压一清渣
四、操作工艺
(一)电渣压力焊可采用交流或直流电源。焊机容量应根据所焊钢筋直径选定。
直接引弧法是在通电后迅速将上钢筋提起,使两端头之间的距离为2~4mm引弧。这种过程很短。当钢筋端头夹杂不导电物质或端头过于平滑造成引弧困难时,可以多次把上钢筋移下与下钢筋短接后再提起,达到引弧目的。
3、引燃电弧后,靠电弧的高温作用,将钢筋端头凸出部分不断烧化,同时将接口周围的焊剂充分熔化,形成一定深度的渣池。
五、安全要求:
1、电焊机必须由专业电工接线。
2、操作工人必须正确佩戴安全帽。
3、焊接时,在旁协助人员要多注意上部钢筋的稳固性,防止落下伤人。
焊接完成后,拆除夹具时要注意钢筋温度是否过高,防止烫伤。
专业技术负责人:交底人:接受人:
4、在正式焊接前,每一个作业人员应对其在工程中准备进行电渣压力焊的钢筋各做3个模拟试件,经拉伸试验合格后,方能上岗操作。

钢筋技术交底记录

钢筋技术交底记录
5)在主、次梁受力筋下均应垫块(或塑料卡),保证保护层的厚度。受力筋为双排时,
可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计要求。
6)梁中箍筋应与主筋垂直,箍筋的接头应交错设置,箍筋转角与纵向钢筋的交叉点均应扎牢。箍筋弯钩的叠合处,在梁中应交错绑扎,箍筋弯钩应为135º,平直部分长度为10d。如果做成封闭箍时,单面焊缝长度应为5d。
2、钢筋调直
采用调直机调直钢筋,经过调直工艺后,钢筋应平直,无局部曲折。
3、钢筋切断
要将同规格钢筋根据不同长度长短搭配,统筹排料,先断长料,后断短料,减少短头,减少损耗。钢筋断口有马蹄形或起弯现象时,必须重新切断。切断长度允许误差为±10mm。
4、钢筋弯曲成型
弯曲成型采用钢筋弯曲机和手动弯曲工具配合进行,弯曲后钢筋平面上没有翘曲不平现象,弯曲点处不得有裂纹。
1)将基础垫层清理干净,画好钢筋间距线。
2)将基础底板下部钢筋用塔吊运至事先划分好的区域,按设计及规范要求短向在下长向在上,按照图纸要求间距180mm开始摆放。
3)双向主筋的钢筋网,则需交全部钢筋相交点扎牢,不得采用隔一绑一梅花状绑扎必须满绑满扎。相邻绑扎点的钢丝必须牢固,防止整体钢筋移位。
4)在底层钢筋的交叉点的下部垫水泥砂浆垫块间距600mm,呈梅花状布置,板上下部钢筋的端头为90度弯钩,平直段长度为12d,附加钢筋随同向板筋按先后顺序同时进行。
5、钢筋下料要按图纸及规范要求尺寸下料,根据进场钢筋的原材长度计算,长短料配合下杜绝浪费或者过多料头。料头应该规格及长短分别放置,方便利用,严禁将长料头切短,发现一次罚款1000元。
三、钢筋的贮存
根据工程进度计划及现场实际情况将加工成型的钢筋分期、分批,整齐码放,并挂牌标识,做到整洁清楚,一目了然。

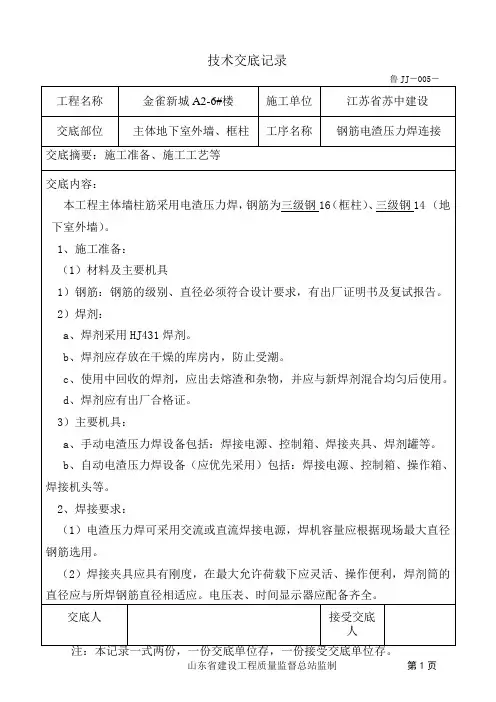

柱钢筋电渣压力焊

柱钢筋电渣压力焊
交底部位
主体地下室外墙、框柱
工序名称
钢筋电渣压力焊连接
交底摘要:施工准备、施工工艺等
交底内容:电渣压力焊接头缺陷及消除措施
焊接缺陷
措施
轴线偏移
1、矫直钢筋端部
2、正确安装夹具和钢筋
3、避免过大的顶压力
4、及时修理和更换夹具
弯折
1、矫直钢筋端部
2、注意安装及扶持上钢筋
3、避免焊后过快卸夹具
4、修理或更换夹具
烧伤
1、钢筋导电部位除掉铁锈
2、尽量夹紧钢筋
焊包下淌
1、彻底封堵焊剂桶的漏孔
2、避免焊后过快回收焊剂
4、接头的外观检查
每一楼层施工完成后,首先应当对竖向结构主筋实施电渣压力焊,再进行其他钢筋的绑扎。这样的工序十分有利于钢筋电渣压力焊接头的外观检查,同时也
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
(1)在一般构筑物中应以300个同级别钢筋接头为一批。
(2)在现浇钢筋砼构件中,应以每一楼层或施工区段中300个同级别钢筋接头作为一批,不足300个接头仍应作为一批。
当试验结果显示,3个试件中有一个试件的抗拉强度低于规定值时,应再取6个试件进行复验。复验结果,仍有1个试件的抗拉强度小于规定值时,应确认该批钢筋接头为不合格。
2)焊剂:
a、焊剂采用HJ431焊剂。
b、焊剂应存放在干燥的库房内,防止受潮。
c、使用中回收的焊剂,应出去熔渣和杂物,并应与新焊剂混合均匀后使用。
d、焊剂应有出厂合格证。
3)主要机具:
a、手动电渣压力焊设备包括:焊接电源、控制箱、焊接夹具、焊剂罐等。
b、自动电渣压力焊设备(应优先采用)包括:焊接电源、控制箱、操作箱、焊接机头等。

竖向钢筋电渣压力焊技术交底29

竖向钢筋电渣压力焊技术交底29

表—4 施工单位:广西二建四分公司填发日期:2005年月日
审核:交底人:
表—4 施工单位:广西二建四分公司填发日期:2005年月日
建筑安装工程
技术交底单
表—4 施工单位:广西二建四分公司填发日期:2005年月日
审核:交底人:
建筑安装工程
技术交底单
表—4 施工单位:广西二建四分公司填发日期:2005年月日
审核:交底人:
建筑安装工程
技术交底单
表—4 施工单位:广西二建四分公司填发日期:2005年月日
审核:交底人:
建筑安装工程
技术交底单
表—4 施工单位:广西二建四分公司填发日期:2004年月日
交底人:。

电渣压力焊安全技术交底四篇

电渣压力焊安全技术交底四篇

电渣压力焊安全技术交底四篇篇一:电渣压力焊安全技术交底一、准备工作:1、在钢筋正式焊接前,应进行现场条件下的焊接性能试验。

合格后,方可正式加工施焊。

2、钢筋在工地车间下料并加工成型,拖车托运至摇头扒杆吊运点,摇头扒杆吊至操作平台。

在一模混凝土浇筑完毕即可进行上一模钢筋焊接。

3、钢筋焊接施工前,应清除钢筋表面上的锈斑油污、杂物等;钢筋端部若有弯折、扭曲时,应予以矫直或切除。

4、电渣压力焊焊机容量应根据所焊钢筋直径选定。

5、焊接夹具应具有足够刚度,在最大允许荷载下应移动灵活,操作便利,电压表、时间显示器应配备齐全。

二、操作程序及方法:1、不同直径钢筋焊接时,上下两钢筋轴线应在同一直线上。

2、焊接参数包括焊接电流、焊接电压和通电时间,宜符合下表规定。

钢筋直径焊接电流(A)焊接电压(V) 焊接通电时间(S)电弧过电渣过电弧过程电渣过程(mm) 程程14 200~22035~45 18~22 12 316 200~250 14 418 250~300 15 520 300~350 17 522 350~400 18 63、焊接夹具的上下钳口应夹紧于上、下钢筋上;钢筋一经夹紧,不得晃动。

4、引弧过程:宜采用铁丝圈引弧法,也可采用直接引弧法。

a、铁丝圈引弧法是将铁丝圈放在上、下钢筋端头之间,高约10mm,电流通过铁丝圈与上、下钢筋端面的接触点形成短路引弧。

b、直接引弧法是在通电后迅速将上钢筋提起,使两端头之间的距离为2~4mm引弧。

当钢筋端头夹杂不导电物质或过于平滑造成引弧困难时,可以多次把上钢筋移下与下钢筋短接后再提起,达到引弧目的。

5、电弧过程:靠电弧的高温作用,将钢筋端头的凸出部分不断烧化;同时将接口周围的焊剂充分熔化,形成一定深度的渣池。

6、电渣过程:渣池形成一定深度后,将上钢筋缓缓插入渣池中,此时电弧熄灭,进入电渣过程。

由于电流直接通过渣池,产生大量的电阻热,使渣池温度升到近2000度,将钢筋端头迅速而均匀熔化。

钢筋电渣压力焊施工技术交底(完整版)


电弧过程,延时充分:电渣过程,短而稳定:挤压过程,压力适当。若出现异常
现象,应参照下表查找原因,及时清除。
钢筋电渣压力焊接头焊接缺陷及防止措施
项次 焊接缺陷




1. 矫直钢筋端部
2. 正确安装夹具和钢筋
1
轴线偏移 3. 避免过大的挤压力
4. 及时修理或更换夹具
1. 矫直钢筋端部
2. 注意安装与扶持上钢筋
设计要求和施工规范的规定。 检验方法;观察或尺量检查。
4.1.3 电渣压力焊接头的力学性能检验必须合格。力学性能检验时,从每批接头 中切取 3 个接头作拉伸实验。
4.1.3.1 在一般构筑物中,以 300 个同钢筋级别接头作为一批。
注册建造师(项目经理):(签字)
参加单位及人 员签字
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
SG—006
技术 交底
交底内容:
4.1.3.2 在现浇钢筋混凝土结构中,以每一楼层或施工区段的同级别钢筋接头作 为一批,不足 300 个接头仍作为一批。 检验方法:检查焊接试件试验报告单。
4.2 基本项目:钢筋电渣压力焊接头应逐个进行外观检查,结果应符合下列要求: 4.2.1 焊包较均匀,突出部分最少高出钢筋表面 4㎜。 4.2.2 电极与钢筋接触处,无明显的烧伤缺陷。 4.2.3 接头处的弯折角不大于 4º。 4.2.4 接头处的轴线偏移应不超过 0。1 倍钢筋直径,同时不大于 2㎜。外观检查不
四川精正建设管理咨询有限公司
施工单位 本交底适用与工业与民用建筑钢筋混凝土结构中直径 14–40㎜的 I–II 级竖向或斜
中国建筑第六工程局有限公司
交底部向位 (倾斜度 4:1 范围内)钢筋的连接。

电渣压力焊技术交底

4.施工工艺要求:
1)凡施焊的各种钢筋均应有材质证明书和试验单,焊剂应有合格证 ,须存放在干燥的库房处,使用回收的焊剂应清除熔渣和其他杂物,并与新焊剂混合均匀后使用。电渣压力焊应用于柱、墙等现浇砼结构竖向受力钢筋的连接,在每批钢筋正式焊接前,要在现场条件下进行焊接性能试验,试验合格后方可正式施焊。焊接钢筋之前要清除钢筋端部的锈斑、油污、杂物等,钢筋端部有弯折时要矫正或切除。3)接头处的弯折 Nhomakorabea不大于4°;
4)接头处的轴线偏移不得大于钢筋直径的0.1倍,且不得大于2mm。
外观检查不合格的接头应切除重焊,或采取补强焊接措施。
3.电渣压力焊接头拉伸试验结果,3个试件的抗拉强度均不得小于该级别钢筋规定的抗拉强度。当试验结果有1个试件的抗拉强度低于规定值,应再取6个试件进行复检。复检结果,当仍有1个试件的抗拉强度小于规定值,应确认该批接头为不合格。
1)在一般建(构)筑物中,应以300个同级别钢筋接头作为一批;
2)在现浇钢筋混凝土多层结构中,应以每一楼层或施工区段中300个同级别钢筋接头作为一批,不足300个接头仍应作为一批。
(2)电渣压力焊接头外观检查结果应符合下列要求:
1)四周焊包均匀凸出钢筋表面的高度应大于或等于4mm;
2)钢筋与电极接触处,应无烧伤缺陷;
审核人
交底人
接收人
技术交底记录
共2页
工程名称
交底日期
施工单位
分项工程名称
电渣压力焊
交底提要
1.在正式焊接生产之前,采用与生产相同的钢筋和焊剂,制作3个抗拉试件,试验合后,才允许正式生产。
2.电渣压力焊接头的质量验收(包括外观检查和强度试验):
(1电渣压力焊接头应逐个进行外观检查。当进行力学性能试验时,应从每批接头中随机切取3个试件做拉伸试验,且应按下列规定抽取试件:

最全电渣压力焊技术交底

陷;接头处的弯折角不得大于4°;接头处的轴线偏移不得大于钢筋直径的0.1倍,且不得
大于2mm。
3.安全措施
1焊机要经常维护保养并定期检修,确保正常使用。
2全体施工人员应严格遵守安全操作规程。
3进入施工现场应正确佩戴安全帽,按标准系挂安全带,同时检查现场是否符合
作业条件。
4夜间施工应有足够的照明。
5在楼层上施工时严禁向楼下抛掷任何东西。
技术交底记录
共 页第 页
交底单位
综合楼项目部
交底人
签字:
接底单位
接底人
签字:
分部分项工程名称
电渣压力焊
审批人
签字:
1.施工工艺要求:
凡施焊的各种钢筋均应有材质证明书和试验单,焊剂应有合格证,须存放在干燥的
库房处,使用回收的焊剂应清除熔渣和其他杂物,并与新焊剂混合均匀后使用。电渣压力焊 应用于柱、墙等现浇砼结构竖向受力钢筋的连接,在每批钢筋正式焊接前,要在现场条件下 进行焊接性能试验,试验合格后方可正式施焊。焊接钢筋之前要清除钢筋端部的锈斑、油污、
杂物等,钢筋端部有弯折时要矫正或切除。
施工时焊接夹具的上下钳口要夹紧上下钢筋,不得晃动;引弧采用铁丝圈或焊条头
引弧法,,引燃电弧后应先进行电弧过程,然后加快上部钢筋下送速度,使钢筋端面与液态 渣池接触,转变为电渣过程,最后在断电的同时, 迅速下压上部钢筋, 挤出融化金属和熔渣; 接头焊接完毕,要停歇后才能回收焊剂和卸下夹具,并敲去渣壳。焊头应四周均匀,凸出钢 筋表面的咼度不应小于4mm,焊接过程中焊工应进行自检,当发现偏心、弯折、烧伤、焊
交ห้องสมุดไป่ตู้底时间
年 月 日
包不均匀等焊接缺陷时,应进行返工处理。
2.质里标准

钢筋电渣压力焊施工技术交底

钢筋电渣压力焊施工技术交底钢筋电渣压力焊接工程技术交底一、施工准备一)材料要求钢筋的级别和规格应符合设计要求,并且必须有产品合格证、出厂检测报告和进场复验报告。

二)施工机具施工所需的机具包括焊接电源、控制箱、操作箱、焊接机头等。

三)作业条件1、电渣压力焊的作业人员应进行内部培训,并经考核合格者方可发放企业内部上岗证。

作业人员必须持证上岗。

2、电渣压力焊钢筋的应用范围为竖向或倾斜度在4:1范围内。

3、电压表、时间显示器应齐全,焊剂简的直径应与所焊钢筋的直径相适应。

4、在正式焊接前,每一个作业人员应对其准备进行电渣压力焊的钢筋各做3个模拟试件,经拉伸试验合格后,方能上岗操作。

二、质量要求1、保证项目:①钢筋的品种、规格和质量必须符合设计要求和有关标准的规定,并且应具有出厂质量证明书和试验报告单。

②钢筋的规格、焊接接头的位置、同一区段内接头钢筋面积的百分比必须符合设计要求和施工规范的规定。

③电渣压力焊接头的力学性能检验必须合格,并且需要有焊接试件试验报告。

1)力学性能检验时,应从每批接头中随机选取3个接头进行拉伸试验。

2)在一般构筑物中,以300个同钢筋级别接头作为一批。

3)在现浇钢筋混凝土多层结构中,以每一楼层或施工区段的同级别钢筋接头作为一批,不足300个接头仍作为一批。

2、基本项目:钢筋电渣压力焊接头应逐个进行外观检查,结果应符合下列要求:①焊包较均匀,突出部分最少高出钢筋表面4mm。

②电极与钢筋接触处无明显的烧伤缺陷。

③接头处的弯折角不大于4°。

④接头处的轴线偏移应不超过0.1倍钢筋直径,同时不大于2mm。

⑤外观检查不合格的接头应切除重焊或采取补救措施。

三、工艺流程检查设备、电源→钢筋端头制备→选择焊接参数→安装焊接夹具和钢筋→安放铁丝球(也可省去)→安放焊剂罐、填装焊剂→试焊、作试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查。

四、施工工艺1、电渣压力焊可采用交流或直流电源,焊机容量应根据所焊钢筋直径选定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(九)施焊操作要点:
1闭合电路、引弧:通过操作杆或操纵盒上的开关,先后接通焊机的焊接电流回路和电源的输入回路,在钢筋端面之间引燃电弧,开始焊接。
2电弧过程:引燃电弧后,应控制电压值。借助操纵杆使上下钢筋端面之间保持一定的间距,进行电弧过程的延时,使焊剂不断熔化而形成必要深度的渣池。
3电渣过程:随后逐渐下送钢筋,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全断面加速熔化。
2.正确安装夹具和钢筋
3.避免过大的挤压力
4.及时修理或更换夹具
2
弯折
1.矫直钢筋端部端部用无齿锯轴线切断,不能用切断机切。
2.注意安装与扶持上钢筋
3.避免焊后过快卸夹具
4.修理或更换夹具
3
焊包薄而大
1.减低顶压速度
2.减小焊接电流
3.减少焊接时间
4
咬边
1.减小焊接电流
2.缩短焊接时间
3.注意上钳口的起始点,确保上钢筋挤压到位
5
未焊合
1.增大焊接电流
2.避免焊接时间过短
3.检修夹具,确保上钢筋下送自如
6
焊包不均
1.钢筋端面力求平整
2.填装焊剂尽量均匀
3.延长焊接时间,适当增加熔化量
7
气孔
1.按规定要求烘焙焊剂
2.清除钢筋焊接部位的铁锈
3.确保被焊处在焊剂中的埋入深度
8
烧伤
1.钢筋导电部位除净铁锈
2.尽量夹紧钢筋
9
焊包下淌
1.彻底封堵焊剂罐的漏孔
2.避免焊后过快回收焊剂
3 接头处的弯折角不大于3°,即52mm/1000mm。
4 接头处的轴线偏移应不大于0.1倍钢筋直径,同时不大于2mm。
5外观检查不合格的接头应切除重焊、或采取补救措施。
6 钢筋电渣压力焊的接头距楼地面至少500mm,相邻钢筋接头应错开≥3d,且≥500mm。
7 钢筋电渣压力焊接完成后的焊渣应及时清除干净。
三、 作业条件
1 焊工必须持有的焊工考试合格证。
2 设备应符合要求。焊接夹具应有足够的刚度,在最大允许荷载下应移动灵活,操作方便。焊剂罐的直径与所焊钢筋直径相适应,不致在焊接过程中烧坏。电压表、时间显示器应配备齐全,以便操作者准确掌握各项焊接参数。
3 电源应符合要求。当电源电压降大于5%时,不宜进行焊接。
焊剂应存放在干燥的库房内,防止受潮。如受潮,使用前须经250℃~300℃烘焙2h。有烘焙记录。
使用中回收的焊剂,应除去熔渣和杂物,并应与新焊剂混合均匀后使用。
焊剂应有出厂合格证。
二、主要机具
1手工电渣压力焊设备包括:焊接电源、控制箱、焊接夹具、焊剂罐等。
2 自动电渣压力焊设备(应优先采用)包括:焊接电源、控制箱、焊接夹具、操作箱、焊接机头等。
一、 材料要求
1钢筋:
钢筋的牌号、直径必须符合设计要求,有出厂证明书及复试报告单(并注意混合批的取样要求)。进口钢筋还应有化学复试单,其化学成分应满足焊接要求,并应有可焊性试验。
2焊剂:
焊剂的性能应符合GB5293碳素钢埋弧焊用焊剂的规定。焊剂型号为HJ431,常用的为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂。
3钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。
(七)安放引弧用的铁丝球(也可省去)。安放焊剂罐、填装焊剂。
(八)试焊、做试件、确定焊接参数:
在正式进行钢筋电渣压力焊之前,必须按照选择的焊接参数进行试焊并作试件送试,以便确定合理的焊接参数。合格后,方可正式生产。当采用半自动、自动控制焊接设备时,应按照确定的参数设定好设备的各项控制数据,以确保焊接接头质量可靠。
5 在现浇钢筋混凝土结构中,应以300个同牌号钢筋接头300个同牌号钢筋接头作为一批。不足300个接头仍应作为一批。
(二) 一般项目:
钢筋电渣压力焊接头应进行外观检查,结果应符合下列要求:
1 焊包较均匀,突出部分最少高出钢筋表面4mm。
2 电极与钢筋接触处,无烧伤缺陷。
3 焊接电源。钢筋电渣压力焊宜采用次级空载电压较高(TSV以上)的交流或直流焊接电源(一般32mm直径及以下的钢筋焊接时,应采用容量为600A的焊接电源;32mm直径及以上的钢筋焊接时,应采用容量为1000A的焊接电源)。当焊机容量较小时,也可以采用较小容量的同型号,同性能的两台焊机并联使用。
4 无齿锯切割机:用于切割钢筋。
2 电渣压力焊可在负温条件下进行,但当环境温度低于-20℃时,则不宜进行施焊。
雨天、雪天不宜进行施焊,必须施焊时,应采取有效的遮蔽措施,焊后未冷却的接头,应避免碰到冰雪。
钢筋电渣压力焊接头焊接缺陷与防治措施
项次
焊接缺陷
防 止 措 施
1
轴线偏移
1.矫直钢筋端部。端部用无齿锯垂直轴线切断,不能用切断机切,使钢筋棱对棱
六、 成品保护
接头焊毕,应停歇20~30s后才能卸下夹具,以免接头弯折。
七、 应注意的问题
1 在钢筋电渣压力焊生产中,应重视焊接全过程中的任何一个环节。接头部位应清理干净;钢筋安装应上下同轴;夹具紧固,严防晃动;引弧过程,力求可靠;电弧过程,延时充分;电渣过程,短而稳定;挤压过程,压力适当。若出现异常现象,应参照下表查找原因,及时清除。
300~350
350~400
400~450
500~550
600~650
35~45
35~45
35~45
35~45
35~45
35~45
35~45
18~22
18~22
18~22
18~22
18~22
18~22
18~22
14
15
17
18
21
24
27
4
5
5
6
6
6
7
2不同直径钢筋焊接时,按较小直径钢筋选择参数,焊接通电时间延长约10%。
(五) 选择焊接参数:
1 钢筋电渣压力焊的焊接参数主要包括:焊接电流、焊接电压和焊接通电时间,参见下表。
钢筋电渣压力焊焊接参数
钢筋直径
(mm)
焊接电流
(A)
焊接电压(V)
焊接通电时间(S)
电弧过程
U2-1
电渣过程
U2-2
电弧过程
t1
电渣过程
t2
16
18
20
22
25
28
32
200~250
250~300
4 作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故。
5 注意接头位置,注意同一区段内有接头钢筋截面面积的百分比,不符合《混凝土结构工程施工质量验收规范》有关条款的规定时,要调整接头位置后才能施焊。
6 钢筋端头已用无齿锯切割,且端头要平;第一组接头距楼地面≥500mm;第一、二组接头相互错开≥35d,且≥500mm。
(六)安装焊接夹具和钢筋:
1夹具的下钳口应夹紧于下钢筋端部的适当位置,一般为1/2焊剂罐高度偏下5~10mm,以确保焊接处的焊剂有足够的淹埋深度。
2上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位位于同轴状态,方可夹紧钢筋。注意常规应钢筋棱对棱,同时要考虑顶层钢筋拐尺的方向也能满足要求。不要到顶层时顾了拐尺,顾不了对棱。
五、 质量标准
(一)主控项目:
1钢筋的品种和质量必须符合设计要求和有关标准的规定。
注:进口钢筋须先经过化学成分检验和焊接试验,符合有关规定后方可焊接。
2 钢筋的规格、焊接接头的位置、同一截面内接头的百分率,必须符合设计要求和施工规范的规定。
3 电渣压力焊接头的力学性能检验必须合格。
4 力学性能检验时,应从每批接头中切取3个试件做拉伸试验。3个试件有1个不合格,加倍取样。6个试件有1个不合格,该批判废。
四、 操作工艺
(一) 工艺流程:
(二) 电渣压力焊的施焊过程:
闭合电路→引弧→电弧过程→电渣过程→挤压断电
(三) 检查设备、电源,确保始终处于正常状态,严禁超负荷工作。
(四) 钢筋端部检查:
钢筋安装之前,应将钢筋焊接部位和电极钳口接触(150mm区段内)位置的锈斑、油污、杂物等清除干净,钢筋端部若有弯折、扭曲,应予以矫直或切除,但不得用锤击矫直。
4挤压断电:电渣过程结束,迅速送上钢筋,使其断面与下钢筋端面相互接触,趁热排出熔渣和熔化金属。同时切断焊接电源。
5接头焊毕,应停歇20-30s后(在寒冷地区施焊时,停歇时间应适当延长),才可回收焊剂和卸下焊接夹具。
(十)质量检查:
在钢筋电渣压力焊的焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并应查找原因,及时消除。切除接头时,应切除热影响区的钢筋,即离焊缝中心约为1.1倍钢筋直径的长度范围内部分应切除。
