找平层及防水保护层施工方案

合集下载

屋面防水施工方案

屋面防水施工方案

屋面防水施工方案屋面防水施工方案范文(精选13篇)屋面防水施工方案篇1一、工艺流程(热熔法施工)清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→保护层1、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。

2、涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。

3、附加层施工:一般用热熔法使用改性沥青卷材(SBS)施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围符合设计和屋面工程技术规范的规定。

4、铺贴卷材:卷材的层数、厚度符合设计要求。

多层铺设时接缝错开。

将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm 左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位满粘牢固,搭接宽度满粘法为80mm。

5、热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。

6、防水保护层施工:防水层表面涂刷银色反光涂料。

二、质量标准基本项目:1、铺贴卷材防水层的基层,泛水坡度符合设计要求,表面无起砂、空裂,且平整洁净,无积水现象,阴阳角处呈圆弧或钝角。

2、聚氨酯底胶涂刷均匀,无漏刷和麻点等缺陷。

3、卷材防水层铺贴、搭接、收头符合设计要求和屋面工程技术规范的规定,且粘结牢固,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。

4、卷材防水层的保护层结合紧密、牢固,厚度均匀一致。

三成品保护1、已铺贴好的卷材防水层,采取措施进行保护,严禁在防水层上进行施工作业和运输,做好后及时做防水层的保护层。

2、穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。

3、屋面变形缝、水落口等处,施工中进行临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物清除,保证管、口内畅通。

平屋面及防水工程施工方案

平屋面及防水工程施工方案

一、工程概况本工程为XXX项目平屋面及防水工程,位于XXX地区,总面积为XXX平方米。

屋面防水工程是建筑物的重要组成部分,关系到建筑物的使用寿命和室内环境。

为确保屋面防水工程质量,特制定本施工方案。

二、施工依据1. 国家现行相关建筑、安装施工、质量检测及其验收标准和规范;2. 工程设计图纸、现场的施工条件和实地勘察资料;3. 施工单位内部相关技术文件和操作规程。

三、施工材料及设备1. 防水材料:选用符合国家标准的防水卷材、防水涂料、防水砂浆等;2. 基层材料:水泥、砂、钢筋、砖等;3. 施工设备:搅拌机、切割机、热风焊枪、喷枪、卷尺、水平尺等。

四、施工工艺及步骤1. 基层处理:清除屋面杂物、油污、浮土等,确保基层平整、干净、无松动、无空鼓。

2. 找平层施工:采用1:3水泥砂浆找平层,厚度为20mm,找平层应平整、无裂缝。

3. 找坡层施工:采用1:8水泥膨胀珍珠岩找坡层,厚度为30mm,找坡层应平整、无裂缝。

4. 防水层施工:a. 首先进行基层清理,确保基层干净、平整;b. 按照设计要求,采用SBS改性沥青防水卷材进行施工,卷材搭接宽度为100mm;c. 防水层施工顺序为:先施工屋面四周,然后由下至上、由里至外进行;d. 防水层施工完成后,进行热熔焊接,确保卷材粘结牢固。

5. 保护层施工:采用C20防水细石混凝土内配150*150钢筋,厚度为30mm,保护层施工应平整、无裂缝。

6. 防水层验收:施工完成后,进行防水层验收,确保防水层无破损、无空鼓、无裂缝。

五、施工质量控制1. 施工人员应具备相应的资质和技能,持证上岗;2. 严格按照施工工艺和操作规程进行施工;3. 对施工材料进行检验,确保材料符合国家相关标准;4. 施工过程中,加强质量检查,发现问题及时整改;5. 施工完成后,进行防水层验收,确保防水工程质量。

六、施工安全及环保措施1. 施工人员必须佩戴安全帽、安全带等防护用品;2. 施工现场设置安全警示标志,确保施工安全;3. 施工过程中,做好环保措施,减少对环境的影响;4. 施工完成后,及时清理施工现场,恢复原状。

屋面防水施工方案

屋面防水施工方案

屋面防水施工方案屋面防水施工方案篇1一、施工工艺流程:铲除旧防水层、找平层→基面清理→涂料配制→第一遍涂刷→重复涂刷至设计厚度→涂膜层检查→揭防水卷材底隔离纸→铺贴自粘橡胶沥青复合防水卷材→辊压、排气、压实→收头处理→检查验收→保护层施工二、施工技术要点:1.铲除屋面原有旧防水层,基层大面应平整,原有找平如有松散应铲除,局部凹凸不平时应铲平或刨去重新补做,低凹处用聚合物水泥砂浆修补抹平,较薄时可用掺胶的素浆涂刷。

垃圾应清理掉,保持基层平整、干固、无明水。

(1)、开启后应立即密封,以防吸潮固化而报废,建议开启后一次性用完;(2)、当产品贮存期较长时,涂料表面会形成一层薄胶,使用时剔除,不影响使用;(3)、涂膜厚度应均匀,封闭严密,不允许有露底、起鼓、脱落、开裂、翘边和收头封闭不严等现象;(4)、施工温度宜在0℃以上,施工环境应保持空气流通。

2.节点增强处理:(1)。

基层做防水涂料之前,在突出屋面的管根、排水口、阴阳角等易发生渗漏的部位,应增强涂刷多次聚氨酯涂料作附加层,附加层宽度应大于200mm。

(2)。

水落口周边作密封处理,涂膜伸入水落口的深度不小于50mm。

3.涂料配制及涂刷:按液料:粉料:水=10:13:0~10进行配料,操作时要先将粉料加水湿润后徐徐加入液料,之后用电动搅拌器再搅拌5分钟左右。

4.重复涂刷至设计厚度:用毛刷将配好的聚合物水泥基防水涂料均匀涂覆于基面上,不可有沉积,每遍涂刷要按规定用量取料,每遍厚度控制在0.5mm 左右。

第一遍涂膜干固不粘手后即可涂刷第二遍,直至设计要求的1.5厚。

5.检查验收:(1)。

施工后要认真检查整个工程的各个部位,管件、阴阳角、管口等薄弱环节是否已做了重点处理。

防水层是否保持完好,发现问题应查明原因并及时修补。

涂膜防水层做完后不应有裂纹、脱皮、流淌、鼓泡、皱皮等现象。

(2)。

根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。

找平层及防水保护层施工方案

找平层及防水保护层施工方案

做防水保护层施工方案卫生间楼面设计做法比较复杂;为先在楼板结构上做20mm厚水泥砂浆找平层;找平层上做厚度大于1.5mm的聚氨脂涂膜防水;经闭水试验合格后;再在防水层上做细石砼防水保护层;细石砼上原设计有30mm厚的地砖楼面;经现场测量;整个楼面细石砼找平厚度为70mm..经施工过程中设计调整;细石砼防水保护层现在的施工厚度在60mm~70mm之间..水泥砂浆找平层;为采用水泥砂浆涂砼基层上而成..防水保护层是在厨房间、卫生间防水闭水试验合格后;在防水层上现浇的细石砼保护层;其配合比设计为1∶2∶4;施工规范及施工工艺、98标准图集上均规定细石砼标号不应小于C20;因此施工过程中;要保证细石砼强度;其配合比要经过实验室检验原材料后给出..一、材料要求⒈水泥:用32.5号矿渣硅酸盐水泥;要求新鲜无结块且检验合格..⒉砂:用水洗中粗砂;最大粒径不大于5mm;不得含有杂质;含泥量不大于3%..⒊碎石:粒径为5mm~15mm;含粉量不大于3%..二、主要机具设备⒈机械设备:砂浆搅拌机、砼搅拌机;垂直运输机械施工电梯..⒉主要工具:平铁锹;铝合金尺、木抹子、铁抹子、钢皮抹子、角抹子、喷壶、小水桶、钢丝刷、扫帚、手推胶轮车等..三、作业条件⒈主体结构已施工验收完毕;楼板上杂物积灰等清理干净..⒉室内各种管道及地漏等已安装完毕;经检查合格;地漏口、出水口等已遮盖;并办理预检手续..⒊各种立管和套管通过面层的孔洞已用细石砼灌好修严..⒋顶棚、墙面抹灰施工完毕;已弹出控制面层标高和排水坡度的水平线;地漏处已找好泛水及标高..⒌屋面有防雨措施..⒍细石砼防水保护层施工时;防水层已施工完毕;经过闭水试验检验合格;并办理隐蔽手续..⒎搅拌、计量设备已校核;对操作人员已进行技术交底..四、施工操作工艺㈠楼面水泥砂浆找平层施工操作工艺⒈清理基层:将基层表面的积灰、浮浆、油污及杂物清扫掉并冲洗干净;明显凹陷处应用水泥砂浆或细石砼垫平;表面光滑处应凿毛并清刷干净..抹砂浆前1天浇水湿润;表面积水应予排除..⒉贴灰饼:根据墙面弹线标高;用1∶2干硬性水泥砂浆在基层上做灰饼;大小约50mm见方;纵横间距约1.5m左右;如局部厚度薄于10mm时;应调整其厚度或将高出的局部基层凿去..⒊配制砂浆:找平层水泥砂浆配比为1∶2.5~1∶3体积比;稠度不大于35mm;使用机械搅拌;投料完毕后的搅拌时间不应少于2分钟;要求拌合均匀;颜色一致..⒋铺抹砂浆:灰饼做好待收水不致踏陷时;即在基层上均匀扫素水泥浆水灰比0.4~0.5;内掺6%建筑胶一遍;随扫随铺砂浆;砂浆厚度按所贴灰饼厚度铺设..⒌找平、压头遍:铺抹砂浆后;随即用铝合金杠按灰饼高度;将砂浆找平;用木抹子搓揉压实;将砂眼、脚印等消除后;用靠尺检查平整度;抹时应用力均匀;并后退着操作..待砂浆收水后;随即用铁抹子进行头遍抹平压实至起浆为止..如局部砂浆过稀;可均匀撒一层1∶1干水泥砂砂需过3mm筛孔来吸水;顺手用木抹子用力搓平;使互相混合..待砂浆收水后;再用铁抹子抹压至出浆为止..⒍二遍压光:在砂浆初凝后进行第二遍压光;用钢抹子边抹边压;把凹坑、砂眼填实压平;使表面平整..要求不漏压;平面出光..⒎三遍压光:在砂浆终凝前进行;即人踩上去稍微有脚印;用抹子压光无抹痕时;用铁抹子把前遍留下的抹纹全部压平、压实、压光;达到交活的程度为止..⒏养护:视气温高低在面层交活24小时内;洒水保持湿润;养护时间不少于7天..⒐细部做法:厨房、卫生间墙面与找平层面水泥砂浆交角处;应做成圆弧;直径大于100mm;穿透找平层的上水管、下水管、地漏等的根部;要高出周围地面10mm左右;做成圆弧形状..㈡防水细石砼保护层施工工艺住宅内卧室、客厅楼地面原设计70mm厚;厨房间、卫生间楼面原设计90mm厚;按施工规范要求;厨卫间楼面应比其它地面低20mm左右;故设计的厨卫间楼板结构标高比客厅楼板结构标高低40mm;即50线以下61cm为其上标高;在施工过程中;业主为减轻整个楼的重量;设想客厅卧室楼面仅做30mm厚;即楼面厚度减少了40mm;相应的厨房、卫生间楼板结构标高又降低了40mm..现在;业主决定卧室、客厅楼面做法恢复原设计;为减少厨房、卫生间楼面厚度;细石砼防水保护层上标高最高处要控制在50线以下56cm处..⒈清理基层:将基层表面的泥土、浮浆块等杂物清理冲洗干净;表面积水应予扫除..⒉贴灰饼:根据标高线做出灰饼;做灰饼时要根据地漏位置做出向地漏处排水的泛水坡度;坡度要控制在0.5%~1%..⒊配制砼:细石砼配制时严格按配比施工;保证细石砼达到C20的强度;施工时采用实验室经检验原材料后给出的C20配比..应用机械搅拌不少于2分钟;要求拌合均匀;坍落度不宜大于30mm;砼随拌随用..⒋铺砼:砼铺设时;要严格按所贴灰饼厚度铺设;操作人员施工时;要特别注意不得损坏下边的防水层;随铺随用铝合金杆刮平拍实;表面塌陷处用细石砼补平;再用长铝合金杠子刮一次;用木搓子搓平、拍实..当面层开始凝结;砼保护层上有脚印但不下陷时;细石砼保护层面层用铁抹子轻轻抹压一遍;以表面不留蜂窝状的小凹坑为好..砼保护层在施工完毕24小时后;开始人工洒水养护;每天浇水不少于两次;保证表面处于湿润状态;养护时间不少于7天..五、质量标准㈠找平层质量标准⒈保证项目:①砂浆所用水泥、砂的材质;必须符合设计要求和有关标准的规定;②水泥砂浆面层的强度配合比密实度;必须符合设计要求和施工规范的规定;③面层与基层的结合必须牢固;无空鼓..⒉基本项目:①面层表面清洁;无裂缝、脱皮、麻面和起砂现象;②找平层与地漏及管道结合处严密平顺..⒊允许偏差项目水泥砂浆找平层的允许偏差及检验方法㈡细石砼防水保护层质量标准⒈保证项目:细石砼材质配合比和密实度;必须符合设计要求和施工规范的规定..⒉基本项目:面层表面应密实;无起砂现象;坡度符合设计要求;不倒泛水;无积水;与地漏管道结合处严密平顺..⒊允许偏差项目细石砼防水保护层的允许偏差及检验方法六、成品保护⒈施工中应防止碰撞损坏门框、管线、预埋铁件、墙角及已抹完的墙面抹灰、楼面面层等;注意保护好管线、设备等的位置;防止变形、位移..操作时注意保护好地漏、出水口等部位;必须作临时堵口或覆盖;以免灌入砂浆等造成堵塞..⒉事先埋设好预埋件;已完楼地面不准再剔凿孔洞..⒊养护期间不允许车辆行走或堆压重物..⒋不得在已做好的面层上拌合砂浆、调配涂料等..七、安全措施⒈清理基层时;不允许从窗口、洞口向外乱扔杂物;以免伤人..⒉操作人员应有手套等必要的劳动保护用品..⒊施工照明的电压必须使用安全电压;以免漏电伤人..八、施工注意事项⒈水泥砂浆铺抹时;如砂浆局部过稀;不得撒干水泥;以免造成龟裂或起皮..压光时;不得贪图省力;而另加素水泥胶浆压光;以防起壳或造成表层强度降低..⒉抹找平层时基层必须注意清理;将油污、脏物去净并湿润;刷素水泥浆一道;立即铺抹;掌握好压抹时间;以避免出现空鼓或脱壳..⒊抹砂浆时应注意按要求遍数抹压;并使其匀、厚薄一致;不得漏压、欠压或超压;以防表面起皮和强度不均..⒋抹找平层时;不得使用受潮或过期水泥;砂浆应搅拌均匀;水灰比应掌握准确;压光要适时;以防造成地面起砂..⒌细石砼应控制好坍落度水灰比;铺设时不得漏压可欠压;抹压必须密实;各房间贴灰饼时要找好泛水;避免地面积水或倒流水;细石砼保护层施工时;施工人员要穿软平底鞋;不得穿钉鞋或硬胶鞋;以免损坏防水层..⒍找平层及保护层施工24小时后;要及时洒水养护..。

屋面及防水工程施工方案

屋面及防水工程施工方案

屋面及防水工程施工方案一、屋面防水工程(一)水泥砂浆找平层施工1、材料要求水泥:选用强度等级不低于32.5Mpa的普通硅酸盐水泥,严禁使用过期、受潮结块水泥,水泥出厂后存放时间不得超过3个月,不同品种标号的水泥不得混合使用。

砂:采用中砂,砂的颗粒坚硬、粗糙、洁净,不得含有杂物,含泥量不大于1%,抹光面的砂子宜采用细砂拌制,要求用筛网将较大颗粒的砂子筛除。

2、施工工艺(1)工艺流程:基层处理一分层铺抹一压实、抹平一养护一质量验收(2)主要施工方法D基层处理:施工前对基层表面的浮浆、落地灰进行清理,清理干净后用清水进行清洗、充分湿润。

2)分层铺抹水泥砂浆搅拌时采用砂浆搅拌机进行搅拌,拌和时材料称量应严格按设计要求进行配料,不得随意增减水量,拌和时,先将水泥、砂干拌均匀,再加水拌和2分钟即可。

对掺外加剂的水泥砂浆,应先将水泥、砂干拌均匀,然后加入预配好的外加剂溶液。

严禁将外加干粉直接倒入水泥浆中。

防水砂浆施工前应按其排水坡度要求进行定灰点,然后根据灰点的高度控制整个水泥砂浆面的平整度。

砂浆施工时,应先在屋面板上刷一层纯水泥浆,其刷涂范围应根据施工速度及人员进行合理控制,防水砂浆宜分层进行施工,并根据不同部位的不同作用按要求进行拌制,以保证其防水质量。

砂浆铺抹时应压实、抹平和表面压光。

防水层的阴阳角处应做成圆弧形,阴角直径宜为50Innb阳角直径宜为IOmm。

在排水管、预埋件处,应在周围嵌实后再做水泥砂浆。

屋面的保护,屋面施工期间,在防水层未达到终凝时,非施工人员不得在屋面上行走,施工完成后,不得在防水层上重新钻孔等或产生较大震动的施工。

屋面防水层一般应一次性施工完毕,对需设施工缝的位置,其施工缝的留设位置及处理方法应符合设计或施工规范要求,接缝位置应离开阴阳角200mm以上,在接缝部位继续施工时;需将接缝处的浮浆等凿除干净,然后在其接口处涂刷一层水泥浆,以保证接头密实。

3)养护水泥砂浆终凝后应及时进行浇水养护,养护时间不得少于14天,养护期间应保持防水面层的湿润。

厨房、卫生间水泥砂浆找平层及防水保护层施工方案

厨房、卫生间水泥砂浆找平层及防水保护层施工方案

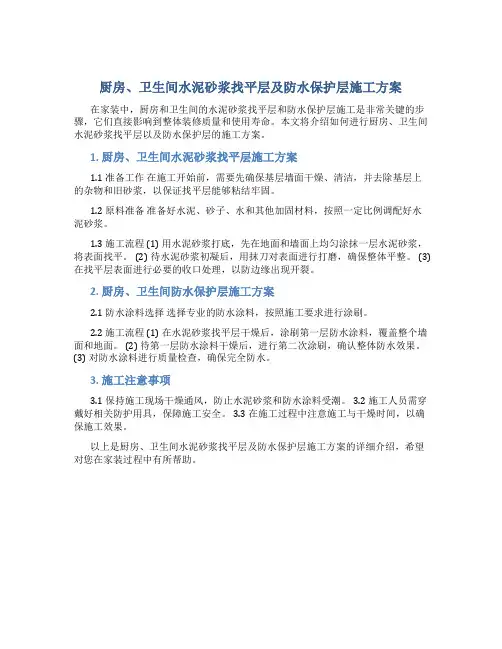

厨房、卫生间水泥砂浆找平层及防水保护层施工方案
在家装中,厨房和卫生间的水泥砂浆找平层和防水保护层施工是非常关键的步骤,它们直接影响到整体装修质量和使用寿命。

本文将介绍如何进行厨房、卫生间水泥砂浆找平层以及防水保护层的施工方案。

1. 厨房、卫生间水泥砂浆找平层施工方案
1.1 准备工作在施工开始前,需要先确保基层墙面干燥、清洁,并去除基层上
的杂物和旧砂浆,以保证找平层能够粘结牢固。

1.2 原料准备准备好水泥、砂子、水和其他加固材料,按照一定比例调配好水
泥砂浆。

1.3 施工流程 (1) 用水泥砂浆打底,先在地面和墙面上均匀涂抹一层水泥砂浆,将表面找平。

(2) 待水泥砂浆初凝后,用抹刀对表面进行打磨,确保整体平整。

(3) 在找平层表面进行必要的收口处理,以防边缘出现开裂。

2. 厨房、卫生间防水保护层施工方案
2.1 防水涂料选择选择专业的防水涂料,按照施工要求进行涂刷。

2.2 施工流程 (1) 在水泥砂浆找平层干燥后,涂刷第一层防水涂料,覆盖整个墙面和地面。

(2) 待第一层防水涂料干燥后,进行第二次涂刷,确认整体防水效果。

(3) 对防水涂料进行质量检查,确保完全防水。

3. 施工注意事项
3.1 保持施工现场干燥通风,防止水泥砂浆和防水涂料受潮。

3.2 施工人员需穿戴好相关防护用具,保障施工安全。

3.3 在施工过程中注意施工与干燥时间,以确保施工效果。

以上是厨房、卫生间水泥砂浆找平层及防水保护层施工方案的详细介绍,希望对您在家装过程中有所帮助。

屋面防水保护层施工方案(3篇)

屋面防水保护层施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目屋面防水保护层施工2. 工程地点:XX市XX区XX项目3. 工程规模:建筑面积XX平方米4. 施工单位:XX建筑工程有限公司5. 施工时间:XX年XX月XX日至XX年XX月XX日二、施工依据1. 国家相关法律法规2. 建设单位提供的施工图纸及设计文件3. 国家及地方有关屋面防水施工的规范、标准4. 市场采购的防水材料产品说明书及质量合格证明三、施工工艺流程1. 施工准备2. 材料进场验收3. 基层处理4. 防水层施工5. 保护层施工6. 质量检验7. 验收及移交四、施工准备1. 施工人员培训:对施工人员进行防水保护层施工技术培训,确保施工人员掌握施工工艺和质量要求。

2. 施工材料准备:根据施工图纸及设计要求,准备防水材料、保护材料、施工工具等。

3. 施工机械准备:检查施工机械设备的性能,确保其正常运行。

4. 施工场地准备:清理施工现场,确保施工环境整洁、安全。

五、材料进场验收1. 材料验收标准:按照国家标准、行业规范和施工图纸要求,对进场材料进行验收。

2. 验收内容:防水材料、保护材料的质量、规格、型号、数量、外观等。

3. 验收方法:抽样检验、现场检测、查阅质量合格证明等。

六、基层处理1. 清理基层:清除屋面基层上的杂物、油污、松动等影响防水层施工的杂质。

2. 找平层处理:对屋面找平层进行修补、打磨,确保表面平整、光滑。

3. 基层处理要求:基层表面无裂缝、无空鼓、无起砂、无油污等。

七、防水层施工1. 防水层材料选择:根据屋面防水要求,选择合适的防水材料。

2. 防水层施工工艺:a. 基层处理:确保基层平整、干燥、无油污。

b. 铺设防水层:按照施工图纸及设计要求,铺设防水层,确保防水层搭接、粘贴牢固。

c. 防水层施工要求:防水层施工过程中,注意防水材料的施工温度、湿度、厚度等。

3. 防水层检验:施工完成后,对防水层进行检验,确保防水层质量。

八、保护层施工1. 保护层材料选择:根据屋面防水保护要求,选择合适的保护层材料。

基础防水找平及保护层技术交底

基础防水找平及保护层技术交底
第一项目部
交底人:
接受人:
工程名称:
徐州电业局民主北路86号职工住宅1#楼
施工部位:
4、成品保护:
5、应注意的质量问题:
交底单位:
中兴建设工程有限公司徐州分公司
第一项目部
交底人:
接受人:
2.4刷素水泥浆:垫层表面及侧面,刷配合比为水泥:水=1:0.8,先将水泥与水拌匀,用软毛刷在垫层表面涂刷均匀
2.5抹混凝土垫层砂浆:刷掺水量10%的107胶水泥浆一道(水灰比为0.4~0.5)紧跟抹1:3水泥砂浆,每遍厚度为6~7毫米,大杠刮平、找直,木抹子搓毛。分两遍成活。面层砂浆配合比为1:2.5水泥砂浆,与墙侧接头处必须抹成圆弧,接搓平整。
2.6清桩基:墙面及板面垫层找平层作好后,及时清理落灰及混凝土残渣。尤其在桩帽帽抹灰,墙侧均抄有500毫米控制线,在厚度不符设计要求处,采用刮胶水泥浆的办法,用801胶兑水泥,配合比同107胶,其他要求同上。
3、质量标准:
交底单位:
中兴建设工程有限公司徐州分公司
2.2基层处理:垫层表面及侧面要凿毛,若有蜂窝及松散的混凝土要剔掉。表面油污应用10%火碱水溶液刷洗干净。砖胎模砌筑时要划缝,将表面残存的砂浆、灰尘、污垢清理干净,用水冲墙,将砖缝中的尘土冲掉,将墙面湿润。
2.3墙面抹水泥砂浆:基层提前一天用水管把砖墙浇透,第二天抹灰时再把砖墙洒水湿润。抹底层砂浆,用配合比为水泥:砂=1:3,先用铁抹子薄薄一层,然后用木抹子上灰,搓平,压实表面,分两遍成活,每次厚度6~8毫米。再用铁抹子压光,所有阴阳角要抹成圆角随即抹水泥砂浆
工程名称:
徐州电业局民主北路86号职工住宅1#楼
施工部位:
1、施工准备:
1.1:材料及主要机具:
1.1.砂用中砂,含泥量不大于5%。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

做防水保护层施工方案
卫生间楼面设计做法比较复杂,为先在楼板结构上做20mm厚水泥砂浆找平层,找平层上做厚度大于1.5mm的聚氨脂涂膜防水,经闭水试验合格后,
再在防水层上做细石砼防水保护层,细石砼上原设计有30mm厚的地砖楼面,经现场测量,整个楼面细石砼找平厚度为70mm。

经施工过程中设计调整,细石砼防水保护层现在的施工厚度在60mm~70mm之间。

水泥砂浆找平层,为采用水泥砂浆涂砼基层上而成。

防水保护层是在厨房间、卫生间防水闭水试验合格后,在防水层上现浇的细石砼保护层,其配合比设计为1∶2∶4,施工规范及施工工艺、98标准图集上均规定细石砼标号不应小于C20,因此施工过程中,要保证细石砼强度,其配合比要经过实验室检验原材料后给出。

一、材料要求
⒈水泥:用32.5号矿渣硅酸盐水泥,要求新鲜无结块且检验合格。

⒉砂:用水洗中粗砂,最大粒径不大于5mm,不得含有杂质,含泥量不大于3%。

⒊碎石:粒径为5mm~15mm,含粉量不大于3%。

二、主要机具设备
⒈机械设备:砂浆搅拌机、砼搅拌机,垂直运输机械施工电梯。

⒉主要工具:平铁锹,铝合金尺、木抹子、铁抹子、钢皮抹子、角抹子、喷壶、小水桶、钢丝刷、扫帚、手推胶轮车等。

三、作业条件
⒈主体结构已施工验收完毕,楼板上杂物积灰等清理干净。

⒉室内各种管道及地漏等已安装完毕,经检查合格,地漏口、出水口等已遮盖,并办理预检手续。

⒊各种立管和套管通过面层的孔洞已用细石砼灌好修严。

⒋顶棚、墙面抹灰施工完毕,已弹出控制面层标高和排水坡度的水平线,地漏处已找好泛水及标高。

⒌屋面有防雨措施。

⒍细石砼防水保护层施工时,防水层已施工完毕,经过闭水试验检验合格,并办理隐蔽手续。

⒎搅拌、计量设备已校核,对操作人员已进行技术交底。

四、施工操作工艺
㈠楼面水泥砂浆找平层施工操作工艺
⒈清理基层:将基层表面的积灰、浮浆、油污及杂物清扫掉并冲洗干净,明显凹陷处应用水泥砂浆或细石砼垫平,表面光滑处应凿毛并清刷干净。

抹砂浆前1天浇水湿润,表面积水应予排除。

⒉贴灰饼:根据墙面弹线标高,用1∶2干硬性水泥砂浆在基层上做灰饼,大小约50mm见方,纵横间距约1.5m左右,如局部厚度薄于10mm时,应调整其厚度或将高出的局部基层凿去。

⒊配制砂浆:找平层水泥砂浆配比为1∶2.5~1∶3(体积比),稠度不大于35mm,使用机械搅拌,投料完毕后的搅拌时间不应少于2分钟,要求拌合均匀,颜色一致。

⒋铺抹砂浆:灰饼做好待收水不致踏陷时,即在基层上均匀扫素水泥浆(水灰比0.4~0.5,内掺6%建筑胶)一遍,随扫随铺砂浆,砂浆厚度按所贴灰饼厚度铺设。

⒌找平、压头遍:铺抹砂浆后,随即用铝合金杠按灰饼高度,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等消除后,用靠尺检查平整度,抹时应用力均匀,并后退着操作。

待砂浆收水后,随即用铁抹子进行头遍抹平压实至起浆为止。

如局部砂浆过稀,可均匀撒一层1∶1干水泥砂(砂需过3mm筛孔)来吸水,顺手用木抹子用力搓平,使互相混合。

待砂浆收水后,再用铁抹子抹压至出浆为止。

⒍二遍压光:在砂浆初凝后进行第二遍压光,用钢抹子边抹边压,把凹坑、砂眼填实压平,使表面平整。

要求不漏压,平面出光。

⒎三遍压光:在砂浆终凝前进行,即人踩上去稍微有脚印,用抹子压光无抹痕时,用铁抹子把前遍留下的抹纹全部压平、压实、压光,达到交活的程度为止。

⒏养护:视气温高低在面层交活24小时内,洒水保持湿润,养护时间不少于7天。

⒐细部做法:厨房、卫生间墙面与找平层面水泥砂浆交角处,应做成圆弧,直径大于100mm,穿透找平层的上水管、下水管、地漏等的根部,要高出周围地面10mm左右,做成圆弧形状。

㈡防水细石砼保护层施工工艺
住宅内卧室、客厅楼地面原设计70mm厚,厨房间、卫生间楼面原设计90mm厚,按施工规范要求,厨卫间楼面应比其它地面低20mm左右,故设计
的厨卫间楼板结构标高比客厅楼板结构标高低40mm,即50线以下61cm为其上标高,在施工过程中,业主为减轻整个楼的重量,设想客厅卧室楼面仅做30mm厚,即楼面厚度减少了40mm,相应的厨房、卫生间楼板结构标高又降低了40mm。

现在,业主决定卧室、客厅楼面做法恢复原设计,为减少厨房、卫生间楼面厚度,细石砼防水保护层上标高最高处要控制在50线以下56cm 处。

⒈清理基层:将基层表面的泥土、浮浆块等杂物清理冲洗干净,表面积水应予扫除。

⒉贴灰饼:根据标高线做出灰饼,做灰饼时要根据地漏位置做出向地漏处排水的泛水坡度,坡度要控制在0.5%~1%。

⒊配制砼:细石砼配制时严格按配比施工,保证细石砼达到C20的强度,施工时采用实验室经检验原材料后给出的C20配比。

应用机械搅拌不少于2分钟,要求拌合均匀,坍落度不宜大于30mm,砼随拌随用。

⒋铺砼:砼铺设时,要严格按所贴灰饼厚度铺设,操作人员施工时,要特别注意不得损坏下边的防水层,随铺随用铝合金杆刮平拍实,表面塌陷处用细石砼补平,再用长铝合金杠子刮一次,用木搓子搓平、拍实。

当面层开始凝结,砼保护层上有脚印但不下陷时,细石砼保护层面层用铁抹子轻轻抹压一遍,以表面不留蜂窝状的小凹坑为好。

砼保护层在施工完毕24小时后,开始人工洒水养护,每天浇水不少于两次,保证表面处于湿润状态,养护时间不少于7天。

五、质量标准
㈠找平层质量标准
⒈保证项目:①砂浆所用水泥、砂的材质,必须符合设计要求和有关标准
的规定;②水泥砂浆面层的强度(配合比)密实度,必须符合设计要求和施工规范的规定;③面层与基层的结合必须牢固,无空鼓。

⒉基本项目:①面层表面清洁,无裂缝、脱皮、麻面和起砂现象;②找平层与地漏及管道结合处严密平顺。

⒊允许偏差项目
水泥砂浆找平层的允许偏差及检验方法
㈡细石砼防水保护层质量标准
⒈保证项目:细石砼材质(配合比)和密实度,必须符合设计要求和施工规范的规定。

⒉基本项目:面层表面应密实,无起砂现象;坡度符合设计要求,不倒泛水,无积水,与地漏(管道)结合处严密平顺。

⒊允许偏差项目
细石砼防水保护层的允许偏差及检验方法
六、成品保护
⒈施工中应防止碰撞损坏门框、管线、预埋铁件、墙角及已抹完的墙面抹灰、楼面面层等,注意保护好管线、设备等的位置,防止变形、位移。

操作时注意保护好地漏、出水口等部位,必须作临时堵口或覆盖,以免灌入砂浆等造成堵塞。

⒉事先埋设好预埋件,已完楼地面不准再剔凿孔洞。

⒊养护期间不允许车辆行走或堆压重物。

⒋不得在已做好的面层上拌合砂浆、调配涂料等。

七、安全措施
⒈清理基层时,不允许从窗口、洞口向外乱扔杂物,以免伤人。

⒉操作人员应有手套等必要的劳动保护用品。

⒊施工照明的电压必须使用安全电压,以免漏电伤人。

八、施工注意事项
⒈水泥砂浆铺抹时,如砂浆局部过稀,不得撒干水泥,以免造成龟裂或起皮。

压光时,不得贪图省力,而另加素水泥胶浆压光,以防起壳或造成表层强度降低。

⒉抹找平层时基层必须注意清理,将油污、脏物去净并湿润,刷素水泥浆一道,立即铺抹,掌握好压抹时间,以避免出现空鼓或脱壳。

⒊抹砂浆时应注意按要求遍数抹压,并使其匀、厚薄一致,不得漏压、欠压或超压,以防表面起皮和强度不均。

⒋抹找平层时,不得使用受潮或过期水泥,砂浆应搅拌均匀,水灰比应掌握准确,压光要适时,以防造成地面起砂。

⒌细石砼应控制好坍落度水灰比,铺设时不得漏压可欠压,抹压必须密实,各房间贴灰饼时要找好泛水,避免地面积水或倒流水,细石砼保护层施工时,施工人员要穿软平底鞋,不得穿钉鞋或硬胶鞋,以免损坏防水层。

⒍找平层及保护层施工24小时后,要及时洒水养护。
