垃圾厂安全监理实施细则(3篇)

垃圾厂安全监理实施细则是指垃圾厂安全监理工作的具体操作规程,包括监理单位的职责、监理内容、监理方法和监理程序等方面的规定。
1. 监理单位的职责:- 对垃圾厂的设计、施工、设备、管理等方面进行监督检查;- 对垃圾厂的安全生产工作进行监督指导;- 定期检查垃圾厂的安全监控系统和安全保护设施的运行情况;- 针对垃圾厂存在的安全隐患提出监督整改要求,并跟踪整改情况。
2. 监理内容:- 对垃圾厂的建筑、结构、设备、防火、防爆、通风、照明等方面进行检查;- 对垃圾处理、运输、存放等环节进行监督检查;- 对垃圾厂的安全生产管理制度和操作规程进行审核;- 对垃圾厂员工的安全教育培训情况进行检查。
3. 监理方法:- 定期进行现场检查,对垃圾厂的安全设施和安全操作进行抽查;- 抽样检验垃圾厂的安全生产记录和资料;- 随机询问垃圾厂的员工,了解其对安全生产工作的了解和应对能力;- 委托第三方实验室检测垃圾厂的有害物质排放情况和环境影响。
4. 监理程序:- 垃圾厂在建设前,监理单位参与设计审查,提出安全改进建议;- 垃圾厂的建设过程中,监理单位进行验收和监理,确保施工质量和安全;- 垃圾厂投入使用后,监理单位每年至少进行一次安全检查,并在发现问题时提出整改要求;- 垃圾厂发生重大安全事故后,监理单位参与调查分析,并提出整改措施。
以上是垃圾厂安全监理实施细则的基本内容,具体的规定和要求可以根据实际情况进行补充和调整。
垃圾厂安全监理实施细则(2)垃圾厂是处理城市垃圾的重要设施之一,但同时也面临着一定的安全风险。
为了确保垃圾厂的安全运营,需要进行安全监理工作。
本文将对垃圾厂安全监理实施细则进行详细阐述,包括监理目标、监理内容、监理方法等方面,以便更好地指导垃圾厂的运营管理。
一、监理目标垃圾厂安全监理的目标是确保垃圾厂的正常运营,防止事故的发生,保护工作人员和环境的安全。
具体表现为:1. 降低事故发生的概率。
通过全面的监管和监控,及时发现和排除安全隐患,减少事故的发生的概率。
垃圾厂安全监理实施细则

垃圾厂安全监理实施细则背景介绍垃圾处理是城市管理中非常重要的一项工作。
随着城市化进程的加速和人口增长,垃圾产生量不断上升,如何科学地处理垃圾,使其不会对环境和人类健康造成危害,成为亟待解决的问题。
垃圾厂就是处理垃圾的重要设施之一,它可以将垃圾进行分类、清理、压缩等处理,使之转变成可处理的物质。
然而,垃圾厂在处理垃圾的同时,也存在许多安全隐患。
例如,在垃圾处理过程中会产生各种有害气体,如果不及时处理可能会对周边居民造成危害;良好的设施设备及管理团队也是安全运营垃圾处理工厂不可或缺的。
因此,为了保障垃圾厂的安全运营,需要对其进行安全监理。
监理实施内容垃圾厂安全监理是指通过委托专业监理公司,对垃圾厂的建设与运营等环节进行全方位的监督管理。
垃圾厂安全监理实施细则如下:1. 立项前监理在垃圾厂立项之前,需要进行前期工作并对立项内容进行评估,这一过程需要专业的监理人员进行全面监督。
具体实施内容如下:1.进行环保影响评估:对垃圾厂所在地区的环境进行评估,分析垃圾处理过程中可能产生的环保问题和影响,并提供相应的解决方案。
2.进行安全风险评估:对垃圾处理过程中可能产生的安全风险进行评估,提供相应的安全防范措施。
3.技术方案评估:通过评估技术方案来判断该垃圾厂的技术可行性和建设效果,为垃圾厂的建设提供技术保障。
4.进行预算和合同审核:对垃圾厂的预算和合同进行审核,以保证开支合理、合同条款正确。
2. 设计阶段监理在垃圾厂设计阶段,监理人员应对设计方案进行全面的评估监理。
具体实施内容如下:1.对设计方案进行评估:对垃圾处理设施、技术流程和安全防护等内容进行全面的评估,提议优化建议。
2.监督设计合规:对设计方案的合理性和合规性进行监督,确认是否符合国家相关规定和标准。
3.进行验收:对设计方案进行验收,确认设计方案的质量和效果,部分设计需要满足环保等相关的标准,如有环保可能带来隐患的设计需要特别注意。
3. 施工阶段监理在垃圾厂建设过程中,监理人员应对相关施工工作进行监督,确保施工质量达到预期目标。

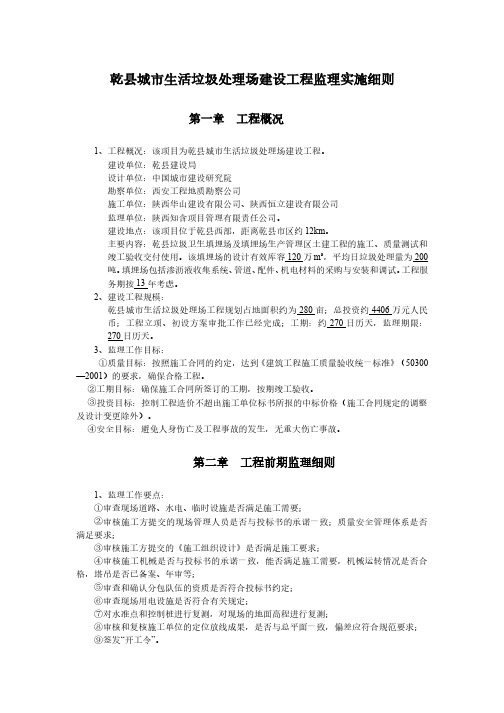

建筑施工工程 监理实施细则 乾县城市生活垃圾处理场建设工程监理实施细则

乾县城市生活垃圾处理场建设工程监理实施细则第一章工程概况1、工程概况:该项目为乾县城市生活垃圾处理场建设工程。
建设单位:乾县建设局设计单位:中国城市建设研究院勘察单位:西安工程地质勘察公司施工单位:陕西华山建设有限公司、陕西恒立建设有限公司监理单位:陕西知含项目管理有限责任公司。
建设地点:该项目位于乾县西部,距离乾县市区约12km。
主要内容:乾县垃圾卫生填埋场及填埋场生产管理区土建工程的施工、质量测试和竣工验收交付使用。
该填埋场的设计有效库容120万m³,平均日垃圾处理量为200吨。
填埋场包括渗沥液收集系统、管道、配件、机电材料的采购与安装和调试。
工程服务期按13年考虑。
2、建设工程规模:乾县城市生活垃圾处理场工程规划占地面积约为280亩;总投资约4406 万元人民币;工程立项、初设方案审批工作已经完成;工期:约270 日历天,监理期限:270 日历天。
3、监理工作目标:①质量目标:按照施工合同的约定,达到《建筑工程施工质量验收统一标准》(50300—2001)的要求,确保合格工程。
②工期目标:确保施工合同所签订的工期,按期竣工验收。
③投资目标:控制工程造价不超出施工单位标书所报的中标价格(施工合同规定的调整及设计变更除外)。
④安全目标:避免人身伤亡及工程事故的发生,无重大伤亡事故。
第二章工程前期监理细则1、监理工作要点:①审查现场道路、水电、临时设施是否满足施工需要;②审核施工方提交的现场管理人员是否与投标书的承诺一致;质量安全管理体系是否满足要求;③审核施工方提交的《施工组织设计》是否满足施工要求;④审核施工机械是否与投标书的承诺一致,能否满足施工需要,机械运转情况是否合格,塔吊是否已备案、年审等;⑤审查和确认分包队伍的资质是否符合投标书约定;⑥审查现场用电设施是否符合有关规定;⑦对水准点和控制桩进行复测,对现场的地面高程进行复测;⑧审核和复核施工单位的定位放线成果,是否与总平面一致,偏差应符合规范要求;⑨签发“开工令”。
垃圾处理厂监理实施细则

垃圾处理厂监理实施细则第一章前言垃圾处理是城市管理中的重要环节,为确保垃圾处理厂的正常运行和环境的安全与健康,本实施细则旨在规范垃圾处理厂监理工作,保障垃圾处理工作的科学性、合规性和高效性。
本实施细则适用于所有垃圾处理厂的监理工作。
第二章监理责任1. 监理机构应具备合法资质和专业技术能力,为垃圾处理厂提供全程监理服务。
2. 监理机构应以法律法规为依据,对垃圾处理厂的设计、施工、运营等各个阶段进行监督检查,确保各项工作符合相关规定。
第三章监理流程1. 设计阶段监理1.1 监理机构应对垃圾处理厂的设计方案进行评审,确保设计方案满足环境保护和安全要求。
1.2 监理机构应与设计单位及相关部门进行协调,对设计方案中存在的问题提出合理化建议。
1.3 监理机构应定期进行现场检查,确保设计方案的实施符合要求。
2. 施工阶段监理2.1 监理机构应对垃圾处理厂的施工合同进行审查,确保施工合同符合法律法规要求。
2.2 监理机构应定期巡检施工现场,对施工质量、进度等进行监督检查。
2.3 监理机构应对施工单位的工程报验、质量验收等相关手续进行审查和把关。
2.4 监理机构应对施工单位的安全施工措施和环保措施进行监督检查,确保施工过程中不存在安全隐患和环境问题。
3. 运营阶段监理3.1 监理机构应定期检查垃圾处理厂的运营情况,包括设备运行状况、垃圾处理效率等。
3.2 监理机构应对垃圾处理厂的排放情况进行监测和检测,确保排放符合环境保护标准。
3.3 监理机构应对垃圾处理厂的日常维护和设备保养进行监督检查,确保设备正常运行。
第四章监理报告1. 监理机构应按照约定的时间节点提交监理报告,报告内容应包括但不限于以下几个方面:1.1 设计阶段监理报告,评估设计方案的符合性和可行性。
1.2 施工阶段监理报告,评估施工质量、进度和安全措施。
1.3 运营阶段监理报告,评估垃圾处理效率、排放情况和设备维护情况。
2. 监理报告应客观、真实地反映监理过程中的情况,对存在的问题提出合理化建议和整改方案。
生活垃圾卫生填埋场工程监理实施细则

生活垃圾卫生填埋场工程监理实施细则范本1:生活垃圾卫生填埋场工程监理实施细则第1章总则1.1 目的与范围\t本文件的目的在于规定生活垃圾卫生填埋场工程监理实施的细则。
本文适用于生活垃圾卫生填埋场工程的监理工作。
第2章监理费用和支付2.1 监理费用\t2.1.1 监理费用的计算方法\t2.1.2 监理费用的支付方式\t2.1.3 材料费用和报销2.2 监理费用的支付程序\t2.2.1 监理费用的计量与计价\t2.2.2 监理费用的发票开具\t2.2.3 监理费用支付的时间和方式第3章监理人员的要求和职责3.1 监理人员的专业背景和技能要求\t3.1.1 资质要求\t3.1.2 技能要求3.2 监理人员的责任和职责\t3.2.1 监理人员的责任\t3.2.2 监理人员的职责第4章施工监理的主要内容和方法4.1 施工准备阶段监理\t4.1.1 监理准备工作\t4.1.2 施工项目文件审核\t4.1.3 现场踏勘和勘察4.2 施工过程监理\t4.2.1 施工方案的审核\t4.2.2 施工质量监理\t4.2.3 施工进度监理4.3 施工竣工阶段监理\t4.3.1 竣工验收监理\t4.3.2 施工总结和验收报告第5章监理记录和报告5.1 监理记录的要求和格式\t5.1.1 日志记录\t5.1.2 检查记录\t5.1.3 会议记录\t5.1.4 异议记录5.2 监理报告的要求和格式\t5.2.1 进度报告\t5.2.2 质量报告\t5.2.3 问题解决报告\t5.2.4 最终报告第6章附件\t本文档所涉及的附件包括:合同文件、施工方案、验收报告等。
第7章法律名词及注释\t7.1 《建设工程监理条例》\t\t7.1.1 监理费用的计算、支付和管理\t\t7.1.2 监理人员的资质要求和职责\t\t7.1.3 监理记录和报告的要求\t7.2 《建设工程施工质量管理条例》\t\t7.2.1 施工质量监理的内容和方法\t\t7.2.2 竣工验收监理的要求\t7.3 《建设工程施工进度管理条例》\t\t7.3.1 施工进度监理的要求和程序--------------------------------------------范本2:生活垃圾卫生填埋场工程监理实施细则第1章简介本文档是生活垃圾卫生填埋场工程的监理实施细则,旨在规范监理工作,确保工程质量的安全和合理。
垃圾处理工程监理实施细则

垃圾处理工程监理实施细则一、绪论垃圾处理工程监理实施细则的目的是确保垃圾处理工程的顺利进行,并且将其监管标准化。
本细则旨在提供监理工作的原则、流程和要求,确保垃圾处理工程的质量和安全。
二、监理单位的职责和义务1.监理单位应与垃圾处理工程建设单位签订监理合同,并且按照合同约定履行职责。
2.监理单位应全程参与垃圾处理工程的施工过程,及时发现问题并提出改进意见。
3.监理单位应监督垃圾处理工程施工单位的合法合规操作,确保施工过程符合国家相关法律法规和标准。
4.监理单位应编制监理计划,并按照计划对施工过程进行监督检查,确保工程按时完成。
5.监理单位应及时向建设单位报告垃圾处理工程的进展情况,并提供相关建议和意见。
三、监理人员的资质要求和责任1.监理人员应具备相关的工程技术专业知识,并持有国家认可的监理师资格证书。
2.监理人员应熟悉垃圾处理工程的施工技术和相关法律法规,能够及时发现并纠正施工中存在的问题。
3.监理人员应全程参与垃圾处理工程的施工过程,对施工质量进行实时监控,确保工程符合设计要求和标准。
4.监理人员应及时记录施工进展情况,编制监理报告,并向建设单位提供相关技术咨询和意见。
5.监理人员要保持独立性,维护公正公平的监理工作环境,对施工单位和建设单位都要坚持严格的监督和评估。
四、施工单位的责任和义务1.施工单位应与监理单位建立良好的合作关系,及时沟通、协调,共同解决施工过程中的问题。
2.施工单位应按照设计要求和合同约定进行施工,确保垃圾处理工程的质量和工期。
3.施工单位应配备具备相关资质和经验的技术人员,并进行必要的培训,提高施工质量和安全管理水平。
4.施工单位应按照监理单位的要求提供必要的技术资料和施工记录,配合监理单位进行监督检查。
5.施工单位应保持施工现场的整洁,确保工程安全和环保。
五、监理过程及相关文件1.监理过程中,监理单位应按照监理计划对施工现场进行巡查和检验,记录工程进展情况,并制作相应的监理报告。
垃圾场监理细则
垃圾场监理细则引言:随着城市化进程的推进,垃圾问题日益成为公共关注的焦点。
为了保护环境,有效管理垃圾场的运营,垃圾场的监理工作显得格外重要。
本文将介绍垃圾场监理的细则,以期为相关管理人员和监管机构提供参考和指导。
一、监理机构的组织和职责:1.垃圾场监理机构的组织形式应该依法成立,并具备相应的人员和设备。
其主要职责包括但不限于:- 监督检查垃圾场的日常运营管理情况;- 定期评估垃圾场的环境影响和危险程度;- 检测垃圾场的污染排放情况;- 督促垃圾场进行必要的改进和修复;- 掌握垃圾场的详细运营情况,并提供相关数据和报告。
二、垃圾场的规划和选址:1.在进行垃圾场规划和选址时,应考虑以下因素:- 垃圾场与居民区的距离应符合相关法律法规的要求;- 垃圾场选址应远离水源地、文化遗址及其它敏感区域;- 垃圾场选址需确保具备合适的地质和地貌条件;- 垃圾场选址应考虑未来的发展和扩建需要。
三、垃圾场的建设和设施:1.垃圾场的建设应符合相关的法律法规和技术标准,需要具备以下设施:- 垃圾填埋场:合理设计填埋场的形状和容量,确保安全填埋并避免地下和地表水污染;- 垃圾分类区:设立相应的垃圾分类区域,有针对性地收集和处理不同种类的垃圾;- 废气处理设施:合理设计和配置废气处理设备,减少废气排放对环境的影响;- 排水系统:建立科学合理的排水系统,确保废水的有效处理和排放。
四、垃圾场监理的工作内容:1.日常巡查:监理人员应定期对垃圾场进行巡查,督促垃圾场主营业者严格执行运营管理相关的法律法规和标准;2.数据收集:监理人员应建立健全的数据收集和汇总机制,定期收集和分析垃圾场的运营数据,并提供相应的报告给上级监管机构;3.风险评估:监理人员应定期评估垃圾场的环境风险和危险程度,并及时采取措施减少风险和危害;4.问题整改:监理人员在巡查过程中发现的问题和违规行为应及时向垃圾场主营业者提出整改要求,并跟踪整改情况;5.应急处理:监理人员应具备应对突发事件和紧急情况的能力和经验,及时组织处置并报告上级监管机构。
监理实施细则
目录1.封面2.项目概述3.监理范围4、监理依据5、监理目标6、监理工作原则7、监理组织机构及部门职责范围8.主要监理人员岗位职责9、监理工作内容10.附则11.组织机构图12.监理程序框图13.测量放样实施细则14.路基工程施工监理实施细则15.结构物回填监理实能细则16、钢筋工程监理实施细则17.混凝土工程监理实施细则18.钢筋混凝土工程监理实施细则一、项目概述一、概述1.任务依据根据乾县交通局与陕西建通工程咨询有限公司签订的监理合同,组建监理机构,对312国道乾县过境公路改建工程施工阶段、交工验收及缺陷责任期阶段实施监理工作。
2、设计标准本项目按一级公路双向四车道技术标准设计(1)计算行车速度: 80km/h;(2)路基宽度25.5m,路基标准横断面为:0.75m(土路肩)+3m(硬路肩)+2*3.75m(行车道)+0.5m(路缘带)+2.0m(中央分隔带)+0.5m(路缘带)+2*3.75m(行车道)+3m(硬路肩)+0.75m(土路肩)。
路面宽14m(3)设计荷载:路面:沥青混泥土路面,双轮组单轴轴载100KN为标准轴载桥涵:计算荷载汽车-20 级、验算荷载挂车-100:(4)设计洪水频率:小桥、涵洞及小型构造物1/50;二、路线及工程概况312国道乾县国境公路改建工程,路线起于阳洪镇强家村西侧G312上,向北偏西方向经阳洪镇校前村、阳洪东村、高庄村、底旦村、冯家村、黑豹峪村沟、阳洪镇三兴村、陈家洼、任家洼,终点止于罗家岭接G312,全长18.057公里。
全线采用双向四车道一级公路技术标准,设计时速80公里/小时,沥青砼路面,路基宽度25.5米,长度337米3*30米箱梁+3*50米T梁+3*30米箱梁大桥1座,中桥66m/1座,涵洞45道,分离式立体交叉2处,通道3处,平面交叉13处,管线交叉4处。
二、监理范围项目监理为施工阶段的全过程的全面监理,包含施工准备阶段监理、施工阶段监理、交工及缺陷责任期阶段监理。
垃圾厂安全监理实施细则
垃圾厂安全监理实施细则一、引言随着城市化进程的不断加快,城市垃圾的量不断增加。
为了保证垃圾得到更好地处理,垃圾厂逐渐成为了城市不可或缺的一个组成部分。
然而,垃圾厂的建设和运营中,也存在着安全风险。
为了确保垃圾厂的安全运营,推行一个垃圾厂安全监理实施细则就变得非常必要。
二、目的垃圾厂安全监理实施细则,是指针对垃圾厂建设、运营过程中出现的安全相关问题的规范性文件。
这个文件规定了垃圾厂建设和运营中的相关安全标准和规范,有的放矢的提高了垃圾厂的安全性和运行的稳定性。
三、内容1. 建设前期规划投入垃圾厂建设之前,需要对垃圾厂的规划和设计进行充分的研究和论证。
必须确保可行性分析、环评、工程设计等过程的透明性和科学性。
这样才能避免建设过程中的安全隐患。
2. 施工阶段在垃圾厂施工过程中,各企业必须严格遵守施工安全规范,确保工人在施工中的安全。
施工现场必须配备安全人员,进行安全管理。
必须对危险源设立并标识警示标志、穿戴安全防护设备,确保施工过程中人员、设备实物的安全。
3. 运营阶段将垃圾厂投入正式运营,需要进行专业的安全检查。
确保垃圾厂运营过程合乎规定规范,设备设施正常运行,洒水处理到位,扬尘和噪音控制到位,以及其它隐患的修复和防范。
4. 安全事故处理如果出现意外事故,必须立即采取应急措施,切断电源、关闭设备设施等以迅速止损。
同时及时向消防部门和媒体通报情况,防止事件层层相加,酿成更严重后果。
四、实施细则的益处垃圾厂安全监理实施细则能够很好地规范垃圾厂的建设和运营过程,提高了其安全性。
其主要带来的好处有:1. 有利于保障公共安全制定规范以确保在垃圾厂运营过程中,垃圾得到健康处理,降低对周边居民的污染影响。
同时建立专业人员的管理系统,从根本上保障公共安全。
2. 提高企业安全意识实施细则中的规范制度之类的内容,有助于促进企业内部的安全意识。
这对于企业的运营、设备、财产以及员工保护具有着极其重要的意义。
3. 有利于企业的长效稳定发展通过实施细则,提升企业的稳定性、提高技术和运营水平,防止操作失误、提高效率,减轻设备和人员损毁,从而促进企业的健康、长久发展,创造更好的社会效益和用户满意度。
垃圾处理综合治理工程监理实施细则监理规划范本
垃圾处理综合治理工程监理实施细则监理规划范本前言本文档是垃圾处理综合治理工程监理实施细则监理规划范本,旨在指导监理单位对垃圾处理综合治理工程的监理工作。
本文档适用于各类垃圾处理综合治理工程的监理工作。
监理目的本文档的监理目的是为了确保垃圾处理综合治理工程能够按照相关法律法规、规划及合同要求,高质量、高效率地完成建设任务,保证环境保护和人民群众的生命健康安全。
监理任务本文档根据垃圾处理综合治理工程实施过程中的特点,明确监理单位的监理任务,包括但不限于:1. 审查设计文件和施工图纸;2. 监督施工现场的质量和安全;3. 检查施工单位的施工工艺和材料;4. 对施工现场进行日常监管和巡视;5. 对施工过程中的技术问题进行技术咨询和技术指导。
监理内容本文档规范了垃圾处理综合治理工程监理的具体内容,包括但不限于:1. 监理计划的制定:制定监理计划,包括监理人员配备、监理工具、检查方法等;2. 设计文件审查:审查设计文件和施工图纸,检查设计是否符合规划和要求;3. 施工现场监督:对施工现场质量和安全进行监督,检查并记录施工过程中出现的问题,及时提出整改意见;4. 施工工艺和材料检查:检查施工单位的施工工艺和材料,确保其符合设计和质量要求;5. 日常监管和巡视:对施工现场进行日常监管和巡视,发现问题及时整改;6. 技术咨询和技术指导:对施工过程中的技术问题进行技术咨询和技术指导,提供专业的技术支持。
总结本文档是垃圾处理综合治理工程监理实施细则监理规划范本,被广泛应用于各类垃圾处理综合治理工程的监理工作。
本文档规范了监理单位的监理任务和监理内容,确保垃圾处理综合治理工程能够高质量、高效率地完成建设任务,保证环境保护和人民群众的生命健康安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
乾县城市生活垃圾处理场建设工程监理实施细则第一章工程概况1、工程概况:该项目为乾县城市生活垃圾处理场建设工程。
建设单位:乾县建设局设计单位:中国城市建设研究院勘察单位:西安工程地质勘察公司施工单位:陕西华山建设有限公司、陕西恒立建设有限公司监理单位:陕西知含项目管理有限责任公司。
建设地点:该项目位于乾县西部,距离乾县市区约12km。
主要内容:乾县垃圾卫生填埋场及填埋场生产管理区土建工程的施工、质量测试和竣工验收交付使用。
该填埋场的设计有效库容120 万m³,平均日垃圾处理量为200吨。
填埋场包括渗沥液收集系统、管道、配件、机电材料的采购与安装和调试。
工程服务期按xxxx 设工程规模:乾县城市生活垃圾处理场工程规划占地面积约为280 亩;总投资约4406 万元人民币;工程立项、初设方案审批工作已经完成;工期:约270 日历天,监理期限:270 日历天。
3、监理工作目标:①质量目标:按照施工合同的约定,达到《建筑工程施工质量验收统一标准》(50300—20xx)的要求,确保合格工程。
②工期目标:确保施工合同所签订的工期,按期竣工验收。
③投资目标:控制工程造价不超出施工单位标书所报的中标价格(施工合同规定的调整及设计变更除外)。
④安全目标:避免人身伤亡及工程事故的发生,无重大伤亡事故。
第二章工程前期监理细则1、监理工作要点:①审查现场道路、水电、临时设施是否满足施工需要;②审核施工方提交的现场管理人员是否与投标书的承诺一致;质量安全管理体系是否满足要求;③审核施工方提交的《施工组织设计》是否满足施工要求;④审核施工机械是否与投标书的承诺一致,能否满足施工需要,机械运转情况是否合格,塔吊是否已备案、年审等;⑤审查和确认分包队伍的资质是否符合投标书约定;⑥审查现场用电设施是否符合有关规定;⑦对水准点和控制桩进行复测,对现场的地面高程进行复测;⑧审核和复核施工单位的定位放线成果,是否与总平面一致,偏差应符合规范要求;⑨签发“开工令”。
2、〈施工组织设计〉的审核内容:①.是否符合招标文件中《单项工程施工策划书》的要求;②.是否由监理工程师审核通过并签署意见;③.是否审核施工计划安排的合理性;④.是否审核施工现场平面布置的合理性;⑤.是否审核质量管理组织措施能够保证质量目标的实现;⑥.是否审核施工管理人员的配置满足有关要求;⑦.是否审核冬雨季施工措施的可行性;⑧.是否审核工程安全文明施工方面所采取的措施;.是否审核工程成品保护措施满足工程质量的有关要求。
3、定位放线成果的审核:利用经纬仪、水准仪、钢尺,复测控制桩的轴线、标高、坐标是否与“总平面设计”一致,基槽外围控制线应符合设计尺寸和规范要求,偏差应符合GB50026《工程测量规范》的要求。
建筑工程施工放线的主要技术要求建筑物结构特征测距相对中误差测角中误差(")根据起始水平面在施工水平面上测定高程中误差(mm)竖向传递轴线点中误差(mm)5层房屋,建筑物高度xxxx1/3000 30 3 2第三章地基与基础分部工程监理细则基础施工是涉及到结构安全的重要程序,是有可能造成工程量增加的主要环节,质量和造价是控制的重点。
1、主要控制内容:1)开挖前,复测控制桩的轴线、标高;复测地表现状标高,确定开挖深度;校核基槽外围控制线,避免超挖。
2)下列工序完成后,必须经相关监理人员和业主代表验收合格并签署开工令后,方可进入下道工序施工:①基槽清理完毕并弹出施工控制线;②垫层完成并弹出施工控制轴线;③基层、防水层完成并弹出施工控制轴线;④筏板模板、钢筋安装;⑤筏板模板拆除;⑥室内预埋管线;⑦室内土方回填。
2、子分部、分项和检验批的划分:子分部和分项的划分:分部工程子分部工程分项工程地基与基础无支护土方土方开挖;土方回填地基处理砂石地基地下防水卷材防水层砼基础模板、钢筋、砼检验批的划分:按工序的实施顺序分别划分为一个或多个检验批。
分别为:定位放线—基槽开挖清理—整片灰土垫层—砖基础—外墙卷材防水层—室内回填。
其中模板分为安装、拆除;钢筋分为原材料、加工、安装;砼分为原材料、施工、外观质量;卷材防水分为基层、防水层。
第四章主体结构分部监理细则主体分部施工是涉及到结构安全的重要程序,也是涉及到使用功能的主要环节。
在这一阶段,因脚手架和垂直运输机械的使用,也是安全管理的重要环节。
因此,主体施工阶段,质量和安全是控制的重点。
1、主要控制内容:1)建筑物的轴线、标高、尺寸。
在楼层施工前,要严格的校核建筑物的轴线、标高和结构构件的尺寸,重点控制模板安装和支护。
在施工过程中,随时进行检查。
2)砖砌体工程控制要点:①砂浆标号,在主体验收时,对水平灰缝进行回弹。
②外墙砖砌体上禁止留有架眼。
竖缝内砂浆必须饱满,否则雨水渗入墙内将使墙面发霉。
③原材料、组砌方法、平整、垂直、灰缝、粘灰率、砂浆强度、洞口尺寸等。
3)模板工程控制要点:①材质要求:竹胶板组合模板。
②模板安装前,应有模板拼装设计,大型现浇板的支撑系统应根据计算确定。
现浇板的跨度大于3.2米时,应预留至少3条独立的支撑,拆模时不能受到影响。
③标高、轴线、断面尺寸的测量,支护牢固。
4)钢筋工程控制要点:①钢筋安装完成后,应有严格的成品保护方法。
砼施工时,严禁踩踏钢筋。
②严格控制钢筋保护层的厚度。
拆模后发现外露箍筋现象,返工处理。
③注意构造柱竖筋作为避雷引下线时的焊接和焊接质量。
④与其他专业配合,注意预留洞口的位置和加固。
⑤主体验收时,对结构砼进行钢筋扫描,重点检验钢筋骨架和保护层厚度。
⑥钢筋原材料、加工、安装的常规检测项目。
5)砼工程控制要点:①现浇梁板砼裂纹、裂缝控制是主体结构工程质量控制的重中之重。
②商品砼润管砂浆不能直接浇注在现浇板上。
③现场搅拌砼开盘第一罐必须进行计量。
④商品砼主要控制塌落度、砂率和施工过程;现场搅拌砼要从原材料、配比、搅拌、运输、施工进行全过程控制。
⑤砼施工过程中,监理人员要全过程旁站。
⑥砼试块的留置数量及见证。
⑦主体验收时,对现浇砼进行回弹。
6)安全控制要点:现场用电、脚手架和垂直运输机械。
每天都要进行巡视检查。
详“安全监理细则”。
7)进度控制要点:除天气原因外,影响进度的因素主要在施工方(劳动力、机械、材料等)。
控制方法主要是及时收集工程进度信息,认真对比分析,发现偏差,及时纠正。
8)投资控制要点:主体阶段是实现投资的主要阶段,但影响投资的因素不多,主要方法为:及时收集主要材料的价格信息,合理的调整材料价格;认真执行合同约定,不给对方造成索赔的机会。
9)主体结构工程其他控制要点:①竖向轴线控制。
在建筑物四角和中间至少设六个点进行竖向控制。
②沉降观测。
每层完成后必须进行沉降观测,并按实记录。
③防雷接地电阻测试。
安装工程师要严格按防雷手册要求组织测试。
④其他可能出现的问题。
2、子分部、分项和检验批的划分:1)子分部、分项工程的划分分部工程子分部工程分项工程主体结构砼结构钢筋、模板、砼砌体结构砖砌体2)检验批的划分:按底层、一、二、三、四、五、六、闷顶分为八个批次。
每批次包含的检验批为:砖砌体GZ钢筋GZ模板GZ砼XB钢筋XB模板XB砼其中模板分为安装、拆除;钢筋分为原材料、加工、安装;砼分为原材料、施工、外观质量。
第五章各子分部、分项工程监理细则(一)、无支护土方子分部工程:控制重点:投资控制。
1、质量控制:①土方开挖分项:地基的槽底严禁扰动。
施工时,应随时检查开挖尺寸、槽底标高(应高于设计标高100—200MM,以备人工清槽),并注意周围环境变化。
基槽开挖的尺寸、槽底标高、平整度及地耐力应符合设计和规范要求。
允许偏差应符合GB250202《建筑地基基础工程施工质量验收规范》的要求(见下表)。
表、土方开挖工程质量验收标准项目序号检查项目允许偏差或允许值mm 检验方法基坑、基槽管沟主控项目1 标高0,-50 -50 水准仪2 长度、宽度(由设计中心线向两边量)+200-100+100 经纬仪,用钢尺量3 边坡一般项目1 表面平整度20 20 用2M靠尺和楔形塞尺检查2 基底土性设计要求观察或土样分析地基承载力的应大于设计要求,以静载试验结果为依据。
②土方回填分项:主要控制回填土的质量和夯实密度。
土方回填应在室内预埋管线完成并验收合格后方可进行。
回填土应为干净无杂质的原土,含水率应控制在合理的范围内,有条件的话应以土工试验为依据。
回填时应分层夯实,一般按每层虚铺25CM、夯实至20CM为标准。
每500m2取样一组,进行干密度试验。
取样部位、频次符合规范的规定。
取样测定压实后的干土质量密度,其合格率不应小于90%、不合格干土质量密度的最低值与设计值的差不应大于80kg/m2,且不能集中于某一区域。
2、投资控制:重点控制基槽的开挖深度不超过设计要求,应预留至少10-20CM厚度的土层,以备人工清理的需要。
因施工方造成的开挖超深不予计量,并承担由此造成的地基处理费用。
处理方案应通过设计单位确定。
严格执行合同约定,不给对方造成索赔的机会。
3、进度控制:合理的安排施工顺序,及时与计划进度比较,发现偏差,及时纠正。
4、安全控制:重点是施工机械的控制,机械操作应符合要求,回旋半径之内严禁站人。
因地槽开挖较浅,可不设防护,弃土应距槽边不小于500MM。
(二)现浇砼子分部工程。
控制重点:质量和造价。
1、质量控制:重点控制砼的裂纹和裂缝。
A)原材料的控制。
①河砂、石子:必须无杂草、泥砂等杂质,粒径均匀。
砂石进场前,施工单位必须将准备进场的材料报监理验收,验收合格后方可进场。
报验材料包括:报验申请表;材料的规格、数量、产地。
砂、石子取样:统一产地、统一规格为一批,以400立方米为一批检验,不足者亦以一批论。
每一验收批取样一组,每组砂约10KG、石子约80KG。
在料堆上取样时,取样部位应均匀分布,取样前先将取样部位表层铲除,然后有各部位抽取大致相等的砂共8份、石子xxxx在施工过程中,应随时对进场的砂石进行检查,当对质量存在疑问时,应追加检验批的次数。
②钢筋:钢筋进场前,施工单位必须将准备进场的材料报监理验收,验收合格后方可进场。
报验材料包括:报验申请表;材料的规格、数量、生产厂家;准用证;合格证;材质证明。
钢筋的见证取样:热轧钢筋:钢筋进场时应分批验收,每批应由同一级别、同一直径和同一炉号的钢筋组成,每批重量不得大于60吨。
取样时,从每批钢筋中任意抽取两根,并在两端部50cm以内各锯断两根,其中两根做拉伸实验(试件长:5d+200),两根做弯曲实验(试件长:5d+xxxx安装过程中,现场监理人员应随时对钢材进行检查,检查内容:加工的钢筋是否与报验的批次相符;外观质量有无缺陷等,当对材料存在疑问时,应追加检验批的次数。
③商品砼:主要检查砼的塌落度。
筏板和现浇板砼应控制在120—xxxx应稍大。
