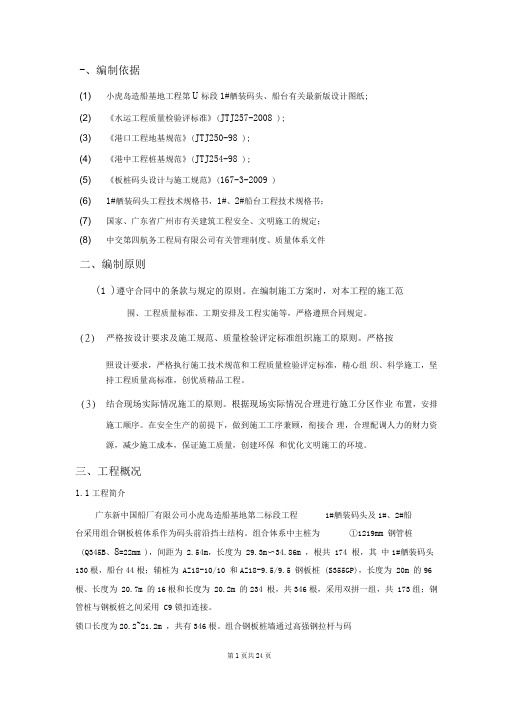

-、编制依据(1) 小虎岛造船基地工程第U标段1#舾装码头、船台有关最新版设计图纸;(2) 《水运工程质量检验评标准》(JTJ257-2008 );(3) 《港口工程地基规范》(JTJ250-98 );(4) 《港中工程桩基规范》(JTJ254-98 );(5) 《板桩码头设计与施工规范》(167-3-2009 )(6) 1#舾装码头工程技术规格书,1#、2#船台工程技术规格书;(7) 国家、广东省广州市有关建筑工程安全、文明施工的规定;(8) 中交第四航务工程局有限公司有关管理制度、质量体系文件二、编制原则(1 )遵守合同中的条款与规定的原则。

在编制施工方案时,对本工程的施工范围、工程质量标准、工期安排及工程实施等,严格遵照合同规定。

(2)严格按设计要求及施工规范、质量检验评定标准组织施工的原则。

严格按照设计要求,严格执行施工技术规范和工程质量检验评定标准,精心组织、科学施工,坚持工程质量高标准,创优质精品工程。

(3)结合现场实际情况施工的原则。

根据现场实际情况合理进行施工分区作业布置,安排施工顺序。

在安全生产的前提下,做到施工工序兼顾,衔接合理,合理配调人力的财力资源,减少施工成本,保证施工质量,创建环保和优化文明施工的环境。

三、工程概况1.1工程简介广东新中国船厂有限公司小虎岛造船基地第二标段工程1#舾装码头及1#、2#船台采用组合钢板桩体系作为码头前沿挡土结构。

组合体系中主桩为①1219mm 钢管桩(Q345B、8=22mm ),间距为 2.54m,长度为 29.3m〜34.86m ,根共 174 根,其中1#舾装码头130根,船台44根;辅桩为 AZ18-10/10 和AZ18-9.5/9.5 钢板桩 (S355GP),长度为 20m 的96根、长度为 20.7m 的16根和长度为 20.2m 的234 根,共346根,采用双拼一组,共 173组;钢管桩与钢板桩之间采用 C9锁扣连接。

桩基首件工程方案

桩基首件工程方案一、前言桩基首件工程是指在桩基施工中最先进行的一组钢筋混凝土构件,主要起档架与支撑的作用。

桩基首件工程的施工质量直接关系到桩基整体的安全性和稳定性,因此在桩基施工中占有非常重要的地位。

本文将从桩基首件工程的设计、施工流程、质量控制等方面进行详细的介绍。

二、设计1. 桩基首件的类型桩基首件的类型一般包括立管、导管、垫台和弯管等。

立管用于支撑桩基的立柱部分,导管用于引导灌注桩混凝土的灌装口,垫台则用于支撑导管,并将桩机以均匀的压力传递给桩头,弯管则用于连接导管和垫台。

在具体的桩基首件设计中,需要考虑桩基的荷载特性、土层情况、设备选型等因素,确定合理的桩基首件类型和尺寸。

2. 桩基首件的材料和规格桩基首件的材料通常采用优质的钢筋混凝土,并且需要符合相关国家标准和规定。

在桩基首件设计中,需要根据桩基的荷载要求和施工条件,确定合理的混凝土强度等级、钢筋规格和数量等。

3. 桩基首件的施工要求桩基首件的施工要求一般包括材料的质量控制、钢筋的安装、混凝土的浇筑、细部处理等方面。

在桩基首件施工中,需要严格按照设计要求进行操作,确保施工质量符合相关规范。

三、施工流程1. 材料准备桩基首件施工前,需要进行材料的准备工作,包括混凝土原材料的配比、钢筋的加工、模板的组装等。

在材料准备过程中,需要对原材料进行质量检查和试验,确保施工所用材料符合相关要求。

2. 模板安装模板安装是桩基首件施工的第一步,需要根据设计规定进行模板的安装和固定。

在模板安装过程中,需要关注模板的平整度、垂直度和固定性,确保模板安装质量满足施工要求。

3. 钢筋安装钢筋安装是桩基首件施工的第二步,需要按照设计要求进行钢筋的加工和安装。

在钢筋安装过程中,需要对钢筋的数量、规格、位置等进行严格控制,确保钢筋的安装质量满足相关要求。

4. 混凝土浇筑混凝土浇筑是桩基首件施工的最后一步,需要选择合适的混凝土浇筑工艺,确保混凝土的均匀性和密实性。

在混凝土浇筑过程中,需要对浇筑速度、振捣方式、外观质量等进行严格控制,确保混凝土浇筑质量符合相关要求。

路基工程分部分项划分

路基工程分部分项划分铁路路基工程2022年验标(分部分项工程及检验批划分)二、路基工程分部工程、分项工程、检验批划分及编号(路基单位工程编号0201) 分部工程单位工程01原地面处理02换填分项工程01地表处理01换填基坑02填筑检验批规模区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个基坑检验批编号02022年101口口口口02022年20l口口口口02022年202口口口口02022年301口口口口02022年401口口口口02022年501口口口口02022年601口口口口02022年602口口口口02022年701口口口口02022年801口口口口02022年901口口口口02022年902口口口口02022年001口口口口02022年002口口口口02022年01口口口口02022年02口口口口02022年201口口口口02022年202口口口口02022年301口口口口02022年302口口口口02022年401口口口口02022年402口口口口02022年501口口口口02022年502口口口口02022年601口口口口02022年602口口口口02022年701口口口口02022年702口口口口02022年801口口口口02022年802口口口口02022年901口口口口02022年902口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口02022年101口口口口02022年102口口口口02022年103口口口口02022年201口口口口03砂垫层04碎石垫层05土工合成材料加筋垫层06强夯07袋装砂井08塑料排水板09真空预压10堆载预压每个基坑每填层区间正线路基沿线路纵向连续长度每≤ 01填筑砂垫层200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01填筑碎石垫层200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01铺设土工合成材料200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01夯击200m,站场路基折合正线双线每≤200m 02强夯后地基每个独立的强夯地基处理工点区间正线路基沿线路纵向连续长度每≤ 01插打袋装砂井200m,站场路基折合正线双线每≤200m Ol插打塑料排水板区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 01真空加载每个真空预压工点02卸载01堆载加载02卸载每个真空预压工点沿线路纵向连续长度每≤200m11砂桩12碎石桩13强夯置换14挤密桩(灰土挤密桩,水泥土挤密桩,柱锤冲扩桩) 15粉体喷射搅拌桩每个堆载预压工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的砂桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的碎石桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01夯击200m,站场路基折合正线双线每≤200m 02强夯置换复合地基每个独立的强夯置换地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的挤密桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的粉喷桩地基处理工点01制桩02成桩01制桩02成桩区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个独立的浆喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个独立的旋喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个独立的CFG 桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个独立的预制桩地基处理工点每十根桩每十根桩每十根桩每个独立的混凝土灌注桩地基处理工点每一安装批每一安装批每一浇筑段每10根桩16浆体喷射搅拌桩17旋喷桩18水泥粉煤灰碎石桩(CFG 桩) 19混凝土预制桩(管桩、方桩) 20混凝土灌注桩01制桩02成桩01沉桩02成桩01成孔02钢筋03混凝土04成桩01模板21桩帽02钢筋03混凝土01成孔22桩板结构二、路基工程分部工程、分项工程、检验批划分及编号铁路路基工程2022年验标(分部分项工程及检验批划分)02模板22桩板结构03钢筋04混凝土05成桩01垫层23筏板02模板03钢筋04混凝土每一安装批每10根桩,托梁、承载板每一安装批每10根桩,托梁、承载板每一浇筑批每个独立的桩板结构工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每一安装批每一安装批每一浇筑批02022年202口口口口02022年203口口口口02022年204口口口口02022年205口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年304口口口口02022年305口口口口02022年401口口口口02022年402口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年601口口口口02022年701口口口口02022年702口口口口02022年703口口口口02022年801口口口口02022年802口口口口02022年803口口口口02022年901口口口口02022年001口口口口02022年101口口口口02022年201口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年401口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年506口口口口05沉降缝(伸缩缝) 每一混凝土浇筑批所包含的中间沉降缝24岩溶、洞穴处理01填充02注浆01普通填料02化学改良土填料25填料制备每个洞穴每处注浆工点每1×10 m4 3每1×104m326路基隔水层03物理改良土填料每1×104m3 04基床表层级配碎石每5000 m3 填料05过渡段级配碎石填3 每5000 m 料沿线路纵向连续路堤长度每≤200m 01隔水层铺设01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层同一压实工作班的单个压实区段的每一检测02化学改良土填筑层同一压实工作班的单个压实区段的每一检测03加筋土填筑01普通填料及物理改层同一压实工作班的单个压实区段的每一检测良土填筑02化学改良土填筑03加筋土填筑层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层沿线路纵向连续路堤长度每≤200m 沿线路纵向连续路堤长度每≤200m 沿线路纵向连续路堤长度每≤200m27基床以下路堤28路堤基床底层29路堤基床表层30路堤边坡31路堑开挖32路基隔水层01级配碎石填筑01路堤边坡01路堑边坡01隔水层铺设33换填路堑基床底层34换填路堑基床表层35基床表层以下过渡段01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层同一压实工作班的单个压实区段的每一检测02化学改良土填筑层同一压实工作班的单个压实区段的每一检测03加筋土填筑层同一压实工作班的单个压实区段的每一检测01级配碎石填筑层01路堤与桥台过渡段每个过渡段02路堤与横向结构物每个过渡段过渡段03路堤与硬质岩石路每个过渡段堑过渡段04路堤与软质岩石或每个过渡段土质路堑过渡段05路堤与隧道级配碎每个过渡段石过渡段06路堑与隧道混凝土每个过渡段过渡段铁路路基工程2022年验标(分部分项工程及检验批划分)36过渡段基床表层01级配碎石填筑01明挖基础02挡土墙基础03墙身模板每处过渡段长度≤50m每个施工段长度≤50m每个施工段每个安装段每个安装段每个浇筑段02022年601口口口口02022年701口口口口02022年702口口口口02022年703口口口口02022年704口口口口02022年705口口口口02022年706口口口口02022年707口口口口02022年801口口口口02022年802口口口口02022年803口口口口02022年804口口口口02022年805口口口口02022年806口口口口02022年807口口口口02022年901口口口口02022年902口口口口02022年903口口口口02022年904口口口口02022年905口口口口02022年906口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口02022年005口口口口02022年006口口口口02022年007口口口口02022年101口口口口02022年102口口口口02022年103口口口口02022年104口口口口02022年105口口口口02022年106口口口口02022年107口口口口02022年201口口口口02022年202口口口口02022年203口口口口02022年204口口口口02022年205口口口口02022年206口口口口02022年207口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年304口口口口02022年305口口口口02022年306口口口口37重力式挡土墙04墙身钢筋05墙身混凝土06墙背填筑级反滤层长度≤50m每个施工段07沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础02挡土墙基础38短卸荷板式挡土墙03模板04钢筋05混凝土长度≤50m每个施工段长度≤50m每个施工段每个安装段每个安装段每个浇筑段DK716+85 0~DK716+ 909段路基39悬臂式和扶壁式挡土墙06墙背填筑及反滤层长度≤50m每个施工段07沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础02模板03钢筋04混凝土长度≤50m每个施工段每个安装段每个安装段每个浇筑段05墙背填筑及反滤层长度≤50m每个施工段06沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础长度≤50m每个施工段02挡土墙基础03锚杆40锚杆挡土墙04肋柱、脚面墙05墙背反滤层07分级平台01明挖基础02挡土墙基础41锚定板挡土墙03拉杆04肋柱、脚面板、铺定板05墙背填筑及反滤层06沉降缝(伸缩缝) 、泄水孔07分级平台01明挖基础02挡土墙基础42加筋土挡土墙03墙面板预制长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段每座挡土墙长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m 每个施工段长度≤50m每个施工段每座挡土墙每座挡土墙长度≤50m每个施工段长度≤50m每个施工段每施工批06沉降缝(伸缩缝) 每座挡土墙04拉筋、墙面板安装长度≤50m每个施工段05墙背填筑及反滤层长度≤50m每个施工段06沉降缝(伸缩缝) 每座挡土墙、07帽石长度≤50m每个施工段01明挖基坑02坡脚墙长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段43土钉墙03坡脚墙墙背反滤层长度≤50m每个施工段04土钉06喷射混凝土面层05钢筋网(土工网) 长度≤50m每个施工段DK716+850~DK716+909段路基铁路路基工程2022年验标(分部分项工程及检验批划分)01成孔44抗滑桩02钢筋03混凝土04成桩01成孔02钢筋03混凝土04成桩45桩板式挡墙05挡土板预制06挡土板安装每10根桩每10根桩每10根桩每个抗滑桩工点每10根桩每10根桩每10根桩每个抗滑桩工点每施工批长度≤50m每个施工段02022年401口口口口02022年402口口口口02022年403口口口口02022年404口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年506口口口口02022年507口口口口02022年507口口口口02022年601口口口口02022年602口口口口02022年603口口口口02022年604口口口口02022年605口口口口02022年701口口口口02022年702口口口口02022年703口口口口02022年801口口口口02022年802口口口口02022年803口口口口02022年901口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年101口口口口02022年102口口口口02022年103口口口口02022年201口口口口02022年202口口口口02022年203口口口口02022年301口口口口02022年401口口口口02022年402口口口口02022年403口口口口02022年404口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年601口口口口02022年602口口口口02022年603口口口口02022年604口口口口02022年701口口口口02022年702口口口口02022年703口口口口07墙后填筑长度≤50m每个施工段08路堑挡土板顶面及每个挡土墙工点周围封闭01锚索孔每10个孔02锚索制作46预应力锚索03注浆锚固04锚索张拉01植物防护47植物防护02固土网垫03喷混植生48骨架护坡防护49混凝土预制件防护50路基边坡防护片石混凝土脚墙01现浇混凝土骨架03植草01预制件铺砌01明挖基础02模板03混凝土01浆砌片石防护51片石防护02干砌片石护坡每施工批每10个孔每10个孔连续护坡长度每≤200m 连续护坡长度每≤200m 连续护坡长度每≤200m 连续护坡长度每≤200m 连续护坡长度每≤200m 连续护坡长度每≤200m 长度≤50m每个施工段长度≤50m或每个施工段长度≤50m或每个施工段单侧连续护坡长度每≤100m 单侧连续护坡长度每≤100m 05垫块及混凝土封闭每个预应力锚索工点02混凝土预制件骨架连续护坡长度每≤200m03浆砌片石骨架护坡单侧连续护坡长度每≤100m 52锚杆(锚索)框架梁防护53路基表面沥青混凝土01框架梁02锚杆(锚索) 03植草01沥青混凝土连续护坡长度每≤100m 连续护坡长度每≤100m 连续护坡长度每≤200m 连续长度每≤1000m54地面排水01基坑连续长度每≤100m 02现浇钢筋混凝土水每浇筑段沟03混凝土水沟预制每施工段04预制水沟安装连续长度每≤100m 01基坑连续长度每≤100m 02现浇钢筋混凝土水每浇筑段沟03混凝土水沟预制每施工批04预制水沟安装连续长度每≤100m 01基坑连续长度每≤100m 02现浇钢筋混凝土水每浇筑段沟03混凝土水沟预制连续长度每≤100m 04预制水沟安装01无砂透水混凝土块(渗水板) 02透水管03路堤与路堑过渡段渗水盲沟连续长度每≤100m 每个过渡段每个过渡段每个过渡段55地下排水56路基横向排水57过渡段排水铁路路基工程2022年验标(分部分项工程及检验批划分)01原地面平整、碾压沿线路纵向连续长度每≤300m 02导流堤填筑03明挖基础58导流堤04墙身模板及支架05墙身混凝土06混凝土预制块07浆砌片石防护08导流堤59端刺01端刺基坑01基底60电缆槽(井) 02电缆槽03电缆井04盖板05护肩61接触网支柱基础01接触网支柱基础01声屏障基础02桩孔钢筋62声屏障基础03桩孔混凝土04成桩05基础钢筋06基础混凝土63过轨管64综合接地65检查井66检查栏杆67检查台阶(检查梯) 68防护栅栏69取土场70弃土场71变形观测01原地面处理02换填01过轨管01综合接地01检查井01检查栏杆01检查台阶(检查梯) 01防护栅栏01取土场01弃土场01观测装置安设02变形观测01地表处理01换填基坑02填筑连续长度≤100m 长度≤50m每个施工段每个安装段每个浇筑段预制块数量≤1000件单侧连续长度≤100m 连续长度≤100m 每处端刺沿线路连续长度每≤200m 沿线路连续长度每≤200m 每处电缆井同一规格每1000块沿线路连续长度每≤200m 沿线路每10处接触网支柱基础沿线路连续长度每≤200m 每桩孔每桩孔每桩孔沿线路连续长度每≤100m 沿线路连续长度每≤100m 沿线路每10处沿线路连续长度每≤200m 每处检查井沿线路连续长度每≤200m 每10处检查台阶(检查梯) 沿线路连续长度每≤500m 每个取土场每个弃土场沿线路连续长度每≤1000m 连续同一类型路基的沉降观测区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每个基坑02022年801口口口口02022年802口口口口02022年803口口口口02022年804口口口口02022年805口口口口02022年806口口口口02022年807口口口口02022年808口口口口02022年901口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口02022年005口口口口02022年101口口口口02022年201口口口口02022年202口口口口02022年203口口口口02022年204口口口口02022年205口口口口02022年206口口口口02022年301口口口口02022年401口口口口02022年501口口口口02022年601口口口口02022年701口口口口02022年801口口口口02022年901口口口口02022年001口口口口02022年101口口口口02022年102口口口口02022年101口口口口02022年20l口口口口02022年202口口口口02022年301口口口口02022年401口口口口02022年501口口口口02022年601口口口口02022年602口口口口02022年701口口口口02022年801口口口口02022年901口口口口02022年902口口口口02022年001口口口口02022年002口口口口02022年01口口口口03砂垫层04碎石垫层05土工合成材料加筋垫层06强夯07袋装砂井08塑料排水板09真空预压10堆载预压每个基坑每填层区间正线路基沿线路纵向连续长度每≤ 01填筑砂垫层200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01填筑碎石垫层200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01铺设土工合成材料200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ 01夯击200m,站场路基折合正线双线每≤200m 02强夯后地基每个独立的强夯地基处理工点区间正线路基沿线路纵向连续长度每≤ 01插打袋装砂井200m,站场路基折合正线双线每≤200m 区间正线路基沿线路纵向连续长度每≤ Ol插打塑料排水板200m,站场路基折合正线双线每≤200m 01真空加载每个真空预压工点02卸载01堆载加载02卸载01制桩每个真空预压工点沿线路纵向连续长度每≤200m 每个堆载预压工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m11砂桩铁路路基工程2022年验标(分部分项工程及检验批划分)11砂桩每个独立的砂桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的碎石桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01夯击200m,站场路基折合正线双线每≤200m 02强夯置换复合地基每个独立的强夯置换地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的挤密桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的粉喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的浆喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的旋喷桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01制桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的CFG桩地基处理工点区间正线路基沿线路纵向连续长度每≤ 01沉桩200m,站场路基折合正线双线每≤200m 02成桩每个独立的预制桩地基处理工点01成孔20混凝土灌注桩02钢筋03混凝土04成桩01模板21桩帽02钢筋03混凝土01成孔02模板22桩板结构03钢筋04混凝土05成桩01垫层23筏板02模板03钢筋04混凝土24岩溶、洞穴处理01填充02注浆01普通填料02化学改良土填料25填料制备每十根桩每十根桩每十根桩每个独立的混凝土灌注桩地基处理工点每一安装批每一安装批每一浇筑段每10根桩每一安装批每10根桩,托梁、承载板每一安装批每10根桩,托梁、承载板每一浇筑批每个独立的桩板结构工点区间正线路基沿线路纵向连续长度每≤ 200m,站场路基折合正线双线每≤200m 每一安装批每一安装批每一浇筑批每个洞穴每处注浆工点每1×104m3 每1×10 m4 3 4 302成桩02022年02口口口口02022年201口口口口02022年202口口口口02022年301口口口口02022年302口口口口02022年401口口口口02022年402口口口口02022年501口口口口02022年502口口口口02022年601口口口口02022年602口口口口02022年701口口口口02022年702口口口口02022年801口口口口02022年802口口口口02022年901口口口口02022年902口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口02022年101口口口口02022年102口口口口02022年103口口口口02022年201口口口口02022年202口口口口02022年203口口口口02022年204口口口口02022年205口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年304口口口口02022年305口口口口02022年401口口口口02022年402口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年601口口口口02022年701口口口口02022年702口口口口02022年703口口口口12碎石桩13强夯置换14挤密桩(灰土挤密桩,水泥土挤密桩,柱锤冲扩桩) 15粉体喷射搅拌桩16浆体喷射搅拌桩17旋喷桩18水泥粉煤灰碎石桩(CFG 桩) 19混凝土预制桩(管桩、方桩)05沉降缝(伸缩缝) 每一混凝土浇筑批所包含的中间沉降缝26路基隔水层03物理改良土填料每1×10 m 04基床表层级配碎石每5000 m3 填料05过渡段级配碎石填3 每5000 m 料沿线路纵向连续路堤长度每≤200m 01隔水层铺设01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层02化学改良土填筑同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测03加筋土填筑层27基床以下路堤铁路路基工程2022年验标(分部分项工程及检验批划分)28路堤基床底层29路堤基床表层30路堤边坡31路堑开挖32路基隔水层01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层02化学改良土填筑同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测03加筋土填筑层同一压实工作班的单个压实区段的每一检测01级配碎石填筑层01路堤边坡01路堑边坡01隔水层铺设沿线路纵向连续路堤长度每≤200m 沿线路纵向连续路堤长度每≤200m 沿线路纵向连续路堤长度每≤200m 02022年801口口口口02022年802口口口口02022年803口口口口02022年901口口口口02022年001口口口口02022年101口口口口02022年201口口口口02022年301口口口口02022年302口口口口02022年303口口口口02022年401口口口口02022年501口口口口02022年502口口口口02022年503口口口口02022年504口口口口02022年505口口口口02022年506口口口口02022年601口口口口02022年701口口口口02022年702口口口口02022年703口口口口02022年704口口口口02022年705口口口口02022年706口口口口02022年707口口口口02022年801口口口口02022年802口口口口02022年803口口口口02022年804口口口口02022年805口口口口02022年806口口口口02022年807口口口口02022年901口口口口02022年902口口口口02022年903口口口口02022年904口口口口02022年905口口口口02022年906口口口口02022年001口口口口02022年002口口口口02022年003口口口口02022年004口口口口33换填路堑基床底层34换填路堑基床表层35基床表层以下过渡段01普通填料及物理改同一压实工作班的单个压实区段的每一检测良土填筑层02化学改良土填筑同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测03加筋土填筑层同一压实工作班的单个压实区段的每一检测01级配碎石填筑层01路堤与桥台过渡段每个过渡段02路堤与横向结构物每个过渡段过渡段03路堤与硬质岩石路每个过渡段堑过渡段04路堤与软质岩石或每个过渡段土质路堑过渡段05路堤与隧道级配碎每个过渡段石过渡段06路堑与隧道混凝土每个过渡段过渡段01级配碎石填筑01明挖基础02挡土墙基础03墙身模板每处过渡段长度≤50m每个施工段长度≤50m每个施工段每个安装段每个安装段每个浇筑段36过渡段基床表层37重力式挡土墙04墙身钢筋05墙身混凝土06墙背填筑级反滤层长度≤50m每个施工段07沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础长度≤50m每个施工段02挡土墙基础03模板38短卸荷板式挡土墙04钢筋05混凝土长度≤50m每个施工段每个安装段每个安装段每个浇筑段DK718+27 8~DK719+ 492.7段路基39悬臂式和扶壁式挡土墙06墙背填筑及反滤层长度≤50m每个施工段07沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础长度≤50m每个施工段02模板03钢筋04混凝土每个安装段每个安装段每个浇筑段05墙背填筑及反滤层长度≤50m每个施工段06沉降缝(伸缩缝) 每座挡土墙、泄水孔01明挖基础长度≤50m每个施工段02挡土墙基础03锚杆40锚杆挡土墙04肋柱、脚面墙长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段DK718+278~DK719+492.7段路基铁路路基工程2022年验标(分部分项工程及检验批划分)40锚杆挡土墙05墙背反滤层07分级平台01明挖基础02挡土墙基础41锚定板挡土墙03拉杆04肋柱、脚面板、铺定板05墙背填筑及反滤层06沉降缝(伸缩缝) 、泄水孔07分级平台01明挖基础02挡土墙基础42加筋土挡土墙03墙面板预制长度≤50m每个施工段每座挡土墙长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段长度≤50m每个施工段每座挡土墙每座挡土墙长度≤50m每个施工段长度≤50m每个施工段每施工批02022年005口口口口02022年006口口口口02022年007口。

管桩技术交底

PHC 管桩技术、安全交底记录〔可附页〕编号:001工程名称工程规模工程负责人合同号技术负责人交底内容:管桩施工1 打桩设备就位⑴打桩设备进场后,在施工现场进展组装调试,依据施工流程就位。

施工场地承载力不够时,桩机下面可铺设厚钢板,保证桩机平稳;桩架直立垂直于地面。

⑵桩帽大小要选择适宜,帽内钢丝绳要平坦。

⑶送桩杆要依据桩型和送桩深度,用适宜材料制作。

送桩杆上标有送桩标高符号并且每0.5m 画一道标示线。

2底桩就位、对中与调直⑴ 应力高强混凝土管桩型号承受PHC-600(110)以及 PHC-600〔130〕型,桩尖形式为C 型钢桩尖,故施工时应先以桩中心为圆心用白灰划始终径与管桩直径一样的圆圈,以便利插桩对中。

⑵底桩就位前在桩身上画出以米为单位的长度标记,并从下至上说明桩的长度,一边观看桩的入土深度和记录每米沉桩锤击数。

⑶用单点吊浆管桩吊直,先将管桩头部插入桩锤下面的桩帽套内,接着用人工扶住管桩下端,将管桩尖就位在白灰圈内。

⑷将打桩架导杆进展调整,保证导杆的垂直度,同时保证桩身、桩帽、桩锤中心线重合。

⑸进展管桩对位、调直。

这道工序对沉桩质量起到关键作用,对中不正确,成桩后桩位偏差就会超过标准要求。

调直承受两台经纬仪在离打桩架 15m 之外成正交方向进展观看校正,调直掌握分两步,第一步先要观测桩机导杆的垂直度,直至符合要求;其次步用经纬仪观测桩的垂直度,保证垂直度在 0.5%以内。

桩的垂直度要进展反复屡次调整,尤其是第一节桩要严格保证其垂直度,确保桩垂直导向作用,桩入土3m 后严禁用桩机调整其垂直度。

底桩垂直度掌握在 0.5%以内。

桩身一经调直,在施打过程中不行轻易摇摆导杆和走动打桩架,打桩机上应配备长条水准尺,以便随时量测桩身的垂直度。

⑹施工前用吊车将要施工的桩吊到桩机跟前桩机起桩安全距离范围内。

每套桩配套摆放,吊车协作桩机喂桩。

严禁桩机远距离强行拉桩。

桩起吊时要轻吊轻放,防止碰撞,较少振动,防止桩身裂损。

沉入桩施工 一建市政实务考点

沉入桩施工一建市政实务考点
1.沉桩方式
(1)常用的沉入桩有钢筋混凝土桩、预应力混凝土桩和钢管桩。

(2)锤击沉桩宜用于砂类士.黏性土。

桩锤的选用应根据地质条件、桩型、桩的密集程度、单桩竖向承载能力及现有施工条件等因素确定。

(3)振动沉桩宜用于锤击沉桩效果差的密实的黏性土、砾石、风化岩。

(4)静力压桩宜用于软黏土、淤泥质土。

(5)钻孔埋桩宜用于黏±.砂士.碎石土且河床覆土较厚的情况。

2.沉入桩施工技术
(1)预制桩的接桩可采用焊接.法兰连接或机械连接。

(2)沉桩时,桩锤、桩帽或送桩帽应和桩身在同一中心线上。

(3)沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短。

(4)桩终止锤击的控制应视桩端土质而定,一般情况下以控制桩端设计标高为主,贯入度为辅。

(5庵沉桩过程中发现以下情况应暂停施工,并应采取措施进行处理:
D贯入度发生剧变
2)桩身发生突然倾斜.位移或有严重回弹3)桩头或桩身破坏
4)地面隆起
5)桩身上浮。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沉桩工程质量监理细则
一.质量控制依据
●国家和地区制订的有关工程建设政策、法律、法规等文件。

●现行的工程建设施工验收规范和建筑安装工程质量检验评定标准。

●业主与承包商签订的工程承包合同及其附件。

●业主与监理方签订的监理合同。

●工程施工图纸、说明及变更通知(含设计交底、图纸会审记录)。

●承包商编制经审批的施工组织设计(含施工方案)。

●其它规定文件。

二.本细则适用范围
1.按沉桩方法包括:打入桩、静力压入桩、震动沉桩。

2.按桩的种类包括:预制钢筋混凝土方桩、预制钢筋混凝土管桩(其中有预应力和非预应力二种)、钢管桩。

三.制桩阶段质量监理要点
(一)钢筋混凝土预制方桩:
预制桩无论工厂预制、现场预制,均应遵守《混凝土结构工程施工及验收规范》(GB50204-92)、《地基与基础工程施工及验收规范》(GBJ202-83)和《预制钢筋混凝土方桩》(JSJJ-89)图集,此外,还应遵守以下几点:
1.制桩场地:
现场预制方桩浇制桩的场地平整压实,可以不用底模,但地表面必须用水泥砂浆处理抹平,并铺筑隔离层。

周围开挖排水沟,以防浸水泡软地基,使桩产生不均匀沉陷而变形损坏。

2.模板:有木模板、钢模板。

宜采用钢模板做侧模,整体钢性强,不易变形,接缝严密不漏浆,迭置层数一般不超过4层。

3.钢筋:主钢筋接长,宜采用对焊法,同一截面的接头数,不应超过主筋数的1/4,各主筋在桩顶端面应平齐,长短不宜大于10mm。

主筋高低不齐,是打桩受力不均导致顶桩身破碎酥松的主要因素之一。

钢筋笼成形后,放入模板内,位置要准确平直,中间如有弯曲必须调正。

如系多节桩,连接预埋件须认真固定和保护,不得有移动。

4.浇筑混凝土:
同一根桩的混凝土配合比应一致,不能中途改变,坍落度不宜太大,一般以6cm为最好。

浇筑顺序自桩顶向桩尖方向连续浇筑,中途不能间断,不能留有施
工缝,振捣密实加强养护。

5.起吊和打入混凝土强度:
起吊混凝土强度不底于设计强度70%,打桩强度为100%,养护龄期不少于28天,如需提前打入,须有其他有效措施且有试验数据证明混凝土各项强度达到与28天龄期同强度,才不受龄期限制。

(二)钢筋混凝土管桩:
混凝土管桩有预应力和非预应力二种,现在工程上使用的大都为预应力管桩,工厂制作。

建筑工程常用的成品桩规格有φ400、φ550、φ600等,壁厚80mm、100mm,分上中下三节,上节上端无法兰盘,下节带有桩靴,中节为标准段,成品桩的质量标准见下表:
预应力混凝土管桩允许偏差表
(三)钢管桩
一般用普通碳素钢板在工厂分段卷制而成,焊接缝有直焊缝和螺旋焊缝二种。

螺旋焊缝强度高、质量好。

分上中下三节,上节、下节为特殊节段,中节为标准节段,加工制作,应遵守国标《钢结构工程施工及验收规范》GB50205-95中有关规定。

对以下方面应予以重视:
1.对进口的原材料或已加工的成品桩,须认真按对其规格和材质,坚持先抽检合格才能使用。

2.影响钢桩质量的关键是电焊缝,每一节管段在同一截面内只能有一条纵向焊缝,拼接管段时,要注意焊缝错开,错开长度不小于30cm弧长。

3.除对焊缝的外观质量做全面检查外,尚应抽不少于2%的焊缝做无损探伤或更多一点的超声波探伤,对夹渣、气孔严重的焊缝须补强处理。

4.当土质硬,地质条件复杂,预估打入有困难时,可以在桩尖管口处和上节桩顶管口处加焊钢板箍,以减少打桩阻力和增大锤击受力而降低打桩应力。

四.沉桩施工阶段质量要点:
(一)锤击沉桩施工:
1.打钢筋混凝土预制桩
1)桩的堆放:堆桩场地须平整压实,尽量靠近打桩地点,不同规格的桩分开堆放。

堆放支点与吊点位置相一致,偏差不宜太大,齐点垫木须水平稳定,高层堆放的垫木应设置在同一垂直面上,堆放层数视地基强度而定,一般不宜超过四层。

2)桩的吊运:混凝土强度须达到75%才能起吊和运输,吊点的位置和吊点数严格按标准图集预埋,使用二点以上的吊点吊桩时,应注意使桩平稳提升,吊点受力均衡,防止碰撞损坏。

3)插桩:对准桩位,同时用二台经维仪测量桩身垂直度,将桩插入落地。

做到桩锤、桩帽、柱顶三点一线。

插桩偏差不超过2cm,桩身垂直度不超过0.5%。

4)打桩:初打阶段,桩锤不能跳得过高,只有当桩尖已进入较硬土层时,才可以逐步加大锤落高度。

5)接桩:
a)法兰盘连接:混凝土预制管桩多采用这种接头方法。

连接螺栓前,先在两个法兰盘之间垫上石棉橡胶薄板,以调节打桩应力,螺栓第一次上足拧紧后,锤击一阵至入土前,再第二次拧紧同时用电焊将螺栓焊牢以防松动掉落,并涂上防锈油漆。

b)钢板帽连接:主要用于预制方桩。

打入的下节桩,桩顶要平,桩身要直,对上、下节桩,应视两个钢板帽盖板能密贴结合,如有空隙,用钢板薄片填实焊牢,而后用四根角钢连接,接好后的桩纵轴线应在同一轴线上,错边不大于5mm。

烧焊时要采取措施,减少焊接变形。

用两台焊机对称施焊,焊缝要连续饱满。

c)硫磺胶泥接桩:目前上海很少用。

在此不多阐述。

6)选择桩锤:正确的打桩方法应当是“重锤低击”,衬垫软厚合适和较低的锤击速度。

7)打桩衬垫材料:衬垫层又称锤垫层。

分别置于锤下和桩头上,目前采用的锤垫材有硬木杂木板、白棕绳、旧钢丝绳专盘于上桩帽盖下。

桩头垫材多用松木板、草垫、水泥袋、草纸等,桩的衬垫经过反复锤击之后,木材会发硬烧焦。

失去弹性缓冲作用,需即使更换,桩帽因此而变斜时会把桩头打碎。

8)打桩控制标准
a)桩尖位于坚硬、硬塑的粘土、中密以上的砂土或风化岩层等土质时,以贯入度为主,桩尖进入持力层深度和桩尖标高可作参考。

b)贯入度已达到,桩尖标高未到,应继续锤击三阵,其每阵10击的贯入度不应大于规定的数值。

c)桩尖位于其他软土层时,以桩尖的设计标高控制为主,贯入度供参考。

d)打桩时如控制标高已符合要求,而其他指标与要求相差较大时,应会同
有关单位研究处理。

e)贯入度应通过试验确定,和做打桩试验与有关单位共同确定。

f)沉桩过程中出现异常情况,要及时汇报处理:
①锤击沉桩贯入度突变
②桩出现明显的倾斜变形
③柱顶发生破碎,桩身裂缝扩大
④静力压桩阻力突然骤减或骤增
⑤多节桩接头破坏和错断
(二)静力压桩施工
1.接桩:在锤击压桩中阐述。

2.桩要立直,压力作用点居于柱顶中心,发现桩身有倾斜,应及时纠正。

3.压入时,不能随便终止,如属操作必须停歇应力求迅速。

4.桩尖遇硬层,压桩阻力可能突然增高,当超过压桩机能力时,压桩机被抬高离地,须注意安全,设法加大压桩重量和采取必要的技术措施,以免断桩。

五.工程验收:
工程验收按照《地基与基础工程施工及验收规范》(GBJ202-83)进行,按照国标《建筑工程质量检验评定标准》(GBJ301-88)评定质量等级,桩基工程验收所需资料:
1.工程平面图
2.桩位设计图和质量要求说明书
3.工程地质资料
4.测量定位交接验收记录
5.设计交底记录
6.设计变更通知单
7.技术核定单
8.预制桩出厂合格证
9.材质试验报告单
10.接桩外观检查记录
11.混凝土试块试验报告单
12.打(压)桩施工记录
13.桩位竣工平面图(基坑开挖至设计标高的桩位图)。
