钢制板式散热器安装施工工法
钢制散热器施工技术交底

施工技术交底工程新疆金飞龙塑胶制品有限公司2号厂房交底时间2010、名称施工单位浙江越宫钢结构有限公司工种水暖工交底内容:钢制散热器安装一、施工准备1.1 材料要求:1.1.1 散热器(铸铁、钢制):散热器的型号,规格,使用压力必须符合设计要求,并有出厂合格证;散热器不得有砂眼、对口面凹凸不平,偏口、裂缝和上下口中心距不一致等现象。
翼型散热器翼片完好。
钢串片的翼片不得松动、卷曲、碰损。
钢制散热器应造型美观,丝扣端正,松紧适宜,油漆完好,整组炉片不翘楞。
1.1.2 散热器的组对零件:对丝、炉堵、炉补心、丝扣圆翼法兰盘、弯头、弓形弯管、短丝、三通、弯头、油任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣。
丝扣端正,松紧适宜。
石棉橡胶垫以1mm厚为宜(不超过1.5mm厚),并符合使用压力要求。
1.1.3 其它材料:圆钢、拉条垫、托钩、固定卡、膨胀螺栓、钢管、冷风门、机油、铅油、麻线、防锈漆及水泥的选用应符合质量和规范要求。
2.2 主要机具:2.2.1 机具:台钻、手电钻、冲击钻、电动试压泵、沙轮锯、套丝机。
2.2.2 工具:铸铁散热器组对架子,对丝钥匙、压力案子、管钳、铁刷子、锯条、手锤、活扳子、套丝板、自制扳手、錾子、钢锯、丝锥、煨管器、手动试压泵、气焊工具、散热器运输车等。
2.2.3 量具:水平尺、钢尺、线坠、压力表。
2.3 作业条件:2.3.1 组对场地有水源、电源。
2.3.2 室内墙面和地面抹完。
2.3.3 室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置正确,标高符合要求。
2.3.4 散热器安装地点不得堆放施工材料或其它障碍物品。
二、操作工艺1.1 工艺流程:编制组片统计表→散热器组对→外拉条预制、安装→散热器单组水压试验→散热器安装→散热器冷风门安装→支管安装→系统试压→刷漆1.2 按施工图分段分层分规格统计出散热器的组数、每组片数,列成表以便组对和安装时使用。
2.1 各种型号的铸铁柱型散热器组对:2.1.1 组对前要备有散热器组对架子或根据散热器规格用100×100木方平放在地上,楔四个铁桩用铅丝将木方绑牢加固,做成临时组对架。
施工手册2-散热器安装规范

Ⅲ. 钢制板式散热器的安装1.准备工作1.1 信息的收集1.1.1阅读供暖施工说明和设计图:。
1.1.2查看和了解:安装房间各类管线的走向与位置及集分水器的位置,了解窗户、家具与各种设施的位置,了解客户窗帘的设计要求。
1.1.3与客户交流信息:讨论供暖系统的设计图,最后决定钢制板式散热器的安装位置。
1.2 安装条件1.2.1安装钢制散热器房间的墙面与地面装饰已完成。
1.2.2钢制散热器安装的位置及其附近已清理干净。
1.2.3供暖干管、立管与接往各钢制散热器的支管已安装完毕,且接往各钢制散热器的供、回水支管位置正确,这些支管的标高符合要求。
1.3 准备施工材料:1.3.1 钢制板式散热器:将需安装的各个房间钢制散热器搬运至安装位置附近。
1.3.2 钢制散热器的固定件:托勾、挂装固定件、膨胀螺栓。
1.3.3 钢制散热器的排气阀:用于供暖系统冲洗、密封性试验、初期运行和周期运行时的排气。
1.3.4 钢制散热器的温控阀:用于自动调节散热器所在房间的温度。
1.3.5 确定钢制散热器与支管的连接件。
1.4准备安装工具:1.4.1木工铅笔、500mm钢直尺、卷尺、水平尺(±0.5mm)、200mm十字起、200mm一字起、2P手锤、老虎钳、水泵钳、呆扳。
1.4.2冲击电钻、冲击钻头、电缆盘。
2. 安装的实施2.1 钢制散热器的开箱查验与清洗2.1.1将钢制散热器开箱或开包后,轻轻地放在包装箱的硬纸板上或塑料膜上,核对散热器的型号和规格是否与设计图纸相符。
2.1.2检查钢制散热器是否有产品合格证,附件是否齐全。
2.1.3检查钢制散热器外观:造型是否保持美观(例如是否有变形等),检查钢制散热器是否有外观缺陷(例如油漆是否完好、背面挂件是否完好等)。
2.1.4务必用干净水冲洗散热器,把在车间加工散热器时遗留的脏物冲洗掉。
2.2 测量、钻孔与固定钢制板式散热器支架2.2.1测量钢制板式散热器背面固定挂件(图3.1)的相关尺寸(即:钢制散热器背面上部两侧挂件的水平中心距离L和上部挂件下沿与钢制散热器下沿的距离H);先在墙面上确定和画出钢制散热器的中心线,再以该中心线向左右两侧L/2距离画出钢制散热器两侧挂件中心线。
散热器安装施工方案

散热器安装施工方案散热器是用于散发热量,改善室内温度的一种设备,安装施工方案需要具备一定的专业知识和技能。
下面是一份散热器安装施工方案,供参考。
一、施工前准备工作:1. 根据散热器的型号和尺寸,确认散热器的安装位置和数量。
2. 检查安装位置的墙壁或地面是否平整,是否存在障碍物。
3. 准备所需工具和材料,如螺丝刀、电钻、扳手、膨胀螺栓、铅笔、墙壁固定件等。
二、安装工艺:1. 根据散热器的型号和尺寸,在安装位置墙壁或地面上使用铅笔标记出散热器的固定孔位置。
2. 使用电钻在固定孔位置打孔,孔径要与膨胀螺栓尺寸相匹配。
3. 将膨胀螺栓插入孔中,用扳手旋紧,确保固定牢固。
4. 按照散热器的尺寸和规格确定散热器的连接方式,一般分为上进下出和左进右出两种方式。
5. 根据散热器的连接方式,使用螺丝刀将散热器与管道连接,确保连接紧固牢固。
6. 安装完散热器后,检查固定件是否松动,是否存在松动现象,如有松动,则重新紧固固定件。
三、施工安全注意事项:1. 在施工过程中,务必做好防护措施,保证施工人员的人身安全。
2. 避免施工过程中对墙壁或地面造成破坏,如必要,可以先用打孔机进行试孔。
3. 在使用电钻时,需要戴好防护眼镜,避免灰尘或碎屑溅入眼睛。
4. 在使用螺丝刀时,要注意力度,避免过度用力损坏连接件。
5. 施工完成后,将散热器进行检查,确保安装牢固,无松动现象。
综上所述,散热器安装施工方案需要进行施工前准备、安装工艺和施工安全注意事项等步骤,确保散热器安装质量和施工安全。
在进行施工过程中,要注意细节,确保每个步骤的准确和牢固,避免出现安全隐患和质量问题。
钢制板式散热器安装施工工法

钢制板式散热器安装施工工法一、简介钢制板式散热器是一种常见的散热设备,广泛应用于建筑、工业等领域。
本文将介绍钢制板式散热器的安装施工工法,包括前期准备工作、安装步骤和注意事项等内容。
二、前期准备工作1. 设计确认:按照建筑结构和热负荷计算结果,确定散热器的安装位置和数量,并进行绘图设计确认。
确保散热器的安装满足建筑设计要求。
2. 材料准备:确认所需的散热器型号和规格,并采购相应的钢制板式散热器。
同时,准备必要的工具和辅助材料,如扳手、压力表、伸缩管等。
3. 环境准备:清理并整理安装区域,确保没有杂物、灰尘等影响施工安装的物体。
三、安装步骤1. 确定安装位置:根据设计图纸确定散热器的安装位置,并标明安装孔位置。
通过测量和标记,确保散热器安装的准确度。
2. 安装支架:根据钢制板式散热器的型号和规格,选择合适的支架安装方式。
常见的支架类型有墙面支撑、地面支撑和吊挂支撑等。
根据安装位置和结构特点,选择合适的支架安装方式,并将其固定在安装孔位置。
3. 安装散热器:将钢制板式散热器放置在支架上,并确保与支架之间的连接牢固稳定。
根据散热器的型号和规格,确保连接口的密封性和连接的牢固性。
4. 连接管路:根据散热器的位置,连接冷热水管道。
在连接过程中,注意管道的固定和密封,确保冷热水管道与散热器的连接安全可靠。
5. 测试运行:安装完成后,进行散热器的测试运行。
检查散热器的工作状态,验证其散热效果和运行稳定性。
同时,检查散热器和管道的连接是否有漏水现象,及时修复。
四、注意事项1. 安全施工:施工过程中要注意安全,佩戴好防护用具,确保施工人员的人身安全。
2. 设备保护:安装过程中要小心轻放散热器,避免损坏散热器表面涂层或其他附件。
3. 施工质量:施工过程中要注意每个环节的细节,确保安装工作的质量合格。
如有不合格情况,及时调整和修正。
4. 清洁环境:施工完成后要对工地进行清理,并清理散热器和管道的内部和外部,以保持正常的运行。
散热器安装施工工艺

散热器安装施工工艺金旗舰散热器安装施工工艺;1范围;本工艺标准适用于灰铸铁长翼型,圆翼型、柱型和M1;施工准备;材料要求:;散热器(铸铁、钢制):散热器的型号,规;散热器的组对零件:对丝、炉堵、炉补心、;主要机具:;机具:台钻、手电钻、冲击钻、电动试压泵;工具:铸铁散热器组对架子,对丝钥匙、压;量具:散热器安装施工工艺1 范围本工艺标准适用于灰铸铁长翼型,圆翼型、柱型和M132型散热器组对与安装,钢制扁管型、板型、柱型和串片型散热器的安装工程。
2 施工准备材料要求:散热器(铸铁、钢制):散热器的型号,规格,使用压力必须符合设计要求,并有出厂合格证;散热器不得有砂眼、对口面凹凸不平,偏口、裂缝和上下口中心距不一致等现象。
翼型散热器翼片完好。
钢串片的翼片不得松动、卷曲、碰损.钢制散热器应造型美观,丝扣端正,松紧适宜,油漆完好,整组炉片不翘楞。
散热器的组对零件:对丝、炉堵、炉补心、丝扣圆翼法兰盘、弯头、弓形弯管、短丝、三通、弯头、油任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣。
丝扣端正,松紧适宜。
石棉橡胶垫以1m m厚为宜(不超过1。
5mm厚),并符合使用压力要求。
主要机具:机具:台钻、手电钻、冲击钻、电动试压泵、沙轮锯、套丝机。
工具:铸铁散热器组对架子,对丝钥匙、压力案子、管钳、铁刷子、锯条、手锤、活扳子、套丝板、自制扳手、錾子、钢锯、丝锥、煨管器、手动试压泵、气焊工具、散热器运输车等。
量具:水平尺、钢尺、线坠、压力表。
作业条件:组对场地有水源、电源。
铸铁散热片、托钩和卡子均已除锈干净,并刷好一道防锈漆。
室内墙面和地面抹完。
室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置正确,标高符合要求。
散热器安装地点不得堆放施工材料或其它障碍物品。
3 操作工艺工艺流程:编制组片统计表→散热器组对→外拉条预制、安装试验→散热器安装→散热器冷风门安装→支管安装→散热器单组水压→系统试压→刷漆按施工图分段分层分规格统计出散热器的组数、每组片数,列成表以便组对和安装时使用。

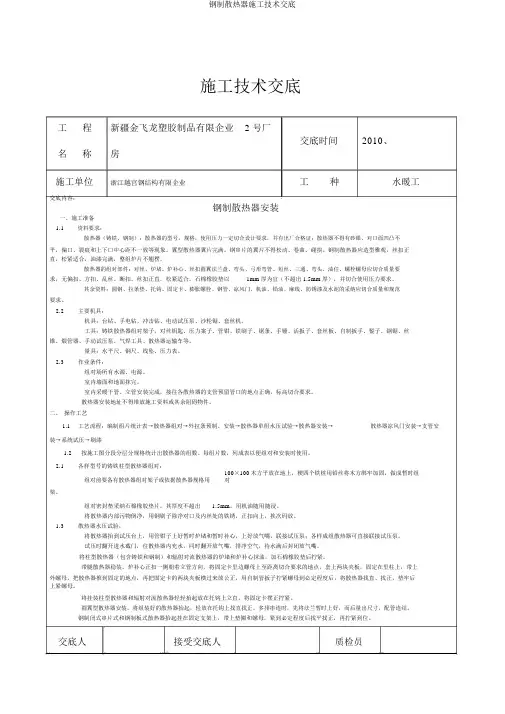

钢制散热器施工技术交底

施工技术交底工程新疆金飞龙塑胶制品有限企业 2 号厂交底时间2010、名称房施工单位浙江越宫钢结构有限企业工种水暖工交底内容:钢制散热器安装一、施工准备1.1资料要求:散热器(铸铁、钢制):散热器的型号,规格,使用压力一定切合设计要求,并有出厂合格证;散热器不得有砂眼、对口面凹凸不平,偏口、裂痕和上下口中心距不一致等现象。
翼型散热器翼片完满。
钢串片的翼片不得松动、卷曲、碰损。
钢制散热器应造型雅观,丝扣正直,松紧适合,油漆完满,整组炉片不翘楞。
散热器的组对部件:对丝、炉堵、炉补心、丝扣圆翼法兰盘、弯头、弓形弯管、短丝、三通、弯头、油任、螺栓螺母应切合质量要求,无偏扣、方扣、乱丝、断扣。
丝扣正直,松紧适合。
石棉橡胶垫以1mm厚为宜(不超出 1.5mm厚),并切合使用压力要求。
其余资料:圆钢、拉条垫、托钩、固定卡、膨胀螺栓、钢管、凉风门、机油、铅油、麻线、防锈漆及水泥的采纳应切合质量和规范要求。
2.2主要机具:机具:台钻、手电钻、冲击钻、电动试压泵、沙轮锯、套丝机。
工具:铸铁散热器组对架子,对丝钥匙、压力案子、管钳、铁刷子、锯条、手锤、活扳子、套丝板、自制扳手、錾子、钢锯、丝锥、煨管器、手动试压泵、气焊工具、散热器运输车等。
量具:水平尺、钢尺、线坠、压力表。
2.3作业条件:组对场所有水源、电源。
室内墙面和地面抹完。
室内采暖干管、立管安装完成,接往各散热器的支管预留管口的地点正确,标高切合要求。
散热器安装地址不得堆放施工资料或其余阻碍物件。
二、操作工艺1.1工艺流程:编制组片统计表→散热器组对→外拉条预制、安装→散热器单组水压试验→散热器安装→散热器凉风门安装→支管安装→系统试压→刷漆1.2按施工图分段分层分规格统计出散热器的组数、每组片数,列成表以便组对和安装时使用。
2.1各样型号的铸铁柱型散热器组对:组对前要备有散热器组对架子或依据散热器规格用100×100木方平放在地上,楔四个铁桩用铅丝将木方绑牢加固,做成暂时组对架。
散热器组对与安装施工工艺

散热器组对与安装施工工艺、范围本工艺标准适用于灰铸铁长翼型,圆翼型、柱型和M132型散热器组对与安装,钢制扁管型、板型、柱型和串片型散热器的安装工程。
2、施工准备2.1材料要求:2.1.1散热器(铸铁、钢制):散热器的型号,规格,使用压力必须符合设计要求,并有出厂合格证;散热器不得有砂眼、对口面凹凸不平,偏口、裂缝和上下口中心距不一致等现象。
翼型散热器翼片完好。
钢串片的翼片不得松动、卷曲、碰损。
钢制散热器应造型美观,丝扣端正,松紧适宜,油漆完好,整组炉片不翘楞。
2.1.2散热器的组对零件:对丝、炉堵、炉补心、丝扣圆翼法兰盘、弯头、弓形弯管、短丝、三通、弯头、油任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣。
丝扣端正,松紧适宜。
石棉橡胶垫以1mm厚为宜(不超过1.5mm厚),并符合使用压力要求。
2.1.3其它材料:圆钢、拉条垫、托钩、固定卡、膨胀螺栓、钢管、冷风门、机油、铅油、麻线、防锈漆及水泥的选用应符合质量和规范要求。
2.2主要机具:2.2.1机具:台钻、手电钻、冲击钻、电动试压泵、沙轮锯、套丝机。
2.2.2工具:铸铁散热器组对架子,对丝钥匙、压力案子、管钳、铁刷子、锯条、手锤、活扳子、套丝板、自制扳子、錾子、钢锯、丝锥、煨管器、手动试压泵、气焊工具、散热器运输车等。
2.2.3量具:水平尺、钢尺、线坠、压力表。
2.3作业条件:2.3.1组对场地有水源、电源。
2.3.2铸铁散热片、托钩和卡子均已除锈干净,并刷好一道防锈漆。
2.3.3室内墙面和地面抹完。
2.3.4室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置正确,标高符合要求。
2.3.5散热器安装地点不得堆放施工材料或其它障碍物品。
3、操作工艺3.1工艺流程:编制组片统计表→散热器组对→外拉条预制、安装→散热器单组水压试验→散热器安装→散热器冷风门安装→支管安装→系统试压→刷漆3.2按施工图分段分层分规格统计出散热器的组数、每组片数,列成表以便组对和安装时使用。
散热器安装施工

1、施工准备1.1材料要求:(1)散热器(铸铁、钢制):散热器的型号,规格,使用压力必须符合设计要求,并有出厂合格证;散热器不得有砂眼、对口面凹凸不平,偏口、裂缝和上下口中心距不一致等现象。
翼型散热器翼片完好。
钢串片的翼片不得松动、卷曲、碰损。
钢制散热器应造型美观,丝扣端正,松紧适宜,油漆完好,整组炉片不翘楞。
(2)散热器的组对零件:对丝、炉堵、炉补心、丝扣圆翼法兰盘、弯头、弓形弯管、短丝、三通、弯头、油任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣。
丝扣端正,松紧适宜。
石棉橡胶垫以1mm厚为宜(不超过 1.5mm 厚),并符合使用压力要求。
(3)其它材料:圆钢、拉条垫、托钩、固定卡、膨胀螺栓、钢管、冷风门、机油、铅油、麻线、防锈漆及水泥的选用应符合质量和规范要求。
1.2主要机具:(1)机具:台钻、手电钻、冲击钻、电动试压泵、沙轮锯、套丝机。
(2)工具:铸铁散热器组对架子,对丝钥匙、压力案子、管钳、铁刷子、锯条、手锤、活扳子、套丝板、自制扳手、錾子、钢锯、丝锥、煨管器、手动试压泵、气焊工具、散热器运输车等。
(3)量具:水平尺、钢尺、线坠、压力表。
1.3作业条件:(1)组对场地有水源、电源。
(2)铸铁散热片、托钩和卡子均已除锈干净,并刷好一道防锈漆。
(3)室内墙面和地面抹完。
(4)室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置正确,标高符合要求。
(5)散热器安装地点不得堆放施工材料或其它障碍物品。
3 操作工艺2、工艺流程:编制组片统计表→散热器组对→外拉条预制、安装→散热器单组水压试验→散热器安装→散热器冷风门安装→支管安装→系统试压→刷漆2.1按施工图分段分层分规格统计出散热器的组数、每组片数,列成表以便组对和安装时使用。
2.2各种型号的铸铁柱型散热器组对:(1)组对前要备有散热器组对架子或根据散热器规格用100×100木方平放在地上,楔四个铁桩用铅丝将木方绑牢加固,做成临时组对架。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢制板式散热器安装施
工工法
集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)
钢制板式散热器安装施工工法
(JS/BZ-GF04/**-**)
1前言
由于钢制板式散热器具有体积小、节省空间、外观美观装饰性好的特点,近几年广泛的应用于工程施工中,经过施工总结,归纳钢制板式散热器安装工法如下。
2工法特点
2.1采暖管道地面敷设时,要在垫层施工前将支管甩口到位,加大水暖施工前期工作量,减小后期工作量,避免竣工前水暖任务重,抢工的现象。
2.2安装调试简单方便,节省人工。
3适用范围
适用于民用住宅建筑闭式循环采暖钢制板式散热器安装。
4施工工艺
4.1 工艺原理
散热器安装是在主体结构验收完,采暖立管安装完毕,墙面抹灰完成后,进行散热器的安装,按照设计及规范要求确定散热器安装位置,栽好托钩或固定支架后将散热器挂上安装,然后进行散热器支管安装,散热器安装完成,最后即可进行系统试压。
4.2 工艺流程
散热器单组水压试验——托钩和固定卡安装——散热器挂装——支管安装——系统试压
4.3工法要点
4.3.1施工准备:
4.3.1.1将散热器抬到试压台上,连接试压泵,打开进水阀门,往散热器内充水,同时打开放气嘴,排净空气,待水满后关闭放气嘴。
4.3.1.2加压到规定的压值后,关闭进水截门,持续2-3min,观察散热器接口板壁阀门有无渗漏,不渗漏为合格。
4.3.1.3如有渗漏视情况修理或更换,试压合格后打开泄水阀门,泄净水后将散热器运到安装地点安装。
4.3.2按照设计图纸要求将符合设计规格的散热器运到各房间,根据散热器的尺寸、安装位置及高度在墙上画出安装中心线。
4.3.3托钩和固定卡安装:
4.3.3.1按设计及规范要求在要安装散热器的墙上画出散热器托钩安装的中心线位置。
4.3.3.2用錾子或冲击钻等在墙上按画出的位置打孔洞,固定卡孔洞深度不少于80mm(使用膨胀螺栓应按膨胀螺栓的要求深度),打好孔洞将托钩栽好固定。
4.3.3.3每组钢制板式散热器背板上均在四角焊上带孔的钢板支架,而后将散热器安装在墙上的固定支架上(也可以按照厂家配套的托钩进行安装)。
4.3.3.4在轻质板墙上,钩卡用穿通螺栓加垫圈固定在墙上,并且保证垫片不能高出装饰墙面。
4.3.4散热器挂装:将采暖管路冲洗干净后,把钢制板式散热器抬起挂在固定支架上,散热器背面与装饰后的墙内表面安装距离要符合设计或产品说明书要求,如设计未注明,应为30mm。
带上垫圈和螺母,紧到一定程度后找平找正,然后拧紧到位。
4.3.5钢制板式散热器的放风门按设计要求由厂家负责配套安装好。
4.3.6支管安装:
4.3.6.1侧进侧出式板式散热器支管安装:分为同侧连接、异侧连接和下进下出异侧连接三种连接方式(如上图所示)。
同侧连接方式适用于各种型号的散热器;异侧连接适用于有较大结构长度的散热器,使整个长度能均匀散热;采用下进下出异侧连接方式散热能力要降低10%,因此不建议采用此连接方式。
支管由采暖立管甩口位置连接支管至散热器,坡度为1%,坡向利于排气和泄水。
4.3.6.2下进下出式板式散热器支管安装:下进下出式散热器支管多数都是塑料或复合采暖管道埋地敷设,在相应位置甩口出地面垫层用钢塑转换接头换金属管与散热器连接,因为下进下出散热器进出口支管过短,尺寸无法调整,支管与散热器接口对接困难,为便于安装,采取在散热器接口处地面预留
200mm*300mm管槽的方法,利用塑料管道的柔性保证金属管与散热器接口正常对接(详见散热器支管连接大样图)。
支管连接完成后将预留的管槽填实,填堵管沟时要派专人看管散热器支管,防止施工过程中将支管偏离原位,使露出地面的金属管道保持垂直,垫层混凝土凝固后,土建可以进行面层的施工。
4.3.7采暖系统安装完毕,按照设计及规范要求进行系统水压试验,发现渗漏及时处理,直至试压合格。
5机具设备
6劳动组织
7
8
8.1散热器试压安装过程中要立向抬运、码放整齐,不可多层覆压。
8.2因为一般板式散热器表面都有喷漆装饰层,为防止表面喷漆层破坏,散热器试压和安装过程中不要将外包装全部拆除,以防止表面污染和破坏。
8.3散热器楼内搬运时,要防止磕碰,避免将墙角、门口碰坏,对散热器自身也有损伤。
8.4轻质墙上栽托钩和固定卡时不要用錾子打洞,防止剔洞过大将板墙剔裂。
8.5散热器安装完毕后要包覆好,防止后续施工造成污染,保持表面清洁。
8.6经常检查,禁止随意蹬踏散热器,防止放气阀等阀部件丢失或损坏。
8.7塑料管道埋地敷设时,垫层施工后要在地面放线划定区域,以免地面装修施工时将管道损坏。
9 效益分析
采用钢制板式散热器具有如下优点:
9.1 相对于其他散热器钢制板式散热器体积小,可以为业主节省空间增大可
利用面积。
9.2钢制板式散热器表面喷漆,装饰性好,不用包暖气罩装饰美化,节省后
期装修的费用。
9.3散热效率高,采暖管道不易结垢,节省维修费用。
9.4安装调试简便快捷,无须组对安装,人工工日约节省40%,有良好的经济
效益。
10 工程实例
我项目承建的第一构件厂宿舍改造工程中使用意大利进口思乐牌下进下出钢制板式散热器,安装及使用效果良好,得到业主各方面的一致好评。
执笔:张丽平
