防雷接地专项施工方案

防雷接地专项施工方案

防雷接地专项施工方案一、编制依据1.1 设计文件《XXXXXX工程防雷接地专项设计》1.2 相关规范《建筑物防雷设计规范》GB50057-2010《建筑物电子信息系统防雷技术规范》GB50343-2012《电力设备接地设计技术规程》DL/T621-1997《电气装置安装工程接地装置施工及验收规范》GB50169-20061.3 相关标准图集《建筑防雷设施安装》02D501-3二、工程概况2.1 工程简介本工程为XXXXXX项目,包括1栋主楼、2栋副楼及地下室,总建筑面积约为XXXXXX平方米。

2.2 建筑防雷等级根据《建筑物防雷设计规范》GB50057-2010,本工程属于二类防雷建筑。

2.3 接地系统本工程采用联合接地系统,将建筑防雷接地、电气设备接地、防静电接地、等电位接地等通过接地干线连接至接地体。

三、施工准备3.1 人员准备组织具备防雷接地施工经验的施工队伍,并进行技术交底和安全教育。

3.2 材料准备根据设计文件和施工图,提前采购所需的接地材料,包括接地体、接地干线、接地支线、接地端子、接地电阻测试仪等。

3.3 机具准备准备必要的施工机具,包括电钻、电锤、电焊机、切割机、扳手、水平仪等。

四、施工工艺4.1 接地体施工4.1.1 接地体采用50mm×5mm的镀锌扁钢,沿建筑物四周埋设,深度不小于1m。

4.1.2 接地体与接地干线采用焊接连接,焊接长度不小于扁钢宽度的4倍。

4.1.3 接地体与建筑物基础采用焊接连接,焊接长度不小于扁钢宽度的4倍。

4.2 接地干线施工4.2.1 接地干线采用25mm×4mm的镀锌扁钢,沿建筑物四周敷设,与接地体焊接连接。

4.2.2 接地干线与建筑物内的接地支线采用焊接连接,焊接长度不小于扁钢宽度的4倍。

4.2.3 接地干线与电气设备接地支线采用焊接连接,焊接长度不小于扁钢宽度的4倍。

4.3 接地支线施工4.3.1 接地支线采用16mm²的多股铜绞线,与接地干线或接地端子连接。

接地防雷施工方案(3篇)

接地防雷施工方案(3篇)

第1篇本项目为某地区接地防雷工程,主要包括以下内容:1. 接地网施工:包括接地网材料采购、接地网设计、接地网施工、接地网验收等。

2. 防雷设施施工:包括避雷针、避雷带、避雷网、避雷器等防雷设施的材料采购、设计、施工、验收等。

3. 接地系统测试:对接地网、防雷设施进行接地电阻测试,确保接地系统符合国家标准。

4. 施工资料整理:整理施工过程中的各项资料,包括施工图纸、施工方案、施工记录、验收报告等。

二、施工准备1. 组织机构成立以项目经理为组长,技术负责人、施工负责人、质量负责人、安全负责人等为成员的施工领导小组,负责工程的全面管理工作。

2. 施工人员根据工程需求,组织具备相应资质的施工人员,并对施工人员进行技术交底和安全教育。

3. 施工材料(1)接地网材料:选用符合国家标准的高质量接地网材料,包括接地扁钢、接地圆钢、接地模块等。

(2)防雷设施材料:选用符合国家标准的高质量避雷针、避雷带、避雷网、避雷器等。

(3)施工工具:准备必要的施工工具,如卷尺、水平尺、焊接设备、切割设备、测试仪器等。

4. 施工设备(1)接地网施工设备:接地网压接设备、焊接设备、切割设备等。

(2)防雷设施施工设备:避雷针安装设备、避雷带安装设备、避雷网安装设备、避雷器安装设备等。

(3)接地系统测试设备:接地电阻测试仪、接地系统测试仪等。

5. 施工图纸及资料熟悉施工图纸,了解工程结构、接地系统、防雷设施等设计要求,确保施工过程中严格按照图纸进行。

三、施工方案1. 接地网施工(1)接地网材料验收:对接地网材料进行验收,确保材料质量符合国家标准。

(2)接地网设计:根据工程需求,设计接地网布局,确定接地网材料规格、数量等。

(3)接地网施工:按照设计图纸,进行接地网施工,包括接地扁钢、接地圆钢、接地模块的安装、焊接等。

(4)接地网验收:对接地网进行接地电阻测试,确保接地电阻符合国家标准。

2. 防雷设施施工(1)防雷设施材料验收:对接雷设施材料进行验收,确保材料质量符合国家标准。

防雷与接地工程施工方案

防雷与接地工程施工方案

防雷与接地工程施工方案一、工程概况本工程是针对某地区建设的一栋高层建筑,为了保障建筑安全和居民生命财产安全,必须进行防雷与接地工程。

本工程的主要内容包括建筑物的防雷装置安装、接地系统的构建和相关设施的调试等。

二、工作内容及施工步骤1. 施工前准备工作1.1 确定施工方案在进行施工前,需要根据建筑物的具体情况,确定防雷与接地的施工方案。

根据建筑物的高度、形状、结构和周边环境等因素,选择合适的防雷设备和接地系统。

1.2 完成施工图纸和材料准备根据施工方案,编制详细的施工图纸,并确定所需的材料和设备。

根据设计要求,准备好各种电缆、接地材料、防雷设备等。

1.3 安全措施在施工前,必须做好施工安全措施。

包括相关施工人员的培训和安全规范的制定。

并做好相关的劳动保护工作,确保施工过程中不会发生安全事故。

2. 防雷装置的安装2.1 安装避雷针根据建筑物的高度和形状,选择合适的避雷针并进行安装。

避雷针的安装位置和数量需要根据设计要求进行安排,确保完整的避雷效果。

2.2 安装接地装置在避雷针的周围,安装接地装置。

接地装置需要与避雷针进行可靠的连接,确保防雷系统的整体可靠性。

2.3 安装防雷设备除了避雷针和接地装置外,还需安装相关的防雷设备,如雷击计数器、避雷带等。

这些设备需要安装在建筑物的关键部位,确保对雷击的及时监测和有效防护。

3. 接地系统的构建3.1 确定接地点根据设计要求,确定建筑物的接地点和数量。

在选择接地点时,要考虑地质条件、土壤电阻率等因素,确保接地系统的良好导电性能。

3.2 掘土铺设导线在确定好接地点后,进行土地的开挖和铺设接地导线。

接地导线需要保持良好的接触性,确保与土壤的良好接地连接。

3.3 地下接地极的安装在完成接地导线的铺设后,进行地下接地极的安装。

地下接地极需要与接地导线进行可靠的连接,并确保良好的接地效果。

4. 系统调试与验收4.1 系统调试在完成防雷装置和接地系统的安装后,需要进行系统的调试和测试。

防雷接地专项施工方案

防雷接地专项施工方案

防雷接地专项施工方案防雷接地专项施工方案1. 引言防雷接地是建筑物中保护设备和人员安全的重要措施之一。

接地系统的正确施工对于有效地引导雷击电流和保护设备完整性至关重要。

本文将介绍防雷接地专项施工方案,包括施工准备、材料选择、施工步骤和验收等内容。

2. 施工准备在开始施工之前,需进行详细的施工准备工作,包括但不限于以下内容:- 确定接地系统的类型和规模,根据建筑物的用途和尺寸进行合理的设计。

- 编制施工方案和施工过程控制措施,确保施工安全和质量。

- 调查现场地质条件和水文地质情况,保证接地系统的可靠性。

- 对施工现场进行勘测和标识,确定接地装置的位置和布置。

3. 材料选择在防雷接地施工中,选择合适的材料对接地系统的性能和寿命具有重要影响。

常用的材料包括:- 接地排、接地极和接地引下线等导电材料应选择优质的铜材料,具有良好的导电性和抗腐蚀性。

- 接地装置周围的填充物可以选用导电性能良好、耐久性强的混凝土或炭黑土。

- 如果施工现场土壤电阻率较高,可以考虑使用接地剂来降低接地电阻。

4. 施工步骤4.1 边界接地系统边界接地系统是建筑物的外围边界的接地系统。

施工步骤如下:1. 确定边界接地系统的形状和尺寸,按照设计要求进行标识和勘测。

2. 挖掘边界接地系统的沟槽,深度应根据土层情况进行合理确定。

3. 清除沟槽中的杂物,保持沟槽的干燥和清洁。

4. 铺设接地排和接地极,确保安装牢固和导电性能良好。

5. 连接边界接地系统和建筑物的主接地系统,确保可靠的接地连接。

4.2 建筑物内部接地系统建筑物的内部接地系统主要用于保护设备和人员。

施工步骤如下:1. 根据建筑物的平面布局和设备分布确定内部接地系统的布置。

2. 铺设接地排和接地极,注意连接的可靠性和导电性能。

3. 安装接地引下线,连接各个接地极和主接地引下线。

4. 进行接地系统的绝缘测试和漏电测试,确保接地系统的安全可靠。

5. 施工验收防雷接地专项施工完成后,需进行详细的验收工作,包括但不限于以下内容:- 检查接地系统的材料和施工质量,确保符合设计要求和相关标准。

防雷接地专项施工方案

防雷接地专项施工方案

防雷接地专项施工方案一、施工前准备。

在进行防雷接地专项施工前,首先需要对施工现场进行全面的勘察和评估。

包括对建筑物结构、周围环境、地质条件等方面进行详细的调查和分析,确保施工过程中能够充分考虑到各种因素的影响。

二、施工方案设计。

根据施工前的勘察和评估结果,结合相关的技术标准和规范,制定出符合实际情况的防雷接地专项施工方案。

在设计方案时,需要考虑到接地装置的选址、材料的选择、施工工艺等方面,确保施工过程中能够达到预期的效果。

三、施工过程控制。

在实际施工过程中,需要严格按照设计方案进行操作,并且在施工过程中进行全程监控和控制。

确保施工质量和安全,避免出现施工过程中的差错和失误。

四、施工后验收。

施工完成后,需要对接地装置进行全面的验收和测试。

包括对接地电阻、接地电位等参数进行检测,确保接地装置的性能达到相关标准和规范的要求。

五、施工后维护。

防雷接地专项施工完成后,需要对接地装置进行定期的检查和维护。

确保接地装置长期有效地发挥作用,保障建筑物和设备的安全运行。

六、安全防护措施。

在进行防雷接地专项施工过程中,需要严格遵守相关的安全操作规程和标准,配备必要的安全防护设备,确保施工人员的人身安全。

七、环境保护措施。

在施工过程中,需要注意对周围环境的保护,避免因施工活动对环境造成污染或破坏,确保施工过程对环境的影响最小化。

八、施工人员培训。

施工人员需要经过相关的培训和考核,确保其具备相关的专业知识和技能,能够熟练操作施工设备,保证施工过程的安全和质量。

以上就是防雷接地专项施工方案的相关内容,希望能够对相关施工工作提供一定的指导和帮助。

防雷接地隐蔽工程施工方案

防雷接地隐蔽工程施工方案

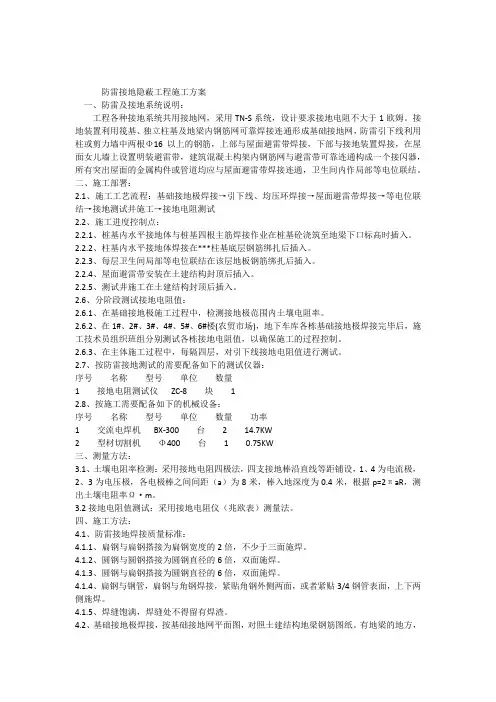

防雷接地隐蔽工程施工方案一、防雷及接地系统说明:工程各种接地系统共用接地网,采用TN-S系统,设计要求接地电阻不大于1欧姆。

接地装置利用筏基、独立柱基及地梁内钢筋网可靠焊接连通形成基础接地网,防雷引下线利用柱或剪力墙中两根Φ16以上的钢筋,上部与屋面避雷带焊接,下部与接地装置焊接,在屋面女儿墙上设置明装避雷带,建筑混凝土构架内钢筋网与避雷带可靠连通构成一个接闪器,所有突出屋面的金属构件或管道均应与屋面避雷带焊接连通,卫生间内作局部等电位联结。

二、施工部署:2.1、施工工艺流程:基础接地极焊接→引下线、均压环焊接→屋面避雷带焊接→等电位联结→接地测试井施工→接地电阻测试2.2、施工进度控制点:2.2.1、桩基内水平接地体与桩基四根主筋焊接作业在桩基砼浇筑至地梁下口标高时插入。

2.2.2、柱基内水平接地体焊接在***柱基底层钢筋绑扎后插入。

2.2.3、每层卫生间局部等电位联结在该层地板钢筋绑扎后插入。

2.2.4、屋面避雷带安装在土建结构封顶后插入。

2.2.5、测试井施工在土建结构封顶后插入。

2.6、分阶段测试接地电阻值:2.6.1、在基础接地极施工过程中,检测接地极范围内土壤电阻率。

2.6.2、在1#、2#、3#、4#、5#、6#楼(农贸市场),地下车库各栋基础接地极焊接完毕后,施工技术员组织班组分别测试各栋接地电阻值,以确保施工的过程控制。

2.6.3、在主体施工过程中,每隔四层,对引下线接地电阻值进行测试。

2.7、按防雷接地测试的需要配备如下的测试仪器:序号名称型号单位数量1 接地电阻测试仪ZC-8 块 12.8、按施工需要配备如下的机械设备:序号名称型号单位数量功率1 交流电焊机BX-300 台2 14.7KW2 型材切割机Φ400 台 1 0.75KW三、测量方法:3.1、土壤电阻率检测:采用接地电阻四极法,四支接地棒沿直线等距铺设,1、4为电流极,2、3为电压极,各电极棒之间间距(a)为8米,棒入地深度为0.4米,根据p=2πaR,测出土壤电阻率Ω·m。

防雷工程专项施工方案(3篇)

防雷工程专项施工方案(3篇)

第1篇一、工程概况本工程位于我国某城市,建设内容包括新建建筑物防雷系统、既有建筑物防雷改造以及防雷接地系统。

为确保施工质量和安全,特制定本专项施工方案。

二、施工准备1. 施工人员:组织具备相关资质的施工队伍,进行技术交底和安全教育,确保施工人员熟悉施工工艺和安全操作规程。

2. 施工材料:根据设计要求,准备合格的防雷材料和施工工具,如避雷针、避雷带、接地线、接地体等。

3. 施工设备:配置必要的施工设备,如卷扬机、切割机、焊接机等。

4. 施工现场:清理施工现场,确保施工环境安全、整洁。

三、施工工艺1. 避雷针安装(1)根据设计要求,确定避雷针的位置、高度和角度。

(2)在避雷针基础位置进行土方开挖,确保基础尺寸符合要求。

(3)浇筑避雷针基础,待混凝土达到设计强度后,进行避雷针安装。

(4)连接避雷针与接地线,确保连接牢固。

2. 避雷带安装(1)根据设计要求,确定避雷带的位置、间距和高度。

(2)在建筑物顶部或墙面上预埋固定避雷带,确保固定牢固。

(3)连接避雷带与接地线,确保连接牢固。

3. 接地系统施工(1)根据设计要求,确定接地体的位置、深度和间距。

(2)在接地体位置进行土方开挖,确保接地体尺寸符合要求。

(3)浇筑接地体基础,待混凝土达到设计强度后,进行接地体安装。

(4)连接接地体与接地线,确保连接牢固。

4. 既有建筑物防雷改造(1)对既有建筑物进行现场勘查,确定防雷改造方案。

(2)拆除原有防雷设施,根据改造方案进行施工。

(3)安装新的防雷设施,确保施工质量。

四、施工质量控制1. 施工材料:选用符合国家标准的防雷材料和施工工具。

2. 施工工艺:严格按照设计要求和施工规范进行施工。

3. 施工过程:加强现场管理,确保施工质量。

4. 施工验收:完成施工后,进行自检、互检和竣工验收,确保工程质量。

五、安全措施1. 施工人员:佩戴安全帽、安全带等个人防护用品。

2. 施工现场:设置安全警示标志,确保施工环境安全。

3. 施工设备:定期检查、维护施工设备,确保设备安全运行。

防雷接地工程施工方案

防雷接地工程施工方案

防雷接地工程施工方案1. 项目背景和目的防雷接地工程是为了在雷电天气和雷击事件发生时,将雷电电荷引导到地面上,从而避免对建筑物和人员产生危害。

本施工方案旨在确保防雷接地系统的稳定性和可靠性,保护建筑物及其设备免受雷击的损害。

2. 工程施工准备在施工前,需要进行必要的准备工作,包括: - 完成工程设计和图纸的审查,确保施工按照设计要求进行。

- 准备所需的材料和设备,包括导体、连接件、接地剂、测量仪器等。

- 确保施工人员具备必要的专业技能和经验。

- 制定详细的施工计划,包括工期、施工顺序和施工任务分配等。

3. 施工步骤3.1 确定接地系统结构根据建筑物类型和设计要求,确定合适的接地系统结构,常见的结构包括单点接地、网状接地和环状接地等。

3.2 安装接地导体根据接地系统结构,安装合适类型的导体,如铜排、镀锌铁丝等。

确保导体与地面接触良好,并按照设计要求进行固定和焊接。

3.3 安装接地连接件将导体与设备和建筑物的金属部件连接起来,使用合适的接地连接件,如接地夹、接地带等。

确保连接紧固可靠、电阻低于要求。

3.4 深度埋地根据地质条件和设计要求,将接地导体埋入地下,防止外界因素对导体的损害。

确保导体埋入的深度符合要求,通常为1.5米以上。

3.5 建立接地剖面根据接地系统结构和设计要求,在地面上建立接地剖面,确保接地导体之间的距离和连接方式符合要求。

剖面通常包括导体位置、连接方式和接地电阻测量点等。

3.6 注入接地剂根据设计要求,在导体与地面接触点处注入接地剂,提高接触电阻,确保接地系统的稳定性和可靠性。

3.7 进行电阻测试在接地施工完成后,使用合适的测量仪器对接地系统进行电阻测试,确保电阻值符合设计要求。

如电阻值超过要求,需要进行补救措施,直到满足设计要求为止。

4. 安全措施在施工过程中,必须严格遵守以下安全措施: - 确保施工人员熟悉防雷接地工程的施工规范和操作规程。

- 配备必要的个人防护设备,如安全帽、防静电服、绝缘手套等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

东原北碚蔡家项目3-1期重庆庆华建设工程有限公司东原北碚蔡家项目3-1期重庆庆华建设工程有限公司二零一八年三月第一章编制依据及执行规范一、编制依据1、东原北碚蔡家项目3-1期设计施工蓝图以及《施工组织设计》。

2、东原北碚蔡家项目3-1期《建设工程施工合同》。

3、《建筑施工安全检查标准》(JGJ59-2011);4、《建筑施工高处作业安全技术规范》(JGJ80-91)。

5、国家和地方现行施工验收规范、操作规程、质量检验评定标准和安全检查标准。

6、2002年国家颁发的《建设工程施工强制性条文—房屋建筑部分》、《建设工程质量管理条例》。

7、《重庆市建设工程质量通病防治要点》2009版8、重庆市城乡建设委员会《关于印发重庆市住宅工程质量通病预防措施的通知》(渝建[2012]301 号)二、执行规范本工程施工应执行的现行施工及验收规范、技术规程、技术标准及检验评定标准,并严格执行。

《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑电气工程施工质量验收规范》(GB50303-2002)国标图集《等电位联结安装》 02D501-2《钢筋焊接及验收规程》(JGJ18-2012)《电气装置安装工程接地装置施工及验收规》(GB50169-2006)《建筑电气照明装置施工与验收规范》(GB50617-2010)《建设工程施工现场用电安全规范》(GB50194-93)第二章工程概况原北碚蔡家项目3-1期项目用地属于北碚蔡家组团,位于北碚区蔡家嘉景大道附近。

本项目东侧紧临嘉陵江,北距嘉悦大桥约2公里;西面为自然山地,南面与中央公园紧密连接。

本工程为商住楼,包括高层2栋、地下车库3层、临街商业门面三层、内部道路、管网、挡墙等附属工程,建筑物室外地面以上最大高度约为81米,建筑总面积约为47980.26平方米,其中车库建筑面积约为11200.00平方米,商业建筑面积约为6862.00平方米,高层建筑面积约为29918.26平方米。

本工程建设单位为重庆东原创博房地产开发有限公司,监理单位为重庆林鸥监理咨询有限公司,勘察单位为中国建筑西南勘察设计研究院有限公司,设计单位为长夏安基建筑设计有限公司,施工单位为重庆庆华建设工程有限公司,由重庆市北碚区建筑工程质量监督站全程进行质量监督,重庆市北碚区建筑工程安全监督站全程进行安全监督。

本工程施工范围包括:基础、主体、楼地面、屋面、门窗总包管理及配合、室内外初装饰、给排水、电气、有关的预留预埋和配合(如暖通等)。

室外管网工程、环境挡墙工程及合同协议约定相关内容。

第三章防雷接地施工第一节安装工程设计概况根据建设单位交底要求、施工图纸设计和施工合同要求,本工程电气安装内容主要包括电气工程、生活给排水及消防给水系统安装。

1、电气工程设计内容:本工程电气设计包括低压配电动力照明系统、防雷接地系统及自动报警、电视电话弱电系统。

电源由车库内配电室引入,包括各种低压配电柜和箱安装,低压配电设备箱包括各种双电源箱、电机控制箱和照明配电箱等;一层和电气井内的电力电缆沿水平托盘和竖井桥架敷设,分支干线及电视电话、消防等线路均沿金属线槽、钢管、阻燃PVC 管敷设、其中管线采用暗敷;整个低压系统采用三相五线制供电到各用电处,照明配电箱在电井内挂墙安装,其余配电箱全部暗装,动力配电箱落地安装,并涉及到各种灯具、开关、插座的安装。

防雷与保护接地系统利用结构钢筋作共用接地体,按第三类防雷建筑物设防,系统接地总电阻不大于1欧姆,弱电系统均只作管线的预留预埋施工,其他详设计及建设单位相关交底内容。

第二节安装工程施工准备1、主要施工机具、设备需用计划2、主要施工及测量器具:3、劳动力需用计划一览表:第三节防雷接地施工技术根据建设单位交底要求、施工图纸设计确定之范围以及本工程的施工特点,电气按以下工序组织施工:预留、预埋期→安装施工期→调整试验期。

一、电气施工工艺流程为:二、防雷接地预埋及施工防雷接地预埋施工工序为:a.接地网施工:本工程利用基础与地梁钢筋按施工图设计焊接连通作共用水平接地体。

具体作法是:有地梁处利用地梁底部内两根钢筋焊通作水平接地体,在无地梁处采用-40×4镀锌扁钢焊通作水平接地体,形成不大于10m×10m接地地网,再与基础钢筋和用作引下线的柱内钢筋用Φ8圆钢焊连(柱内结构主筋大于Φ16时,用两根即可,小于Φ16时用四根);所有靠外墙的防雷引下线钢筋均焊出一根-40×4镀锌扁钢伸向室外,距外墙大于1000mm,埋深不小于1000mm。

所有须预留的接地板、盒均采用镀锌扁钢或圆钢或铜芯导线穿管与接地装置可靠焊接连通。

b.防雷引下线利用柱内大于Φ16的两根主筋自下而上焊通,焊接时另加一根Φ12的圆钢作帮条焊,双面焊缝长度为6d。

柱筋顶部应与用作接闪器的屋面女儿墙上的明装避雷带焊通。

c.屋面避雷带采用避雷带沿屋面,屋角,女儿墙及屋面装饰突出部分用支架明敷Φ10热浸镀锌圆钢,以防直击雷;避雷带连接成不大于10m*10m 或不大于12m*8m网格,支架间距1m,转角处0.5m。

屋面各种金属物(如并金属屋面,栏杆,灯具等)应就近与避雷带焊接;在屋面板按设计每组利用两根结构钢筋焊通与女儿墙避雷带和引下线连通,形成防雷带网格。

圆钢采用搭接焊连接,搭接长度为圆钢直径的6倍,并应双面焊。

d.在室外地坪以上按市质监站文件要求在500mm -1000mm设测试卡,测试卡的作法为柱上预埋钢板预埋件,焊在引下线的柱筋上,方向朝向建筑物外,如下图所示。

柱上测试预埋盒在模板拆后,将其找出,待作粉水层时,在预埋盒上焊接镀锌扁铁 - 60×6成L形使之露出粉水层外30mm,成形后,围,需调试的内容有送配电系统的调试、电缆的绝缘和耐压试验、电动机的调试以及防雷接地系统的测试等。

各系统调试均应在系统回路和设备安装完毕后进行。

防雷系统安装好后,应用地阻仪测定整个系统的接地电阻,测定值定应不大于1Ω,因地质情况达不到设计规定值,应于设计院和监理以及业主联系,商讨其处理措施,如在建筑物周边增设人工接地极等方法。

第四章质量管理措施建立好完善的质量控制体系和控制程序后,在施工过程中还必须采取切实有效的措施来保证各个工作环节的质量,才能达到“宏观调控”和“微观控制”对工程质量的双重保证。

一、加强技术管理与培训工作1、有组织认真仔细进行施工图纸会审工作,积极主动参加设计交底,深入学习设计图和与其相关的国家规程、规范和标准,还有设计中选用的现行标准图集。

2、在项目经理和技术负责人组织下,编写切合实际的施工组织设计和详细的分项工程施工方案,并组织相关人员学习,领会其实质,做到人人心中有数。

3、施工中的设计变更由专人负责接收,并负责发放至所有相关管理人员及班组长手中。

随工程施工作好技术资料的收集,整理和存档,资料填写必须真实。

4、新设备、新材料、新技术、新工艺的采用前必须对相关操作人员进行内部培训或送专门培训单位进行专项培训,经考核合格后方能持证上岗。

二、严格原材料、半成品、成品的采购质量控制1、所有直接进入工程实体中的原材料、半成品和成品采购必须限制在公司的“合格分供方清单”所列的供应商内,公司对合格分供方进行动态管理,随时抽查其材料质量,一经发现不合格,立即将其清除出“合格分供方清单”。

2、对所采购的原材料、半成品和成品,必须按规定抽检合格后方可进入施工现场使用,水电管材等凡是要求具有重庆市建委颁发的准入证或准用证的建材必须有证方可采购。

3、对甲方供应的材料,我司必须把好质量验收关,严格执行市建委的准入证和准用证制度,按规定索取质保书,同甲方、监理方、检测方见证抽样、复检,检验合格后方可入场使用。

三、强化过程控制1、施工员坚持跟班作业检查,如实、按时填施工日志,发现问题及时汇报给技术负责人。

2、三级技术工作交底必须自始至终贯穿于整个施工过程。

四、加强质量监控项目部质安组接受项目经理和公司质检科的双重领导,质安组负责严格按验收规范及标准评价施工质量,并如实上报公司质检科,质检科每周至少深入现场抽查两次,现发问题立即整改,按“三不放过”的原则进行处理。

五、严格质量评定,实行三级质量验收制度1、公司质检科和项目部质安组在内部质量评定中必须严格按相关标准进行,绝不允许降低标准评定,并将评定结果用透明胶带贴在相应部位,接受各方监督。

2、每道工序班级自检率达到100%(由分管施工员组织进行),质安组质检员100%检验。

六、建立质量岗位责任制和质量奖罚制度1、明确项目经理至下属所有管理人员的岗位质量责任,层层负责,事事认真。

2、严格执行损失赔偿制度,对责任心不强,操作不当等产生的质量问题、事故造成的损失,分清相关人员责任后全额赔偿。

七、做好半成品、成品保护合理安排施工工序,减轻成品保护任务。

凡是本工序施工,应做好对前工序的成品保护工作,不得任意接触本工序范围以外的成品,不得采取不负责任的态度。

安装工程半成品、成品保护措施⑴对易损、易盗设备仪表及末端器具,从工序上尽量安排交工前或系统调试前安装,以减少意外损失和成品保护负担。

在安装后期,条件允许的部位拟采取封闭保护措施,关门上锁,封堵出入通道,严加防范。

⑵经除锈、刷油防腐处理后的管材、管件型钢、支架等金属制品,宜放在室内,堆放整齐。

预制好的管段,应分别编号,排列整齐,不准大管压小管堆放,并防止脚踏、物砸。

管道施工间断期间,管口应临时封闭。

安装好的管道不得用做支撑或放脚手架,不得踏压,其支、托、卡架不得做为其它用途的受力点。

⑶试压、冲洗用水应排放到下水道,不得乱排放。

⑷刷漆前先清理好周围环境,防止尘土飞扬,保持清洁。

涂漆的管道、设备、漆层在干燥过程中,防撞击、踏踩。
