龙湖高层建筑基础施工方案

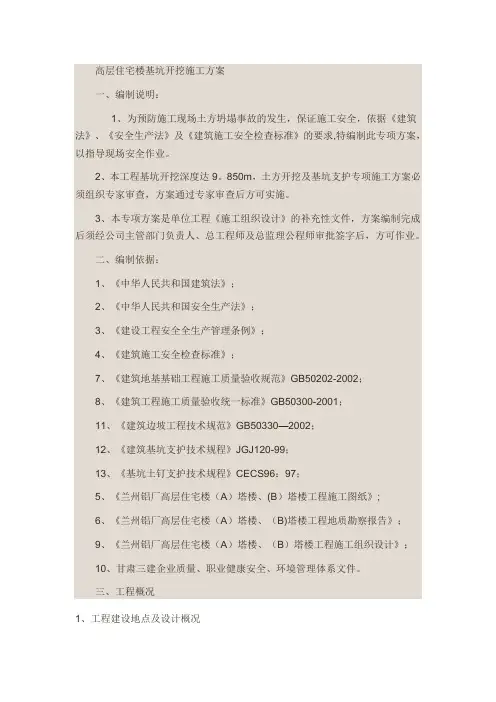

龙湖管理要求高层住宅楼基坑开挖施工方案

高层住宅楼基坑开挖施工方案一、编制说明:1、为预防施工现场土方坍塌事故的发生,保证施工安全,依据《建筑法》、《安全生产法》及《建筑施工安全检查标准》的要求,特编制此专项方案,以指导现场安全作业。
2、本工程基坑开挖深度达9。
850m,土方开挖及基坑支护专项施工方案必须组织专家审查,方案通过专家审查后方可实施。
3、本专项方案是单位工程《施工组织设计》的补充性文件,方案编制完成后须经公司主管部门负责人、总工程师及总监理公程师审批签字后,方可作业。
二、编制依据:1、《中华人民共和国建筑法》;2、《中华人民共和国安全生产法》;3、《建设工程安全全生产管理条例》;4、《建筑施工安全检查标准》;7、《建筑地基基础工程施工质量验收规范》GB50202-2002;8、《建筑工程施工质量验收统一标准》GB50300-2001;11、《建筑边坡工程技术规范》GB50330—2002;12、《建筑基坑支护技术规程》JGJ120-99;13、《基坑土钉支护技术规程》CECS96:97;5、《兰州铝厂高层住宅楼(A)塔楼、(B)塔楼工程施工图纸》;6、《兰州铝厂高层住宅楼(A)塔楼、(B)塔楼工程地质勘察报告》;9、《兰州铝厂高层住宅楼(A)塔楼、(B)塔楼工程施工组织设计》;10、甘肃三建企业质量、职业健康安全、环境管理体系文件。
三、工程概况1、工程建设地点及设计概况兰州铝厂高层住宅楼(A)塔楼、(B)塔楼位于兰州市西固区福利路兰州铝厂福利一区。
(A)、(B)塔楼均为地上三十层,地下二层,建筑总高度96m,钢筋砼剪力墙结构,总建筑面积约38000m2。
(A)、(B)塔楼地下二层为人防层,地下一层为车库,工程为一类建筑,建筑使用年限50年。
2、工程地质及水文概况:根据甘肃土木科学院2006年8月所做:兰州铝厂职工集资住宅楼《工程地质勘察报告》,本建筑场地地层自上而下依次为:①杂填土:主要由黄土、砂、砾石及生活垃圾和建筑垃圾组成,层底标高:-1。

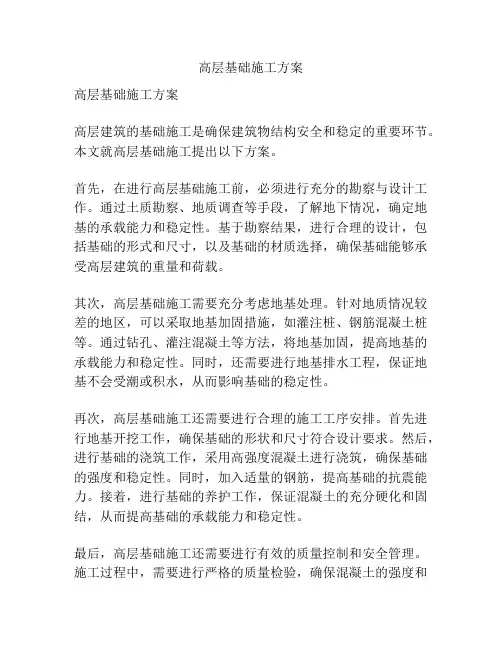

高层基础施工方案

高层基础施工方案高层基础施工方案高层建筑的基础施工是确保建筑物结构安全和稳定的重要环节。
本文就高层基础施工提出以下方案。
首先,在进行高层基础施工前,必须进行充分的勘察与设计工作。
通过土质勘察、地质调查等手段,了解地下情况,确定地基的承载能力和稳定性。
基于勘察结果,进行合理的设计,包括基础的形式和尺寸,以及基础的材质选择,确保基础能够承受高层建筑的重量和荷载。
其次,高层基础施工需要充分考虑地基处理。
针对地质情况较差的地区,可以采取地基加固措施,如灌注桩、钢筋混凝土桩等。
通过钻孔、灌注混凝土等方法,将地基加固,提高地基的承载能力和稳定性。
同时,还需要进行地基排水工程,保证地基不会受潮或积水,从而影响基础的稳定性。
再次,高层基础施工还需要进行合理的施工工序安排。
首先进行地基开挖工作,确保基础的形状和尺寸符合设计要求。
然后,进行基础的浇筑工作,采用高强度混凝土进行浇筑,确保基础的强度和稳定性。
同时,加入适量的钢筋,提高基础的抗震能力。
接着,进行基础的养护工作,保证混凝土的充分硬化和固结,从而提高基础的承载能力和稳定性。
最后,高层基础施工还需要进行有效的质量控制和安全管理。
施工过程中,需要进行严格的质量检验,确保混凝土的强度和密实度符合要求。
同时,还需要进行安全监测和管理,保证施工过程中的安全。
例如,合理设置施工警示标志,采取必要的防护措施,确保施工人员的安全,并防止发生事故。
综上所述,高层基础施工方案需要进行充分的勘察与设计,合理处理地基,进行合理的施工工序安排,并进行有效的质量控制和安全管理。
通过科学的施工方案,可以确保高层建筑的基础结构安全可靠,为后续的施工提供稳定的基础。
高层住宅地基施工方案

高层住宅地基施工方案一、概述高层住宅地基施工是建筑工程中至关重要的一项工作,直接关系到整个建筑的稳定性和安全性。
本文将针对高层住宅地基施工进行详细的方案展示。
二、地基类型选择根据土壤工程力学的基本原理和实际情况,我们将选择适当的地基类型进行施工。
考虑到高层住宅的建筑重量和地质条件,我们决定采用深基坑基础作为地基施工方案。
三、地基处理1. 地质勘察:在施工前,进行详细的地质勘察工作,包括地下水位、土壤类型、地质构造等因素的调查,为地基处理提供准确的基础数据。
2. 地表清理:清除地表上的杂物和杂草,确保施工区域的平整。
3. 地质加固:对于较松散的土壤,我们将采用地基加固措施,例如灌注桩、压实处理等,以提高地基的承载力和稳定性。
四、基坑开挖1. 基坑标定:根据设计要求,在适当的位置标定基坑的边界。
2. 基坑开挖:采用机械设备进行基坑的挖掘,严格按照设计要求和标准进行施工,确保基坑的平整和稳定。
3. 基坑支护:针对基坑的深度和周边环境,选择适当的支护结构,如土方支护墙、桩墙等,确保基坑的侧壁不发生滑塌和决堤等情况。
五、地基处理1. 基坑底部处理:根据基坑底部的土质情况和地下水位,选择合适的处理方法,如挖槽加设帷幕灌浆、底板加设承台等,增强地基的稳定性。
2. 构造物基础施工:根据建筑设计图纸和规范要求,进行高层住宅的基础施工,如地下连续墙、地下室板、桩基等。
六、地基验收1. 主动荷载试验:在地基施工完成后,进行主动荷载试验,通过对地基的安全荷载测试,验证地基的稳定性和承载能力。
2. 观测记录:在地基施工期间,安排专业人员进行地表竖向沉降观测和水平位移观测,记录数据供后续分析和评估。
七、总结高层住宅地基施工是一项复杂而关键的工作,需要科学合理的方案和严格的施工操作。
通过本文的介绍,我们可以清晰地了解到高层住宅地基施工的要点和步骤,为今后的实际施工提供有效的指导和参考。
需要注意的是,本文仅为方案展示,具体施工操作还需根据实际情况和设计要求进行调整。

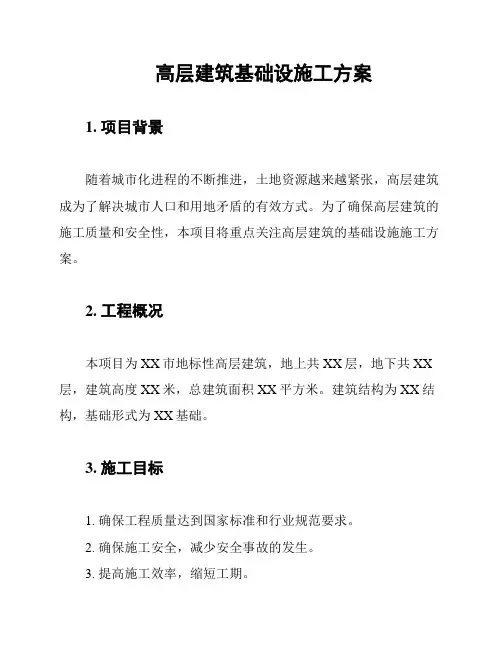

高层建筑基础设施工方案

高层建筑基础设施工方案1. 项目背景随着城市化进程的不断推进,土地资源越来越紧张,高层建筑成为了解决城市人口和用地矛盾的有效方式。
为了确保高层建筑的施工质量和安全性,本项目将重点关注高层建筑的基础设施施工方案。
2. 工程概况本项目为XX市地标性高层建筑,地上共XX层,地下共XX 层,建筑高度XX米,总建筑面积XX平方米。
建筑结构为XX结构,基础形式为XX基础。
3. 施工目标1. 确保工程质量达到国家标准和行业规范要求。
2. 确保施工安全,减少安全事故的发生。
3. 提高施工效率,缩短工期。
4. 保护环境,减少施工过程中对周边环境的影响。
4. 施工方案4.1 施工准备1. 做好施工现场的平整和硬化工作,确保施工道路畅通。
2. 搭建施工现场的临时设施,包括办公室、宿舍、食堂等。
3. 准备施工所需的各种材料、设备和工具。
4. 对施工人员进行安全教育和技术培训。
4.2 土方工程1. 根据设计要求进行土方开挖,确保开挖深度和边坡稳定。
2. 采用合适的土方运输设备,确保土方运输的效率和安全。
3. 对挖出的土方进行合理的利用或外运。
4.3 基础工程1. 根据设计图纸进行基础施工,确保基础的尺寸、标高和强度符合要求。
2. 采用合适的施工方法进行基础施工,如灌注桩、地下连续墙等。
3. 做好基础工程的防水、防渗处理。
4.4 主体结构工程1. 根据设计图纸进行钢筋绑扎、模板安装和混凝土浇筑等工作。
2. 严格把控钢筋、模板和混凝土的质量,确保主体结构的安全性。
3. 做好主体结构的施工缝处理和养护工作。
4.5 建筑装饰工程1. 根据设计图纸进行内外墙面粉刷、地面铺设等工作。
2. 选择合适的装饰材料,确保装饰工程的质量和美观。
3. 做好装饰工程的验收和维护工作。
4.6 安装工程1. 根据设计图纸进行给排水、供电、暖通等安装工作。
2. 严格把控安装材料的质量,确保安装工程的安全性和功能性。
3. 做好安装工程的调试和验收工作。
5. 施工组织与管理1. 建立健全项目管理体系,明确各岗位的职责和权限。
高层地基基础工程施工方案

高层地基基础工程施工方案一、工程概况高层地基基础工程施工方案是针对高层建筑在建设过程中需要进行地基基础施工的工程方案。
高层建筑的地基基础工程施工是整个建筑工程中的重要环节,直接关系到建筑的安全稳定和使用寿命。
本文将就高层地基基础工程施工方案进行详细的论述。
二、施工前准备1. 地质勘察在进行高层地基基础工程施工前,首先需要对地质条件进行详细的勘察。
地质勘察主要包括地质构造、地质地貌、地下水情况、土壤类型及地下水位等内容。
通过地质勘察,能够全面了解工程地质情况,为后续的施工工作提供可靠的数据依据。
2. 设计方案确认在进行高层地基基础工程施工前,需要对设计方案进行确认。
设计方案主要包括地基基础的类型、结构形式、承载能力等。
设计方案的确认是施工工作顺利进行的前提,确保施工过程中的各项工作符合设计要求。
3. 施工人员培训施工人员是高层地基基础工程施工的重要组成部分,他们的技术水平和操作技能直接关系到施工工作的质量和安全。
因此,施工前需要对施工人员进行专业培训,使他们熟练掌握施工技术和安全操作规程。
三、施工工艺1. 基坑开挖基坑开挖是高层地基基础工程施工的首要环节。
在进行基坑开挖前,需要对开挖范围、深度和坡度进行合理规划,同时采取有效的支护措施,确保开挖过程中的安全和顺利进行。
2. 基础筑梁浇筑基础筑梁浇筑是高层地基基础工程施工的关键环节。
在进行基础筑梁浇筑前,需要对浇筑模板进行安装和检查,同时合理布置浇筑作业人员和设备,确保浇筑过程中的质量和施工速度。
3. 地下连续墙施工地下连续墙施工是高层地基基础工程施工中的重要环节。
在进行地下连续墙施工前,需要对施工方案进行详细的讨论和确认,同时采取有效的支护措施,确保施工过程中的质量和安全。
4. 桩基施工桩基施工是高层地基基础工程施工中的关键环节。
在进行桩基施工前,需要对桩位进行确认和标定,同时严格执行设计要求和规范要求,确保桩基施工的质量和安全。
5. 基础沉降观测在进行高层地基基础工程施工过程中,需要对基础的沉降情况进行实时观测和记录。
高层住宅建筑物基础施工方案

高层住宅建筑物基础施工方案一、项目概述本文档是针对高层住宅建筑物基础施工方案的详细说明。
该方案旨在确保高层住宅建筑物的基础施工工作顺利进行,保证建筑物的结构稳定和安全性。
二、前期准备工作1. 土壤勘探与分析为确保基础施工的可行性和稳定性,应进行全面的土壤勘探和分析工作。
包括地质勘探、土质分析和孔隙水压力测试等,以确定合适的基础设计方案。
2. 设计方案审查对基础工程设计方案进行仔细审核,确认其与建筑设计方案的一致性,并确保满足相关建筑规范和标准。
3. 施工准备准备必要的施工设备和材料,并组织相关施工人员进行培训,确保他们具备相关的专业知识和技能。
三、基坑开挖1. 基坑的标定和布置根据设计要求,确定基坑的位置、尺寸和形状。
在基坑周边设置足够的安全标志,并规划合理的施工通道。
2. 地下管线的处理检查和迁移基坑周边的地下管线,确保施工的顺利进行。
3. 基坑支护根据设计要求,采用适当的基坑支护措施,如钢支撑、土工格栅等,确保基坑的稳定和安全。
四、基础施工1. 基础底板的浇筑进行基础底板的混凝土浇筑,确保底板的平整和牢固。
2. 基础墙的浇筑根据设计要求,进行基础墙的混凝土浇筑,并设置合适的连接筋,以增强墙体的稳定性和强度。
3. 基础柱的浇筑进行基础柱的混凝土浇筑,确保柱子的垂直度和质量。
4. 基础横梁的浇筑按照设计要求,进行基础横梁的混凝土浇筑,确保横梁的强度和连接性。
五、基础验收在基础施工完成后,进行基础验收工作。
包括对基础结构的尺寸、强度和平整度进行检测,并确保其符合相关的建筑规范和标准。
六、安全措施和环保要求1. 安全措施在施工期间,要加强安全教育和培训,提高工人的安全意识,落实各项施工安全措施,并定期进行安全检查和隐患排查。
2. 环保要求在施工过程中,要遵守环境保护法规,合理使用和处理施工材料,减少对环境的污染,并定期进行环境监测和评估。
七、总结与展望本文档详细介绍了高层住宅建筑物基础施工方案的各个环节和要求。
龙湖高层建筑基础施工方案

一、编制依据重庆龙湖·水晶郦城一期四标区工程基础设计施工图纸。
重庆川东南地质工程勘察院提供的《重庆龙湖·水晶郦城一期地基详勘报告》。
重庆龙湖·水晶郦城一期四标区工程基础设计施工图纸、会审纪要及设计交底要求。
重庆龙湖·水晶郦城测量控制资料及规划局提供的测量放线成果图。
国家现行工程质量验收标准及施工验收规范:1)工程测量规范GBJ50026-93。
2)地基与基础工程施工及验收规范GB5202-83。
3)砼结构工程施工及验收规范GB50204-92。
4)砼质量控制标准GB50164-92。
5)砼强度检验评定标准GBJ107-87。
6)建筑工程施工现场用电安全规范GB50194-93。
7)机械设备安装工程施工及验收规范GB50231-98。
8)建筑工程质量检验评定标准BGJ301-88。
9)建筑地基处理技术规范JGJ79-91。
10)钢筋焊接验收规范JGJ18-96。
11)钢筋焊接接头试验方法JGJ27-86。
12)建筑施工安全检查评分办法JGJ59-99。
13)施工现场临时用电安全技术规程JGJ80-99。
重庆渝发建设公司第页114)建筑机械使用安全技术规程JGJ46-88。
15)建筑工程施工质量验收统一标准GB50300-2001。
本企业现有施工力量、技术能力和机械设备。
二、工程概况1.1地理概况本工程位于重庆市北部新区人和镇新南路168号华新街分流道西侧与新南路北侧处。
工程名称:龙湖·水晶郦城一期工程K14、K16住宅(四标区)。
1.2地质状况根据现场平基基面地质情况及《重庆龙湖·水晶郦城一期四标区住宅地基详勘报告》,本工程基础施工层地质状况为回填土、强风化泥岩、中风化泥岩。
其中1-6栋平基面以下3.0m为回填土,3~15m为中风化泥岩;1-7栋平基面以下0~8m为中风化泥岩2.3 基础形式本工程基础形式为人工挖孔桩,地梁,电梯井采用阀板基础。
高层建筑基础施工方案

高层建筑基础施工方案1. 引言高层建筑是现代城市的重要标志,其设计和施工涉及到复杂的工程技术和安全管理。
高层建筑的基础施工是确保建筑物安全性和稳定性的关键步骤。
本文将介绍高层建筑基础施工的方案和步骤,以确保施工过程的顺利进行。
2. 安全措施在进行高层建筑基础施工之前,必须确保施工区域的安全措施已经采取。
以下是一些常见的安全措施:•建立施工现场的围栏和安全警示标志,以限制非相关人员进入施工区域。
•安装临时安全设备,如防护网和防护栏杆,以防止物体掉落并保护工人的安全。
•建立应急救援设施和安全逃生通道,以应对突发事件。
3. 地基处理地基处理是高层建筑基础施工的重要步骤之一。
以下是地基处理的一般步骤:•进行现场勘察和土壤测试,以了解土壤的性质和承载能力。
•根据土壤测试结果,选择适当的地基处理方法,如加固或加厚地基。
•进行地基挖掘和清理,确保地基表面平整。
•在地基上进行土方填充和压实,以增加地基的稳定性和承载能力。
4. 基础浇筑基础浇筑是高层建筑基础施工的关键环节。
以下是基础浇筑的一般步骤:•准备混凝土材料并进行混凝土配合比设计。
•在基础区域铺设钢筋网格,并确保钢筋网格与地基牢固连接。
•进行混凝土浇筑,确保混凝土均匀分布并充实到钢筋网格内。
•进行混凝土养护,包括覆盖湿布、喷水等措施,以确保混凝土的强度和稳定性。
5. 桩基处理在某些情况下,高层建筑可能需要桩基处理来增加地基的承载能力。
以下是桩基处理的一般步骤:•进行桩位定位和勘察,确定桩的位置和数量。
•进行桩基施工,包括桩基钻探、钢筋布置和混凝土浇筑。
•进行桩基的质量检测,包括桩的强度、长度和垂直度等方面。
6. 结束语高层建筑基础施工方案的制定和执行对于建筑的安全性和稳定性至关重要。
本文介绍了高层建筑基础施工的一般步骤,包括安全措施、地基处理、基础浇筑和桩基处理等。
在实施施工方案时,必须严格遵守相关的规范和标准,以确保施工的质量和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据重庆龙湖•水晶郦城一期四标区工程基础设计施工图纸。
重庆川东南地质工程勘察院提供的《重庆龙湖•水晶郦城一期地基详勘报告》。
重庆龙湖•水晶郦城一期四标区工程基础设计施工图纸、会审纪要及设计交底要求。
重庆龙湖•水晶郦城测量控制资料及规划局提供的测量放线成果图。
国家现行工程质量验收标准及施工验收规范:1)工程测量规范GBJ50026-932)地基与基础工程施工及验收规范GB5202-833)砼结构工程施工及验收规范GB50204-924)砼质量控制标准GB50164-925)砼强度检验评定标准GBJ107-876)建筑工程施工现场用电安全规范GB50194-937)机械设备安装工程施工及验收规范GB50231-988)建筑工程质量检验评定标准BGJ301-8 89)建筑地基处理技术规范JGJ79-91。
10)钢筋焊接验收规范JGJ18-96。
11)钢筋焊接接头试验方法JGJ27-86。
12)建筑施工安全检查评分办法JGJ59-99。
13)施工现场临时用电安全技术规程JGJ80-99。
14)建筑机械使用安全技术规程JGJ46-88。
15)建筑工程施工质量验收统一标准GB50300-2001本企业现有施工力量、技术能力和机械设备。
二、工程概况1.1 地理概况本工程位于重庆市北部新区人和镇新南路168号华新街分流道西侧与新南路北侧处。
工程名称:龙湖•水晶郦城一期工程K14 K16住宅(四标区)。
1.2地质状况根据现场平基基面地质情况及《重庆龙湖•水晶郦城一期四标区住宅地基详勘报告》,本工程基础施工层地质状况为回填土、强风化泥岩、中风化泥岩。
其中1-6栋平基面以下3.0m 为回填土,3〜15m为中风化泥岩;1-7 栋平基面以下0〜8m为中风化泥岩2.3基础形式本工程基础形式为人工挖孔桩,地梁,电梯井采用阀板基础。
嵌岩桩基均置于中风化泥岩上。
中风化泥岩天然抗压强度标准值为frk=7.00Mpa。
1.3结构概况本工程1-6、1-7栋均为三^一层住宅楼。
结构总高度99.3m。
现场平基标高均为272.00m。
本工程基础人工挖孔桩桩径为随圆形桩,椭圆形桩桩径为1000〜1400X 1000〜3000。
1-6、1-7 栋基础分别由桩基、地梁和电梯井阀板组成,1-6栋桩深度平均为15m左右,1-7 栋桩深度平均为8.0m左右。
桩基顶部设地梁,桩基砼强度为C30地梁砼强度C35,桩护壁砼强度C20垫层C15主筋保护层厚度:桩基、地梁均为40mm1.4建筑概况及建筑物周围自然状况本工程士0.000标高相当于绝对高层272.30m。
建筑总高度99.3m,建筑面积42939吊。
本工程为新开发区,附近无居民居住,地理条件及周边环境较好,便于施工。
场内排水至总平面集中排水井点距离较远。
约150m需沿场内道路边作一道600X 300的砖砌明沟,且端部设沉砂井,排向城市集中排水井点排放。
三、施工部署1.5组织机构的建立根据本工程规模及特点,我单位在本工程中实行项目经理负责制,由长期从事工程施工管理,具备高层建筑施工经验的项目经理担任工程项目经理,项目总工程师由本企业具有丰富的高层施工经验的工程师担任,具体工程项目组织机构:(见附图一)1.6施工程序1.6.1 施工准备3.2.1.1 技术准备根据设计图纸要求,准备有关的标准图集及相应的施工验收规范、技术资料、图表等。
熟悉基础施工图纸及相关标准图集,参加图纸会审及设计交底,认真做好会议记录。
编制主要分部分项工程详细的施工方案及特殊工种作业指导书,组织进行质量策划。
作好钢材、水泥、砂、石等材料检验、试验及砼的试配工作。
作好钢筋翻样,模板配板设计等工作。
321.2现场准备项目经理部管理层就位,完成工程合同的谈判签约,签订有关的内部经济承包合同,进行合同评审和交底。
根据业主给定的永久性座标和高程控制点,按照建筑总平面要求进行施工平面控制网测量。
设置场地内控制测量标桩。
按照施工平面图要求,搭设办公室、加工场、库房等临时设施,敷设用水、用电管线。
根据现场条件修建道路、出入大门,按照本企业标识要求,挂设“六牌一图”作好宣传标牌。
3.2.1.3材料准备熟悉图纸、编制基础施工图预算,根据预算提出材料需用计划。
根据材料需用计划,组织各种材料的采购、预订及进场。
材料进场后应进行试验、检验,经检验合格后方可使用。
321.4机具准备工程部提出详细的机械设备使用计划。
根据使用计划,组织购置、调配、租赁所需机具,运输进场及安装调试。
321.5劳动力准备选用与本单位合作多年,施工操作经验丰富的施工队伍,按照劳动力需用计划调配组织各工种人员进场。
工人进入现场,首先进行“入场三级教育”,进行分工种的操作培训上岗前由施工人员进行针对性的安全技术交底。
特殊工种经培训考核后持证上岗。
3.2.2施工组织3.2.2.1组织原则本工程任务重,工期紧,为确保优质高效地完成工程合同规定内容,必须合理进行资源调配,优化组合各项生产要素,全方位实行动态管理。
采用1-6栋、1-7栋平面分段、立体交叉的施工方法进行作业。
322.2基础施工工艺流程33 施工机械设备及劳动力组表I机械设备一览表表口主要检验、试验设备一览表表皿劳动力组织计划3.4.工期安排341开工日期根据业主招标文件、工程承包合同,结合现场具体情况及甲方提供的条件,确定开工日期。
342总工期安排基础工程总工期为60天,其中人工挖孔桩施工(含检测试验)40天, 地梁及电梯井土石方开挖、绑扎钢筋、浇砼在桩完成后20天完成。
基础工程施工进度计划(见附图二)。
3.5.施工区段划分及施工顺序安排根据本工程特点、体量、工期要求,本工程1-6栋、1-7栋各为一个作业施工段。
同时组织四个作业班组分别对1-6栋、1-7栋桩孔全面开挖。
施工顺序为:先挖挖孔桩土石方,制安桩笼钢筋,浇桩砼。
再挖地梁及电梯井土石方,绑扎钢筋、浇砼。
3.6.现场平面布置本工程施工现场总平面图的使用严格执行统一管理标准,由项目经理负责集中调配。
现场内所有材料必须分类集中堆放,并挂设标志牌。
施工现场总平面图的使用应根据进度计划安排的施工内容,结合具体的施工阶段实施动态管理。
按总平面布置图作好现场临设及机械设备布置安装。
根据甲方指定的电源、水源接口接通场内施工用水、用电,并分别沿1-6栋、1-7栋建筑物周边设排水沟,排水沟尾端设集水坑。
施工现场总平面布置(见附图三)361临时用水用电设计 361.1 计算施工用水q i (1/s)q i =k i X (刀 Q x N)/(T i x t) x k 』(8 x 3600)经查表,计算各需水工程月度工程量可知: k i =1.05 k 2=1.5按月度计算,T 1=30,二班工作制,t=2 各分项工程用水定额及工程量分别为:q 1=1.149 1/S3.6.1.2 计算施工机械用水量q 2 (1/s )q 2=q 1=k 1 x (刀 Q x N?) x k 3/(8 x 3600)砂浆搅拌从施工用水中考虑,机械用水仅有对焊机用水 查表得:k 2=1.05 k 3=2 Q 2=2 N 2=300q 2=0.044 (1/s)3.6.1.3计算施工现场生活用水q 3 (1/s )q 3=R x Z x K 4/(t x 8x 3600) D=356,N 3=30,K 4=1.3,t=2 q 3=0.241 (1/s)361.4计算施工区生活用水q 4 (1/s )养护砼 N 11=200, Q 11=6 x 256冲洗模板 N 砌砖 N 抹灰 N楼地面 N 搅拌砂浆N N12=5, Q 12=6 x 218913=150, Q 13=6 x 8014=30, Q 14=6 x 90015=190, Q 15=6x 50016=300, Q 16=6 x 20q4=F2X NX K5/(24 X2600),考虑现场居住人员生活用水,则p2=200,N4=100K=2q4=0.463 (1/s)3.6.1.5消防用水q s考虑施工现场实际情况,根据安全生产有关规定,于底层设置高压水泵,以满足各施工层面需要。
底层设有4X 5X 0.5m蓄水池,各楼层均需设置灭火器、池等消防设施,一旦发生紧急情况,各种设施共同作用,能够应对突发事件。
基于以上考虑,施工现场的消防设施已满足消防要求,用水计算不考虑消防用水量。
3.6.1.6总用水量计算QQ二q+S+C|3+C|4=1.149+0.044+0.241+0.463=1.897(1/s)3.6.1.7管径计算d2=[4 X Q/( nX vX 1000)]Q=1.817 v=0.5-1.2, 取v=1.0贝卩d=49mm取管径© 50钢管作为输出管线。
3.6.2用电设计3.6.2.1用电量计算本工程主要用电机械如下表:功率P=1.05x [K i x(E R/Cos@) +K2XE P2+KX刀P a+K^xE P4]仅考虑动力用电,照明用电取动力用电量的10%查表得系数:K i=0.5 , cos@=0.75, K 2=0.5E P i=269KW , E P2=382.2KW ,P 动=370.43总功率P=P动x 1.1=407.47KM 408KW本工程现场总用电量为408KW3.622配电导线计算从业主提供的施工变电站处:直接选用185mm铝芯线引入现场配电房内总配电箱处,然后引入各施工用电位置。
自升式塔吊分路:I 线二KxE P/ (V3~ ) x Ux cos@ =90A查表,选用25mm铜芯橡皮线(大于机械强度需要)提升时绑钢丝绳。
钢筋制作房分路(一台对焊机、一台电焊机)I 线二KX 刀P/ (V3 ) x UX cos@ =239A 查表,选用50mrne同芯橡皮线. 木工、电焊、机修分路:I 线二KX 刀P/ (V3 ) x UX cos@ =93A 查表,选用25mr^同芯橡皮线.操作层用电分路:I 线二KX 刀P/ (V3 ) x UX cos@ =200A 查表,选用50mrH同芯橡皮线.3.623导线布置:经过上述导线空许电流计算,以确定各支路的电缆线布置情况。
于业主提供电源处设总配电箱,各支路电缆线从总箱引出。
自升式塔吊电缆线采用移动式铜芯软电缆YHCX 25+100。
钢筋房电缆采用铜芯电缆BX 3X 50+1X 16。
木工房电缆采用铜芯电缆BX 3X 25+1X 6。
施工操作层电缆采用铜芯电缆BX 3X 50+1X 16。
各分路均设地互助配电箱进行控制,各处照明用电从二级箱中照明线路引出。
移动式用电设备从三级配电箱引出。
施工用电的架设、管理应严格执行《施工现场临时用电安全技术规范》(JGJ46-88),《建设工程施工现场供用电安全规范》 (GB50194-93 ,及《建筑施工安全检查评分标准》(JGJ59-99)规定。
