塘渣阶段性验收监理报告

北门村往公墓方向道路改建工程













海南省建设工程顾问监理有限公司宁波分公司
2010-8-12
一、工程概况:
1、建设单位:象山县城市建设投资开发有限公司
2、设计单位:象山县规划设计院
3、监理单位:海南省建设工程顾问监理有限公司
4、施工单位;浙江润业建设有限公司
5、工程总工期:90天
6、工程总预算造价:675282元
7、北门村往公墓方向临时道路改造工程,本次验收范围:K0+000~K0+065、K0+160~K0+809.687,总长约715米,路面宽度6米。

道路结构车行道:18㎝厚水泥混凝土面层+15㎝厚5%水泥稳定层+原路基压实;塘渣层弯沉值2.5mm,压实度93%(重型)。

二、监理依据:
1、本工程施工合同、施工图纸、设计变更及其他设计文件。

2、《市政道路工程质量检验评定标准》(CJJ1-90)。

3、建设标准强制性条文2009版。

三、工程质量控制情况:
1、本工程为原有道路改建,我们按图纸设计文件、图纸会审纪要等要求对概路基,由施工单位放线后的数据进行复测;对一些需要开挖的路段进行标高控制。

2、塘渣施工质量关键控制:1)、摊铺塘渣的厚度、路基中心线、路基宽度和中心两边的坡度控制,监理人员跟踪复测为主。

2)、清除大颗粒塘渣,并依照事先设置好的高程控制桩,随时检查路基摊铺标高。

3)、在碾压过程中控制:要求分层压实,先轻后重,先稳后振,先边后中,先高后低,轮迹重叠,沿道路中心线方向进行。

对反弹塘渣部位,要求施工方及时返工。

4)、对已施工完成的塘渣层,进行测量,并做好记录。

四、技术资料情况:
1、工程技术资料基本能做到及时、准确、真实。

路基弯沉、压实密度测试,经测试,弯沉测试值、压实密度测试报告均符合设计要求
五、监理评定情况:
本工程的路基塘渣阶段性验收,主要项目合格率为100%,非主要项目平均合格率为86.7% 。

评定结论为合格。

总监理工程师:
海南省建设工程顾问监理有限公司宁波分公司
2010年8月12日。

合集下载

春江西路塘渣层层验收总结

春江西路塘渣层层验收总结

桐庐大丰路工程稳定层验收总结浙江宏兴建设有限公司2014年8月1 日桐庐大丰路工程0+000~0+340稳定层验收总结一、工程概况本次稳定层验收桩号为:0+000~0+340主车道稳定层1、道路结构层为夯实土基+30cm塘渣层+30cm5%水泥稳定层+0.8cmES-3型稀浆封层+8cm粗粒式沥青砼(AC-25C)+4cm细粒式沥青砼面层(AC-13C)。

人行道为10CM级配碎石+15 CM C20砼基层+3CMM10砂浆+6CM荷兰砖道板。

2、排水工程:雨污排水管道采用D300、D500、D800、D600管道采用钢筋砼管(II级),采用“0”形橡胶圈承插式接口,钢筋砼基础。

检查井均为M10水泥砂浆砌MU10砖检查井。

本工程建设单位为桐庐城市建设投资有限公司,由浙江工业大学建筑规划设计研究院有限公司设计,浙江建协工程咨询监理有限公司监理,浙江宏兴建设有限公司施工,浙江安泰勘测设计有限公司勘测,桐庐县市政工程质量监督站质监。

二、工程技术资料整理情况本工程技术资料随着工程进度,现场及时收集资料,监理配合,现场复验,现场评定,具体情况如下:1、水泥:建德红狮PC32.5水泥200吨,共进3个批次;经求实试验室试验安定性与强度,结果合格。

2、钢筋:Ø8共计10吨(由中天钢铁集团有限公司生产),Ø10共计20吨(由溧阳三元钢铁有限公司生产),Ø12共计20吨(由溧阳三元钢铁有限公司生产),合格证齐全,经现场抽样进行力学试验,全部合格。

3、中砂与碎石合格证齐全,中砂共计500吨,碎石共计500吨,砂、石分析各一次,试验合格。

4、混凝土普通砖:共进一个批次,计10万块,合格证齐全,抽样试验合格。

5、钢筋混凝土排水管规格DN400,合格证齐全,第三方抽样检测合格规格DN300,合格证齐全,第三方抽样检测合格规格DN500,合格证齐全,第三方抽样检测合格规格DN800,合格证齐全,规格DN600,合格证齐全,6、HDPE双壁波纹管规格DN300,合格证齐全,第三方抽样检测合格三、本路段稳定层试验情况:本段路长820米,宽12米。

监理验收报告

监理验收报告

监理验收报告
监理验收报告
项目名称:xxx项目
项目地址:xxx地址
监理单位:xxx监理有限公司
工程概况:本项目是xxx工程,包括xxx工程内容。

总工期为xxx天,总造价为xxx万元。

验收说明:根据合同要求和相关规范,我方监理人员对该项目进行了全程监督,并进行了综合验收。

验收内容包括施工质量、工程进度、工程安全等方面。

一、施工质量验收:
1. 结构验收:经过深化设计、施工过程中对结构的检验与测试,该项目的结构满足设计要求,具有足够的安全性。

2. 水电验收:经过检查和测试,该项目的给水、排水、电力等系统设施完好,功能正常。

3. 室内装饰验收:检查室内装饰装修工程,各项指标符合合同要求,达到设定标准。

二、工程进度验收:
1. 施工进度控制:根据施工过程中的实际情况,监理人员及时检查施工进度,并与施工单位协调沟通,保证施工进度的控制。

2. 工程进度达标:根据合同约定的工期,该项目按时完成,未出现超时施工的情况。

三、工程安全验收:
1. 安全防护设施:施工现场设置了符合要求的安全防护设施,并对施工人员进行了安全培训,保证工程安全顺利进行。

2. 施工安全记录:施工单位按照要求做好施工安全记录,未发生大的安全事故。

综上,我方监理人员对该项目进行全程监督与验收,根据合同要求,该工程的施工质量、工程进度和工程安全方面均达到要求,现予以验收。

监理单位(盖章):
日期:xxxx年xx月xx日。

改造工程水下工程阶段验收监理工作报告

改造工程水下工程阶段验收监理工作报告

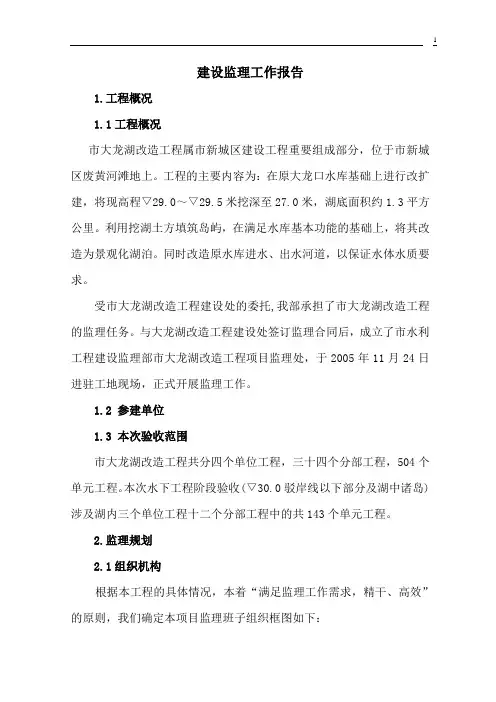

建设监理工作报告1.工程概况1.1工程概况市大龙湖改造工程属市新城区建设工程重要组成部分,位于市新城区废黄河滩地上。

工程的主要内容为:在原大龙口水库基础上进行改扩建,将现高程▽29.0~▽29.5米挖深至27.0米,湖底面积约1.3平方公里。

利用挖湖土方填筑岛屿,在满足水库基本功能的基础上,将其改造为景观化湖泊。

同时改造原水库进水、出水河道,以保证水体水质要求。

受市大龙湖改造工程建设处的委托,我部承担了市大龙湖改造工程的监理任务。

与大龙湖改造工程建设处签订监理合同后,成立了市水利工程建设监理部市大龙湖改造工程项目监理处,于2005年11月24日进驻工地现场,正式开展监理工作。

1.2 参建单位1.3 本次验收范围市大龙湖改造工程共分四个单位工程,三十四个分部工程,504个单元工程。

本次水下工程阶段验收(▽30.0驳岸线以下部分及湖中诸岛)涉及湖内三个单位工程十二个分部工程中的共143个单元工程。

2.监理规划2.1组织机构根据本工程的具体情况,本着“满足监理工作需求,精干、高效”的原则,我们确定本项目监理班子组织框图如下:监理处实行总监理工程师负责制,总监理工程师代表市水利工程建设监理部全面履行工程建设监理合同中确定的全部责任和义务。

根据本工程规模和特点,为确保工程进度、质量和投资目标的实现,现场监理机构采用直线制的监理组织形式。

监理处设总监、副总监各1人,下设三个监理组:即土建组;合同、信息组;综合组。

其中,土建组主要负责对工程的质量、投资、进度进行控制,包括对施工组织设计、施工技术方案的审查、砼开盘审批、工序检查、计量初核及安全文明生产方面的检查等;合同信息组主要负责资金流计划、工程量审核、付款申请、变更处理、索赔、编写监理报告、月报等;综合组主要负责内部管理、档案管理、后勤保障等工作。

2.2监理人员监理部通过对本工程的研究,决定由测量、试验、工程地质、水工、合同管理、工程造价等专业,计9名监理人员组成现场监理处,具体人员情况见附件1。

初步验收阶段监理工作总结

初步验收阶段监理工作总结

初步验收阶段监理工作总结
在建筑工程中,监理工作是至关重要的一环。

初步验收阶段是整个工程的关键
时刻,也是监理工作的重要阶段。

在这个阶段,监理工作需要对工程项目进行全面、细致的检查,确保工程质量和安全达到标准。

以下是对初步验收阶段监理工作的总结和反思。

首先,监理工作在初步验收阶段需要对工程项目的各个方面进行全面的检查。

这包括工程的结构、材料、设备、施工工艺等各个方面。

监理工作人员需要对工程项目进行逐项检查,确保每个细节都符合相关标准和规定。

同时,监理工作还需要对工程项目的安全措施进行检查,确保施工过程中的安全风险得到有效控制。

其次,监理工作在初步验收阶段需要及时发现和解决工程项目中存在的问题。

在检查过程中,监理工作人员需要及时记录和反馈工程项目中存在的问题,确保问题得到及时解决。

同时,监理工作还需要与相关部门和施工单位进行有效沟通,协调解决工程项目中存在的问题,确保工程质量和安全达到标准。

最后,监理工作在初步验收阶段需要做好相关记录和总结工作。

监理工作人员
需要对初步验收阶段的检查结果进行详细记录,形成相关报告和总结。

这些记录和总结将成为后续工作的重要依据,对工程项目的后续验收和整改工作起到重要的指导作用。

总的来说,初步验收阶段监理工作是建筑工程中至关重要的一环。

监理工作人
员需要全面、细致地检查工程项目,及时发现和解决问题,并做好相关记录和总结工作。

只有这样,才能确保工程质量和安全达到标准,保障工程项目的顺利进行和顺利验收。

监理单位 阶段验收 质量评估报告

监理单位 阶段验收 质量评估报告

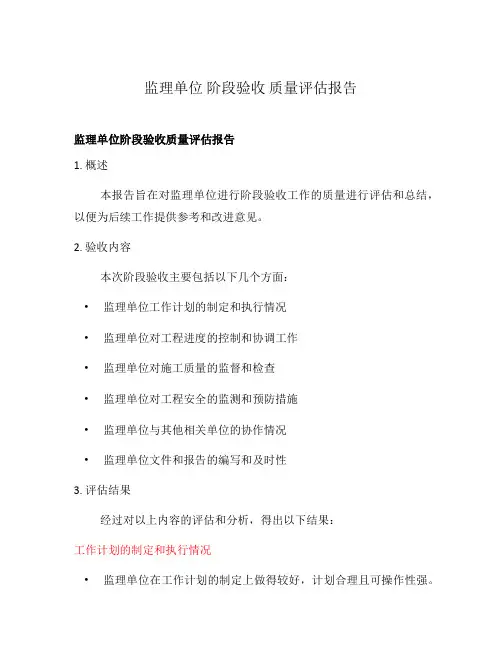

监理单位阶段验收质量评估报告监理单位阶段验收质量评估报告1. 概述本报告旨在对监理单位进行阶段验收工作的质量进行评估和总结,以便为后续工作提供参考和改进意见。

2. 验收内容本次阶段验收主要包括以下几个方面:•监理单位工作计划的制定和执行情况•监理单位对工程进度的控制和协调工作•监理单位对施工质量的监督和检查•监理单位对工程安全的监测和预防措施•监理单位与其他相关单位的协作情况•监理单位文件和报告的编写和及时性3. 评估结果经过对以上内容的评估和分析,得出以下结果:工作计划的制定和执行情况•监理单位在工作计划的制定上做得较好,计划合理且可操作性强。

•但在工作计划的执行方面还存在一定的不足,部分阶段进度滞后导致一些问题得不到及时解决。

工程进度的控制和协调工作•监理单位在工程进度控制方面表现良好,能够及时发现问题并采取措施予以解决。

•同时,在与施工方和设计方的协调工作上也能够充分发挥作用,确保进度和质量的双控制。

施工质量的监督和检查•监理单位对施工质量的监督和检查工作较为细致,能够提出合理的整改要求并督促落实。

•但在一些细节方面的把控上仍需加强,避免出现质量问题。

工程安全的监测和预防措施•监理单位对工程安全的监测和预防措施做了相应的工作,确保施工过程中安全可控。

•需要进一步加强对施工现场安全隐患的排查和管理,提升整体安全水平。

与其他相关单位的协作情况•监理单位与其他相关单位的协作情况良好,能够及时协调解决各类问题。

•在沟通和协调方面还有提升的空间,需要进一步加强与各方的合作和沟通。

文档和报告的编写和及时性•监理单位的文件和报告编写规范,内容详实,形式多样。

•在及时性方面还需进一步改进,确保报告的发布和传送更加及时、高效。

4. 结论和建议根据以上评估结果,提出以下结论和改进建议:•加强工作计划的制定和执行,确保工期的紧凑和问题的及时解决。

•进一步提升对施工质量的把控和监督力度,确保工程质量达标。

•加强工程安全管理,防范事故风险,保障施工人员的生命安全。

监理单位交工验收情况汇报

监理单位交工验收情况汇报

监理单位交工验收情况汇报尊敬的领导:根据监理单位的要求,我们对工程项目进行了交工验收,并就验收情况进行了汇报。

经过一段时间的验收工作,我们对项目的各项指标进行了全面的检查和评估,现将验收情况向领导汇报如下:首先,我们对项目的施工质量进行了全面的评估。

在验收过程中,我们发现项目施工方在施工过程中严格按照相关标准和规范进行施工,保证了工程质量的稳定和可靠。

我们对项目的各项质量指标进行了逐一检查,发现项目的施工质量符合相关标准要求,各项指标均达到了验收标准。

其次,我们对项目的安全生产情况进行了全面的评估。

在验收过程中,我们重点关注了项目的安全生产管理情况,发现项目施工方严格执行了安全生产管理制度,加强了对施工现场的安全监管和管理,有效保障了施工现场的安全生产。

在验收过程中,我们未发现任何安全生产事故,项目的安全生产情况得到了有效控制。

此外,我们还对项目的工期进度进行了全面的评估。

在验收过程中,我们对项目的工期进度进行了严格的检查和评估,发现项目施工方严格按照施工计划进行施工,保证了工程的按时完成。

项目的各项工期指标均在规定的时间内完成,工程进度得到了有效控制。

最后,我们对项目的成本控制情况进行了全面的评估。

在验收过程中,我们对项目的施工成本进行了逐一核对和评估,发现项目施工方严格控制了施工成本,有效降低了项目的施工成本,保证了项目的经济效益。

项目的成本控制情况得到了有效保障。

综上所述,经过我们的全面验收,项目的各项指标均符合相关要求,工程质量得到了有效保障,安全生产得到了有效控制,工期进度得到了有效保障,成本控制得到了有效控制。

我们将继续加强对项目的监督和管理,确保项目的顺利完成。

谢谢!。

项目验收监理汇报材料

项目验收监理汇报材料
1. 引言
该文档是关于项目验收监理的汇报材料。

本次汇报旨在总结项
目验收监理工作的进展,并对项目的结果进行评估和分析。

2. 项目背景
简要介绍项目的背景和目标,包括项目的规模、所在地区以及
主要参与方。

3. 监理工作概述
概述项目验收监理工作的内容和范围,包括监理的任务和职责,以及所采取的方法和工具。

4. 监理工作进展
详细描述监理工作的进展情况,包括已完成的任务和遇到的问题。

这部分可以列举具体的工作内容和监理工作的时间线。

5. 项目结果评估
对项目的结果进行评估和分析,包括项目的质量、时间和成本等方面的情况。

在评估过程中,可以结合业务需求和规范要求进行分析。

6. 问题和建议
针对项目验收监理工作中遇到的问题和不足,提出相应的解决建议。

建议可以基于相关的法规法规章程和监理实践经验。

7. 结论
对项目验收监理工作进行总结,重点强调监理工作的亮点和所取得的成果。

8. 参考资料
列出所使用的参考资料,包括相关的法规法规章程和监理实践经验的文献。

以上是本次项目验收监理汇报材料的大致内容,希望能给您提供所需的信息。

如有需要进一步了解或有其他问题,请随时与我们联系。

谢谢!。

水利监理验收总结报告

水利监理验收总结报告根据委托方的要求,经过完成水利工程施工验收及监理工作,现对本次水利监理验收总结报告进行撰写,内容如下:一、工程概况本次水利工程项目位于(具体地理位置),总占地面积约(具体面积)平方米。

本次项目的主要工程内容包括(列举工程内容),工程总投资约(具体投资金额)万元。

二、工作进展情况1. 工程施工过程中,监理人员按照合同约定和相关技术标准,对施工单位的施工过程和质量进行全程监督和检查,及时发现并处理了施工中的问题和隐患。

2. 监理人员积极与施工单位、设计单位以及相关部门进行沟通协调,解决了施工过程中的技术问题和工期调整等事项,确保施工进展顺利。

三、施工质量评估1. 在施工过程中,监理人员对施工单位的工程质量进行了严格把控,确保了施工质量的达标。

2. 监理人员对施工单位的材料选择、工程施工工艺、工程质量控制等方面进行了把关,确保了工程质量的稳定和可靠。

四、安全生产评估1. 在水利工程施工过程中,监理人员严格执行安全生产管理制度,监督施工单位的安全生产措施,保障了工程施工过程的安全。

2. 监理人员定期组织安全生产培训和安全巡查,发现并整改了施工中存在的安全隐患,有效预防了安全事故的发生。

五、项目竣工验收情况1. 根据工程实际完成情况,监理人员对施工单位的工程质量、安全生产情况进行了总结性评估,认为符合合同要求和相关技术标准,同意进行项目竣工验收。

2. 在竣工验收阶段,监理人员参与了相关会议和讨论,对竣工验收过程进行了全程监管,确保了验收结果的公正和客观。

六、存在问题及建议1. 在工程施工过程中,监理人员发现施工单位在(列举问题)方面存在不足,建议施工单位在今后的工作中加以改进和完善。

2. 对于工程竣工后的运维管理,建议委托方成立专门的管理团队,加强工程设施的保养和维护,确保工程长期稳定运行。

七、总结通过本次水利工程项目的监理验收工作,监理人员对施工过程、工程质量和安全生产等方面进行了全方位的监管,保障了工程的顺利进行,并确保了工程质量和安全。

监理阶段性工程验收报告

阶段性工程验收报告横山县兴丰白于山区扶贫安置小区3#、4#楼(地基与基础工程)编制:审批:陕西利泽建设监理有限责任公司二0一二年七月五日阶段性验收评估报告(地基与基础)一、工程概况横山县兴丰白于山区扶贫安置小区3#、4#楼,位于横山县兴丰村,建筑面积为7273.24平方米,地下一层,地上六层,主体高度为20.7米,类型为砖混结构,由横山县设计室设计,榆林市吉昌岩土工程有限公司勘察,榆林市大众建筑工程有限公司承建,陕西利泽建设监理有限责任公司承揽监理工作。

我公司项目部于2012年4 月14日进入现场对工程实施监理工作。

1.基础纵轴东西39.64m,横轴南北13.44m,3#楼土0.00为+1116.9 ,4#楼土0.00为+1116.7。

2.本工程基础为复合地基,采用3:7灰土换填基础。

3.3:7灰土控制,基槽挖至-4.7m,达到设计要求。

4.3:7灰土分为4层铺设,每层0.25m,灰土级配达到设计要求,灰土顶标高为-3.7m,经检测单位对3#、4#楼3:7灰土垫层地基进行了检测,检测结果满足设计要求(垫层地基的承载力特征值不小于160Kpa,垫层压实系数平均值不小于0.95,满足设计要求)。

5.基础采用C15混凝土0.1m垫层,然后0.4m厚筏板基础,采用16三级螺纹钢,采用C30混凝土浇筑隐蔽,顶标高为-3.2m。

上述基础部分,监理按照施工规范实施了监理程序,施工单位按图纸设计要求,认真履行施工规范,于2012年6月6日完成了基础混凝土隐蔽工程,2012年5月15日进行了基槽验收,通过多方会签,同意进行下道工序施工。

基础至今也具备验收条件。

二、质量控制1.在地基与基础施工中所用的钢筋、水泥、砂等原材料,进场时我们核查了出厂合格证及材质、化验单等原始凭据。

2.本工程混凝土为商品混凝土,砼浇筑进行了旁站监督。

3.每道工序完工后,监理及时给予检查验收,凡达不到标准和设计要求的进行整改,对检验批情况予以确认,坚持上道工序不合格就不能进行下道工序施工的原则,对隐蔽、关键部位实行了旁站监督。

监理分部验收情况汇报

监理分部验收情况汇报
尊敬的领导:
根据公司安排,我作为监理分部的负责人,对最近一段时间的工程项目进行了
验收,并就验收情况向领导汇报如下:
首先,我对本次验收的工程项目进行了全面的检查和评估。

在施工过程中,监
理单位严格按照相关标准和规范进行了监督,并对施工质量进行了全程跟踪和检测。

在验收过程中,我们重点关注了工程的质量、安全、环保等方面的情况,并对各项指标进行了详细的评估和记录。

其次,根据实际情况,我对工程项目的验收情况进行了详细的总结和分析。


本次验收中,工程项目整体质量良好,各项指标均符合相关标准和规范要求。

在施工过程中,施工单位严格执行了施工方案,保证了工程质量和安全。

同时,施工单位还做到了文明施工,有效保护了环境,取得了良好的社会效益。

最后,我对工程项目的后续工作提出了建议和意见。

在验收过程中,我们发现
了一些小问题和不足,需要及时进行整改和改进。

同时,我们还要加强对施工单位的监督和管理,确保施工质量和安全。

在后续工作中,我们还将继续跟踪和监督工程项目的施工情况,确保项目顺利完成并达到预期效果。

综上所述,本次工程项目的验收情况良好,各项指标均符合相关要求。

我们将
继续加强对工程项目的监督和管理,确保工程质量和安全。

同时,我们也将密切关注工程项目后续工作的进展,确保项目顺利完成。

感谢领导对我们工作的支持和关心!
此致。

敬礼。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
