第一节:工程概况一、工程概述株洲四桥西起泰山路与长江南路交点,跨湘江,东至株洲市芦凇区,接建宁大道。

其中河东岸引桥高架跨越沿江南路、建设路后与建宁大道平交,河西岸引桥高架跨越滨江南路后与长江南路平交,另外河西岸设有半互通式立交将大桥与滨江南路相互联接。

株洲四桥主桥桥型为三塔部分斜拉桥。

主桥为75m+2×140m+75m四跨三塔单索面部分斜拉桥,桥宽29m,其结构形式为塔梁固结、塔梁与墩分离、墩顶设盖梁,箱梁下设置4个盆式支座。

下部结构(20~22号主墩)为C30钢筋砼六边形柱式墩,墩柱高16~19m,每个墩柱由三个墩组成。

中墩顺桥向长300cm,横桥向长520cm,离承台顶300cm开始逐渐扩大为顺桥向长500cm,横桥向长865cm。

边墩顺桥向长300cm,横桥向长420cm,离承台顶300cm开始逐渐扩大为顺桥向长500cm,横桥向长588cm,墩顶设盖梁(梁高250cm);承台顺桥向宽810cm,横桥向长2336cm,高400cm。

基础采用10根Φ220cm群桩嵌岩桩基础,桩底奠基于微风化泥质粉砂岩中。

主、引桥过渡墩(19、23号)墩身为3根六边形柱式墩,墩顶设盖梁(梁高240cm),基础为3根Φ300cm嵌岩桩,桩底奠基于弱风化泥质粉砂岩中,桩顶设系梁(高为250cm)。

墩柱、盖梁、支座垫石标高及高度见表1;墩柱、盖梁、支座垫石标高及高度一览表表1二、主要工程数量主要工程数量见表2第二节:施工工艺流程第三节:墩柱及盖梁主要施工方法一、施工顺序及施工方法简介墩柱施工继承台施工后,按照承台完工先后顺序,主墩先施工20#主墩墩柱,再进行22#主墩墩柱施工,然后进行21#主墩墩柱施工;过渡墩先施工23#墩柱,再进行19#墩墩柱施工。

其施工方法简介如下:墩柱采用翻模法施工,在四周搭设钢管脚手架同步跟进。

盖梁施工在墩身施工时预埋PVC管(边墩和中墩),穿45号钢钢棒,上面安装贝雷架、铺设底模开始施工。

建筑行业湖南长沙潇湘南大道堤防景观绿化工程第二标段标段工程施工技术标

建筑行业湖南长沙潇湘南大道堤防景观绿化工程第二标段标段工程施工技术标

第一章、施工打算第一节、体例按照及工程概略一、体例按照本工程施工构造打算体例按照有:〔一〕、招标文件、图纸及标准1、《潇湘南小道堤防景不雅绿化工程第二标段》招标文件、打算图纸、工程量清单及答疑;2、国家现行的与本工程相关的标准、规程及标准;3、湖南省及长沙市修建工程文化施工有关规矩。

4、国家关于修建工程施工平安操纵标准。

5、工程现场情况。

〔二〕、本公司治理文件及施工阅历1、本公司ISO9001质量系统标准文件;2、质量治理跟质量保障手册;3、园林绿化施工手册;4、都会绿化工程施工及验收标准;5、本公司以往类似工程的阅历。

二、工程概略工程称号:某小道堤防景不雅绿化工程第二标段树破地点:湖南长沙质量标准:及格,争创省优质工程奖工期恳求:60日历天资金起源:自筹保修:中华人民共和国国务院【2000】279号召招标范畴:景不雅、绿化、喷灌、监控、直饮水、排水、隶属及亮化工程等工程根本概略:本工程本段全长190米,此中包含景不雅、绿化、喷灌、监控、直饮水、排水、隶属及亮化工程,位于某小道山公石年夜桥至黑石铺年夜桥西线,面积约21545平方米。

工程气象水文:工程路途所经地域属温带季风型年夜陆气象,春季平跟单调,夏季炎热多雨,春季秋高气爽,夏季酷寒干旱。

整年平均气温17℃℃℃,最热月在七月。

当地域的主导风向为东南风。

整年落水量在1394.5mm之间,一般会合在6~9月份,这四个月平均占整年落水量的65%。

三、工程特色该工程为典范的市政综合性工程,和谐普遍,包含多项市政工程内容,平安文化施工恳求高,质量恳求高,业要紧求工期为60天,为美满实现义务,由公司构造一支阅历丰厚的专业施工步队,制订强无力的各项质量、平安、文化施工跟交通构造方法,以确保进度,并只管增加施工乐音、尘土、污水等对周边住民及情况的阻碍。

第二节、施工安排一、指点目的按照招标文件恳求,本工程施工工期为60天,为保障工程的顺遂停顿,准时开工,我们做了如下施工安排:1、成破一个强无力的施工构造机构为本工程成破工程部,设工程司理、工程总工各一名,工程副司理一名;下设质检、丈量、机器、试验、计量、材料各专业工程师7名,财政、打算职员各一名。

长沙1号线-__1__AFC_____技术标

长沙1号线-__1__AFC_____技术标

长沙市轨道交通1 号线一期工程自动售检票系统采购用户需求书目录1 总体说明 (1)1.1 总则 (1)1.2 名词约定 (2)1.3 标准与规范 (2)1.4 缩写表 (3)1.5 工程概况 (4)1.5.1 工程地点 (4)1.5.2 1 号线一期工程概况 (5)1.5.3 工程现场条件 (5)1.5.4 控制中心 (6)1.5.5 用房 (7)1.5.6 配电 (7)1.5.7 接地 (8)1.6 AFC 系统概况 (8)1.7 系统主要功能 (9)1.7.1 ACC 的主要功能 (9)1.7.2 LCC 的主要功能 (9)1.7.3 SC 的主要功能 (9)1.7.4 SLE 的主要功能 (9)1.7.5 车票的主要功能 (10)1.8 招标范围 (10)1.9 工程计划 (10)1.9.1 设计年限 (10)1.9.2 工筹关键节点 (10)1.9.3 建设阶段 (11)2 通用要求 (12)2.1 基本要求 (12)2.2 产品要求 (13)2.2.1 材料和工艺 (13)2.2.2 外形和结构 (13)2.2.3 设备维修门 (14)2.2.4 锁和钥匙 (14)2.2.5 线缆 (15)2.2.6 标签和标识 (15)2.2.7 机柜 (16)2.2.8 可靠性 (17)2.2.9 可维护性 (17)2.2.10 可扩展性 (17)2.2.11 安全性 (17)2.2.12 可检测性 (19)2.2.14 仪器仪表和专用工具 (19)2.2.15 随机附件/备品备件 (20)2.3 车票 (20)2.3.1 车票种类 (20)2.3.2 车票数据格式 (21)2.4 接口设计 (21)2.4.1 整体要求 (21)2.4.2 AFC 与建筑装修专业的接口 (21)2.4.3 AFC 与低压配电系统的接口 (22)2.4.4 AFC 与通信系统的接口 (24)2.4.5 AFC 与综合监控系统的接口 (27)2.4.6 AFC 与ACC 系统的接口 (28)2.4.7 1 号线AFC 系统内部接口 (29)3 运营模式 (30)3.1 车票 (30)3.1.1 车票种类 (30)3.1.2 车票编号 (33)3.1.3 车票的票值 (33)3.1.4 车票有效期 (33)3.2 票价表 (34)3.2.1 票价表的定义和结构 (34)3.2.2 乘车时间 (34)3.2.3 非高峰时段、节假日票价表 (34)3.2.4 积分优惠 (34)3.2.5 罚款 (35)3.2.6 同站进出扣费 (35)3.2.7 票价表的维护 (35)3.3 车票管理 (35)3.3.1 车票的编码 (35)3.3.2 车票的发售 (36)3.3.3 车票的使用 (36)3.3.4 车票的进出站处理 (36)3.3.5 车票的更新 (37)3.3.6 车票的充值 (37)3.3.7 车票的挂失 (37)3.3.8 车票的退换 (37)3.3.9 车票的回收 (38)3.3.10 车票的重编码 (38)3.3.11 车票的注销 (38)3.4 运营日与运营时间 (38)3.5 运营模式 (39)3.5.1 正常运营模式 (39)3.6 名单 (44)3.7 票务管理 (45)3.8 收益管理 (46)3.8.1 主要功能 (46)3.8.2 车站收益流程 (46)3.8.3 TVM 收益管理 (47)3.8.4 车站现金管理 (47)3.9 系统安全管理 (47)3.9.1 系统的授权管理 (47)3.9.2 设备收益安全 (47)4 系统功能 (48)4.1 线路中央计算机(LCC) (48)4.1.1 功能要求 (48)4.1.2 软件要求 (54)4.1.3 性能要求 (58)4.2 车站计算机(SC) (58)4.2.1 功能要求 (58)4.2.2 软件要求 (65)4.2.3 性能要求 (65)4.3 模拟及培训系统 (66)4.3.1 模拟开发测试系统 (66)4.3.2 业务培训系统 (66)4.4 自动检票机(AGM) (67)4.4.1 功能要求 (67)4.4.2 软件要求 (75)4.4.3 性能要求 (76)4.5 自动售票机(TVM) (77)4.5.1 功能要求 (77)4.5.2 软件要求 (82)4.5.3 性能要求 (83)4.6 综合服务终端(ISM) (84)4.6.1 功能要求 (84)4.6.2 软件要求 (87)4.6.3 性能要求 (87)4.7 半自动售票机(BOM) (87)4.7.1 功能要求 (87)4.7.2 软件要求 (91)4.7.3 性能要求 (91)4.8 便携式验票机(PCA) (91)4.8.1 功能要求 (91)4.8.2 性能要求 (92)4.9 金融IC 卡应用 (92)5 设备要求 (93)5.1 总体要求 (93)5.2 线路中央计算机(LCC) (94)5.2.1 数据服务器 (94)5.2.2 存储光交换机 (95)5.2.3 磁盘阵列 (95)5.2.4 磁带库 (95)5.2.5 通信服务器 (96)5.2.6 报表服务器 (97)5.2.7 功能工作站 (97)5.2.8 便携式PC (97)5.2.9 维修管理终端 (98)5.2.10 网络激光打印机 (98)5.2.11 激光打印机 (98)5.2.12 不间断电源系统 (98)5.3 车站计算机(SC) (100)5.3.1 车站计算机.................................................................................错误!未定义书签。

市政道路工程技术标---精品模板

市政道路工程技术标---精品模板

第一部分技术标*******市政工程施工招标投标文件投标文件内容:技术标投标人: *******(盖公章)法定代表人或授权委托代理人:(签字或盖章)2017 年 9 月 19 日1目录第一章工程概况 (4)(一)、工程概述 (4)(二)、主要工程内容 (5)第二章编制依据 (6)第三章项目经理部组成人员及配备 (7)(一)、项目经理部人员组成: (7)(二)、项目经理部主要管理人员岗位职责 (8)第四章施工方案 (20)(一)、施工程序 (20)(二)、主要施工方法 (20)(三)、主要部位施工措施 (23)第五章确保工程质量的技术组织措施 (72)(一)、质量目标 (72)(二)、确保工程质量的技术组织措施 (72)第六章确保安全生产、文明施工及环境保护的措施 (87)(一)、安全生产、文明施工及环境保护目标 (87)2(二)、安全生产、文明施工及环境保护措施 (88)第七章确保工期的技术组织措施 (101)(一)、工期目标 (101)(二)、确保工期的技术组织措施 (101)第八章热力管网施工质量保证措施 (109)第九章雨污水管网系统施工质量保证措施 (116)(一)、材料管理与质量保证 (116)(二)、土方施工技术质量控制措施 (117)(三)、施工过程控制 (117)第十章施工机械配备和材料投入计划 (121)(一)、施工机械配备 (121)(二)、材料投入计划 (125)第十一章施工进度表或施工网络图 (127)第十二章劳动力安排计划及劳务分包情况表 (129)(一)、劳动力安排计划 (129)(二)、劳务分包 (130)3第十三章海绵城市建设实施方案 (131)(一)、海绵城市建设对城市环境的作用 (131)(二)、待建道路LID提升改造的设计 (133)(三)、道路LID施工要求 (134)第十四章施工过程治污降霾方案 (136)(一)、指导思想 (136)(二)、“治污减霾“计划投入材料设备 (140)第十五章新技术、新产品、新工艺、新材料应用 (141)(一)、计算机应用和管理技术在本工程中的应用 (141)第一章工程概况(一)、工程概述本工程为陕西省*********工程,位于信息产业园西部,待建道路呈南北走向,南起天元路,北至横五路,道路长1256m,规划道路红线宽40米,***等级为城市次干道,双向四车道,设计车速40km/h。

湖南长沙潇湘南大道堤防景观绿化工程第二标段标段工程施工技术标

湖南长沙潇湘南大道堤防景观绿化工程第二标段标段工程施工技术标

第一章、施工方案第一节、编制依据及工程概况一、编制依据本工程施工组织设计编制依据有:(一)、招标文件、图纸及规范1、《围寨河(东关街末治理河段- 牛尾河交汇处)综合整治工程》招标文件、设计图纸、工程量清单及答疑;2、国家现行的与本工程相关的规范、规程及标准;3、河北省及邢台市市建筑工程文明施工有关规定。

4、国家关于建筑工程施工安全操作规范。

5、工程现场情况。

(二)、本公司管理文件及施工经验1 、本公司ISO9001 质量体系标准文件;2、质量管理和质量保证手册;3、园林绿化施工手册;4、城市绿化工程施工及验收规范;5、本公司以往类似工程的经验。

二、工程概况项目名称:围寨河(东关街末治理河段- 牛尾河交汇处)综合整治工程建设地点:围寨河(东关街末治理河段- 牛尾河交汇处)建设单位:邢台市城市管理行政执法局招标代理:河北德众工程项目管理有限公司质量标准:合格,争创省优质工程奖工期要求:240 日历天资金来源:财政拨款招标范围:铺装景观;绿化;给水;排水;照明施工等1 工程基本概况:本工程本段全长1676 米,其中包含铺装景观;绿化;给水;排水;照明施工。

位于围寨河(东关街末治理河段-牛尾河交汇处)。

工程气象水文:属于暖温带亚湿润季风气候,四季分明,年内温差大,降水集中。

年平均气温在12 C-14 C,其中1月为最冷,平均气温在-2 C左右,极端最低气温可达-20 C; 7月最热,平均气温为27 C,极端最高气温可达41 C。

这里春季多扬尘风沙,气候干燥;夏季炎热多雨,气温潮湿;秋季天气稳定、气候凉爽;冬季雨雪偏少、干燥寒冷。

三、工程特点该工程为典型的市政综合性工程,协调广泛,包括多项市政工程内容,安全文明施工要求高,质量要求高,业主要求工期为240 日历天,为圆满完成任务,由公司组织一支经验丰富的专业施工队伍,制定强有力的各项质量、安全、文明施工和交通组织措施,以确保进度,并尽量减少施工噪音、灰尘、污水等对周边居民及环境的影响。

城市快速路高架桥施工组织设计技术标

城市快速路高架桥施工组织设计技术标

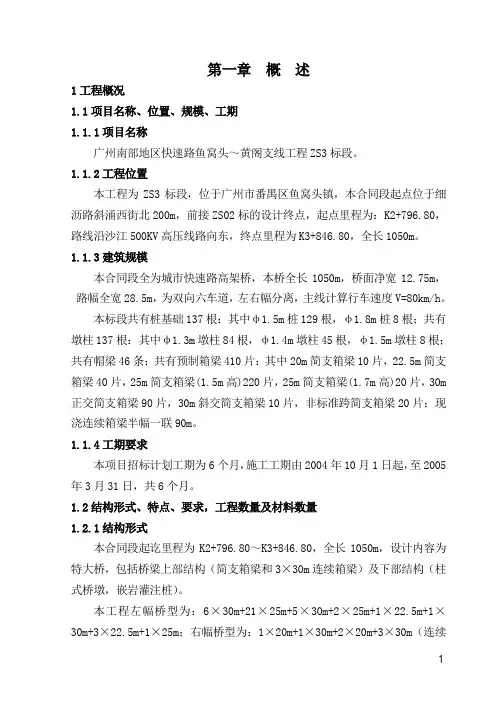

第一章概述1工程概况1.1项目名称、位置、规模、工期1.1.1项目名称广州南部地区快速路鱼窝头~黄阁支线工程ZS3标段。

1.1.2工程位置本工程为ZS3标段,位于广州市番禺区鱼窝头镇,本合同段起点位于细沥路斜涌西街北200m,前接ZS02标的设计终点,起点里程为:K2+796.80,路线沿沙江500KV高压线路向东,终点里程为K3+846.80,全长1050m。

1.1.3建筑规模本合同段全为城市快速路高架桥,本桥全长1050m,桥面净宽12.75m,路幅全宽28.5m,为双向六车道,左右幅分离,主线计算行车速度V=80km/h。

本标段共有桩基础137根:其中φ1.5m桩129根,φ1.8m桩8根;共有墩柱137根:其中φ1.3m墩柱84根,φ1.4m墩柱45根,φ1.5m墩柱8根;共有帽梁46条;共有预制箱梁410片:其中20m简支箱梁10片,22.5m简支箱梁40片,25m简支箱梁(1.5m高)220片,25m简支箱梁(1.7m高)20片,30m 正交简支箱梁90片,30m斜交简支箱梁10片,非标准跨简支箱梁20片;现浇连续箱梁半幅一联90m。

1.1.4工期要求本项目招标计划工期为6个月,施工工期由2004年10月1日起,至2005年3月31日,共6个月。

1.2结构形式、特点、要求,工程数量及材料数量1.2.1结构形式本合同段起讫里程为K2+796.80~K3+846.80,全长1050m,设计内容为特大桥,包括桥梁上部结构(简支箱梁和3×30m连续箱梁)及下部结构(柱式桥墩,嵌岩灌注桩)。

本工程左幅桥型为:6×30m+21×25m+5×30m+2×25m+1×22.5m+1×30m+3×22.5m+1×25m;右幅桥型为:1×20m+1×30m+2×20m+3×30m(连续梁)+21×25m+5×30m+2×25m+1×22.5m+1×30m+3×22.5m+1×25m。

市政道路桥梁技术标全

市政道路桥梁技术标全

目录施工组织设计 (1)第一章综合说明、施工现场平面布置 (1)第一节工程概况 (1)第二节编制原则 (1)第三节编制依据 (1)第四节质量目标 (3)第五节工期目标 (3)第六节环保目标 (3)第七节安全目标 (3)第八节管理目标 (3)第九节施工部署和临时设施布置 (3)第一小节生产生活场地布置 (4)第二小节施工用水 (7)第三小节施工用电 (7)第四小节工地通讯 (8)第五小节生活和保障设施 (8)第六小节施工区域环保设施 (8)第七小节施工道路布置 (9)第八小节施工消防和防火设计 (9)第二章工程重点难点分析 (10)第一节工程重点分析 (10)第一小节钻孔灌注桩施工质量控制措施 (10)第二小节现浇预应力箱梁施工质量控制措施 (11)第三小节沥青混凝土施工质量控制措施 (12)第四小节新旧路基衔接施工质量控制措施 (14)第二节工程难点分析 (14)第三章施工方案及吊装方案与技术措施 (15)第一节工程施工总体方案 (15)第二节施工测量 (16)第一小节交接桩及复测 (16)第二小节施工控制测量 (16)第三条水准点复测及加密水准测量 (17)第四条施工过程控制测量 (18)第五条控制网维护与复测 (19)第三节桥梁工程施工方案 (19)第一小节钻孔灌注桩施工方案 (19)第二小节承台施工方案 (23)第三小节墩柱施工方案 (27)第四小节预应力现浇箱梁施工方案 (28)第五小节桥面铺装混凝土铺装施工方法 (36)第六小节防撞护栏施工方法 (36)第七小节伸缩缝安装施工方法 (37)第八小节桥头搭板施工方法 (37)第四节路基工程施工方案 (37)第一小节路基挖方施工方案 (38)第二小节高压旋喷桩施工方案 (38)第三小节泡沫轻质土施工方案 (40)第四小节级配碎石填筑施工方案 (44)第五小节 8%戗灰土填筑 (45)第六小节 8%石灰土填筑施工方案 (47)第七小节钢塑土工格栅施工方案 (50)第八小节路基沉降观测施工方案 (51)第五节路面工程施工方案 (54)第一小节基层、底基层施工方案 (54)第二小节路面透层、封层施工方案 (62)第三小节路面沥青混凝土面层施工方案 (65)第四小节侧石施工方案 (71)第六节挡土墙工程施工方案 (72)第一小节基坑开挖 (72)第二小节模板加工及安装 (72)第三小节钢筋的加工、制作 (72)第四小节挡墙混凝土施工 (77)第五小节保证挡土墙工程质量措施 (78)第七节排水工程施工方案 (80)第一小节管道铺设施工方案 (80)第二小节收水井施工 (84)第三小节保证排水工程施工质量的措施 (85)第八节照明工程施工方案 (85)第一小节路灯安装施工流程 (85)第二小节路灯安装施工方法 (85)第三小节路灯安装要求 (86)第四小节箱式变电站安装要求 (86)第五小节设备及安装成品保护措施 (88)第四章专项方案、应急预案及措施 (89)第一节真空灌浆方案 (89)第二节应急预案及措施 (94)第三节应急预案及措施 (94)第一小节发生触电事故的应急预案 (96)第二小节火灾事故应急预案 (96)第三小节机械伤害事故应急预案 (99)第四小节发生中毒事件的应急预案 (100)第五小节起重吊装事故应急预案 (100)第六小节施工临时用电事故应急预案和措施 (102)第七小节施工现场伤亡事故处理预案 (104)第八小节安全承诺 (106)第五章质量保证体系、质量保证措施、重点部位保证措施 (106)第一节工程质量保证体系及保证措施 (106)第一小节质量目标 (106)第二小节质量保证体系 (106)第三小节质量管理制度 (111)第四小节建立试验检测体系 (113)第五小节质量保证措施 (119)第二节重点部位保证措施 (126)第一小节桥梁混凝土质量的保证措施 (126)第二小节钢筋质量的保证措施 (128)第三小节钻孔桩质量的保证措施 (129)第四小节预应力施工质量的保证措施 (130)第五小节路基施工质量的保证措施 (130)第六小节路面基层施工质量的保证措施 (132)第七小节路面面层质量的保证措施 (133)第八小节砌筑工程质量的保证措施 (135)第九小节防止质量通病的保证措施 (135)第十小节冬、雨、高温季节施工保证工程质量措施 (139)第三节工程创优措施 (140)第一小节工程创优目标 (140)第二小节建立创优保证体系 (140)第三小节创优措施 (141)第四小节创建精品工程规划 (143)第五小节创建精品工程方案 (144)第六章施工进度计划及工期保证措施 (150)第一节施工进度计划 (150)第二节施工进度、施工工期的保证措施 (151)第一小节建立工期保证体系 (151)第二小节保证工程进度的技术措施 (154)第三小节保证工程进度的制度措施 (155)第四小节施工准备保证措施 (155)第五小节保证节假日及农忙季节不影响施工的措施 (156)第六小节确保工期的措施 (156)第三节推广先进经验和技术,提高劳动生产率,确保工期 (163)第一小节应用网络技术 (163)第二小节应用全面管理技术、确保工程质量创优 (163)第四节加强资金保障确保工期 (164)第一小节资金需求计划 (164)第二小节资金需求计划控制措施 (165)第七章项目管理班子主要人员配置情况 (167)第一节项目管理班子组织机构 (167)第二节项目管理班子职责分工 (168)第一小节项目经理部的责任与权利 (168)第二小节项目管理人员及机构职责 (168)第三节专业人员配置 (175)第八章现场安全、文明施工设备及材料保证措施 (176)第一节现场安全保证措施 (176)第一小节施工安全目标 (176)第二小节安全生产保证体系 (176)第三小节施工安全保证制度 (178)第四小节施工安全保证措施 (184)第五小节施工现场安全用电措施 (192)第六小节施工机械安全保证措施 (194)第七小节施工期间的防汛措施 (197)第八小节其它安全措施 (197)第二节文明施工保证措施 (198)第一小节文明施工目标 (198)第二小节文明施工管理组织机构 (198)第三小节文明施工责任制 (199)第四小节文明施工监督检查制度 (199)第五小节现场文明施工宣传工作 (200)第六小节文明办公 (201)第七小节仓库文明管理 (201)第八小节宿舍文明卫生管理 (201)第九小节文明施工措施 (203)第十小节劳动卫生与职业健康措施 (203)第十一小节现场场容、场貌 (204)第十二小节劳务管理 (204)第十三小节文明施工措施 (205)第三节设备及材料保证措施 (210)第四节现场环境保护目标及措施 (211)第一小节环境保护目标 (211)第二小节环境保护控制要求 (215)第三小节环境保护体系 (215)第四小节环境保护保证措施 (217)第五小节减少扰民措施 (223)第六小节降低环境污染和噪音措施 (224)第七小节环保达标措施 (224)第九章劳动力、施工机械设备及材料保证措施 (228)第一节劳动力保证措施 (228)第一小节施工队伍任务划分 (228)第二小节劳动力组成 (229)第三小节劳动力管理 (231)第四小节劳动职业健康安全保障措施 (231)第五小节劳动卫生保障系统及措施 (237)第六小节主要劳动力投入计划 (239)第七小节劳动力保证措施 (239)第八小节确保农民工工资发放的措施 (240)第二节施工机械设备保证措施 (241)第一小节设备管理制度 (242)第二小节主要设备的后勤保障措施 (242)第三小节主要施工机械设备配备 (242)第四小节机械设备供应的应急预案 (244)第三节材料保证措施 (244)第一小节材料供应管理机构 (244)第二小节物资材料的组织供应 (244)第三小节主要工程材料采购供应方案 (245)第四小节材料投入保证措施 (246)第五小节物资供应组织保证措施 (247)第六小节物资材料现场管理 (247)第七小节物资供应的应急预案 (249)第十章采用新技术、新工艺,科技攻关研究项目 (249)第一节计算机监控施工进度技术 (250)第二节地质雷达探测技术 (250)第三节真空压浆技术 (250)第四节泡沫轻质土技术 (251)第十一章冬、雨季及汛期施工措施 (251)第一节雨季施工保证措施 (251)第一小节雨季施工措施 (251)第二小节专项工程雨季保护措施 (254)第二节冬季施工措施 (256)第一小节编制原则 (257)第二小节成立冬季施工施工领导小组 (257)第三小节冬季施工特点 (257)第四小节施工准备 (257)第五小节冬季施工措施 (258)第六小节冬季安全生产措施 (265)第十二章与各协作单位配合、交通协调、管线切改等服务措施 (266)第一节与监理单位的配合 (266)第二节与业主的协调措施 (267)第三节与设计单位的配合 (267)第四节与地方部门的协调配合 (268)第五节与其他施工单位的协作配合措施 (269)第六节交通协调措施 (269)第七节地下管线保护措施 (274)第一小节地下管线的保护措施 (274)第二小节地上设施、周围建筑物的保护措施 (275)第十三章工程交验后服务措施 (276)第一节成品保护 (277)第一小节保修范围 (277)第二小节保修期限 (277)第二节维修保养 (277)第一小节建立内部质量包保责任制 (277)第二小节成立工程交验后缺陷期内维护小组 (278)第三小节工程交验后的维护措施 (278)第四小节主体工程成品保护 (279)第五小节回访保修 (279)第六小节专人接待质量投诉 (279)第三节定期回访服务 (279)第一小节专人负责 (279)第二小节定期和业主联系 (280)第三小节严格履约 (280)第四小节回访程序 (280)第五小节保修程序 (280)第四节工程资料管理措施 (281)第一小节工程资料管理原则 (281)第二小节开工前准备 (281)第三小节具体工程项目划分 (282)第四小节资料表式选用 (282)第五小节质保单 (282)第六小节工程文件归档范围 (282)第七小节归档文件质量要求 (282)第八小节竣工图编制 (283)第五节土地复垦保证体系 (284)施工组织设计第一章综合说明、施工现场平面布置第一节工程概况X第二节编制原则遵循快速路xxxxxx工程招标文件中规定的施工规范、验收标准的原则。

城市高架桥维护工程投标书

城市高架桥维护工程投标书

城市高架桥维护工程投标书尊敬的招标方:您好!非常荣幸能够参与本次城市高架桥维护工程的投标,我代表投标单位名称,向您提交这份精心准备的投标书。

我们深知城市高架桥对于城市交通的重要性,也充分理解此次维护工程的意义和责任。

一、投标单位概况投标单位名称是一家具有丰富经验和专业技术的工程公司,成立于成立年份,拥有国家颁发的相关工程资质证书。

公司拥有一支高素质、经验丰富的技术团队,涵盖了桥梁工程、结构工程、材料科学等多个领域的专业人才。

在过去的工程实践中,我们成功完成了众多类似的桥梁维护和建设项目,积累了丰富的经验,赢得了良好的口碑和信誉。

二、对项目的理解城市高架桥作为城市交通的重要枢纽,承担着巨大的交通流量和压力。

由于长期的使用和自然环境的影响,高架桥可能会出现各种结构病害和功能退化,如裂缝、锈蚀、支座老化等,这些问题不仅影响桥梁的安全性和耐久性,也会对城市交通的正常运行造成不利影响。

因此,及时、有效的维护工程对于保障高架桥的安全运行、延长使用寿命、提高服务水平具有至关重要的意义。

三、维护方案(一)前期检测与评估我们将首先对高架桥进行全面、细致的检测和评估,包括外观检查、结构检测、材料性能测试等,以准确掌握桥梁的现状和存在的问题。

根据检测结果,结合相关规范和标准,对桥梁的技术状况进行评估,确定维护的重点和优先级。

(二)维护措施1、裂缝处理对于宽度较小的裂缝,采用表面封闭法进行处理;对于宽度较大的裂缝,采用压力灌浆法进行灌注修复。

2、锈蚀处理对锈蚀的钢筋进行除锈处理,并采用防锈涂料进行防护;对混凝土表面的剥落和疏松部分进行清理和修复,确保混凝土的保护层厚度符合要求。

3、支座更换对老化、损坏的支座进行更换,选用优质的支座产品,并严格按照施工规范进行安装。

4、桥面铺装修复对损坏的桥面铺装进行修复或重新铺设,选用高性能的铺装材料,提高桥面的平整度和抗滑性能。

5、排水系统清理与修复定期清理排水系统,确保排水畅通;对损坏的排水管道和设施进行修复或更换。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高架桥工程施工招标
投标文件
项目名称:高架桥工程
投标文件内容:投标文件技术标部分投标人:
法定代表人或其授权代理人:
日期:年月日
目录
1.编制说明 (5)
1.1编制依据 (5)
1.2、编制原则 (6)
2.总体概述 (7)
2.1工程概述 (7)
2.1.1工程项目名称、位置、质量、工期 (7)
2.1.2桥梁设置情况及特点 (7)
2.1.3自然条件 (8)
2.1.4技术标准 (9)
2.1.5桥位工程地质条件 (10)
2.1.6结构特点 (12)
2.1.7施工要求 (13)
2.2新技术、新工艺、新材料、新设备的采用 (14)
2.3施工段的划分 (15)
3.施工总体部署 (16)
3.1施工进度总控制计划 (16)
3.2施工进度计划图 (16)
3.3工期保证措施 (16)
3.5工期违约责任承诺 (21)
4.劳动力和材料投入计划及保证措施 (22)
4.1劳动力投入计划 (22)
4.1.1劳动力组织措施 (22)
4.1.2劳动力计划表 (22)
4.2劳动力投入保证措施 (22)
4.3材料投入计划 (23)
4.4材料保证措施 (23)
5.施工平面布置及临时设施布置 (25)
5.1交通便道 (26)
5.2生活、办公用房等临设的布置 (27)
5.3供水、供电方案 (28)
5.3.1临时供水 (28)
5.3.2临时供电 (29)
5.4料场、仓库、加工场布置 (29)
6.关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案 (30)
6.1本工程施工重点、难点 (30)
6.2主要控制措施 (30)
6.3关键施工技术、工艺 (31)
6.3.1测量放线 (31)
6.3.1.1测量概述 (31)
6.3.1.2施工测量控制 (32)
6.3.1.2.1工程测量控制网布置 (32)
6.3.1.3保证测量准确度和精度的措施 (32)
6.3.1.4放线方法 (33)
6.3.2钻孔灌注桩工程 (34)
6.3.2.1施工工艺流程图 (34)
6.3.2.2钻前准备工作 (36)
6.3.2.3成孔 (37)
6.3.2.4第一次清孔 (37)
6.3.2.5钢筋笼制作与安装 (37)
6.3.2.6第二次清孔 (38)
6.3.2.7质量保证措施 (39)
6.3.2.8安全保护措施 (39)
6.3.2.9文明施工措施 (40)
6.3.2.10工期保证措施 (41)
6.3. 3承台施工方法 (41)
6.3.4墩台身、系梁施工 (43)
6.3.4.1墩台测量定位 (46)
6.3.4.2墩台、系梁模板 (47)
6.3.4.3墩台钢筋加工与安装 (49)
6.3.4.4墩台混凝土浇筑 (50)
6.3.4.5注意事项 (51)
6.3.5支座安装 (52)
6.3.5.1支座安装程序 (52)
6.3.6.箱梁施工 (54)
6.3.6.1施工工艺流程 (54)
6.3.6.2支架的搭设 (56)
6.3.6.2.1搭设要求 (57)
6.3.6.2.2碗扣式满堂架搭设要求: (57)
6.3.6.2.3扣件式满堂架搭设要求: (58)
6.3.6.3梁体砼浇注 (60)
6.3.6.4张拉设备的选型和校验 (61)
6.3.6.5钢筋及预应力钢材的质量控制 (62)
6.3.6.6钢绞线伸长值计算 (62)
6.3.6.7准备好经校验的张拉机具 (62)
6.3.6.8钢绞线的制作与安装 (63)
6.3.6.9预张拉调整初应力 (63)
6.3.6.10钢绞线的张拉 (63)
6.3.6.11钢筋制作成形、安放 (64)
6.3.6.12砼养护 (65)
6.3.6.13钢绞线放张 (65)
6.3.6.14切断钢绞线 (65)
6.3.6.15预应力张拉 (65)
6.3.7施工注意事项 (66)
6.3.7.1技术要求 (66)
6.3.7.2安全措施 (67)
6.3.8桥面系施工 (67)
6.3.8.1伸缩缝安装 (68)
6.3.8.2桥面铺装层 (69)
7.安全文明施工措施 (71)
7.1安全目标及安全承诺 (71)
7.2施工现场安全措施 (71)
7.2.1安全生产管理机构 (71)
7.2.2安全施工流程 (76)
7.2.3安全管理组织计划 (78)
7.2.4安全防护措施 (78)
7.2.5安全检查 (82)
7.3文明施工措施 (83)
7.3.1文明施工管理 (83)
7.3.2文明施工管理基本要求 (83)
7.3环境保护措施 (87)
7.3.1环境保护制度保证 (87)
7.3.2环境保护措施 (88)
8.质量保证与承诺 (90)
8.1工程管理质量目标 (90)
8.2工程质量管理措施 (91)
8.2.1质量管理 (91)
8.2.2原材料、半成品及成品质量管理 (92)
8.2.3质量检查管理 (93)
8.3施工质量管理体系 (93)
8.3.1施工质量保证体系 (93)
8.3.2施工质量管理组织 (95)
8.3.3项目经理的质量职责 (95)
8.3.4项目总工程师(质量经理)的质量职责 (95)
8.3.5项目副经理的质量职责 (95)
8.3.6质检人员的质量职责 (95)
8.3.7施工工长的质量职责 (96)
8.3.8施工质量控制体系 (96)
8.3.9施工质量控制体系的设置 (96)
8.4质量控制程序 (100)
8.4.1施工计划质量控制程序见下图 (100)
8.4.2施工过程质量控制程序见下图 (102)
8.4.3工程交验质量控制程序见下图 (103)
8.5施工阶段性的质量保证措施 (104)
8.5.1事前控制阶段 (104)
8.5.2事中控制阶段 (104)
8.5.3事后控制阶段 (105)
8.6各施工环节的质量控制措施 (105)
8.6.1施工计划的质量控制 (105)
8.6.2施工技术的质量控制措施 (106)
8.6.3施工操作中的质量控制措施 (107)
8.6.4施工材料的质量控制措施 (109)
8.6.5施工中计量管理质量保证措施 (110)
8.7工程创优体系和保证措施 (110)
8.7.1工程质量总控制图 (111)
8.7.2施工质量管理体系图 (112)
8.7.3具体措施 (112)
8.7.4严把材料关,防止劣质材料进场 (113)
8.7.5严格工序管理 (114)
8.7.6加强技术资料管理 (114)
8.8质量违约责任承诺 (115)
9.新技术应用和违约责任承诺 (116)
9.1新技术与新工艺的应用 (116)
9.2新技术应用的承诺 (117)
9.3降低成本和节约措施 (118)
9.3.1工程造价管理措施 (119)
9.3.2成本控制的主要原则 (121)
9.3.3成本控制的主要实施步骤 (121)
9.3.4五大费用(成本费用)的控制措施和方法 (122)
10.项目主要管理人员 (127)
10.1项目管理机构配备情况表 (127)
10.2项目经理简历表 (129)
10.3技术负责人简历表 (131)
10.4项目管理机构配备情况辅助说明资料 (132)
10.4.1管理机构设置 (132)
10.4.2责任分工 (133)
10.4.3毕业证、职称证与上岗证书(含有效年审记录)复印件 (140)
10.4.4施工机械设备购买证明(复印件) (141)
1.编制说明
1.1编制依据
(1)按照招标文件要求:总工期为100个日历天。

(2)工程设计图纸、各项目工程量、施工技术要求、设计说明、施工规范。

(3)现场施工条件。

(4)主要施工机械的生产效率的工作范围。

(5)我公司现有可供机械设备的数量和施工人员情况。

(6)施工人员现场工作时间:每月有效施工日考虑30天,每天正常工作时间初定16小时,采取两班倒。

(7)国家现行有关技术标准、施工验收规范,工程检验及评定标准:
《公路桥涵施工技术规范》(JTJ 041-2000)
《工程建设标准强制性条文城市建设部分》
《城市道路施工规范》
《城市道路与桥梁施工验收规范》
《市政道路工程质量检验评定标准》
《市政桥梁工程质量检验评定标准》
《混凝土泵送施工技术规程》
《城市高架桥施工手册》。
