节能改造外墙外保温施工技术交底(1)
外墙保温层技术交底

外墙保温层技术交底1. 引言本文档旨在对外墙保温层技术进行交底,确保施工人员熟悉并正确应用相关技术,提高施工质量和安全性。
2. 外墙保温层的作用外墙保温层的主要作用如下:- 保持室内温度稳定,提高节能效果;- 隔音、降噪,改善室内环境;- 防止外墙结构因温差变形,延长使用寿命;- 提高建筑物整体防火性能。
3. 外墙保温材料选择选择合适的外墙保温材料对保温层的效果至关重要。
常用的外墙保温材料包括:- 聚苯板(EPS):具有较好的保温隔热性能;- XPS挤塑板:具有较高的抗压性和耐水性;- 矿渣棉板:具有良好的吸音性能;- 聚氨酯喷涂材料:适用于复杂形状的墙体。
在选择外墙保温材料时,应根据实际需求、预算和建筑结构等因素综合考虑,确保选用符合相关规范和标准的材料。
4. 施工要点- 外墙保温层应均匀、牢固地铺设在墙体表面上,并与墙体紧密结合,确保保温层的整体性和连续性;- 施工过程中应注意保温层的厚度均匀性,避免出现局部过厚或过薄的情况;- 保温层应注意排水、防潮,避免积水或渗水对保温层造成损害;- 在施工过程中应注意安全,采取适当的防护措施,防止意外伤害发生。
5. 施工质量控制为确保外墙保温层的质量,应进行以下控制措施:- 施工过程中定期进行质量检查,确保符合相关规范和标准;- 对施工人员进行相关培训,提高其专业技能和安全意识;- 定期维护保养外墙保温层,修复损坏部分,延长使用寿命。
6. 安全注意事项在进行外墙保温层施工时,应注意以下安全事项:- 使用符合相关标准的个人防护装备,如安全帽、防护眼镜、防护手套等;- 严禁在施工区域吸烟或使用明火;- 在施工过程中保持通风良好,避免有害气体积聚;- 遵守现场安全规章制度,避免发生意外事故。
7. 总结外墙保温层技术交底是确保施工质量和安全性的重要环节。
通过正确选择保温材料、严格控制施工质量、注意安全事项等措施,可以保证外墙保温层的有效性和可靠性。
在实际施工中,应严格按照相关规范和标准进行操作,确保施工质量达标,提高建筑的使用寿命和节能效果。
外墙保温工程技术交底

外墙保温工程技术交底一、工程概述本次外墙保温工程位于XX小区X栋,总建造面积为XXX平方米。
工程的主要目的是提高建造的保温性能,降低能耗,改善居住环境。
本次工程采用XX保温系统,具体施工内容包括保温材料的选择、施工工艺、质量要求等。
二、保温材料的选择1. 外墙保温材料的种类本次工程选用的外墙保温材料为聚苯板,其具有优良的保温性能和抗压强度,适合于该项目的保温需求。
2. 保温材料的规格要求聚苯板的规格为XXX毫米厚度,XXX宽度,XXX长度。
保温材料应具有良好的耐候性、防水性和耐腐蚀性能,以确保长期的使用寿命。
3. 保温材料的施工要求在施工过程中,保温材料应严格按照厂家提供的施工要求进行安装。
保温材料的接缝处应采用专用胶水进行粘接,确保接缝处的密封性。
三、施工工艺1. 外墙保温系统的施工步骤a. 基层处理:清理墙面,确保墙面平整、无杂物。
b. 粘贴网格布:使用专用胶水将网格布粘贴在墙面上。
c. 打底层:在网格布上涂抹保温砂浆,形成均匀的底层。
d. 粘贴保温板:将预先切割好的保温板粘贴在底层上,注意保温板的平整度和垂直度。
e. 补强层处理:在保温板上涂抹一层补强砂浆,增加保温系统的稳定性。
f. 防护层处理:在补强层上涂抹防护砂浆,保护保温系统不受外界环境的伤害。
g. 饰面层处理:根据设计要求,在防护层上进行饰面处理,如涂料、瓷砖等。
2. 施工注意事项a. 施工人员应具备相关的施工技能和经验,严格按照施工工艺要求进行操作。
b. 施工现场应保持清洁,杂物应及时清理,确保施工质量。
c. 施工过程中应注意保温材料的保护,避免损坏。
d. 施工结束后,应进行验收,确保施工质量符合要求。
四、质量要求1. 外墙保温系统的保温性能要求外墙保温系统的导热系数应符合国家标准,保温效果良好,能够满足建造的保温需求。
2. 施工质量要求a. 外墙保温材料的粘接坚固,无空鼓、脱落现象。
b. 保温板的平整度和垂直度符合要求。
c. 补强层和防护层的厚度均匀,无明显的起鼓、裂缝等问题。
外立面保温施工技术交底

外立面保温施工技术交底1. 引言本文档旨在交底外立面保温施工所需的技术要求和方法。
外立面保温是建筑施工中的一个关键环节,正确的施工方法和技术可确保保温效果和建筑的耐久性。
2. 施工材料2.1 外墙保温材料:- 选用符合国家标准的外墙保温材料,确保材料的质量和安全性;- 根据设计要求选择适合的保温材料类型,如挤塑板、聚苯颗粒等;- 考虑保温材料的导热系数和吸水率,确保其保温效果和耐久性。
2.2 抗裂层:- 在外墙保温层与基层之间设置抗裂层,以减少保温层出现裂缝的可能性;- 抗裂层应选用高强度、耐久性好的材料,如玻纤网格布等;- 抗裂层的施工应符合相关的工艺要求,确保其与保温层的牢固粘结。
3. 施工方法3.1 基层处理:- 外墙基层应清理干净,去除油污、灰尘等杂物;- 如有明显裂缝,应进行修补;- 基层湿润处理,以提高保温材料的粘结性能。
3.2 保温层施工:- 根据设计要求和保温效果进行保温层的施工;- 定位标识保温层的厚度和位置,确保施工的准确性;- 保温层的施工应均匀、牢固,避免出现缺陷和空鼓。
3.3 抗裂层施工:- 在保温层施工完成后,立即进行抗裂层的施工;- 抗裂层应覆盖整个保温层,并确保与保温层的良好粘结;- 抗裂层的施工应按照相关的工艺要求进行,避免出现裂缝和开裂。
4. 安全措施4.1 施工人员应具备相应的资质和技术能力,了解施工操作规程和安全注意事项;4.2 在施工现场应设置明显的警示标识,并采取必要的安全防护措施;4.3 各种施工设备和工具应符合安全要求,定期检查和维护;4.4 施工现场应保持整洁,及时清理施工垃圾和杂物。
以上是外立面保温施工技术交底的主要内容,施工过程中应严格按照要求进行操作,确保施工质量和施工安全。
外墙外保温施工技术交底

外墙外保温施工技术交底一、粘贴苯板工序技术交底:1、大墙挂线,选好起始线、点,找平放线。
2、裁网:先裁反包用标准网,宽度为250㎜,长度视需要而定,裁好的反包网卷成捆待用。
3、粘反包网:内压宽100㎜即可。
4、首先选好主、副规格板块。
根据板块尺寸,标准主板中间刮8点,(点粘法)胶泥、其它副板应视板块尺寸大小酌情刮2--6点胶泥,板四周刮约50mm宽、16mm厚的胶泥;刮完胶泥后应立即将板块粘贴于墙上,均匀用力挤压板块,使板块的胶泥厚度距墙面3mm左右为最佳,同时应注意板的平整度,把板四周挤出的胶泥清理干净,注意不要在板侧面刮胶泥,粘完相邻几块板后,立即用2米靠尺检查粘板的平整度并压实;粘板时应注意随时调整胶泥的粘稠度;由于下料尺寸偏差形成的超过2mm的板缝,待下道工序施工时裁成合适的小片塞严找平即可。
5、根据工程情况,一般采取从下至上沿水平方向逐层铺设的方法,上下层板应错缝搭接,搭接长度不宜小于1/3板长。
二、打磨工序技术交底:1、各门、窗口大角必须挂线。
2、准备工具:打磨专用工具、1米以上靠尺、钢锯条、扫帚。
3、打磨动作应轻柔,做半圆形动作,不要把板面磨出沟痕,应将板面打磨成细麻面,并用靠尺检查板面平整度。
对突出的板块或出现错台的板块,应整体打磨,注意不可顺板缝局部打磨,打磨后应保证板面大面积顺平。
门、窗口上线打磨宜做成鹰咀状,防止水倒灌,大墙转角及门、窗口,阳台角处须平直上线。
4、打磨的同时应注意有无未粘牢的活动板块,如发现有活动的板块应及时更换或返工处理。
5、墙面打磨完后应及时清扫板屑,直至无粉末状物或其它杂物为宜。
▲提示:以上工序完工后,应做到:墙面清洁、无突出板块、错台板块,墙大角、门窗口线应平直,经有关技术人员检查达到上述要求后,方可进行下道工序施工。
三、铺网工序技术交底:1、铺网要求:(1)、根据需要的长度和宽度,从整卷玻纤网剪下网片,预留出必要的搭接长度。
(2)、对需要反包的部位,应先在基层上铺设包边的标准网;门、窗口四角及其阴、阳角等需粘贴加固网的部位,应提前粘贴好加固网。

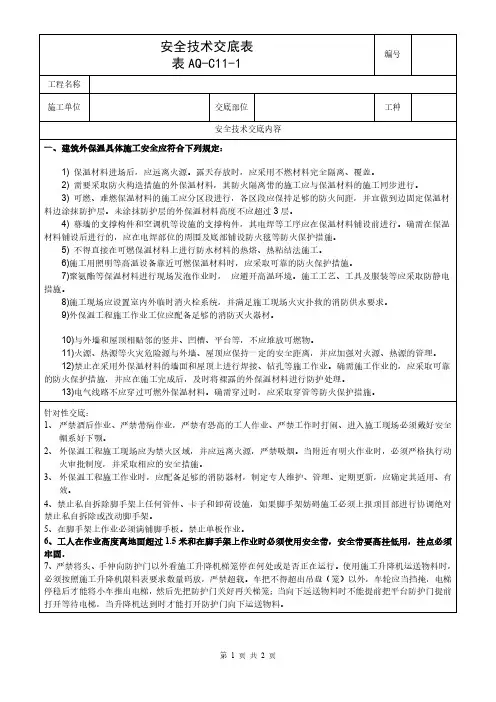

外保温施工安全技术交底

安全技术交底表表AQ-C11-1编号工程名称施工单位交底部位工种安全技术交底内容一、建筑外保温具体施工安全应符合下列规定:1)保温材料进场后,应远离火源。
露天存放时,应采用不燃材料完全隔离、覆盖。
2)需要采取防火构造措施的外保温材料,其防火隔离带的施工应与保温材料的施工同步进行。
3)可燃、难燃保温材料的施工应分区段进行,各区段应保持足够的防火间距,并宜做到边固定保温材料边涂抹防护层。
未涂抹防护层的外保温材料高度不应超过3层。
4)幕墙的支撑构件和空调机等设施的支撑构件,其电焊等工序应在保温材料铺设前进行。
确需在保温材料铺设后进行的,应在电焊部位的周围及底部铺设防火毯等防火保护措施。
5)不得直接在可燃保温材料上进行防水材料的热熔、热粘结法施工。
6)施工用照明等高温设备靠近可燃保温材料时,应采取可靠的防火保护措施。
7)聚氨酯等保温材料进行现场发泡作业时,应避开高温环境。
施工工艺、工具及服装等应采取防静电措施。
8)施工现场应设置室内外临时消火栓系统,并满足施工现场火灾扑救的消防供水要求。
9)外保温工程施工作业工位应配备足够的消防灭火器材。
10)与外墙和屋顶相贴邻的竖井、凹槽、平台等,不应堆放可燃物。
11)火源、热源等火灾危险源与外墙、屋顶应保持一定的安全距离,并应加强对火源、热源的管理。
12)禁止在采用外保温材料的墙面和屋顶上进行焊接、钻孔等施工作业。
确需施工作业的,应采取可靠的防火保护措施,并应在施工完成后,及时将裸露的外保温材料进行防护处理。
13)电气线路不应穿过可燃外保温材料。
确需穿过时,应采取穿管等防火保护措施。
针对性交底:1、严禁酒后作业、严禁带病作业,严禁有恐高的工人作业、严禁工作时打闹、进入施工现场必须戴好安全帽系好下颚。
2、外保温工程施工现场应为禁火区域,并应远离火源,严禁吸烟。
当附近有明火作业时,必须严格执行动火审批制度,并采取相应的安全措施。
3、外保温工程施工作业时,应配备足够的消防器材,制定专人维护、管理、定期更新,应确定其适用、有效。

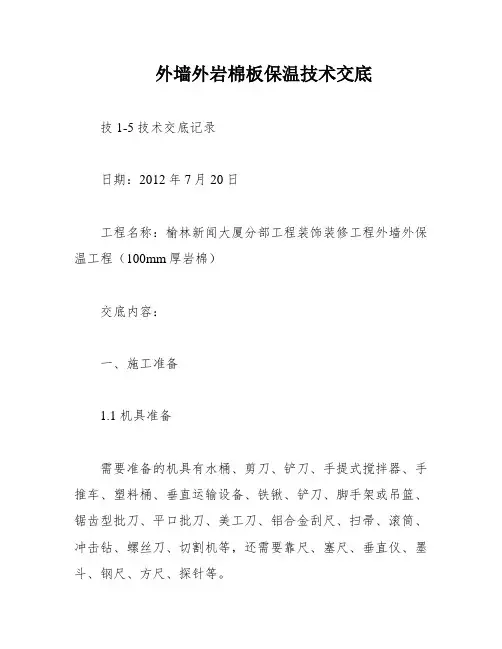

外墙外岩棉板保温技术交底

外墙外岩棉板保温技术交底技1-5 技术交底记录日期:2012年7月20日工程名称:榆林新闻大厦分部工程装饰装修工程外墙外保温工程(100mm厚岩棉)交底内容:一、施工准备1.1 机具准备需要准备的机具有水桶、剪刀、铲刀、手提式搅拌器、手推车、塑料桶、垂直运输设备、铁锹、铲刀、脚手架或吊篮、锯齿型批刀、平口批刀、美工刀、铝合金刮尺、扫帚、滚筒、冲击钻、螺丝刀、切割机等,还需要靠尺、塞尺、垂直仪、墨斗、钢尺、方尺、探针等。
1.2 材料准备需要准备的材料有100厚岩棉板、塑料膨胀钉、耐碱网格布。
1.3 作业条件1)外墙体无起壳和空鼓现象,并经有关部门验收合格。
2)岩棉板、聚合物砂浆等外保温材料产品合格证齐全并经复试合格。
3)施工环境温度不得低于5℃,不得高于40℃。
4)雨雪天气不能施工(雨后24小时或施工后24小时会下雨不易施工)。
5)门窗需用美纹纸进行保护处理。
6)检查所用材料是否符合设计要求,施工机具和工具是否符合使用要求,脚手架或吊篮是否安全可靠,施工人员是否已进行培训等。
二、工艺流程工艺流程包括基层处理、配置胶粘剂、粘贴岩棉板、安装固定件、抹面砂浆(第一道)、耐碱网格布、抹面砂浆(第二道)、保温系统验收。
三、施工方法1、基层墙面处理清理主体施工时墙面遗留的钢筋头、废模板;清扫墙面的浮灰,清洗油污;凸出墙面的沙浆、砖、混凝土等清除干净,穿墙孔洞应用膨胀细石砼予以封闭。
2、弹控制线、挂基准线根据设计要求,在经平整处理的外墙上用墨线弹出距散水标高200mm的水平线(200mm以下部位用XPS施工),标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线。
3、粘结砂浆3.1 在中倒入粘结砂浆,按配合比进行搅拌,搅拌时间不少于5分钟,搅拌必须充分、均匀、稠度适中。
3.2 拌制砂浆的过程中均不容许掺加水泥、填充料等任何形式的添加剂。
4、基层上粘贴翻包网格布4.1 凡在粘贴的岩棉板边缘外露处都应做标准的耐碱网格布翻包处理,具体部位如下:1)勒脚收头处;2)门窗洞口处;3)女儿墙收头口处。
外墙外保温技术交底

施工技术交底交底内容:外墙外保温聚苯板粘贴安装进入施工现场必须听从工程管理人员的管理,遵守平安交底操作规程和技术交底,遵守施工现场管理制度及施工细则。
一、施工打算1、材料及施工工具1)材料本工程是以聚苯乙烯泡沫塑料为保温材料,耐碱玻纤网格布为增加材料,丹娜DN-501外墙外保温专用粘接砂浆和DN-502外墙外保温专用罩面砂浆作面层的建筑外墙外保温体系的施工标准和验收标准。
2)工具电热丝切割器,壁纸刀,螺丝刀,剪刀,苕帚,钢丝刷,墨斗,开刀,棕刷,粗砂纸,电动搅拌器,冲击钻,抹子,压子,阴阳角抿子,托线板,2m靠尺等。
3)作业条件①外墙和外门窗口施工及验收完毕,基面到达现行建筑工程施工质量验收统一标准(GB 50300-2001)和建筑装饰装修工程质量验收标准(GB 50210-2001) 的要求。
②操作地点环境温度和基底温度不低于5℃,风力不大于5级。
雨天不能施工。
二、施工工艺流程基面打算一弹线一材料及工具打算一安装首层托架一基面润湿f配胶粘剂一预粘板块边网格布条一粘贴聚苯板一钻孔及安装固定件一刷界面剂一配底层砂浆一抹底层砂浆一贴网格布一抹面层砂浆一养护一检验一膨胀缝塞填发泡聚乙烯圆棒一填嵌缝膏一验收6,抹完胶粘剂后,马上将板立起就位粘贴,粘贴时应轻揉,匀称挤压,并随时用托线板检查垂直平整。
板及板挤紧,碰头缝处不抹胶粘剂。
粘贴聚苯板应做到上下错缝,每贴完一块板,应刚好去除挤出的胶粘剂,板间不留间隙,如出现间隙,交底内容:应用相应宽度的聚苯板填塞。
阳角处相邻的两墙面所粘聚苯板应交织连接。
详③膨胀缝处网格布应断开,但装饰缝处网格布不得搭接和断开。
④阴角及窗口作法(附图)。
交底内容:施工技术交底工程名称华建花园小区15 #住宅楼分部工程外墙外保温分部EPS板排幅员施工技术交底交底内容:3,粘贴EPS板时,必须及墙面粘结牢固,无松动和虚粘现象。
将胶粘剂涂在EPS板反面,涂胶粘剂面积不得小于EPS板面积的40%加强部位的粘结面积应符合设o计要求。
外墙保温施工安全技术交底

外墙保温施工安全技术交底一、安全措施1、所有施工人员进入施工现场,必须佩戴安全帽,高空作业(高度≥2m)人员必须系安全带,穿防滑鞋。
2、在风天施工时,保温板不得堆放在结构外沿及容易滑落的地方,以免落地伤人。
3、保温板在外吊篮上施工,注意外吊篮必须验收检查到位,各队安全员必须进行班前教育,防止发生坠落。
外吊篮在提升过程中及没有完全停稳之前不得上人施工。
4、安装保温板过程中必须严格遵守施工安全操作规程,实现安全生产文明施工。
5、安装过程中,由于保温板不能承受重物,严禁在保温板上放置物品,防止坠落。
6、保温板在存放过程中,应远离火源,严禁与明火接触,并配置灭火器。
7、在存放和施工过程中,保温板应严禁接触有腐蚀性和溶剂性物品(如沥青等)。
8、严禁电焊作业中的火花溅到保温板上,如在保温板附近必须进行电焊作业,应用不燃物对保温板进行遮蔽。
9、其它工种作业时应注意不得污染或损坏保温板板面,更不可践踏门窗洞口处的保温板。
10、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。
11、严禁重物撞击外墙保温,对造成损坏的保温板面层应及时进行修补。
12、项目部及施工队设立专职安全员,负责整个工程的日常安全工作。
13、建立机电设备验收制度,凡未经验收的机电设备不得使用,非机电人员不得动用机电设备。
14、所有手持电动工具,必须有可靠的漏电保护器,使用前应进行绝缘检测,防止漏电伤人。
15、施工现场严禁烟火,且准备足够的消防器材,做好防火措施。
16、五级以上大风,严禁在吊篮上作业。
17、对工程上已搭好的安全防护装置,不经安全员同意,禁止拆除。
18、保温材板等易燃必须设专门的场地保管,保温存放场地远离生活区,悬挂“严禁烟火”的警示牌,并配备足够数量的灭火器等消防设备。
二、环保措施1、施工必须做到工完场清,及时收集落地灰,过筛后重新利用。
2、清理后的碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。
(属无毒的不可回收废弃物)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
、基层清理:空鼓的旧基层清理干净
、当旧基层墙面为烧结砖时,砌体先用聚合物水泥砂浆灌补砌体灰缝,再刷10厚1:3防水砂浆打底扫毛。当旧基层墙面为非烧结砖时刷5厚聚合物水泥浆一道。
、专用胶结剂粘接。
、30厚挤塑聚苯板粘贴(每平方米10个150长ø6带垫圈尼龙膨胀螺栓)。
、聚合物抗裂砂浆≥7厚(压入耐碱玻璃纤网,首层墙体压入两层耐碱玻璃纤维网)。
强化安全法制观念,严格执行安全工作文字意识,双方认可,坚持特殊工种持安全操作证上岗制度等。
建本着责任到人的原则,在施工现场设立专职安全员一名,负责现场的安全文明。施工现场使用脚手架施工时,安全设施应符合规定,严格执行操作规程,作业面料应堆放整齐,防止高处坠落、物体打击、触电伤亡、机械伤害。做好消防保卫、环境、环卫工作。
(3)、线脚部位做法:
严格按照图纸立面及节点大样详图施工。
二、操作工艺
1、工艺流程
结构基层处理、材料及工作准备——吊垂直线、弹控制线——基面润湿——刷聚合物砂浆一道——粘贴XPS板——安装锚固件塑料套管、固定锚固件——抹底层抗裂砂浆——耐碱玻纤网格布(>160g/㎡)——抹面层抗裂砂浆——验收合格——面层施工(真石漆)
伸缩缝(装饰线)平直
3
拉5m线和直尺检查
不允许出现负偏差。
6、保温面层的外饰面质量应符合相应的施工及验收规范。
六、安全文明施工
施工现场的科学化管理,将大大提高文明施工水平,加快工程进度,搞好材料节约,特采取以下措施:
1、施工现场
严格执行国家及淄博市有关现场安全管理条例及方法.
建立严格的安全教育制度,坚持入场教育、坚持每周按班组召开安全教育研讨会,增强安全意识,使安全工作落实到广大职工上。
2、外墙外保温工程施工前、墙体架眼,阳台栏杆和预埋铁件等堵塞密实。
3、外墙外保温工程应在基体或基层的质量检验合格后,方可施工。
4、胶粘剂和抹面砂浆的配合比,原材料计量必须符合相关规范和材料生产厂家的要求。
5、胶粘剂和抹面砂浆的配制应使用机械搅拌,超过凝结时间的不准使用。
6、聚苯板必须与墙面粘结牢固,无松动和虚粘现象。
(2)首层外墙保温做法:
、基层清理:空鼓的旧基层清理干净
、当旧基层墙面为烧结砖时,砌体先用聚合物水泥砂浆灌补砌体灰缝,再刷10厚1:3防水砂浆打底扫毛。当旧基层墙面为非烧结砖时刷5厚聚合物水泥浆一道。
、专用胶结剂粘接。
、30厚挤塑聚苯板粘贴(每平方米10个150长ø6带垫圈尼龙膨胀螺栓)。
、聚合物抗裂砂浆≥7厚(压入耐碱玻璃纤网,首层墙体压入两层耐碱玻璃纤维网)。
4、抹面砂浆与EPS板必须粘结牢固,无脱层,空鼓。
检验方法:观察,用小锤轻击检查,检查施工记录。
5、保温墙面层的允许偏差,应符合下表的规定。
保温墙面层允许偏差及检验方法
项目
允许偏差mm
检查方法
表面平整
4
用2m靠尺,楔形塞尺检查
立面垂直ቤተ መጻሕፍቲ ባይዱ
4
用2m托线板检查
阴、阳角垂直
4
用2m托线板检查
阳角方正
4
用200mm方尺检查
(5)XPS板接缝不平处应用粗砂纸磨平,粗砂纸宜衬有平整板材。打磨动作宜为轻柔的圆周运动。磨平后应用刷子将碎层清理干净。
5、铺贴耐碱玻纤网格布:复合耐碱玻纤网格布(>160g/㎡)。
抹面砂浆复合耐碱玻纤网格布:EPS板、锚固件安装完毕(安装锚固件塑料套管,有效锚固深度50mm,塑料螺栓双向@500锚固塑料锚栓不少于3个/㎡辅助锚固。任何面积大于0.1㎡的单块板必须加固定件。胀栓帽与板面齐平),检查验收后,即可进行底层抹面砂浆抹灰,厚度2.0-3.0㎜,同时将翻包网布、门窗四角和阴阳角部位所用的增强网格布压入砂浆中、并从每边双向绕角后包墙的宽度不小于200mm,加强网应顶角对接布置。再贴压大面网格布,用抹子把网格布压入砂浆表层,要平整压实。搭接时应满足横向不小于100㎜,纵向不小于80㎜的搭接长度要求。进行面层抹面砂浆抹灰,厚度1.0-2.0㎜.表面没有明显网格布外露。
6、固定锚固件,将螺丝套上钢垫片,拧入或敲入塑料套管内,使钢垫片紧压钢丝网。
7、抹抗裂砂浆面层:
(1)在底层抗裂砂浆凝结前,抹面层抗裂砂浆,抹灰厚度以盖住钢丝网为准。
(2)如在抹面层抗裂砂浆前,底层砂浆已凝结,应先用清水润湿一遍,再抹面层砂浆。
三、材料配制要求
1、配制聚合物粘贴砂浆
根据生产厂使用说明书提供的配合比:粘结砂浆干粉料:水=4:1(重量比)配制,专人负责,严格计量,机械搅拌,确保搅拌均匀。拌好的粘贴砂浆在静停20分后,还需经二次搅拌才能使用。配好的料注意防晒避风,以免水分蒸发过快。一次配制量应在可操作时间45分钟内用完。
(3)宿舍内用电要规范,禁止乱拉乱接电线,禁止在蚊帐内安装电扇和照明灯具。
(4)宿舍内要有防火措施、灭火器材、不准卧铺吸烟,保持宿舍卫生整洁。
(5)禁止损害公物或其他公用设施。
(6)工地宿舍内禁止留宿非本工地人员。
七、现场材料管理
要设置专职材料员,对工程所用材料,强化质量认证制度。对不符合要求的材料,坚决不可入库。
2、生活区:
为确保生活区环境整洁干净,特设生活区长一名,专门负责生活区的卫生生活。
(1)生活区和施工区要明确划分,严禁有传染病者住生活区。明确划分卫生责任区,认真搞好宿舍卫生,床铺上物品叠放整齐,坚持卫生值班制度。
(2)禁止在宿舍内用电炉、煤炉、电褥、碘钨灯、镝灯、自制的电热器和未经准许的其他大功率电热器具,禁止私自安装接线插头。
7、聚苯板安装应上下错缝,聚苯板安装的允许偏差应符合下表的规定。
xPS板安装的允许偏差及检查方法
项目
允许偏差mm
检查方法
表面平整
3
用2m靠尺,楔形塞尺检查
立面垂直
3
用2m托线板检查
阴、阳角垂直
3
用2m托线板检查
阳角方正
3
用200mm方尺检查
接缝高差
1.5
用直尺检查
8、面砖饰面外墙抹面砂浆总厚度宜为8—10mm。乳胶漆饰面外墙抹面砂浆总厚度宜为3—5mm。
4、安装XPS板
(1)XPS板规格:标准板面尺寸为600×1200,对角线误差±2mm。非标准板按实际需要尺寸加工。尺寸允许偏差±2mm,大小面垂直。
(2)粘贴砂浆一次配制量以2h内用完为宜。
(3)XPS板自上往下、错缝依次粘贴,贴板前要比试两块板间的厚度、缝隙是否平整、严密。若不平、不严时需要用XPS板锉修平整,缝隙严密后,再打胶点,XPS板粘贴采用点框法,点框法为:在EPS板上抹专用聚合物粘结砂浆,在板四周抹一圈,宽度50mm,侧面留30mm宽排气口,板心按梅花形布设粘结点,粘结点直径不于小140mm,胶厚10mm(压实厚度3~5mm),间距200mm。面砖饰面外墙粘结面积不小于50%。涂料饰面外墙粘结面积不小于40%。
2、基层处理
空鼓部分必须给于铲除,立面平整度偏差不大于5mm,超差部分应剔凿或用聚合物水泥砂浆修补平整。
3、设置控制线
在墙面阴角的部位,垂直22#钢丝,用经纬仪校正其垂直度,上下固定,在外墙皮的四周用水准仪测设,用墨斗弹出七层窗台水平线,以水平、垂直总控制线为基准按间距1.2m划分区段控制网,找墙间规矩,用5kg线坠和抄平水管校核。
五、工程验收
1、外墙外保温工程应在EPS板粘贴完后进行隐检,抹灰完成后进行验收。
2、外墙外保温工程验收时应检查下列文件和记录
(1)外墙外保温工程的施工图,设计说明及其它设计文件。
(2)外墙外保温工程所用材料的产品合格证书,盖有关章的法定检测部门出具的检测报告,进场验收记录。
3、外墙外保温工程的检验批和检查数量应符合下列规定:以每500—1000㎡划分为一个检验批,不足500㎡也应划分为一个检验批,每个检验批每100㎡应至少抽查一处,每处不得小于10㎡。
(4)抹完粘贴砂浆后,立即将板立起就位粘贴,粘贴时应轻柔、均匀挤压,并随时用托线板检验垂直平整。板与板接紧,碰头缝处不抹粘贴砂浆。粘贴聚苯板应做到上下错缝(1/2),每贴完一块板,应及时清除挤出的粘贴砂浆,板间不留空隙,如出现间隙,应用相应宽度的XPS板填塞。阴角处相邻的两墙面所粘EPS板应交错连接(马牙槎),宽度不小于200。
2、抗裂水泥砂浆的配制
水泥抗裂砂浆干粉料:水=4:1重量比用砂浆搅拌机或手提搅拌器搅拌均匀。抗裂砂浆不得任意加水,应在2h内用完。
四、质量控制
1、外墙外保温工程所用材料,应按设计要求选用,并符合本规程及国家和淄博市有关标准的要求。生产厂应提供盖章的法定检测部门出具的检测报告及出厂合格证。
材料进场进行复试,复试合格后方可使用。施工过程中材料进场进行现场抽查、检测。
(1)进入施工现场必须戴好安全帽,2米以上高处作业系好安全带,特殊工种要穿劳保服。
(2)禁止工人在施工现场追逐打闹,乱讲脏话。
(3)严禁违章作业和酒后上岗。
(4)严禁穿拖鞋、夏季施工严禁赤背、光脚、穿三角裤。
(5)特殊工种必须持证上岗,非机械操作禁止动用机械设备。
(6)施工现场不准吸烟。明火作业必须申请动火手续,易燃易爆品附近禁止明火作业。
2、主要机具:成品吊篮、搅拌器等。
3、施工工具有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m靠尺等。
4、作业条件:
、空鼓的基层清理干净并用砂浆抹平;
、外墙装饰栏杆、外墙面的洞口眼等已用砖砌补完毕,且验收合格。
5、外墙保温具体做法:
做好出库入库工作,并对施工部位的材料消耗,做严格的记录。
材料的包装,要及时的回收,并注意材料的防窃,防火工作。
项目
技术负责人
交底人
接受
交底人
技术交底记录
编号:
工程名称
