外墙外保温技术交底范本
外保温防火安全技术交底模板

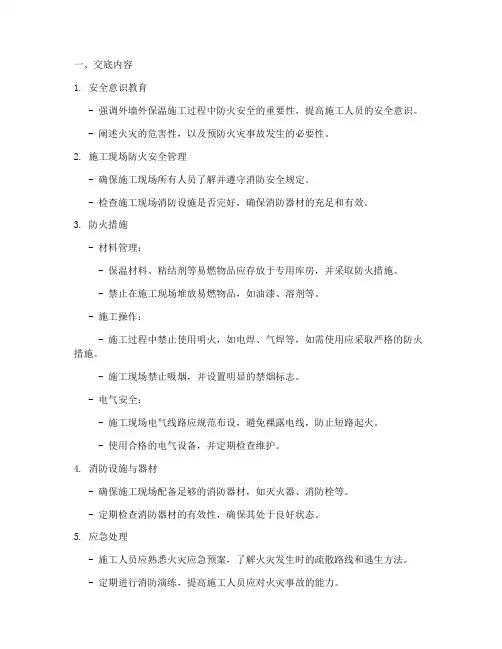

1. 安全意识教育- 强调外墙外保温施工过程中防火安全的重要性,提高施工人员的安全意识。
- 阐述火灾的危害性,以及预防火灾事故发生的必要性。
2. 施工现场防火安全管理- 确保施工现场所有人员了解并遵守消防安全规定。
- 检查施工现场消防设施是否完好,确保消防器材的充足和有效。
3. 防火措施- 材料管理:- 保温材料、粘结剂等易燃物品应存放于专用库房,并采取防火措施。
- 禁止在施工现场堆放易燃物品,如油漆、溶剂等。
- 施工操作:- 施工过程中禁止使用明火,如电焊、气焊等,如需使用应采取严格的防火措施。
- 施工现场禁止吸烟,并设置明显的禁烟标志。
- 电气安全:- 施工现场电气线路应规范布设,避免裸露电线,防止短路起火。
- 使用合格的电气设备,并定期检查维护。
4. 消防设施与器材- 确保施工现场配备足够的消防器材,如灭火器、消防栓等。
- 定期检查消防器材的有效性,确保其处于良好状态。
5. 应急处理- 施工人员应熟悉火灾应急预案,了解火灾发生时的疏散路线和逃生方法。
- 定期进行消防演练,提高施工人员应对火灾事故的能力。
- 施工单位全体施工人员- 施工现场管理人员- 施工单位项目负责人三、交底时间- 施工前进行首次安全技术交底- 施工过程中根据实际情况进行补充和更新四、交底要求1. 施工单位应组织专人进行安全技术交底,确保交底内容完整、准确。
2. 施工人员应认真听取安全技术交底,并做好记录。
3. 施工单位应定期检查安全技术交底的实施情况,确保各项防火安全措施落实到位。
五、附则1. 本安全技术交底为模板,具体内容应根据实际情况进行调整。
2. 施工单位应将安全技术交底作为施工管理的重要内容,确保施工安全。
六、注意事项1. 施工单位应严格遵守国家有关消防安全的法律法规。
2. 施工人员应自觉遵守施工现场消防安全规定,确保自身和他人的生命财产安全。
七、结束语外墙外保温防火安全技术交底是确保施工安全的重要环节,各单位和个人应高度重视,共同营造安全、有序的施工环境。
技术交底-外墙外保温

技术交底□□□□□□□□□
技术交底□□□□□□□□□
技术交底□□□□□□□□□
技术交底
□□□□□□□□□
交底内容:

应交错互锁,并应保证墙角垂直度。
(四)聚苯板修整
粘贴好的聚苯板面平整度要控制在2^-3mm以内,超出平整度控制标准处,应在聚苯板粘
贴12小时后用砂纸或专用打磨机进行修整打磨,动作要轻。
(五)防护隔离带设置
在每层设置岩棉板防火隔离带,防护隔离带沿建筑物四周贯通设置,外表面采用耐
碱网格布封闭,薄摸浆覆盖,一层挂二道耐碱网格布二层。
(六)压贴翻包网格布
网格布应在下列部位进行翻包:门窗洞口处、阴阳角处、沉降缝处、外保温起端处。
在
设翻包网格布处的聚苯板边缘表面,点抹聚合物砂浆,将预贴的翻包网格布抻紧后粘贴平整,
注意与聚苯板侧边顺平。
翻包网格布宽度为200mm,长度根据现场具体情况确定。
(七)首层增强网的处理
首层应先铺贴一层加强耐碱玻璃纤维网格布,加强网格布采用对接,加强网格布铺贴完毕后才能铺设标准网.标准网应相互搭接至少10cm,形成连续的整体。
(八)窗洞口附加网格布
窗洞口四周应预先沿45°,方向增贴200 X 300的附加耐碱网布。
共6页第4页
技术交底□□□□□□□□□
技术交底□□□□□□□□□。
外墙保温工程技术交底

外墙保温工程技术交底一、工程概述本次外墙保温工程位于XX小区X栋,总建造面积为XXX平方米。
工程的主要目的是提高建造的保温性能,降低能耗,改善居住环境。
本次工程采用XX保温系统,具体施工内容包括保温材料的选择、施工工艺、质量要求等。
二、保温材料的选择1. 外墙保温材料的种类本次工程选用的外墙保温材料为聚苯板,其具有优良的保温性能和抗压强度,适合于该项目的保温需求。
2. 保温材料的规格要求聚苯板的规格为XXX毫米厚度,XXX宽度,XXX长度。
保温材料应具有良好的耐候性、防水性和耐腐蚀性能,以确保长期的使用寿命。
3. 保温材料的施工要求在施工过程中,保温材料应严格按照厂家提供的施工要求进行安装。
保温材料的接缝处应采用专用胶水进行粘接,确保接缝处的密封性。
三、施工工艺1. 外墙保温系统的施工步骤a. 基层处理:清理墙面,确保墙面平整、无杂物。
b. 粘贴网格布:使用专用胶水将网格布粘贴在墙面上。
c. 打底层:在网格布上涂抹保温砂浆,形成均匀的底层。
d. 粘贴保温板:将预先切割好的保温板粘贴在底层上,注意保温板的平整度和垂直度。
e. 补强层处理:在保温板上涂抹一层补强砂浆,增加保温系统的稳定性。
f. 防护层处理:在补强层上涂抹防护砂浆,保护保温系统不受外界环境的伤害。
g. 饰面层处理:根据设计要求,在防护层上进行饰面处理,如涂料、瓷砖等。
2. 施工注意事项a. 施工人员应具备相关的施工技能和经验,严格按照施工工艺要求进行操作。
b. 施工现场应保持清洁,杂物应及时清理,确保施工质量。
c. 施工过程中应注意保温材料的保护,避免损坏。
d. 施工结束后,应进行验收,确保施工质量符合要求。
四、质量要求1. 外墙保温系统的保温性能要求外墙保温系统的导热系数应符合国家标准,保温效果良好,能够满足建造的保温需求。
2. 施工质量要求a. 外墙保温材料的粘接坚固,无空鼓、脱落现象。
b. 保温板的平整度和垂直度符合要求。
c. 补强层和防护层的厚度均匀,无明显的起鼓、裂缝等问题。
外保温工安全技术交底模板

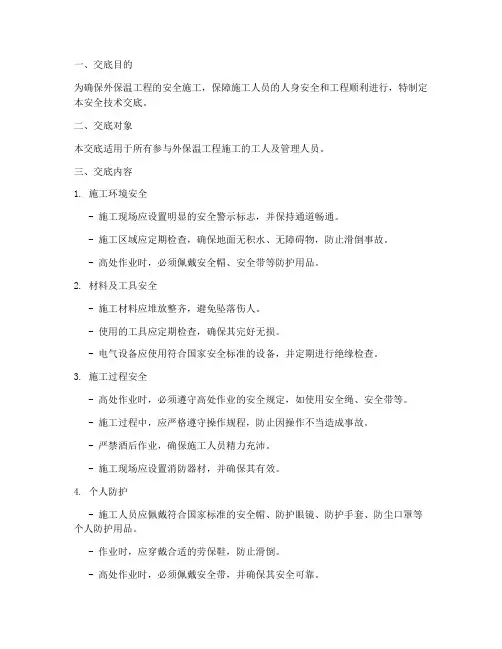

一、交底目的为确保外保温工程的安全施工,保障施工人员的人身安全和工程顺利进行,特制定本安全技术交底。
二、交底对象本交底适用于所有参与外保温工程施工的工人及管理人员。
三、交底内容1. 施工环境安全- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 施工区域应定期检查,确保地面无积水、无障碍物,防止滑倒事故。
- 高处作业时,必须佩戴安全帽、安全带等防护用品。
2. 材料及工具安全- 施工材料应堆放整齐,避免坠落伤人。
- 使用的工具应定期检查,确保其完好无损。
- 电气设备应使用符合国家安全标准的设备,并定期进行绝缘检查。
3. 施工过程安全- 高处作业时,必须遵守高处作业的安全规定,如使用安全绳、安全带等。
- 施工过程中,应严格遵守操作规程,防止因操作不当造成事故。
- 严禁酒后作业,确保施工人员精力充沛。
- 施工现场应设置消防器材,并确保其有效。
4. 个人防护- 施工人员应佩戴符合国家标准的安全帽、防护眼镜、防护手套、防尘口罩等个人防护用品。
- 作业时,应穿戴合适的劳保鞋,防止滑倒。
- 高处作业时,必须佩戴安全带,并确保其安全可靠。
5. 紧急救援- 施工现场应配备急救箱,并定期检查其药品的有效性。
- 施工人员应熟悉急救知识,掌握基本的急救技能。
- 发生事故时,应立即停止作业,并采取必要的救援措施。
四、交底要求1. 施工单位应将本安全技术交底内容书面化,并分发给所有施工人员。
2. 施工人员应认真学习并掌握本安全技术交底内容,确保在施工过程中严格执行。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。
4. 施工单位应加强对施工现场的巡查,确保各项安全措施落实到位。
五、注意事项1. 施工人员应严格遵守国家有关安全生产的法律法规,确保自身和他人的安全。
2. 施工单位应加强对施工现场的安全管理,确保施工过程安全有序。
3. 施工过程中,如发现安全隐患,应立即采取措施予以消除。
六、附则本安全技术交底自发布之日起施行,如遇特殊情况,可根据实际情况予以调整。
外面保温安全技术交底模板

一、交底编号: [工程名称] 外墙保温工程安全技术交底二、工程名称: [工程名称]三、分部工程:外墙保温工程四、交底内容:1. 安全意识教育:- 进入施工现场的所有人员必须严格遵守国家及地方有关安全生产的法律法规和规章制度。
- 所有人员必须树立安全第一的思想,确保施工安全,杜绝安全事故的发生。
2. 施工人员安全要求:- 施工人员必须经过专业培训,取得上岗资格后方可进行施工。
- 施工人员必须熟悉本工程的安全技术交底内容,掌握安全操作规程。
3. 施工现场安全措施:- 施工现场应设置明显的安全警示标志,如安全通道、安全梯、安全网等。
- 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护手套、防护眼镜等。
4. 施工操作安全要求:- 施工人员必须正确佩戴安全帽,并系好帽带。
- 高空作业时,必须系挂好安全带,安全绳稳固可靠。
- 施工现场作业时,应穿着防滑鞋,并注意地面湿滑情况。
- 施工人员不得酒后作业,不得疲劳作业。
- 施工现场严禁吸烟、使用明火。
5. 材料及工具安全使用:- 保温材料应按照产品说明书的要求进行储存和使用,防止材料受潮、变质。
- 施工工具应定期进行检查、维护,确保工具的完好和安全使用。
- 施工过程中,应合理使用施工工具,防止因工具故障导致事故发生。
6. 施工环境安全:- 施工现场应保持通风良好,确保施工环境安全。
- 施工过程中,应定期对施工现场进行安全检查,发现问题及时整改。
7. 应急处理:- 施工现场应制定应急预案,一旦发生安全事故,应立即启动应急预案,确保人员安全。
- 施工人员应熟悉应急预案的内容,并掌握应急处理方法。
8. 其他注意事项:- 施工过程中,应严格按照施工图纸和施工方案进行施工。
- 施工人员应遵守施工现场的各项规章制度,不得擅自改变施工工艺和施工方法。
五、交底时间: [日期]六、交底人: [姓名]七、被交底人: [姓名]八、备注:- 本安全技术交底内容为施工过程中必须遵守的规定,如有未尽事宜,应按照国家及地方有关安全生产的法律法规和规章制度执行。
外墙外保温施工安全技术交底

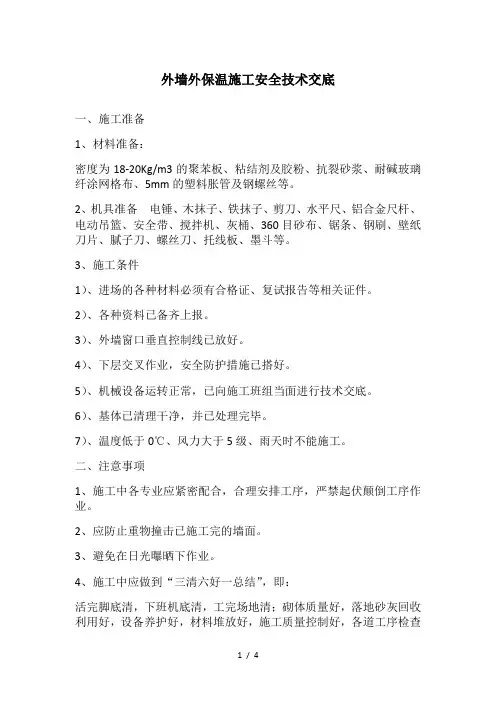

外墙外保温施工安全技术交底一、施工准备1、材料准备:密度为18-20Kg/m3的聚苯板、粘结剂及胶粉、抗裂砂浆、耐碱玻璃纤涂网格布、5mm的塑料胀管及钢螺丝等。
2、机具准备电锤、木抹子、铁抹子、剪刀、水平尺、铝合金尺杆、电动吊篮、安全带、搅拌机、灰桶、360目砂布、锯条、钢刷、壁纸刀片、腻子刀、螺丝刀、托线板、墨斗等。
3、施工条件1)、进场的各种材料必须有合格证、复试报告等相关证件。
2)、各种资料已备齐上报。
3)、外墙窗口垂直控制线已放好。
4)、下层交叉作业,安全防护措施已搭好。
5)、机械设备运转正常,已向施工班组当面进行技术交底。
6)、基体已清理干净,并已处理完毕。
7)、温度低于0℃、风力大于5级、雨天时不能施工。
二、注意事项1、施工中各专业应紧密配合,合理安排工序,严禁起伏颠倒工序作业。
2、应防止重物撞击已施工完的墙面。
3、避免在日光曝晒下作业。
4、施工中应做到“三清六好一总结”,即:活完脚底清,下班机底清,工完场地清;砌体质量好,落地砂灰回收利用好,设备养护好,材料堆放好,施工质量控制好,各道工序检查好;总结一天的工作情况。
三、安全文明施工1、进入现场必须遵守安全生产六大纪律,作到三清六好;2、吊篮脚手架的设计制作应符合JG/T5032—93《高空作业吊篮》及《编制建筑施工脚手架安全技术标准的统一规定》;3、钢丝绳与吊篮连接点必须有防剪措施,连接用卡环连接,不得少于3个并设有保险弯;4、吊篮的脚手板应按照吊篮的规格尺寸采用定型板,严密平整与架子固定牢靠,吊篮得外侧临边防护设置两道水平杆不得小于1.2m,内侧不得小于0.8m,外侧必须用密目网或钢板网封严;当单片吊篮提升时,吊篮的两端也应架设防护栏杆并用密目网封严;5、有多层吊篮施工时或建筑各层又落物危险时,应设置防护顶板,材料采用5cm厚的木板或强度相当的其它材料;6、全绳必须与固定物体连接牢固,与墙角易磨损的部位要采取措施;7、吊篮的电源线不得系在吊篮的支架上,必须作接地保护;8、吊篮在安装后必须进行空载试验,制动器用定额1.25倍的载荷试验,吊篮平台停住。
外墙保温施工技术交底

外墙保温施工技术交底一、工程概述本工程为_____,位于_____,建筑总面积为_____平方米。
外墙保温采用_____保温系统,以提高建筑物的保温性能,降低能源消耗。
二、施工准备1、材料准备(1)保温板:选用符合设计要求的_____保温板,规格为_____,密度不小于_____kg/m³,导热系数不大于_____W/(m·K)。
(2)粘结砂浆:采用专用的粘结砂浆,具有良好的粘结性能和耐水性能。
(3)抹面砂浆:选用抗裂抹面砂浆,具有优异的抗裂性能和防水性能。
(4)耐碱玻纤网格布:选用_____规格的耐碱玻纤网格布,单位面积质量不小于_____g/m²。
(5)锚固件:采用_____型锚固件,单个锚固件抗拉承载力不小于_____kN。
2、工具准备(1)电动搅拌器:用于搅拌粘结砂浆和抹面砂浆。
(2)抹子:包括抹面抹子、压边抹子等。
(3)靠尺:用于检查墙面平整度。
(4)美工刀:用于切割保温板。
(5)电钻:用于安装锚固件。
3、作业条件(1)外墙基层应平整、坚实、干燥,无油污、脱模剂等妨碍粘结的附着物。
基层平整度偏差不应大于 4mm。
(2)外墙门窗框应安装完毕,并通过验收。
(3)施工现场环境温度和基层表面温度在施工及施工后 24 小时内均不得低于 5℃,风力不大于 5 级。
三、施工工艺流程1、基层处理(1)清理基层表面的浮灰、油污、脱模剂等杂物。
(2)对基层表面进行凿毛处理,增加粘结力。
(3)用 2m 靠尺检查基层平整度,偏差大于 4mm 的部位应进行找平处理。
2、弹控制线(1)根据建筑立面设计和外墙保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
(2)在建筑物外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制保温板的垂直度和平整度。
3、配制粘结砂浆(1)将粘结砂浆按照产品说明书的要求进行配制,用电动搅拌器搅拌均匀,静置 5 分钟后再次搅拌。
外墙外保温技术交底

一、施工准备:1.1材料及主要机具:1. 1.1材料:60mm厚聚笨板:,密度为25K g∕m3,阻燃型,氧指数230;导热系0.047W∕M.KO.047W∕M.KΦ6.5钢筋:“1”型伸入墙内的长度为墙厚+5O n mb固定保温板的长度为IOOmnI,"U”型伸入墙内的长度为墙厚+50mm,固定保温板的长度为IOOmm,钢丝:5×5cm,Φ2.0+0.05O11.2主要机具:钢丝钳,锯1.2作业条件:1.3.1墙体钢筋掩检合格。
1. 2.2将保温板按照图纸尺寸在加工场加工完毕。
1.2.3制作钢筋固定件。
1. 2.4在外墙钢筋外侧绑扎水泥垫块1.3劳动力安排:本部位投入木工5人进行外墙外保温安装。
二、操作工艺:将加工完毕的保温板按照图纸安装就位,保温板拼缝处附加20厘米宽平,用火烧丝将其与保温板上的钢丝绑扎牢固,然后按照60Omm的间距将钢筋固定件穿过保温板,用火烧丝与墙体钢筋绑扎牢固(钢筋固定件穿过保温板部分需刷防锈漆)外墙阳角、窗口及阳台底边处须附加角和连接平,搭接长度不小于20厘米三、质量要求:3.1按照外墙外保温的排版图施工,注意对号入座,严禁材料乱用.3.2保温板连接稳固、安全可靠,板面附加锚固件1形Φ6钢筋,防锈到位,锚长准确,定位良好。
3.3企口缝间连接良好,平口缝间海绵条粘贴到位,无漏设。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
交底内容:3.4考虑板与板间的竖缝加固后做,但必须保证缝隙严密,无漏浆。
3.5大模螺栓杆套管设置准确,管口做好防止漏浆的堵缝措施.3.6局部因施工不当造成板材损缺的应及时补齐。
3.7杜绝板材颗粒侵入校内。
3.8涉及二次结构施工的空调板及窗台板,其保温位置应根据实际位置进行弹线切口。
四、成品保护措施4.1加强对职工的“成品保护措施”落实的教育;4.2材料进场应按幢号和施工流水段放置在合适位置,并标识好“注意成品保护”的字样。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工准备1、机具准备外接电源设备、角磨机、电锤、密齿手锯、壁纸刀、剪刀、螺丝刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2m靠尺、墨斗等、手持式电动搅拌器、木锉或粗砂纸。
2、技术准备施工人员应认真熟悉图纸、相关国家与地方规范、图集及保温施工工艺,提前分析确定施工中得难点及需要着重注意得部分,熟悉掌握各节点构造做法大样图,做到目标明确,重点突出。
叠拼区外墙主断面采用115厚EPS保温板,B1级;梁、柱热桥及其她主要结构性热桥采用115厚EPS保温板,B1级;外门窗洞口及周边侧墙保温采用20厚EPS保温板,B1级;外墙挑出构件及附墙部件(雨篷、空调室外机搁板及侧板、檐沟、外凸墙垛等)板底采用30厚XPS保温板,B1级,板顶采用30厚保温砂浆;女儿墙内侧采用20厚XPS保温板,B1级;变形缝处屋面、外墙得缝口处,填塞低密度岩棉板,深度不小于300;未设置地下室建筑得外墙保温层应延伸至室外地面以下,延伸长度不小于500,有地下室得建筑外墙保温层应连续。
二、施工条件1、保温施工基面应达到规范要求得水平、垂直度并经监理单位验收合格.基底要求牢固、干燥、清洁、平整,表面不应有污迹、灰尘、油污、挂浆等疏松物.2、外墙预留孔洞、预埋件施工安装完毕,大钢模穿墙螺栓孔用聚氨酯发泡胶填塞密实并验收合格。
3、确定施工工艺及操作要点,大面积施工前要先做出样板墙,样板墙完成后,必须经质检部门与栋号负责人验收鉴定合格后,方可组织班组按照样板墙要求施工.4、施工现场环境温度及基层表面温度在施工中及施工后24h内均不得低于5℃,夏季应避免阳光曝晒,在5级以上大风天气与雨雪天不得施工。
5、伸出外墙面得雨水管管卡、各类预埋件、支架与设备穿墙管道等已安装到位,并预留外保温层与外墙装饰层得厚度。
三、工艺流程基层处理(砌筑墙体抹灰找平)→测量放线、挂保温基准线→配制聚苯板粘结剂→粘贴翻包网格布→粘贴聚苯板→锚栓加固→配聚合物抹面砂浆→抹第一道聚合物砂浆→压入网格布→抹第二道聚合物砂浆→验收→涂料饰面施工。
1、基层处理1、1、砌体填充墙进行抹灰处理,抹灰严格按工艺标准进行,平整度、垂直度满足规范要求,表面平整、洁净,严禁空鼓.1、2、清理混凝土墙面上残留得浮灰、脱模剂、油污等杂物及抹灰空鼓部位等。
1、3、要求粘贴聚苯板板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对剪力墙接槎处劈裂得混凝土块、夹杂物、空鼓等剔除,用1:3水泥砂浆修补平整;确保整个墙面得平整度在4mm内,阴阳角方正、上下通顺。
2、测量、放线、挂基准线2、1弹控制线根据建筑立面设计与外墙外保温技术要求,在墙面弹出外门窗口水平、垂直控制线及伸缩缝线、装饰缝线等.2、2挂基准线在建筑外墙大角(阳角、阴角)及其她必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制聚苯板得垂直度与平整度.3、配制聚合物粘结砂浆聚合物粘结砂浆得浆料制备,按1:4得水料质量比配制,在搅拌机(或桶)内,先加水后加聚合物粘结砂浆,同时启动搅拌器,进行充分搅拌,时间3~5分钟,静置3分钟后再搅拌1分钟,要求浆料内无结块,分散充分、均匀方可使用,注意一次配制量以在2小时内用完为宜.4、预粘贴板边翻包网格布凡在粘贴得保温板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧、门窗口处),都应做网格布反包处理,另下接部位最低处与女儿墙上部都需设置翻包网格布,外窗台坡度不小于10%且排水坡顶低于主框得泄水孔.5、粘贴聚苯板5、1 施工前,根据每栋楼整个外墙立面得设计尺寸编制聚苯板得排板图,以达到节约材料、施工速度得目得.聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2板长,保温板接缝应离开角部至少200mm,墙面边角处保温板宽度不应小于300mm。
5、2施工前应先做样板层.聚苯板得粘贴应从细部节点(如阳台、挑檐)及阴、阳角部位开始向中间进行。
施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度,并要求事先用墨斗弹好底边水平线及100mm控制线,以确保水平铺贴,在区段内得铺贴由下向上进行.通过样板检查保温板得粘结情况、保温板得拼缝、锚钉得设置情况、网格布得翻包、搭接与门窗四角加强等、粘结层与罩面层得厚度等进行检查,检查合格后方可进行大面积得施工.5、3 ,阴阳角处保温板交错互锁。
5、4粘贴聚苯板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1、5mm。
当板间缝隙大于2mm时,须用聚苯板条填塞并抹平表面或用聚苯板薄片填塞密实,干燥后得灌填缝隙及板间平整度高差大于1、5mm得部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。
5、5在保温板板面上用钢抹子抹搅拌好得聚合物粘结砂浆,并采用满粘法粘贴。
涂抹粘接剂厚度不应小于10mm,涂抹粘结剂后用锯齿抹子摊平刮成条形,粘贴在墙上时粘接剂厚度控制在3-5mm(见图5-3),要求涂料饰面其有效粘结面积率不小于80%,线条粘结率为100%粘贴应牢固,不得有松动与空鼓,板缝应挤紧,相邻板应齐平。
板间缝隙不得涂胶粘剂,也不得使用胶粘剂填缝。
板间高差不得大于1、5mm,高差大于1、5mm得部位应打磨平整。
5、6 用满粘法涂好聚合物粘结砂浆得聚苯板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用.粘贴时不允许采用使板左右、上下错动得方式调整预粘贴板与已贴板间得平整度,而应采用橡胶锤敲击调整,目得就是防止由于聚苯板左右错动而导致聚合物粘结砂浆溢进板与板间得缝隙内。
5、7 聚苯板按照上述要求贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。
每贴完一块,要及时清除板四周挤出得聚合物砂浆,若因聚苯板切割不直形成缝隙,要用木锉锉直后再张贴。
图5—3 保温板满粘法法示意图5、8 聚苯板与基层粘结砂浆在铺贴压实后,砂浆得覆盖面积不小于板面得80%,以保证聚苯板与墙体粘结牢固。
5、9网格布翻包:从拐角处开始粘贴大块聚苯板后,遇到阳台、窗洞口、挑檐等部位需进行耐碱玻纤网格布翻包;即在基层墙体上用聚合物粘结砂浆预贴网格布,翻包部分在基层上粘结宽度不小于100mm,且翻包网格布本身不得出现搭接(目得就是避免面层大面施工时在此部位出现三层网格布搭接导致面层施工后露网)。
门窗洞口处网格布翻包如图5-4所示.5、10在门窗洞口部位得聚苯板,不允许用碎板拼凑,需用整幅板切割,其切割边缘必须顺直、平整、尺寸方正、切口与板面垂直,其她接缝距洞口四边应大于200mm。
见图5-5。
图5-5 洞口处切割及接缝距离要求示意图5、11在窗洞口位置得板块之间搭接留缝要考虑防水问题,在窗台部位要求水平粘贴板压立面板,意即避免迎水面出现竖缝;但在窗户上口,要求立面板压住横板。
5、12防火隔离带:在二层楼板位置设置一道300高憎水岩棉板水平防火隔离带,水平隔离带在水平方向环绕建筑物连续封闭,防火隔离带得厚度不得低于外保温系统保温层厚度。
防火隔离带与聚苯板一起粘贴,并要求满粘,上下两侧高度50mm、间距200mm处用涨栓加固。
在大面抹灰挂网之前,先用500mm宽得网格布进行加强处理,并抹灰找平.待大面积抹灰挂网时在做一遍网布。
做法详见附图6、安装锚固件6、1聚苯板粘结牢固后,应在24h后安装锚固件,按照方案要求得位置用冲击钻钻孔,要求钻孔深度进入基层墙体内≥45mm,6、2锚固件个数按照图5-6要求放置,锚固件得数量为每平方米4~6个.图5—6 锚固件布点图6、3 固定件加密:阳角、孔洞边缘及窗四周在水平、垂直方向2m范围内需加密,间距不大于300mm,距基层边缘为50mm。
6、4 操作时,自攻螺栓需拧紧,使用根部带切割刀片得冲击钻,切割刀片得大小、切入深度与钉帽相一致,将工程塑料膨胀钉得钉帽比聚苯板边表面略拧紧一些;以保证聚苯板表面平整,利于面层施工;同时方可确保膨胀钉尾部膨胀部分因受力回拧膨胀使之与基体充分挤紧。
7、聚苯板打磨、找平聚苯板接缝处表面不平时,需用衬有木方得粗砂纸打底.打磨动作要求为:呈圆周方向轻柔旋转,不允许沿着与聚苯板接缝平行方向打磨,打磨后用刷子清除聚苯板表面得泡沫碎屑.8、滴水线4、8、1在外窗洞口侧壁及檐口上,如无成品线条,在抹面层砂浆时粘贴安装成品滴水线塑料条。
9、抹第一遍面层聚合物抗裂砂浆9、1聚苯板粘贴及尼龙锚钉施工完毕经监理验收合格后,在膨胀钉帽及周圈50mm范围内用面层聚合物砂浆对钉帽部位进行找平。
要求塑料胀钉钉帽位置用聚合物砂浆找平后得表面与大面聚苯板平整。
9、2在确定膨胀钉帽及周圈50mm范围内用面层聚合物砂浆晾干后进行第一遍面层聚合物砂浆施工。
用抹子将聚合物砂浆均匀得抹在聚苯板上,厚度控制在2~3mm之间,不得漏抹。
9、3伸缩缝内聚苯板端部及窗口聚苯板通槽侧壁位置要抹聚合物砂浆,以粘贴翻包网格布。
10、埋贴网格布10、1所谓埋贴网格布就就是用抹子由中间开始水平预先抹出一段距离,然后向上向下将网格布抹平,严禁网格布皱褶,网格布不得压入过深,使其紧贴底层聚合物砂浆,表面必须暴露在底层砂浆之外。
10、2门窗洞口内侧周边及洞口四角均加一层网格布进行加强,洞口四周网格布尺寸为400mm×200mm,大墙面粘贴得网格布搭接在门窗口周边得加强网格布之上,一同埋贴在底层聚合物砂浆内。
10、3将大面网格布沿长度、水平方向绷直绷平。
注意将网格布弯曲得一面朝里放置,开始大面积得埋贴,网格布左右搭接宽度100mm,上下搭接宽度80mm;不得使网格布褶皱、空鼓、翘边。
要求砂浆饱满度100%,严禁出现干搭接.10、4在伸缩缝处,需进行网格布翻包,网格布预粘在墙面上得尺寸为100mm,用网格布与粘结砂浆将聚苯板端头包住,此处允许聚苯板端边处抹粘结砂浆,大墙面粘贴得网格布盖在搭接得100mm网格布之上,一同埋贴在底层聚合物抗裂砂浆上.10、5首层墙体外保温做法除与标准层规定相同外要求增加一层网格布进行加强处理。
11、抹面层聚合物抗裂砂浆11、1抹完底层聚合物砂浆并压入网格布后,待砂浆凝固至表面基本干燥、不粘手时,开始抹面层聚合物砂浆,抹面厚度以盖住网格布且不出现网格布痕迹为准,同时控制面层聚合物抗裂砂浆总厚度在1~2mm之间(底层2~3mm),抗裂砂浆总厚度3~5mm,首层抗裂砂浆总厚度不小于15mm。
11、2所有阳角部位安装成品塑料护角条。
11、3面层砂浆施工应选择施工时及施工后24h没有雨得天气进行,避免雨水冲刷造成返工。
11、4在预留孔洞位置处,网格布将断开,此处面层砂浆得留槎位置应考虑后补网格布与原大面网格布搭接长度要求而预留一定长度,面层聚合物抗裂砂浆应留成直槎。
12、线脚安装根据甲方图纸及技术部要求确定线脚规格尺寸及数量,由我公司生产部进行工厂化生产(成品线脚含滴水槽部分)。
