中国国际展览中心(新馆)展览施工管理规定

合集下载

外网展览会施工申请操作流程及施工申请单录入规范

外网展览会施工申请操作流程及施工申请单录入规范

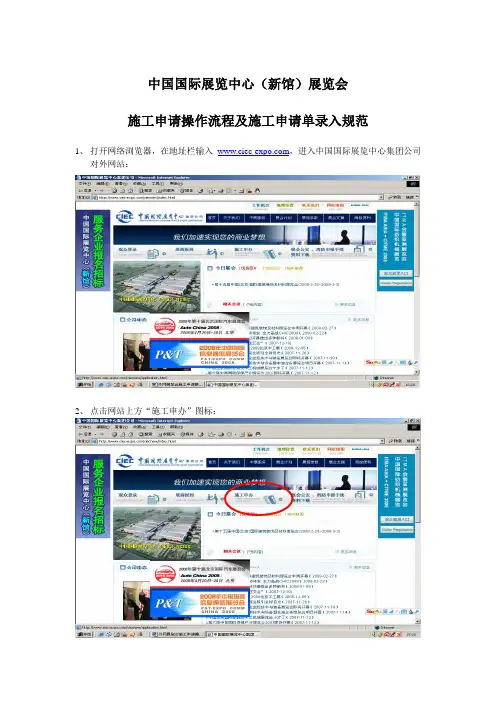

中国国际展览中心(新馆)展览会施工申请操作流程及施工申请单录入规范1、打开网络浏览器,在地址栏输入,进入中国国际展览中心集团公司对外网站:2、点击网站上方“施工申办”图标:3、在“施工单位服务申请登记”处使用运营部提供的用户名及密码进行登录(请各单位及时修改登录密码):4、进入“网上服务登记”页面后点击“新增”:5、在弹出的“中国国际展览中心现场服务单”中首先点击“展会”一栏中的右向箭头标识:6、在弹出的列表中点选“中展(新馆)”然后点击“查询”,便会出现新馆展会列表:7、点选相应的展会后,回到“中国国际展览中心现场服务单”栏目:现场服务单录入规范:a)在“摊位号”栏目中准确填写展台号码,若为室外场地或室外临时展馆展台请在展台号码后加(室外);b)在“付款客户类型”栏目中请选择“服务商”;c)“付款方名称”、“付款人姓名”及“付款人电话”栏目应自动生成,请检查是否有误;d)“付款币种”、“付款方式”栏目请按照实际缴纳币种及方式进行选择,如使用支票付费“付款票据号”栏目请填清支票号;e)“发票号”栏目暂不填写;f)“参展商名称”及“施工单位名称”请按照实际进行如实填写,须填公司全称。

以上信息填写完毕后,请点击“增加”按钮,进入“服务类型”选择页面:8、在“服务类型”选择页面中,点选相应的服务类型,并在右侧服务项目菜单中勾选相应选项,选择完毕后请点击下方“选择”按钮:(循环此项内容,完成服务项目的选择,选择时注意区分“国内”“国际”)9、服务项目选择完毕后,按照实际数量在“申请数量”中填写,“施工证件费”须在备注栏目中填写“值班人数”(施工证件数量包含值班人数,值班人数控制在展台面积50平米以下1-2人,100平米以下2-3人,参考此项递增,请各主场单位协助控制,汽车展等特殊展会除外,由展览中心保卫部控制),填写完毕并检查无误后,点击“提交”按钮:10、点击“提交”按钮后,系统回到“网上服务登记”页面,点选刚录入的服务申请单,点击“提交服务”,完成此展台申报流程。

展台施工安全责任保证书

展台施工安全责任保证书

根据北京市和中国国际展览中心的有关规定,为做好此次建材展的安全保卫工作,所有展商委托的搭建商都必须签订展期内的安全责任保证书。

请各展商认真阅读并在以下保证书上签字盖章。

中国国际展览中心展台施工安全责任书本公司受公司委托,负责第十六届中国(北京)国际建筑装饰及材料博览会展位的搭建管理工作,并全面负责展位搭建安全工作。

1、严格遵守《北京市大型社会活动安全管理条例》、《北京市展览、展销活动消防安全管理暂行规定》、《中国国际展览中心展览施工管理规定》、《中国国际展览中心展览施工管理规定实施细则》、《中国国际展览中心展览会用水、电及压缩空气管理规定》、《中国国际展览中心展览施工管理处罚规定》、《中国国际展览中心展览施工环保规定》以及其它相关规章制度,服从中国国际展览中心集团公司主管部门的施工管理和监督检查,保证展台和人身安全。

2、施工前应按照中国国际展览中心集团公司有关规定办理施工资质登记备案、施工图纸报审等手续,并交纳相关费用。

3、施工现场的安全和防火由施工单位负责,施工单位须确定一名施工现场安全负责人,全面负责施工现场的安全、防火工作。

4、展台结构必须牢固、安全,搭建材料应使用难燃或阻燃的材料,禁止使用弹力布和针棉织品做装饰材料。

5、展台结构严禁在展馆顶部、柱子、二楼围栏及各种专用管线上吊挂、捆绑,所有结构应和展台自身主体结构连接。

严禁利用展馆顶部网架作为吊装展台结构的工具。

6、馆内搭建二层或结构复杂的展台以及搭建馆外展台时须提供展台细部结构图并加盖有相关资质设计院审核章和国家一级注册结构工程师印章及审核报告。

从设计到施工应充分考虑展台的安全性,确保搭建展台各连接点及展台整体结构的牢固性。

7、搭建二层展台必须设置年检合格的灭火器。

8、展台结构不准遮挡展馆内的消防设施、电气设备、紧急出口和观众通道。

搭建地台必须于展位范围内部地台边缘处设置缓坡通向公共通道,防止地台与地面的落差造成人身伤害。

展馆防火卷帘门下不得搭建任何展架、展台、整体地台及堆放各种货物,防火卷帘门所处的展馆立柱严禁采取任何形式的包裹及遮挡,保证防火卷帘门升降畅通。

北京市主要展览馆的基本情况

北京市主要展览馆的基本情况

北京市主要展览馆的基本情况1、全国农业展览馆全国农业展览馆作为首都十大建筑之一,其地理位置、规模、布局和风格均由周恩来总理亲自审定。

1959年正式落成后,举办了建国后第一个全国性的大型展览--建国十周年全国农业成就展览,开创了京城近40年的展览历史。

从此,全国农业展览馆名震京华,令世人瞩目。

建馆以来,全国农业展览馆结识了许多办展客户,有一大批热心支持展览事业的老朋友。

全国农业展览馆不忘老朋友,更渴望结识新朋友。

由该馆牵头的自成体系的展览协会,有两千多个会员,遍布全国31个省、市、自治区和香港特别行政区,构织了全国最大的展览网络。

贸促会农业行业分会整建制划归农展馆,为其举办大型国际展览的招展招商开拓了一条新的渠道,为中国企业走向国际市场创造了有利条件。

全国农业展览馆积极发展与世界展览界的交流和合作,先后筹办和组织了近两百个出国展览,足迹遍及八十多个国家和地区。

该馆与意大利维罗纳博览会、德国绿色周食品博览会等建立友好合作关系,与国际上其他著名展览中心、展览公司也建立有广泛的联系,对促进中国与世界各国在农业、工业、科教、商贸、文化以及其他行业之间的交流发挥着越来越重要的作用。

四十多年来,特别是改革开放以来,全国农业展览馆坚持以展览为中心,通过自办、合办和场地出租等多种形式,举办了国际性或全国性的机械工程、计算机网络、汽车工业、印刷包装、电力、宠物及其用品、轻工、煤炭、航空、环保、石化、橡胶、纺织、建材、医疗、安全防范等八百多个。

所办展览数量之多,涉及行业之广,社会影响之大,是京城其他展览场馆无法比拟的,在国内外展览界享有很高的声誉。

纵观四十年京城的展览历史,可以看出,全国农业展览馆第一个举办全国性展览,第一个举办出国展览,第一个与外国展览馆结为姐妹馆,第一个举办商品交易会,同时还创下了一次自办展览交易洽谈额5亿元的记录。

全馆占地52公顷,拥有10座中国传统建筑风格的展览馆,建筑总面积达25000平方米;农展馆新馆于2004年11月8日奠基,2005年5月正式投入使用。

4.博物馆、展览馆、陈列馆日常服务、维修施工方案及工艺

4.博物馆、展览馆、陈列馆日常服务、维修施工方案及工艺

博物馆、展览馆、陈列馆日常服务、维修施工方案及工艺目录第一节项目整体工作计划 (3)一、项目启动 (3)二、项目计划 (4)三、施工前准备工作 (5)第二节展览维护工程管理方案 (6)一、整体管理方案 (6)二、工程日常巡查与维护计划 (6)三、保洁管理方案 (10)四、房屋日常维护标准 (13)五、设备、设施保养、检修制度与标准 (14)六、公共设施设备服务保障措施 (14)七、空调系统维护标准 (15)八、消防设备维护标准 (16)九、给排水设备维护标准 (16)十、供配电系统维护标准 (17)十一、设备房管理标准 (18)十二、统一标识管理方案 (19)十三、档案管理方案 (21)第三节展览维修工程施工方案 (23)一、墙面抹灰 (23)二、墙面涂料 (24)三、墙砖修护 (26)四、壁纸粘贴 (29)五、文化装饰板墙面 (33)六、石膏板隔断 (36)七、轻钢龙骨吊顶 (39)八、锻铜艺术浮雕 (51)九、打蜡除尘施工 (52)九、固定柜台艺术品 (53)十、有机玻璃制作方法 (53)十一、室内木装饰作业 (54)十二、油漆工程 (61)第四节布展工程系统施工方案 (65)一、定制GRG施工工艺 (65)二、电视屏安装流程 (67)三、投影仪边缘硬融合技术 (71)四、投影仪边缘软融合技术 (72)第一节项目整体工作计划一个优良的项目,首先需要一个综合性的整体策划,然后需要一个优良设计,在完成上述两点之后还需要一支高素质的施工队伍,通过精心施工才能将优良的设计变成优良的工程。

优良的博物馆工程的最终目的将在有效的使用上,让博物馆充分发挥其作用和效益。

在这方面我们将会在使用、维护、培训和系统功能上进一步挖掘、开发和调整上提供一个全方位的服务。

一、项目启动项目组筹建及前期准备如果我公司中标,有幸承担展陈综合维修维护项目-第二包总承包的项目,我们将履行投标所做的承诺,并按照合同要求,并以最快速度做好三件事:第一、在合同签订后三天内,以最佳人选组建好“展陈综合维修维护项目-第二包项目管理部”,适应项目工作的要求。

国家会展中心场馆功能提升工程23m以上装饰工程施工技术

国家会展中心场馆功能提升工程23m以上装饰工程施工技术

国家会展中心场馆功能提升工程23m以上装饰工程施工技术摘要:国家会展中心场馆功能提升工程主要对既有展厅内部进行功能改造和重新装修,以打造2018年首届中国进口博览会国际经贸论坛的主会场。

在23m 以上部位装饰工程的实施过程中,采取了一系列设计施工措施,确保了工程的施工效果达到高标准。

为进口博览会的成功举行打造了良好的基础。

关键词:装饰;环保;建筑施工1项目概况国家会展中心位于上海虹桥商务区核心区西部,是集展览、会议、办公及商业服务等功能于一体的会展综合体,也是上海市的标志性建筑之一。

国家会展中心于2011年动工兴建,2016年12月正式运营。

国家会展中心场馆功能提升工程主要对展馆的F3 展厅进行室内改造,打造2018年首届中国进口博览会虹桥国际经贸论坛的主会场。

会场室内设计体现“大国风范,海派韵味”的整体格调,借鉴中国传统建筑构成元素,突显大国深厚的文化底蕴,以欢迎之势,迎四方来客[1]。

本标段为国家会展中心场馆功能提升工程23米以上标高装饰工程。

工程主要范围包括:会议区、休息区、同传室、控制室、空调机房、强电间、弱电间、UPS 室、卫生间、楼梯间及前室等部位的装饰改造(图1—2)。

图1 区域平面图图2 会议室装饰效果由于虹桥国际经贸论坛的参会人员包括参展囯家领导人、部长和国际组织负责人,以及全球知名企业、大型跨国公司负责人等重要来宾。

因此,本工程需要使展馆满足高端国际峰会、迎宾接待的需求。

作为国家级重点项目,对装饰效果和施工质量的标准要求也极高。

并且本项目的装饰工期要求非常严格,从安装到运营调试完成只有短短三个月时间。

施工期间,还需要保障会展中心的正常营业,工程的重要性和施工难度远超其他项目。

在项目实施过程中采取了一系列措施,克服项目工期短、建筑营运中施工影响大、大型材料运输困难等问题,确保了工程的施工过程组织及施工效果满足需求。

2数字化深化设计技术在本项目中,建立了各会议会场等施工区域的精细数字化模型,以此指导施工前期的设计及构件制作。

2012门展参展指南(PDF电子版)

2012门展参展指南(PDF电子版)

唐春光
13520518985
1.3.2 展会日程安排
温馨提示: 为了维护展商利益, 报到注册时, 展商必须出示组委会出具的 《入展确认书》 , 组委会凭《入展确认书》给展商办理入展相关手续,敬请展商勿忘携带。 2012 年 2 月 18 日 展商报到、布展 2012 年 2 月 19 日 2012 年 2 月 20 日 展 商 (12:00AM—17:30PM)特装报到、布展 ( 8:30AM—17:30PM)特装报到、布展 ( 8:30AM—21:00PM)特装、标展报到、布展 (8:30AM—16:30PM) (8:30AM—14:00PM) (9:00AM—16:00PM) (9:00AM—12:30PM) (14:00PM—21:00PM)
2012 年 2 月 21 日—23 日 2012 年 2 月 24 日
展览时间
观 众
Hale Waihona Puke 2012 年 2 月 21 日-23 日 2012 年 2 月 24 日
展会撤展
2012 年 2 月 24 日
(为保证展会整体形象,逾期未报到者,组委会有权将其展位另行安排、调整)
14
1.3.3 展会主场服务商 (展会施工手续办理;水、电、气申请;标准展位搭建及展具租赁)
◆北京博思创国际展览(北京)有限公司 联系人:彭祖辉 电话:010-84374960 13381330863
网址:
◆艾迪欧展览展示(北京)有限公司 电话:010-51368255 51368228 联系人:江连洲 18611655559 传真:010-51368115 邮箱:idealexpo@ QQ:422405110
上海办事处:021-37185012
广州办事处:020-84227373

展览会施工安全承诺书

展览会施工安全承诺书

展览会施工安全承诺书(主场单位填写)本公司受公司委托,负责展览会区域范围内的施工主场服务工作,本着贯彻《大型群众性活动安全管理条例》(国务院第505号令)、《北京市大型群众性活动安全管理条例》及其他相关法律法规,严格遵守《中国国际展览中心(新馆)施工主场管理规定》,落实安全第一、预防为主的方针,全面负责展览会施工安全工作,并作出以下承诺:一.遵守国家有关临建设施施工安全的法律、法规、制度,并采取措施落实到位;二.建立并落实施工安全责任制度,健全安全管理措施,建立安全管理工作方案和应急预案,明确岗位职责,配备与施工安全管理工作需要相适应的专职安全管理人员,并将施工安全工作负责人名单报送政府安全监督机关及展馆备案;三.组织实施与展会相关的施工安全管理工作,落实各项施工安全管理措施,开展施工安全检查,及时作出检查记录,接受政府安全监督机关及展馆的指导、监督和检查,及时消除安全隐患;四.展会活动期间发生临建设施安全事故的,施工安全管理责任人将立即启动应急救援预案,及时采取控制和疏散措施,并立即报告政府安全监督机关及展馆;五.展会筹备及活动期间承担如下工作内容及相关责任:1、如实向展馆提交主场资格相关文件;2、依据相关规定和规范审核及备案展览会各施工单位施工资格文件和技术资料,并按时将审核通过的材料报送展馆运营部备审;3、负责展览会进馆施工期间的安全管理工作,具体包含以下工作:3.1 临建设施施工安全生产管理;3.2 临建设施消防安全管理;3.3 临建设施结构安全管理;3.4 临建设施水电气安全管理;4、展览会开展期间进行临建设施安全使用巡视;5、展览会闭幕后,负责临建设施安全拆除及材料清运的管理工作;本公司将严格遵守中国国际展览中心(新馆)的相关规定,服从展馆的监督管理,并对因违反以上承诺造成的消防、生产等安全事故承担一切损失及责任。

公司名称:(公章)法定代表人(主要负责人):联系电话(手机):签字日期:年月日。

北京国际图书博览会BIBF-2016

北京国际图书博览会BIBF-2016

北京国际图书博览会BIBF-2016中方主场运营服务手册2016年8月24日-8月28日中国国际展览中心(新馆)展商报馆信息2016第二十三届北京国际图书博览会主办方指定北京笔克展览服务有限公司为本届展览会的主场运营服务商,负责标准展台搭建、标准展台楣板字的收集整理、家具、电器和照明设施的租赁服务、特装展台图纸审核、特装展台施工管理、水电气申报等服务。

请仔细阅读本部分的内容,以保证展会的有关工作顺利进行。

请您保存一份所附的返回表格,以便发生疑问时能尽快解决,并能准确核对付款通知单的金额。

笔克公司将努力保持所报出的各项费用价格,但展前由于各种不可预测的原因,价格可能发生上下变动,请予谅解。

如有任何问题和要求,请随时与笔克联络,我们将尽快回复并提供相关信息。

北京笔克展览服务有限公司传真:+86 -10- 64916591地址:北京市顺义区顺兴路3号笔克创意中心邮编:102218如对笔克公司服务不满意,请发邮件至:总经理李麒,kirin.li@ 外方特装搭建咨询请发邮件至:唐海明:Candy.tang@笔克公司银行帐号信息:开户名称:北京笔克展览服务有限公司帐号:000000501510424913开户行名称:渣打银行(中国)有限公司北京分行开户行地址:北京市朝阳区东三环中路1号环球金融中心渣打大厦12层特装展台施工管理规定一、特装展台设计图纸审批1.2016第二十三届北京国际图书博览会主办方指定北京笔克展览服务有限公司为主场运营服务商,负责所有标准展台搭建及特装展台的图纸审批。

2.所有特装展位的效果图需经由主办方及主场运营服务商的审批,通过后方可在现场搭建。

如果未经批准擅自搭建,主办单位有权令其拆除,所造成的损失由参展商自行承担。

3.展会不允许搭建双层展台。

4.所需提交的图纸请参看“报馆流程”。

特别申明以下规则对所有参展商及搭建商具有约束力。

主办单位、主场运营服务商和有关政府主管部门保留对参展商和搭建商递交的搭建设计图进行再审核或委托第三方审核及修改的权利。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国国际展览中心(新馆)展览施工管理规定(试行)为了加强对中国国际展览中心(新馆)展览施工的管理,保证展览会的安全顺利进行,特制定展览施工管理规定如下:办理展台施工手续展览会布展启始日前7天开始,施工单位向展馆提供以下资料,并办理施工手续。

1、各展台设计效果图、平面图、立面图、电路图(必须标有展位号和电箱位置)、施工细部结构图,施工单位企业营业执照副本复印件(须加盖公司公章,展馆仅做备案使用)以及特种作业操作证复印件(电工证)。

⑴所有图纸均须标明尺寸及所有结构材料的规格尺寸⑵多层或复杂结构展台以及室外展台须提供展台细部结构图及结点详图,加盖国家一级注册结构工程师印章及其所在建筑设计院审核章及结构审核报告⑶新馆吊挂作业属于一般高空作业三级(15-30m),有吊挂需求的展台须自备专业高空作业设备,并配备专业高空作业人员。

2、填写并在现场申报时提交《展览会展台施工申请表(新馆)》及《展览会水、电、气申请表(新馆)》。

3、由施工单位法人委托授权人签定《展览会展台施工安全责任书》,加盖公司公章,现场申报时提交。

4、交纳施工管理费、垃圾清运费、施工证件费、施工车证费,水、电及压缩空气施工接驳费,展台施工押金(各项收费标准详见附件二)后,领取证件。

展台搭建施工管理规定在中国国际展览中心(新馆)从事展览施工必须严格遵守《大型群众性活动安全管理条例》、《北京市大型社会活动安全管理条例》、《北京市展览、展销活动消防安全管理暂行规定》等政府部门制定相关管理规定以及展馆制定的下列规章制度。

施工位置一、展位设置不允许遮挡展馆内的固有经营场所,搭建展台结构时不允许遮挡展馆内的消防设施、电气设备、紧急出口和观众通道及各种标识。

临建设施与墙面距离不得小于0.6m。

二、施工单位搭建展台面积不得超出承租面积,投影边线不得超出承租边界线。

施工单位搭建的展台面积应和申报面积相符,如搭建超出申报面积的展台,须得到主办单位及展馆相关部门的认可,并应及时向展馆补办施工手续。

三、展台搭建不得超过规定高度。

室内展台:限高6米。

室外展台:限高4.5米。

当展馆规定限高与主办方规定限高不一致时,以高度较低一方为准。

四、展馆内的一切设施不得破坏或改变其使用性质和位置,展馆内、外地面、墙面等建筑不得钉钉、打孔、刷胶、涂色、张贴宣传品,不准损坏展馆一切设施。

五、严禁利用展馆顶部网架作为吊装展台结构的临时工具。

六、如需吊挂条幅、旗帜,须提前向展馆申报,每吊点重量须控制在50KG以内,获得同意后方可吊挂,吊挂物品严禁与展台结构相连。

施工单位应自备合格的升降设备,操作人员应具备高空作业资格,作业时必须配备安全带。

吊挂物品的投影位置应处于本展位之内,严禁在通道上方吊挂各类条幅、旗帜。

七、临建设施不得利用场馆柱体、墙体等固定设施做为其支撑及倚靠物。

八、防火(烟)卷帘门下禁止搭建临时设施及堆放任何物品。

展台设计一、展台结构的设计强度应当满足承受荷载所需要的强度要求,现场施工搭建应确保展台整体结构具有足够的强度、刚度和稳定性。

二、多层或复杂结构展台以及室外展台须提供展台细部结构图及结点详图(加盖国家一级注册结构工程师印章及其所在建筑设计院审核章)及结构审核报告。

设计及施工中应充分考虑展台的安全性,确保展台整体结构可抵抗各项荷载。

三、栏杆应以坚固耐久的材料制作,并能承受荷载规范规定的水平荷载。

二层栏杆净高不应低于1.05m,栏杆垂直杆件间距不应大于0.11m。

四、室外展台在设计时应充分考虑风、雨等自然现象对展台带来的不安全因素。

五、展台严禁采用全封闭式顶棚。

展台顶棚不得阻挡展馆顶部消防设施,要保证展台顶棚至少有50%以上的平面开放面积,封闭区间内应做防火设计,以确保展台的消防安全性。

六、展台钢结构构件或部件之间的互相连接均须使用螺栓连接、铆接或预制焊接,严禁使用铅丝、铁丝、钢丝等捆绑的连接方式。

七、搭建地台时必须在展位范围内部地台边缘处设置缓坡通向公共通道,防止地台与地面的落差造成公众人身伤害。

八、玻璃幕墙、地台、围栏的设计应充分考虑并避免因人员撞击、冲击、踩踏等造成的不安全因素。

搭建材料一、搭建材料应使用阻燃或难燃的材料,木结构应在表面做防火处理,粘贴防火板或刷涂防火涂料。

二、展台装饰材料应使用阻燃或难燃的材料,禁止使用弹力布、窗帘布、纱制品等各类针棉织品装饰展台。

三、仿棉麻布纱质感的装修装饰材料及特殊膜制品,其燃烧性能均不得低于国家规定的B1级标准(难燃),并须在施工申报时提供该材料样品及国家权威材料检测机构提供的产品检验报告。

四、展台施工严禁使用易燃、易爆物品(如:酒精、稀料、橡胶水等),不得在馆内进行喷漆、刷漆等工作。

五、使用玻璃材料装饰展台,必须采用钢化玻璃,要保证玻璃的强度、厚度(幕墙玻璃厚度不小于8mm),玻璃的安装方式应合理、可靠,必须制作金属框架或采用专业五金件进行玻璃安装,框架及五金件与玻璃材料之间要使用弹性材料做垫层,确保玻璃使用安全。

大面积玻璃材料应粘贴明显标识,以防破碎伤人。

若使用玻璃地台,则结构支撑立柱、墙体必须固定于地台下方,不得直接在光滑玻璃面上方搭设展台结构,确保结构稳定。

六、钢结构立柱应使用直径100mm以上的无缝钢管,底部焊接底盘,上部焊接法兰盘以增加连接点接触面积,以保证展台结构的牢固性。

七、展台结构主体墙落地宽度不应小于120mm,以确保墙体与地面的接触面积,超过6m的大跨度墙体及钢框架结构之间应在顶部加设横梁连接,下部须加设立柱支撑,保证展台整体刚度和稳定性。

八、展台搭建材料的选用要符合国家有关部门关于临时性建筑的材料用法标准并结合展览会的特点合理选材。

九、展台搭建及装修材料必须符合国家有关Ⅱ类民用建筑工程(文化娱乐场所、图书馆、展览馆、体育馆等)室内环境污染控制规范的要求。

现场管理一、施工单位应在规定时间和区域内施工,施工单位在施工现场必须设现场负责人,现场负责人在整个施工期及参展期内不得擅自离岗,服从展馆工作人员管理。

二、施工单位在施工时,应随时清理施工垃圾等各类废弃物品,搭建展台的材料应在本展位内码放整齐,严禁占用消防通道及安全疏散通道,保持馆内通道畅通。

不得在馆内私自设置存放物品的仓库,或在公共区域存放展台材料、施工工具,否则,展馆有权采取没收处理,并保留扣除施工押金的权利。

三、相邻展台所有结构背板墙必须做出妥善装饰处理,不得影响临近展台的展示效果。

四、施工人员高空作业(坠落高度基准面≥2m)时,应使用合格安全的提升工具及操作平台,施工人员必须佩带安全带。

为保护人身安全,在可能坠落范围内应设置安全区,并有专人看护。

安全区须设明显的警告标志。

五、进入馆内的施工车辆行进时必须缓慢行驶,注意躲避地面电缆沟盖板,不得不在电缆沟上方通过时应垂直电缆沟方向缓慢通过,不得对沟盖板造成损坏。

六、展台搭建存在安全隐患的施工单位在接到展馆下发的《展台搭建安全隐患通知单》后,必须按期整改,并将整改结果及时回复,接受复查。

七、展馆内不得使用电锯、电刨等加工作业工具。

八、展馆内严禁烟火,施工单位在施工期间不得使用电、气焊等明火作业,必须在现场配备灭火器。

多层结构展台在开展后必须在现场留存不少于2具年检合格的灭火器。

九、室外展台禁止在早8:00前晚22:00后及特殊时期(例如高考期间)进行施工。

十、展览会开幕后,施工单位须留现场安全负责人及专职人员现场值班,发现问题及时处理。

十一、进馆撤展期间,运输展台搭建材料的车辆未经许可不得进入展馆内部。

持证车辆装、卸货完毕后须立即驶离展览中心,禁止在展览中心院内过夜。

十二、施工单位在撤馆时严禁野蛮拆卸,并须将所有搭建材料全部撤出展馆,严禁将废弃物堆放在展览中心院内或在院内转让、倒卖。

展台水电气管理规定一、为确保展览会水、电及压缩空气的使用安全,展馆对展览会水、电及压缩空气统一管理。

二、展览会电气设备安装应符合《大型群众性活动安全管理条例》、《北京市大型社会活动安全管理条例》、《北京市展览、展销活动消防安全管理暂行规定》等相关管理规定及《北京市电气工程安装标准》、《电气安全技术和电气安全规范》中的技术规范要求。

三、电气施工人员必须持有国家劳动部门核发的专业操作证书。

在施工期间要严格遵守各项规章制度,不违章作业,配合展馆检查。

四、在场馆安装的各种照明灯具及各种用电设施及材料应具有国家专业安全认证。

五、所有电源线均应使用双层绝缘护套铜线,绝缘强度须符合标准。

连接灯具的绝缘导线最小截面积1mm2。

六、电压不同的线路要分开敷设。

动力用电与照明用电必须分开使用,对于施工单位将动力用电分接照明的,展馆将给以处罚。

每路电源应分别加装保护装置,不得超负荷用电。

照明电路自带配电盘及控制开关。

七、展台电器连接端子必须完全封闭,不得裸露(可采用阻燃绝缘明装盒封闭或采用脱离后无触点裸露的插拔组件连接)。

八、施工期间临时用电需自备电线,线中间不能有接头,要配有保护开关。

九、室外安装灯具、插座、配电盘等用电器具应选用防雨型。

室外用电设备应有可靠的防风雨措施。

十、电动沙盘、模型、灯箱应采用难燃或阻燃材料制作。

所装灯具及其发热部件,如镇流器、低压变压器等发热元件要与木结构保持安全距离或设非燃隔离层,并远离可燃物,电线要分束穿套绝缘管。

布景箱、灯箱须设有散热检查孔。

十一、展区内安装高温灯具应加有效保护措施。

高温、强光灯具的引出线必须采用耐高温套管,且必须装在专用金属架上,周围不可放置可燃物。

高温灯具要加防护罩。

高温、强光灯具安装高度应在2.5米以上。

严禁使用霓虹灯作为展台装饰照明。

十二、施工单位、参展单位不准在馆内供电设备及照明或动力线路上私自接驳用电气设备,如有违反,发生一切后果自负。

十三、展会所敷设的各种线路应固定,防止直接承受拉力,在穿越门口、通道等地点时,应使用盖板加以保护。

十四、展馆内的水、电、气设施周围不得堆放可燃物及其它杂物,周围搭建展位不能影响水电气设备的操作。

十五、根据北京市政府有关规定,严禁直排水,如有机器用水,展商需自带水循环装置,否则展馆有权拒绝其用水申请。

十六、展馆内不准存放、使用充压的压力容器。

十七、展馆集中提供的压缩空气气源是压缩机器出口压力为0.6-0.8Mpa 的一般性压缩空气,参展商应根据自身设备情况加装干燥机、过滤器等适配装置。

十八、特殊供气需展商自带空压机及储气罐(压力容器)等设备应放在馆外指定位置,并保证设备运行安全。

十九、如发现有违反上述规定以及不安全因素的,为确保安全,展馆有权在不通知的前提下,随时停止供电、供水、供气。

二十、展馆保留对特殊情况的实行特别限制的权利。

展馆方有权进入展商展台进行检查。

二十一、根据展馆的设施能力,展馆有权随时接受或拒绝申请方提出的用水、电、气要求。

施工人员现场注意事项一、各施工单位施工人员须统一着装,并佩戴由展馆核发的有效施工证件出入展馆,施工期间所有施工人员均须佩戴安全帽,并自觉接受有关人员的检查。
