新建电厂并网审批流程

合集下载

巴南光伏发电申请并网流程与注意事项

巴南光伏发电申请并网流程与注意事项

巴南光伏发电申请并网流程与注意事项示例第一篇:巴南光伏发电申请并网,这事儿啊,就像你要把自己种的果子送到大市场去卖一样,得有个流程,也有些需要注意的地方。

咱先说说这申请并网的流程吧。

你得先准备好一些材料,这材料就好比是你去市场卖果子的许可证。

你得有自己的身份证明,这就像是你去市场卖果子,人家得知道你是谁对吧。

还有你光伏发电项目的相关文件,比如说项目的建设方案,这就像是你种果子的种植计划一样,得让人家知道你这电是怎么发出来的。

你还得有这个发电设备的相关合格证明,这就好比你的果子得是合格的,没有坏的,这样人家才放心让你并网。

把这些材料准备好之后呢,你就得找相关的部门去提交申请了。

这就像你拿着你的许可证和果子去找市场管理员一样。

你要找到负责电力并网的部门,把你的材料交上去。

这个部门呢,会对你的材料进行审核。

这审核的过程啊,就像是市场管理员检查你的果子是不是真的像你说的那么好。

他们会看你的项目符不符合相关的规定,你的设备是不是安全可靠。

如果审核通过了,那就像你的果子被市场认可了一样,你就离并网又近了一步。

要是审核通过了,接下来就是进行现场勘查了。

这就好比市场管理员到你的果园里去看看你的果子种植情况是不是和你说的一样。

电力部门的工作人员会到你的光伏发电项目现场去查看。

他们会看看你的设备安装得是不是规范,线路是不是安全。

这时候你可得把现场弄得整整齐齐的,就像你迎接客人到果园参观一样,不能乱七八糟的。

如果现场勘查也没问题,那就基本可以确定能并网了。

再说说这注意事项吧。

这就像你种果子的时候有些事情不能做一样,申请并网也有不少要注意的。

你在准备材料的时候,一定要确保材料的真实性和完整性。

这就像你不能拿假的种植计划去骗市场管理员一样,要是被发现材料是假的,那肯定是不行的。

而且材料一定要完整,缺了什么都可能导致你的申请被驳回。

在设备安装的时候啊,你得按照相关的标准来。

这就像你种果子得按照种植的规范来一样。

如果你的设备安装不符合标准,那在现场勘查的时候就很可能通不过。

建设项目用电审批流程

建设项目用电审批流程

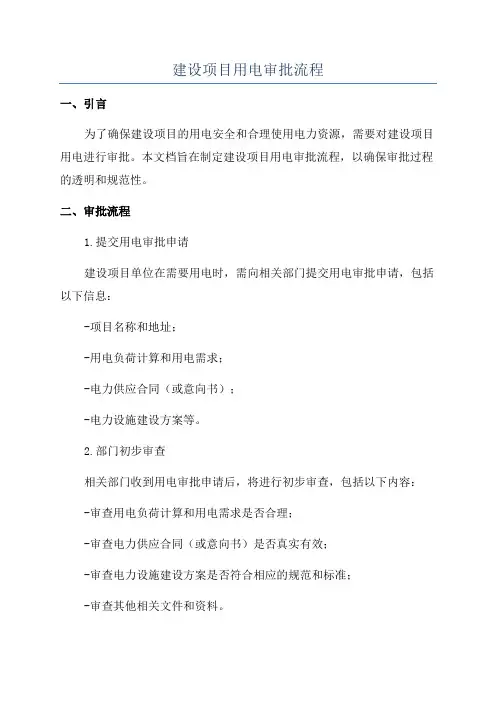

建设项目用电审批流程一、引言为了确保建设项目的用电安全和合理使用电力资源,需要对建设项目用电进行审批。

本文档旨在制定建设项目用电审批流程,以确保审批过程的透明和规范性。

二、审批流程1.提交用电审批申请建设项目单位在需要用电时,需向相关部门提交用电审批申请,包括以下信息:-项目名称和地址;-用电负荷计算和用电需求;-电力供应合同(或意向书);-电力设施建设方案等。

2.部门初步审查相关部门收到用电审批申请后,将进行初步审查,包括以下内容:-审查用电负荷计算和用电需求是否合理;-审查电力供应合同(或意向书)是否真实有效;-审查电力设施建设方案是否符合相应的规范和标准;-审查其他相关文件和资料。

3.召开技术评审会若初步审查通过,相关部门将召开技术评审会,邀请相关专业人员对用电申请进行评审。

评审内容包括:-用电负荷计算和用电需求的合理性;-电力供应合同(或意向书)的真实有效性;-电力设施建设方案的合规性;-其他技术问题和风险评估等。

4.编制用电审批意见综合技术评审结果,相关部门将编制用电审批意见,包括:-对用电申请的合理性和可行性的评价;-建议对用电设施进行的改进或调整;-其他相关建议和要求。

5.审批决策用电审批意见将提交给决策者进行审批决策。

决策者将综合各方意见和建议,做出是否批准用电申请的决策,并下发审批决定书。

6.承办单位落实审批决定承办单位收到审批决定书后,将落实审批决定,包括:-与电力供应单位签订电力供应合同;-根据审批决定进行电力设施建设和改造;-进行工程验收等。

7.监督检查相关部门将对用电建设项目进行监督检查,包括:-对电力供应合同的履行情况进行监督;-对电力设施建设和改造的质量进行监督;-对用电设施的安全性和合理使用进行监督;-对用电负荷的监测和调整等。

三、补充说明1.建设单位需按照国家有关法律法规和相关技术规范进行用电申请,确保用电安全和合理使用电力资源。

2.相关部门需按照法律法规和相关规定,依法履行审批职责,确保审批过程的透明和规范性。

发电厂并网流程及手续课件

发电厂并网流程及手续课件
详细描述
并网验收包括对发电厂的电气设备和控制系统进行测试和评估,确保其性能和 安全符合电网的标准和要求。同时,还需要对发电厂的运行人员进行培训和考 核,以确保其具备合格的技能和知识。
发电厂的并网调试
总结词
并网调试是对发电厂接入系统的实际运行效果进行测试和调整的过程,需要确保发电厂与电网的协调运行。
申请材料的真实性
确保所有提交的申请材料真实、准确,不得有任何虚假或误 导性信息。
提供的文件和资料应符合相关法规和标准,如有疑问应及时 核实。
申请过程的合法性
遵守国家和地方政府的法律法规,确保并网流程的合法性 。
在申请过程中如有疑问或困难,应寻求专业法律咨询或相 关部门指导。
申请后的维护与更新
并网手续完成后,应定期检查和维护 发电厂的并网设施,确保其正常运行 。
取得相关证照和资质
03
发电厂必须具备相关的证照和资质,如电力业务许可证、并网
许可证等。
并网申请的步骤
提交并网申请材料
审核并网申请
发电厂需向当地电网企业提交并网申请材 料,包括发电厂的基本情况、设备参数、 发电计划等。
当地电网企业会对发电厂的并网申请进行 审核,包括对发电厂的技术和安全等方面 的审核。
签订并网协议
并网验收及调试
如果发电厂的并网申请被批准,当地电网 企业会与发电厂签订并网协议,明确双方 的权责和义务。
在签订并网协议后,当地电网企业会对发 电厂进行并网验收和调试,确保发电厂能 够安全、稳定地并入电网。
并网申请的材料
并网申请表
发电厂需填写并网申请表,包 括发电厂的基本情况、设备参
数、发电计划等信息。
务。强化安全ຫໍສະໝຸດ 管加强对发电厂并网过程的安全监 管,确保电网安全稳定运行。

建设项目用电审批流程

建设项目用电审批流程

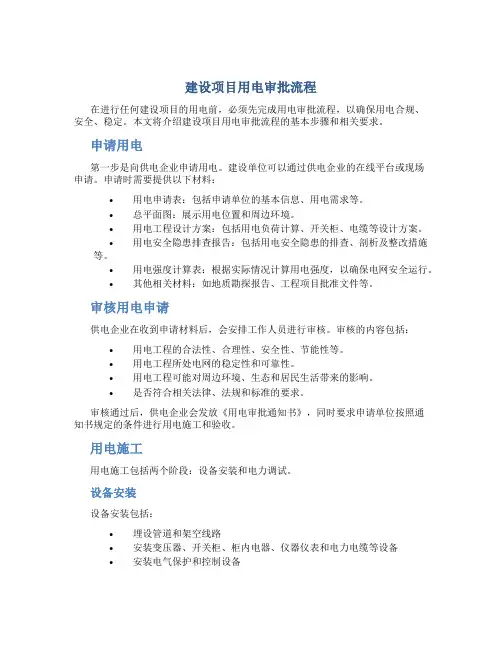

建设项目用电审批流程在进行任何建设项目的用电前,必须先完成用电审批流程,以确保用电合规、安全、稳定。

本文将介绍建设项目用电审批流程的基本步骤和相关要求。

申请用电第一步是向供电企业申请用电。

建设单位可以通过供电企业的在线平台或现场申请。

申请时需要提供以下材料:•用电申请表:包括申请单位的基本信息、用电需求等。

•总平面图:展示用电位置和周边环境。

•用电工程设计方案:包括用电负荷计算、开关柜、电缆等设计方案。

•用电安全隐患排查报告:包括用电安全隐患的排查、剖析及整改措施等。

•用电强度计算表:根据实际情况计算用电强度,以确保电网安全运行。

•其他相关材料:如地质勘探报告、工程项目批准文件等。

审核用电申请供电企业在收到申请材料后,会安排工作人员进行审核。

审核的内容包括:•用电工程的合法性、合理性、安全性、节能性等。

•用电工程所处电网的稳定性和可靠性。

•用电工程可能对周边环境、生态和居民生活带来的影响。

•是否符合相关法律、法规和标准的要求。

审核通过后,供电企业会发放《用电审批通知书》,同时要求申请单位按照通知书规定的条件进行用电施工和验收。

用电施工用电施工包括两个阶段:设备安装和电力调试。

设备安装设备安装包括:•埋设管道和架空线路•安装变压器、开关柜、柜内电器、仪器仪表和电力电缆等设备•安装电气保护和控制设备施工完成后,要进行必要的试验和检查,确保设备安装符合规范要求,并进行相应的记录和报告。

电力调试电力调试包括用电前、中、后三个阶段。

其中:•用电前调试:主要是对用电前的电气设备和保护装置进行检查和试验。

检查内容包括变压器的绕组接线和绝缘状况、开关柜和柜内电器的接线和控制电路是否正常等。

•用电中调试:包括调试开关柜和电气保护设备,将电线路逐个接入电力系统。

•用电后调试:对已经连接的设备和电路进行整体调试,确保用电系统的稳定运行。

用电验收在完成用电安装和调试工作后,供电企业将进行用电验收。

验收内容包括:•用电工程的设计方案、配电方案、电气装置和控制装置等是否符合国家规定的标准和要求。

新建电厂并网审批流程图

新建电厂并网审批流程图

电厂新建机组首次并网前15天,电厂项目公司向省公司(地市供电局)提出书面并网申请, 省公司(或市供电局)组织审查符合各项并网条件后予以批复; 省公司生产技术部负责省调调度电厂的并网审批工作,各市供电局生产技术部负责地调调度电厂的并网审批工作
申请正式并网运行的发电厂,在收到省公司(或市供电局)同意并网批复后,按照省公司或地市电力调度通信中心的调度指令并网运行
结束
接入220kV及以下电压 等级需国家核准机组
接入220kV及电压 等级无需国家 核准机组
接入110kV电压 等级需国家核准 机组
接入110kV电压 等级无需国家 核准机组
接入110kV以下电压 等级无需国家核准 机组
省公司计划部将电 厂接入系统报告报 送南方电网公司, 由南方电网公司组 织评审批复
省公司计划部组织 评审电厂接入系统 报告,将评审意见 上报南方电网公司 批复
220kV及以上电压等级机组 省公司计划部负责 “并网协议书”主 办和管理工作
110kV及以下电压等级机组 市供电局计划部/计 建部负责“并网协 议书”主办和管理 工作
电厂新建机组首次并网前三个月,电厂项目公司应向电网公司申请签订“购售电合同”和“并网调度协议” 购售电合同 省公司市场交易部负责省公司购电电厂和省调调度电厂 的“购售电合同”主办和管理工作; 市供电局市场交易部负责地调调度电厂的“购售电合 同”主办和管理工作; 并网调度协议 省公司电力调度通信中心负责省调调度电厂的“并网调 度协议”主办和管理工作; 市供电局调度通信中心负责地调调度电厂的“并网调度 协议”主办和管理工作;
省公司计划部组织 评审批复电厂接入 系统报告
市供电局计划部/计 建部组织评审电厂 接入系统报告,将 评审意见上报省公 司,省公司转报南 方电网公司批复

新建电厂并网审批流程

新建电厂并网审批流程

一、需要具备的条件:
1、发改委核准文件;
2、接入系统审查批复文件;
3、公司营业执照复印件;
4、公司税务登记证;
5、公司组织机构代码证;
6、调度设备命名及编号(调度中心);
7、调度设备范围划分(调度中心);8、并网原则协议签订(营销部)
二、升压站反送电流程或具备的流程(发电前90天开始)
1、与省调、各地调的《并网调度协议》已签订(省调、各地调);
2、与各地调的《供用电合同》已签订(地区电力公司);
3、《并网原则协议》已签订;
4、工程质检报告(反送电)(质监站);
5、安评报告;
6、技术监督报告;
7、消防验收意见(当地消防局);
8、电力公司验收报告;
9、针对各检查报告提出问题的整改报告;10、反送电协调会
三、机组并网流程或具备的条件
1、工程质检报告;
2、安评报告;
3、技术监督报告;
4、消防验收意见;
5、电力公司验收报告;
6、针对各检查报告提出问题的整改报告(附照片);
7、《供用电合同》;
8、召开新建机组启动委员会;
9、机组并网(省调、各地调)
四、转商业运行
1、生产验收交接书(施工单位与业主签订);
2、动态安评试验、报告;
3、涉网试验完成并满足电网要求;
4、取得发电业务许可证;
5、电价批复文件;
6、消防验收合格
五、签订《并网原则协议》应准备的资料:(协议一式六份)
1、工商营业执照、组织机构代码证;
2、法定代表人身份证复印件;
3、授权委托书、委托代理人身份证复印件;
4、项目核准文件;
5、接入系统审查意见;
6、送出工程可研审查意见。

新建热电厂建设审批流程

新建热电厂建设审批流程

新建热电厂建设审批流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!新建热电厂建设审批的全面解析新建一座热电厂是一项复杂且严谨的工程,涉及到众多的环节和严格的审批流程。

并网流程——精选推荐

并网流程——精选推荐

并⽹流程五、新建电⼚并⽹⼯作流程新建电⼚并⽹⼯作流程图说明⼀、在进⼊流程图所列⼯作之前,电⼚应完成以下与调度机构相关的前期⼯作:1、规划⽴项、设计审查、设备采购等应满⾜电⽹安全、技术和管理标准。

2、为便于新设备顺利并⽹和四川省调履⾏职责,业主单位应邀请四川省调参加:可研审查、接⼊系统审查、初设审查等;涉⽹⼀、⼆次设备选型和标书审查;业主单位应于审查前1个⽉将待审查资料提交给四川省调。

3、按照节能发电调度办法实施细则的要求,向省经委正式报送发电机组的相关参数,资料齐备并经公⽰后,⽅可纳⼊机组发电排序。

⼆、流程图所列各项⼯作说明:1、电⼚在计划并⽹前6个⽉,应与调度中⼼技术处取得联系,申请安排召开新建电⼚接⼊协调会。

会前应准备电站建设基本情况、发改委和省电⼒公司的批复材料、电⽓设备参数、送出线路概况、通信和⾃动化初设⽅案等相关资料。

会上详细记录各专业所提技术要求和未尽事宜。

会后,完善各项⼯作,并按照会上各专业提出必须做的各项试验,联系有资质的试验单位编制试验⽅案,并于并⽹调试前30天将机组试验⽅案(见附录⼗)提交省调各专业审查。

2、并⽹调试前5个⽉,电⼚应向省调⽅式处提交下达电站设备调度命名编号及调度管辖范围所需蓝图。

⽅式处根据图纸确定调度关系、下达设备命名编号,并于并⽹前3个⽉以省公司⽂件形式送达电⼚。

3、并⽹调试前5个⽉,电⼚应向调度中⼼⽔调处提交⽔库调度所需的⽔电站设计资料、历史⽔⽂⽓象基本资料以及有关流域、枢纽和机组运⾏有关的图表(见附录⼀)。

4、并⽹调试前5个⽉,电⼚应向调度、通⾃中⼼通信处提交通信接⼊设计正式⽅案、光缆路由资料;向调度、通⾃中⼼⾃动化处提交电⼚⼆次系统安全防护系统、监控系统、电能量采集装置、调度数据⽹络设计⽅案和主站接⼊实施⽅案以及⼯作计划。

5、并⽹调试前3个⽉,电⼚在取得设备调度命名编号正式⽂件后,领取《四川电⽹并⽹调度协议》范本,填报本⼚相关内容后提交技术处。

电⽹企业在并⽹调试前2个⽉与电⼚正式签订《并⽹调度协议》。
