某县国家税务局办公楼施工组织设计1.编制说明1.1 综合说明经过认真阅读本工程设计施工图纸、招标文件,经过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。

1.2 编制原则本工程施工组织设计编制遵循以下基本原则:(1)保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。

(2)依据工程项目的内容,本着适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。

(3)采用先进的施工技术,合理选择施工方案,保持质量体系并使之有效运行,确保安全生产和提高工程质量。

1.3 编制依据本工程施工组织设计编制的依据是:(1)建设单位提供的建筑、结构、给排水和电气安装工程的设计施工图纸及概况说明。

(2)招标文件、各类招标答疑会议纪要及其他相关资料。

(3)国家和上级单位有关安全生产,文明施工的法规,规定。

(4)施工现场的自然条件和具体情况。

(水文地质、气象环境、交通运输、供水供电等)。

(5)依据ISO9001建立的质量体系相关文件。

(6)现行的国家有关工程建设强制性标准。

(7)省、行业规程、规范。

(8)质量验收规范、标准。

(9)我国现行的其他有关施工验收规范和操作规程。

(10)现有的技术、装备以及多年积累的类似建筑工程的施工经验资料。

1.4 编制目的本施工组织设计是对县国税局办公楼(以下简称本工程)在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等做出详细而周全的设计规划、是本工程在整个施工过程中各个环节始终处于受控状态,达到高标准、高质量、高水平,使业主称心满意,工程质量、进度、成本达到最佳。

2.工程概况 2.1 建筑设计概况本工程为县国家税务局办公楼,属于一般民用建筑,位于县祁丰区,建筑面积为5843m2,建筑高度为28.3m,建筑屋面防水等级为Ⅱ级,抗震设防烈度为6度,耐火等级为二级。

某地税务局综合建筑项目工程施工组织设计

某地税务局综合建筑项目工程施工组织设计

某地税务局综合建筑项目工程施工组织设计第一章编制说明及编制依据第一节编制说明首先我们对某省**市国家税务局让我公司有机会参加贵工程投标表示衷心的感谢,接到招标文件后,我公司领导十分重视,立即组织了由副总经理亲自挂帅的投标班子,在认真熟悉设计图纸、深刻理解招标文件精神、数次踏勘现场的基础上对本投标组织设计进行了充分的研究和讨论,作了详细的施工方案。

一、本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制。

在人员、机械调配、质量要求、进度安排等方面统一部署的原则下,由土建、安装二大专业组成。

二、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。

三、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,可操作性强。

四、本投标施工组织设计根据招标文件的要求分以下两个部分编制。

第一部分为土建工程部分。

第二部分为安装工程部分。

五、本施工组织设计凡未注明计量单位均为“mm”。

第二节编制依据一、《工程施工招标招标文件》。

二、提供的本工程招标文件和图纸。

三、我公司的技术、机械设备装备情况及管理制度。

四、国家和行业现行的施工质量验收规范。

《建筑工程施工质量验收统一标准》(CB50300-2001)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《砌体工程施工质量验收规范》(GB50203-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《屋面工程施工质量验收规范》(GB50207-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《建筑装饰装修工程施工质量验收规范》(GB50201-2001)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)《建筑电气工程施工施工质量验收规范》(GB50303-2002)第二章工程概况第一节工程概况二、安装工程设计概况(1)给排水:室施工组织机构及管理体系 第一节施工组织机构的建立我公司针对此工程严格实行“项目法”施工,新组建一个由公司副总经理亲自挂帅,公司总工程师任工程负责人,由公司优秀的项目经理组建的项目经理部来负责此工程的具体施工管理。

某国税办公楼内装施工组织设计

某国税办公楼内装施工组织设计

第一章工程概况2.1 工程概况工程名称:**区国家税务局综合业务用房室内装修工程工程地点:**区国税局位于佛山市**区建设单位:佛山市**区国家税务局总包单位:佛山市**第二建筑工程有限公司设计单位:广州**装修工程公司监理单位:广东**工程建设监理有限公司工程概况:**区国家税务局综合业务用房室内装修工程,建筑面积约36000㎡,本工程地上8 层,地下2 层。

本工程首层为大堂、征税大厅、两个25 人会议室、80 人及400 人会议室各一个、员工餐厅等;夹层为征税大厅、监控中心、贵宾餐厅、会议接待室等;二层、三层及七层为各科办公室;四层为办公室、资料库及公共休息室;五层为计算机房、64 人培训室、阅览室及文体活动室等;六层为办公室及客房(本次施工只做电梯间及公共卫生间);八层为办公室及局长办公室。

本工程为新建工程,工期紧,前期准备工作复杂,涉及的工种、单位较多,包括土建工程、室1外幕墙、室内装修、消防喷淋报警系统、电气系统、空调系统、给排水系统、智能系统,各工种、单位之间交叉作业频繁。

该工程对精装修工艺要求高,对我司的管理水平、协调能力要求高,要求我司项目管理部必须做好充足的施工准备、协调配合的工作,计划周密,统筹安排,严格控制,精心施工,以确保按合同要求完成施工任务。

2.2 工程范围2.2.1 工程的施工范围**区国家税务局综合业务用房室内装修工程施工图中所设计的首层至八层(六层只做电梯间、公共卫生间)室内装修内容。

2.2.2 工程的施工内容1、地面铺贴:首层、夹层、二层大堂及公共空间部分的室内地面铺贴银点白麻花岗石;首层员工餐厅等地面铺贴钻石牌抛光砖;400 人会议室、80 人会议室、25 人会议室的室内地面铺地毯;会议室主席台、局长室等地面铺地板;计算房地面铺静电地板。

2、墙面装修:石材、墙砖、玻璃、吸音木墙板、踢脚线、墙面软包、刷涂料等;3、墙身不锈钢玻璃隔断及装饰板隔墙;4、天花:铝板、埃特板、铝扣板天花及吊顶、灯槽;25、室内的门及其五金配件、门套、窗套、窗台板等;6、卫生间:地面、吊顶、洗手台、洁具、蹲位隔断及其五金配件等(不包括卫生间墙身饰面);7、室内不锈钢扶手玻璃栏河及楼梯间不锈钢栏河等;8、墙面、地面、天花等开灯孔、插座孔、开关孔等并修补好;2.3 工程特点1、内装饰面积大,属于大型装饰工程项目。

国税施工组织设计.

国税施工组织设计.

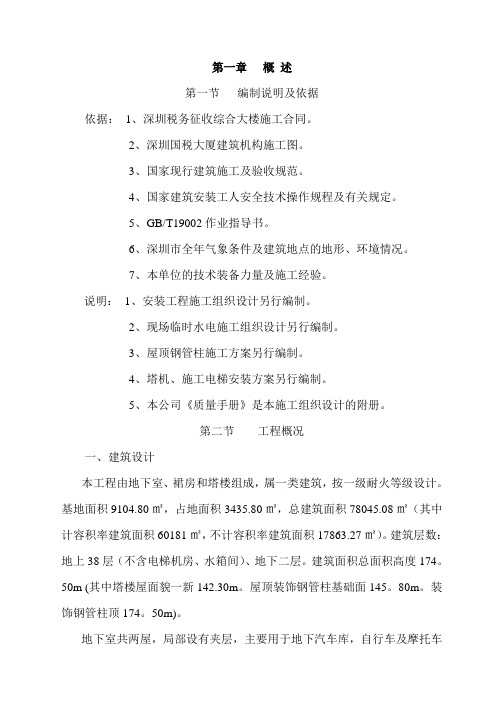

第一章概述第一节编制说明及依据依据:1、深圳税务征收综合大楼施工合同。

2、深圳国税大厦建筑机构施工图。

3、国家现行建筑施工及验收规范。

4、国家建筑安装工人安全技术操作规程及有关规定。

5、GB/T19002作业指导书。

6、深圳市全年气象条件及建筑地点的地形、环境情况。

7、本单位的技术装备力量及施工经验。

说明:1、安装工程施工组织设计另行编制。

2、现场临时水电施工组织设计另行编制。

3、屋顶钢管柱施工方案另行编制。

4、塔机、施工电梯安装方案另行编制。

5、本公司《质量手册》是本施工组织设计的附册。

第二节工程概况一、建筑设计本工程由地下室、裙房和塔楼组成,属一类建筑,按一级耐火等级设计。

基地面积9104.80㎡,占地面积3435.80㎡,总建筑面积78045.08㎡(其中计容积率建筑面积60181㎡,不计容积率建筑面积17863.27㎡)。

建筑层数:地上38层(不含电梯机房、水箱间)、地下二层。

建筑面积总面积高度174。

50m (其中塔楼屋面貌一新142.30m。

屋顶装饰钢管柱基础面145。

80m。

装饰钢管柱顶174。

50m)。

地下室共两屋,局部设有夹层,主要用于地下汽车库,自行车及摩托车库,设备用房。

地下二层层高3。

3m。

地下一层层高6。

3m。

夹层层高分别为2。

7m、3。

3m和3。

4m。

裙房共五层,平面外围尺寸为82825×40090。

裙房一层层高为4。

8m。

裙房二~四层层高为4。

5m,裙房五层层高为5。

4m。

在功能分布上,裙房一~四主要为税务营业大厅、办公室,同时设有空调机房、消防控制室和电话站房。

裙房五层主要为大会议厅,多功能厅和休息厅。

塔楼共三十四层(从第六层至第三十九),层高分别为3。

3m、3。

6m 和3。

9m。

第六层为裙房屋面,平面尺寸为82825×40090,主要布置有屋顶花园、老干部活动中心、健身房、台球室、棋艺室、乒乓球室、阅览室、医务室和税务宣传室。

第七层及其以上塔楼各层的平面尺寸主要为36700×36700,个别楼层平面尺寸分别为36700×44350、39200×36700和39200×36800。

某国税局办公楼施工组织设计

某国税局办公楼施工组织设计

施工组织设计一、编制说明:(一)、编制依据:1、业主提出具体要求2、本公司设计施工方案3、中华人民共和国行业标准《建筑装饰工程施工及验收规范》(JGJ73-91)。

4、中华人民共和国国家标准«建筑内部装饰设计防火规范»GB502225、《建筑采暖卫生与煤气工程质量检验评定标准》QGBJ302-886、《建筑电气安装工程质量检验评定标准》QBJ-887、《建筑安装工程质量检验评定统一标准》QBJ300-888、《ISO9001-2000质量管理体系》9、《建筑装饰工程、质量监控和通病防治》(二)、编制目的:本施工组织设计是对“**市国税局办公楼(以下简称本工程)在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等作出详细而周全的设计规划、是本工程在整个施工过程中各个环节始终处于受控状态,达到高标准、高质量、高水平,使业主称心满意,工程管理更加合理有效,工程质量、进度、成本达到最佳。

二、质量方针和实施目标(一)、质量方针我们以一流的服务、优秀的设计,创造最优质的建筑装饰产品。

(二)、实施目标:发挥我公司技术优势,各专业、各工种积极配合,科学的组织安装和装饰的交叉作业,精心施工,严格履行合同,确保实现如下目标1、质量目标优质工程标准2、工期目标总工期:日历工期90日3、安全施工目标杜绝死亡事故和重伤事故,轻伤频率控制在2‰以下4、文明施工目标**市建委综合考评优良(三)服务目标信守合同,认真协调与各有关方面的关系,接受业主及**市政府部门对本工程质量,工程进度,计划协调,现场管理的监督。

三,工程概况:1、工程名称:2、工程位置:3、使用功能:4、建设单位:5、工程性质:6、施工面积:7、设计单位:8、装饰部位:一至九层9、装修内容:a、建筑物内部装修b、建筑物特殊部位内部装修c、供配电系统改造d、安全广播系统e、上下水系统f、空调系统10、工程特点:本工程为新楼装修工程,工序复杂,工程涉及电气系统、动力系统、消防系统、电话系统、计算机网络系统,空调系统,给排水系统的安装和调整。

某国税办公楼内装施工组织设计(详细)

某国税办公楼内装施工组织设计(详细)

目录第一章编写说明 (3)第二章工程概况 (9)第三章施工目标及承诺 (13)第四章施工总平面布置 (14)第五章劳动力投入计划及保证措施 (20)第六章施工准备措施 (21)第七章主要工序的施工组织及施工工艺 (23)第八章本工程项目施工的重点、难点分析及解决方法 (91)第九章技术与质量保证措施 (111)第十章成品保护措施 (131)第十一章施工进度计划及工期保证措施 (138)第十二章施工组织机构 (147)第十三章施工设备及计量器具投入计划 (155)第十四章施工现场临时用电、用水计划 (160)1第十五章安全保证措施 (167)第十六章文明施工保证措施 (182)第十七章环境保护保证措施 (190)第十八章潮雨季施工保证措施 (193)第十九章工程技术档案资料管理 (194)2第一章编写说明1.1 编写依据1、《中华人民共和国建筑法》、《安全生产法》、《建设工程安全生产管理条例》、《建设工程质量管理条例》、建筑装饰行业标准以及其他有关法律法规。

2、国家现行的建筑装饰工程施工及验收规范,及佛山市**区现行有关规定。

3、**区国家税务局综合业务用房室内装修工程施工招标文件及补充文件通知。

4、本公司企业标准和质量保证体系。

5、本公司现有的施工力量、技术设备、施工经验及施工管理能力。

6、本公司在其他类似工程施工中总结的经验。

7、其他参考资料。

1.2 编制原则1、科学部署,统筹安排,保证重点,照顾一般。

2、强化组织指挥,加强管理,保证质量,保证安全,保证工期,保护环境,确保创优。

3、合理组织、平行、交叉、流水作业、力求均衡生产。

4、加强地质预报和灾害预报,保证工程和人身机械安全。

35、优化资源配置,实行动态管理。

6、精打细算,降低工程成本。

7、节约用水,节约用电。

8、协调各方关系,搞好文明施工。

1.3 施工工艺规范及技术标准编制依据一、装饰工程技术规范、规程1、《建筑装饰装修工程质量验收规范》GB 50210-20012、《建筑工程施工质量验收统一标准》GB 50300-20013、《建设工程文件归档整理规范》GB/T50328-20014、《住宅装饰装修工程施工规范》GB 50327-20015、《民用建筑工程室内环境污染控制规范》GB50325-20016 、《室内装饰装修材料溶剂型木器涂料中有害物质限量》GB18581-20017、《室内装饰装修材料木家具中有害物质限量》GB 18584-20018、《室内装饰装修材料壁纸中有害物质限量》GB 18585-20019、《室内装饰装修材料内墙涂料中有害物质限量》GB 18582-2001410、《建筑玻璃应用技术规程》JGJ113-2003 J255-200311、《防静电工程技术规范》DGJ08-83-200012、《砌体工程施工质量验收规范》GB 50203-2002二、建筑及设计规范1、《建筑设计防火规范》GBJ16-87(2001 年修订版)2、《高层民用建筑设计防火规范》GB50045-95(2001 年修订版)3、《建筑抗震设计规范》GB50011-20014、《建筑物防雷设计规范》GB50057-945、《钢结构设计规范》GB50017-20026、《建筑结构荷载规范》GB50009-20017、《混凝土结构设计规范》GB50010-20028、《住宅设计规范》GB 50096-19999、《采暖通风与空气调节设计规范》GBJ1910、《民用建筑照明设计标准》GBJ133-90三、材料标准51、《钢化玻璃》GB 9963-19982、《浮法玻璃》GB 11614-19993、《夹层玻璃》GB 9962-19994、《着色玻璃》GB/T18701-20025、《碳素结构钢》GB/T7006、《不锈钢棒》GB/T12207、《铝及铝合金加工产品的化学成分》GB/T31908、《铝及铝合金板材》GB3880-979、《铝合金建筑型材》GB/T5237-9710、《天然板石》GB/T18600-200111、《天然花岗石荒料》JC20412、《天然花岗石建筑板材》JC/T20513、《天然大理石建筑板材》JC/T7914、《天然石材统一编号》GB/T17670-199915、《建筑用硅酮结构胶密封胶》GB16776-1997616、《紧固件螺栓和螺钉》GB/T527720、《建筑用安全玻璃、防火玻璃》GB15763.1-200121、《钢结构防火涂料》GB14907-200222、《半开铝合金执手》GB/T929623、《铝合金窗不锈钢滑撑》GB/T929824、《铝合金门插销》GB/T930025、《铝合金门窗拉手》GB/T929926、《铝合金窗销》GB/T930227、《铝合金门销》GB/T930328、《闭门器》GB/T930529、《室内装饰装修材料人造板及其制品中甲醛释放限量》GB18580-200130、《室内装饰装修材料溶剂型木器涂料中有害物质限量》GB18581-200131、《室内装饰装修材料内墙涂料中有害物质限量》GB18582-200132、《室内装饰装修材料胶粘剂中有害物质限量》GB18583-200133、《室内装饰装修材料木家具中有害物质限量》GB18584-2001734、《室内装饰装修材料壁纸中有害物质限量》GB18585-200135、《室内装饰装修材料聚氯乙烯卷材料地板中有害物质限量》GB18586-200136、《室内装饰装修材料地毯、地毯衬垫及地毯胶粘剂有害物质释放限量》GB18587-200137、《建筑用轻钢龙骨》GB/T11981-200138、《建筑用轻钢龙骨配件》JC/T558-1994四、性能检测方法1、《建筑材料放射性核素限量》GB/T9966-20012、《天然石材饰面试验方法耐磨性能试验方法》GB9966.53、《天然石材饰面试验方法耐酸性能试验方法》GB9966.64、《橡胶邵尔A 型硬度试验方法》GB5315、《硫化橡胶密度的测定方法》GB5336、《金属材料室温拉伸试验方法》GB/T228-2002五、安全规程1、《建筑施工扣件式钢管脚手架安全技术规》JGJ 130-2001 J84-20012、《建设工程施工现场供用电安全规范》GB50194-9383、《施工现场临时用电安全技术规范》JGJ46-20054、《建筑施工安全检查标准》JGJ59-995、《建筑施工高处作业安全技术规范》JGJ80-916、《建筑材料放射性核素限量》GB6566-20027、《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000 J43-2000六、其他准则1、公司ISO9001-2000 质量管理体系文件、ISO14001-2004 环境管理体系文件和GB/T28001-2001 职业安全健康管理体系文件。

税务局施工组织设计

摘要施工组织设计是建筑施工组织的中心内容,是针对施工安装过程的复杂性,在遵循技术、经济规律的条件下,用宏观系统的思想对拟建工程的各个环节、阶段以及相应的资源进行统筹安排的计划管理行为。

本施工组织设计是针对xx省xx市税务局工程而设计的施工方案。

编制时对项目管理机构设置、施工部署、施工准备工作、主要分部分项工程施工方法、工程质量保证措施、安全及文明施工措施、季节施工措施等诸多因素均尽可能的进行了考虑,以求确保优质、低耗、安全、文明、高速完成全部施工任务。

本设计主要包括以下内容:工程施工组织设计书、施工平面布置图,施工进度横道图。

施工组织设计书说明了主要工程的施工方案,常见质量问题,人工、材料、机械使用情况等;施工平面布置图合理安排了各项施工和生活设施;施工进度横道图安排了施工每一步骤的时间及各前后施工的搭接,具有指导工程顺利地完成项目的建设,控制工程进度,创建优质工程的能力。

关键词:工程概况;平面布置;施工进度计划;施工方案AbstractConstruction organization design is the core content of construction organization, is the complexity of construction and installation, follow the technical, econom ic law under the condition of planned management, co-ordinate arrangements for macro system of thought, each link of the project phases and the correspondi ng resource.The construction organization design is the construction scheme and design for the tax bureau of project of xx city in xx province. Prepare to project manag ement organization setup, construction deployment, construction preparation, the main sub project construction methods, quality assurance measures, safety and civilized construction measures, seasonal construction measures factors as far as possible were considered, in order to ensure high-quality, low consumption, safety, civilization, high speed to complete the construction task.This design mainly includes the following content, construction organization des ign, construction plan, and construction progress bar graph. The construction or ganization design book illustrates the construction scheme of the main project, the common quality problems, the artificial, material, machinery usage, construct ion layout reasonable arrangements for the construction and living facilities, co nstruction progress bar graph arrangement of the construction time per step and the before and after the construction of lap, with project completion to guide the engineering, project progress control, the ability to create high-quality proje ct.Keywords: engineering survey; layout; construction schedule; construction schem e目录1 工程概况及特点 (1)1.1工程概况 (1)1.1.1 工程总概况 (1)1.1.2 建筑设计 (1)1.1.3 结构设计 (1)1.2工程施工特点和施工条件 (2)1.2.1 场地及地区气候水文条件 (2)1.2.2 工程施工特点 (2)2 施工部署和施工准备 (3)2.1施工部署 (3)2.1.1 施工组织部署 (3)2.1.2 施工管理部署 (3)2.1.3 施工生产部署 (3)2.2施工准备 (4)2.2.1 施工技术准备 (4)2.2.2 施工机械准备 (4)2.2.3 施工材料准备 (4)2.2.4 施工现场准备 (4)2.2.5 劳动力准备 (4)3 平面布置 (5)3.1平面布置原则 (5)3.2临时设施布置 (5)3.3施工总平面图 (5)4 进度计划 (6)4.1划分施工过程 (6)4.1.1 基础工程 (6)4.1.2 主体工程 (6)4.1.3 装修工程 (6)4.2工程量计算 (6)4.3劳动量计算 (8)4.4编制施工进度计划 (8)4.4.1 编制内容 (8)4.4.2 检查与调整原则 (8)5 主要施工方案方法 (9)5.1测量放线及标高控制 (9)5.1.1 测量仪器 (9)5.1.2 定位放线 (9)5.1.2 高程控制 (9)5.2.1 基坑开挖与回填 (9)5.2.2 地基处理 (9)5.2.3 筏板基础工程 (10)5.2.4 混凝土养护 (11)5.3主体工程 (11)5.3.1 起重运输选择 (11)5.3.2 模板工程 (11)5.3.3 钢筋工程 (12)5.3.4 脚手脚架工程 (13)5.3.5 砌筑工程 (13)5.4屋面工程 (14)5.5楼地面工程 (14)5.5.1 楼面施工 (14)5.5.2 卫生间楼地面施工 (14)5.6抹灰工程 (14)6 材料需用量计划 (15)7 工程投入主要机械设备情况 (16)8 劳动安排 (18)8.1劳动力选择 (18)8.2劳动力划分 (18)8.3劳动力安排保证措施 (18)9 确保工程质量的技术组织措施 (19)9.1质量保证措施 (19)9.2各级人员质量责任制 (19)9.2.1 项目经理质量责任制 (19)9.2.2 项目技术负责人质量责任制 (20)9.2.3 专业工程师质量责任制 (20)9.2.4 专职质量检查员质量责任制 (20)9.2.5 班组长质量责任制 (21)9.2.6 操作工人质量责任制 (21)9.3工程质量管理制度 (21)10 确保安全生产的技术组织措施 (23)10.1安全生产目标 (23)10.2职业健康安全生产教育 (23)10.3职业健康安全技术措施和保证制度 (23)10.4安全生产保证体系 (24)10.4.1 组织保证体系 (24)10.4.2 资金和信息保证体系 (24)10.5工程安全措施 (24)10.5.1 土方、地基、基础工程 (24)10.5.3 脚手架搭设要求 (25)10.5.4 装饰装修工程 (25)10.6消防措施 (26)11 确保文明施工的技术组织措施 (27)11.1文明施工目标 (27)11.2文明施工措施 (27)11.3环境保护措施 (28)11.4夜间施工措施 (28)11.5水污染的防治 (28)11.6噪声污染的防治 (28)12 确保工期技术的技术组织措施 (30)12.1编制详细进度计划 (30)12.2保证施工进度的具体措施 (30)12.3节假日施工措施 (30)13 季节施工保证措施 (31)13.1雨季施工 (31)13.2炎热天气施工 (32)13.3冬季施工 (32)14 成品保护措施 (34)15 项目成本控制 (35)15.1开工前成本控制 (35)15.1.1 人工成本控制 (35)15.1.2 机械成本控制 (35)15.1.3 材料成本控制 (35)15.2施工过程中成本控制 (35)15.3事后控制 (35)16 质量通病的防治措施 (37)16.1土方工程 (37)16.1.1 边坡塌方 (37)16.1.2 基坑超挖 (37)16.2钢筋工程 (37)16.2.1 钢筋原材料问题 (37)16.2.2 钢筋加工问题 (38)16.2.3 钢筋闪光焊质量问题 (38)16.2.4 钢筋电渣压力焊质量问题 (38)16.3模板工程 (39)16.3.1 模板尺寸偏差 (39)16.3.2 底层模板支架沉降 (39)16.3.3 胀模 (40)16.4.1 混凝土麻面 (40)16.4.2 收缩裂缝 (40)16.5装饰工程 (41)16.5.1 抹灰层空鼓 (41)16.5.2 抹灰层不平整 (41)16.5.4 分割缝不规范 (41)结论 (42)致辞 (43)参考文献 (44)附图A (45)附图B (46)1 工程概况及特点1.1 工程概况1.1.1 工程总概况本工程为xx省xx市税务局综合楼,位于彩虹路与宝泉路。

安全组织设计(国税局)

安全施工组织设计第一章工程概况第一节工程1.本工程为香港平远国际城住宅楼项目,建筑物座北朝南布置,两栋工程总建筑面积6101 m2,主体总高度17.7m,主楼层数五层,局部六层。

2.本工程为框架结构,框架抗震等级为二级,本工程为一般民用建筑物,建筑结构安全等级为二级,计算结构可靠度采用的设计基准期为50年。

主体结构合理使用年限为50年,主体混凝土结构环境类别为一类,室外构件混凝土环境类别为二b类;抗震设防类别为丙类;工程抗震设防烈度为6度。

3.本工程地基持力层采用泥岩和风化岩,承载力特征值采用500KPa,基础采用独立柱基,基底标高-2.100 m(垫层表面),土方工程施工考虑地下水位影响。

4.混凝土强度等级:基础、及正负零以下采用C30混凝土;基础以上结构:柱、梁、板采用C25混凝土,其余现浇构件均采用C20混凝土。

第二节现场施工条件一、本工程现场用电由甲方指定的变压器引入现场配电室,供施工现场配电使用,现场施工用电总柜从变压器引入。

二、现场场地开阔,三通一平已完善,甲方给水井,作为现场临时用水的水源,以满足施工需要。

现场内的雨水和需要排掉的施工废水将直接排入市政管线。

为保证排入市政管线的水符合要求,现场内地面全部硬化处理,施工用水在沉淀池中沉淀后抽出,保证排入市政管线的水不带有泥砂。

三、本工程建设用地位于香港平远国际城内,地位较密集的居民区内,对于施工期间的施工进度和安全隐患影响均较大。

四、工程二侧均为通行道路和居民区,前后为临时施工区,尤其是高空作业对周边环境的影响,故施工现场要做好封闭,设置好防护棚,在防高空落物伤害上加强措施,以保证行人和车辆的安全。

第三节施工现场平面布置一、设计说明及依据1.本工程施工现场总平面图设计是依据《山东省建设工程安全生产、文明施工管理规定》、《山东省文明施工实施细则》、《山东省建设工程达标文明工地实施细则》、施工图纸及现场踏勘情况进行编制。

2.施工总平面布置原则是:合理利用有效空地,本着满足使用功能的要求,尽量减少经济投入的原则。

某国税局办公楼工程施工组织设计说明

恩施国税局综合办公楼工程施工组织设计前言本施工组织设计为我公司对恩施自冶州国税局综合办公楼工程投标施工组织设计,是根据现场实际情况及充分理解招标文件和设计图纸的基础上编制的,也是我公司为优质、高速、安全、文明、低耗建设本工程,全面实现招标文件和设计图纸提出的各项要求所作出的慎重承诺。

如果有幸承接本工程,我公司将严格按本施工组织设计进行施工,承诺对本工程有效使用期内质量负终身责任。

本施工组织设计共分十二章,为方便业主和有关专家了解本施工组织设计,以提出宝贵意见,进一步修改完善本施工组织设计,现将施工组织设计编制内容作扼要说明。

l、为体现我公司质量方针——为用户服务的精神,我司在第一章对质量、工期等方面做出了慎重承诺。

2、一流的工程必须要有一流的管理人才和一流的作业队伍,本施工组织设计第三章对项目经理、技术负责人、主要施工管理人员和劳动力配备做了详细的介绍,但本技术标内容为暗标,在此管理人员管理名单不作说明,详细内容见明标。

3、本工程规模较大,做好本工程必须配备精良的机械机具设备和操作队伍,在施工组织设计第四章对主要施工机械的配置、选型、定位做了详细的阐述。

4、工程开、竣工日期和工程进度目标的控制也是业主关心的重要方面,在本施工组织设计第七章对施工进度计划做了详细的安排,并制定了相应的工期保证措施。

5、施工场地的合理布置是工程施工有条不紊进行的前提,是文明施工、安全生产的保障,在第十章对施工场地的机械、临建、堆场、绿化和Cl设计做了详细的规划,并附临时用地图表。

6、结构工程施工是高层建筑最重要的部分之一,也是施工单位实力的体现,在本施工组织设计第五章对主要分部和分项工程的施工方案做了详细的介绍。

7、质量保证必须贯穿于整个工程施工过程的每一个环节,工程施工过程就是质量保证的过程,本施工组织设计第六章对本工程质量保证体系和保证措施进行了详细的说明,并在本章第五节详细介绍了质量通病和预防措施。

8、按我公司进度计划安排,本工程施工将经过雨季和冬季,对工程质量、安全等提出了更高的要求,在本施工组织设计第五章对季节性施工措施进行了详细的阐述,施工前将另行编制更为详细的单项作业指导书。

国税局施工组织设计(P=144)

第一章方案说明本工程施工组织设计编制依据:●招标文件及设计图纸●国家安装工程施工验收规范及质量评定标准编制的指导思想是以工程的“质量、进度、安全”为核心,在组织机构、施工措施、安全生产上进行了组织落实,本技术文件将作为今后指导施工生产的依据。

该工程将列为我公司在佛山地区的重点工程,实行以合同工期为目标的项目法施工,全面履行合同,保竣工、保质量、保售后服务。

●工程概况本综合大楼由广州市设计院负责设计,位于风景优美的千灯湖畔,建筑面积36000m2,由地下室车库两层、一层及夹层多功能的会议、办税、餐厅等组成二层及以上为标准办公区域,框架-剪力墙结构、地下二层,地上八层。

为一类建筑物。

工程建成后,是集停车、办公、大厅、多功厅等为一体的多功能性工程。

●工程范围及特点本施工组织设计包括动力照明系统、消火栓系统、自动喷淋系统、气体灭火系统、消防报警、广播(包括事故)系统、给水系统、通风、空调、应急排风系统等安装调试。

该工程质量要求高、多专业配合和交叉作业多。

●工程施工指导思想为了使本工程能够保证各个方面都达到合同要求,并尽善尽美,按照我公司质量方针和质量目标要求,以工程合同为依据,全面地搞好工程项目施工全过程的管理,竭诚为业主提供更多更好更可靠的优质服务,争创一流质量和一流的施工进度。

为能达到加强管理、质量一流的目的,我们指定本公司有丰富施工经验的同志担任安装项目经理,在项目部领导之下,实行安装项目经理负责制。

同时,本公司还要求我单位的全体工作人员必须时刻注重自己的精神面貌,以一个积极向上的精神与工作态度来对待本工程的施工。

在施工人员调配方面,以服从工程需要为准则,保证足够施工人员在合同期内完成安装工作。

本公司驻现场项目经理部的所有人员在工程进行过程中,随时受业主及监理的检查与监督,在保证人员的同时,我方还提供本公司最先进、最优化机具,提供质优价好的材料及设备,以求“人、机、料”的统一。

在施工过程中,我方会在业主及监理的统一指挥下,与土建、装修单位紧密配合,相互协调,保持与平行单位的友好合作,尽量减少工作中的磨擦。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安徽省国家税务局综合业务办公用房工程施工组织设计安徽水利开发股份有限公司省国税局项目经理部二O一一年九月二十八日目录第一章工程概况及编制依据 (3)1.1工程概况 (3)1.2编制依据 (4)1.3成果目标 (4)第二章施工现场规划与总平面布置 (4)2.1施工总平面布置原则 (4)2.2布置概况 (4)第三章施工组织体系及施工总进度计划 (6)3.1项目施工组织机构 (7)3.2施工组织体系 (7)3.3工期计划 (7)第四章主要施工方法和措施 (8)4.1施工测量 (8)4.2土方开挖 (9)4.3土方回填 (10)4.4模板工程 (11)4.5钢筋工程 (12)4.6混凝土工程 (13)4.7砌体工程 (14)4.8抹灰工程 (15)4.9屋面工程 (15)4.10水泥砂浆楼地面 (17)4.11外墙外保温方案 (18)4.12脚手架施工方案 (18)4.13塔吊安拆施工方案 (18)4.14水电施工方案 (18)第五章风险及控制措施 (19)5.1技术风险 (19)5.2质量风险及控制措施 (19)5.3安全风险及控制措施 (19)5.4技术风险及控制措施 (20)第六章项目管理人员、特种工种上岗证书 (20)第七章附件、附图 (21)第一章工程概况及编制依据1.1工程概况序号项目内容1 工程名称安徽省国家税务局综合业务办公用房工程2 工程地址合肥市滨湖新区徽州大道与中山路交口东北角3 建设单位合肥市重点工程建设管理局4 设计单位北京炎黄联合建筑设计有限公司5耐久年限50年场地类别一类抗震等级二级防火等级一级抗震设防烈度7度防水等级二级6 建筑层数地下一层,地上27层。

7 建筑面积总建筑面积25817平方米8 结构形式基础为筏板基础,主体为框剪结构。

9 工期总工期为540日历天。

10 合同造价5614万元11 质量目标确保所有工程合格,争创“琥珀杯”、“黄山杯”。

12 安全文明目标确保不发生四级以上伤亡事故和重大机械设备事故、火灾事故。

确保合肥市安全文明示范工地,争创省级安全文明示范工地。

1.2编制依据1.2.1建设工程施工合同。

1.2.2国家及行业现行的技术规范、规程及标准、图集等;安徽省及合肥市关于建筑施工的有关文件、规定。

1.2.3安徽水利开发股份有限公司按“质量、环境和职业健康安全”系列标准编制的《质量、环境和职业健康安全管理手册》、《质量、环境和职业健康安全管理程序文件》、《企业标准》。

1.2.4现场踏勘资料及图纸答疑。

1.2.5施工图纸及施工图预算书。

1.2.6招标文件及建设单位对该工程提出的施工工期、质量、安全要求等。

1.3成果目标1.3.1质量目标:工程质量合格。

1.3.2工期目标:合同工期540个日历天。

1.3.3安全目标:本工程施工期间不发生重伤以上工伤事故,月轻伤频率低于0.41‰;不发生直接经济损失累计超过3000元的机械设备、火灾和爆炸事故;坚决杜绝触电事故发生;三类人员、特种作业人员及全员三级安全教育面全部达到100%。

确保本工程为合肥市安全文明“示范工地”,争创“省级安全质量标准化工地”。

1.3.4 环境管理目标:不发生环境污染事件。

第二章施工现场规划与总平面布置2.1施工总平面布置原则现场的平面布置,要以既能满足工程施工需要、又符合创建文明建设工地为前提,充分利用现有对外交通自然条件,综合考虑主体工程规模、施工方案、工期等因素,按照招标文件要求和相应的规范标准,因地制宜、有利施工、方便生活、易于管理、安全可靠、经济合理地规划生产生活区、对内对外交通、供电供水、堆场等。

具体的布置详见施工总平面布置图。

2.2布置概况2.2.1搅拌站及料场布置①搅拌系统是工程施工的心脏,根据工程概况并结合施工现场的实际情况,为了保证施工进度和混凝土的质量。

我们采用商品混凝土,同时在现场适当位置布置一台滚筒拌和机,用于砂浆拌和,以及零星混凝土的搅拌和二次结构混凝土拌合,保证工程顺利进行。

②砂石料堆放场地在拌和站附近就近堆放,不同种类,不同规格的材料分开堆放,中间设1米高隔墙,地面提前硬化。

材料场面积根据砼浇筑量确定,用装载机堆高2.5—3M,黄砂料场80M2,可储存300T,石子料场面积120M2,可储存500T。

③砖堆放场地:就近堆放原则。

2.2.2木工房布置模板主要采用木模,木工房主要是用来按设计图纸加工组合成定型模板储存备用,以及现场拆卸钢、木模的整修和涂隔离剂,零配件的储存与整修。

木工场布置2台圆锯机,2台木工刨床,场地面积120M2,其中木工工具房2*40=80M2。

同时配备手提电锯等电动设备。

施工时根据工程进度,周转材料按计划结合场地及天气情况陆续进料,就近堆放,保持道路畅通。

2.2.3钢筋加工场布置钢筋加工场地布置紧靠主干道,配备电焊间,配料弯制间等场地及弯曲机、切断机、卷扬机及拉伸设备。

原材料场和成品堆场分割开,设支架并覆盖插标签分规格存储。

根据现场情况,配备7.5Kw切断机2台,3.5Kw钢筋弯曲机2台,3.0Kw钢筋调直机1台,配备交流电弧焊机2台,钢筋场面积800M2。

2.2.4临时用房现场建水泥库2间100 m2,值班室1间25 m2,临时仓库一间40 m2,试块养护室20 m2,现场办公用房270 m2,职工用房650 m2。

2.2.5排水本工程基础施工期间,要考虑下雨的可能性及地下水所造成的积水。

故在基坑开挖后,沿四周挖排水沟,并在四角设集水井,同时配备沉淀设施,污水经处理后排入市政污水管网。

2.2.6施工供水供电①施工用水生活、生产用水采用自来水,场地内用PP-R管接入各用水点;施工废水从道路西侧的明沟排至沉淀池,经沉淀后排至业主指定位置。

②施工用电直接从业主提供的配电变压器下接线,工地设一配电房,分三路电缆埋设,一路至木工场、拌和站、钢筋场,二路至施工主楼、三路至办公、生活区。

根据用电平衡计划,用电量为296KW,现场变压器容量满足要求。

根据正常施工时使用系统所需用电,特做出用电平衡,详见表用电设备平衡表。

施工用电平衡表用电设备数量KW/台总容量KW 备注塔机63/TM 1 34.5 34.5人货电梯 1 22 22电焊机 2 20 40对焊机 2 100*0.8 160钢筋弯曲机 4 3 12钢筋切断机 4 3 12砂轮机切割机 1 2.2 2.2砂轮机 1 0.5 0.5台钻 1 0.5 0.5调直机 2 5.5 11行灯变压器 2 2 4管形镝灯 2 3.5 7碘钨灯20 1 20生活及办公区20振动器 5 1.5 7.5圆盘锯 1 5.5 5.5水泵 5 2.2 11合计用电369.7*0.8=295.762.2.7主要施工设备本工程共1栋楼和人防地下车库,配备人货电梯1部,塔吊1台。

2.2.8办公通讯本工程办公区彩板临时活动房,内设项目经理室、施工计划科、质量安全科、设备器材科、财务核算科、综合办公室。

现场配置直拨电话一部,电脑5台,手机每人一部,与外部及时联系。

第三章施工组织体系及施工总进度计划3.1项目施工组织机构项目部按照公司的要求,结合本工程的实际情况, 遵照“质量、环境和职业健康安全”管理体系要求,以“项目法”要求的施工规则组建了“安徽水利开发股份有限公司省国税局项目经理部”。

董传明担任项目经理,杨垒担任项目执行经理,刘通担任项目副经理,胡广超担任项目技术负责人,项目部设项目经理室、施工计划科、质量安全科、器材设备科、财务核算科、综合办公室等。

3.2施工组织体系3.3工期计划本工程为综合办公楼,结合本工程的情况,充分挖掘内部人力、物力、财力,主任工程师:胡广超施工计划科 施工员:万新亮 测量员:檀运盛 质量安全组质量员:朱春兰 安全员:朱云珍王 正试验员:朱春兰设备器材组收料员:顾梅芳 仓管员:张兴桃 采购员:王 杰财务核算组 财务会计:杨守磊核算员:廖云生 后勤保障组办公室: 陈转宁项目执行经理:杨 垒 项目副经理:刘 通 项目经理:董传明一次主体结构班组二次主体结构班组水电、设备安装班组装饰装修班组最大限度地利用公司的资源优势,提高人的主观能动性,做到合理安排、精心组织,合同工期540天。

计划开工日期:2011年9月20日,计划竣工日期:2013年3月14日。

第四章主要施工方法和措施4.1施工测量4.1.1定位测量①在规划部门指导下,准确地定出建筑红线并在基坑外埋设永久性控制点,为了防止控制点被破坏,使用经纬仪把控制点投测到周围永久性建筑物上,作为基础放线和竣工验收依据。

②依照建筑红线及城市规划部门提供的桩位点,根据现场实际情况,选用角度交汇法进行坐标引进和高程引进,定出各轴线控制点,并用轴线平移法进行校核,建立平面控制网,作为各轴线及高程控制依据。

4.1.2基础轴线的测定。

距离各边细线3M处埋设轴线控制点,并引测到周围建筑物上。

当需确定某轴线时,首选把经纬仪架于该桩所在轴线的控制点上,并利用周围建筑上控制标志,校核控制点。

再在确定控制点未遭破坏情况下,根据图纸放出本轴线,其他平行轴线利用钢卷尺排出并校核。

4.1.3结构工程测设①轴线竖向投测。

在一层楼内设置控制点,建立控制线,作为细部放样的依据。

具体操作步骤为:首先在一层内部选定不受施工干扰的四个点,作为轴线控制基准点,在各楼层面浇筑混凝土时,对应于这4个控制点的位置处预留250mm×250mm垂线投递孔,并在留孔处四周砌设20 mm高阻水圈。

投测时,掀开轴线控制洞口盖板,在轴线控制基点处架设自动按平垂准仪(精度:1/20万),对点,在待测点天顶上方设置目标分划板,固定之后,将仪器调焦,使目标清晰,•测试人员通过对讲机指挥楼面上人员移动分划板,•使分划板上十字丝与仪器十字丝交点重合,同理测出其它点。

然后用J2光学经纬仪在待测楼层上投点,校核弹线,放出“井”线,通过角度与距离校准后(角度闭合不超过20″,边长误差不超过2mm),•逐步定出建筑物的各轴线和细部尺寸。

②高程竖向传递首先通过水准仪把±0.00控制点引测到塔吊或提升架的架体上,再用长钢卷尺在塔吊架体上标出各楼层相应位置。

最后再用水准仪引测到相应楼层,弹出各楼层50cm 线,作为各楼层控制高程线。

平面放线顺序为:轴线控制线→墙柱处边线→砖墙边线→门洞口线→自检→报检复核。

竖向标高传递顺序为:墙柱50cm水平线→梁板底模控制线→梁板砼上口线。

4.2土方开挖4.2.1施工方法1、施工流程。

开挖顺序(遵循先深后浅,先远后近);由于现场场地不足,弃土堆场地点在滨湖中山路与庐州大道交口,回填土由堆土地运回。

运输道路利用现场施工总平面布置图的临时道路。

土方开挖从一头开始开挖,实行分层开挖,分层土钉支护,人工配合清理余土。

2、施工工艺。

由于本工程四周无建筑物,基坑三面邻现场施工道路,根据地质勘查报告得知基坑开挖底面无地下水。
