井下皮带机检修安全技术措施讲解
皮带区日常检修通用安全技术措施2023

皮带区日常检修通用安全技术措施一、皮带区日常检修停送电措施1、井下电气作业人员必须熟悉掌握所管辖范围内供电系统的供电方式及线路,检修、维护机电设备时,停送电人员必须由井下电气作业人员执行,且必须经专门的安全技术培训和考核合格,由省级煤矿安全培训主管部门颁发《中华人民共和国特种作业操作证》后,方可上岗作业;2、停电时必须严格执行停送电制度,严格执行摘挂牌制度,使用好公司统一印发的“有人作业,禁止合电”的停电牌,停电时必须将所检修设备的上一级总开关打零位并闭锁,并将自己的“停电牌”挂在总开关的闭锁栓上;3、凡在电气设备上停电工作时,在停电后工作前必须进行验电放电和接装地线工作。
在停电而未接装地线的设备上工作,应视为带电工作。
4、停电后必须选用与所验电压等级相符的验电笔对线路及设备进行验电,无问题后方可进行下一步操作;5、停电后必须做好验电、放电工作,验放电完毕后,用一根导线将所检修的开关电源侧的三相电进行封地,严格执行一人操作一人监护制度,严禁单人作业;6、接装地线必须由二人进行,装、拆地线均须戴绝缘手套,如刀闸一侧带电,严禁登上刀闸或其他构架装接地线。
接地线时要先接地线端,然后再封已停电之三相导线端。
拆除时手续相反;7、已装设的接地线必须严格登记,如需交接班时,应逐一交待清楚,并说明装设地点;8、若采区变电硐室或其他配电设备,停电后接地确实有困难(如胶皮电缆、防爆开关或台式开关等),则工作现场可不接地。
但必须有保证不致误送电之安全措施;9、工作结束时,必须认真检查地线是否全部拆除,必要时用摇表检查(高压设备接地线若不是专用又不能编号保存并收回核对时,必须用摇表检查),情况完全正常后方准合电。
10、送电前必须检查确认所送电线路,确认无误后方可送电,如两组以上人员分别工作时,应各自悬挂自备之停电牌。
一组工作完毕见有他组之停电牌尚未摘除,绝对禁止合闸;11、因工作任务变动或其他原因,当班没完成停电检修工作时,必须将停电情况及未完成的工作在现场向下一班详细交待清楚。
井下皮带机检修安全技术措施讲解

井下皮带机检修安全技术措施讲解1.工作前的准备:在进行井下皮带机检修之前,首先需要对工作人员进行健康检查,确保人员身体状况良好。
同时,对工作人员进行必要的培训和教育,掌握相关的安全技能和知识。
还需要制定详细的工作方案和操作规程,并对工作人员进行工作指导。
2.关停电源:在进行井下皮带机检修时,必须先关闭电源,断开电源开关,确保井下皮带机处于停止状态。
同时,需要对电源进行绝缘处理,防止误启动电机。
3.检修区域的围护:为了确保工作区域的安全,需要设立明显的标志和警示牌,阻止非相关人员进入检修区域。
同时,需要对检修区域进行临时围护,设立安全护栏和保护网等防护措施,防止人员误入危险区域。
4.充分通风:在井下环境中,空气流通不畅,存在着有毒有害气体的危险。
因此,在进行井下皮带机检修时,要充分通风,确保室内空气的新鲜,并排除有毒有害气体。
5.使用个人防护装备:在进行井下皮带机检修时,工作人员必须佩戴必要的个人防护装备,如安全帽、防护鞋、工作手套、防护眼镜等,有效地保护自身安全。
6.避免操作错误:在井下皮带机检修过程中,工作人员必须严格按照操作规程进行操作,遵守操作规定,避免因操作错误导致事故的发生。
7.使用安全工具和设备:在进行井下皮带机检修时,需要使用专用的安全工具和设备,如梯子、安全绳、悬挂器具等,确保工作人员的安全。
8.井下交通管理:为了确保井下皮带机检修的顺利进行,需要进行井下交通管理,制定交通指引和交通标志,确保车辆和人员之间的安全通行。
9.及时清理作业面:在井下皮带机检修过程中,需要及时清理作业面上的杂物和污垢,保持工作区域的整洁和干净,减少事故的发生。
10.热力安全措施:如果井下皮带机在检修过程中需要进行热力操作,如焊接、切割等,必须先进行热力安全措施,防止火灾和爆炸事故的发生,避免伤害人员。
11.全面巡检:在井下皮带机检修完成后,需要进行全面巡检,确保设备没有残留危险物品、工具或碎片,以免对后续的生产运行产生不良影响。
煤矿井下安装皮带输送机安全技术措施及注意事项

煤矿井下安装皮带输送机安全技术措施一、安装前的准备1、技术性准备(1)要求地测科放出机巷皮带中心线及皮带机头滚筒中心线,定出皮带基础高度。
皮带中心线要求每间隔50米给一个点。
(2)准备好皮带安装技术资料。
2:设备准备:需安装的皮带各部件必须检修完好且数量够。
3:工器具准备:施工用工器具必须准备齐全。
4:人员准备:施工人员必须有专人负责,所有施工人员必须熟悉设备性能及工作原理。
二、安装方法:1、安装顺序:皮带机头及传动部→皮带中间架→皮带机尾段→穿皮带2、首先将皮带双层沿着机巷铺开,然后按照安装顺序进行铺设,皮带架安装好后将皮带接头做好并用通条连接并将中部皮带上架,同时将机头、机尾滚筒皮带穿好。
主副滚筒穿皮带时,首先应将电机供电接通,然后通过点动电机并经人力配合穿好皮带。
3、皮带安装中心线必须保证与测量放的皮带中心线相重合,以保证安装质量。
制做皮带接头时各皮带扣必须符合标准要求。
三、安全技术措施1、运输方法采用5T电机车和JD-11.4绞车配合运输。
2、皮带安装过程中起吊设备时必须遵守下列规定:(1)起吊工器具必须完好齐全。
(2)起吊前要进行试吊确保无问题后方可起吊。
(3)起吊设备下严禁有人工作行走或逗留。
(4)起吊工具器必须有专人检查。
3、穿皮带时应注意,点动皮带时滚筒范围内不得有人作业以防发生意外。
4、皮带安装结束后,经检查无问题并在皮带保护和信号齐全完整的情况下进行试运转。
5、皮带试运转时必须由熟练的皮带司机操作,机头机尾每处不少于三人,中间段要求每间隔100米有一人监护。
试运转人员必须服装整齐,袖口等要求扣好。
试运转过程中发现问题要及时停机处理。
煤矿井下安装皮带输送机技术措施

DSJ-80型皮带安装、延伸、检修、回收安全技术措施1、皮带安装、延伸(1)作业前班长及验收员必须亲自认真检查所有施工工器具完好,不得使用带病工具。
(2)作业前必须认真检查施工处的支护和通风状况,时刻保持作业地点的退路畅通。
(3)拆、接皮带时,皮带张紧绞车松动或张紧过程中,作业人员应处于皮带护网外侧,同时观察绞车运转过程,遇到紧急情况需停机及时处理。
(4)靠帮放置的容易倾倒的皮带设备部件,必须用双股8#铅丝将其与帮梯子梁捆绑牢固,堆放材料高度不得超过1.5m。
(5)组装拆卸皮带作业时,皮带开关必须打在闭锁位置,悬挂停电牌,执行专人停送电制度。
(6)拆、接皮带要严格约定停、开、松、紧的信号联系方法。
(7)续接、裁减皮带或铆卡时,开口、接口位置应选择距传动滚筒不少于10m的位置进行。
(8)拆皮带或进行铆卡前,必须将皮带松至合理程度方可进行。
(9)开启皮带或张紧绞车要由专职司机操作,检修时由机电工操作,皮带电气作业要按电器防爆标准规定执行,杜绝失爆。
(10)起吊或运输皮带机设备要严格执行“设备起吊安全措施”中内容相关规定。
(11)进行穿接皮带、钢丝绳等作业时,人员要协力配合,避免动作不协调发生伤人事故。
(12)进行皮带试运转工作时,跟班队干要现场全面监护,及时调整皮带跑偏,有问题时及时打信号示意停机并处理。
(13)皮带安装试运行正常后,要完善四保护两装置、声光信号装置、喷雾装置,皮带机头在行人侧安设防护网,机尾安装防护罩,经机电科验收合格后方可正常投入运行。
(14)皮带机尾护罩在移机尾时必须保证完好,机头底座采用40型溜链配合地锚固定,机尾要采用钢丝绳、打设地锚固定。
(15)在机尾底皮带上安设一道清煤器。
2、皮带检修(1)日常维护的现场负责人为当班班长,安全监护人为跟班队干;(2)皮带维护工必须严格执行作业规程、煤矿安全规程和岗位作业标准化标准;(3)大型检修项目(包括更换电机、减速机、主动滚筒、更换皮带)或多点平行操作时,必须设现场负责人和安全监护人,现场负责人由当班班长担任,安全监护人由跟班队干担任;(4)皮带维护工从事日常检修工作时不得少于2人,并应与司机配合作业;(5)在距检修地点20m风流中,瓦斯浓度达到1%时,严禁送电开机,严禁检修开关;瓦斯浓度达到1.5%时,停止一切工作并切断电源;(6)检修和搬迁电器设备时必须切断电源,悬挂停电牌,做好验放电工作,严禁带电作业;(7)检修期间专职电工负责切断电源,闭锁开关,同时应严格看守,未经现场负责人许可,严禁随意停送电;(8)在转载点的机头或机尾检修时,检修负责人应通知专职电工切断上部或下部运输机电源并悬挂停电牌;(9)检修期间或检修完毕后送电开机时,必须有检修负责人向机头或机尾发信号通知所有人员撤至安全地点方可由其通知专职电工送电开机;(10)检修期间或处理事故时确需反向运行时,检修人员必须向司机说明情况并经检修负责人同意,方可按规定信号点动倒车。

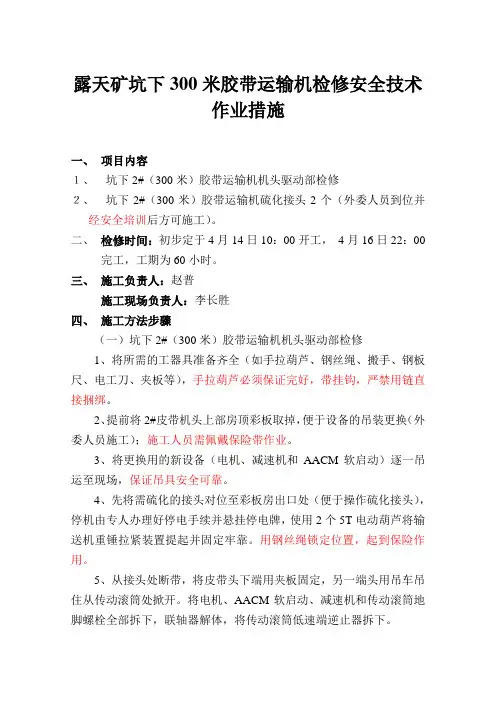

露天煤矿坑下300米胶带运输机检修安全技术作业措施

露天矿坑下300米胶带运输机检修安全技术作业措施一、项目内容1、坑下2#(300米)胶带运输机机头驱动部检修2、坑下2#(300米)胶带运输机硫化接头2个(外委人员到位并经安全培训后方可施工)。
二、检修时间:初步定于4月14日10:00开工,4月16日22:00完工,工期为60小时。
三、施工负责人:赵普施工现场负责人:李长胜四、施工方法步骤(一)坑下2#(300米)胶带运输机机头驱动部检修1、将所需的工器具准备齐全(如手拉葫芦、钢丝绳、搬手、钢板尺、电工刀、夹板等),手拉葫芦必须保证完好,带挂钩,严禁用链直接捆绑。
2、提前将2#皮带机头上部房顶彩板取掉,便于设备的吊装更换(外委人员施工);施工人员需佩戴保险带作业。
3、将更换用的新设备(电机、减速机和AACM软启动)逐一吊运至现场,保证吊具安全可靠。
4、先将需硫化的接头对位至彩板房出口处(便于操作硫化接头),停机由专人办理好停电手续并悬挂停电牌,使用2个5T电动葫芦将输送机重锤拉紧装置提起并固定牢靠。
用钢丝绳锁定位置,起到保险作用。
5、从接头处断带,将皮带头下端用夹板固定,另一端头用吊车吊住从传动滚筒处掀开。
将电机、AACM软启动、减速机和传动滚筒地脚螺栓全部拆下,联轴器解体,将传动滚筒低速端逆止器拆下。
6、用70T吊车逐一将电机、AACM软启动、减速机和传动滚筒吊出厂房,将准备好的传动滚筒吊至机头固定好,拆下的低速端逆止器安装到位。
7、用70T吊车按顺序将减速机、AACM软启动和电机吊至厂房内并摆放到位,联轴器对位调整并紧固各部地脚螺栓。
8、电机接线,由专人送电、接电试车(必须提前确认电机不反转)。
驱动部试车正常后,再停机由专人办理好停电手续并悬挂停电牌,开始进行皮带接头硫化。
(二)坑下2#(300米)皮带粘接硫化2个接头1、提前将硫化设备及有关配件材料运至现场待用,硫化机经调试正常。
2、用70T吊车将掀开的皮带穿过传动滚筒,接头对好位后,上端头固定夹板(预留好做接头的皮带)。
煤矿井下安装皮带输送机安全技术措施及注意事项

1106上顺槽安装皮带输送机安全技术措施根据矿井工作安排,为满足采区接续生产需要,决定在1106上顺槽安装一台皮带机。
为确保安装期间人员及设备的安全,特制定如下安装安全技术措施,望掘进队认真贯彻执行:一、运输、安装、起吊安全技术措施1、装车时,严禁车辆超高、超宽或偏载,并中间捆绑固定必须牢固、可靠。
2、在运输过程中,绞车运行范围内严禁有人;且在运输联巷口处安排专人设置警戒,绞车作业时严禁人员进入。
3、使用绞车运输前,由带班副队长负责检查钢丝绳完好情况,如有断丝,磨损超限,严重打折等现象的钢丝绳禁止使用,及时更换。
4、绞车停机时,绞车司机必须把开关手把打到零位。
5、运送物料发出开车信号时前,带班副队长必须检查装载物料无超高、超宽、偏载严重现象,确认无有翻车危险时,方可发信号。
6、人工搬运设备部件时,做好自保互保工作。
杜绝碰手碰脚现象发生,确保安全运输。
7、两人或两人以上抬设备时要两脚必须走稳,严防蹬空。
8、起吊设备大件必须选择在顶板完好的地点搭设专用锚杆进行起吊,起吊装置应悬吊牢固,使用可靠。
9、起吊操作时,人员应避开设备倾倒、滑动方向,站在安全位置,闲杂人员严禁在场,同时由跟班副队长现场指挥,对捆绑、悬吊情况进行检查,并注意监护顶板及起吊设施,发现问题必须立即处理。
10、为确保安全起吊装置严禁超载起吊。
11、起吊物体要捆扎牢固,起吊重物下严禁站人或人的任何部位不得处于重物下方。
12、起吊重物必须作到垂直起升,不许斜拉重物。
二、铺设皮带安全技术措施1、皮带铺设时,严格按照生产科给定的皮带中线。
皮带安设标准做到平、直,上,下托辊齐全有效,清扫器符合规定,机头封板、机尾护栏齐全可靠。
2、皮带部件按照机尾、中间架、机头、皮带的顺序进行运输,运输到指定地点后按照运输顺序沿巷道将设备部件摆开。
3、皮带机按照机头、中间架、机尾、皮带的顺序进行安装,各滚筒中心线与皮带机中心线成一条直线。
4、皮带机各部件安装均达到要求,固定地脚螺栓和拧紧各联接螺栓,各联接螺栓应牢固可靠。
煤矿井下皮带机道清理安全技术措施

措施编号:PDGQ-2018-03-03井下主运皮带机道日常清理安全技术措施施工时间:施工地点:施工内容:日常清理皮带机道积煤施工负责人:安全负责人:一、清理前准备1、提前由技术人员统一组织学习安全技术措施,每次清理施工前由施工负责人做好分工,讲清安全重点,做到分工明确、责任到人。
2、清理人员下井前要进行班前排查,确保身体健康、精神良好才可下井参与施工,下井前要佩戴好劳保用品,带好清理工具,温度偏高的皮带机道清理要带足饮用水。
3、清理施工前要先对现场顶帮及路道状况等进行隐患排查,发现问题先整改、后施工,并熟悉一下周边环境及机道清理作业环境,确保施工环境安全可靠,清理施工期间人员合理采取应急措施。
二、施工安全技术措施:1、每部皮带清理施工前,施工负责人提前与当部皮带机头机尾司机、机道内修护单位、皮带各搭接卸载点联系好清理事项和工作任务,当部皮带机开关停电、闭锁、挂停电牌,西二皮带机道清理时还要将西二猴车开关停电、闭锁、挂停电牌。
2、每部皮带机道内均设有沿线急停开关,每部皮带清理时拉开当部皮带清理地点的沿线急停开关,增加防护功能(需要启车时,急停开关必须复位)。
3、清理施工由施工负责人统一指挥、统一联系,施工人员服从指挥、有序施工,清理时注意身边其它人员,做到“四不伤害”,尤其注意在清理过程中与前后人员保持足够安全距离,施工工具方向严禁迎面对着别人,以防伤人。
4、施工人员在皮带机道上下作业时须注意积水及碎石,防止脚下打滑摔倒,如发现有异常情况,及时发出警报通知其它人员(喊话或使用矿灯)。
5、施工人员在清理时一定要找好可靠的地点站位,清理及机道行走时注意顶帮锚杆头或锚索头等,以防被刮伤,清理皮带机里帮积煤时注意皮带下是否有大块矸石,及时放牢靠或破碎,防止矸石滚动伤人,在工作期间严禁喜耍打闹。
6、施工人员在清理时要时刻注意皮带机道上山方向情况,防止滚下碎石伤人,多人抬物料、大块矸石时要统一口令,同起同落,防止挤手砸脚。
井下皮带机检修安全技术措施(正式)

编订:__________________单位:__________________时间:__________________井下皮带机检修安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-4301-93 井下皮带机检修安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况开拓三区目前有三个岩巷掘进队伍,分别为301队、302队、303队,三个施工队同时使用多部皮带机,为了日常检修的安全,保证皮带机的正常运行,不延误生产,更好的检修与保养皮带,特制订此措施。
二、一般要求1、井下皮带检修所有项目均必须做到停电、闭锁、挂警示牌。
严禁在设备运转中进行检修和清理。
不得带电检修、搬迁电气设备和电缆。
2、皮带机检修人员必须熟知自己的职责范围,熟练掌握所维修皮带机的技术性能、结构原理、操作方法、检修工艺和完好标准,并了解作业环境及相关设备的配合关系。
3、皮带机检修人员上岗前必须佩戴好劳动防护用品,特种作业人员要持证上岗。
4、作业前,检修作业负责人必须到达作业现场,察看作业现场的支护及作业环境安全情况,确认无安全隐患后,方可开始作业。
5、作业前,检修作业负责人要对所用的各种工器具、材料备件做充分准备,保证齐全完好,严禁使用带有隐患的工器具。
6、作业前,要由检修工作负责人向有关人员讲清楚工作内容、步骤、人员分工和安全注意事项,作业过程中要与皮带司机相互配合好。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1米及以下皮带机检修安全技术措施一、工程概况开拓三区目前有三个岩巷掘进队伍,分别为301队、302队、303队,三个施工队同时使用多部皮带机,为了日常检修的安全,保证皮带机的正常运行,不延误生产,更好的检修与保养皮带,特制订此措施。
二、一般要求1、井下皮带检修所有项目均必须做到停电、闭锁、挂警示牌。
严禁在设备运转中进行检修和清理。
不得带电检修、搬迁电气设备和电缆。
2、皮带机检修人员必须熟知自己的职责范围,熟练掌握所维修皮带机的技术性能、结构原理、操作方法、检修工艺和完好标准,并了解作业环境及相关设备的配合关系。
3、皮带机检修人员上岗前必须佩戴好劳动防护用品,特种作业人员要持证上岗。
4、作业前,检修作业负责人必须到达作业现场,察看作业现场的支护及作业环境安全情况,确认无安全隐患后,方可开始作业。
5、作业前,检修作业负责人要对所用的各种工器具、材料备件做充分准备,保证齐全完好,严禁使用带有隐患的工器具。
6、作业前,要由检修工作负责人向有关人员讲清楚工作内容、步骤、人员分工和安全注意事项,作业过程中要与皮带司机相互配合好。
7、检修工进入现场后,要与所维修设备及相关设备的司机联系。
需要停机作业时,必须将设备开关停电闭锁,并挂警示牌。
处理故障时,要先确认故障的部位和性质。
8、作业人员要听从指挥,遵章作业。
两人以上作业,要前后左右互相照应好,动作协调一致,搞好现场互联保工作。
9、检修作业,需进入机头(尾)各部划定的“禁区”时,必须将皮带机开关停电闭锁,并挂警示牌。
在煤仓口周围等有坠落危险的区域作业,必须系好安全带,并有专人监护作业人员的安全。
10、检修作业需要反向开动皮带时,必须是点动开机,并要派专人站在电机、减速器的侧帮(能观察到驱动滚筒的地方),观察反转情况,禁止站在电机、减速器上观察,出现异常时,应紧急停机处理。
11、人员站在机架上或机身内作业时,必须将皮带机开关停电闭锁挂牌。
12、在地沟槽等空间狭小的地方检修时要确保地沟槽内无积矸积水。
13、起吊作业时要严格执行顾北矿《手拉葫芦使用管理规定》。
14、每次作业完毕,必须将现场的工具、材料、杂物等清理干净,摆放整齐,并指定专人检查,确认无问题后,方可试机。
15、起吊重物使用的锚杆,由专人进行打设,并有人监护,打设人和监护人要留名,严禁失锚。
三、检修作业内容及安全措施(一)、更换滚筒作业1.作业程序:1.1联系机头人员开动张紧绞车松开皮带确保皮带没有张力。
1.2将皮带机开关停电闭锁挂牌后,在适当位置用锁具把上、下皮带锁牢。
从滚筒处裁断皮带,将皮带头拖到一旁,用钢丝绳绑牢,露出坏滚筒。
1.3卸开滚筒两端支承架上的螺丝,人工将坏滚筒抬出或用相应规格的手拉葫芦、绳套、环链将坏滚筒吊出机架,好滚筒安上,然后再将皮带头对接合茬,卸掉皮带锁具,张紧皮带,进行试转。
1.4在更换机尾滚筒时也可将皮带放松,用手拉葫芦从机尾滚筒处将皮带机上层皮带吊起,露出损坏的滚筒,人工将坏滚筒抬出,更换安装上好滚筒。
1.5若最后皮带断口两端拖拢不到一块,可在中间加一同宽度短皮带将皮带接头对接合茬,并张紧皮带。
2.安全注意事项:2.1两人以上(含两人)搬运物料时要联系好,抬放要一致,以防配合不好伤人。
搬运物料时,搬运人员要避免手脚处于滚筒下方,以免搬运过程中滚筒意外坠落伤人。
2.2在煤仓口及漏矸眼口附近3米内作业时,作业人员必须佩戴好保险带,并生根牢固。
施工时要有一人监护。
2.3起吊作业时起吊点要牢固可靠,严禁超负荷及单链起吊。
2.4滚筒在地上放置时,必须随时用道木支稳支牢,防止滚筒滚动伤人。
(二)、更换电机、减速器作业1.作业程序:1.1将皮带机开关停电、闭锁,并挂警示牌。
1.2根据电机、减速器的重量选用相应规格的手拉葫芦、绳套将电机或减速器吊住,人工卸开各联接部位的螺丝,将坏设备吊离一旁,并支稳支牢。
1.2.1将手拉葫芦挂于起吊点上起吊电机、减速器,利用手拉葫芦,绳套相互配合,交替改变起吊电机、减速器的运动方向,将电机、减速器吊至适当位置,不得影响好电机、减速器的更换。
1.3将好设备及相关部件按照《机电设备完好标准》全面检查一遍,确认无问题后方可起吊,按拆卸顺序的反序,安装好设备,并送电试转。
2.安全注意事项:2.1起吊作业时严禁起吊点要牢固可靠,严禁超负荷及单链起吊。
2.2更换电机减速器时,对于悬浮式驱动系统,必须有专人检查电机、减速器、偶合器与皮带机驱动部连接部位是否牢固可靠、符合要求,确认无问题后方可试转。
2.3双机更换电机时,必须先进行单机点动试转,全部为同一转向后方可正常开机。
2.4电气甩搭火要严格执行停送点制度,杜绝电气失爆失保。
(三)、更换皮带作业1.作业程序:1、在车辆前后两端用专用掩车木掩牢车辆或用钢丝绳将车辆锁固在轨道上,为防止在卸车时车辆发生侧翻,在车辆四周垫实道,人工用棕绳将皮带卷从平板车上拖下,或者用手拉葫芦、绳套将皮带卷卸车。
2、在有绞车牵引的地方,将绞车钩头锁固在皮带一端,开动绞车将皮带展放开至更换位置。
3、在无绞车牵引处将专用穿杆穿入皮带卷心,用手拉葫芦、绳套吊住穿杆,将皮带卷吊离地面约100mm。
4、人工将皮带卷托运展开至更换位置。
a、在皮带中部上带:1、把皮带上的矸石拉空,将被更换皮带的前两端卡口开至上皮带处,将皮带机开关停电挂牌闭锁。
2、开动张紧绞车将皮带放松,将需要更换的皮带卡口两端5米处用18.5mm钢丝绳配合皮带板卡锁牢。
3、在被更换皮带前后端卡口处裁断皮带,人工将旧带翻下,再人工合力将新皮带面翻上皮带机,在更换的皮带前后端钉卡,连接好皮带。
4、紧张紧绞车,拉展皮带后,卸掉皮带板卡,点动皮带,看皮带松紧度在适当开张紧绞车张紧皮带。
b、在皮带机尾上带:1、把皮带上的矸石拉空,将被更换皮带的两端卡口开过机尾滚筒,松张紧绞车,降低皮带张力。
停电闭锁皮带机开关,并挂警示牌。
2、拆除机尾护栏,斜巷时在被更换皮带的前后卡口10米处用18.5mm钢丝绳配合皮带板卡将皮带锁牢,施工点要距离驱动装置及机头位置20米以外(新安装的皮带机长度不够时,可根据现场条件适当缩短距离)。
3、从被更换皮带前后端卡口处裁断皮带,人工将旧皮带翻下皮带机,再将要更换的新皮带人工合力翻上皮带机,在更换的皮带前后端钉卡,连接好皮带。
4、紧张紧绞车,拉展皮带后,卸掉皮带板卡及锁具(钢丝绳),点动皮带,看皮带松紧度在适当开张紧绞车张紧皮带。
c、回收旧皮带:1、在皮带机头回收:利用皮带机运输将更换下来的皮带运至皮带机头回收点,将皮带的一端翻下皮带到地面上,全体回收人员站在回收皮带的两侧,在皮带点动时,全体回收人员要动作迅速,将皮带串到回收点叠放好,再联系司机点动皮带3米,回收人员再将皮带叠放好,按以上步骤,直到全部回收完,再人工将皮带拖运至轨道巷装车。
2、在皮带中部回收皮带:人工将旧皮带面卷起或叠放好后再利用手拉葫芦将旧皮带面装车。
3、待皮带全部回收完,回收人员撤离皮带架,再次开起皮带机,调整皮带的张紧程度及跑偏情况,直到皮带机正常运转。
2.安全注意事项:2.1利用绞车展放皮带时,牵引用的钢丝绳直径不得小于12.5mm。
钢丝绳与皮带连接要牢固。
皮带牵引运行范围内严禁站人。
皮带周围2米内严禁站人。
牵引前将巷道牵引范围内的杂物清理干净,防止刮伤皮带面。
2.2绞车开停必须有声光信号或对讲机联系。
司机必须持证上岗。
2.3人工拖拽皮带卷时,皮带卷周围1米范围内严禁站人。
2.4人工展开皮带卷过程中,必须有专人站在安全地点监护手拉葫芦、绳套、起吊点的安全情况,发现隐患立即停止作业,待隐患排除后方可继续作业。
2.5人工展开皮带卷过程中,操作人员的手脚禁止伸入皮带卷内,防止挤伤。
2.6人工拖皮带过风门或拐弯时,在风门口和拐弯处必须有队干或班组长监护,防止挤伤人员,在过风门时禁止同时打开两道风门。
2.7开动皮带机带新皮带时,人员严禁站在叠放皮带处及皮带运动方向。
(四)、拉移皮带机机尾及综掘机托运重物作业1)使用综掘机拉移皮带机机尾作业1、作业程序:1.1把皮带上的矸石拉空,停机闭锁开关,并挂警示牌。
将缓冲架下及机尾的浮矸清理干净,减少拉移过程中的阻力。
1.2铲板放置底板位置,先将底板浮货铲净。
1.3综掘机倒到合适位置后,将牵引钢丝绳(或锚链)固定好,尽量朝帮部拉移(确保除尘风机S 弯不会刮到风筒)1.4将张紧绞车钢丝绳吐到张紧绞车后方盘好,确保拉移机尾时始终有余绳。
1.5由班队长安排专人监护张紧绞车和机尾,保持皮带处于松弛状态。
1.6向区内调度汇报,拉移机尾准备工作完成,可以拉机尾,经调度向值班区长汇报后,通知方可拉移机尾。
严禁边拉机尾边调节机尾的偏斜。
1.7机尾拉移到位后,停电闭锁,对机尾的歪斜,可用手拉葫芦进行调整,严禁边拉机尾边调节机尾的偏斜。
位置合适后,应打两组专用地锚(地锚要安排专人打设并留名),全长锚固,并用直径不小于18.5mm的钢丝绳将机尾锁牢,严禁将机尾钢丝绳固定在帮部支护锚杆上或支架棚子上。
1.8无问题后,方可涨紧皮带,涨紧皮带时,一人监护一人操作,当心张紧绞车钢丝绳跳槽等。
1.9皮带涨紧后,认真检查机头和机尾,确认完毕后,再次向值班室汇报,拉移工作完毕。
2.安全注意事项:2.1用综掘机拉移机尾时机尾拉移处与皮带机机头之间必须有可靠的信号联络,并设专职信号工传送信号,由施工负责人站在安全位置进行统一指挥,其他人员应站在警戒网外,钢丝绳回弹范围内严禁站人。
2.2拉移时出现拉力增大或拉不动时,必须立即停机,将牵引绳(链)松弛,并挂牌停电闭锁,排除卡阻原因,不得强行拉移。
处理过后方可继续拉移机尾。
2.3清理缓冲架下及机尾到综掘机之间的浮矸时,皮带机和综掘机必须停电闭锁。
2.4综掘机拉移时,钢丝绳必须生根固定在掘进机后部本体或专用固定耳上,严禁将绳(链)拴在油缸、油管或二运桥架上。
拉移时要有专人看护电缆,严防损伤。
2.5现场施工时要做到必须干活先相活,必须进行现场安全确认,必须向区内值班室报告,必须经区长或值班副区长同意,必须由班队长以上管理人员现场指挥。
2)不使用综掘机延皮带机机尾作业1.作业程序1.1把皮带上的矸石拉空,并将一道皮带接口开到机尾,停机闭锁开关,并挂警示牌。
1.2放松张紧绞车,降低皮带张力,斜巷作业时在距机尾20米处(新装皮带机长度不够时,可根据现场条件缩短距离)用18.5mm钢丝绳头配合皮带板卡将皮带锁牢,防止皮带滑移。
1.3拆开皮带接口,将皮带掀开露出机尾。
卸掉皮带机尾的的固定机尾的锚链或钢丝绳,人工或利用手拉葫芦牵引,将机尾运到延长的地点(移动距离较长时,可先装车,打运至移动地点)。
位置合适后,应打两组专用地锚(地锚要安排专人打设并留名),并用直径不小于18.5mm的钢丝绳将机尾锁牢,严禁将机尾钢丝绳固定在帮部支护锚杆上或支架棚子上。
