换热站安装施工方案

合集下载

换热站电气安装施工方案及方法

换热站电气安装施工方案及方法

换热站电气安装施工方案及方法一、方案内容(一)工程概述该项目是针对换热站的电气安装工程,旨在完成换热站电气设备的选型、布置以及工程施工等任务,以确保换热站的正常运行。

(二)施工目标1.确保电气设备的选型合理,满足换热站的工艺要求;2.保证电气设备的布置合理,方便日常维护和管理;3.保证电气设备的施工质量,确保系统的安全可靠。

(三)施工内容1.低压电气主线路的布线与连接;2.电动机的安装与接线;3.电气仪表的安装与接线;4.控制柜的安装与接线;5.照明设备的安装与接线。

二、施工方法(一)前期准备1.确定施工队伍:根据工程的规模和要求,组建专业施工队伍;2.准备施工资料:收集电气设备的技术规格书、施工图纸以及相关安装指导书;3.选购施工材料:根据需要,选购适合的电缆、电线、开关插座等施工材料。

(二)施工准备1.清理施工区域:对施工区域进行清理,确保施工区域的整洁,为后续施工创造良好环境;2.安装施工设备:安装施工需要的临时电源、电缆架、脚手架等设备;3.定位布线:根据电气设备的布置要求,确定低压电气线路的走向和布线方式。

(三)施工流程1.低压电气主线路的布线与连接:根据施工图纸的要求,进行低压电气主线路的布线,确保电缆、电线的敷设整齐、排列有序。

然后进行电缆与接线端子之间的连接、牢固可靠。

2.电动机的安装与接线:根据电动机的性能要求和施工图纸,进行电动机的安装,确保电动机的固定牢固。

然后进行电动机与配电柜之间的接线,接线时应按照接线图纸进行正确连接,保证电动机正常运行。

3.电气仪表的安装与接线:根据仪表的特性和要求,进行仪表的安装,并进行仪表与电源线的连接,确保仪表能够正常使用。

4.控制柜的安装与接线:根据施工图纸和控制柜的特性,进行控制柜的安装,确保控制柜的固定稳定。

然后进行控制柜内部的电器元件的接线,确保接线规范、正确。

5.照明设备的安装与接线:根据照明布置方案,进行照明设备的安装,确保设备的固定稳定。

小区换热站安装施工方案

小区换热站安装施工方案

一、项目概述项目名称:XX小区换热站安装工程项目地点:XX小区项目规模:换热站总面积约XX平方米,主要设备包括换热机组、补水泵、循环泵、除污器、仪表等。

项目目标:确保换热站安装工程顺利进行,达到设计要求,保证小区供暖质量。

二、施工准备1. 组织机构成立换热站安装工程领导小组,负责工程的总体协调和监督;设立施工队,负责具体的安装施工工作。

2. 技术准备(1)熟悉施工图纸,了解工程要求。

(2)组织施工人员学习施工技术规范、质量标准及安全操作规程。

(3)对施工人员进行技术交底,明确施工要点及注意事项。

3. 材料设备准备(1)按照设计要求,准备换热机组、补水泵、循环泵、除污器、仪表等设备。

(2)检查设备质量,确保符合国家相关标准。

(3)准备施工工具、材料,如:焊条、扳手、螺丝刀、线材、电缆等。

4. 施工现场准备(1)平整施工场地,确保施工环境安全、整洁。

(2)搭建临时设施,如:办公室、宿舍、食堂等。

(3)做好施工排水、照明、通风等设施。

三、施工工艺1. 设备基础施工(1)按照设计要求,开挖设备基础坑。

(2)检查基础坑尺寸、标高,确保符合设计要求。

(3)浇筑基础混凝土,确保基础稳固。

2. 设备安装(1)按照设备清单,核对设备数量、型号、规格。

(2)安装换热机组、补水泵、循环泵、除污器等设备,确保设备安装牢固。

(3)连接设备之间的管道、阀门、仪表等,确保连接正确、密封良好。

3. 管道安装(1)按照设计要求,安装管道。

(2)检查管道坡度、标高,确保符合设计要求。

(3)连接管道、阀门、仪表等,确保连接正确、密封良好。

4. 控制系统安装(1)安装控制系统设备,如:PLC、触摸屏、通讯模块等。

(2)连接控制系统设备,确保通讯正常。

(3)调试控制系统,确保控制系统运行稳定。

5. 系统调试(1)对换热站进行系统调试,确保设备运行正常。

(2)检查系统运行参数,确保符合设计要求。

(3)进行试运行,检验换热站的整体性能。

四、施工质量控制1. 严格按照施工图纸、技术规范和质量标准进行施工。

换热站(热力站)施工组织设计施工方案

换热站(热力站)施工组织设计施工方案

**热力站施工组织设计编制:审核:批准:********工程集团有限公司年月日目录一、工程概况----------------------------------------二、施工技术与方案----------------------------------1,施工规范及验收依据·······································2,换热机组安装方案·········································3,泵类安装·················································4,水箱的制作与安装·········································5,管道及附件安装方案·······································6,阀门、压力仪表安装·······································7,配电柜安装···············································8,除锈防腐·················································9,试压·····················································10,保温····················································11,系统调试················································三、施工组织计划与措施------------------------------1,开工前需要做好的施工准备工作·····························2,项目管理人员配置及劳动力计划·····························3,拟投入的机械、设备及进场计划4,质量计划与保证措施·······································5,进度计划及保证措施·······································6,安全文明施工管理·········································2015年天津市**热力有限公司**供热工程**热力站施工组织设计一、工程概况本工程为2015年天津市**热力有限公司**供热工程**热力站,施工地点位于西青区中北镇,供热主体为澜湾广场和澜湾花园,分一期和二期工程两部分,工程内容包括设计安装全自动换热机组3套,一期2套换热机组,设计热负荷为Q6098kw,二期1套机组设计热负荷为Q480kw;管道安装包含螺旋焊接钢管ø325*7/50米,ø273*6/110米,ø219*6/10米,直缝焊接钢管DN150/140米,DN125/10米,DN100/100米,DN80~DN25/107米,管件安装包含阀门、弯头、变径等;设备系统其他安装包含循坏水泵2台,补水泵2台,除污器3台,2*2*1.5水箱1个等;以及设备相关电气、仪表系统的所有安装。

换热站工程施工组织设计方案

换热站工程施工组织设计方案

换热站工程施工组织设计方案一、选址与布局设计:1.选址:根据所在区域的需求和运行条件,选取一个适宜的地点建设换热站。

要考虑到地理位置、交通便利性以及与用户群体的距离等因素。

2.布局设计:根据选址的地形和建筑条件,合理安排换热站各个设备的位置布局。

要保证设备之间的相互关联性,方便操作和维护。

二、施工队伍组织:1.组织结构:根据工程规模和施工任务量,建立一个合理的施工组织结构。

包括总指挥、项目负责人、技术人员、施工人员等。

2.人员配置:根据施工任务的分工,合理配置人员。

技术人员应具备相关的工程设计和施工经验,施工人员应具备相关的操作技能和安全意识。

三、施工方案:1.管道敷设:根据设计要求,合理进行管道的敷设。

要考虑到地形地势、周围环境和用户群体的需求。

同时,保证管道的质量和安全性。

2.设备安装:根据设备的要求和设计要求,进行设备的安装。

要注意设备之间的配合和连接,保证设备的正常运行。

3.电气系统安装:根据设计要求,进行电气系统的安装。

要保证电气系统的安全性和可靠性,完成电气系统的接线和调试工作。

4.工艺水平衡:进行工艺的水平衡调试,确保各个系统之间的衔接和协调。

同时,进行相关工艺参数的调整和优化,以达到最佳效果。

四、安全保障措施:1.安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识。

同时,制定相应的安全操作规程和操作流程。

2.安全防护设施:根据施工的特点和风险评估,提供相应的安全防护设施。

包括安全帽、安全绳、防护网等。

3.安全检查和监督:建立健全的安全检查和监督机制,定期对施工现场进行安全检查,及时发现和解决安全隐患。

五、施工进度和质量控制:1.施工进度计划:根据工程的要求,制定详细的施工进度计划。

并根据实际情况进行调整和优化,保证施工的顺利进行。

2.质量控制:建立施工质量控制体系,制定质量操作规程和质量检查标准。

对施工过程中的每个环节进行严格把关,确保施工质量。

3.施工记录和汇报:对施工过程进行详细的记录和汇报,及时沟通交流,解决问题。

供热换热站施工方案

供热换热站施工方案

供热换热站施工方案一、工程概况1.1工程概述1.2工程内容本工程的主要内容包括供热换热站的土建施工、设备安装和管道连接等工作。

二、施工组织与管理2.1组织结构本工程的施工组织结构包括总包单位、分包单位和监理单位。

总包单位负责全面组织和管理施工工作,分包单位负责具体施工任务的落实,监理单位负责对施工过程进行监督和检查。

2.2管理措施为保证施工的顺利进行,本工程将采取以下管理措施:(1)制定详细的施工计划,明确每个施工任务的工期和责任人;(2)监测施工现场的安全状况,确保施工人员的人身安全;(3)严格质量控制,对施工过程中的质量问题进行及时纠正和整改;(4)与相关单位保持紧密沟通,及时解决工程的问题和困难。

三、施工技术方案3.1土建施工(1)现场平整:施工前,先对施工现场进行平整,清除杂草和碎石,确保施工区域的平整度。

(2)基础建设:按照设计图纸和规范要求,进行基础的浇筑和加固。

(3)建筑物施工:按照施工图纸进行建筑物的施工,包括墙体、屋面、窗户等。

3.2设备安装(1)设备选型:根据工程要求,在合适的范围内选择合适的设备,并进行购买。

(2)设备安装:根据设备的安装说明和相关规范,对设备进行安装和调试,确保设备正常运行。

3.3管道连接(1)管道敷设:根据设计图纸和施工要求,对管道进行敷设,确保管道的均匀分布和合理连接。

(2)管道焊接:对需要焊接的管道进行预热、放线和焊接,确保焊接接头的质量。

(3)管道试压:对敷设好的管道进行试压,确保管道的密封性和耐压性。

四、安全防护措施4.1安全培训在施工前,对施工人员进行全面的安全培训,包括施工现场的安全注意事项、个人防护用品的使用等。

4.2安全防护设施按照相关规范和要求,设置安全警示标志、安全护栏、防护网等安全设施,确保施工现场的安全。

4.3安全检查每天对施工现场进行安全检查,发现问题及时整改,并记录检查结果。

五、质量控制措施5.1严格按照设计图纸和施工规范进行施工,确保施工质量。

换热站(热力站)施工组织设计(施工方案)

换热站(热力站)施工组织设计(施工方案)

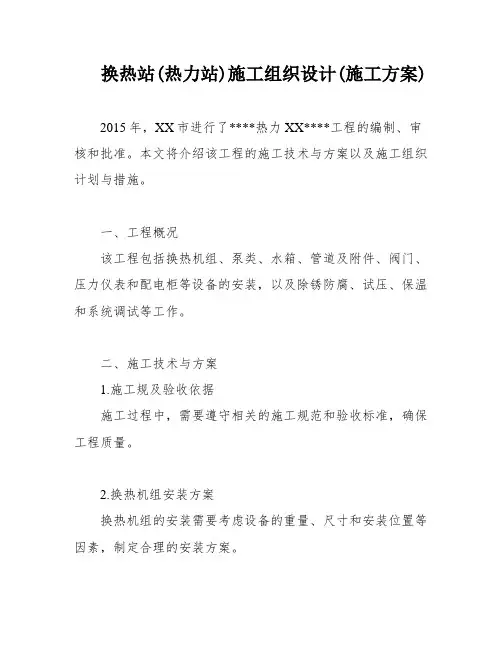

换热站(热力站)施工组织设计(施工方案)2015年,XX市进行了****热力XX****工程的编制、审核和批准。

本文将介绍该工程的施工技术与方案以及施工组织计划与措施。

一、工程概况该工程包括换热机组、泵类、水箱、管道及附件、阀门、压力仪表和配电柜等设备的安装,以及除锈防腐、试压、保温和系统调试等工作。

二、施工技术与方案1.施工规及验收依据施工过程中,需要遵守相关的施工规范和验收标准,确保工程质量。

2.换热机组安装方案换热机组的安装需要考虑设备的重量、尺寸和安装位置等因素,制定合理的安装方案。

3.泵类安装泵类安装需要考虑管道系统的布局和泵的选型,确保泵的运行效率和安全性。

4.水箱的制作与安装水箱的制作需要考虑材料的选用和制作工艺,安装需要考虑水箱的位置和支撑方式。

5.管道及附件安装方案管道及附件的安装需要考虑管道系统的布局、管道材料的选用和附件的安装方式等因素。

6.阀门、压力仪表安装阀门和压力仪表的安装需要考虑管道系统的布局和阀门、压力仪表的选型,确保系统的正常运行。

7.配电柜安装配电柜的安装需要考虑电气系统的布局和配电柜的选型,确保电气系统的安全稳定。

8.除锈防腐除锈防腐是保证管道系统长期运行的重要工作,需要使用适当的除锈和防腐材料进行处理。

9.试压试压是检验管道系统密封性能的重要工作,需要按照相关标准进行操作。

10.保温保温是保证管道系统热损失最小化的重要工作,需要使用适当的保温材料进行处理。

11.系统调试系统调试是保证管道系统正常运行的重要工作,需要进行全面的测试和调试。

三、施工组织计划与措施1.开工前需要做好的施工准备工作开工前需要制定详细的施工计划和安全措施,确保施工过程中的安全和质量。

2.项目管理人员配置及劳动力计划项目管理人员需要具备丰富的施工经验和专业知识,劳动力计划需要合理配置,确保施工进度和质量。

3.拟投入的机械、设备及进场计划机械和设备的选型需要符合工程要求,进场计划需要合理安排,确保施工进度和质量。

换热站施工方案作业方案

换热站施工方案作业方案

换热站施工方案作业方案一、项目概况根据项目需求,本次施工方案将针对一个换热站进行施工,包括安装换热器、配管、电气设备等工作。

换热站位于城市中心,占地面积1000平方米,包含主体建筑和周边设施。

主要目标是确保施工过程安全高效,并在规定时间内完成工程。

二、施工方案1.准备工作1.1确认施工范围,绘制详细施工图纸。

1.2准备施工所需设备,确保其完好可用。

1.3组建施工团队,明确各成员的职责和任务。

1.4对施工现场进行安全评估,并制定相应的安全措施和应急预案。

2.墙体施工2.1拆除现有墙体,按照设计图纸安装新建墙体。

2.2保证墙体结构稳定和强度,并进行防水处理。

2.3安装门窗和通风设备,保证建筑物内部通风良好。

3.换热器安装3.1选择合适的换热器,并根据设计要求进行安装。

3.2进行换热器的测试与调试,确保其正常运行。

3.3安装配套设备,如泵、风扇等。

4.配管工作4.1根据设计要求,选购合适的管材和管件,并进行配管工作。

4.2确保管道的连接可靠,并进行测试。

4.3进行配管的保温和防腐处理。

5.电气设备安装5.1购买符合安全标准的电气设备,并进行安装。

5.2进行电气线路的敷设和连接。

5.3进行电气设备的测试和调试,确保其正常运行。

6.完善周边设施6.1根据设计要求,进行路灯、绿化等工作。

6.2进行地面硬化和围墙施工等工作。

三、项目进度安排根据工程要求和资源限制,制定以下施工进度安排:阶段一:准备工作预计耗时:5天阶段二:墙体施工预计耗时:10天阶段三:换热器安装预计耗时:7天阶段四:配管工作预计耗时:10天阶段五:电气设备安装预计耗时:7天阶段六:完善周边设施预计耗时:5天总计预计耗时:44天四、安全管理措施4.1成立安全小组,负责监督和指导施工现场的安全工作。

4.2每日进行安全会议,对施工人员进行安全教育和培训,确保施工人员具备安全意识和操作技能。

4.3严格执行施工现场的安全规定,禁止违规作业和操作。

4.4进行施工现场的防火、防雷等安全措施,并设置合适的消防器材。

换热站施工方案

换热站施工方案

换热站施工方案换热站施工方案换热站是一种通过供热站和回热站之间的热交换设备,将废水和二次供水之间的热能进行传递和利用的设施。

下面是对换热站施工方案的详细介绍。

一、项目概述本项目是新建一座换热站,主要包括供热站和回热站两个主要部分。

供热站主要负责从能源中心向用户供应热能,回热站主要负责回收用户废水中的热能。

项目场地位于城市中心,面积约为3000平方米。

二、工程内容1.供热站的建筑施工:包括站房、锅炉房、泵房、水处理设备房和辅助设施的建设。

2.供热系统设备的安装:安装能源中心的锅炉、换热器、泵和相关管道道路等设备。

3.回热站的建筑施工:包括站房、泵房和相关辅助设施的建设。

4.回热系统设备的安装:安装回热站的泵、换热器和相关管道道路等设备。

三、施工方案1.前期准备:确定施工方案和目标,编制施工计划,并制定安全管理方案和质量控制措施。

2.供热站施工:按照施工图纸和技术规范进行施工,建设供热站的各项设施和建筑。

3.供热设备安装:按照设备厂家提供的安装图纸和说明书进行设备的安装和调试。

4.供热管道施工:根据供热站位置和用户需求,布置供热管道,进行施工和安装,确保管道的质量和安全。

5.回热站施工:按照施工图纸和技术规范进行施工,建设回热站的各项设施和建筑。

6.回热设备安装:按照设备厂家提供的安装图纸和说明书进行设备的安装和调试。

7.回热管道施工:根据回热站位置和用户需求,布置回热管道,进行施工和安装,确保管道的质量和安全。

8.系统调试和试运行:完成供热站和回热站的设备安装和管道施工后,进行系统的调试和试运行,确保系统的正常运行。

9.竣工验收:对供热站和回热站的施工质量进行验收,确认工程的合格性和安全性。

四、施工进度计划1.项目启动:确定施工方案和目标,制定施工计划和安全管理方案,进行前期准备,包括场地清理和调查研究等工作。

预计耗时1个月。

2.供热站施工:按照施工图纸和技术规范进行供热站的建设,包括站房、锅炉房、泵房、水处理设备房等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXXXXXXXX 换热站施工方案二零一七年九月二日目录一、工程概况;二、工期及质量目标;三、施工准备情况;四、施工组织管理网络;五、施工总体部署;六、主要分部、分项施工方法;七、针对本工程特点采用的特殊措施;八、季节性施工措施;九、质量保证措施;十、工期保证措施;十一、安全生产和文明施工措施;十二、降低成本、提高经济效益措施;十三、主要施工机械和工具、主要周转材料、劳动力安排一览表;十四、施工进度计划;十五、施工总平面布置图。

一、工程概况本换热站设于XXXXXX地下室,站内设六台SECESPOL汽水热交换机组,分别为15#住宅楼,综合楼提供洗浴及供暖用热水,采暖热水供回水温度为85-60℃。

空调热水温度为60-50℃。

卫生热水温度60℃。

热源为市政热网提供0.3Mpa饱和蒸汽以及换热站设备安装工程。

1、工程主要内容:土建施工、机组设备安装、管道架空、地埋敷设、支架的制作安装、阀门及附件安装,管道检验,管道探伤,管道压力试验,管道防腐,管道吹扫、试运行、交付验收。

2、工程特点:工程焊接量较小,质量要求高,必须保证一次合格,避免产生返修现象。

二、工期及质量目标1、工期目标:本工程项目要求工期为 82 工作日。

投标单位施工进度计划目标按82 日历天安排。

2、质量目标:合格,力争优良。

⑴各分项工程质量合格率100%,优良率大于95%。

⑵各分部工程质量优良率100%。

⑶调试投运一次成功。

三、施工准备情况㈠现场平面布置及临时设施详见施工总平面布置图。

㈡现场材料、设备的贮存保管,按本单位的管理制度执行。

同时,配备相应管理人员。

㈢劳动力配备1、各施工班组主要以专业工种人员形成建制,以专业施工人员为主,并配制一定数量的辅助人员。

本工程施工各阶段人员配备详见劳动力安排一览表和调配计划表(动态图)。

2、为确保本工程的工期和质量目标,对下列各岗位、工种的上岗条件确定如下:⑴各专业施工班长,应当有本专业施工10 年以上施工经验,并具有较强的施工组织领导能力。

⑵特殊作业人员(电工、焊工、起重工等)都必须持有相应的资格证件,做到持证上岗。

⑶质检员、材料(设备)员、安全员等施工管理人员必须持有有关部门颁发的资格证书,并熟悉本专业的专业技术方可上岗。

⑷施工员必须持有相应的助理工程师以上技术职称方可上岗。

㈣施工设备、机具配备:本安装工程施工用设备机具详见“主要施工机械和工具表”。

㈤临时用电、用水1、现场用电、用水根据招标单位意见,与线路临近单位相接。

需编制专用的用电、用水方案。

2、现场设临时用电维护值班电工,以确保安全用电和用水工作。

㈥熟悉施工现场、施工图纸⑴施工前由管道、焊接、工艺设备等有关专业技术人员会同设计、业主代表进行图纸会审,会审时做好图纸会审记录,把图纸会审中提出的问题解决在施工之前。

⑵编制技术措施:施工前由技术人员编制管道安装、焊接技术方案,上报业主审批。

⑶焊接工艺评定、焊工培训、焊工考试。

●对于管道工程的所有材质,施焊前必须准备齐全焊接工艺试验与评定。

●对于参加本工程管道焊接的焊工,必须持有国家相关部门颁发的焊工合格证,并只能承担相应合格项目的焊接工作,施工前需进行有针对的适应性培训、考试,合格后才允许参加施焊。

⑷压力管道安装报审:管道工程施工前,根据国家有关的具体规定及我公司《压力管道安装质量手册》的要求,向业主递交压力管道安装申请报告及监检申请,经安全监察部门和压力管道检验单位批准后方可施工。

⑸技术交底:由技术人员对施工班组进行现场施工技术交底,说明施工内容、工程量、施工方案、关键技术、特殊工艺要求、安全措施、质量标准、工序交接要求及其它注意事项。

⑹管子、管件的检验和管理①检验程序检查产品质量说明书→检查出厂标志→外观检查→核对规格、材质→材质复检→无损检验及试验→标识→入库保管。

②质量要求●材料必须具有制造厂的质量说明书,其质量要求不低于国家现行标准的规定。

●钢管表面不得有裂缝、皱折、离层、发纹及结疤等缺陷。

●钢管无超过壁厚负偏差的锈蚀、麻点、凹坑及机械损伤等缺陷。

●法兰密封面应光洁,不得有径向沟槽,且不得有气孔、裂纹、毛刺或其他降低强度和连接可靠性方面的缺陷。

●带有凹凸面或凹凸环的法兰应自然嵌合。

凸台的高度不得小于凹槽的深度。

●法兰端面上螺栓支承部位与法兰结合面平行,保证法兰连接时端面受力均匀。

●螺栓及螺母的螺纹应完整、无伤痕、行刺等缺陷,螺栓与螺母应配合良好,无松动或卡涩现象。

●金属垫片的表面用平尺目测检查,应接触良好,无裂纹、行刺、锈蚀及加工粗糙等缺陷;包金属及缠绕式垫片不应有径向划痕、松散等缺陷。

四、施工组织管理网络1、项目部组织机构管理网络图2、质量保证体系网络图3、安全生产管理网络图五、施工总体部署㈠施工布置原则1、集中施工力量配备充足的资源,保重点、保工期、保质量和安全。

在人力、物资、机具上,给工程施工以充分保证。

2、按施工程序和施工方法,科学合理地安排施工,采用平行法交叉穿插作业,保重点工序,抢工期。

3、保证材料的供应,按材料供应计划组织供应材料,最大程度地满足工程需要。

4、推行先进的施工技术和施工机具,安装施工作业中,应尽量采用电、液动施工机械设备,以提高机械作业水平和工效。

㈡与设计单位、监理单位的工作配合为更好地提高工程质量、控制工程进度,搞好安全生产工作。

必须做好同设计单位、监理单位及招标单位内部各专业之间的配合工作,具体措施为:1、招标单位工作的配合措施⑴施工前的准备a.招标单位以项目经理为代表,协同本单位确定工程的总施工进度和过程关键控制点,明确各方配合的职责范围。

b.明确本工程的质量目标,确认土建与安装交接检的主要工序,并必须按施工方案的要求检查验收。

c.与招标单位签订安全生产协议书,划分文明施工安全生产责任,组织施工人员学习相应的规章制度,进场施工人员将配戴统一的卡牌。

d.与招标单位协商解决现场加工、办公和仓库等用房,规范施工用电和用水的布置,为工程创“安全生产文明工地”打好基础。

e.参加由招标位组织的图纸会审和合同签订等方面的工作,为工程的开工创造条件。

⑵施工过程的配合a.执行招标单位提出的月度施工进度计划要求,满足招标单位对工程项目的工期要求,有异议内容,在每周施工协调会上及时提出,供招标单位讨论研究确认。

b.请招标单位及时传达设计单位和招标单位自己的各项变更和修改指令,投标单位积极配合贯彻执行。

c.参加招标单位定期组织的施工现场协调会,认真检查上一次协调会会议内容的落实情况,提出目前施工所存在的实际问题,以便招标单位协调和决策。

d.投标单位认真执行经审核的质量保证措施、工期保证措施、安全生产和文明施工及各单项施工技术方案,接受招标单位的随机检查和合理的改进意见,并加以实施,保障总体建设目标的实现。

e.积极配合招标单位对施工现场的产品保护的工作。

⑶施工结束后的配合a.及时完成工程各项技术资料、竣工图的整理和编册工作,并上报招标单位备案存档。

b.及时编制竣工决算,上报招标单位,为整个工程的造价确定提供必要的资料。

c.做好初验后工程的完善工作,为最终的工程项目验收做好准备。

d.认真做好工程项目的移交和维修保养工作。

2、对设计单位的工作协调⑴投标单位中标后,即与招标单位和设计单位联系,进一步了解工程要求和设计意图,认真审图,提出我们的建议,请设计人员确认。

⑵参与图纸的会审和设计交底,协助招标单位会同设计单位、供应(制造)单位提出建议,完善设计内容和设备材料的选型。

⑶对施工中出现的问题,除按招标单位和监理的要求及时处理,并积极修改可能出现的设计疏漏点,会同招标单位、设计单位、监理单位按施工进度与整体效果要求,验收小样板,进行中间质量验收和竣工验收等。

⑷与设计单位共同研究协商解决安装过程中的一些技术难点。

3、与监理单位的工作协调⑴在施工全过程中,严格按照招标单位和监理批准的“施工组织设计”进行质量管理,在投标单位自检的基础上,接受监理工程师验收检查。

⑵贯彻监理单位建立的质量控制、报验、检查等管理制度,确保产品达到优良,确保监理工程师的指令得到全面执行。

⑶所有进入现场的成品、半成品、设备材料均主动向监理工程师提交产品合格证和质保书及相关的技术资料,经检查确认后方可使用。

⑷各工序的质量检验,严格执行“上道工序不合格,下道工序不施工”的原则,使监理工程师顺利开展工作,对可能出现的工作意见不一的情况,遵循“先执行监理的指导,再予以磋商统一”的原则,在现场质量管理工作中,维护好监理工程师的权威性。

4、投标单位内部各专业的工作协调⑴各工种必须服从项目经理部的统一领导,按照批准的施工方案指导施工。

⑵由项目部定期组织召开内部协调会,现场解决各工种配合上的难点,协调工程进度,满足招标单位要求。

⑶要求各专业施工班组长每周参加班前晨会和班后小结会,明确各专业当日施工内容,合理减少交叉作业。

⑷进入调试阶段,由项目部根据调试方案要求,统一调配高级调试人员,确保安装工程调试工作的顺利进行。

⑸加强学习,发扬职工的主人翁精神,做到团结友爱,互相谦让,创造和谐文明的工作和生活环境。

六、主要分部、分项施工方法一、引用标准1、施工及验收规范、图纸依据⑴GB50235-97《工业金属管道工程施工及验收规范》;⑵GB50242-2002《建筑给排水及采暖工程施工质量验收规范》。

⑶《城市热力网设计规范》二、施工工艺(一)供热设备安装施工供热设备基础的尺寸、位置应按设计施工.基础混凝土的标号不得低于设计标号,设备安装应在基础混凝土达到设计强度的70%以后进行。

基础中心坐标位置的允许偏差为±20mm。

基础各不同平面的标高允许偏差为0~20mm。

地脚螺栓孔中心位置的允许偏差为±10mm。

孔深度的允许偏差为0~20mm。

供热设备机组的就位安装由供热厂家的相关技术负责指导安装人员安装,具体安装流程如下:(二)、架空管道主要施工工艺流程⑴检验支架基础;⑵支架制作、安装、阀门试压、管件检查;⑶排管;⑷焊接钢管及管件、阀门安装;⑸坡度找正;⑹焊缝外观检验;⑺X 射线探伤,探伤比例不低于5%;⑻水压强度试验;⑼补偿器安装;⑽钢管外表面防腐;⑾保温(由招标单位另行安排施工单位);⑿管道吹扫;⒀竣工验收。

(三)、直埋管主要施工工艺流程⑴检验沟槽;⑵排管(严禁在有水的沟槽中排管);⑶清洗管端;⑷校对甲、乙、丙等待保温管的“导向”支架方位并按规定定位;⑸焊接内钢管;⑹X 射线探伤,探伤比例100%;⑺水压强度试验;⑻压缩空气吹洗;⑼刷内钢管外表面底漆、保温包扎(由招标单位另行安排施工单位);⑽外套管及管件焊接;⑾坡度校正;⑿外套管气压强度试验;⒀涂刷防腐层;⒁管道吹扫;⒂扫尾竣工验收。

(四)、管道安装主要施工方法⑴管道安装一般要求:①基础划线:根据图纸及交验记录对管道支架基础进行标高复测和划线,应标出纵、横中心线,做好标记,标高误差≤-20mm.②管材到场卸车时尽量在管线附近,以减少二次搬运.为减少高空或地面下作业, 可根据现场具体情况,尽量将管道在地面上组装焊接,再进行吊装。

相关文档
最新文档
