楼面开洞施工方案

绍兴金沙半岛酒店工程楼面开洞施工方案
中国建筑第七工程局有限公司绍兴金沙半岛酒店项目部
一、编制依据
1、建筑以及结构施工图;
2、设计研究院(集团)有限公司工程联系单;
3、相关规范规程等。

二、工程概况
设计研究院(集团)有限公司工程联系单要求,现在下图所示位置进行楼面结构开洞。

三、施工计划
1、施工进度计划:自2014年10月22日自2014年11月2日
2、机械设备计划:切割机1个,风镐1个,凿子2个,锤2个,斗车1辆;
3、劳动力计划:测量员1人,相关专业操作人员2人,特种工持证上岗,垃圾清运工1人。

四、工艺流程
测量放线定位→楼面保护及防护→切割机开线→机械大面开孔→洞口边缘人工凿除→搭设支架→铺设防护层→场地清理
五、施工工艺
1、测量放线定位
对楼层开洞区域以及下部楼层对应位置进行测量放线,定位洞口,弹黑色墨线。

2、楼面保护及防护
2.1 楼面保护:楼面板开洞掉落物极易对下部楼地面造成破坏,故先在洞口下方5mx5m区域内地面内铺废模板,然后上铺废旧麻袋一层做缓冲层。

2.2 楼面防护:下部楼层在洞口范围一米以外搭设1.2m高防护栏杆,防止下部楼层施工人员在楼面开洞时进入施工区域。

3、切割机开线
沿洞口定位尺寸线,采用切割机切割的方式,切割1cm深度切割缝。

4、机械大面开孔
采用风镐自开洞区域中心向四周开凿,凿至距离洞口定位尺寸线3cm处停止机械开凿。

开凿过程中,出现楼面钢筋及预埋管道,应将风镐镐头适当偏移,以免破坏楼面钢筋及预埋管道。

5、洞口边缘人工凿除
洞口边缘至洞口定位尺寸线剩余3cm范围内的混凝土,采用人工凿除。

开凿时,应沿切割线向洞口内开凿,严禁破坏切割线或开凿范围超过切割线。

6、场地清理。

洞口开凿完成后,将开凿洞口下层楼面上掉落的混凝土碎块清扫,经斗车运出酒店,在楼下指定位置集中堆放。

7、洞口水平硬防护
在已经完成混凝土凿除工作的洞口,搭设水平硬防护,做法为先搭设纵横向钢管(钢管搭设在洞口周边梁上),间距50cm,然后铺设模板做硬防护一层。

六、安全文明施工
1、所有操作人员必须经过“三级教育”,技术交底和安全技术交底方可上岗操作。

2、进场操作人员必须按相关要求正确配备安全防护用品。

3、必须按要求做好产品保护以及工完场清。

4、人工凿除混凝土时,注意凿子凿桩方向,避免出现凿除的砼块飞溅误伤他人。

5、切割机使用时,注意用电安全规范。

合集下载

楼板新开洞施工方案

楼板新开洞施工方案

楼板新开洞施工方案一、前期准备工作1.1施工准备在进行楼板新开洞施工前,需要做好以下准备工作:-建立专项施工组织,明确责任、权限和工作流程;-制定施工方案,确保施工的安全性和合理性;-确认施工材料和设备,做好物资调配和租赁工作;-建立施工现场管理制度,包括安全措施、协调配合等;-准备好必要的施工图纸和资料,以便施工人员的使用。

1.2施工图纸校对在准备阶段,施工方案需要与原有的施工图纸进行校对,确保楼板新开洞施工能够与其他施工工序协调,不影响整体工程进度。

1.3施工方案评审施工方案需要经过专业评审,以确保施工的可行性和安全性。

特别是在楼板新开洞施工中,要对可能影响建筑结构稳定性的因素进行详细考虑和评估,并提出相应的控制措施。

二、施工过程2.1施工手段选择2.2建立安全防护措施在楼板新开洞施工中,需要强化安全防护意识,建立相应的安全措施,确保施工作业不会对施工人员的安全造成威胁。

包括但不限于:-施工现场设置警戒线,禁止无关人员进入施工区域;-工人穿戴好安全帽、防护鞋,并使用专业工具进行作业;-施工现场设置临时围挡或者防护网,防止坠落伤害;-施工现场要有消防设施,以防火灾事故。

2.3梁下开洞施工在进行楼板新开洞施工时,首先根据设计要求确定洞口的位置和尺寸,并做好标记。

然后,按照以下步骤进行:-施工人员清理洞口处的杂物,确保施工区域整洁;-在洞口处进行钢筋切割和拆除,保持钢筋的完整性;-根据施工图纸要求,使用电锤或者其他工具在楼板上进行开洞作业;-检查洞口位置和尺寸是否符合设计要求,如有偏差,及时进行修正;-完成开洞作业后,处理好洞口边缘,保证施工质量。

2.4完善洞口结构完成梁下开洞施工后,需要对洞口周边进行加固和处理,以确保楼板的整体结构不受影响。

具体措施包括:-添加加固钢筋或者增设楼板梁,提升结构的稳定性;-使用混凝土进行填充和砂浆抹灰,保证洞口周边的整体牢固性;-完善洞口的防水和防潮处理,防止水渗漏和潮气侵蚀。

钢结构屋顶开洞实施方案

钢结构屋顶开洞实施方案

钢结构屋顶开洞实施方案一、前言。

钢结构屋顶开洞是指在现有的钢结构屋面上进行开洞施工,通常是为了安装采光天窗、通风口或者其他设施。

在进行钢结构屋顶开洞施工时,需要考虑到结构的稳定性、施工安全以及施工质量等因素。

本文将从施工前的准备工作、开洞施工的具体步骤以及施工后的验收和维护等方面,对钢结构屋顶开洞实施方案进行详细介绍。

二、施工前的准备工作。

1.方案设计,在进行钢结构屋顶开洞施工前,需由专业设计人员进行方案设计,确定开洞位置、尺寸和数量,并综合考虑结构的承载能力以及施工后的使用要求。

2.安全评估,对施工现场进行安全评估,制定安全施工方案,并配备必要的安全防护设施和器材,确保施工过程中的安全。

3.材料准备,准备好开洞所需的工具、设备和材料,包括切割机、焊接设备、防护网等,确保施工过程中的顺利进行。

三、开洞施工的具体步骤。

1.清理现场,在进行开洞施工前,需要清理施工现场,确保施工区域无杂物,并设置警示标志,防止他人误入施工区域。

2.定位标记,根据方案设计确定的开洞位置和尺寸,在屋面上进行标记,并使用专业测量工具进行精确测量,确保开洞位置准确无误。

3.切割开洞,使用切割机进行开洞作业,根据设计要求进行精确切割,同时注意施工人员的安全防护,避免切割过程中产生火花或者金属屑飞溅。

4.加固处理,在开洞位置进行加固处理,以确保结构的稳定性和安全性,同时进行防水处理,避免雨水渗入。

5.设施安装,根据需要,在开洞位置安装采光天窗、通风口或其他设施,并进行固定和密封处理,确保设施的稳固和密封性。

四、施工后的验收和维护。

1.验收,完成开洞施工后,需要进行验收,确保开洞位置和设施安装符合设计要求,同时进行结构稳定性和安全性的检测,确保施工质量达标。

2.维护,对开洞位置和设施进行定期维护,检查设施的使用情况和安全性,及时进行维修和保养,确保设施的正常使用和安全性。

结语:钢结构屋顶开洞是一项涉及结构安全和施工质量的工程,需要严格按照方案设计和施工规范进行操作,确保施工质量和安全。

楼板新开洞施工方案

楼板新开洞施工方案

楼板新开洞施工方案(一)一、开洞方法开洞拆除时为不影响其周边结构的强度,因此拆除必须采用无振动石水钻排孔切割方法。

考虑到拆除物,需从楼梯处人工抬运,所以切割块重量定为250kg左右,以便于人工抬运。

二、施工顺序:1.脚手架搭设:在开洞及后续加固工程均需搭设脚手架,为此脚手架搭设必需做到规范、稳固可靠。

2、施工现场放线定位:按照图纸要求并与大包方、设计方核定后进行现场放线,以确定混凝土洞口的位置。

放线后应有甲方负责人员进行现场核实,以确保位置正确无误。

3.开洞:新开洞口采用石锯切割法,沿长度方向分块切割,切割大小以人工能搬运为准。

4.拆除物清运:将拆除下的混凝土清运到施工现场垃圾堆放点。

第一章楼板新开洞口粘钢加固方案根据设计图纸要求,对新开楼板钢筋混凝土洞口采用粘钢法加固。

一、粘钢加固法施工工艺:1、搭设脚手架;2、定位放线;3、对需加固位置的混凝土表面打磨平整,去除浮渣、油污和松散层;2、下料、打孔:根据加固方案规定的钢材规格及现场实测进行下料,并打好胀栓孔;3、对钢板与结构胶结合面进行整体全面打磨,直到出现新的金属光泽面;4、焊接组装、预贴:将打磨出新面的钢板进行现场焊接组装,并进行预贴;5、按说明配制结构胶;6、在钢板粘贴面上涂抹结构胶;7、钢板粘贴:将涂抹好结构胶的钢板粘贴到位,并做到无空鼓现象;8、结构胶固化后,再检查是否有空鼓现象,对空鼓部分再灌结构胶;9、对外露钢材表面进行防腐、防锈处理;二、灌胶粘钢加固法施工工艺:1、搭设脚手架;2、定位放线;3、对需加固柱表面打磨平整,去除浮渣、油污和松散层;4、下料:根据加固方案规定的钢材规格及现场实测进行下料;5、对钢板与结构胶结合面进行整体全面打磨,直到出现新的金属光泽面;6、焊接组装:将下好并打磨出新面的钢板进行现场焊接组装;7、埋设灌浆嘴;8、封缝:用环氧胶泥勾缝,做到封缝严密,以免灌注时结构胶跑漏;9、按说明配制结构胶;10、自下而上分三次灌注结构胶;11、边灌注边检查,发现空鼓现象立即补灌,直到消除空鼓现象;12、结构胶固化后,再检查是否有空鼓现象,对空鼓部分再灌结胶;13、对外露钢材表面进行防腐、防锈处理;三、验收:根据《混凝土结构加固技术规范》规定,验收如下:1、锚固区粘结面积大于90%;2、非锚固区粘结面积应大于70%。

楼板开洞施工方案(完整版)

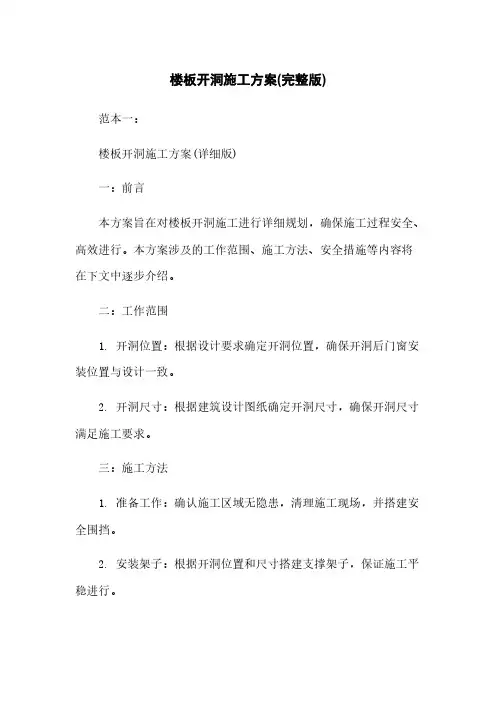

楼板开洞施工方案(完整版)

楼板开洞施工方案(完整版)范本一:楼板开洞施工方案(详细版)一:前言本方案旨在对楼板开洞施工进行详细规划,确保施工过程安全、高效进行。

本方案涉及的工作范围、施工方法、安全措施等内容将在下文中逐步介绍。

二:工作范围1. 开洞位置:根据设计要求确定开洞位置,确保开洞后门窗安装位置与设计一致。

2. 开洞尺寸:根据建筑设计图纸确定开洞尺寸,确保开洞尺寸满足施工要求。

三:施工方法1. 准备工作:确认施工区域无隐患,清理施工现场,并搭建安全围挡。

2. 安装架子:根据开洞位置和尺寸搭建支撑架子,保证施工平稳进行。

3. 钻孔开洞:使用适当的电动钻孔机进行开洞作业,保证开洞位置准确、尺寸一致。

4. 清理工作:开洞后及时清理施工现场,防止堵塞排水系统。

四:安全措施1. 施工现场设置明显的安全警示标志,防止他人误入施工区域。

2. 施工人员佩戴安全帽、安全鞋等个人防护用具,并严禁在高处行走时随意抛掷物品。

3. 使用符合安全标准的工具和设备,并定期检查其使用状态。

4. 施工人员必须对施工过程中可能遇到的危险情况进行预测,并采取相应的安全防护措施。

附件:施工图纸、开洞位置示意图法律名词及注释:1. 隐患:指在施工现场存在的对安全、环境造成潜在危害的存在。

2. 安全围挡:指用于标识施工区域边界,阻挡他人进入的设施。

3. 个人防护用具:指用于保护施工人员人身安全的防护设备,如安全帽、安全鞋等。

范本二:楼板开洞施工方案(完善版)一:前言本方案旨在对楼板开洞施工进行详细规划,确保施工过程安全、高效进行。

本方案详细说明了工作范围、施工方法、安全措施等内容,项目人员了解并正确执行开洞施工。

二:工作范围1. 开洞位置确定:根据设计图纸和相关要求,确认开洞位置,确保与门窗安装位置相符。

2. 开洞尺寸测量:根据设计要求,准确测量开洞尺寸,确保施工满足设计标准。

三:施工方法1. 施工准备:a. 施工现场检查:仔细检查施工区域,确保无隐患及其他安全风险。

楼板开洞施工方案

楼板开洞施工方案

楼板开洞施工方案一、工程概况预留洞:长6m,宽3m。

楼板厚200mm,为钢筋混凝土结构的,敷设两层直径为12的钢筋。

二、施工机械材料人员1、材料:钢筋,混凝土以及架管模板等;2、机械设备:水磨钻,钢筋加工机械,圆盘锯、电焊机等;3、人员:相关专业操作人员,特种工持证上岗。

三、工艺流程地坪保护(楼板清理)→支架搭设→铺设防护层(模板)→水磨钻大面开孔→局部人工凿打→焊接以及钢筋制作安装→模板制作安装加固→混凝土浇筑→混凝土养护→模板支架拆除→场地清理四、施工工艺1、地坪保护以及屋面板清理地坪保护:由于楼层已施工完毕,楼面板开洞掉落物极易对地面造成破坏,故先在洞口下方10mx10m区域内地面内铺设彩条布一层,然后上铺标砖一层做硬防护层,最后还需在其上铺设废旧麻袋一层做缓冲层;楼面板清理:事先清理需开洞5m范围内楼面上材料,并清理干净。

2、支架搭设:按高支模方案要求搭设,立杆纵横间距1.00m,水平杆步距1.50m。

3、铺设防护层(模板):在支架搭设完成后,铺设模板做硬防护一层,防止混凝土碎渣掉落至地面,导致地坪破坏和后续混凝土浇筑造成的二次污染。

4、屋面板开孔:先按设计变更通知单要求放出洞口尺寸线,在洞口内1.8m×1.2m区域内用水磨钻开洞(洞口尺寸2m×1.4m),在其余需开孔区域人工开凿,钢筋采用交叉剪断方式,以保证板内钢筋受力不被破坏。

5、钢筋焊接以及钢筋制作安装:钢筋对焊是所选用的对焊机性能和工艺方法,必须符合焊接工艺要求,钢筋必须符合设计和有关标准要求,必须具有出厂合格证明和复试报告。

闪光对焊接头应分批进行外观检查和力学性能试验。

在同一台班内,由同一焊工完成的300个同级别、同直径的钢筋接头应作为一批。

在同一台班内焊接的数量较少,可在一周内累计计算;累计仍不足300个的,应按一批计算。

外观检查的接头数量,从每批中抽查10%,且不得少于10个;力学性能试验时,应从每批接头中随机切取6个试件,其中3个做拉伸试验、3个做弯曲试验。

楼板开洞专项施工方案

楼板开洞专项施工方案

一、工程概况本项目需要对楼板进行开洞施工,以满足设备安装、管道铺设等需求。

为确保施工质量和安全,特制定本专项施工方案。

二、施工准备1. 材料准备:钢筋、水泥、砂、石子、模板、植筋胶、膨胀螺丝、防锈漆、安全网等。

2. 机械设备:电焊机、切割机、钻机、液压钳、搅拌机、卷扬机等。

3. 人员准备:专业技术人员、焊工、钢筋工、模板工、混凝土工等。

三、施工工艺1. 施工前,对楼板进行测量放线,确定开洞位置和尺寸。

2. 楼板开洞前,对楼板进行加固处理,确保施工安全。

具体加固措施如下:(1)在开洞区域四周设置支撑架,间距不宜大于1.5m。

(2)在支撑架底部设置水平支撑,防止支撑架下沉。

(3)在支撑架上铺设模板,模板间距不宜大于1.2m。

3. 楼板开洞:(1)采用切割机对楼板进行切割,切割过程中注意保护钢筋。

(2)切割完成后,清理楼板边缘的混凝土碎块,确保洞口边缘整齐。

4. 植筋施工:(1)在洞口边缘钻孔,孔径略大于钢筋直径。

(2)清理孔内杂质,插入钢筋,注满植筋胶。

(3)待植筋胶固化后,进行钢筋焊接。

5. 模板制作与安装:(1)根据洞口尺寸,制作相应尺寸的模板。

(2)在洞口边缘设置模板支撑,确保模板稳定。

6. 混凝土浇筑:(1)在洞口周边设置钢筋网,加强洞口区域的受力。

(2)浇筑混凝土,确保混凝土密实。

7. 养护:(1)混凝土浇筑完成后,进行养护,养护时间不少于7天。

(2)养护期间,禁止在洞口区域进行任何施工活动。

四、安全措施1. 施工人员必须穿戴安全帽、安全带等个人防护用品。

2. 施工现场设置警示标志,防止无关人员进入施工区域。

3. 施工过程中,严格遵守操作规程,确保施工安全。

4. 施工完成后,对楼板进行验收,确保施工质量。

五、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

六、施工质量严格按照施工规范和质量标准进行施工,确保施工质量达到设计要求。

本方案旨在指导楼板开洞施工,确保施工安全、质量和进度。

楼板开洞施工方案

楼板开洞施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN楼板开洞施工方案一、工程概况预留洞:长6m,宽3m。

楼板厚200mm,为钢筋混凝土结构的,敷设两层直径为12的钢筋。

二、施工机械材料人员1、材料:钢筋,混凝土以及架管模板等;2、机械设备:水磨钻,钢筋加工机械,圆盘锯、电焊机等;3、人员:相关专业操作人员,特种工持证上岗。

三、工艺流程地坪保护(楼板清理)→支架搭设→铺设防护层(模板)→水磨钻大面开孔→局部人工凿打→焊接以及钢筋制作安装→模板制作安装加固→混凝土浇筑→混凝土养护→模板支架拆除→场地清理四、施工工艺1、地坪保护以及屋面板清理地坪保护:由于楼层已施工完毕,楼面板开洞掉落物极易对地面造成破坏,故先在洞口下方10mx10m区域内地面内铺设彩条布一层,然后上铺标砖一层做硬防护层,最后还需在其上铺设废旧麻袋一层做缓冲层;楼面板清理:事先清理需开洞5m范围内楼面上材料,并清理干净。

2、支架搭设:按高支模方案要求搭设,立杆纵横间距,水平杆步距。

3、铺设防护层(模板):在支架搭设完成后,铺设模板做硬防护一层,防止混凝土碎渣掉落至地面,导致地坪破坏和后续混凝土浇筑造成的二次污染。

4、屋面板开孔:先按设计变更通知单要求放出洞口尺寸线,在洞口内×区域内用水磨钻开洞(洞口尺寸2m ×),在其余需开孔区域人工开凿,钢筋采用交叉剪断方式,以保证板内钢筋受力不被破坏。

5、钢筋焊接以及钢筋制作安装:钢筋对焊是所选用的对焊机性能和工艺方法,必须符合焊接工艺要求,钢筋必须符合设计和有关标准要求,必须具有出厂合格证明和复试报告。

闪光对焊接头应分批进行外观检查和力学性能试验。

在同一台班内,由同一焊工完成的300个同级别、同直径的钢筋接头应作为一批。

在同一台班内焊接的数量较少,可在一周内累计计算;累计仍不足300个的,应按一批计算。

外观检查的接头数量,从每批中抽查10%,且不得少于10个;力学性能试验时,应从每批接头中随机切取6个试件,其中3个做拉伸试验、3个做弯曲试验。

楼板新开洞施工方案

楼板新开洞施工方案
在建筑工程中,楼板新开洞施工是一项关键的工作,需要精心设计和科学施工才能确保工程质量。

本文将介绍楼板新开洞施工方案的具体步骤和注意事项。

1. 施工前的准备工作
在进行楼板新开洞施工之前,必须进行充分的准备工作,确保施工过程顺利进行。

具体准备工作包括:
•审查设计图纸,确定开洞位置、尺寸和数量;
•测量开洞位置,标记出准确的施工点;
•安排好施工人员和设备,确保施工人员具有相关经验和技能;
•准备必要的安全防护措施,如扶手、安全带等。

2. 施工步骤
2.1 划定开洞范围
首先,根据设计图纸上的要求,利用标线和划线工具在楼板上标注出开洞的具体位置和尺寸。

2.2 准备开洞工具
根据开洞的具体要求,准备好相应的开洞工具,如电锤、电钻、锤子等,并保证工具的良好状态。

2.3 开始开洞施工
根据标线,使用开洞工具开始进行开洞施工,注意控制开洞的深度和角度,确保开洞的质量和准确度。

2.4 清理开洞
开洞后,要及时清理开洞处的碎石、灰尘等杂物,确保开洞口清洁。

2.5 加固处理
根据设计要求和现场实际情况,对开洞部位进行加固处理,以确保楼板的结构安全和稳固。

3. 施工注意事项
•施工过程中要严格按照设计要求和操作规程进行,不能随意更改开洞位置和尺寸;
•施工人员要严格遵守安全操作规程,做好安全防护工作;
•施工现场要保持整洁,确保施工环境安全和通畅。

综上所述,楼板新开洞施工是一项复杂的工程,需要施工人员具有相关技能和经验,严格按照设计要求和操作规程进行。

只有这样,才能确保楼板新开洞施工的质量和安全。

屋顶新开洞施工方案(参考模板)

屋顶新开洞施工方案(参考模板)屋顶新开洞施工方案1.背景和目的本文档旨在提供一份屋顶新开洞施工方案,以确保施工过程中的安全性和有效性。

本方案适用于需要在屋顶上开设新洞的建筑项目,包括屋顶天窗、通风孔或其他需要的洞口。

2.施工前准备在开始施工前,请确保以下准备工作已完成:对屋顶结构进行全面检查,确保屋顶的强度和稳定性。

明确开洞的位置和尺寸,并进行合理的规划和设计。

获取并遵守相关法规和规范,包括建筑许可证和安全要求。

3.施工过程以下是屋顶新开洞的施工过程:3.1 准备材料和工具确保所有施工材料和工具的质量和适用性。

检查并准备好所需的安全设备,如安全帽、安全绳索等。

3.2 操作步骤1.在洞口位置进行标记,并在屋顶上进行剖面标记。

2.使用适当的工具,如电锯或钢锯,按照预定尺寸慢慢切割屋顶材料。

3.在开洞口的土工层上安装支撑结构,以确保洞口的稳定性。

4.安装防水层和隔热层,以确保洞口的密封性和保温性能。

5.根据需要,安装天窗或其他洞口设备,并确保其牢固和符合相关安全要求。

6.检查洞口的安全性和质量,并进行必要的修复和调整。

7.清理施工现场,确保材料和工具的安全处理,并保持整洁。

4.安全措施在进行屋顶新开洞的施工过程中,需遵循以下安全措施:工人必须佩戴适当的安全设备,包括安全帽、安全绳索等。

施工现场必须设置警示标识,以提醒他人注意施工作业。

施工过程中需提前做好防护措施,防止材料和工具掉落或滑落。

严禁在恶劣天气条件下进行施工,如风雨、冰雪等。

5.施工验收与保养施工完成后,应进行验收和保养工作:对新开洞进行检查,确保其符合预期的要求和标准。

确保洞口的防水层、隔热层等材料的质量和安全性。

定期检查洞口设备的完好性,如天窗的开启和关闭功能等。

定期清理洞口周围的积雪、积水等。

6.总结屋顶新开洞施工方案旨在确保施工过程的安全性和有效性。

通过合理的准备、施工操作和安全措施,可以保证洞口的质量和安全性能。

在施工完成后,定期进行检查和保养是必要的,以确保洞口设备的可靠性和持久性。

楼面开洞施工方案

楼面开洞施工方案
一、前言
楼面开洞工程指在建筑楼板进行开挖、挖孔、打洞等操作的施工工艺。

本文将
介绍楼面开洞施工的方案设计、施工准备、施工步骤及施工注意事项。

二、方案设计
1.确定开洞位置:充分考虑结构承载力和功能需求,在图纸中确认开
洞位置。

2.开洞尺寸设计:根据实际需求确定开洞尺寸,应确保安全和稳定。

3.结构加固设计:针对开洞后可能导致的结构强度减弱问题,设计合
理的加固方案。

三、施工准备
1.材料准备:准备好开洞所需的工具和材料,包括切割机、锤子、安
全帽等。

2.施工人员:确保施工人员拥有相关资质和经验,了解施工安全规范。

3.施工区域准备:清理施工区域,确保周围无障碍物,设置警示标识。

四、施工步骤
1.标记定位:根据方案设计,在楼面上标记开洞位置,确保精准。

2.切割开洞:使用切割机等工具按照尺寸要求进行开洞,注意安全防
护。

3.清理修整:清理开洞后的边缘,修整使其平整。

4.加固处理:针对开洞后可能影响结构强度的问题,进行相应的加固
处理。

五、施工注意事项
1.安全第一:施工过程中严格遵守安全规范,确保施工人员的人身安
全。

2.质量把控:检验开洞尺寸是否符合设计要求,确保工程质量。

3.施工环境:保持施工现场整洁,避免杂物干扰施工。

4.沟通配合:施工人员之间要密切配合,确保施工进度和质量。

综上所述,楼面开洞施工是一项细致和危险性较高的工程,施工前需进行充分的准备工作,并在施工过程中严格遵守操作规范和安全要求,以确保工程质量和施工人员的安全。
