水电安装技术交底记录

合集下载

建筑水电工安全技术交底记录范本模板

建筑水电工安全技术交底记录范本模板

一、交底日期:二、交底地点:三、交底人:四、接受交底人:五、交底内容:一、施工作业特点和危险源分析1. 作业特点:- 本工程水电安装涉及室内外水电线路、管道安装,包括强电、弱电等多个方面。

- 使用工具包括手持式电动工具、电钻、扳手、螺丝刀等。

- 施工材料多样,如电线、电缆、水管、阀门、灯具等。

2. 危险源分析:- 高处作业:登高作业时,可能发生坠落事故。

- 电气危险:电工作业时,可能发生触电事故。

- 机械伤害:使用电动工具时,可能发生机械伤害。

- 材料危险:施工材料如电线、电缆等可能存在漏电、短路等隐患。

二、具体控制措施和应注意的安全事项1. 个人防护:- 进入施工现场必须佩戴安全帽,系好帽带。

- 高处作业时,必须系好安全带,高挂低用。

- 电工作业时,必须穿戴绝缘鞋、绝缘手套。

- 操作电动工具时,注意检查工具的绝缘性能,避免损坏。

- 进入施工现场禁止吸烟,禁止酒后作业。

2. 安全操作规程:- 按照施工图纸和规范进行施工,不得随意更改。

- 电工作业时,必须由持证电工操作,并设专人监护。

- 施工现场用电线路应采用专用线路,并定期检查。

- 施工材料应妥善保管,防止损坏和误用。

3. 现场安全管理:- 施工现场应设置安全警示标志,提醒施工人员注意安全。

- 施工现场应保持整洁,通道畅通,不得堆放杂物。

- 施工过程中,发现安全隐患,应立即停止作业,并及时整改。

- 施工完成后,应进行安全检查,确认无安全隐患后方可投入使用。

三、应急措施1. 触电事故:立即切断电源,用绝缘物将触电者与电源隔离,并立即进行心肺复苏。

2. 坠落事故:立即组织救援,对伤者进行紧急救治。

3. 机械伤害:立即停止机器运行,对伤者进行紧急救治。

四、交底人签字:五、接受交底人签字:六、备注:1. 本交底记录应妥善保存,以便查阅。

2. 施工过程中,如遇特殊情况,应立即向项目负责人汇报,并采取相应的安全措施。

注:本模板仅供参考,具体内容应根据实际工程情况进行调整。

水电工程技术交底4篇

水电工程技术交底4篇

水电工程技术交底4篇【第1篇】水电工程安全技术交底1.应认真遵照安全生产有关规程,要求及现场各项管理制度进行作业。

2.进入施工现场的作业人员,最小于得小于18周岁,最大不得超过55周岁,身体健康,具有良好思想道德素质,并持有效身份证。

3.特种操作人员,必须持有效的特专业证件。

4.进入现场前,必须做好安全防护用品(安全帽、带、绝缘手套等)发放工作,度做好详细现象,一旦发现后果自负。

5.进入施工现场,必须正确戴好安全帽、工作牌,穿好工作服和防滑鞋。

6.严禁酒后进入施工现场,并进行作业。

7.非专业人员,严禁擅自动用场内(包括生活区域内)各类机械设施设备,及私拉乱接电线。

8.在施工现场、生活区域内不得有滋事生非、打架斗殴现象发生。

9.在高空、临口、沿边作业时,必须事先正确系好安全带,穿好防滑鞋,搭高稳妥安全的操作平台,其下方设有较牢固的安全防护兜网等设施,其要在符合高空作业规程后,方可进行施工作业。

10.严禁同时在同一垂直面上施工作业。

11.在使用本工程的各类电动具时,必须事先对该机具进行详细检查(包括电源线、机械的动转、安全防护措施等)确保安全可靠后,方可启动使用,在操作过程中,必须严格认真安全照该机具的操作规程、方法,进行正确操作。

12.本工种的各类电动机具必须进行定期或不定期的常自检和保养,并做好详细地记录(存档、备查),机具专人管理,专人使用(专业建渣)。

13.严禁自拆除(破坏)安全防护设施,设备及标示牌。

14.严禁高空(井道口)抛甩材料、工具(包括建渣)等。

15.严禁在高空作业开玩笑Q16.严禁起重、吊装机械载人。

17.严禁在起重、吊装机下穿行。

18.严禁在高空、临口、沿边途方便,过“独木桥”,踩“单杠”等现象。

19.必须严格按规范要求搭设脚手架、卸料平台、操作平台等。

20.进入现场内的材料应堆齐有序,做到施工现场工完场清,零星材料应及时彻底清收入库,或堆放到指定的地点。

21.对易燃易爆及有毒物品必须实行专人管理和使用,设专用库房进行堆放,必须配备灭火器材,并悬挂警示牌。

水电安装施工技术交底

水电安装施工技术交底
2电缆沟底部和顶部开挖宽度尺寸应遵循施工图及规范要求.
2、管槽开挖
1、设计要求管线埋地深度穿越主道路部分大于-1m,人行道及绿地埋设深度大于,开槽采用放坡开挖,深度高于人体身高时,必须在两侧用挡板加固,以确保施工安全.
2、沟槽开挖根据现场地形、地质条件及工期要求,采用挖掘机配合人工的方法,机械挖至高于设计底标高20cm左右预留底层土,人工清挖底20cm之前,由施工员用水准仪随时抄平出距坑底20cm的水平桩,每隔米打一个小木橛或钢筋头,人工再根据水平桩铲平设计底标高,修整槽底,清挖的土随挖机挖出,以确保槽底土壤不被扰动或破坏.
4、井室周围回填压实时,应沿井室中心对称进行,且不得漏夯.
四、质量保证措施
1、沟槽的地基处理及管道的基础施工要严格按照设计图纸及相应规范要求进行施工,该工序完成后必须进过专业工程师检查及试验部门试验合格后方可进入下一个工序的施工.
2、电缆井的砌筑前必须对预留孔洞的标高、位置及尺寸复核无误后方可进行砌筑.
2、所有管理及作业人员必须佩带安全帽.
3、材料的堆放必须整齐有序,不得占用施工临时通道及影响正常施工.
六、成品保护
1、导管安装中断时,必须将留下的管口临时封闭.
2、安装好的导管不得用做支撑或放手板,其支撑、支架、垫块不得用于其他受力点.
3、导管安装完成后,应将所有管口及井口封闭严密,防止杂物进入.
4、预留管口的临时封堵不得随意打开,以防掉进杂物造成管道堵塞.
6、隐蔽验收
1、待导管安装完成并经验收合格后,方可进行混凝土浇筑包封.
7、管道包封
1、包封前应认真检查导管数量、规格及其间距,并清除管上异物.
2、混凝土垫配合比严格按照理论配合比,在根据现场材料含水量情况调整施工配合比执行,并严格控制过磅配料及水灰比,操作人员不得随意增减用水量.

水电安装技术交底记录资料

水电安装技术交底记录资料

2.1 材料规定: 2.1.1 管材为硬质聚氯乙烯(UPVC)所用粘接剂应是同一厂家配套产品, 应与卫生洁具连接相合适, 并有产品合格证及阐明书。 2.1.2 管材内外表层应光滑, 无气泡、裂纹, 管壁薄厚均匀;色泽一致。直管段挠度不不小于 1%。管 件造型应规矩, 光滑无毛刺。承口应有梢度, 并与插口配套。 2.1.3 其他材料, 粘接剂、型钢、圆钢、卡件、螺栓、螺母, 肥皂等。 2.2 重要机具:手电钻:冲钻、手锯、铣口器、钢刮板、活板手, 手锤、水平尺, 套丝板, 毛刷、棉布、 线坠等。 2.3 作业条件: 2.3.1 埋设管道应挖好槽沟要平直, 必须有坡度沟底扎实。
点龙头应打开, 系统最低点应设放水口, 清洗时间控制在冲洗出口处排水旳水质与进水相称为了止。
1.21 安全施工;
1.21.1 管道连接使用热熔工具时, 应遵守电器工具安全操作规程注意防潮和脏物污染。
1.21.2 操作现场不得有明火, 严禁对给水聚丙烯管材进行明火烧烘弯。
1.21.3 给水聚丙烯管道不得作为拉攀, 吊架等使用。 2.排水工程
1.8、塑料给水管道安装必须横平竖直, 离墙均匀, 不得有回弹起拱现象。 1.9、塑料管旳支架必须配套、宜用抱箍式塑料管卡特殊部位采用金属管卡, 内边应采用塑料带或橡 胶物隔垫, 不得使用硬物隔垫。 1.10、水管离墙距离初装修墙面, 应离墙 3cm, 其他不得不不小于 1.5-2cm。 1.11.管卡最大支撑间距管径 20mm, 水平间距不得超过 50cm, 立管不得超过 90, 管径 25mm, 水平间 距不得超过 55cm, 立管不得超过 1m, 转角处 10cm, 两边必须对称, 末端管卡 5cm。 1.12、给水立管在扶梯公用部位轻易碰撞处, 应增设 1 米以上旳金属保护套管, 室内公共部位易受冰 冻处, 还应做好防冻保温措施。 1.13、水箱进出水管及阀门, 必须使用金属管配件, 然后再接塑 料管。

人防水电安装专项施工技术交底

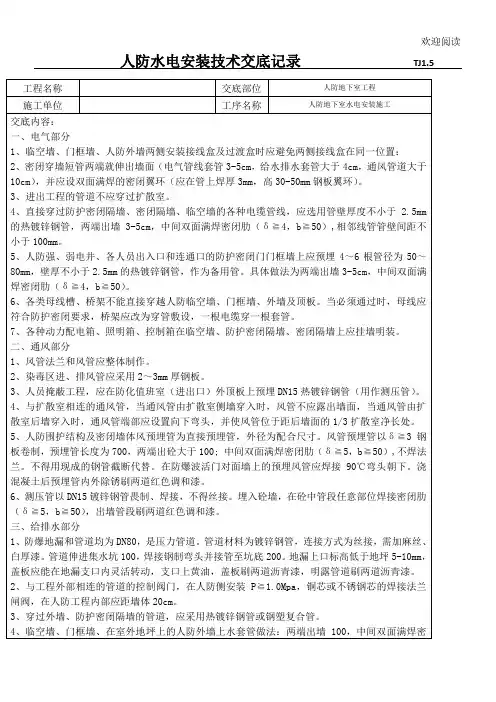

人防水电安装专项施工技术交底
3、人员掩蔽工程,应在防化值班室(进出口)外顶板上预埋DN15热镀锌钢管(用作测压管)。
4、与扩散室相连的通风管,当通风管由扩散室侧墙穿入时,风管不应露出墙面,当通风管由扩散室后墙穿入时,通风管端部应设置向下弯头,并使风管位于距后墙面的1/3扩散室净长处。
5、人防围护结构及密闭墙体风预埋管为直接预埋管,外径为配合尺寸。风管预埋管以δ≧3钢板卷制,预埋管长度为700,两端出砼大于100; 中间双面满焊密闭肋(δ≧5,b≧50),不焊法兰。不得用现成的钢管截断代替。在防爆波活门对面墙上的预埋风管应焊接90℃弯头朝下。浇混凝土后预埋管内外除锈刷两道红色调和漆。
5、穿越人防顶板的预埋管为预埋套管,预埋管中间双面满焊闭肋(δ≧5,b≧50),套管出顶板上下100。
6、与人防无关
7、消火栓箱在临空墙、防护密闭隔墙、密闭隔墙上应挂墙明装。
8、给水管道双管并行敷设时,两管距离以上为20cm.
四、安全要求
1)要熟悉技术操作安全规程,严格执行安全生产劳动制度,严禁违规施工操作。
3、进出工程的管道不应穿过扩散室。
4、直接穿过防护密闭隔墙、密闭隔墙、临空墙的各种电缆管线,应选用管壁厚度不小于2.5mm的热镀锌钢管,两端出墙3-5cm,中间双面满焊密闭肋(δ≧4,b≧50),相邻线管管壁间距不小于100mm。
5、人防强、弱电井、各人员出入口和连通口的防护密闭门门框墙上应预埋4~6根管径为50~80mm,壁厚不小于2.5mm的热镀锌钢管,作为备用管。具体做法为两端出墙3-5cm,中间双面满焊密闭肋(δ≧4,b≧50)。
2)正确使用个人防护用品和安全防护措施,进入施工现场必须戴好安全帽,禁止穿硬底和带钉易滑的鞋,安全带/安全网要定期检查,不符合要求的,严禁使用。
3)施工现场的防护设施、安全标志和警告牌,不得擅自拆动。

水电安装技术交底

水电安装技术交底

▍工程名称:▍施工班组:▍交底部位(填分部/分项/作业楼层/作业面):1#样板层▍交底内容:水电布管▍交底日期:2013年10月20日1、吊顶内电气管路敷设位置不合理,不利于穿线、接线。

原因分析:接线盒在造型顶部,造型宽20CM、高30CM,穿线还勉强可以,接线就比较困难了,因操作空间小,难以保证接头牢固。

解决办法:电气管路应在天花造型小的区域内沿墙面敷设,越低越好,穿线接线都十分方便。

2、电管安装无吊支架、排列不整齐;转弯处管子弯瘪。

原因分析:电管施工未按规范施工,安装没有支吊架且杂乱无章,未有固定,管线容易脱落;管子弯瘪处会产生尖角,且管内截面积减小,穿线时容易损伤电线绝缘层,引起电线短路。

解决办法:电管安装时两根及以上管路连接时,排列应整齐、间距均匀,要做到横平竖直;必须要有吊筋作固定, 20管间距1-1.2米、25管间距1.2-1.5米;电管的弯曲半径不得小于电管直径的6倍。

3、电线管借用吊顶龙骨或其他设备吊筋支架;接线盒两端吊筋离接线盒太远原因分析:根据电气施工工艺规范要求,电气管线不允许借用顶面其他设备吊筋支架。

解决办法:根据施工规范,电线管敷设吊筋应单独布置,吊筋间距不大于1.2米,接线盒两端吊筋离接线盒20厘米左右。

4、刚性导管与柔性导管直接连接。

原因分析:刚性导管与柔性导管直接连接,软管会很容易脱落,会引起软管内的电线外露,不符合施工规范。

解决办法:刚性导管与柔性软管连接应采用过渡盒作处理,在施工时将管接头与过渡盒锁紧以防脱落。

5、电线管经过龙骨直接将龙骨割除原因分析:电线管穿过龙骨将龙骨截断,容易引起轻钢龙骨墙强度不够。

解决办法:电线管穿过龙骨应在龙骨中间开孔,严禁破坏隔墙的强度。

6、接线盒布置在风管或其他顶面设备底部。

原因分析:接线盒布置在风管下面,天花完成后,一旦这个地方线路发生故障,将很难检修。

解决办法:接线盒不能布置在风筒下面,应挪到风筒的左右侧,以便于检修。

7、电管在墙体敷设横管不符合施工规范原因分析:1、电管不得横向敷设,因横向敷设会给下道工序施工带来困难。

水电站安全技术交底记录模板

水电站安全技术交底记录模板

一、交底日期年月日二、交底对象(一)参建单位:工程管理单位、设计单位、施工单位、监理单位等。

(二)工种:电气、机械、土建、安全、质量、材料等。

三、交底内容1. 工程概况(1)工程名称:____________________。

(2)工程地点:____________________。

(3)工程规模:____________________。

(4)工程类型:____________________。

2. 施工安全注意事项(1)施工人员必须遵守国家有关安全生产的法律法规,加强安全生产意识。

(2)施工现场必须设置安全警示标志,确保施工人员安全。

(3)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏等。

(4)施工人员必须佩戴个人防护用品,如安全帽、防护眼镜、防尘口罩等。

3. 电气安全(1)施工前,必须对电气设备进行检查,确保设备完好。

(2)施工过程中,严禁私拉乱接电线,严禁使用非标准电线。

(3)施工人员必须掌握电气设备操作规程,防止触电事故发生。

(4)电气设备检修、维护、安装等工作,必须由专业电工操作。

4. 机械安全(1)施工前,必须对机械设备进行检查,确保设备完好。

(2)施工过程中,严禁操作人员酒后作业,严禁疲劳作业。

(3)机械设备操作人员必须掌握操作规程,防止机械伤害事故发生。

(4)机械设备检修、维护、安装等工作,必须由专业技术人员操作。

5. 土建安全(1)施工前,必须对施工现场进行勘察,确保施工安全。

(2)施工过程中,严禁擅自改变施工方案,确保施工质量。

(3)施工人员必须掌握土建施工安全操作规程,防止坍塌、高处坠落等事故发生。

(4)土建施工过程中,必须采取有效措施,防止施工废水、废气、噪声等对周边环境造成污染。

6. 安全防护(1)施工现场必须设置安全防护设施,如安全网、防护栏、警示标志等。

(2)施工人员必须遵守安全防护规定,不得擅自拆除或移动安全防护设施。

(3)施工人员必须遵守高处作业、有限空间作业等特殊作业的安全操作规程。

水电工安全技术交底

水电工安全技术交底

水电工安全技术交底分部(分项)工程安全技术交底记录表单位工程名称:无为晏公花园安置房施工单位:XXX交底时间:年月日分部(分项)工程及工种名称:脚手架工程,架子工主体工程主要安全技术交底:被交底人签字。

交底人安全员(签字)。

注:本表一式二份,其中一份存档,一份交被交底人。

分部(分项)工程安全技术交底记录表单位工程名称:无为晏公花园安置房施工单位:XXX交底时间:年月日分部(分项)工程及工种名称:水电工程,水电工水电工程主要安全技术交底:一、水暖安装1.人力弯管时,应选好场地,防止滑倒、坠落,操作时面部要避开。

2.管子煨弯时,应边烤边炜,周围不能有易燃易爆物品,用力要均匀,弯好的管子待冷却后方可移动,以免烫伤人。

3.吊运管子时,要捆扎牢固,人工吊运时,捆管的专用绳索绑牢。

且不得在墙壁上抽拉,以免割伤绳索,坠物伤人。

4.在安装消防上下水横管时,使用铁凳、木凳或人字凳、人字梯时,应牢固有防滑装置,跨度不大于2m(60度),只允许一人在操作,下梯时严禁从上往下跳,以免跌伤。

5.高处安装作业时必须系好安全带。

6.安装管道时下方不得站人。

焊接管道时,应检查四周的易燃物,做好防火措施。

7.用管钳接管时,要一手按住钳头,一手握住钳柄,缓缓扳掀,防止钳齿打滑,失控下附。

8.对短料、零料分开堆放,完工后清理场地,做好活完料净脚下清。

二、电气安装1.禁止带负荷接线。

2.熔化焊锡、锡块,工具要干燥,防止爆溅。

3.喷灯不得漏气、漏油及堵塞,不得在易燃易爆场所点火及使用,工作完毕后必须灭火放气。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工技术交底记录
施工技术交底记录
公称外径热熔深度加热时间加工时间冷却时间
(伽)(伽
)S S S
2014543 2516743 3220844 4021864
施工技术交底记录
施工技术交底记录
施工技术交底记录
12#楼水电安装工程
交底内容:水电安装工程
应做闭水试验,出口由充气橡胶堵闭达到不渗漏,水位不下降为合格。

地下埋设管道应先用细砂回填至 管上皮100mm 上覆筛土,夯实时勿碰损管道。

托吊管粘牢后再按水流方向找坡度。

最后将预留口封严和 堵洞。

244立管安装:首先按设计要求将洞口预留或后别,
洞口尺寸不得过大, 更不可损伤受力钢筋。

安装
前清理场地,根据需要支搭操作平台。

将已预制好的立管运到安装部位。

首先清理已预埋的伸缩节,将 锁母拧下,取出U 型橡胶胶圈,清理杂物, 复查上层洞口是否合适。

立管插入端应先划好插入长度标记,
然后上肥皂液,套上锁母及
U 型橡胶圈。

安装时先将立管上端伸入上一层洞口内,垂直用力插入至标记
为止(一般预留胀缩量为 20~30mm )。

合适后即用自制 U 型钢制抱卡紧固于伸缩节上沿,然后找正找直 并测量顶板距三通口中心是否符合要求。

无误后即可堵洞,并将上层预留伸缩节封严。

2.4.5支管安装:首先剔出吊卡孔洞口或复预埋件是否合适。

清理场地,按需要支搭操作平台, 将预制
好的支管按编号运至现场。

清除各运物及粘接部位的水份。

将支管水平初步吊起,涂抹粘接剂,用力推 入预留管口,根据管段长度调整好坡度。

合适后固定,卡架,封闭各预留管口堵洞。

2.4.6器具连接管安装:核查建筑物地面,墙面做法,厚度。

找出预留口坐标、标高。

然后按准确尺寸 修整预洞口,分部位实测尺寸做记录,并预制加工、编号。

安装粘接时,必须将预留管口清理干净,再 进行粘接。

粘牢后找正、找直,封闭管口堵洞。

打下一层立管扫除口服液,用充气橡胶堵封闭上部,进 行用水试验。

合格后撤去橡胶堵,封好扫除口。

2.4.7排水管道安装后按规定要求必须进行闭水试验。

凡属隐蔽暗装管道,必须进行按分项工序进行。

卫生洁具及设备安装后,必须进行通水通球试验。

且应在油漆粉刷最后一道工序前进行。

2.4.8粘接剂易挥发,便用后应随时封盖,冬季施工进行粘接时凝固时间为 2~3min 。

粘接场所应通风
良好,运离明火。

2.5、质量标准: 2.5.1保证项目
2.5.1.1管道的材质、规格、尺寸、粘接剂的技术性能必须符合设计要求。

2.5.1.2隐蔽的排水管及雨水管道的灌水试验结果必须符合设计要求和施工规范规定。

检验方法:检查区(段)灌水试验记录,管材出厂证明及粘接剂合格
36。

2.5.1.3管道的坡度必须符合设计要求或施工规范规定。

2.5.1.4管道及管道支座(墩),严禁铺设在冻土和未经处理的松土上。

2.5.1.5排水塑料管必须按设计要求装伸缩节。

如设计无要求,伸缩节间距不大于 2.5.1.6排水系统竣工后的通水试验结果,必须符合设计要求和施工规范规定。

2.5.2基本项目
2.5.2.1管道支架及管座(墩)的安装应符合以下规定。

A 排列整齐,支架与管子管子接触紧密。

2.6、成品保护
2.6.1管道安装完成后,应将所有管口封闭严密,防止杂物进入造成管道堵塞。

工程名称
施工单位 中天建设集团有限公司
分项工程名称 4M 。

B 托架距离应符合下列规定。

公称直径(mm ) 支架间距(mm )
50 75 100 0.6
0.8
1.0
施工技术交底记录
施工技术交底记录
施工技术交底记录
工程名称施工单位中天建设集团有限公司
分项工程名称12#楼水电安装工程
交底内容:水电安装工程
2.8、管槽二面应用砂轮机切割,然后用扁凿开槽,两边应垂直光滑,要特别注意槽边破口。

2.9、管槽开凿后,应用圆钉帽扎铅丝单根固定,严禁用长圆钉弯曲固定,管子必须敷平,不得有弯曲回弹现象。

2.10、补槽前,槽内应清除碎片粉末,浇水湿润,然后用1 : 2水泥砂浆补嵌,槽面应平整干净,灰
浆不准污染墙面,槽面应凹进墙面2mm。

3•管内穿绝缘线
3.1操作工艺:
3.1.1工艺流程:
选择导线扫管”穿带线•放线与断线►导线与带线的绑扎暑管口带护口■►导线连接线路绝缘摇测
3. 2选择导线:
3.2.1应根据设计图规定选择导线。

进出户的导线宜使用橡胶绝缘导线。

3. 2.2相线,中性线及保护地线的颜色应加以区分,用淡蓝颜色的导线为中性线,用黄绿相间的导线为保护地线。

3.3清扫管路:
3.3.1清扫管路的目的是清扫管路中的灰尘,泥水等到杂物。

3.3.2清扫管路的
方法:将布条两面三刀端牢固的绑扎在带线上两人来回拉动带线,将管内杂物清净。

3.4穿带线:
3.4.1穿带线目的是检查管路是畅通,管路的走向及盒箱的位置是否符合设计要求。

3.4.2穿带线的方法:一般均采用①1.2~2.0mm的铁丝。

先将铁丝的一端弯成不封均应留置10~15cm 的余量。

在管路较长或转弯较多时,可以在敷设管路的同时将带线一并穿好。

3.4.3穿带线受阻时,应用两面三刀根铁丝同时搅动,使两根铁丝的端头互相钩绞在一起,然后将带线拉出。

3.5放线及断线:
3.5.1前应根据施工图导线的规格,型号进行核对;放线时导线应置于放线架或放线车上。

3.5.2断线,剪断导线时,导线的预留长度应按以下四种情况考虑。

(1)接线盒,开关盒,插座盒及灯头盒内的预留长度为15cm
(2)配电箱内导线的预留长度应为配电箱箱体周长的1/2
(3)出户导线的预留长度应为 1.5mm
(4)公用导线在分支处,可不剪断导线而直接穿过。

、3.6质量标准:
3.6.1保证项目:
施工技术交底记录
3.6.1.1导线的规格型号必须符合设计要求和国家标准的规定。

施工技术交底记录
应单独敷设,颜色为绿黄双色,零线为蓝色。

4.6、导线的连接,多股铜芯线应用同截面规格的铜接头压接,如做羊眼圈状的其孔径与连接螺丝
工程名称施工单位中天建设集团有限公司
分项工程名称12#楼水电安装工程
交底内容:水电安装工程
相匹配,并必须搪锡,单股铜芯线可采用阻燃安全压线帽压接,或做搪锡,用配套三点抱压式夺接钳。

4.7、明配钢管的径在50mm以下的必须采用螺纹连接,不得采用套管连接,管径在63以上的,可以使用套管焊接,套管应处在两管对口的中心,长度为外径的 1.5-3倍,焊接应严密,严禁对口焊接。

4.8、配管采用螺纹连接的,螺纹宜外露2-3扣,并做好跨接,跨接圆钢直径参照电线管敷设第二
条,焊接长度为圆钢的6倍,镀锌钢管不得采用电焊作跨接或连接,接地应采用专用接地卡子连接接地
线。

4.9、明配钢管或PVC钢性塑料管进入箱盒的150-300mm处应设管卡或支架固定,在转角直线段处的管卡或支架间距应对称。

4.10、钢管进入箱盒50以下的必须用锁紧螺母固定,露出丝扣为2-3扣,63以上的管径可以电焊固定,管口露出箱盒内壁3-5mm,焊疤应涂刷防锈漆及面漆,箱盒必须机械开孔,不得用电焊或气焊开
孔。

: 4.11开关安装规定:
4.11.1拉线开关距地的高度一般为2~3m ;距门口为150~200mm ;且拉线的出口向下。

4.11.2板把开关距地面的高度为 1.4m,距门口为150~200mm ;开关不得置于门后(单扇门)。

4.11.3暗装开关的面板应端正,严密并与墙面平;
4.11.4开关位置应于灯位置相对应,同一室内开关方向应一致;
4.11.5成排安装的开关高度应一致,高低差不大于 2.0mm,拉线开关相邻间距一般不小于20mm ;
4.11.6多尘潮湿场所和户外应选用防水瓷制拉线开关或加装保护箱;
4.11.7在易燃,易爆和特别潮湿的场所,开关应分别采用防爆型、密闭型、或安装在其它处所控制;
4.11.8民用住宅严禁设床头开关;
4.11.9明线安装开关应在不少于15mm厚的木台上安装。

4.12插座安装规定
4.12.1暗装或工业用插座距地面不应低于30cm;
4.12.2在儿童活动场所采用安全插座。

采用普通插座时,其安装高度不应低于 1.8m
4.12.3同一室内安装的高度差不应大于5mm;
4.12.4成排安装的插座高低差不应大于2mm ;
4.12.5暗装的插座应有专用盒,盖析板应端正严密长与墙面平;
施工技术交底记录
施工技术交底记录
分项工程名称12#楼水电安装工程
施工技术交底记录
施工技术交底记录。

相关文档
最新文档
