锚杆静压桩方案

锚杆静压桩方案
锚杆静压桩方案

桩基A-3-01 尾锚杆静压桩

(方案)

20**年*月**日

1、前言

1.1改造基础加固锚杆桩施工方案编制依据:

1.1.1 地质勘察报告。

1.1.2依据上海*****建筑设计院有限公司提供的****改造基础工程新增桩位分布图和

桩基施工说明及要求。

1.1.3根据本工程施工场地现有的特点、具备工作条件、周边环境和总包提供的情况。

1.1.4本工程锚杆静压桩在施工过程中遵循如下规范标准:

《建筑工程技术规范》(GJ94-94);

《建筑地基基础工程施工及验收规范》(GB50202-202);

《预制钢筋混凝土小截面方桩》(DBJT08—106—2006)图集号2006沪G503及说明。

1.1.5本工程在锚杆静压桩施工过程中,遵循国家与上海市颁发的有关安全技术操作规

程及文明施工的有关规定。

1.2 目的:科学管理,精心施工,质量第一、安全第一,竖单位品牌,创优良工程,一

次性验收合格。

2、工程概况

2.1工程概况

2.1.1工程名称:******

2.1.2工程地点:*****

2.1.3建设单位:****

2.1.4勘察单位:

2.1.5设计单位:上海****设计研究院有限公司

2.1.6监理单位:*****

2.1.7施工单位:*******

2.2工程内容:锚杆静压桩250×250×26m×28套。

桩基A-3-02 2.3工程场地情况及地质状况:

2.3.1施工场地是已建独立性一层库房改建为*原有地坪原浇筑20cm素混凝土。

2.3.2根据现场情况,原建筑为钢结构独立柱承台及联系梁,桩位分布:20套桩分布在

室内联系内,8套桩分布在两头室外,4根在马路上、4根在草坪上。

2.3.3锚杆静压桩施工特点,是借助底部反力施工,在钢砼混凝土地板上釆用螺栓锚杆,

螺栓锚杆可先预埋或后预埋。本工程沒有钢筋混凝土底板,只有素砼地坪20cm,

甲方提供材料制作反力架借助原有钢结构立柱为主导力,另在素砼地坪上预埋螺

栓锚杆为辅助力,室外草坪另一端采用配重堆载。

2.3.4素砼混凝土地坪及砼马路开凿桩洞采用钻孔,每只桩洞钻孔8个Φ160圆孔组成。

反力架采用H型钢双排作为压桩支架,两头各横一根与立柱焊接,而后与双排两头

焊接,中间采用地锚螺栓,螺栓连接采用铁扁担,分别为:1000×120×(20~25);

450×120×(20~25)。室外草坪一头采用配重堆载。

3、承建方针与施工管理目标

3.1承建方针:

3.1.1质量是企业的生命线,是打开世界市场的金钥匙,我们在沉桩施工中认真贯彻执

行“百年大计、质量第一”的方针。

3.1.2坚持“质量第一、用户至上”的原则,以人为核心,把人作为控制整个工程的动

力,充分调动和发挥人的积极性、创造性,增加人的责任感,提高所有施工人员

的工作素质;以预防为主,严格把好打桩工程每一个工序的质量关,做到事前控

制,事中控制、事后检查,一切用数据说话。

3.1.3贯彻科学、公正、守法的职业规范,工程项目经理在施工中坚持原则、严格要求、

秉公办事;在处理工程质量问题过程中,遵重客观事实、遵重科学,正直、公正、

不持偏见;在此工程项目上以身作则,带领所有施工人员遵纪、守法、认真履行合

同中各项任务和义务。

桩基A-3-03 3.2质量目标:

科学管理、精心施工、确保质量、信守承诺,做到工程竣工验收一次性合格。

3.3安全目标:

3.3.1安全第一、质量第一,安全和质量交互作用,互为因果,安全为质量服务,质量

需要安全保证。

3.3.2在此工程项目沉桩施工中,我公司实施企业安全管理规划,指导和检查,对施中

的人、物、环境的行为与状态,进行具体的管理与控制,有效的将施工中各种因

素状态控制好,在实施安全管理过程中,必须正确处理五种关系,坚持安全生产

六项基本管理原则。

3.3.3安全生产人人有责,以人为本控制安全,做到安全与生产同步进行,控制和确保

安全施工的每一个环节,使本项工程施工安全事故控制为零。

3.4文明施工:

3.4.1文明施工是现代化施工的一个重要标志,是施工企业一项基础性的管理工作,坚

持文明施工有极其重意义,文明施工是企业管理的对外窗口。

3.4.2文明施工能促进、带动、完善企业整体管理,增强企业“内功”,提高管理素质,

文明施工改善了施工环境和施工秩序,有效提高了职工队伍的文化、技术、思想

素质培养了尊重科学、遵守纪律、团结协作的施工意识,促进精神文明建设。

3.4.3文明施工的措施:

1)健全管理组织,施工现场以项目经理为组长,质检员、安全员、机组长为成员组成施工现场文明管理组织;

2)健全管理制度,实施了个人岗位责任制、经济责任制、奖惩制度和会议制度,制定检查制度,实施自检、互检,做到自产自清、日产日清、工完场清标准管

理;

3)健全管理资料,有上级文明施工的标准、规定、法律法规等资料应备齐全,施工现场做好施工日记,施工日记要填写文明施工内容,文明施工自检资料,内

容要符合要求和完整,签字手续要齐全;

桩基A-3-04 4)开展竞赛活动,每个施工管理人员及每一个施工人员相互间开展竞赛活动,创造和谐良好的施工场所;

5)加强教育培训工作,在坚持岗位练兵的基础上,可采取派出去,请进来,上技术课等措施进行短期培训,让每一个施工人员都熟悉掌握文明施工标准,从而

使施工技术、施工质量、施工安全、机械作业、材料节约、环境卫生等达到文

明施工的目的。

3.5工期目标:

根据该工程特点,施工较为复杂,沉桩施工需进行多次沉桩工序、顺序调整,需

要30个工作日(暂定)。

4、施工方案

4.1施工准备:

4.1.1熟悉图纸、了解地形、协调关系,认真听取图纸会审记要,确保工程施工质量。

4.1.2按照此工程施工内容、设计要求、工程特点、周边环境编写施工方案。

4.1.3做好反力架材料配制工作,落实螺栓锚杆的购置工作,并组织人员做好混凝土桩

洞的开凿工作。

4.1.4做好锚杆静压桩机的保养、维修、配备的准备工作。

设备检查附表:机具名称检查调试主要内容备注

锚杆静压桩机机身、机架、动力控制系统符合使用要求电箱漏电开关、控制开关、保险丝、接零接地符合安全规范

电焊机防护罩及保护装置符合安全规范

油压泵压力系统、压力与读数达到压力标准

油压顶压力系统达到压力标准

空压机动力系统、压力系统符合安全规范

4.1.5安排好沉桩机械设备、(钢砼方桩材料进场)的运输工作。

桩基A-3-05 4.2项目管理组织设置:

施工管理组织网络

4.3施工人员配置:

序号 工 种 人数 1 施工员 1 2 测量员 1 3

机操工

2

4.4机械设备选配:

4.4.1根据桩长、桩径、设计的单桩承载力,我们选用YZQF-100t 锚杆静压桩机。 4.4.2遵照建设单位、总包单位的要求和工程施工场地情况的需要,我们安排一套锚杆静压桩机组施工,根据厂区情况,适当可进行24小时沉桩作业。 4.4.3甲方提供反力架H 型钢材料、连接钢板(铁扁担)材料。

桩基A-3-06

主要机械设备、机具配备表:

序号

机具名称

规格、型号

单位

数量

备 注

序号 工 种 人数 4 电焊工 4 5 打桩工 6 6

后勤

1

1 锚杆桩机架YZQF-100t 套 1

2 BZ型超高压油泵站BZ63-6 台 1

3 QF型分离式油压顶QF50T-25b 只 1

4 QF型分离式油压顶QF100T-25b 只 1

5 电焊机台 2

6 电箱只 1

7 手拉萌芦只 1

8 卷扬机1t 台 1

4.5主要材料供给:

序号材料名称规格、型号单位数量备注

1 多节方桩250×250×2500 节224

2 多节方桩250×250×2000 节84

3 连接角钢L40×4×240 根1140 备用20根

4 螺栓锚杆Φ25×550 根100

5 电焊条J422-Φ3.2 Kg 500 按需

6 流磺胶泥Kg 800 按需

7 液压油YA-N32 Kg 100 按需

4.6施工措施及方法:

4.6.1根据施工现场所具备的条件,我们采取如下施工方法:

1)室内锚杆静压桩施工,我们采用双排25#H型钢井田式交错连结,中间增加螺栓

锚杆相结合;

2)室外锚杆静压桩施工,一头采用反力架,马路一头采用多预埋螺栓锚杆;草

坪一头采用配重堆载施工。

桩基A-3-07 4.7施工顺序:

锚杆静压桩施工顺序线路图:1、先压室内后压室外;2、室内先压○1轴后压○2轴。

4.8施工进度计划:

施工工期安排:机械设备进场1天;人工搬运砼桩_4_天;开凿混凝土桩洞_8_天;制作反力架_6_天;预埋锚筋螺栓_8_天;压桩施工_14_天;退场1天。

附施工进度计划表:

工程时间工作内容

工作日

2 4 6 8 10 12 14 16 18 20 22 24 26 28 30

1 机械设备进场

2 制作、安装、拆除反力架

3 开凿桩孔

4 人工室内搬运砼桩

5 预埋螺栓锚杆

6 锚杆静压桩施工

7 机械设备退场

5、主要项目施工方法

5.1工程测量:

5.1.1根据设计图纸测量定位开凿桩洞位置,混凝土沟槽开好后按照图纸轴线放好

样桩位,垂直轴线方向控制20mm,同轴线方向控制在50mm内;

5.1.2标高控制以室内地面为基准点进行控制,根据设计图纸要求以两个标准控制,设

计承载力(单桩承载力:260KN;最大荷载:520KN)和设计标高。

5.1.3沉降观测点控制:在AOD尾渣装车系统改造原建筑物上设立三处观测点;分别设

立在○1轴/○A轴;○1轴/○C轴;○2轴/○B轴立柱上;在对面建筑物体上设

立两个固定点为控制点。

桩基A-3-08

5.1.4沉桩前测试两次为初始观测数据(第一次为观测数据;第二次为复测检验数据),

沉桩前期(沉桩○1轴线部位观测2次)观测2次,分别为8:00;16:00。后期

观测1次,发现异样仍然观测2次。

5.1.5沉降观测为建设方委派施工方代测,因施工方无监测资质和专业仪器,沉降数据

报甲方确定监控报警数据。

5.2桩基工程:

5.2.1沉桩顺序:

锚杆静压桩压桩顺序

1、○1轴/○A轴~○B轴;

2、○2轴/○A轴~○B轴;

3、○1轴/○B轴~○C轴;

4、○2轴/○B轴~○C轴;

5、○2轴/○C轴~马路;

6、○1轴/○C轴~马路;

7、○1轴/○A~草坪; 8、○2轴/○A~马路。

5.2.2沉桩工艺流程(附表):

多节桩循环

移机定位机

沉桩

电焊接桩

下套桩操作

5.2.3沉桩时每套桩各工序应连续进行,严禁途中长时间停留,但遇下列情况应暂停沉

桩,并与相关部门取得联系,商定确认后再进行沉桩:

1)沉桩过程中,桩身发生较大幅度位移,倾斜或突然下沉;

2)沉桩时发现周边已沉好的桩发生位移、桩顶标高上升或下沉;

3)沉桩时压力超过设计要求、桩压不下去,桩顶达不到设计标高;

4)沉桩期间周围建筑物体受监控报警时,通知停止沉桩。

桩基A-3-09 5.2.4沉桩施工步骤操作规范:

1)桩机移机就位:每套桩机架移机就位时,都按照事先埋设好的锚杆螺栓上安装就

位机架对准预留洞中心样桩;

2)千斤绳捆绑:吊桩千斤绳承受力系数应是所吊桩身重量的两倍以上,千斤绳所系

位置,根据桩长确定,一般控制在桩长6:1的基础上,千斤绳系在吊环上、下±50mm;

3)起吊砼桩:起吊砼桩时,应慢拉轻放,所拉砼桩应靠地面一层;

4)插桩控制:下节桩施压前,必须按照桩洞中心为准点,周边垂直等分;

5)插桩位移控制在20mm内,如碰有障碍物,拔出清理后重插,如障碍物深于基础,需采用钻孔清理时及时与总包设计商讨解决;

6)垂直调控:插桩确认就位后,进行桩身垂直调控,用两只线锤分别垂直两个方位

进行调控,桩身垂直控在千分之一内,沉桩期间要不间断对桩身垂直度进行监控,保持桩身在垂直受控的状态下进行施沉;

7)电焊接桩:当第上一节桩与下一节桩竖好调直后,两台电焊机成对角同时焊接,

焊缝必须连续,饱满、无咬铁、无夹渣。电焊焊接结束后,应停歇一分钟后再

进行沉桩;

8)桩顶标高:以地面为基准点进行控制,送桩杆事先按照桩顶设计标高做好的固定

标志,当送桩接近标高时,按照事先统一好的信号,发出预备信号,负责控制油门人员即可控制沉桩速度,直至桩顶标高达到目的的停止沉桩,控制范围±50mm,力争为0;

9)沉桩资料,现场施工记录人员,每节桩、每套桩沉桩结束后都必须及时将所需资

料真实地填入原始记录中,而后工程结束后重新整理交监理工程师签章备案。

5.2.5现场材料调配、堆放与管理:

1)根据沉桩计划、进度与供应厂商拟定砼桩材料进场计划,并根据工地上沉桩进展

和堆场情况进行适度调整;

2)砼桩材料进场要按照桩机行进路线、地段用量、拉桩范围计算好堆放点,施工现

桩基A-3-10场堆放以三层以下为宜;

3)砼桩材料进场及时汇同监理工程师、业主代表、总包代表共同验收,待验收合格

后再进行沉桩;

4) 所有施工用材料均有合格证书。

6、质量保证措施

6.1质量管理体系:

管理职责

质量体系原则

质量成本

任务承接施

工程(产品)安全与责任

质量文件和记录测量和试验

设备的控制人 员统计方法的应用

6.2.施工质量控制手段及方法:

6.2.1坚持“质量第一,用户至上”的原则。建筑产品是一种特殊的商品,是“百年大

计”,是直接关系到人民生命财产的安全。所以,我们在施工中自始自终把“质量第一,用户至上”作为质量控制的基本原则。

6.2.2坚持“以人为核心”,人是质量的创造者,质量控制必须“以人为核心”,把人作

为生产质量控制动力,调动人的积极性、创造性;增强人的责任感,树立“质量第一”

观念,提高人的素质,避免人的失误;以人的工作质量保工序质量,促工程质量。

6.2.3“以预防为主”,就是要从对质量的事后检查把关,转向对质量的事前控制、事中

控制,再进行事后检查,这是确保施工项目的有效措施。

6.2.4坚持质量标准,严格检查,对沉桩工程施工中各工序、各环节严格把关检查,施

工质量是否符合质量标准,必须通过严格的检查,并做好记录,一切用数据说话。

6.2.5材料控制,材料是建筑工程质量的要素之首,严格把好原材料、成品、半成品检

查验收控制,并正确使用,对于材料进场由懂质量的人员签收,严格按质量标准验收,

桩基A-3-11 杜绝不合格的材料用到工程上。

6.2.6机械控制,施工机械、工具应正确使用、管理和保养,健全“人机固定”制度、

岗位责任制度、交接班制度、技术保养制度、安全使用制度、机械设备检查制度等,确保机械设备处于最佳使用状态。

6.2.7施工项目质量控制的过程

施工项目

质量控制

6.2.8施工项目质量控制要素

6.3常见质量问题预防措施:

6.3.1测量放线质量问题预防措施,在开凿底板混凝土桩洞和预埋锚筋螺杆时,根据图

纸数据结合锚杆桩机所需位置认真施放点和线,放样时在周边不受影响的固定物体上做好控制点,桩洞控制±100,锚筋螺栓预埋位移控制±20mm。

6.3.2插桩防止位移措施,沉桩前在所沉桩洞边做好控制点,插桩就位后再复查一次。

6.3.3沉桩垂直控制措施,线锤观测派有专人负责,线锤的架设位置,除垂直两个方位

外,还应控制距离,架设距离一般控制以所沉位置5m以外,线锤要根据沉桩位置的变动而变动。

6.3.4电焊接桩质量控制措施,接桩焊接完毕后,用小锤将焊渣敲净,互相对照检查,

桩基A-3-12同时派专人负责检查验收。

6.3.5桩顶标高控制措施,桩顶标高以地面为基准点,标高控制±50mm。

6.3.6专人观测、专人测量,每沉2-3根桩重新对已沉好的桩复测检查,发现问题立即

停止沉桩,与有关部门沟通,确认后再进行沉桩。

7、安全保证措施

7.1安全生产管理体系:

7.1.1严格遵守“安全生产六大纪律”和安全生产岗位责任制度,遵守《建筑安装工程

技术操作规程》及各级地方政府有关安全文明工地的要求实施。

7.1.2实行安全生产交底制度,各工种需经专门培训,熟知本工程本工种安全技术操作

规程,在作业中坚守自已的工作岗位,非本工作岗人员未经允许不得随意操作机械设备、电器设备。

7.1.3正确使用和爱护个人劳防用品、安全防护设施和安全用具,进入施工现场必须戴

好安全帽、扣好帽带、穿好工作服及劳动鞋,禁止光脚、光背或穿拖鞋进入工地现场,严禁酒后作业。

7.1.4起重指挥人员,应由技术熟练,懂得起重性能的有证人员担任,指挥人员应站在

能够照顾到全面工作的地点,所发信应事先统一,动作准确、声音宏亮、清晰,严格遵守“十不吊”规程。

7.1.5起桩、吊桩时吊点必须正确,速度要均匀,桩身应平稳,桩顶、桩身附有杂物应

及时清除干净,起吊桩的前方禁止站人和有人行走。

7.1.6沉桩设备有专人管理、专人操作,严格遵守《建筑机械使用安全技术规范》

桩基A-3-13(JGJ33-86),各自其职,严禁串岗。

7.1.7电焊工在作业中,严格按照“十不烧”规定执行,在作业结束后及时关闭电源。

7.1.8机组施工人员,每天上班前对所用机械设备、机具设备、吊索具、电器设备进行

认真检查,行成制度。发现问题及时修理或更换,不准带病作业。

7.1.9钢丝绳、吊具、索具及滑轮部位每天多次检查,发现问题立即更换。

7.1.10安全生产、人人有责,生产必须安全,安全促进生产。安全员带头执行安全,管

生产的懂安全,上班前讲安全,下班后总结安全,发现安全隐患及时纠正,促使沉

桩施工在安全受控的状态下进行。

7.2施工机械安全管理:

7.2.1沉桩机械的机身、立杆在安装期间边检查、边安装,检查结构部位是否脱焊,机

身、立杆是否变形,活动部位的磨损是否超出规范要求,每次都要进行认真检查和记录。

7.2.2施工机械的动力部位、制动部位、保险要定期检查和保养,专人负责调试、修理

和管理。

7.2.3施工机械上所用电器设备、电箱每天都要进行检查,所有保护是否达到安全规范,

发现问题及时更换。

7.2.4所有施工机械、机具设有专人管理、专人保养、专人维修,保持施工机械正常运

行。

7.3施工用电安全管理:

7.3.1施工用电必须达到三级防护标准;

7.3.2桩机上所用电箱必须有敏感的断路装置,漏电装置,机上所用线路必须按排在隐

蔽部位,同时具有绝缘功能,每条线路必须有单一的漏电控制开关。

7.3.3电焊机必须有保护装置,作业完备后立即关闭电源。

7.3.4机上用电专人负责,接线、拆线必须有证人员操作,在接、拆线路时必须切断电

源,其它任何人不得任意乱接、乱拉或拆卸线路。

8、文明保证措施

桩基A-3-14 8.1近邻协调措施:

8.1.1建筑施工是个场外活动空间,它涉及到周边近邻及相互群体,多少会带来部分影

响,我们在施工中根据具体情况采取相应的有效控制措施,尽量减少对周边的影响。

8.1.2施工材料、设备进出运输,尽量控制在交通路上的停留,保持道路畅通。

8.1.3本工程施工条件难度较大,施工材料,施工机具进出场需请总包配合安排,提供

方便条件,以利工程施工顺利进行。

8.1.4在施工中与邻里、其它施工队伍发生纠纷时,尽量控制自已的情绪,以礼待人,

不说粗话,平和协商处理。

8.1.5在施工过程中和其它施工单位相互协调、协作、友睦相处,在施工发生矛盾冲突

时,由总包单位协调解决,不莽闯行事,用文明语,办文明事。

8.2场容场貌保障措施:

8.2.1教育每一个施工人员自觉遵守工地的各项规章制度,严格要求自已。

8.2.2施工期间不得任意拆卸和损坏施工场地内的工程设施和防护设施。当施工需时应

请总包单位进行处理。

8.2.3在施工场地内,不准随地大小便,不得随手乱抛杂物和乱扔垃圾。

8.2.4施工材料、机具设备在施工场地内不任意堆积,应按照指定地点集中堆放整齐。

8.2.5每个施工人员都必须养成一个良好的施工习惯,严慬的生活作风,创一个整洁、

舒适的施工环境。

8.3治安管理措施:

8.3.1所有施工人员要进行名册登记,教育员工自觉遵守本地区和本工地的治安条例。

8.3.2施工材料、机具设备派有专人管理,落实责任制。

8.3.3每天下班后不得在厂区内到处乱串,按照规定的范围内进行活动。

8.4环境保护措施:

8.4.1对施工场地周边公共设施加强保护,一切按照施工程序,合理的方法,有效的措

施进行,禁止野蛮施工。

8.4.2工程施工对周边的建筑物、道路、管线设施要了解清楚,做到心中数,施工有序、

桩基A-3-15 措施恰当、安排合理。

8.4.3本项目工程施工环境保护主要是沉桩挤土对周边建筑物、道路、管线的影响,进

入场施工前根据技术交底再进行调整,根据具体情况控制施工流程、施工方法、施工速度。

9、原始资料整理及成果提交

9.1施工前准备资料:

9.1.1施工组织设计(施工方案)及审批和报审资料。

9.1.2施工企业证书、资质证书及施工人员上岗证书;施工机械合格证书;施工材料合

格证书、质保证书及生产厂家资质证书。

9.1.3测量放样定位记录及报审表,开工报告。

9.2施工过程资料:

9.2.1材料检验记录;

9.2.2锚杆静压桩记录和焊接记录;

9.2.3隐蔽工程记录。

9.3竣工资料:

9.3.1桩顶位移、桩顶标高表;

9.3.2沉桩工程竣工图编制(甲方提供蓝图);

上海******)有限公司

编制人:******

20**年**月***日

静压锚杆桩施工工艺及要求

静压锚杆桩施工工艺及要求 静压锚杆桩施工工艺流程 确定桩位孔及定位→ 锚杆加工制作及埋设(桩段制作)→ 桩位孔及锚杆养护和保护→ 安装压桩反力架→ 第一节桩就位、校正→ 压桩→ 深度及压力值记录→ 下节桩就位、校正→ 焊接接桩→ 压桩→ 压桩到设计要求→ 最终深度及压桩力验收→ 拆除压桩反力架→ 切割桩头→清孔(配制微膨胀早强混凝土)→封桩。 主要施工工艺要求 (1)、桩段制作:钢筋混凝土预制桩段严格按配筋设计制作、桩身平直、外形尺寸误差不大于±5mm,断部平整;钢管桩段材质、管径、壁厚严格按设计要求选择、焊接坡口面按焊接要求制作。 (2)、桩段连接:两种桩段均采用焊接连接。焊接前应再次检查接头部位处理情况及上下节桩是否在同一轴线上、是否垂直、符合要求方可施焊;焊接时两名焊工在桩两侧同时施焊,以保证对称受力,减小变形;焊接后应检查焊接质量,若有漏焊或焊缝高度不够,应及时补焊。 (3)压桩工艺压桩反力架安装要保持垂直应均衡拧紧锚固螺栓、螺帽,在压桩过程中应随时拧紧松动的螺帽;在锚杆受力较大时应使用多个螺帽叠加使用。桩段在压入时垂直度极为重要,因此除了在初始就位时校核垂直度极外应在压桩时全程连续控制,每节桩的垂直度应控制在1/1000以内;同时应保持千斤顶与桩段轴线在同一垂直线上,千斤顶施加的压力中心与截面形心重合,千斤顶安放偏差不大于2mm。 压桩时不宜数台压 桩设备在同一承台上施工,施工期间,压桩力总和不得超过该基础及上部结构的自重,防止基础上抬造成结构破坏。压桩应连续进行,尽量减少接桩时间,中途不得长时间停顿,以免土体固结超静水压力消散,引起摩阻力剧增。如必须中途停顿时,桩尖应停留在软土层中,且停留时间不宜超过24小时。如遇到压力急剧的增加可能遇碎石障碍物或压入较硬土层,这时液压系统可采用稍压入,持荷,再压入,再持荷,直至达到设计深度或承载力。压桩过程应做好记录,采用以最终压桩力控制为主、以桩长控制为辅的双控原则。 (4)封桩工艺 封桩施工是压桩过程中又一个关键环节。桩和承台及混凝土底板能否连接牢固,承载力是否达到要求,联结节点形式是否合理,都是封桩后桩能否发挥作用的关键。 封桩前,桩顶应设计和规范要求截断至设计标高:混凝土桩段桩顶应平整无松动混凝土、钢管桩段采用氧割进行切断;钢管桩内应用C35碎石混凝土填充;为加强桩和承台及混凝土底板的连接应将锚杆相互连接起来,以便形成封桩桩帽;清理桩孔内的渣滓及水。 桩采用C35或C40微膨胀混凝土,注意振捣密实,加强养护

锚杆静压桩方案

桩基A-3-01 尾锚杆静压桩 施 工 组 织 设 计 (方案) 20**年*月**日

1、前言 1.1改造基础加固锚杆桩施工方案编制依据: 1.1.1 地质勘察报告。 1.1.2依据上海*****建筑设计院有限公司提供的****改造基础工程新增桩位分布图和 桩基施工说明及要求。 1.1.3根据本工程施工场地现有的特点、具备工作条件、周边环境和总包提供的情况。 1.1.4本工程锚杆静压桩在施工过程中遵循如下规范标准: 《建筑工程技术规范》(GJ94-94); 《建筑地基基础工程施工及验收规范》(GB50202-202); 《预制钢筋混凝土小截面方桩》(DBJT08—106—2006)图集号2006沪G503及说明。 1.1.5本工程在锚杆静压桩施工过程中,遵循国家与上海市颁发的有关安全技术操作规 程及文明施工的有关规定。 1.2 目的:科学管理,精心施工,质量第一、安全第一,竖单位品牌,创优良工程,一 次性验收合格。 2、工程概况 2.1工程概况 2.1.1工程名称:****** 2.1.2工程地点:***** 2.1.3建设单位:**** 2.1.4勘察单位: 2.1.5设计单位:上海****设计研究院有限公司 2.1.6监理单位:***** 2.1.7施工单位:******* 2.2工程内容:锚杆静压桩250×250×26m×28套。 桩基A-3-02 2.3工程场地情况及地质状况:

2.3.1施工场地是已建独立性一层库房改建为*原有地坪原浇筑20cm素混凝土。 2.3.2根据现场情况,原建筑为钢结构独立柱承台及联系梁,桩位分布:20套桩分布在 室内联系内,8套桩分布在两头室外,4根在马路上、4根在草坪上。 2.3.3锚杆静压桩施工特点,是借助底部反力施工,在钢砼混凝土地板上釆用螺栓锚杆, 螺栓锚杆可先预埋或后预埋。本工程沒有钢筋混凝土底板,只有素砼地坪20cm, 甲方提供材料制作反力架借助原有钢结构立柱为主导力,另在素砼地坪上预埋螺 栓锚杆为辅助力,室外草坪另一端采用配重堆载。 2.3.4素砼混凝土地坪及砼马路开凿桩洞采用钻孔,每只桩洞钻孔8个Φ160圆孔组成。 反力架采用H型钢双排作为压桩支架,两头各横一根与立柱焊接,而后与双排两头 焊接,中间采用地锚螺栓,螺栓连接采用铁扁担,分别为:1000×120×(20~25); 450×120×(20~25)。室外草坪一头采用配重堆载。 3、承建方针与施工管理目标 3.1承建方针: 3.1.1质量是企业的生命线,是打开世界市场的金钥匙,我们在沉桩施工中认真贯彻执 行“百年大计、质量第一”的方针。 3.1.2坚持“质量第一、用户至上”的原则,以人为核心,把人作为控制整个工程的动 力,充分调动和发挥人的积极性、创造性,增加人的责任感,提高所有施工人员 的工作素质;以预防为主,严格把好打桩工程每一个工序的质量关,做到事前控 制,事中控制、事后检查,一切用数据说话。 3.1.3贯彻科学、公正、守法的职业规范,工程项目经理在施工中坚持原则、严格要求、 秉公办事;在处理工程质量问题过程中,遵重客观事实、遵重科学,正直、公正、 不持偏见;在此工程项目上以身作则,带领所有施工人员遵纪、守法、认真履行合 同中各项任务和义务。 桩基A-3-03 3.2质量目标: 科学管理、精心施工、确保质量、信守承诺,做到工程竣工验收一次性合格。

锚杆静压桩工艺

二、地基基础采用静压桩加固施工方案 根据图纸,本次共布置锚杆静压桩612根.规格250*250*3000 具体为:4#楼400根。其中:压桩力650KN计288根 压桩力450KN计112根 6#楼212根。其中:压桩力650KN计108根 压桩力450KN计104根 锚杆静压桩的工作原理如下图所示。这种方法是以建筑物自重为压载,在 独立基础上预先埋设好锚杆固定反力架。用反力架作为反力支撑,利用千斤顶将 桩从基础上凿开的桩孔中逐节压入土中。 锚杆静压桩的优点是:施工时无振动、无噪声;设备简单、操作方便、移 动灵活,可在场地和空间狭窄的条件下施工; 锚杆静压桩提前预制。目前已购置1500米成品桩。 (一)、施工前的准备工作 根据设计静压桩施工图,设计为锚杆静压桩,桩长约12M/9M左右,桩身强度C30,截面为250㎜×250㎜*2000㎜,桩尖节长2m,桩身节长2m

锚杆静压桩封桩头示意 1、桩身为4根Φ14主筋。并按图纸设计要求由专业预制混凝土加 工厂预制桩体。 2、技术人员熟悉图纸和地质报告,对施工队长及施工班组人员进 行技术交 底,严格按桩基工艺规程和施工规范施工。 3、对静压桩位和图纸进行核对,如需平面局部尺寸在布置桩位时 有差异,经设计同意后做局部微调,以满足施工要求。 4、对进场的压桩设备进行检查,确保设备完好, 确保电线、电缆、

5、漏电开关等电器完好,保证安全生产。(二)、锚杆静压桩施工方法简述 1、锚杆静压桩的工艺流程

桩位垃圾清理测放桩位取心机取芯成孔 凿除整板混凝土面层钻孔埋设锚杆架设静压桩机分节吊桩、压桩用角钢焊接桩继续压桩至设计桩长或至预定的压桩力数值移走桩架 2、焊接 218)交叉钢筋于锚杆桩孔位上(双面焊,搭接长度≥5d), 以C30微膨胀砼进行封桩(应采用插入式振捣器实封桩头砼)。 3、封桩桩顶应进入基础100㎜。桩帽高100㎜。在其上放入钢筋网片后灌注入C30微膨胀砼(可在普通C30砼中加入3%水泥含量的膨胀剂),而后用振动棒充分捣实,其体积以锚杆及其上的交叉钢筋各有50㎜的砼保护层为宜。封桩前,应将孔内四周孔壁凿毛,以利于砼帽和底板钢筋砼连接。(确保不渗水)。 4、压桩施工中的一般注意事项 (1)压桩前应对每段桩身桩帽进行清理,保证焊接部位不被污染; (2)压桩时千斤顶宜置于桩的正中位置以保证垂直下压。 (3)接桩时宜以吊锤测定桩身的双向垂直度。 (4)接桩时用360㎜长角钢进行焊接,保证上下节桩的截面全面接触。 (5)根据设计图纸,设计桩长定为12m/9m左右,单桩设计极限承载力650KN/450KN,据此施工时可采用单项控制,只要是压桩力超过设

锚杆静压桩钢管桩加固施工方案

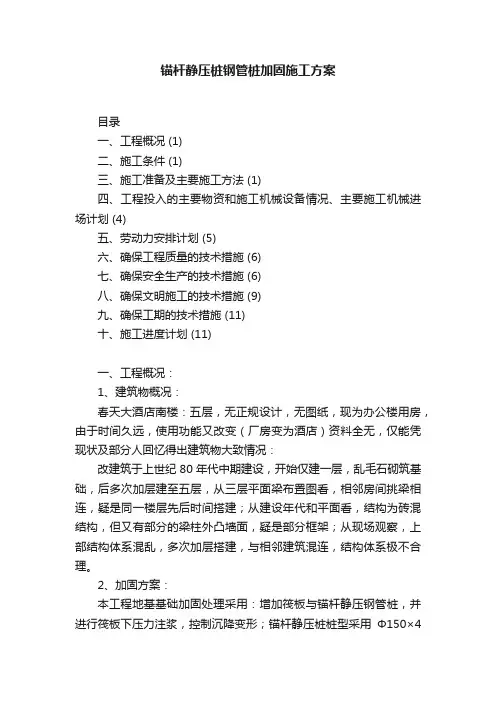

目录 一、工程概况 (1) 二、施工条件 (1) 三、施工准备及主要施工方法 (1) 四、工程投入的主要物资和施工机械设备情况、主要施工机械进场计划 (4) 五、劳动力安排计划 (5) 六、确保工程质量的技术措施 (6) 七、确保安全生产的技术措施 (6) 八、确保文明施工的技术措施 (9) 九、确保工期的技术措施 (11) 十、施工进度计划 (11)

一、工程概况: 1、建筑物概况: 春天大酒店南楼:五层,无正规设计,无图纸,现为办公楼用房,由于时间久远,使用功能又改变(厂房变为酒店)资料全无,仅能凭现状及部分人回忆得出建筑物大致情况: 改建筑于上世纪80年代中期建设,开始仅建一层,乱毛石砌筑基础,后多次加层建至五层,从三层平面梁布置图看,相邻房间挑梁相连,疑是同一楼层先后时间搭建;从建设年代和平面看,结构为砖混结构,但又有部分的梁柱外凸墙面,疑是部分框架;从现场观察,上部结构体系混乱,多次加层搭建,与相邻建筑混连,结构体系极不合理。 2、加固方案: 本工程地基基础加固处理采用:增加筏板与锚杆静压钢管桩,并进行筏板下压力注浆,控制沉降变形;锚杆静压桩桩型采用Φ150×4㎜钢管桩,计56根,锚杆静压桩设计承载力特征值为150KN,压桩力350KN。 工程桩具体的控制标准由试压桩后确定。 二、施工条件 1、工程地质条件 该场地早期为员筜湖畔,填土层以下约有几米厚淤泥层,从开挖的两个基础坑看,基础为乱砌毛石基础,且不规则。 2、施工场地情况 场地/经人工开挖土平整后,场地空间尺寸较狭窄,地面距上层楼板底为2.8米高,施工作业面狭窄,地下没有管线。 三、施工准备及主要施工方法 (一)施工准备 1、图纸自审:项目经理部收到施工图纸后,由项目技术负责人及时 组织有关人员熟悉设计文件,明确技术、质量要求,提出图纸中存在问题,便于会审时解决。 2、现场踏勘地形地貌,了解邻近建筑物情况及地下管线情况,为 桩基施工提供必要的周边情况及场地内的基础资料。 开工所需材料进场、检验,有复检要求的进行复检。劳动力依施工顺序视施工进度进展按计划进场。

基础局部加固锚杆静压桩施工方案

基础局部加固锚杆静压方桩施工方案

一、工程概况 工程名称: 工程地点:XX市水口镇 该项目为6层框架结构新建住宅,因沉降不均发现有倾斜,为了安全应业主要求对楼房基础进行加固处理。据现场考察,根据基础实际情况,施工部位空间有限,适合采用锚杆静压桩加固柱位基础,加固前应对建筑作适当的支撑保护,在施工过程中随时观测楼房的情况,以保证工程顺利施工。 二、工程内容 1、,设计截面250×250,桩长12m,分为6节(2m×9)。压桩孔上口为300×300mm,下口为400×400mm,呈倒锥形。 2、压桩以最终压桩力800kn为主要标准,桩长为次控标准。 三、编制依据 1、国家行业标准《既有建筑物地基基础加固技术规范》 (JGJ123-2000)。 2、国家行业标准《锚杆静压桩技术规程》(YBJ227-91)。 3、国家行业标准《建筑桩基技术规范》(JGJ94-2008)。 4、国标《建筑地基基础工程施工质量验收规范》 (GB50202-2002);

5、国标《混凝土结构工程施工质量验收规范》 (GB50204-2002)。 四、编制原则 1、认真贯彻国家对工程建设的各项方针政策,严格执行工程建设的各项程序。 2、遵循建筑施工工艺及其技术规范,合理安排施工程序及施工顺序。 3、从实际出发,作好人力、物力的综合平衡,组织均衡施工。 4、采用先进的施工技术,科学地确定施工方案;严格控制施工质量,确保施工安全;努力缩短工期,提高劳动生产力。 五、项目组织机构 考虑到本工程实际情况及工期要求,我司积极组建项目领导班子,施工队伍都为本公司长期从事纠偏和加固工程培训的技术工人,并已经通过公司内部的技术、安全考核。项目经理部组织机构图如下:

锚杆静压桩施工工艺标准

1.施工机械设备及人员 1.1主要施工机械 表1

1.2部分设备图片 压桩架及液压千斤顶预制方桩 1.4劳动力配置 主要劳动力表表2

2.施工规范 3.1施工流程 多节桩循环 移机定位机 架 调 正 起 吊 砼 桩 插 桩 垂 直 调 控 沉桩 电焊接桩 送 桩 标 高 控 制 下套桩操作 3.2主要施工方法 3.2.1施工顺序及要求: 锚杆静压桩施工顺序线路图:先室后室外,先压承台边后压中间。 沉桩时每套桩各工序应连续进行,严禁途中长时间停留,但遇下列情况应暂停沉桩,并与

相关部门取得联系,商定确认后再进行沉桩: 1) 沉桩过程中,桩身发生较大幅度位移,倾斜或突然下沉; 2)沉桩时发现周边已沉好的桩发生位移、桩顶标高上升或下沉; 3)沉桩时压力超过设计要求、桩压不下去,桩顶达不到设计标高; 4)沉桩期间周围建筑物体受监控报警时,通知停止沉桩。 3.2.2沉桩施工步骤操作规范: 锚杆静压桩示意图 1)桩机移机就位:每套桩机架移机就位时,都按照事先埋设好的锚杆螺栓上安装就位机 架对准预留洞中心样桩; 旧基础预留孔及预埋螺栓 2) 千斤绳捆绑:吊桩千斤绳承受力系数应是所吊桩身重量的两倍以上,千斤绳所系位置,

根据桩长确定,一般控制在桩长6:1的基础上,千斤绳系在吊环上、下±50mm; 3) 起吊砼桩:起吊砼桩时,应慢拉轻放,所拉砼桩应靠地面一层; 4) 插桩控制:下节桩施压前,必须按照桩洞中心为准点,周边垂直等分; 5)插桩位移控制在20mm,如碰有障碍物,拔出清理后重插,如障碍物深于基础,需采用钻孔清理时及时与设计及业主商讨解决; 6) 垂直调控:插桩确认就位后,进行桩身垂直调控,用两只线锤分别垂直两个方位进行调控,桩身垂直控在千分之一,沉桩期间要不间断对桩身垂直度进行监控,保持桩身在垂直受控的状态下进行施沉 ; 起吊预制桩压桩 7) 电焊接桩:当第上一节桩与下一节桩竖好调直后,两台电焊机成对角同时焊接,焊缝必须连续,饱满、无咬铁、无夹渣。电焊焊接结束后,应停歇一分钟后再进行沉桩; 8) 桩顶标高:以地面为基准点进行控制,送桩杆事先按照桩顶设计标高做好的固定标志,当送桩接近标高时,按照事先统一好的信号,发出预备信号,负责控制油门人员即可控制沉桩速度,直至桩顶标高达到目的的停止沉桩,控制范围±50mm。 9)封桩:压桩孔清理干净,排除积水,浇捣混凝土之前,涂刷孔壁及桩头面,纯水泥浆增加粘结力,浇捣掺有微膨胀和早强外加剂混凝土,予以捣实

锚杆静压桩—施工工艺

工作行为规范系列 锚杆静压桩—施工工艺(标准、完整、实用、可修改)

编号:FS-QG-17215锚杆静压桩—施工工艺 Anchor Static Pressure Pile-Construction Technology 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 一、静压桩施工 1、对静压桩施工的要求 (1)静力压桩与锤击相比具有无噪音、无震动、无污染、安全等优点,但在饱和软粘土地区压桩与打桩一样,都可能产生超静孔隙水压力。 (2)要做好施工现场的排水工作,以保证在沉桩过程中场地无积水,施工用水、用电已接入到施工现场规定之处。 (3)检查打桩机械设备、起重机具、压力表等。 (4)压桩机安装必须按设备说明书和有关规定程序进行。 (5)启动门架支撑油缸,使门架微倾15度,以便插预制桩。 (6)当桩尖插入桩位后,微微启动压桩机油缸,待桩入土至50厘米时,再次校正桩的垂直度和平台的水平,然后再启

动压桩机油缸,把桩徐徐压下,施工速度一般控制在2米/分钟以内即可。 (7)当压桩力已达到两倍设计荷载或桩端已达到持力层时,应随时进行稳压。 (8)压桩施工时,应派专人或开启自动记录设备,做好沉桩施工记录。 (9)沉桩施工前,应先试桩。试桩数量不少于两根,以确定贯入度及桩长,并校验压桩设备和沉桩施工工艺及技术措施是否符合实际要求。 2、静压桩施工工艺流程 静压桩施工顺序及工艺流程:测量放线→桩机就位→起吊预制桩→稳桩→压桩→接桩→送桩→检查验收→转移桩机。 锚杆静压桩施工工艺 (1)施工新增承台时,预留好压桩孔或在原承台开凿压桩孔,预埋或后植入压桩锚杆; (2)待混凝土强度达到设计要求后,安装压桩架; (3)采用千斤顶压桩,压桩过程必须连续,压桩过程中应

幼儿园锚杆桩施工组织设计策划方案

三迪凯旋枫丹项目5#楼幼儿园 锚杆静压桩施工方案

湖南省第三工程公司福州分公司 2010年10月7日 目录 一、工程概况 二、编制依据 三、锚杆静压桩设计情况 四、施工现场情况 五、锚杆静压桩的施工 1. 锚杆静压桩施工顺序 2. 锚杆静压桩施工工艺及技术要求 六、施工进度打算 七、施工现场平面布置 八、劳动力、机械设备、材料等供应打算 1. 劳动力 2. 机械设备供应打算 九、质量保证措施与安全技术措施 1. 质量保证措施

2. 安全技术措施 一、工程概况 本工程为福州市闽江大道南侧三迪凯旋枫丹项目5#楼幼儿园,四层框架结构。建筑面积为1486 m2。本工程结构体系为框架结构,层高为3.30m,底层结构层高为5.8m。 本工程基础型式为管桩加承台,管桩于2006年底已施工完毕,承台及上部结构于2010年开始施工,上部结构发生设计变更,于在设计上补设锚杆静压桩; 建设单位:福州高佳房地产开发有限公司 设计单位:福建泛亚建设设计有限公司 监理单位:福建天正建设工程监理有限公司 总承包施工单位:湖南省第三工程公司

二、编制依据: 本方案依据如下资料编制 1)工程建设规范《地基础设计规范》DGJ08-11-1999; 2)工程建设规范《地基处理技术规范》DGJ08-40-94; 3)国家标准《工程测量规范》GB50026-93; 4)、国家行业标准《建筑地基基础加固技术规范》JGJ123-2000 5)、设计图纸: 6)、三迪凯旋枫丹《岩土工程勘察报告》 三、锚杆静压桩设计: 桩型采纳福建省标图集“闽2004G108”中的ZHb30(300×300方型 Φ,持力层锚杆桩);桩长10M,桩身砼C30,桩主筋14 4Φ,锚杆为32 为第○6层中细砂层,单桩竖向承载力特征值为300KN,压桩力不小于600KN,桩施工时由桩长和压桩力双控,压桩力为主,桩长为辅,桩孔遇钢筋处,应将承台梁钢筋绕开,预留桩位孔在承台梁施工时预留,锚杆在承台施工时预埋,上部结构施工到四层进行锚杆桩施工,锚杆桩制作施工(包括桩孔及桩身与承台的连接)及验收按国家有关技术规范和符合图集“闽2004G108”的要求。 锚杆桩数共14根,其中两桩承台5个:○2×○E,○5×○B,○5×○D,○6×○E,○6×○F,四桩承台1个:○6×○D;

锚杆桩基础施工方案

锚杆桩基础施工方案 一、工程概况 东城丽景E栋应施工夯扩桩时漏打1根桩,经设计方设计5根静压锚杆桩来加强处理,单桩承载力为250KN,预制锚杆长2m和1m。 二、施工流程 1、垫层扎筋预埋锚杆支模浇砼堆载砂待压桩封桩回填土。 三、施工技术 1、承台梁浇筑 (1)钢筋及预埋锚杆 钢筋绑扎规范,在预留孔部位钢筋需截断时,必须在孔边设置加强筋,预理锚杆的位置必须准确,在定好位后与基础梁筋焊接,以保证其在浇砼时不发生错移。 (2)木模 预留压桩孔木模采用上口小,下口大形状,其上口尺寸为250 250,下口尺寸为300 300。 (3)砼浇筑 a、砼浇筑时严格按配合比执行。 b、浇砼时,振动器必须振到位,保证措施为在两侧各100mm处加高100mm砼振实。 C、砼浇后在基础梁侧及时回填湿土养护。 4、静压锚杆桩 (1)压桩时以2倍系数取值,即250KN 2=500KN。 (2)预制桩接桩焊接方式。

(3)严格按锚杆桩施工规范操作,相对应的桩应同时施工。 (4)压桩时技术员需架好水准仪,观测承台的上抬情况,如发现此状况立即停止加压,联系甲方与监理方现场处理,以防承台裂开。 (5)封桩的交叉钢筋焊接必须指派专业人员操作,焊接长度为10d(单面焊)或5d(双面焊)。 (6)封桩砼采用膨胀水泥或掺加膨胀剂。 (7)锚杆桩两端焊接角钢,并每隔0.1M扎一层钢筋网。 四、质量保证措施 (1)建立以生产管理为领导的施工、技术、材料、安全和质量管理小组,开展质量教育工作,使每一个员工都树立良好的质量意识。每道工序严格把关,保证施工质量,以优质高速完成工程。 (2)施工员要对轴线桩位进行反复校核,尺寸严加控制、复核。 (3)施工员对工程的每一道工序均认真进行复核,以设计要求和施工验收规范进行施工,做好隐蔽工程验收工作。严格掌握砼配合比的加料情况,按规定做好试块及进行养护。 (4)材料员严格把好材料关,每批材料进场必须有质量保证书,钢材采用涟钢正材,对不符合质量要求的材料一律退场。 (5)钢筋工程:所有进场钢筋必须提供质保书和产品质量证明书,同时现场按规范规定取样送检合格后,方可下料加工。钢筋加工和绑扎质量都必须符合设计和规范要求,钢筋采用集中加工,挂牌堆放。对绑焊接头均由技术熟悉的专业人员进行,且持证上岗,作业前进行模拟操作,试焊合格方可放焊并取样检测,现场焊接应作好详细记录,包括操作者姓名、证件号码,焊接部位数量,试件编号,试件质量情况。钢筋加工后应及时检查加工尺寸。在砼浇

锚杆静压桩施工技术方案87130

尚都里休闲广场(北岸)项目筒仓基础加固锚杆静压桩 施 工 方 案 江苏苏兴建设工程有限公司 2014.9

目录 一、工程概况 (1) 二、工程内容 (2) 三、编制依据 (2) 四、编制原则 (3) 五、项目组织机构 (3) 六、施工技术方案 (4) 6.1施工技术要求 (4) 6.2施工工艺 (5) 6.3工艺流程 (5) 6.4施工过程的技术质量保证措施 (6) 6.5常见质量问题的预防与处理 (7) 6.6封桩施工 (9) 七、安全文明施工措施 (10) 八、主要施工设备 (11) 九、施工人员组织 (11) 十、施工工期 (11)

一、工程概况 工程名称:尚都里休闲广场(北岸)项目筒仓基础加固工程 建设地点:上海市青浦区朱家角镇北部课植园路南侧、南港大桥西侧 桩的型号:?325X10钢管桩(微膨胀混凝土灌芯) ?219X10钢管桩(微膨胀混凝土灌芯) MGZa20-2.5(4),按图集2009沪G504 MGZa25-2.5(4),按图集2009沪G504 建设单位:弘大集团上海房地产有限公司 监理单位:上海奔亿建设工程监理咨询有限公司 土建设计单位:上海联创建筑设计有限公司 围护设计单位:上海长凯岩土工程有限公司 施工单位:江苏苏兴建设工程有限公司 筒仓结构为保留建筑,原筒仓为筏板基础,采用天然地基,建设单位拟采用锚杆静压桩对原基础结构进行加固。 由于锚杆静压桩是通过在基础上埋设锚杆固定压桩反力架,以建筑物所能发挥的自重荷载作为压桩反力,用千斤顶将桩段从基础中预留或开凿的压桩孔内逐段压入土体中,然后将桩与基础联接在一起,从而达到提高地基承载力和控制沉降的目的。根据筒仓基础施工实际情况,施工部位位于已建房屋内部,在原底板上浇筑承台固定锚杆,但由于位于建筑房屋内,其机械施工难度增加,对建筑应适当的保护,在施工过程中随时观测建筑房屋的情况,以保证本次锚杆静压桩的顺

【地基与基础之桩基】锚杆静压桩施工方案

锚杆静压桩施工方案 编制单位: 编制日期:

目录 一、工程概况 (3) 二、锚杆静压桩施工机理及技术要求 (3) 三、锚杆静压桩施工 (4) 四、项目管理各要素 (8) 五、施工进度 (9) 六、施工质量保证措施 (9) 七、安全、文明施工 (11)

一、工程概况 1、工程名称: 2、建设单位: 3、设计单位: 4、勘察单位: 5、监理单位: 6、总包单位: 7、桩基施工: 8、工程地址: 9、桩基情况: a、锚杆桩设计依据: 锚桩静压桩技术规程YBJ227-91 建筑桩基技术规程JGJ94-2008 钢筋混凝土锚杆静压桩图集号:2009沪G504 b、锚杆桩设计参数: 单桩竖向设计抗压承载力设计值不小于700KN。 桩型:MGZa25-C30-20,,每节2米,每根10节 桩数量:4根 接桩方式:焊接 二、锚杆静压桩施工机理及技术要求 1、锚杆静压桩施工机理: 锚杆静压桩是锚杆技术和静压桩技术相结合形成的一种桩基础施工工艺,它是通过在基础上埋设锚杆固定压桩反力架,以建筑物所能发挥的自重荷载作为压桩反力,用千斤顶将桩段从基础中预留或开凿的压桩孔内逐段压入土体中,然后将桩与基础联接在一起,从而达到提高地基承载力和控制沉降的目的。它具有施工机械轻便灵活,施工方便,作业面小,可在室内施工并且能耗低无振动、无噪音、无污染等优点,广泛用于新老建筑物的地基加固处理。

2、锚杆桩的技术要求: 压桩时必须满足以下条件,压桩以标高控制为主,即桩顶伸入底板50~100mm。 焊接:采用E43XX。 锚杆桩的制作:具有专业资质厂家订制。 三、锚杆静压桩施工 1、压桩施工前,应做好以下准备工作: 1)锚杆螺栓的加工制作,桩段的预制和硫磺胶泥的购置; 2)平整场地、开挖基坑以及作好防雨准备和施工区的隔离工作; 3)对已有沉降建(构)筑物的沉降、倾斜、裂缝作全面检查和观测,并作 出标记,埋设观测点,以便施工期间的观测; 4)查清已有建(构)筑物的地下管网,尤其注意通讯电缆和煤气管道; 5)施工前应对成品桩做外观及强度检验,接桩用焊条或半成品硫磺胶泥应 有产品合格证书,或送有关部门检验,压桩用压力表、锚杆规格及质量也应进行检查。硫磺胶泥半成品应每100㎏做一组试件(3件); 6)压桩施工前应按查勘设计要求挖出基础坑清理干净,必要时做好排水处 理; 7)开凿压桩孔,并应将孔壁凿毛,清理干净压桩孔。将原承台钢筋割断后 弯起,待压桩后再焊接; 8)开凿锚杆孔,应确保锚杆孔内清洁干燥后再埋设锚杆,并以粘结剂加以 封固; 9)浇注基础混凝土前应检查桩孔和锚杆孔的位置; 10)桩孔洞宜用机械和人工配合开凿成倒喇叭形,位置准确。桩孔四角 锚杆孔,宜用机械成孔,并必须与压桩架锚杆孔吻合;

新版锚杆静压桩作业指导书

锚杆静压桩作业指导书 一、工程概况 一)概述 本工程为苏龙热电3#湿式电除尘器基础改造工程,应业主要求在现有设备区域新增钢结构框架。我单位负责该框架的混凝土基础施工,局部区域与原有基础部分连接,桩型采用锚杆静压钢管桩。 二)主要施工内容 本工程主要改造内容有:土方开挖、新增承台、锚杆静压钢管桩等。 三)工程环境 本工程位于江苏省江阴市苏龙路。 二、编制说明 一)编制依据 1)本项目加固改造工程设计图纸; 2)相关的建筑法律、法规、建筑规范、规程及质量标准; 3)我公司在全国各地改建加固施工中积累的经验以及对加固技术的研究成果和技术储备;

二)编制原则 1)施工方案突出安全文明施工要求。 2)减少施工对周围正常使用建筑及设备的影响,配合业主做好协调工作,认真组织施 工。 3)注重结构加固各区域之间的施工配合,合理安排施工顺序。 4)科学安排施工顺序,紧抓关键工序,确保各项关键工期目标的实现。 5)加强监测,落实措施,确保工程与环境安全。遵守安全防护规程,定期举行安全会 议,经常进行安全防护教育,健全安全管理体系,落实责任制,坚持安全检查验收 制度,确保安全工作有始有终,实现“五无”的安全目标。 6)建立并保持健全的工程质量保证体系,完善质量管理制度,建立质量控制流程,抓 关键工序,抓特殊工序,用以实施和控制本合同,在质量文明施工上创优。 三、施工准备 1、项目经理部组织有关人员熟悉设计文件,明确技术、质量要求,提出图纸中存在问题,便于会审时解决; 2、项目经理部技术负责应根据施工组织设计和施工图纸对各级管理人员进行技术交底,并作好交底记录,质检员、施工员应负责对作业班组交底,并在施工过程中进行有效管理; 3、项目经理部要根据图纸及现场实际情况准备好合适的压桩设备及需要的各种材料 四、主要施工方法及技术要求 1、原材料要求 本工程采用的是锚杆静压钢管桩,桩型采用Φ203×8㎜钢管桩,内灌C30混凝土。 2、压桩力及桩长控制 施工图要求锚杆静压桩设计单桩承载力特征值为300KN,压桩力为600KN,图纸现估算有

锚杆静压桩法

6.4 锚杆静压桩法 6.4.1锚杆静压桩法适用于淤泥、淤泥质土、粘性土、粉土和人工填土等地基土。 6.4.2锚杆静压桩设计应符合下列要求: 1 锚杆静压桩的单桩竖向承载力可通过单桩载荷试验确定;当无试验资料时,也可按国家现行标准《建筑地基基础设计规范》GBJ7有关规定估算。 2 桩位布置应靠近墙体或柱子。设计桩数应由上部结构荷载及单桩竖向承载力计算确定;必须控制压桩力不得大于该加固 部分的结构自重。压桩孔宜为上小下大的正方棱台状,其孔口每边宜比桩截面边长大 50-100mm。 3 当既有建筑基础承载力不满足压桩要求时,应对基础进行加固补强;也可采用新浇筑钢筋混凝土挑梁或抬梁作为压桩的承台。 4 桩身制作应符合下列要求: 1)桩身材料可采用钢筋混凝土或钢材; 2)对钢筋混凝土桩宜采用方形,其边长为200-300mm。 3)每段桩节长度应根据施工净空高度及机具条件确定,宜为1.0-2.5mm; 4)桩内主筋应按计算确定。当方桩截面边长为200mm时,配筋不宜少于4φ10;当边长为250mm时,配筋不宜少于4φ12;当边长为300mm时,配筋不宜少于4φ16。5)桩身混凝土强度等级不应低于C30。 6)当桩身承受拉应力时,应采用焊接接头。其他情况可采用硫磺胶泥接头连接。当采用硫磺胶泥接头时,其桩节两端应设置焊接钢筋网片,一端应预埋插筋,另一端应预留插筋孔和吊装孔。当采用焊接接头时,桩节的两端均应设置预埋连接铁件。 5 原基础承台除应满足有关承载力要求外,尚应符合下列规定: 1)承台周边至边桩的净距不宜小于200mm; 2)承台厚度不宜小于350mm; 3) 桩顶嵌入承台内长度应为50-100mm;当桩承受拉力或有特殊要求时,应在桩顶四角增设锚固筋,伸入承台内的锚固长度应满足钢筋锚固要求; 4)压桩孔内应采用C30微膨胀早强混凝土浇筑密实; 5)当原基础厚度小于350mm时,封桩孔应用2φ16钢筋交叉焊接于锚杆上,并应在浇注压桩孔混凝土的同时,在桩孔顶面以上浇注桩帽,厚度不得小于150mm。 6 锚杆可用光面直杆镦粗螺栓或焊箍螺栓,并应符合下列要求: 1)当压桩力小于400KN时,可采用M24锚杆;当压桩力为400-500KN时,可采用M27锚杆; 2)锚杆螺栓的锚固深度可采用10-12倍螺栓直径,并不应小于300mm,锚杆露出承台顶面长度应满足压桩机具要求,一般不应小于120mm。 3)锚杆螺栓在锚杆孔内的粘结剂可采用环氧砂浆或硫磺胶泥; 4)锚杆与压桩孔、周围结构及承台边缘的距离不应小于200mm。 6.4.3锚杆静压桩施工应符合下列规定: 1 锚杆静压桩施工前应做好下列准备工作: 1)清理压桩孔和锚杆孔施工工作面; 2)制作锚杆螺栓和桩节的准备工作; 3)开凿压桩孔,并应将孔壁凿毛,清理干净压桩孔。将原承台钢筋割断后弯起,待压桩后再焊接;

浅谈锚杆静压桩的施工方法

浅谈锚杆静压桩的施工方法 【摘要】锚杆静压桩法早在我国20世纪中叶就开始在我国的沿海地区使用,随着时代的发展以及科技的进步,压桩机械技术也有了很大的提高,到了20世纪90年代,压桩机已经开始实现了系统化的操作模式,同时也有先进并且巨大的压桩机问世,随着近些年我国经济的稳步增长,锚杆静压桩法已经在我国各地都有了广泛的应用,并且这个技术的逐渐应用,为我国建筑多层建筑物以及大型构筑物提供了有力的技术支持,但是在科技飞速发展的当下,如何合理的运用锚杆静压桩法是当代建筑成功的关键。 【关键词】锚杆静压桩法;建筑;施工方式 锚杆静压桩法是一种以基础处理和加固的建筑方法,相较于其他的加固方式,它具有一定的优点,运用这种方式进行施工时,具有无噪音、无振动、设备简单、操作方便、移动灵活、施工所需空间小的特点,具有标准化生产并且规格齐全的预应力混凝土,配合静压桩的广泛应用,能够有助于各类建筑物在施工中,达到技术和经济的成功。 1.沉桩机理 静压预制桩在应用中,主要运用于软土地基,而在沉桩的过程中,桩尖会对土体产生一定的破坏,这也会引发桩周围的土体直接剪切破坏,因此,孔隙水在受到这样的挤压作用下,就会形成不均匀的水头,同时产生一定的压力,从而影响到土体的结构,而随着庄周土体抗剪强度的降低,就会引发土体的软化及稠化,出现这种现象,极其的容易將静压桩送入到非常深的地基土层。 在压桩的过程中有可能会发生停顿,同时就会导致孔隙水压力的消失,庄周土也会发生径向的固结的现象,导致土体密实度的增加,以及侧壁磨阻力的增加,其中最显著的就是扰动重塑的桩端土体强度的恢复,同时也就会引发桩端阻力的增加过快,而停顿长时间的土体强度将会影响恢复增长的程度。所以在静压沉桩的过程中不可以中途停顿,只有在接桩停留的时候,才可以考虑浅层接桩,再接桩的时候要尽量避免好的土层深处停留接桩。因为静压桩在接土桩的时候,在压入过程中引起桩周围图密度的增加。挤土效应取决于桩截面的几何形状、桩间距以及土层的性能。 2.适用范围 随着我国经济的不断发展,静压法施工技术也有了很大的提高,静压法通常适用于高压所幸的粘土层以及砂性比较轻的软粘土层,但是在桩将要贯穿一定厚度的砂性土夹层时,就必须要依据桩机的压桩力和终压力,在综合土层的形状、密度以及厚度的等力学指标,来改变桩型、桩的构造、截面以及强度的规格大小,才能够和布桩形式以及地下水位的高低适应稳压时间和稳压次数等综合因素。

静压锚杆桩施工方案精编版

静压锚杆桩施工方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

锚杆静压桩地基加固 专 业 施 工 方 案 上海金谊基础工程有限公司2016年3月19日

目录 一、工程概况 二、基础结构概况 三、托换加固设计方案及要求 四、施工组织设计编制依据 五、施工工艺及流程 六、主要施工工序 七、施工设备和劳动组织 八、质量保证措施

一、工程概况 本工程位于闵行区马桥镇135#地块商住宅,因河道开挖对周围地基有很大影响,现需要在河道边砌筑围墙,经各方同意对围墙基础采用锚杆静压桩加固。 二、基础结构概况 本工程河道围墙基础为条型基础,基础宽950mm,厚 400mm。因河道开挖周围地基有松动,自然承载力不够,需要在基础施工时先预留压桩孔,上口为300×300mm,下口为400×400mm。待基础强度达到80%后再进行锚杆静压桩施工,以此来加固地基基础。 三、托换加固设计方案及要求 本工程采用桩基来托换加固地基基础,现采用锚杆静压桩,桩截面为250×250mm,桩身混凝土设计强度为C30,桩配筋、接桩、锚杆等做法按2009沪504图集。在河道围护墙于周边楼房围墙间距小于5米时,桩长设计为6米共112根,如147、151、157、166、167、170号楼房。在河道围护墙于周边楼房围墙间距大于5米时,桩长设计为4米共114根,如161、168、169、175、183、188、195号楼房。 四、施工组织设计编制依据 1、业主提供设计桩位布置图。 2、上海市标准《地基处理技术规范》(DBJ08-40-94)第十一章相 关规定。

锚杆静压桩工程的施工安全技术交底

编号:AQ-GL-07126 ( 安全管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 锚杆静压桩工程的施工安全技 术交底 Construction safety technical disclosure of anchor static pressure pile project

锚杆静压桩工程的施工安全技术交 底 备注:企业安全管理的目的就是提高生产,而同时又不造成安全事故。一个出过安全事故的企业,不管在劳 动者还是消费者的心中都是没有可信度的。所以只有加强企业的安全管理,才能树立良好的企业形象,从而 赢得市场。 1.锚杆静压桩施工前应对有关人员进行技术培训和安全教育。 2.机械设备必须实行专机专人持证操作,严格执行交接班制度和机具保养制度。 3.熬制硫磺胶泥的操作人员必须穿戴好必要的防护用品,不准赤膊和光脚,防止胶泥溅伤;半成品胶泥的运输和贮存,应做到单独存放,防湿、避高温;熬胶工棚应做到防火、防漏和通风良好。 4.锚杆静压桩施工用电,应认真执行施工现场用电安全规定。电动葫芦的电线应安置在桩架以外,严禁与电动葫芦的铁链相互摩擦,以致损坏伤人;电动葫芦、油压泵的用电应配备专用电箱,并应配触电保护器;专用电箱应防漏、防潮、夜间施工应有足够照明。 5.应经常检查和维修桩机具,并建立安全员负责制。对设备、电

路等进行全面检查,对压力表应定期检查、标定,合格后方可使用。 6.安装锚杆静压桩桩架时,应首先固定桩架与锚杆的连接螺栓。桩架顶端连接板安装应二人同时操作(一人扶正连接板,一人安装连接板与桩架的螺栓)。安装连接板及电动葫芦,应搭设简易脚手架,铺好脚手板,电动葫芦的吊钩与桩架连接板上的挂钩要有保险装置。 7.桩段搬运起吊时,起桩架安装应稳妥,吊索与桩段应保持垂直,操作人员应扶住桩段两头,使桩段保持平稳。拉动葫芦的操作人员站立位置应与桩段离开一段距离,以防桩段坠落伤人。 8.压桩时千斤位置应置于钢梁中心,钢梁应置于钢销子中心,钢销子后跟应顶紧桩架孔,防止钢销子脱孔造成事故。 9.每天下班后,应有专人负责关闭、切断电源。 补充作业指导内容: 这里填写您的公司名字 Fill In Your Business Name Here

锚杆静压桩施工工艺

一、静压桩施工 1、对静压桩施工的要求 (1)静力压桩与锤击相比具有无噪音、无震动、无污染、安全等优点,但在饱和软粘土地区压桩与打桩一样,都可能产生超静孔隙水压力。 (2)要做好施工现场的排水工作,以保证在沉桩过程中场地无积水,施工用水、用电已接入到施工现场规定之处。 (3)检查打桩机械设备、起重机具、压力表等。 (4)压桩机安装必须按设备说明书和有关规定程序进行。 (5)启动门架支撑油缸,使门架微倾15度,以便插预制桩。 (6)当桩尖插入桩位后,微微启动压桩机油缸,待桩入土至50厘米时,再次校正桩的垂直度和平台的水平,然后再启动压桩机油缸,把桩徐徐压下,施工速度一般控制在2米/分钟以内即可。(7)当压桩力已达到两倍设计荷载或桩端已达到持力层时,应随时进行稳压。 (8)压桩施工时,应派专人或开启自动记录设备,做好沉桩施工记录。 (9)沉桩施工前,应先试桩。试桩数量不少于两根,以确定贯入度及桩长,并校验压桩设备和沉桩施工工艺及技术措施是否符合实际要求。

2、静压桩施工工艺流程 静压桩施工顺序及工艺流程:测量放线→桩机就位→起吊预制桩→稳桩→压桩→接桩→送桩→检查验收→转移桩机。 锚杆静压桩施工工艺 (1)施工新增承台时,预留好压桩孔或在原承台开凿压桩孔,预埋或后植入压桩锚杆; (2)待混凝土强度达到设计要求后,安装压桩架; (3)采用千斤顶压桩,压桩过程必须连续,压桩过程中应保持桩段垂直,压桩力不能超过设计最大压桩力; (4)预制桩每节桩长2~2.5m,接桩见大样; (5)压桩至设计要求时,进行封桩,向压桩孔内灌入C25混凝土,在桩顶用钢筋与锚杆对角交叉焊牢,然后再浇注早强混凝土。 3、静压桩施工准备 (1)施工前,场地要达到“三通一平”要求,使施工桩机设备能顺利进入施工现场。 (2)熟悉施工图纸,参加设计图会审,做好施工放线工作。编好桩位号和压桩行走路线程序等各项准备工作。 (3)做好现场清理地下空间障碍物工作,如旧建筑物的基础防空洞、地下管线等。 (4)为做好静压桩施工控制,必须备足必要的测量仪器。

2019锚杆静压桩施工方案.doc

施工组织设计(方案)审批记录 湘质监统编 施2002-10

** 市* 江西岸风光带 锚杆静压桩 施工方案 编制: 审核: ** 市城市道路建设总公司 2009 年4 月30 日

锚杆静压桩工程施工方案 一、工程概况 本工程为** 市* 江西岸风光带K1+847~K3+342 段,由于附着江河坝加上土质复杂,地基承载力不足,地基不均匀曾将引起上部结构开裂或倾斜,本区建筑物荷载的较大采用桩基却不具备打桩工作条件,设计人员结合工程地质情况、上部结构特点、荷载大小及沉桩设备等,经综合分析后决定本段工程的前面约700m 段基础加固使用锚杆静压桩。 二、编制依据 《混凝土结构设计规范》——GB 50010-2002 《建筑地基基础设计规范》——GB 50007-2002 《建筑桩基技术规范》——JGJ 94-94 《即有建筑地基基础加固技术措施》——JGJ 123-2000 湖南省《建筑地基基础设计规范》——DB 33/1001-2003 《混凝土结构工程施工质量验收规范》——GB 50204-2002 《建筑地基基础工程施工质量验收规范》——GB50202-2002 三、锚杆静压桩介绍及选用 1、介绍:锚杆静压桩是后装种植锚杆和静力压桩结合而形成的一种施工方法,即先在建筑物基础开凿或预留压桩孔和锚杆孔,用粘接剂(一般为

硫磺胶泥)锚固种植锚杆,然后安装压桩架,利用建筑物自重作反力,用千斤顶将预制桩逐段压入土中。当压桩力或压入深度达到设计要求后,将桩与基础连接在一起,从而达到提高地基承载力和控制建筑物沉降的目的。 2、选用: 1)压桩力对粘性土宜大于单桩竖向承载力特征值的1.2 倍,对其他土 则宜大于单桩竖向承载力特征值的1.5 倍。 2)锚杆静压桩的中心距不宜小于桩身长的3 倍,当穿越饱和土时总的 布桩平面系数不宜大于5%,穿越非饱和土时,不宜大于6.5%。 3)锚杆静压桩桩段连接宜采用焊接接头,当桩身仅承受压力,且单桩竖 向承载力特征值较小时可采用硫磺胶泥接头。 四、静压桩施工方法控制 承台及锚杆静压桩施工工艺流程:

基础锚杆桩施工方案

孝感永新世家4#楼 锚 杆 桩 施 工 方 案 编制人: 审核人: 批准人: 湖北全洲扬子江建设工程有限公司

目录 第一章、编制依据 第二章、工程概况与特点 第三章、施工组织管理 第四章、主要施工方法 第五章、工程投入的主要物资和施工机械设备情况、主要施工机械计划 第六章、劳动力安排计划、施工进度计划 第七章、确保工程质量的技术组织措施 第八章、确保安全生产的技术组织措施 第九章、确保文明施工的技术组织措施 第十章、确保工期的技术组织措施

第一章编制依据 1、本《施工方案》作为xx 工程锚杆桩直接指导施工的依据,编制时围绕总施工组织设计要求质量、工期和安全目标,针对 锚杆桩工程施工管理、劳动力组织、施工进度计划控制、机械 设备及周转材料配备、主要技术方案及措施、安全和工期保证 措施、文明施工及成品保护等诸多因素,做了统筹考虑,突出 科学性和可行性。 2、编制依据: (1)按xx 提供建设要求; (2)本工程的桩基础施工图纸; (3)xx (4)现行国家有关规范、规程及标准; (5)xx (6)我施工队的技术装备能力及多年的施工经验; (7)现场的实际情况;

第二章工程概况与特点 一、工程概况: 本工程位于xx 交汇处,是城厢区标志性建筑工程,总建筑 面积为112976.51M2 ,其中地下室建筑面积为28984.75M2 ,建筑层数为地上30 层,地下 2 层,平面尺寸116.2 ×134.6m,呈长方形偏梯形。室内±0.00 标高相当于黄海标高10.0m,现有自然地面标高约为黄海高程8.90m,地下室底板面设计标高为-9.4m ,土方开挖深度约为8.6m。地下室设停车库、水池、设备用房、 人防设施等。 二、岩土工程地质条件 场地土类别为Ⅲ类,场地岩土至上而下依次为: ①杂填土:厚度为 1.50 ~3.80m ,场地均有分布,强度低、 均匀性差. ②(2-1 )粉质粘土: 厚度为0.50 ~0.60 m ,场地南部分个 别地段,强度低. ③粉(砂)质粘土: 厚度为 1.60 ~6.50 m,分布于场地大部 分地段. ④残积砂质粘土: 厚度为 5.50 ~10.00 m,场地内均有分布. ⑤全风化凝灰岩: 厚度为8.50 ~11.00 m ,强度中等,分布 于场地大部分地段. ⑥强风化凝灰岩: 厚度为7.00 ~12.50 m,场地分布均匀,该 层开挖难度较大. ⑦中等风化凝灰岩: 厚度为7.70 ~23.30 m,强度很高,该层 均有揭示. 三、场地水文地质条件

相关文档
最新文档
