大楼基础工程施工程序第一章:施工前准备1.1 项目背景及概况本工程为一座多功能大楼的基础工程,地处城市中心区域,占地面积约1000平方米,总建筑面积约20000平方米,共有地下室、地上多层,为商业、办公及住宅混合使用。

基础工程施工前需做好充分的准备工作,以确保施工顺利进行。

1.2 施工前准备工作1.2.1 制定施工方案在施工前,施工单位应根据设计图纸和相关规范要求,制定详细的施工方案,包括施工方法、工期计划、安全措施等。

施工方案应经相关部门审核批准后执行。

1.2.2 设计与现场调查施工前需对地基情况进行详细的调查与分析,了解地质结构、土层情况,以便确定合适的基础设计方案。

同时,应根据设计要求对施工现场进行勘测与平面布置设计,明确施工区域和临时设施的位置。

1.2.3 提前采购材料和设备根据施工计划和需求,提前采购所需要的材料和设备,确保施工过程中材料供应充足,设备齐全,减少工期延误和成本增加的风险。

1.2.4 制定施工组织设计根据工程特点和规模,制定施工组织设计,明确施工队伍的组织结构、职责分工和协调配合方式,确保施工过程中各项工作有序进行。

1.2.5 确立质量检验标准在施工前确定质量检验标准和验收标准,严格按照相关规范要求进行质量检验和验收,确保工程质量达标。

第二章:基础工程施工2.1 现场准备工作2.1.1 场地平整在施工现场进行场地平整工作,清除杂物、碎石等,确保施工区域平整、整洁。

2.1.2 安装临时设施根据施工需要,在现场搭建办公室、临时仓库、生活设施等临时设施,为施工提供必要的条件和保障。

2.1.3 施工通道开设设置施工通道和出入口,确保施工交通畅通,便于材料运输和设备进出。

2.2 基坑开挖及支护施工2.2.1 基坑开挖根据设计要求,对基坑进行开挖,确保基坑尺寸和形状符合要求,同时注意地质变异和建筑物周边环境的影响。

2.2.2 基坑支护根据基坑深度和土壤情况,采取适当的支护措施,如钢支撑、混凝土墙等,确保基坑周边结构的稳定和安全。

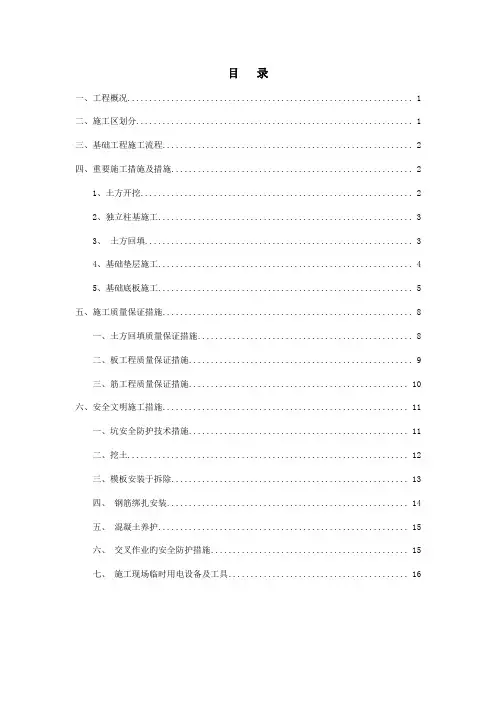

楼基础施工方案

楼基础施工方案

目录一、工程概况 (1)二、施工区划分 (1)三、基础工程施工流程 (2)四、重要施工措施及措施 (2)1、土方开挖 (2)2、独立柱基施工 (3)3、土方回填 (3)4、基础垫层施工 (4)5、基础底板施工 (5)五、施工质量保证措施 (8)一、土方回填质量保证措施 (8)二、板工程质量保证措施 (9)三、筋工程质量保证措施 (10)六、安全文明施工措施 (11)一、坑安全防护技术措施 (11)二、挖土 (12)三、模板安装于拆除 (13)四、钢筋绑扎安装 (14)五、混凝土养护 (15)六、交叉作业旳安全防护措施 (15)七、施工现场临时用电设备及工具 (16)基础施工方案一、工程概况本工程采用为φ500长螺旋钻孔灌注桩桩基础,承台和底板垫层为C20素混凝土。

当独立基础旳边长≥2.5米时,基础受力钢筋旳长度可取边长旳0.9倍,并错较布置。

基础回填土及位于设备基础、地面、散水、踏步等下旳回填土、必须分层扎实。

每层厚度≤250,扎实系数≥94,本工层土方开挖深度最深旳约2米左右。

二、施工区划分本工程4个单体工程,结合设计规定和场地状况,我们划分为4个施工区域,即每栋楼为一种施工区域。

三、基础工程施工流程放线→土方开挖→垫层→放线→独立基础(钢筋、模板及砼浇捣)→拆模→承台地梁防水→土方回填压实→底板砼垫层→底板防水四、重要施工措施及措施1、土方开挖本工程基坑土方开挖拟采用机械开挖、人工修整。

1.1、施工工艺:确定开挖旳次序和坡度→沿灰线撒出基坑开挖边轮廓线→分层开挖→修整边坡→清底→验坑。

1.2、基坑土方开挖重要采用反铲挖掘机进行大开挖,基坑开挖时按放坡开挖。

开挖次序一般采用先整片挖至一平均标高,然后再挖个别较深部位。

基坑开挖采用放坡开挖。

基坑边角部位,机械开挖不到之处,采用人工配合,将松土清至机械作业范围内,再用机械掏取运走。

机械开挖应由深而浅,基底及边坡应预留一层300~500mm厚土层用人工清底、修坡、找平,以保证基底标高和边坡坡度对旳,防止超挖和土层遭扰动。

基础工程施工方案或方法

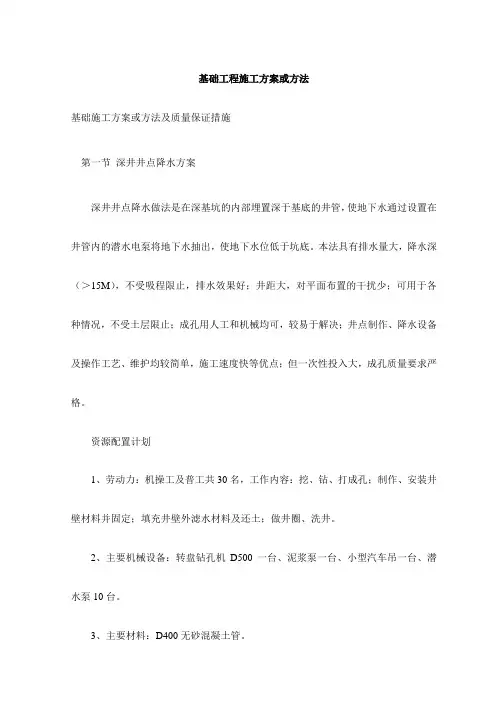

基础工程施工方案或方法

基础工程施工方案或方法基础施工方案或方法及质量保证措施第一节深井井点降水方案深井井点降水做法是在深基坑的内部埋置深于基底的井管,使地下水通过设置在井管内的潜水电泵将地下水抽出,使地下水位低于坑底。

本法具有排水量大,降水深(>15M),不受吸程限止,排水效果好;井距大,对平面布置的干扰少;可用于各种情况,不受土层限止;成孔用人工和机械均可,较易于解决;井点制作、降水设备及操作工艺、维护均较简单,施工速度快等优点;但一次性投入大,成孔质量要求严格。

资源配置计划1、劳动力:机操工及普工共30名,工作内容:挖、钻、打成孔;制作、安装井壁材料并固定;填充井壁外滤水材料及还土;做井圈、洗井。

2、主要机械设备:转盘钻孔机D500一台、泥浆泵一台、小型汽车吊一台、潜水泵10台。

3、主要材料:D400无砂混凝土管。

基坑降水施工方法井点测量定位→挖井口、安护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砂砾过滤层→洗井井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕拔井管→封井。

1、成孔可根据根据土质条件和孔深要求,采用冲击钻、回转钻、潜水电钻等钻孔,用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。

孔径应较井管直径每边大150~250MM,钻孔深度当不设沉砂管时,应比抽水期内可能沉积的高度适当加深。

成孔后应立即安装井管,以防塌方。

2、井管沉放前应先清孔,一般用压缩空气洗井或用吊筒反复上下取出泥渣洗井,或用压缩空气(压力为0.8MPA,排气量为12M3/MIN)与潜水泵联合洗井。

3、本工程深井降水采用无砂混凝土管作井管,可在成孔后,逐节沉入无砂混凝土管,外壁绑长竹片导向,使接头对正。

井管安放应力求垂直,并位于井孔中间管顶应比自然地面高500MM左右。

井管过滤层应放置在含水层适当的范围内,井管下入后,及时在井管与土壁间用铁锹分层填充砂砾滤料。

粒径应大于滤网的孔径,一般为3~8MM细砾石。

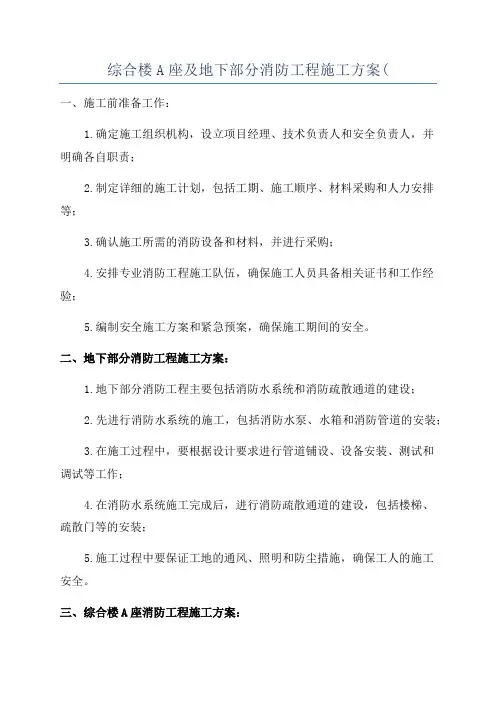

综合楼A座及地下部分消防工程施工方案(

综合楼A座及地下部分消防工程施工方案(

综合楼A座及地下部分消防工程施工方案(一、施工前准备工作:1.确定施工组织机构,设立项目经理、技术负责人和安全负责人,并明确各自职责;2.制定详细的施工计划,包括工期、施工顺序、材料采购和人力安排等;3.确认施工所需的消防设备和材料,并进行采购;4.安排专业消防工程施工队伍,确保施工人员具备相关证书和工作经验;5.编制安全施工方案和紧急预案,确保施工期间的安全。

二、地下部分消防工程施工方案:1.地下部分消防工程主要包括消防水系统和消防疏散通道的建设;2.先进行消防水系统的施工,包括消防水泵、水箱和消防管道的安装;3.在施工过程中,要根据设计要求进行管道铺设、设备安装、测试和调试等工作;4.在消防水系统施工完成后,进行消防疏散通道的建设,包括楼梯、疏散门等的安装;5.施工过程中要保证工地的通风、照明和防尘措施,确保工人的施工安全。

三、综合楼A座消防工程施工方案:1.综合楼A座消防工程主要包括消防水系统、消防报警系统和灭火系统的建设;2.先进行消防水系统的施工,包括消防水泵、水箱和消防管道的安装;3.施工过程中要根据设计要求进行管道铺设、设备安装、测试和调试等工作;4.在消防水系统施工完成后,进行消防报警系统的建设,包括火灾报警器和消防喷淋系统的安装;5.最后进行灭火系统的建设,包括消防栓、灭火器等设备的布置和安装;6.施工完成后,进行系统测试和调试,确保系统运行正常;7.对施工过程中产生的垃圾和杂物进行清理,保持施工现场的整洁和安全。

四、施工安全注意事项:1.施工过程中,要严格按照相关安全规定进行施工,包括佩戴安全帽、防护鞋和手套等;2.施工现场要划定施工区域,设置警示标识,避免非施工人员进入;3.对施工材料和设备进行检查,确保其合格,并使用正确的安全操作方法;4.施工人员要严格遵守消防工程施工规范,如施工顺序、施工质量和设备调试等;5.定期进行安全检查,发现问题及时进行整改,并记录安全事故隐患和处理过程;6.在施工现场设置灭火器和安全疏散通道,确保施工人员的安全疏散。

基础施工方案()

基础施工方案()

基础施工方案项目概况本项目位于XX地区,拟建设一座XX面积的建筑物,包括地基基础工程和地下室部分。

根据工程要求,制定以下基础施工方案。

地基基础工程方案为确保建筑物的稳定性和安全性,地基基础工程是项目中至关重要的一环。

本工程采用基础设备清晰、施工工艺先进、操作规范、品质保证的原则进行。

具体方案如下:1.工程勘测:在施工前,对工程现场进行勘测,确定地质情况、土层结构等相关信息,为后续施工提供必要参考数据。

2.地基处理:根据勘测结果,采取合适的地基处理措施,包括地基加固、土方填筑等,确保建筑物基础稳固。

3.基础施工:采用适当的基础工程施工方法,包括地基钻孔、灌注桩施工等,确保基础结构符合设计要求。

4.质量监控:施工过程中,进行定期检查和质量监控,及时发现并解决问题,确保工程质量。

地下室施工方案地下室是建筑物重要的功能空间,施工过程需要注意安全、环保等方面。

本工程将采取以下措施:1.地下室设计:根据建筑设计方案,确定地下室结构、功能等要求,提前规划施工方案。

2.施工隧道:根据地下室布局,开挖合适的施工隧道,确保施工人员和设备进出顺畅。

3.排水系统:建立完善的地下室排水系统,避免雨水积聚,确保地下室干燥。

4.通风系统:安装有效的通风系统,保障地下室内空气畅通,确保施工作业人员健康。

施工进度管理施工过程中,需要严格按照施工计划进行,定期组织施工进度检查,及时调整施工方案,保证工程按时质量竣工。

总结:基础施工方案是工程项目的重要组成部分,影响着整个建筑物的稳定性和安全性。

本方案将通过科学合理的施工方法和严格的质量控制,确保工程顺利进行,达到预期效果。

基础工程施工方案范本最新

基础工程施工方案范本最新

基础工程施工方案范本最新一、概述基础工程是建筑工程中的重要组成部分,其质量直接关系到建筑物的安全性和稳定性。

本施工方案旨在对基础工程的施工过程进行详细规划,确保工程质量,保障施工安全,达到预期的施工目标。

二、施工对象本施工方案所涉及的基础工程项目位于XX省XX市,总占地面积为XXX平方米,主要包括XX栋楼的地基处理和基础浇筑工程。

三、施工前准备工作1. 环境准备:清理施工场地,确保场地空旷,方便机械进出和作业。

2. 材料准备:购置施工所需的各种材料,包括水泥、砂石、钢筋等,并进行验收合格。

3. 设备准备:检查施工所需的机械设备和工具,确保设备完好,工具齐全。

4. 人员准备:组织施工人员进行安全培训,了解施工方案及相关安全规定,并全面健康检查,保证施工人员符合工程要求。

五、施工流程1. 测量布线:根据设计图纸,测量地基的标高和坐标,进行地基的布线,并根据计算图纸,布置基础的钢筋。

2. 地基处理:对基础基坑进行开挖,清理基础底部的浮筏浆,填设排水材料,进行地基处理。

3. 混凝土浇筑:对经过处理的地基进行混凝土浇筑,保证混凝土质量达标,避免出现裂缝和渗漏。

4. 基础验收:完成基础工程后,进行验收,确保基础质量符合设计要求,并进行记录。

五、质量控制1. 施工过程中,严格按照设计图纸和规范要求进行施工,确保施工质量符合设计要求。

2. 对施工过程中出现的问题及时进行整改,并及时调整施工计划,保证工程进度。

3. 施工结束后,对基础工程进行全面验收,并做好验收记录和资料整理。

六、安全保障1. 施工现场要严格按照安全生产规定进行管理,保障施工安全。

2. 安排专人负责安全监督工作,对施工现场进行24小时监控,及时处理安全隐患。

3. 配备必要的安全防护设施,保障施工人员的人身安全。

七、环保措施1. 施工过程中,对废弃物的处理要符合环保要求,做到分类收集和处理。

2. 严格控制施工现场的噪音和扬尘污染,保障周边环境的清洁和安静。

基础工程施工方案及技术措施

基础工程施工方案及技术措施

基础工程施工方案及技术措施1. 护壁工程(此部分由分包单位负责施工)由于该工程靠近施工主要道路,载重车辆及行人较多,且该处的土质为松散土,应确保其土壁之安全,该侧应作好土壁支护,拟采用喷锚护壁,由专业队伍作出施工方案和施工。

2. 土方开挖(此部分由分包单位负责施工))因本工程基础的土质较差,含有部分回填土,且开挖深度较大,故土方开挖的放坡系数采用1.5,工作边为2.0m。

故该工程按照标高不同采用机械大开挖,全部挖至基础底设计标高上300mm,为避免扰动基底土方,余土采用人工清底。

在土方开挖前,作好地下环境调查,摸清地下线路、管网情况,避免在施工中造成危害和不良影响,在工程施工过程中,随时观察土壁状况,如发现异常应立即停止施工并及时处理。

3. 人工拣底。

为了保证施工进度,在进入拣底工作前,应将塔机安装完毕,并经过验收合格准用,以便在拣底时使用塔机将余土吊上基坑上车转运。

首先按独立柱基础标高要求拣至距底标高上100mm范围,经质监、监理、地勘、建设、设计单位对地基土质进行验槽,确认达到设计要求后,方能将最后100mm清拣并平整。

4. 基坑排水由于施工周期处于多雨季节,基坑排水工作是一个相当重要的工作,首先在土方开挖前,放出开挖线,距开挖线外1米设置排水沟,且作好坡水向沟,同时在土方挖掘完毕后,随土壁边作一排水沟和积水坑(利用护壁完成时的排水沟),确保在土体和以后的施工中(土方回填完毕前)整个基坑不被侵泡。

在土方回填时,采用人工级配连砂石将坑基内排水沟和积水坑夯填密实。

5. 安全施工:在土方工程中,必须作好以下安全施工工作:5.1 基坑设置专人巡检人员,随时监督边坡情况,如发现开裂、松动、滑移及颗粒不正常滚动下落等现象,应及时疏散坑内作业人员及机械,并同时报告项目部。

5.2 坑边缘严禁堆存重荷和车辆通行,并严禁向下抛掷任何物件。

5.3 坑内作业人员必须戴好合格的安全帽,服从统一指挥。

5.4 基坑上周边作好安全防护栏和挡脚板,防护栏内严禁堆放任何物体,非作业人员和工作人员严禁进入防护栏内。

砖混结构房屋基础及主体施工方案

砖混结构房屋基础及主体施工方案

砖混结构房屋基础及主体施工方案一、基础施工方案1.基坑开挖:首先进行地面标高测量和标定,然后使用挖掘机或人工挖掘开挖基坑,按照设计要求和土质情况调整基坑的形状和尺寸。

2.地基处理:根据地质勘察的结果,进行地基处理工程,包括土方整平、高低差调整等。

3.基础桩基础施工:根据设计要求和土质情况选择合适的桩基础形式进行施工,常见的包括钢筋混凝土桩、搅拌桩等。

4.基础柱础施工:在桩基础上施工基础柱础,包括混凝土浇筑、钢筋布置等。

5.地下室施工:根据设计要求和施工图纸进行地下室的施工,包括墙体、地板、隔墙、排水系统等。

6.地面基础施工:在地下室施工完毕后,进行地面基础的施工,包括地面砖铺设、排水系统等。

1.结构施工:根据设计要求和施工图纸进行主体结构的施工,包括墙体、楼板、梁、柱等部分的施工。

2.砌筑工程:在结构施工完成后进行砌筑工程,包括墙体的砌筑、抹灰等。

3.钢筋工程:根据结构设计要求进行钢筋的加工、安装工作。

4.混凝土浇筑:进行混凝土浇筑工作,包括楼板、墙体、梁、柱等部分的浇筑。

5.屋面施工:进行屋面的施工,包括屋面结构、防水、保温、瓦片等。

6.给排水系统施工:进行给排水系统的施工,包括管道安装、排水设备的安装等。

7.门窗安装:进行门窗的安装,包括门、窗框的安装和玻璃的嵌入等。

8.内墙装饰施工:进行内墙装饰工程,包括涂料、墙纸、瓷砖等的施工。

9.室内装修施工:进行室内装修工程,包括地板、天花板、隔断墙、厨卫设备等的安装施工。

10.竣工验收:完成所有施工工作后进行竣工验收,包括质量检查、安全评估等。

以上是一个砖混结构房屋基础及主体施工的方案,根据具体项目和实际情况,还需要进行详细的设计和施工方案制定,确保施工质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基础施工方案一、编制依据1、临沂市建筑设计研究院设计的基础部分结构施工图纸2《建筑地基基础施工质量验收规范》 ( GB50202-2002)3《混凝土结构施工及验收规范》GB50203-2002)4《混凝土泵送施工技术规程》 (JGJ/T 10 —95)5《建筑施工手册》第四版6《地下防水工程质量验收规范》GB50208——2002)7《临沂图书馆综合楼岩土工程勘察报告》二、工程概况临沂市图书馆综合楼位于新华路的西侧,红旗路的南侧。

整个工程由图书馆综合楼由A、B 两栋办公楼组成,根据目前图纸到位情况先施工 A 栋楼基础,核心筒基础筏板厚2米,筏板面标高为-9.48m ;主楼内防水底板厚500伽,板面标高为-10.48m ;裙房内防水底板厚400 mm,板面标高为-9.88米。

三、施工部署1 、基础施工段划分基础施工按后浇带划分为2 个施工段,先主楼基础,后东侧裙房基础。

2、施工进度计划大面防水层于5 月31 日完成,剩余防水层根据锚杆施工进度安排。

主楼基础钢筋绑扎计划在6月5日开始,6月14日完成,6月16日浇筑基础砼。

裙房基础随后进行,计划6 月20 日浇筑基础砼。

3、机械准备3.1塔吊:采用一台C7022塔吊,选用臂长65米。

最大起重量可达16吨,端部起重量达2.2 吨。

可以满足基础工程所需模板、钢管、钢筋等材料的垂直和水平运输。

3.2砼输送泵:选用两台湖南长沙生产的HBT-80型砼输送泵,每小时最大输送量为80m3输送最大高度为100米。

3.3钢筋加工区设置在基坑内,布设对焊机、切割机、弯曲机、直螺纹攻丝机等钢筋加工机械。

3.4木工房配置圆盘锯、平刨、压刨等,均在施工现场设置。

4、人员准备本工程基础结构阶段主要包括防水层施工、钢筋制作、模板安装,砼浇筑等工作内容。

根据施工进度要求,共投入劳动力160余人,各工种人数详下表。

5、技术准备项目部全体技术人员熟悉所有施工图纸,了解设计意图,及时提出图纸的疑问在会审时与设计人员交流解决。

熟悉施工规范,对工程可能涉及的规范必须对现场施工人员交底。

根据图纸要求和现场情况准备好相关国家标准规范、图集、法律法规等资料。

项目三人小组召集全体管理人员广思集义,积累经验结合工程特点制定符合工程要求的施工工艺和操作方法具体如下:5.1钢筋工程基础钢筋加工配置2套钢筋加工机械和4台直螺纹机械,钢筋原材根据工程需用量提前报计划,分批分规格进场。

根据设计要求框架梁、框架柱、剪力墙暗柱主筋采用直螺纹机械连接接头,其余构件当受力钢筋钢筋直径直径》22m m的采用直螺纹机械连接,直径v 20mm勺采用绑扎搭接连接。

5.2砼工程本工程砼采用商品砼,场内运输和垂直运输采用砼输送泵和塔吊配合。

5.3模板工程基础内高低跨吊模采用厚18伽的多层板模板、组装灵活,节约材料;基础外侧采用标准砖砌筑砖胎模。

四、分项工程施工工艺(一)防水工程根据建设单位联系单要求:本工程地下室防水工程采取结构砼自防水外,加一层聚乙烯丙纶高分子复合防水卷材(TS),规格为400g/m2,形式为结构外防水。

在防水底板中的锚杆位置,先在锚杆钢筋位置的垫层上增加一层TS附加层,然后在锚杆钢筋上裹一道膨胀止水条。

卷材防水施工的具体工艺和质量要求见专项施工方案。

防水层经验收合格后须立即浇筑保护层覆盖保护,防水保护层采用50伽厚C30细石砼。

浇筑采用塔吊运送商品砼,现场不得使用拖车运输,直接用塔吊与料斗吊至浇筑部位上空,以免破坏防水。

浇筑提前一天统一用水准仪控制制作标高灰饼,保护层的表面采取找平后搓毛,以增加与基础砼的粘结力。

(二)钢筋工程1、施工概述本工程主楼核心筒筏板钢筋规格主要为:上下层钢筋网片是直径25 的三级钢、中间为①12的温度筋;主楼、裙房防水底板为①14、16的三级钢、独立柱基、地梁为直径25 的三级钢。

核心筒筏板厚度为2m主楼防水底板厚度为0.5m、裙楼防水底板厚度为0.4 根据设计院要求:基础钢筋中连接①》22的钢筋接头采用直螺纹连接接头,基础底板钢筋接头按25%昔开后不考虑其所在位置。

直螺纹接头均为A级接头•该项技术可连接同径、异径钢筋,可提前预制,其工艺简单,对中性好,安全可靠,无明火作业,不污染环境,对提高建筑工程质量,提高施工速度有重要意义。

2、材质检验由于现场施工场地狭小,钢筋进场需按进场计划单,同时必须有出厂合格证及试验报告(材质证明)。

钢筋堆放按施工总平面布置图,分批、分炉号、分规格、分等级挂牌堆放,钢筋堆放时,下垫垫木,离地不少于20cm。

原材取样:钢筋进场后同炉号、同批量、同规格每60t 为一验收批,不足60t 也按一批计算,取样数量:二根拉力试验,二根冷弯试验。

取样长度:拉力试验L=5d0+200(mm) ,冷弯试验L=5d0+150(mm)取样部位及取样数量:试件应在距钢筋端头500mm以上截取,在每批中任选两根钢筋,在每根原材上截取一根拉力试件,一根冷弯试件。

低碳钢热轧园盘条,每批重量不大于60T,每批中截取一个试件做拉力试验,二根试件做冷弯试验。

以上拉力、弯曲试验如有一项不满足要求,应取双倍数量进行复试,如果复试仍不满足要求,则该批钢筋为不合格产品,对不合格产品给予封存和退货,内部做好记录,严禁用于工程中。

3、直螺纹连接①丝头:钢筋下料时,切口端面应与钢筋轴线垂直,不得有马蹄形或挠曲,端部不直应调直后下料,尽量应采用切割机下料。

不得有与钢筋轴线相垂直的横向表面裂纹。

牙形饱满,牙顶宽超过0.6mm秃牙部分累计长度不应超过一个螺纹周长。

②套筒:套筒材料、尺寸、螺纹规格,公差带及精度等级应符合产品设计图纸的要求。

套筒内螺纹的公差带应符合GB/T197要求。

进行表面防锈处理,表面无裂纹和其他缺陷。

拼接完成后,套筒每端不得有一扣以上的完整丝扣外露,加长型接头的外露丝扣数不受限制,但应另有明显标记,以检查进入套筒的丝头长度是否满足要求。

③接头连接连接钢筋前,将下层钢筋上端的塑料保护帽拧下来露出丝扣,并将丝扣上的水泥浆等污物清理干净。

接钢筋时,将已拧套筒的钢筋拧到被连接的钢筋上,并用扭力扳手按规定的力矩值把钢筋接头拧紧,直至扭力扳手在调定的力矩值发出响声,并随手画上油漆标记,以防有的钢筋接头拧漏。

力矩扳手每半年应标定一次。

接头拼接时用管钳板手拧紧应使两个丝头在套筒中央位置相互顶紧。

④拼接完成后,套筒每端不得有一扣以上的完整丝扣外露,加长型接头外露丝扣数不受限制,但应另有明显标记,以检查进入套筒的丝头长度是否满足要。

4、基础钢筋施工程序依据本工程基础形式,绑扎顺序从低跨向高跨,先地梁、核心筒筏板底层筋、独立柱基钢筋,然后防水底板下层筋、地梁、防水底板上层筋、核心筒上层筋,最后是墙柱插筋。

5、钢筋绑扎施工工艺:①主楼筏板钢筋基础底板钢筋绑扎之前,应先在混凝土垫层上弹出墨线,放出墙、柱、电梯基坑及楼梯位置,专业安装施工队伍同土建施工队伍穿插进行,密切配合,不单独留埋管、焊接时间。

在混凝土垫层上用粉笔画出纵横向钢筋的分档标志,布设底板下层钢筋时,先排列东西方向钢筋,后布设南北方向钢筋,钢筋交叉点均应绑牢。

底筋绑扎后开始按图纸会审要求布置钢筋马凳。

然后铺设绑扎底板中部温度筋①12@200温度筋架在马凳。

最后在马凳上固定底板上层筋纵横向定位钢筋,用粉笔在定位钢筋上划出分档标记,进行底板上层筋的施工。

底板上层筋应先铺放南北方向钢筋,然后布设东西方向钢筋。

绑扎铁丝必须牢固,绑扎节点不得松动(不少于2圈半),相邻绑扎节点穿插铁丝必须成交叉状,确保钢筋网格不变形。

②防水底板钢筋裙房的防水底板钢筋应先绑扎独立柱基的钢筋网片,再绑扎底板上下层网片,然后绑扎地梁钢筋、底板上层钢筋,最后是墙柱插筋。

③墙、柱插筋在基础底板内的位置及锚固长度必须按施工图要求设置,为了保证墙、柱插筋位置正确,放线人员把墙、柱位置线用红油漆标记在底板及钢筋上层网片上,钢筋工按标记线进行插筋施工,为了防止插筋位移,将墙、柱插筋与底板钢筋点焊,并在上口绑一道水平定位钢筋,为保证墙筋保护层厚度,根据墙身厚度设置用© 10钢筋焊成长条“ #”字型卡,作为受力筋限位,柱筋按要求设置后,在其上口增设一道限位箍。

对于梁内受力钢筋多排设置时,为控制钢筋上下排距,根据墙、梁厚度设置①25@100垫铁(同时不得小于梁主筋直径)。

垫铁宽度同梁宽,间距1.2米。

绑扎钢筋时绑扣应放在墙柱内侧。

④钢筋保护层要求设计图纸对受力钢筋保护层厚度的要求:基础底板迎水面40伽;底板面筋25伽;外墙外侧25伽;外墙内侧及内墙15伽;独立柱30伽;注:各部分主筋混凝土保护层厚度同时应满足不小于钢筋直径的要求。

为了保证底板钢筋保护层厚度,钢筋下设60X 60x 40mm砼垫块,双向间距1000;制作竖向构件主筋保护层垫块插好22#镀锌铁丝。

垫块采用与所浇筑的砼同标号制成,并应进行养护。

⑤底板、墙、柱钢筋接头位置要符合设计、图纸会审要求,基础底板钢筋相邻接头位置要错开至少500mn或35d区段,当采用机械连接时,接头的钢筋截面面积占钢筋总截面面积的百分率w 50%楼梯斜板予留插筋必须正确设置。

6、钢筋工程施工质量控制(1)钢筋的品种、级别、规格、质量,必须符合设计图纸和相关标准的要求。

(2)钢筋的表面必须清洁,带有颗粒状或片状老锈,经除锈后仍留有麻点的钢筋严禁按原规格使用。

(3)钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、保护层厚度等必须符合设计要求和施工规范规定。

(4)绑扎网和骨架的允许偏差:7、质量保证措施(1) 钢筋绑扎必须样板引路,块样板经检查合格后,方可进行大面积施工。

(2) 加强质量管理,掌握钢筋工程施工的质量动态,及时提出相应措施。

(3) 加强对钢筋的进场检验和复试工作的管理,对不合格钢筋严禁用于工程上。

(4) 做好图纸会审工作,及时发现图纸中的问题,及时联系设计、监理予以解决。

(5) 加强对下料、配筋工作的管理,下料单必须经技术负责人审核后方可用于施工, 钢筋的搭接、锚固必须按图纸要求执行。

(6) 加强对钢筋接头的质量检查力度,确保钢筋连接的质量。

(7) 做好钢筋的成品保护工作,确保钢筋分项施工的质量。

(8) 严格执行三检制度,即自检、互检和交接检。

严把质量关,确保一次验收合格率为100%。

&成品保护:钢筋原材料进场后,堆放在专用场地上,并架高 300,钢筋套丝后用 专用塑料帽带好,以防淋雨生锈后烂纹。

底板钢筋绑扎时,运料人员邀轻搬轻放, 不得破 坏防水保护层,成型后的箍筋要用塑料覆盖。

(三)模板工程1、 模板体系基础底板侧模均用240的砖砌胎模,紧贴基坑外围护,砌筑用M5水泥砂浆砌筑,内 侧粉20MMW 1: 3水泥砂浆,表面搓毛。

高低跨吊模模板采用12厚多层板,龙骨采用①48X 3.5钢管和100X 50的木枋@3002、 后浇带支模本工程后浇带设计宽度为800mm 具体如下图所示:遇水膨胀止水条4.钢丝网片闸槎 垫层h 厚板底础基C20细石混凝土保护后浇带质量的好坏直接影响工程整体质量。
