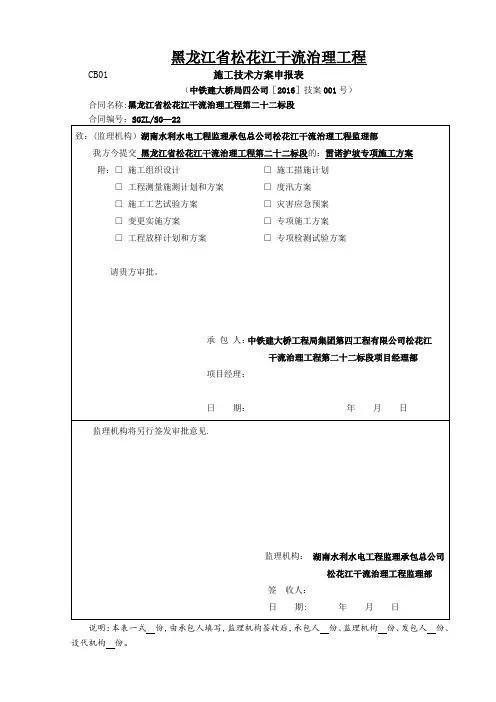

黑龙江省松花江干流治理工程CB01 施工技术方案申报表(中铁建大桥局四公司[2016]技案001号)合同名称:黑龙江省松花江干流治理工程第二十二标段说明:本表一式份,由承包人填写,监理机构签收后,承包人份、监理机构份、发包人份、设代机构份。
黑龙江省松花江干流治理工程第二十二标段雷诺护坡专项施工方案编制:复核:审批:中铁建大桥工程局集团第四工程有限公司松花江干流治理工程第二十二标段项目部二O一六年三月三十日雷诺护坡专项施工方案一、工程概况本标为莲望堤防,起始桩号1+110-21+834,全长20.724km。
全线迎水坡设置为雷诺护垫护坡形式。
清单工程量为71059m³。
(一)相关设计参数1、雷诺护垫结构是由双绞合六边形金属网格组合而成,网面抗拉强度不小于30KN/m。
网面钢丝直径分两种,盖板为2。
7mm,边板、端板、隔板及底板为2。
2mm;边端钢丝直径3。
4mm;绑扎钢丝直径2.2mm;钢丝直径公差±0。
06mm。
钢丝最小抗拉强度需在350N/mm2—500N/mm2,经过拉伸加工成的成品钢丝最小断裂延伸率为8%,实验要求长度不短于25cm。
2、雷诺护垫规格为23cm厚,内部每间隔1m采用双隔板隔成独立单元;宽度选用2m,长度选用6m;长度、宽度公差±5%,厚度公差±2。
5cm;雷诺护垫为一次成型生产,除盖板外,边板、端板、隔板及底板间不可分割。
3、雷诺护垫网孔规格为:6(D)×8(L)cm,其中D的误差范围:0~+0。
8cm,L 的误差范围:±0。
8cm,D为两个双绞合同侧之间的距离。
4、雷诺护垫钢丝镀层为高尔凡(GALFAN,5%铝—锌合金+稀土元素)。
5、雷诺护垫填充石料必须是新鲜或弱微风化岩石,饱和抗压强度>30Mpa,软化系数>0。
8,冻融损失率<1%。
石料粒径7cm~15cm,d50=12cm,在不放置雷诺护垫表面的前提下,超逊径不超过5%。
03无纺布铺设监理实施细则

xxxx市xxx治理工程无纺布铺设监理实施细则吉林省xx水利水电工程监理咨询有限公司xxx市xxx治理工程项目监理部二〇二〇年九月编写人:审批人:目录一、适用范围 ........................................................................................................ - 1 -二、编制依据 ........................................................................................................ - 1 -三、专业工程特点................................................................................................. - 1 -四、土方开挖工程开工条件检查 ........................................................................... - 2 -五、现场监理工作内容、程序和控制要点............................................................. - 3 -六、检查和检验项目、标准和工作要求................................................................. - 6 -七、资料和质量评定工作要求............................................................................... - 6 -八、采用的表式清单 ............................................................................................. - 8 -无纺布铺设监理实施细则一、适用范围本细则适用于“xxx市xxx治理工程一标段”雷诺护垫段、蜂巢格室段无纺布施工内容。
(格宾垫、雷诺护垫、格宾)施工文件

马克菲尔(长沙)新型支档科技开发有限公司海甸岛工程格宾垫、雷诺护垫施工指南与质量检验马克菲尔(长沙)新型支挡科技开发有限公司二零一零年八月马克菲尔(长沙)新型支档科技开发有限公司目录一、总则 (3)1.1 编织目的 (3)1.2 编织依据 (3)二雷诺护垫 (4)2.1 施工准备 (4)2.1.1 一般规定 (4)2.1.2 施工测量 (4)2.1.3 机械、设备及材料准备 (4)2.2 施工材料 (5)2.2.1 雷诺护垫 (5)2.2.2 填充石料 (5)2.2.3 土工布要求 (6)2.3 施工工艺流程 (6)2.4 质量检验 (6)三格宾垫 (7)3.1 施工准备 (7)3.1.1 一般规定 (7)3.1.2 施工测量 (7)3.1.3 机械、设备及材料准备 (8)3.2 施工材料 (8)3.2.1 格宾垫 (8)3.2.2 填充石料 (9)3.2.3 土工布要求 (9)3.3 施工工艺流程 (9)3.4 质量检验 (10)四格宾 (10)4.1 施工准备 (10)4.1.1 一般规定 (10)4.1.2 施工测量 (11)4.1.3 机械、设备及材料准备 (11)4.2 施工材料 (11)4.2.1 格宾 (11)4.2.2 填充石料 (12)4.2.3 土工布要求 (12)4.3 施工工艺流程 (13)4.4 质量检验 (13)附录A 填充石料的检验方法 (14)附录1-雷诺护垫分部工程质量评定表 (15)附录2-格宾垫分部工程质量评定表 (16)附录3-格宾分部工程质量评定表 (17)马克菲尔(长沙)新型支档科技开发有限公司一、总则1.1 编织目的(1)格宾垫、雷诺护垫、格宾作为国内近年来迅速兴起的一项新型防护技术,已经在防冲刷、生态河道、支挡结构等工程领域中得到广泛的应用,其施工工艺有别于传统的干砌石、浆砌石、混凝土、预制块等结构。
虽然在欧美、日本等发达国家已经有了成熟的施工工艺,但目前国内仍没有相关的“规范”来指导施工。

雷诺汽车座套监理实施细则

雷诺汽车座套监理实施细则1. 背景为了确保雷诺汽车座套的质量和安全性,提高用户体验,特制定本实施细则,以监控和评估座套的设计、生产和安装过程,并采取相应的措施确保符合标准和要求。
2. 监理目标- 审核并监控座套的设计和生产流程,确保其符合雷诺汽车的技术要求和标准。
- 检查座套的材料质量,包括面料、填充物和缝线等,以确保其符合相关法规和标准。
- 监督座套的安装过程,确保符合指定的方法和要求。
- 针对发现的问题和不符合要求的情况,提出改进意见和措施,并追踪整改过程。
3. 实施步骤3.1 设计和生产监理- 按照雷诺汽车的技术要求,审核并批准座套的设计方案。
- 监控座套的生产加工流程,包括原材料采购、生产工艺和质量控制等,确保符合标准和要求。
- 定期检查生产线和设备的状态,确保其正常运行和维护。
3.2 材料质量监理- 检查座套原材料的质量检测报告,包括面料的抗拉强度、阻燃性和耐磨性等指标。
- 采样测试填充物的弹性和耐久性,确保其符合相关标准和要求。
- 检查缝线的材质和牢度,确保其能够承受正常使用条件下的拉力。
3.3 安装过程监理- 按照雷诺汽车的要求,审核并批准座套的安装方法和步骤。
- 检查座套的安装质量,包括对接缝位置、平整度和紧固件的安全性等方面。
- 检测座套固定件的牢固度和可靠性,确保不会出现松动和移位的情况。
4. 异常处理和改进措施- 当发现座套的设计、生产或安装存在问题或不符合要求时,立即通知相关责任方进行整改。
- 提出改进意见和建议,优化座套的设计和生产流程,提高质量和性能。
- 定期评估监理工作的效果和实施细则的适用性,并根据需要进行修订和更新。
5. 管理和责任- 设立专门的监理人员或团队,负责座套的监理工作。
- 监理人员需要具备相关的技术知识和经验,并遵守相关的法规和标准。
- 各部门要积极配合监理工作,提供所需的支持和协助。
本实施细则旨在确保雷诺汽车座套的质量和安全性,提高用户体验。
各相关部门和人员应严格执行,确保监理工作的有效性和实施细则的落实。
雷诺护垫工程施工方案

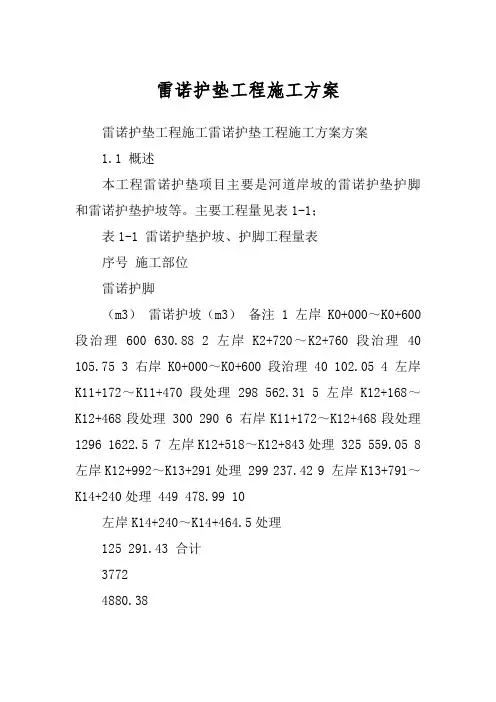

雷诺护垫工程施工方案雷诺护垫工程施工雷诺护垫工程施工方案方案1.1 概述本工程雷诺护垫项目主要是河道岸坡的雷诺护垫护脚和雷诺护垫护坡等。
主要工程量见表1-1;表1-1 雷诺护垫护坡、护脚工程量表序号施工部位雷诺护脚(m3)雷诺护坡(m3)备注 1 左岸K0+000~K0+600段治理 600 630.88 2 左岸K2+720~K2+760段治理 40 105.75 3 右岸K0+000~K0+600段治理 40 102.05 4 左岸K11+172~K11+470段处理 298 562.31 5 左岸K12+168~K12+468段处理 300 290 6 右岸K11+172~K12+468段处理1296 1622.5 7 左岸K12+518~K12+843处理 325 559.05 8 左岸K12+992~K13+291处理 299 237.42 9 左岸K13+791~K14+240处理 449 478.99 10左岸K14+240~K14+464.5处理125 291.43 合计37724880.381.2 施工准备1.2.1 一般规定(1)雷诺护垫用作护坡或护底,首先按设计要求削坡或平整铺设面,坡面或基底面应平整、密实、无杂质。
施工单位开工前,应对合同或设计文件进行深入研究,并应编制施工专项方案。
(2)现场如遇较差的地基土质时(如遇流沙、淤泥等),应另作地基处理后再铺设护垫。
(3)按设计要求铺设防渗土工膜施工应符合SL260-98 标准的6.6条规定。
(4)按设计要求铺设土工织物或反滤层施工应符合SL260-98标准的6.7条规定。
1.2.2 施工测量(1 )根据设计文件,对有关数据、资料及施工图中的几何尺寸进行检验。
(2)指定专人负责测量工作,并及时提供所需的测量资料。
(3)施工测量的精度指标应符合以下要求:1)平面位置允许误差±30mm~±40mm;2)高程允许误差±30mm;3)坡面不平整度的相对高度差允许范围±30mm。
雷诺护垫监理实施细则

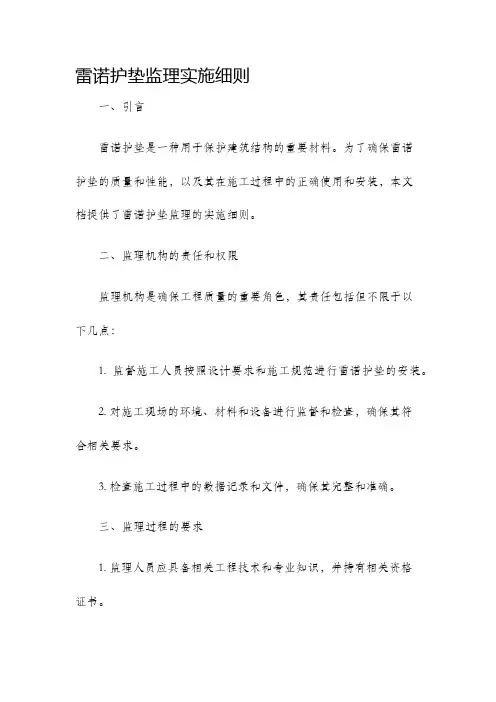

雷诺护垫监理实施细则一、引言雷诺护垫是一种用于保护建筑结构的重要材料。
为了确保雷诺护垫的质量和性能,以及其在施工过程中的正确使用和安装,本文档提供了雷诺护垫监理的实施细则。
二、监理机构的责任和权限监理机构是确保工程质量的重要角色,其责任包括但不限于以下几点:1. 监督施工人员按照设计要求和施工规范进行雷诺护垫的安装。
2. 对施工现场的环境、材料和设备进行监督和检查,确保其符合相关要求。
3. 检查施工过程中的数据记录和文件,确保其完整和准确。
三、监理过程的要求1. 监理人员应具备相关工程技术和专业知识,并持有相关资格证书。
2. 监理人员应在施工前与施工方进行沟通和协商,确保双方对工程的要求和规范达成一致。
3. 监理人员应对施工过程中的关键节点进行现场监督,并及时提出合理的建议和意见。
4. 监理人员应定期向建设单位和施工方提交监理报告,详细记录施工质量和进展情况。
四、监理标准和技术要求1. 监理人员应熟悉雷诺护垫的产品特性和使用方法,确保其正确安装和使用。
2. 监理人员应对雷诺护垫的材料质量进行检查,确保其符合相关标准和规范。
3. 监理人员应对雷诺护垫的施工质量进行检查,包括嵌入深度、平整度等方面的要求。
4. 监理人员应参与雷诺护垫的质量验收工作,包括抽样检测和试验等。
五、监理报告和问题处理1. 监理人员应定期向建设单位和施工方提交监理报告,详细记录施工质量和进展情况。
2. 如发现雷诺护垫施工中存在质量问题,监理人员应及时提出整改要求,并跟踪整改进度。
3. 如发现雷诺护垫施工中存在安全隐患,监理人员应立即通知施工方采取措施,并向建设单位报告。
六、监理结果和评定1. 监理人员应根据施工质量和进展情况,对雷诺护垫的施工进行评定。
2. 如发现严重质量问题无法解决,监理人员有权建议停工并向建设单位报告。
3. 如发现雷诺护垫的质量符合要求,监理人员应向建设单位提交监理报告,并提供最终评定结果。
七、监理人员的职责和权利1. 监理人员应遵守相关法律法规和监理行业的道德规范,保证独立、公正和客观。
雷诺汽车垫监理实施细则

雷诺汽车垫监理实施细则1. 引言本文档旨在制定雷诺汽车垫监理的实施细则,以确保垫监理工作的高效推进和相关层级间的良好协作。
本细则适用于所有涉及雷诺汽车垫监理的部门和人员。
2. 监理责任2.1 主要责任(1)监理部门:负责组织和协调雷诺汽车垫监理工作,确保符合监理要求;(2)生产部门:按照监理部门的要求,提供相关产品垫的信息和技术支持;(3)销售部门:配合监理部门的工作,确保销售环节的合规性;(4)财务部门:确保监理工作的资金使用和报表透明。
2.2 具体工作责任(1)监理部门:负责制定和修订监理标准、监理流程,并对监理工作进行定期审核;(2)生产部门:按照监理部门的要求,保证生产过程中的垫监理符合标准;(3)销售部门:配合监理部门的工作,确保销售环节的垫监理符合标准;(4)财务部门:按照监理部门的要求,提供资金和报表支持,确保监理工作的经济运作。
3. 监理流程3.1 提交监理申请(1)生产部门:在初始垫生产计划确定后,将监理申请提交监理部门;(2)监理部门:收到监理申请后,对申请进行审核,并根据需要进行现场勘察。
3.2 监理审核(1)监理部门:对监理申请进行审核,核实垫生产计划的合理性和可行性;(2)生产部门:按照监理部门的要求提供相关信息和技术支持。
3.3 监理执行(1)监理部门:根据审核结果,组织实施垫监理工作,并对监理过程进行记录和归档;(2)生产部门:按照监理要求,进行垫监理工作,并将相关记录提供给监理部门。
3.4 监理评估(1)监理部门:对垫监理工作进行定期评估,发现问题及时提出改进意见;(2)生产部门:配合监理部门的评估工作,进行必要的改进和调整。
4. 监理标准4.1 产品质量标准(1)垫材质:符合相关国家标准和雷诺汽车公司的技术要求;(2)垫尺寸:严格按照设计要求进行生产,保证与车辆的配合性;(3)垫功能:保证垫在车辆使用过程中的防水、减震等功能的有效性。
4.2 监理要求(1)生产工艺:垫的生产过程必须符合相关的生产工艺要求,确保产品质量;(2)垫安装:按照雷诺汽车公司的要求,对垫进行正确安装。
雷诺护垫、格宾网、石料填充施工工艺

雷诺护垫、格宾网、石料填充施工工艺施工工序:①机械开挖边坡土方→②人工修整边坡、卵石备料→③人工展开并组合雷诺、格宾→④铺设无纺布→⑤铺展雷诺并用钢丝将各单元连接成一个整体→⑥采用挖掘机或人工填充卵石→⑦块石填满后,加盖并用钢丝绞合。
施工方法及控制指标:1、雷诺护垫技术参数雷诺护垫和格宾是将低碳钢丝经机器编制而成的双绞六边形金属网格组合的工程构件,在构件中填石构成主要用于支挡治理的结构。
本工程采用的雷诺护垫规格为M2×2×0.30GF、M5×2×0.30GF、M6×2×0.30GF 和M7×2×0.30GF,长度分别为2m、5m、6m和7m,宽度2m,高度为0.30m,内部按照1m间隔布置隔板;格宾工程规格为G1×0.5×0.5GF,内部按照0.5m间隔布置隔板。
钢丝镀高尔凡防腐处理,长度、宽度、厚度公差均为±5%;网孔规格为8*10,允许公差为-4%~16%。
钢丝标准及技术参数。
钢丝抗拉强度为50KN/㎡,钢丝的抗张强度应在350~550N/mm2,延伸率不能低于10%,符合EN10223-3标准;网面钢丝为φ2.7,公差±0.06mm,最小镀层量为245g/㎡;为加强边端强度,钢丝面板边端采用φ3.4的边端钢丝,公差±0.07mm,最小镀层量为265g/㎡;绑扎钢丝为φ2.2,公差±0.06mm,最小镀层量为230g/㎡。
格宾网箱面墙加强筋布置详见设计图。
2、装填石料技术要求本工程填充物主要以卵石或块石,格宾及雷诺护垫要求石料粒径以80~150mm为宜,允许不超过15%的粒径小于100mm,但其不得用于格宾网格的外露面,孔隙率不超过30%,要求石料质地坚硬,强度等级为MU30,比重不小于2.5t/m³,遇水不易崩解和水解,抗风化能力强。
3、组装双绞格网石笼网箱根据设计断面进行格网石笼网箱的组装,双绞格网石笼网箱在组装时间隔网与网身应成90°相交,经绑扎形成长方形或正方形网箱组或网箱。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
雷诺护垫监理实施细则
1.施工组织设计,包括现场布置、设备材料准备、安全措
施等;
2.工程进度计划,包括各个施工阶段的时间安排;
3.施工方法和工艺,包括雷诺护坡的具体施工方法、填充
石料的选择和使用等;
4.质量控制措施,包括原材料检验、施工现场质量检查等;
5.安全措施,包括施工现场安全管理、作业人员安全培训等。
施工单位应在工程开工前提交完整的施工措施计划,并经监理部审核认可后方可开工。
四、施工要求
1)施工前应对现场进行勘测,确定地基状况和护坡的设
计要求。
2)钢丝网的铺设应平整、紧密,网孔应与设计要求一致,边丝应固定牢固。
3)填充石料应按照设计要求进行选择和使用,填充应均匀、密实、无空隙。
4)施工过程中应注意防止钢丝网的损坏和移位,保证护
坡的整体性。
5)施工现场应保持清洁整洁,防止污染环境。
6)施工完毕后,应进行验收,确认护坡的质量符合设计
要求。
五、质量验收
1)施工单位应按照合同要求提供原材料的产品合格证、
试验报告或使用说明等相关资料。
2)监理部应对原材料进行检查复核,确保符合设计要求。
3)施工完成后,监理部应对护坡进行质量验收,包括钢
丝网的网孔尺寸、边丝的固定情况、填充石料的密实程度等方面的检查。
4)验收合格后,方可移交给业主使用。
如有不合格项,
应及时整改并重新验收。
本文是一份施工项目的报送文件,内容包括工程概况、施工程序、施工进度、原材料品质、施工作业方法、施工设备配置与技术工种组织、质量控制和安全措施、合同支付计划等。
施工单位需将文件连同审查意见单一式四份报送监理部,监理部审查后将返回审查意见单一份。
施工单位可即时向监理部申请开工许可证,但监理工程师对施工的任何对照、检查、检验
和批准,并不意味着可以减轻施工单位所应承担的合同责任。
施工过程中,承建单位应按照报经批准的施工措施计划按章作业,文明施工、安全生产,要求熟练的工人上岗。
施工质量控制方面,填充料必须是坚固密实、耐风化好的石料,严禁使用风化石。
2.雷诺护垫的填充石料粒径一般为75-150mm,必须按照施工图纸的要求进行填充。
在填充时,需要注意石料的级配,至少要填两层石料。
石料的要求是坚硬、不易崩解或水解,饱和状态下抗压强度不低于50Mpa,软化系数大于0.75,密度不小于24KN/m
3.
3.格宾内填充石料的粒径必须符合设计要求,其中网箱的填充石料应该控制在粒径为100-250mm的占80%以上,其余的空隙可以用良好级配的碎石填满。
4.2.雷诺护垫的施工步骤如下:首先检查护垫的尺寸、网孔直径、网线线径、线框线径,严禁使用不合格的产品。
然后将护垫按照坡面长度方向进行分割,按照设计图纸进行铺设,而格宾网盖的长度则应沿着河流方向进行铺盖。
填料由底向上进行施工,填至约1/2厚时,应用20%的次填料进行填密实,
并用钢钎插入填料体夯实一次。
填料必须与护垫框线XXX或
高出2~3cm,填完后进行一次封盖,并用轧线连接。
4.3.轧线是用来连接箱体与箱体、箱体与护垫、护垫与网
盖的线型材料。
在绑扎时,沿着绑扎方向每隔10~15cm单圈
-双圈连续交替继续绑扎,以保证连接紧密。
4.4.在施工过程中,承建单位应该实行三检制,并认真对
施工质量进行检验、检查。
加强技术管理,做好原始资料的记录和整理。
5.工程验收应该在每一单元工程施工结束后及时进行评定,并报监理工程师核定。
只有按照设计要求完成并报经监理工程师质量检验合格的工程量才能够计量支付。
工程完工后,监理工程师应该督促施工单位按照合同规定和要求编制含工程竣工图在内的工程验收资料,并附有全部质量检查文件及工程缺陷处理成果资料。
