导流明渠施工方案
导流明渠开挖施工方案

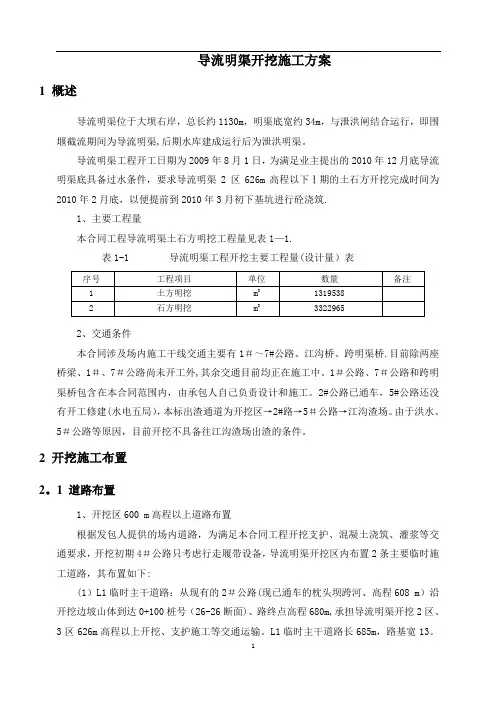

导流明渠开挖施工方案1 概述导流明渠位于大坝右岸,总长约1130m,明渠底宽约34m,与泄洪闸结合运行,即围堰截流期间为导流明渠,后期水库建成运行后为泄洪明渠。
导流明渠工程开工日期为2009年8月1日,为满足业主提出的2010年12月底导流明渠底具备过水条件,要求导流明渠2区626m高程以下Ⅰ期的土石方开挖完成时间为2010年2月底,以便提前到2010年3月初下基坑进行砼浇筑.1、主要工程量本合同工程导流明渠土石方明挖工程量见表1—1.表1-1 导流明渠工程开挖主要工程量(设计量)表2、交通条件本合同涉及场内施工干线交通主要有1#~7#公路、江沟桥、跨明渠桥.目前除两座桥梁、1#、7#公路尚未开工外,其余交通目前均正在施工中。
1#公路、7#公路和跨明渠桥包含在本合同范围内,由承包人自己负责设计和施工。
2#公路已通车,5#公路还没有开工修建(水电五局),本标出渣通道为开挖区→2#路→5#公路→江沟渣场。
由于洪水、5#公路等原因,目前开挖不具备往江沟渣场出渣的条件。
2 开挖施工布置2。
1 道路布置1、开挖区600 m高程以上道路布置根据发包人提供的场内道路,为满足本合同工程开挖支护、混凝土浇筑、灌浆等交通要求,开挖初期4#公路只考虑行走履带设备,导流明渠开挖区内布置2条主要临时施工道路,其布置如下:(1)L1临时主干道路:从现有的2#公路(现已通车的枕头坝跨河、高程608 m)沿开挖边坡山体到达0+100桩号(26-26断面)、路终点高程680m,承担导流明渠开挖2区、3区626m高程以上开挖、支护施工等交通运输。
L1临时主干道路长685m,路基宽13。
0m,路面宽12.0m,泥结碎石路面,最大纵坡10%.由于设计优化,2区、3区开挖开口线位置高程大大降低,大部份位于陡坡上,2区L1临时主干道路段由开挖2~3级马道形成。
(2)L2临时主干道路:从现有的2#公路(现已通车的枕头坝跨河、高程608 m)沿现有的大渡河一级台地往上游方向走,到达开挖1区:0-400桩号(4—4断面)、路终点高程 645m,承担导流明渠开挖600m高程以上开挖、支护施工等交通运输(同时利用1#公路)。
明渠导流施工方案

明渠导流施工方案明渠导流施工方案一、施工背景和目的:明渠导流是一种常见的水利工程建设方式,通过建设明渠,将原有水流引导到指定的区域,用于排水、灌溉或其他用途。
本施工方案旨在对一处河道进行明渠导流工程施工,以解决原有河道水流不畅的问题,并提供可靠的水源供给。
二、施工地点和条件:本次明渠导流工程施工地点位于某县某村的一条河道,河道长度约500米,平均宽度约10米,水流量较大。
施工条件较好,当地交通便利,可供施工机械等材料进出。
三、施工方案:1. 前期准备工作:(1) 制定详细的施工计划和安全预案,保证施工工期和施工过程中的安全;(2) 勘测河道地形,确定明渠导流的路线和深度,并进行必要的地质勘察;(3) 准备施工工艺流程图和施工方案,明确各个施工节点和工作内容;(4) 确定施工所需的人员和机械设备,并进行相应的调配和采购。
2. 施工工艺:(1) 清理河道:首先使用挖掘机清理河道内杂物和水草,保证施工环境整洁;(2) 开挖明渠:按照设计要求,在河道内开挖一条宽度适当、深度一致的明渠,保证水流顺畅;(3) 固定明渠:采用预制水泥管或树木等材料固定明渠,保证明渠的稳定性和抗冲刷能力;(4) 铺设导流管:在明渠沿线合适的位置铺设导流管,将原有水流引导至指定的区域;(5) 巩固明渠:在明渠两侧加固河岸,防止明渠倒塌和土石流等地质灾害;(6) 清理河道:最后对施工过程中产生的废弃物进行清理,并将河道恢复至原貌。
四、施工安全措施:1. 设立施工现场警示标志,引导路人绕行;2. 施工过程中,严禁利用明渠导流进行其他非法、违规活动;3. 施工现场要设立专人负责施工安全管理,对施工现场进行日常巡查,及时发现和处理安全隐患;4. 操作人员要经过专业培训,熟悉施工操作规程和安全操作规范,严禁违章操作;5. 施工现场要配备消防器材和急救设备,确保施工过程中的应急处理;6. 在施工过程中,要加强与当地政府、相关单位和附近居民的沟通,征得相关方面的同意,并遵守相关法律法规。
明渠导流施工方案

明渠导流施工方案明渠导流施工方案一、施工目标本方案旨在解决明渠导流中水流过大时可能引发的溢流、浸泡等问题,保障明渠导流工程的安全和稳定运行。
二、施工内容1. 清理明渠对明渠进行彻底清理,清除明渠内的杂草、垃圾等杂物,确保明渠通畅。
2. 加固明渠底在明渠底部进行加固,使用高强度水泥浆进行注浆处理,增加明渠的承重能力。
3. 加固明渠壁对明渠的墙壁进行加固处理,采用钢筋混凝土进行衬砌,提高明渠的抗压能力。
4. 设置排水孔在明渠内适当位置设置排水孔,用于排除明渠内部的积水,防止溢流和浸泡现象的发生。
5. 安装导流闸门在明渠入口处安装导流闸门,用于控制明渠导流的流量,防止水流过大造成的溢流问题。
三、施工步骤1. 制定详细的施工计划,确定施工的时间和工序,并通知相关人员参与施工。
2. 对明渠进行清理,清除明渠内的杂物和垃圾,确保明渠通畅。
3. 在明渠底部进行加固处理,使用高强度水泥浆进行注浆,增加明渠的承重能力。
4. 对明渠墙壁进行加固处理,采用钢筋混凝土进行衬砌,提高明渠的抗压能力。
5. 在明渠内适当位置设置排水孔,用于排除明渠积水。
6. 在明渠入口处安装导流闸门,用于控制明渠导流的流量。
7. 完成施工后,进行试水验收,确保明渠导流工程的安全和稳定运行。
四、施工时间本施工方案的施工时间预计为5个工作日,具体工期根据施工进度和实际情况进行调整。
五、施工要求1. 施工人员必须具备相关的安全防护知识和技能,严格按照安全操作规程进行施工。
2. 施工现场必须设置合适的安全警示标识,并配备专人负责安全监督。
3. 施工期间需做好周边环境的保护工作,不得对周边建筑物和道路产生影响。
4. 施工完毕后,对施工现场进行清理,恢复原状。
六、施工风险及防范措施1. 高水位风险:施工期间可能遇到水位上升的情况,需提前作好水位监测,并采取防水措施。
2. 坍塌风险:在明渠加固过程中,可能会发生坍塌,施工人员需严格按照相关规范进行操作,保证施工的安全。
导流明渠施工方案

导流明渠施工方案引言导流明渠是一种用于对流体进行导流和排放的工程结构。
它通常由混凝土或其他材料构建而成,具有高强度和耐久性。
导流明渠施工方案的设计和实施对于确保工程的顺利进行和安全运行至关重要。
本文档将介绍导流明渠施工方案的关键步骤和注意事项。
施工前准备工作在开始导流明渠的施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
以下是准备工作的关键步骤:1. 工程筹备在施工开始之前,需要进行详细的工程筹备工作。
这包括确定施工地点、进行实地勘察和测量、分析土壤条件和水文地质条件等。
通过全面了解工程现场的情况,可以制定出针对性的施工方案。
2. 材料准备在施工前,需要准备充足的材料以供使用。
这包括建筑材料、模具和道具等。
确保材料的质量符合相关标准,并进行必要的检验和测试。
3. 人员组织在施工过程中,需要有一支经验丰富的团队来负责施工工作。
这包括工程师、技工和劳工等。
确保团队中的每个成员都了解自己的职责和任务,并能够高效地协同工作。
施工步骤导流明渠的施工一般包括以下几个步骤:1. 地基处理在进行导流明渠的施工前,需要对地基进行必要的处理。
这包括对地基进行平整、夯实和加固等。
确保地基的稳定性和承载能力,以便支撑导流明渠的重量和水流的冲击。
2. 模板安装在地基处理完成后,需要安装模板以便进行混凝土浇筑。
模板的安装应按照设计要求进行,确保导流明渠的尺寸和形状符合设计要求。
3. 混凝土浇筑在模板安装完成后,可以进行混凝土浇筑工作。
混凝土的配比应按照设计要求进行,确保混凝土的强度和耐久性。
在浇筑过程中,需要注意混凝土的均匀性和密实性,以避免出现裂缝和漏水等问题。
4. 导流明渠附属设施安装在混凝土浇筑完成后,可以进行导流明渠附属设施的安装工作。
这包括孔口防护设施、监测设备和流量控制设备等。
确保这些设施的功能和性能符合设计要求,并能够有效地保护导流明渠和水源。
5. 检验和调试在施工完成后,需要对导流明渠进行检验和调试工作。
导流明渠开挖施工方案

导流明渠开挖施工方案1. 引言导流明渠是指在河道或渠道工程中,为了方便维修、加固、改道或清淤等工作而暂时性地引导水流的一段明渠。
导流明渠开挖施工是河道工程中的重要环节,正确的施工方案可以确保施工顺利进行并保证工程质量。
本文将介绍导流明渠开挖施工方案的具体内容。
2. 施工前准备在进行导流明渠开挖施工前,需要进行如下准备工作:2.1 施工准备在施工前,需要确定施工队伍、配备必要的施工设备和材料,并制定详细的施工计划。
同时,还需要对施工现场进行清理,确保施工区域的净空和安全。
2.2 技术交底施工前,需要组织施工人员进行技术交底,明确施工要求和方法。
包括工程图纸的解读、施工工艺和安全注意事项等内容。
2.3 材料准备根据施工计划,准备所需的导流明渠开挖工程所需的各类材料和设备。
3. 施工过程导流明渠的开挖施工过程主要包括以下几个步骤:3.1 筹备工作在施工前,首先要对导流明渠的开挖范围进行测量和标定。
确定开挖的宽度、深度和长度等参数,并在施工现场标出相关的参考线和标志。
3.2 挖土开挖根据设计要求和标志线,利用挖掘机进行土方开挖。
挖掘过程中,要注意控制开挖的深度和坡度,确保挖方面积和坡度均匀。
3.3 清理与处理挖土开挖后,要对挖出的土方进行清理和处理。
将不合格的土方进行清理,并适时进行中间存放或临时运输。
3.4 壁面支护根据挖土的深度和地质条件,对导流明渠的壁面进行支护。
支护方式可以采用喷锚支护、喷砼支护等方法。
3.5 坝体修筑根据设计要求,在导流明渠的两侧填筑坝体。
填筑坝体可以采用自然覆土、石方坝等方式。
导流明渠开挖施工是一项危险性比较高的工作,需要采取一系列的安全措施来确保施工人员的安全。
4.1 安全技术措施施工前,要对施工人员进行安全培训,强化安全意识。
同时,要采取必要的施工防护措施,如佩戴安全帽、护目镜、防滑鞋等。
4.2 施工区域划定在施工区域周围设置施工警示牌和警戒线,并设立专人进行安全监护。
4.3 施工现场管理加强施工现场的管理,保持施工区域的整洁,及时清理施工现场的杂物和危险物品。
完整版)导流渠专项施工方案

完整版)导流渠专项施工方案根据现场实际情况,采用素土填筑的围堰方案。
围堰的基础采用挖掘机开挖,然后进行填筑。
施工中采用了泥浆泵和单斗挖掘机,同时也准备了污水泵和潜水泵作为抽水设备。
5.围堰拆除和XXX回填在施工结束后,需要拆除围堰以及回填道渠,恢复地貌,清理施工现场。
六.安全措施在施工过程中,需要注意安全措施,如设置安全警示标志,保持施工现场的通畅,对施工人员进行安全培训等。
同时,还需加强现场管理,保证施工质量和安全。
七.结论通过本次施工,采用了围堰截坝导流明渠导流的施工方法,有效地实现了防洪、排涝和改善城市水环境的功能。
同时,也采取了一系列的安全措施,保障了施工的安全和质量。
在导流渠起点下游约3米的位置进行截流。
截流坝体顶宽为3米,内坡比1:1.5,外坡比1:2,坝体高出河水面1米。
为了增强坝体的防渗功能,在两侧迎水面使用塑料布作为防渗层。
截流坝施工完成后,使用多台潜水泵连续抽水直至抽净。
然后对河床进行降坡和清淤。
使用单斗挖掘机在河两岸进行降坡,并用人工配合挖掘机清理河底淤泥。
清淤后,在河底作业带两侧开挖两条1m×1m的排水沟,将水引至积水坑内用泥浆泵排除渗水。
拆除围堰时,先拆除下游围堰,并将围堰用单斗推到河岸边缘,最后拆除上游围堰。
上游围堰宜用单斗采用后退方法进行拆除,将堰体土方恢复到原处,分层压实。
接着,将原开挖出的土方回填到导流渠中,并分层压实。
最后,整个施工现场进行平整,将地貌恢复到原貌,保证恢复后的河道净面积与原来相同,防止河道堵塞。
清理现场时,将施工用的设备、余料运出施工现场,施工现场的各种生产生活垃圾进行外运,清理现场,达到“工完、料净、场地清”。
人员需求计划如下:工长1人,技术员1人,质量员1人,测量员2人,机械操作手1人,普工10人,合计16人。
设备需求计划包括单斗挖掘机2台,污水泵3台,泥浆泵1台,潜水泵3台。
材料需求计划包括排水软管300个,电缆200米,电缆200米,配电柜1个。
导流明渠开挖施工方案

导流明渠开挖施工方案一、概述为了有效控制地表水流动,保护周边地区的稳定性和安全性,降低水灾风险,进行导流明渠的开挖施工是必不可少的工作。
本文将详细介绍导流明渠开挖的施工方案。
二、施工前准备1.项目背景和目的:明确导流明渠开挖的目的,确定施工任务和工期要求。
2.工程调研:对施工区域进行详细调查,了解地质情况、地下水位、土层组成等相关信息,为设计施工方案提供依据。
3.设计方案:根据调研结果和施工要求,制定导流明渠开挖的设计方案,包括明渠的尺寸、形状、边坡等参数。
三、施工方案1.施工准备(1)场地布置:按照设计方案确定施工区域,并进行场地平整和标线等工作。
(2)机械设备准备:根据施工需要,配备挖掘机、运输车辆等必要设备。
(3)材料准备:准备导流明渠施工所需的材料,如石方、土方、砼等。
2.施工步骤(1)导流明渠开挖:按照设计要求,采用挖掘机进行导流明渠的开挖,注意开挖的深度和宽度,并及时清理渣土,保持施工现场的整洁。
(2)边坡处理:根据设计方案要求,对明渠的边坡进行处理,保证施工后的边坡稳定。
(3)支护与防渗:根据地质情况,采取适当的支护措施,如喷混凝土、支护墙等,同时注意防止地下水渗漏。
四、施工注意事项1.安全措施:施工过程中,要确保参与人员的安全,配备必要的安全防护设备,并设置警示标志。
2.环境保护:施工现场要合理规划,减少对周边环境的影响,做好垃圾分类处理。
3.质量控制:严格按照设计方案和相关标准进行施工,确保施工质量符合要求。
4.进度管理:合理安排施工工序,严格按照工期要求进行施工,确保施工进度。
5.施工整理:施工完成后,对施工现场进行清理整理,恢复原状,并进行验收。
五、施工总结导流明渠开挖施工是保障地表水流动的关键工作,通过合理的方案设计和科学的施工管理,可以提高工程质量和施工效率。
在施工过程中,要严格按照相关要求进行施工,并注意安全和环境保护等方面的问题,确保工程顺利完成。
六、参考文献(此处省略)以上就是导流明渠开挖施工方案的详细介绍。
明渠导流施工方案

明渠导流施工方案1. 引言明渠导流是一种常用的水利工程施工技术,用于引导和控制水流,避免水流对其他工程或农田产生不利影响。
本文将介绍明渠导流施工方案的设计和实施过程。
2. 施工前准备在进行明渠导流施工前,需要进行一系列的准备工作,包括以下步骤:2.1. 方案设计明渠导流施工方案的设计需要考虑以下因素:•水流量:根据需要导流的水流量确定明渠的尺寸和设计参数;•土质条件:根据施工区域的土壤条件确定明渠的土工材料和加固方式;•引水渠道:设计适当的引水渠道,确保水流能够顺利引入明渠;•施工时间:根据天气和水流条件确定施工的合适时间段。
2.2. 材料准备在施工前,需要准备以下材料和设备:•原材料:根据设计方案确定所需的土工材料和加固材料;•工具设备:包括挖掘机、推土机、运输车辆等。
2.3. 施工人员安排合适数量的施工人员和监督人员,确保施工过程的顺利进行。
3. 施工过程明渠导流施工过程包括以下步骤:3.1. 清理施工区域在施工前,清理施工区域的杂物和植被,确保施工的顺利进行。
3.2. 开挖明渠使用挖掘机和推土机等设备,按照设计方案的要求,开挖明渠。
根据所需的尺寸和形状,调整挖掘机的深度和角度,确保明渠的几何形状符合设计要求。
3.3. 加固明渠在明渠的底部和边缘加固,防止明渠塌方和水流冲刷。
使用适当的土工材料,将明渠进行填充和夯实,提高其稳定性和抗冲刷能力。
3.4. 完善引水渠道确保引水渠道与明渠的连接畅通,避免水流堵塞或侧漏。
根据设计方案,进行引水渠道的开挖和加固。
3.5. 测试和调整完成明渠导流施工后,进行测试和调整。
检查明渠的流量和水流情况,确保导流效果符合设计要求。
4. 施工安全和质量控制在进行明渠导流施工时,需要注意以下安全和质量控制措施:•工地安全:确保施工现场的安全,设置警示标志和围栏,避免施工人员和外来人员进入危险区域;•施工质量:严格按照施工方案进行施工,加固明渠和引水渠道时,注意材料的质量和施工的工艺要求;•施工监理:安排专业的监理人员进行施工现场的监督和质量检查,及时发现和解决施工中的问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
导流明渠施工方案
一、概述
1、导流明渠布置
导流方式采用明渠导流,根据现场场地情况,导流明渠位置只能布置在左岸堤防外侧,采用开挖式导流明渠。
总长798.7m,导流明渠底宽20m,主体工程完工后,导流明渠回填。
回填标准按有关部门和村民要求执行。
导流明渠工程开工日期为2014年3月3日,完工日期为2014年4月15日。
2、导流明渠外侧按现有堤防标准新筑临时堤防以保证汛期行洪安全,新筑堤防距离导流明渠开口线2米,临时堤防堤顶高程60.5 m与老堤防标准一致,新筑堤防长630.18m,顶宽7.0m(以保证通行),堤顶泥结石路面,临水坡1:3,背水坡1:3。
3、导流标准
导流流量按设计流量十年一遇标准为1520m³/s。
以保障当地防汛行洪安全。
进、出水两个口在防汛期间不开挖。
4、老堤防两个破口处在汛期的处理办法
汛期依照当地水行政主管部门指示,对进、出水的缺口进行封堵,回填土方压实系数为0.90,内外边坡坡度均为1:3。
汛后拆除进、出水口的封堵。
5、工程完工后对两个堤防缺口的恢复
度汛期间按照当地水行政主管部门要求,对进、出水口进行封堵,回填时老堤防的两个缺口处的新老堤防接合部位要打截渗桩,同时内外边坡按1:3的坡度进行放坡,根据《堤防工程设计规范》确定压实度为94%,每层填土虚铺厚度不大于30cm,采用机械碾压,所填土料的粒径不大于5cm,压实机具以推土机为主,采用轮迹排压法,轮迹搭压宽度为10cm,控制行车速度不超过4km/h,碾压遍数为6遍。
之后由当地水行政主管部门验收合格后方可离场。
二、导流明渠布置和规格(平面布置图及断面图见附件)
导流明渠渠底高程46.00,底宽20m ,边坡坡度1:2,在50.50高程处两侧各设一宽4m腰台,导流明渠所在位置地面高程在56.00左右。
三、工序、机械和人员配备
1、施工工序
放线清表放线开挖
翻晒新堤防填筑
2、施工机械配置
3、人员配备
四、导流明渠开挖施工方法
1、原始地形复测及测量放线
(1)施工前采用全站仪、水准仪,测设导流明渠原始地表并做好记录。
并将测量记录本及成果资料送交监理工程师审查签字认可。
(2)地表土的清理
植被清理采用人工配合机械进行施工,包括开挖工程区域内的树桩、树根、麦苗和种植土层。
开挖的表土运至指定的弃土区并与其他开挖渣料分开堆放,表土堆积体不宜过高,避免将土壤压实和防止冲刷流失。
堆存的有机土壤按照弃土区的整体规划,
用于工程的围堰填筑、新堤防填筑和恢复导流明渠使用。
2、土方开挖施工
(1)直接采用挖掘机开挖、削坡,所有土方开挖料全部运至指定弃土区。
施工时,按测量放样开口线自上而下分层开挖,一般分层厚度按2m~3m控制。
(2)土方边坡开挖接近设计坡面时,预留10~20cm厚的保护层采用人工修整,直至达到要求的坡度和平整度。
(3)在开挖施工过程中,对边坡设计控制点、线和高程随时进行复测,并在边坡地质条件较差部位设置变形观测点,及时观测边坡变形情况,如出现异常,立即向监理工程师和业主报告并采取应急处理措施。
(4)土方开挖分区进行,在施工过程中,遵循自上而下的施工顺序,对于已开挖完成部位须人工修整后,方可进行下层的开挖。
3、边坡开挖施工技术要求
(1)边坡开挖前,采用洛阳铲对施工区域进行详细的地质调查。
(2)开挖应自上而下进行,分梯段开挖,严禁采取自下而上的开挖方式。
(3)随着开挖高程下降,及时对坡面进行测量检查以防止偏离设计开挖线,避免在形成高边坡后再进行处理。
(4)在施工期间直至工程验收,如果沿开挖边坡发生滑坡或塌方,承包人应及时通知监理人,并按监理人批准的措施对边坡进行处理。
(5)在施工期间直至工程验收,承包人应注意对边坡的稳定进行观测,若出现不稳定迹象,应及时通知监理人,并立即采取有效措施确保边坡的稳定。
4、新堤防填筑
回填土方采用导流明渠开挖土方,由于导流明渠开挖土料水分太大,无法压实。
须通过翻晒后再进行填筑。
根据《堤防工程设计规范》确定压实度为94%,每层填土虚铺厚度不大于30cm并采用机械碾压,所填土料的粒径不大于5cm,压实机具以推土机为主,采用轮迹排压法,轮迹搭压宽度为10cm,控制行车速
度不超过4km/h,碾压遍数为6遍。
内外边坡坡度均为1:3。
五、安全文明施工
(1)建立健全安全管理体系和质量保证措施,严格安全生产经济责任制,加强安全意识和技术培训,坚持“以人为本、教育为先、预防为主、管理从严”的原则,做好安全事故的超前防范工作,做到措施具体、落实到位、奖罚分明。
(2)配备专职安全员监督检查安全措施的落实情况;保证安全必要的投入。
施工现场的布置应符合防火规定和文明施工要求,现场道路平整、坚实,保持畅通,并设置警示标识牌。
(3)所有机械操作人员等均持证上岗,做到定人定机,保持设备完好率,严格遵守施工技术规范和施工程序,杜绝违章施工、野蛮施工和强行施工。
所有运输车辆勤维护保养,保证其完整状态,严禁酒后驾车和疲劳连续作业。
(4)现场划分安全施工区域,设立安全标志,禁止现场闲杂人员进入施工现场。
(5对开挖作业区采取防尘措施,洒水降尘,注意保护环境。
(7)各区域材料做好分类堆放,做到规则成方、不散不乱。
(8)做好弃土区的规划设计,划分为土方(复耕土)堆筑区、弃渣区。
六、工程量清单。
