央企 集团公司 投资项目管理规定办法

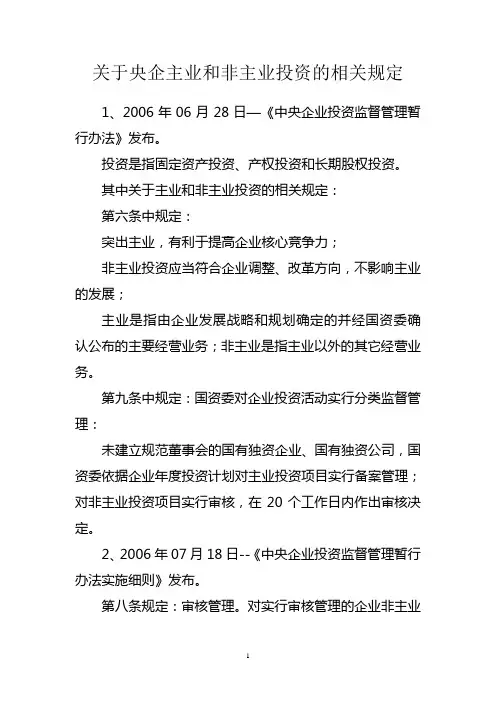

关于央企主业和非主业投资的相关规定

关于央企主业和非主业投资的相关规定1、2006年06月28日—《中央企业投资监督管理暂行办法》发布。
投资是指固定资产投资、产权投资和长期股权投资。
其中关于主业和非主业投资的相关规定:第六条中规定:突出主业,有利于提高企业核心竞争力;非主业投资应当符合企业调整、改革方向,不影响主业的发展;主业是指由企业发展战略和规划确定的并经国资委确认公布的主要经营业务;非主业是指主业以外的其它经营业务。
第九条中规定:国资委对企业投资活动实行分类监督管理:未建立规范董事会的国有独资企业、国有独资公司,国资委依据企业年度投资计划对主业投资项目实行备案管理;对非主业投资项目实行审核,在20个工作日内作出审核决定。
2、2006年07月18日--《中央企业投资监督管理暂行办法实施细则》发布。
第八条规定:审核管理。
对实行审核管理的企业非主业投资项目,国资委在20个工作日内作出审核决定,并给予书面回复。
回复一般分为下列三种方式:一是通过;二是提示,对存在问题的项目,要求企业予以纠正或制定相应的风险防范措施;三是否决,对存在严重问题的项目予以否决。
第九条规定:国资委对企业投资活动进行定量指标管理。
投资方向。
在企业投资中,非主业投资占总投资的比重是否超出合理范围,影响主业的发展(一般控制在10%以下);3、2007年06月27日--《关于进一步规范中央企业投资管理的通知》。
通知中规定:严格执行企业重大投资活动报告制度。
按照《中央企业投资监督管理暂行办法》及其实施细则规定,企业发生以下重大投资活动,须及时向国资委报告(审核、备案)并报送有关材料和情况:企业非主业投资,包括非主业性质的房地产、金融、证券和保险业投资等;企业境外投资;需由国务院批准的投资项目或者需由国务院有关部门批(核)准的投资项目;企业年度计划以外追加的重大投资项目等。
4、2010年06月--《中央企业投资决策管理指引》(征求意见稿)。
坚持突出主业。
企业投资要符合国家发展规划和产业政策;符合国有经济布局和结构调整方向;符合企业发展战略与规划;符合企业主业。
对央企投资管理办法(国资委34、35号令)的几点理解

对央企投资管理办法(国资委34、35号令)的几点理解作者:李悦琴任瑞强翟媛来源:《科学与财富》2018年第33期摘要:2017年年初,国务院国资委发布了《中央企业投资监督管理办法》(国资委令第34号)和《中央企业境外投资监督管理办法》(国资委令第35号)。
两个办法贯彻以管资本为主加强国有资产监管的要求,构建权责对等、运行规范、信息对称、风险控制有力的投资监督管理体系,促进中央企业加强投资管理,规范投资行为,强化风险管控,提高国有资本效率,防止国有资产流失,实现国有资本保值增值。
关键词:央企;投资管理;国有资本2017年年初,国务院国资委发布了《中央企业投资监督管理办法》(国资委令第34号)和《中央企业境外投资监督管理办法》(国资委令第35号)。
建立完善以管资本为主的国有资产监管体制,推动中央企业规范投资管理,优化国有资本布局和结构,更好地落实国有资本保值增值责任。
从依法履行出资人职责定位、实现以管企业为主向以管资本为主转变的要求出发颁布施行的。
一、两个《办法》的修订背景及重点内容1、修订背景对于中央企业投资,既要让企业敢于投资,提高国有资本效率,又要杜绝企业乱投资,避免国有资产流失。
所以,中央企业保证稳增长、促投资、不断激发企业活力的发展建设过程时,同时需要建立、完善监管工具和监管体系。
首先,在法律层面来看,根据《企业国有资产法》和《公司法》,需要有相应的管理办法来界定出资人与企业权责边界;其次,在之前的投资管理办法中(即国资委16号令),突出的是要报备主页,审核非主业,并且主要侧重固定资产投资。
为提高中央企业在全球中的竞争力,需要对中央企业投资内容、方式方法等进行一些调整。
要增强活力和加强监管,协调好稳增长和促投资之间的矛盾,从以管企业为主向以管资本为主转变。
在国资委新的投资管理办法中,34号令以股权投资为出发点,为今后中央企业境内股权投资提供了明确的依据。
此外,随着中央企业的投资规模越来越大,投资范围越来越广,相应的在投资过程中存在的风险也就越来越高。
公司建设工程项目管理办法

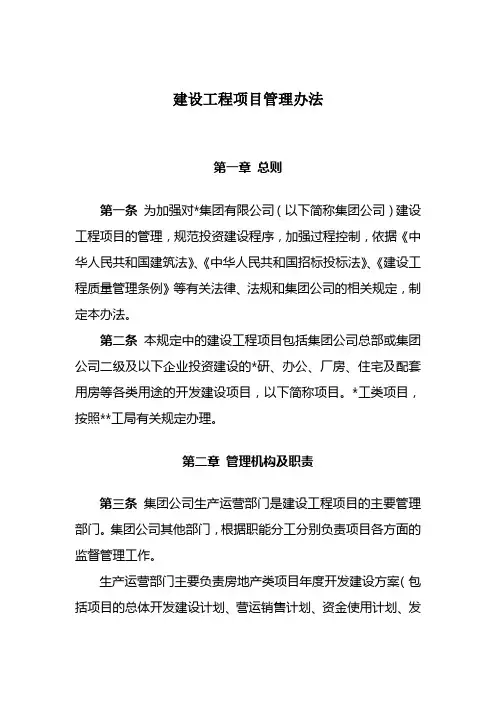

建设工程项目管理办法
第一章总则
第一条为加强对*集团有限公司(以下简称集团公司)建设工程项目的管理,规范投资建设程序,加强过程控制,依据《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《建设工程质量管理条例》等有关法律、法规和集团公司的相关规定,制定本办法。
第二条本规定中的建设工程项目包括集团公司总部或集团公司二级及以下企业投资建设的*研、办公、厂房、住宅及配套用房等各类用途的开发建设项目,以下简称项目。
*工类项目,按照**工局有关规定办理。
第二章管理机构及职责
第三条集团公司生产运营部门是建设工程项目的主要管理部门。
集团公司其他部门,根据职能分工分别负责项目各方面的监督管理工作。
生产运营部门主要负责房地产类项目年度开发建设方案(包括项目的总体开发建设计划、营运销售计划、资金使用计划、发。
央企对工程项目处罚条例制度

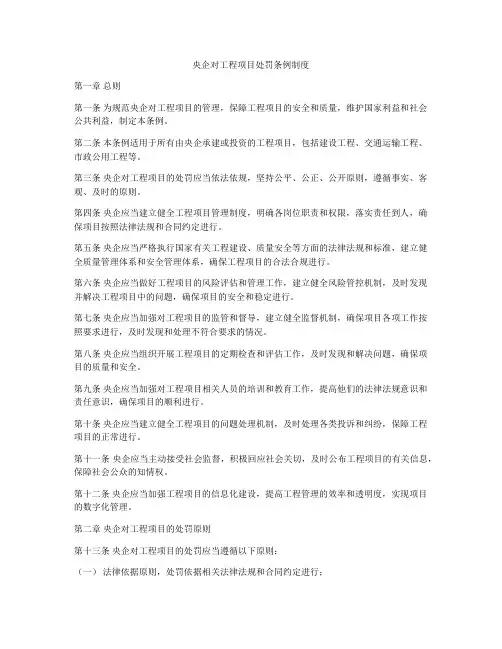

央企对工程项目处罚条例制度第一章总则第一条为规范央企对工程项目的管理,保障工程项目的安全和质量,维护国家利益和社会公共利益,制定本条例。
第二条本条例适用于所有由央企承建或投资的工程项目,包括建设工程、交通运输工程、市政公用工程等。
第三条央企对工程项目的处罚应当依法依规,坚持公平、公正、公开原则,遵循事实、客观、及时的原则。
第四条央企应当建立健全工程项目管理制度,明确各岗位职责和权限,落实责任到人,确保项目按照法律法规和合同约定进行。
第五条央企应当严格执行国家有关工程建设、质量安全等方面的法律法规和标准,建立健全质量管理体系和安全管理体系,确保工程项目的合法合规进行。
第六条央企应当做好工程项目的风险评估和管理工作,建立健全风险管控机制,及时发现并解决工程项目中的问题,确保项目的安全和稳定进行。
第七条央企应当加强对工程项目的监管和督导,建立健全监督机制,确保项目各项工作按照要求进行,及时发现和处理不符合要求的情况。
第八条央企应当组织开展工程项目的定期检查和评估工作,及时发现和解决问题,确保项目的质量和安全。
第九条央企应当加强对工程项目相关人员的培训和教育工作,提高他们的法律法规意识和责任意识,确保项目的顺利进行。
第十条央企应当建立健全工程项目的问题处理机制,及时处理各类投诉和纠纷,保障工程项目的正常进行。
第十一条央企应当主动接受社会监督,积极回应社会关切,及时公布工程项目的有关信息,保障社会公众的知情权。
第十二条央企应当加强工程项目的信息化建设,提高工程管理的效率和透明度,实现项目的数字化管理。
第二章央企对工程项目的处罚原则第十三条央企对工程项目的处罚应当遵循以下原则:(一)法律依据原则,处罚依据相关法律法规和合同约定进行;(二)依据事实原则,处罚应当以事实为依据,客观、公正、公平;(三)依据程序原则,处罚应当按照规定程序进行,保障当事人的合法权益;(四)处罚与奖励相结合原则,对违规行为给予严肃处理,对优秀表现给予表彰奖励;(五)教育与惩戒相结合原则,处罚应当具有教育性和惩戒性,引导当事人改正错误。
央企工程项目经营方案

央企工程项目经营方案一、项目背景央企工程项目是指由中央企业承接的国家重点工程项目,其规模庞大、技术性强、市场需求大,对经济发展和国家安全具有重要意义。
央企工程项目的经营管理工作,对于保障工程项目进度、质量和安全,具有重要的作用。
因此,制定科学合理的央企工程项目经营方案,对于保障工程项目的整体利益具有重要意义。
二、项目目标1. 提高项目管理水平通过优化管理流程、规范管理制度,提升央企工程项目的管理水平,确保项目按时按质完成。
2. 降低成本通过精细化管理、优化资源配置,降低央企工程项目的生产成本,提高项目的经济效益。
3. 提升品质通过完善的质量管理制度、提高工艺技术水平,提升央企工程项目的品质,满足市场需求。
4. 提升安全性通过严格的安全管理制度、加强安全教育培训,提升央企工程项目的安全性,保障参与者的人身安全。
5. 健全团队通过加强团队建设、提高员工素质,建设高效、协作的团队,确保央企工程项目的顺利进行。
三、项目实施方案(一)建立科学的项目管理体系1. 设立专门的项目管理部门,负责央企工程项目的整体规划、协调和监督工作。
2. 建立健全的项目管理制度,包括项目立项、规划、实施和验收等环节,确保项目管理科学规范。
3. 制定科学合理的进度计划、投资计划和财务计划,确保项目按时完成,并且取得经济效益。
(二)加强内部管理1. 建立健全的人力资源管理制度,包括招聘、培训、激励和考核等环节,提高员工的综合素质。
2. 健全质量管理体系,严格落实ISO9001质量管理体系标准,确保产品和服务的质量。
3. 建立安全生产管理制度,加强安全教育和培训,提高员工的安全意识,确保央企工程项目的安全生产。
(三)优化资源配置1. 充分发挥央企的资源优势,优化资源配置,降低项目的生产成本。
2. 建立供应商评价机制,选择有竞争力的供应商,保证项目的原材料和设备的质量。
3. 加强成本核算,定期进行成本分析,找出降低成本的潜在因素,确保项目的经济效益。
央企投融资制度

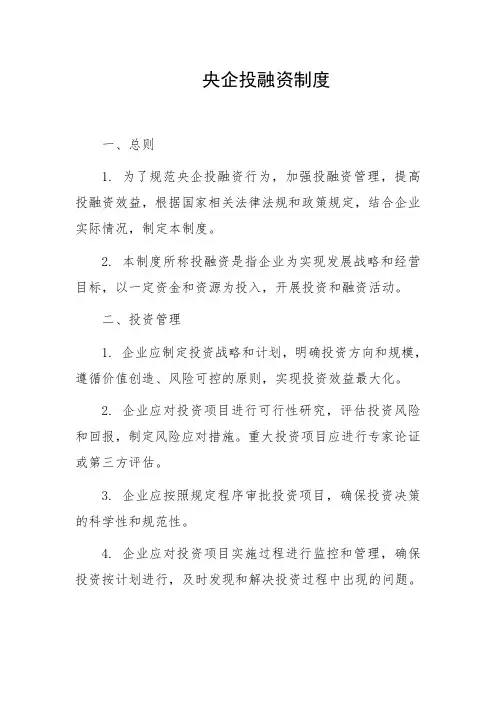

央企投融资制度一、总则1. 为了规范央企投融资行为,加强投融资管理,提高投融资效益,根据国家相关法律法规和政策规定,结合企业实际情况,制定本制度。
2. 本制度所称投融资是指企业为实现发展战略和经营目标,以一定资金和资源为投入,开展投资和融资活动。
二、投资管理1. 企业应制定投资战略和计划,明确投资方向和规模,遵循价值创造、风险可控的原则,实现投资效益最大化。
2. 企业应对投资项目进行可行性研究,评估投资风险和回报,制定风险应对措施。
重大投资项目应进行专家论证或第三方评估。
3. 企业应按照规定程序审批投资项目,确保投资决策的科学性和规范性。
4. 企业应对投资项目实施过程进行监控和管理,确保投资按计划进行,及时发现和解决投资过程中出现的问题。
5. 企业应对已完成投资项目进行后评价,总结投资经验教训,提高投资管理水平。
三、融资管理1. 企业应根据经营和发展需要,制定融资计划,明确融资规模、期限和成本等要素。
2. 企业应评估融资风险,合理选择融资方式和渠道,降低融资成本,提高融资效益。
3. 企业应遵循国家法律法规和政策规定,完善融资担保等风险控制措施,确保企业资产安全。
4. 企业应按照规定程序审批融资方案,规范融资行为。
5. 企业应对融资资金使用进行管理和监督,确保资金安全、合规、有效使用。
四、风险管理1.企业应建立完善的风险管理体系,对投融资活动进行全面风险评估和控制,确保投融资活动的稳健性和安全性。
2.企业应重点关注信用风险、市场风险、操作风险和合规风险等方面的防控,制定相应的风险应对措施。
3.企业应建立健全风险监测机制,对投融资项目进行定期检查和评估,及时发现并处置风险。
4.企业应加强风险信息共享和传递,确保各级人员和部门对风险状况的了解和应对。
5.企业应根据风险变化情况和监管要求,不断优化风险管理策略,提高风险防控能力。
五、内部控制与审计1.企业应建立健全投融资内部控制制度,确保投融资活动的合规性、有效性和效益。
关于央企主业和非主业投资的相关规定

关于央企主业和非主业投资的相关规定1、2006年06月28日—《中央企业投资监督管理暂行办法》发布。
投资是指固定资产投资、产权投资和长期股权投资。
其中关于主业和非主业投资的相关规定:第六条中规定:突出主业,有利于提高企业核心竞争力;非主业投资应当符合企业调整、改革方向,不影响主业的发展;主业是指由企业发展战略和规划确定的并经国资委确认公布的主要经营业务;非主业是指主业以外的其它经营业务。
第九条中规定:国资委对企业投资活动实行分类监督管理:未建立规范董事会的国有独资企业、国有独资公司,国资委依据企业年度投资计划对主业投资项目实行备案管理;对非主业投资项目实行审核,在20个工作日内作出审核决定。
2、2006年07月18日--《中央企业投资监督管理暂行办法实施细则》发布。
第八条规定:审核管理。
对实行审核管理的企业非主业投资项目,国资委在20个工作日内作出审核决定,并给予书面回复。
回复一般分为下列三种方式:一是通过;二是提示,对存在问题的项目,要求企业予以纠正或制定相应的风险防范措施;三是否决,对存在严重问题的项目予以否决。
第九条规定:国资委对企业投资活动进行定量指标管理。
投资方向。
在企业投资中,非主业投资占总投资的比重是否超出合理范围,影响主业的发展(一般控制在10%以下);3、2007年06月27日--《关于进一步规范中央企业投资管理的通知》。
通知中规定:严格执行企业重大投资活动报告制度。
按照《中央企业投资监督管理暂行办法》及其实施细则规定,企业发生以下重大投资活动,须及时向国资委报告(审核、备案)并报送有关材料和情况:企业非主业投资,包括非主业性质的房地产、金融、证券和保险业投资等;企业境外投资;需由国务院批准的投资项目或者需由国务院有关部门批(核)准的投资项目;企业年度计划以外追加的重大投资项目等。
4、2010年06月--《中央企业投资决策管理指引》(征求意见稿)。
坚持突出主业。
企业投资要符合国家发展规划和产业政策;符合国有经济布局和结构调整方向;符合企业发展战略与规划;符合企业主业。
央企-集团公司-投资项目管理规定办法

投资项目管理暂行规定第一章总则第一条为贯彻执行集团的发展战略和经营方针,规范集团各企业投资行为,提高投资决策的科学性和民主性,防范投资风险,保证投资安全,提高投资效益,根据国家有关法律、法规,结合集团实际情况,特制订本规定。
第二条本规定所指投资是由央企集团(以下简称集团)本级、集团各子公司(含控股下属企业)因经营需要,以获取利润和投资回报为目的投资行为。
第三条本规定所指子公司是由集团作为股东,持有该公司50%以上的股权,或具有实质性控制权和重大影响的企业。
第四条本规定适用于集团所属子公司及各子公司控股下属企业。
第二章投资管理范围及组织机构第五条投资管理的范围包括:编制年度投资计划;投资项目拓展;投资项目的受理和申报;投资项目论证、评估、审批和备案;投资项目的筹资;项目实施过程的管理与监控;项目竣工验收;项目后评价;项目投资风险管理等。
第六条集团战略发展规划与投资中心是投资项目管理的综合归口管理部门,履行下列职责:(1)根据市场情况和集团发展规划,制定集团项目拓展和项目审批的相关法规和指导意见;编制集团年度投资计划和资产处置计划;(2)对备选投资项目进行投资分析和经营风险评估,向投资委员会提出同意立项,指标调整或放弃跟踪的意见;(3)对集团的项目拓展业务进行统一管理,调动各方力量,完成集团下达的项目拓展任务;(4)对已批准立项的项目,根据需求组织办理项目的成立或撤消的行政审批。
(5)根据立项报告确定的各项指标,负责组织编制和下达年度项目目标实施计划,并对项目的实施过程进行及时动态的产业管理。
(6)对已实施项目进行定期经营风险评估。
(7)负责组织投资项目的后评价。
第三章投资项目审批权限第七条投资项目审批实行两级审批制度。
集团设立投资评审委员会,对本级和下属子公司的投资项目进行立项初审。
投资项目经投资评审委员会通过后,报集团董事会复审后方可实施。
第八条投资评审委员会成员由集团CEO提出,董事会批准, 人员组成包括规划、投资、资金、工程、风控等职能部门人员。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
投资项目管理暂行规定第一章总则第一条为贯彻执行集团的发展战略和经营方针,规集团各企业投资行为,提高投资决策的科学性和民主性,防投资风险,保证投资安全,提高投资效益,根据有关法律、法规,结合集团实际情况,特制订本规定。
第二条本规定所指投资是由央企集团(以下简称集团)本级、集团各子公司(含控股下属企业)因经营需要,以获取利润和投资回报为目的投资行为。
第三条本规定所指子公司是由集团作为股东,持有该公司50%以上的股权,或具有实质性控制权和重大影响的企业。
第四条本规定适用于集团所属子公司及各子公司控股下属企业。
第二章投资管理围及组织机构第五条投资管理的围包括:编制年度投资计划;投资项目拓展;投资项目的受理和申报;投资项目论证、评估、审批和备案;投资项目的筹资;项目实施过程的管理与监控;项目竣工验收;项目后评价;项目投资风险管理等。
第六条集团战略发展规划与投资中心是投资项目管理的综合归口管理部门,履行下列职责:(1)根据市场情况和集团发展规划,制定集团项目拓展和项目审批的相关法规和指导意见;编制集团年度投资计划和资产处置计划;(2)对备选投资项目进行投资分析和经营风险评估,向投资委员会提出同意立项,指标调整或放弃跟踪的意见;(3)对集团的项目拓展业务进行统一管理,调动各方力量,完成集团下达的项目拓展任务;(4)对已批准立项的项目,根据需求组织办理项目的成立或撤消的行政审批。
(5)根据立项报告确定的各项指标,负责组织编制和下达年度项目目标实施计划,并对项目的实施过程进行及时动态的产业管理。
(6)对已实施项目进行定期经营风险评估。
(7)负责组织投资项目的后评价。
第三章投资项目审批权限第七条投资项目审批实行两级审批制度。
集团设立投资评审委员会,对本级和下属子公司的投资项目进行立项初审。
投资项目经投资评审委员会通过后,报集团董事会复审后方可实施。
第八条投资评审委员会成员由集团CEO提出,董事会批准, 人员组成包括规划、投资、资金、工程、风控等职能部门人员。
集团CEO担任委员会主席。
委员会主席负责召集和主持会议。
集团战略发展规划与投资中心负责委员会的日常事务。
第四章投资项目审批程序第九条投资项目审批分为初审和复审两个阶段。
初审即投资机会研究,主要目的是批复项目建议书或初步可行性研究报告,进行项目初审立项。
为提高审批效率,集团战略发展规划与投资中心在初审阶段即行介入,进行指导和协调,在形成项目建议书或初步可行性研究报告后报集团审批。
对自有资金年动态回报率低于15%的投资开发类项目和自有资金年动态回报率低于8%的持续经营性项目原则上不予审批。
对需经项目所在地政府审批的项目,应在初审批准立项后,报当地政府有关部门审批。
第十条报送初审的项目材料,主要包括:项目建议书或项目初步可行性研究报告。
对于产业、行业政策限制的项目,还需提供相关的政策文件及咨询意见。
第十一条项目建议书或项目初步可行性研究报告的编写方法,在有关规定的基础上结合项目实际情况进行。
其主要容应包括项目相关的宏观经济形势和行业发展状况;项目竞争性初步分析;产品的国外市场分析和预测,以及产品的目标市场;基本确定建设规模及产品方案、原料来源、原则流程、环境保护、公用工程和辅助设施及依托条件;合作伙伴基本情况及合作方式;投资方式、规模、周期;项目的初步经济效益评价;资本金筹措方案和银行贷款意向书;风险与对策。
第十二条经初审批准的项目,可向合作方或有关部门出具投资、贷款方面的意向证明。
并可正式开展项目可行性研究报告的编制工作。
第十三条复审即可行性研究报告审批阶段,是对初审结果的进一步判断和验证,从而确定项目的规模、标准、总体安排、总投资额等。
复审的主要依据是项目可行性研究报告。
项目可行性研究报告的主要容包括(对不同类型的项目可根据相应行业规调整可行性研究报告容):(一)项目概况:经济发展趋势,项目所属行业、地区现状与发展潜力,投资方式、规模和期限,经营方向等;(二)投资各方情况:投资各方名称、注册资本、经营围、法定代表人、法定办公地址、经营业绩与财务状况、合作条件与方式;(三)产品方案及市场预测:产品国外市场供应现状与未来趋势、产品竞争能力、销售方向、定价原则、未来销售预测与销售方式;(四)建设规模、标准与功能:主要产品的名称、规模、型号、技术性能、用途以及生产规划;(五)物料供应:根据生产规划和物料消耗定额编制原材料、燃料、辅助材料的供应来源、数量、单价以及储运方式;(六)区位选择:项目拟建地点,项目地址的自然条件,地形、地貌、地震情况,人文环境,交通运输条件,能源条件,投资环境,工程地质与水文地质,公用设施社会依托条件,征地、拆迁、移民安置条件;(七)技术方案:技术目标、技术来源、生产方法、主要工艺技术方案的比较、技术引进方式及费用估算;(八)设备方案:设备的来源、设备参数的选定及其依据、设备清单及费用估算;(九)环境影响评价:环境污染物的产生及其对环境的影响、环境保护及污染治理的方案及费用估算;(十)土建安装方案:工程总平面图、主要规划指标、分项建筑面积和总面积、主要建筑及配套设施、劳动安全与消防设施、安装材料、建筑周期及费用估算;(十一)建设管理组织体制:机构设置与人员配备、人员工资、福利标准与费用估算;(十二)项目实施计划:自可行性研究至正常经营期各项工作的进度安排;(十三)财务预算:投资估算与资本预算,流动资金估算,经营收入及税金预算,经营成本与期间费用预算,损益预算,资产、负债及权益预算,现金流量预算;(十四)资金筹措与使用:资本金筹措方案,债务资金筹措方案,合资各方的投资比例、资本构成及资金投入计划;(十五)效益评价:静态投资回报率、投资回收期、动态财务部收益率、财务净现值与投资回收期、盈亏平衡分析、敏感性分析;(十六)风险与不确定性分析及对策:风险与不确定性产生的原因、程度及其对策;(十七)项目建成后的运营方案和管理模式:生产经营管理组织结构、劳动定员和人员培训等;(十八)研究结论与建议。
第十四条项目初审经集团投资评审委员会批准后,应将审批意见及复审材料上报集团董事会。
材料主要包括:审批意见、可行性研究报告、初步评估意见、考察及谈判进展情况、详细的实地调查复核情况、资金落实情况以及初审需解决问题的落实情况等。
第十五条集团董事会接到复审材料后,通过必要的考察、复核、组织论证、咨询有关部门和专家意见等程序,提出项目复审报告,并下达正式的立项批复。
第十六条复审工作一般在接到材料7至14个工作日完成;第十七条集团在项目投资审批中可委托有关单位或咨询机构对项目进行评估,其费用由报项单位支付,结算时列入项目费用。
第十八条扩初设计(在可行性研究报告基础上进行的技术设计)确定的总投资额,原则上不得超出复审批准的总投资额。
若确需超出,应控制在5%以,超出5%的项目须重新按复审程序报批。
第十九条项目复审报告经批准后,项目资金按使用计划列入当年预算,可以对外签订合同及开展投资项目建设、管理等实质性工作。
第二十条企业投资项目实施过程中出现下列情形的,应当重新履行投资决策程序,并将决策意见及时书面报告集团:(一)投资额、资金来源发生重大调整的;(二)投资合作方严重违约,损害我方权益的。
第五章项目拓展管理第二十一条集团战略发展规划与投资中心根据年度项目拓展计划和拓展指标对集团及其下属各公司的项目拓展工作进行统一指导。
第二十二条集团鼓励各公司和全体员工以各种形式积极参与项目拓展工作。
集团设立项目拓展基金,对在项目拓展工作中有突出贡献的公司或个人进行奖励。
项目拓展基金的预算为项目立项利润的1%。
项目拓展基金列入项目前期开发成本。
第二十三条在项目拓展阶段,各子公司或员工将搜集到的项目信息汇总集团。
经集团批准跟踪的项目,由集团战略发展规划与投资中心和各子公司(或其它人员)组成项目小组,负责项目拓展的前期工作。
项目小组组长由集团战略发展规划与投资中心负责。
第六章投资项目建设第二十四条投资项目建设由项目公司组织实施。
项目公司通过招标、投标与工程承包、项目融资、工程监理等单位签订有关合同。
实施对项目质量、进度、投资的管理和控制。
第二十五条集团对如下项目实施环节进行指导和监督:(一)建立投资项目产业管理月报制度,各子公司每月结束后5天将上月工程建设总体情况和分析报告上报集团;(二)主要承包合同、设计方案、投资协议、融资合同、工程组织管理方案等重要法律文件报集团批准或备案;(三)项目进度须符合工程承包合同规定,集团根据承包合同监控项目工程实施过程;(四)工程进度款的支付须符合工程承包合同及工程预算规定,集团根据承包合同监控其资金支付进度;(五)项目工程质量、安全文明施工由监理单位监督保障,项目公司应将有关情况在产业管理月报中上报集团;(六)集团工作人员可视情况赴项目建设现场了解项目进展状况,协调处理相关事务,费用开支计入项目成本。
第七章投资项目竣工验收第二十六条项目建设完工后,项目公司先进行部预验收,确定遗留问题,提出具体处理意见,限期实现;之后按当地政府规定要求组识申办竣工验收。
第八章投资项目效益考核第二十七条集团对投资项目经济效益的考核分以下两个阶段:(一)建设阶段考核,是指对项目施工建设过程中项目投资效果所进行的考核,主要对项目节点进度控制、投资控制、工程质量控制、安全文明施工、投产日期等进行综合评价。
(二)竣工验收阶段考核,针对项目立项时所批准的各项技术经济指标进行全面、综合评价。
第九章投资项目后评价第二十八条投资项目竣工后,为总结项目从前期准备、决策、实施过程以及项目当期的经济效益情况,客观评价项目建成后实际情况与项目立项前期预计情况的偏离程度及产生的原因,全面总结项目投资管理经验,为今后改进项目管理提供有价值、可借鉴的反馈信息,各项目公司对已完成投资的项目要进行自我全面总结评价,完成《项目自我总结评价报告》(简称自评报告)。
第二十九条投资项目的自评报告提纲如下:(1)项目概况(2)项目情况简述(3)项目决策目标和目的(4)项目主要建设容(5)项目实施进度(6)项目总投资(7)项目资金来源及到位情况(8)项目运行及效益现状(二)项目实施过程总结(1)项目前期决策总结(2)项目实施准备工作(3)项目建设实施总结(4)项目运营情况(三)项目效果和效益评价(1)项目技术水平评价(2)项目财务经济效益评价(3)项目经营管理评价(四)项目环境和社会效益评价(1)项目环境效益评价(2)项目的社会效益评价(五)项目目标和可持续性评价(1)项目目标评价(2)项目持续能力评价(3)项目存在的主要问题(六)项目主要经验教训、结论和相关建议第三十条集团对项目公司的自评报告进行评价,并将《简评报告》与项目公司的自评报告一并在项目完成后六个月上报集团。
