公路雾封层施工组织设计.doc

合集下载

公路工程封层施工方案

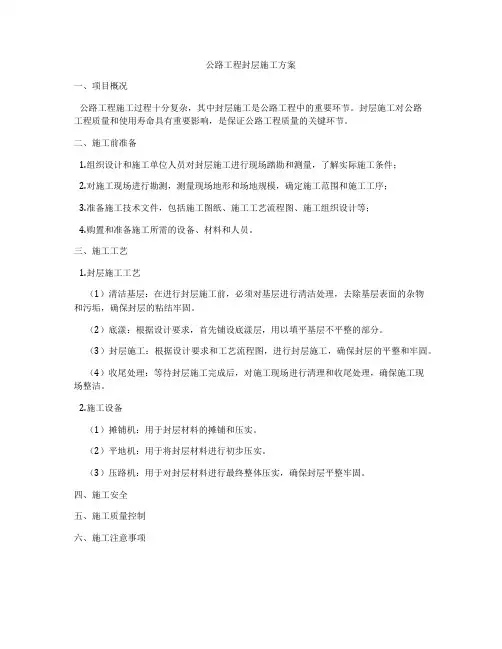

公路工程封层施工方案

公路工程封层施工方案
一、项目概况
公路工程施工过程十分复杂,其中封层施工是公路工程中的重要环节。

封层施工对公路
工程质量和使用寿命具有重要影响,是保证公路工程质量的关键环节。

二、施工前准备
1.组织设计和施工单位人员对封层施工进行现场踏勘和测量,了解实际施工条件;
2.对施工现场进行勘测,测量现场地形和场地规模,确定施工范围和施工工序;
3.准备施工技术文件,包括施工图纸、施工工艺流程图、施工组织设计等;
4.购置和准备施工所需的设备、材料和人员。

三、施工工艺
1.封层施工工艺
(1)清洁基层:在进行封层施工前,必须对基层进行清洁处理,去除基层表面的杂物
和污垢,确保封层的粘结牢固。

(2)底漾:根据设计要求,首先铺设底漾层,用以填平基层不平整的部分。

(3)封层施工:根据设计要求和工艺流程图,进行封层施工,确保封层的平整和牢固。

(4)收尾处理:等待封层施工完成后,对施工现场进行清理和收尾处理,确保施工现
场整洁。

2.施工设备
(1)摊铺机:用于封层材料的摊铺和压实。

(2)平地机:用于将封层材料进行初步压实。

(3)压路机:用于对封层材料进行最终整体压实,确保封层平整牢固。

四、施工安全
五、施工质量控制
六、施工注意事项
在公路工程封层施工中,严格遵守施工技术文件和工艺流程图,加强对施工设备和材料的
管理,做到施工安全和质量都可以得到保障。

同时,注重施工现场的环境保护工作,注意
保护施工现场周边的绿化和环境设施。

只有这样,才能确保公路工程封层施工的圆满完成。

雾封层施工方案

雾封层施工方案

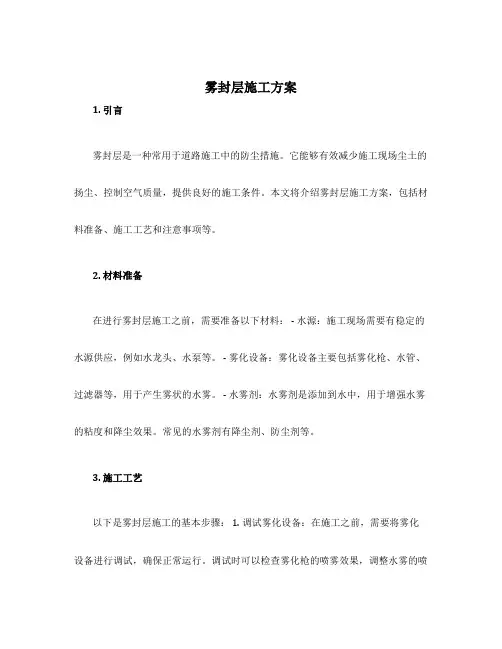

雾封层施工方案1. 引言雾封层是一种常用于道路施工中的防尘措施。

它能够有效减少施工现场尘土的扬尘、控制空气质量,提供良好的施工条件。

本文将介绍雾封层施工方案,包括材料准备、施工工艺和注意事项等。

2. 材料准备在进行雾封层施工之前,需要准备以下材料: - 水源:施工现场需要有稳定的水源供应,例如水龙头、水泵等。

- 雾化设备:雾化设备主要包括雾化枪、水管、过滤器等,用于产生雾状的水雾。

- 水雾剂:水雾剂是添加到水中,用于增强水雾的粘度和降尘效果。

常见的水雾剂有降尘剂、防尘剂等。

3. 施工工艺以下是雾封层施工的基本步骤: 1. 调试雾化设备:在施工之前,需要将雾化设备进行调试,确保正常运行。

调试时可以检查雾化枪的喷雾效果,调整水雾的喷射角度和距离。

2. 准备施工现场:在施工现场周围设置警示标志,确保施工区域的安全。

清理施工区域,清除杂物和碎石,保持施工面整洁。

3. 确定施工顺序:根据施工现场的具体情况,确定施工的起点和终点,以及雾封层的施工方向。

4.开始施工:将雾化设备移动到施工起点,打开水源,保持适当的水雾压力。

将雾化枪对准施工面,均匀喷射水雾。

过程中需保持一定的施工速度和喷射距离,以确保水雾能够有效降尘。

5. 施工现场监测:施工过程中应进行现场监测,观察水雾的覆盖范围和效果。

如发现施工不均匀或水雾效果不理想的情况,应及时调整施工参数或增加喷射密度。

6. 完成施工:施工完成后,关闭水源,清洗雾化设备和水管。

移除施工现场的警示标志,确保施工区域的安全。

4. 注意事项在雾封层施工过程中,需要注意以下事项: - 施工时要确保水雾能够有效覆盖施工面,避免出现漏喷、漏封等情况。

- 控制水雾的喷射量和喷射距离,避免水雾过多或过少。

- 根据施工现场的实际情况,合理安排施工顺序和施工方向,确保施工的连贯性和效果。

- 在施工现场设置警示标志,提醒过往车辆和行人注意施工区域的安全。

- 定期检查和保养雾化设备,确保其正常运行,避免故障影响施工进度。

西尔玛含砂雾封层施工方案

西尔玛含砂雾封层施工方案

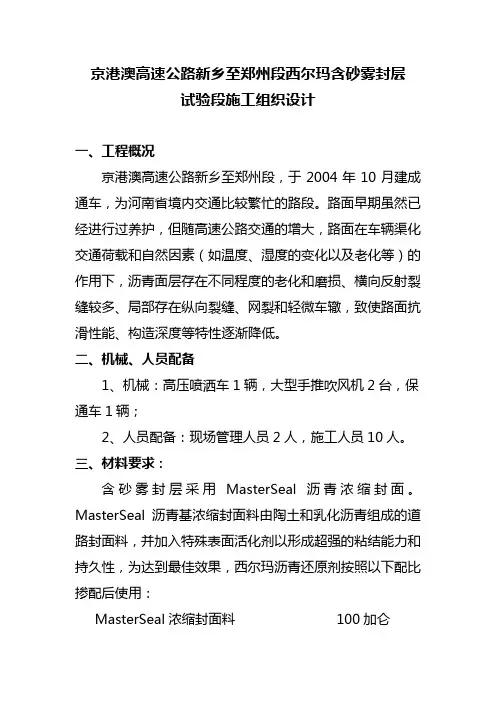

京港澳高速公路新乡至郑州段西尔玛含砂雾封层试验段施工组织设计一、工程概况京港澳高速公路新乡至郑州段,于2004年10月建成通车,为河南省境内交通比较繁忙的路段。

路面早期虽然已经进行过养护,但随高速公路交通的增大,路面在车辆渠化交通荷载和自然因素(如温度、湿度的变化以及老化等)的作用下,沥青面层存在不同程度的老化和磨损、横向反射裂缝较多、局部存在纵向裂缝、网裂和轻微车辙,致使路面抗滑性能、构造深度等特性逐渐降低。

二、机械、人员配备1、机械:高压喷洒车1辆,大型手推吹风机2台,保通车1辆;2、人员配备:现场管理人员2人,施工人员10人。

三、材料要求:含砂雾封层采用MasterSeal沥青浓缩封面。

MasterSeal沥青基浓缩封面料由陶土和乳化沥青组成的道路封面料,并加入特殊表面活化剂以形成超强的粘结能力和持久性,为达到最佳效果,西尔玛沥青还原剂按照以下配比掺配后使用:MasterSeal浓缩封面料100加仑水20-25加仑Zetac或TopTuff聚合物添加剂2加仑砂子(40-70目)300-500磅以上是常用的配合比例,由于路面条件之不同可以采用其它的配合比例及采用其它的添加剂,但一定要添加细砂。

玄武砂或者石英砂粒径要求0.425-0.212mm之间,且不含泥土,否则影响粘结性。

搅拌用水要求是干净的饮用水。

四、试验段施工方案试验段采用西尔玛含砂雾封层进行施工,主要材料为西尔玛MasterScal沥青浓缩封面料、玄武岩砂、塔夫添加剂等,施工采用西尔玛专用高压喷洒设备。

高压喷洒设备要能够喷洒含有砂子的封面料,并具有连续搅拌能力以保持施工过程中封面料均匀一致含砂雾封层施工工艺流程封闭作业区材料、设备进场材料调配施工设备安清扫路面装调试原路面病害处治含砂雾封层施工防护其他设施雾封层表面局部修补雾封层养生开放交通1.封闭作业区:按照《公路养护安全作业规程》(JTGH30-2004)相关要求配备足够的保通人员和相关安全保通设施,按照规范和交通管理部门的相关要求摆放标志、封闭作业区,作业区内作业人员着安全标志服;2.设备材料进场和设备调试:大型设备在作业区封闭后进入施工现场,材料在作业区前加入设备,加入材料后的设备应开启搅拌循环装置,避免材料中的砂颗粒沉入罐底,所有材料和设备调试等准备工作在进入施工作业区前全部完成;3.清扫路面:清扫采用大型手推式吹风机,去除尘土、砂石、树叶、碎纸等杂物,如有路面油污提前进行处理;4.保护路面标线设施:为防止施工对路面标线造成污染,标线采用定制的专用胶带(15cm、20cm宽)进行粘贴,确保标线范围内全部覆盖;5.原路面病害处理:原路面的裂缝、坑槽等病害在施工前提前进行处理,处理时保证病害的处置质量;6.含砂雾封层喷洒施工:喷洒施工采用专用高压喷洒设备,喷洒前对喷洒装置进行校准,确保喷洒的压力和喷洒宽度。

封层最新施工组织设计

封层最新施工组织设计

G108线罗江至成都界灾后恢复重建工程乳化沥青封层施工方案北京新桥技术发展有限公司驻G108线罗江至成都界灾后恢复重建工程F段项目部2009年8月26日第一章编制依据及原则一、编制依据1、灾后重建工程国道108线德阳至广汉段路面改造工程施工招标文件、施工招评标细则及其附件2、灾后重建工程国道108线德阳至广汉段路面改造工程施工图设计文件3、G108线罗江至成都界灾后重建工程招标文件德阳至广汉段补充说明二、编制原则1、严格按照业主招标文件和设计图纸、公路施工规范的要求和业主要求的工期,优化组织施工,统筹安排,按期完成施工任务。

2、科学合理安排施工程序、施工方法、提高劳动生产率,在保证质量、保证通车的前提下,确定最合理的施工组织。

3、节约用电,满足环保要求;加强安全管理,做到文明施工。

4、加强施工工程质量管理第二章工程概况一、工程概述1.线路概况G108线德阳(德什路口)至广汉(桂花街)段全长20.68km(起点桩号为K2162+900,止点桩号为K2183+580),均为一级路,其中德什路口至石亭江长5.99km,路基宽24.5km,设计速度为100km/h;石亭江至广汉入城口长9.9km,路基宽24.5m,设计速度为100km/h;广汉过境段长4.79km,路基宽度39.5m,设计速度60km/h。

目前G108线德阳(德什路口)至广汉(桂花街口)段均为水泥砼路面。

K2162+900~K2183+580段出现一定程度的破坏,特别是在线路起点以及广汉过境段,水泥砼面板损坏相当严重,严重影响过往车辆及大件运输的正常通行。

该路等级为一级公路,是四川省大件运输的重要通道,并且有大量的货车沿此通行进出四川,是成绵高速公路的辅助通道。

我公司本次投标F标段,为德什路口至石亭江段,线路长5.99km,路基宽度为24.5km,设计速度为100 km/h。

本标段水泥路面破损严重,存在严重的脱空及承载力不足,针对该标段实际情况将采取碎石化后直接加铺沥青层的方案。

沥青混凝土路面防水抗油雾封层施工工法

沥青混凝土路面防水抗油雾封层施工工法

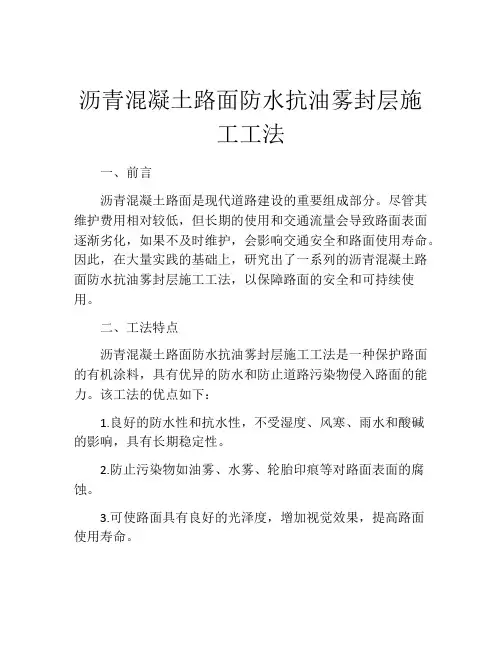

沥青混凝土路面防水抗油雾封层施工工法一、前言沥青混凝土路面是现代道路建设的重要组成部分。

尽管其维护费用相对较低,但长期的使用和交通流量会导致路面表面逐渐劣化,如果不及时维护,会影响交通安全和路面使用寿命。

因此,在大量实践的基础上,研究出了一系列的沥青混凝土路面防水抗油雾封层施工工法,以保障路面的安全和可持续使用。

二、工法特点沥青混凝土路面防水抗油雾封层施工工法是一种保护路面的有机涂料,具有优异的防水和防止道路污染物侵入路面的能力。

该工法的优点如下:1.良好的防水性和抗水性,不受湿度、风寒、雨水和酸碱的影响,具有长期稳定性。

2.防止污染物如油雾、水雾、轮胎印痕等对路面表面的腐蚀。

3.可使路面具有良好的光泽度,增加视觉效果,提高路面使用寿命。

4.使用简单、方便,施工工艺简单易行,在不影响正常交通的情况下进行,不会影响道路使用和车辆行驶。

三、适应范围沥青混凝土路面防水抗油雾封层施工工法适用于各类路面,尤其适用于道路微观结构破坏严重、路面水损伤严重、较频繁维修的道路。

此外,该工法也适用于停车场、机场跑道、码头等场所的路面维护。

四、工艺原理沥青混凝土路面防水抗油雾封层施工工法的原理是将适当的沥青混合材料和有机涂料进行混合,在路面表面形成防水层、抗油污层和封闭层,以有效保护路面,在很大程度上延长路面的使用寿命。

具体来说,施工工法分为五个阶段:第一阶段——清理准备工作:包括道路清洁、清扫、割缝处理和路面准备工作,保证路面清洁,无杂质。

第二阶段——基层处理:采用热拌沥青混凝土作为基层,保持基层的平整度和紧密度。

第三阶段——防水贴膜:采用聚氯乙烯或聚丙烯防水膜材料塑封路面,防止水分进入路面。

第四阶段——底漆涂刷:采用有机溶剂型、水泥罩层型或亲水性型底漆涂刷,保证施工厚度均匀、透明度良好、附着力强。

第五阶段——面漆涂刷:采用耐候树脂、聚脂涂料等有机涂料,细致、均匀地喷涂在路面表面,使路面产生光泽,增加视觉效果,提高路面使用寿命。

含砂雾封层施工方案

含砂雾封层施工方案

含砂雾封层施工方案1. 引言含砂雾封层是一种常用于道路、机场跑道等地面施工中的工艺。

它可以提高道路的耐久性、降低路面磨损和水损害,并改善道路的外观。

本文档将介绍含砂雾封层施工的方案与步骤,以及该工艺的优势和注意事项。

2. 施工方案2.1 材料准备在开始施工前,需要准备以下材料:•涂覆剂:根据道路类型和设计要求选择适当的涂覆剂。

•浸泡石料:根据设计要求选择适当的石料,在施工前需要将石料进行浸泡处理。

2.2 施工步骤以下是含砂雾封层施工的步骤:步骤一:路面准备在施工前,需要对道路进行清洁和检查,确保道路表面干净平整,没有积水和其他杂物。

步骤二:涂覆底层将涂覆剂均匀地涂覆在道路表面,使用喷雾机或刷子进行操作。

确保底层覆盖均匀,不留空隙。

步骤三:撒播石料在涂覆的底层上撒播浸泡的石料。

石料应均匀撒播,并覆盖整个涂覆底层。

步骤四:压实使用压路机对撒播的石料进行压实,以确保石料与涂覆底层充分结合。

步骤五:涂覆顶层在压实的石料表面均匀涂覆第二层涂覆剂。

确保顶层涂覆均匀,不留空隙。

步骤六:养护在施工完成后,需要对道路进行养护。

通常情况下,需要等待一段时间,让涂覆剂干燥和固化。

3. 优势含砂雾封层施工有以下优势:•提高道路的耐久性:含砂雾封层可以增加道路的抗裂性和抗磨损性,延长道路的使用寿命。

•降低路面磨损和水损害:含砂雾封层可以减少车辆行驶对道路表面的磨损,同时还可以防止水的渗透和水损害。

•改善道路外观:含砂雾封层可以使道路外观更加美观,并提高驾驶体验。

4. 注意事项在施工含砂雾封层时,需要注意以下事项:•施工环境:选择适当的施工环境,避免在雨天或温度较低的情况下施工。

•施工工艺:按照施工方案的步骤进行操作,遵循正确的施工工艺。

•施工质量控制:严格控制涂覆剂和石料的质量,确保产品符合标准要求。

•养护管理:施工完成后,需要进行适当的养护管理,以确保施工效果的持久性。

5. 结论含砂雾封层施工是一种有效的道路保养方式,它可以提高道路的耐久性、降低路面磨损和水损害,并改善道路的外观。

雾封层施工技术指南

雾封层施工技术指南

雾封层施工技术指南雾封层是在沥青面层上喷洒一层薄薄的、高渗透性的特殊沥青,以形成一层严密的防水层将路面封闭,起到隔水防渗、保护路面的功能,最大限度地减少路面的水破坏,增大路面集料间的粘结力,延长路面使用寿命。

1 雾封层的应用范围雾封层的作用(1)具有良好的防水性,可以减少路面的水损害;(2)具有良好的渗透性,可以填补路面细微裂缝和表面空隙;(3)增强沥青表面层集料间的粘结力,起到沥青再生剂作用并可保护旧氧化沥青路面;(4)雾封后可使路面黑色化,能增加路面色彩对比度,增强驾驶员的视觉舒适度;(5)对0.3mm以下的裂缝起到自动愈合的作用;(6)大幅提高道路的使用寿命和降低维护成本,有资料证明:一般情况下,雾封层能延迟病害2~4年出现,提高了道路的使用寿命。

雾封层的应用范围和时机雾封层是适用范围较广的预防性养护方式,主要用于轻度到中度细料损失或松散的道路。

如对于沥青路面出现松散时,雾封层可有效解决;如老化麻面的密级配沥青混合料表面,碎石封层表面,开级配沥青混合料表面等。

但当路面结构强度(弯沉)较差时,不适合采用雾封层技术进行养护,因此,确保路面结构性能良好是进行路面预防性养护的前提条件。

雾封层养护时机:沥青路面大多数在使用的前2~4年老化速率较快,导致路表1cm左右的沥青变脆,从而引起路表的早期裂缝、松散等破坏,路面出现早期水损害病害,因此沥青路面通车后2~4年后是进行雾封层养护的最佳时机。

应根据路面典型结构性和功能性病害的调查、路面状况指数PCI、国际平整度指数IRI、构造深度、磨损状况等因素具体确定。

2 雾封层的材料要求雾封层所用材料一般为高渗透性、强粘结力的特殊沥青,应具有较好的耐磨性、良好的防水性,可分为水稀释型乳化沥青和溶剂稀释型特殊沥青。

为达到使用效果一般采用溶剂稀释型沥青作为雾封层材料。

1、水稀释型乳化沥青水稀释型乳化沥青的主要原材料为乳化沥青、水、胶乳和成膜剂,另外可根据需要加入一定量的添加剂。

含砂雾封层施工方案(最新)

含砂雾封层施工方案(最新)

一、编制依据及原则 (1)1.1、编制依据 (1)1.2、编制原则 (1)二、工程概况 (1)2.1、工程概述 (1)三、施工准备 (2)3.1、施工组织机构 (2)3.2、人员配备 (2)3.3、机械配备 (2)3.4、材料准备 (3)四、开、完工日期 (3)五、施工部署 (3)六、施工方案 (3)6.1、含砂雾封层的技术要求 (3)6.2、工艺流程 (6)6.3、施工工艺 (6)七、质量保证措施 (9)八、质量控制 (9)九、文明施工措施 (10)十、施工期间环境保护措施 (11)10.1、噪声的控制 (11)10.2、振动的控制 (11)10.3、对大气污染的控制 (11)10.4、固体废弃物的遗弃 (11)一、编制依据及原则1.1、编制依据1、xx市xxxxx会xx局关于xxxxx工程概算的批复(京交路公养函[2017]337号)2、《xx年xx市缓解交通拥堵行动计划》3、《xx郊区城市交通综合治理工作方案》(X交函[XXX]XX号)4、《xx市交通疏堵工程设计文件编制办法》(xx市交通委员会,XXXX.X)5、《xx市干线公路改造技术指南》(xx市交通委员会,XXX.XX)6、《xx市公路工程设计指导意见》(xx市交通委员会,XXXX.X)7、《公路工程技术标准》(JTG B01-2014)8、《公路技术状况评定标准》(JTG H20-2007)9、xxXXXXX工程检测报告1.2、编制原则1、安全第一、预防为主、综合治理。

2、坚持做到运输、施工兼顾,确保施工安全。

3、全面、充分响应合同文件,严格执行现行有关技术规范、施工安全管理规定。

4、实事求是,施工方案力求经济、适用、可行。

5、推行全面质量管理,执行贯标质量管理标准和程序。

6、采用项目法组织施工,推行标准化管理,做到安全、优质、文明、高效。

二、工程概况2.1、工程概述XXX工程位于xxxx,地理位置。

在病害处理完成后,整条道路做含砂雾封层罩面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高速公路沥青路面雾封层专项养护工程施工组织设计-----公路建设开发有限责任公司一、工程概况为了加强沥青路面的预防性养护,提高路面的使用寿命,保证路面的使用性能,延缓路面的老化速度,根据业主要求在高速公路K698+500-k745+000上行线,K698+500—K745+000下行线使用路面雾封层技术进行预防性养护,将解决的主要问题:1.沥青路面空隙率较大,主要表现为雨后路面返潮严重;2.沥青路面中石料与沥青的粘附力不好,造成路面水湿磨耗较大,主要表现为部分集料散失;3.部分路面存在着微细裂缝。

根据以上具体情况,坚持实事求是原则的基础上,为确保工程质量及施工进度,以充分发挥我公司的专业化、机械化联合养护作业特点,科学组织,安全生产,特制定以下施工方案:二、施工组织1、该工程将利用我国内最先进的---沥青撒布设备,调配相关技术骨干人员,根据该高速公路的日通行量、气候条件,结合养护工作的适时性、高效性和实用性的特点,确保施工生产、原材料供应、后勤保障等工作的落实,成立项目部领导小组如下:项目经理:——负责整个工程的材料组织,技术质量控制,施工进度安排,人员安排调度,资料管理与相关项目部及业主等部门进行联系等工作。

项目副经理:——主要负责施工段落原路面的清扫、交通疏导以及雾封层现场安全措施的落实、施工过程中的质量控制和突发事件的应急处理等现场技术人员——主要负责现场技术工作和资料整理工作。

试验负责人:——主要负责工程用原材料的质量检测、施工现场各指标的检测,以及工程资料的整理和申报。

安全负责人:----负责施工前场的全面安全工作。

2、施工队计18人(包括施工负责人1名、质检员1名、操作手2名)3、项目部和料场设置项目部和料场占地约500m2,设在收费站旁养护工区,作为人员办公、设备存放、停置维护的场地,最大限度的对人员、设备进行集中管理提高施工作业的工作效率。

4、工期安排根据实际情况,结合当地气候条件,合理安排工期,计划工期为-年-月-日至-年-月-日。

三、施工方案根据项目部安排,在各部门相互协调确保质量的前提下,保证施工顺利进行。

施工采用机械化施工和人工施工相结合的方法,清扫和疏导交通以人工为主,路面雾封层施工采用全智能沥青喷洒车进行机械化施工,以充分发挥人工、机械各自的优势,具体如下:A、施工前准备工作1、路况检测和调查雾封层试验段正式施工前,必须对施工路段的所有病害进行一次细致的调查,并登记造册;对未处理到位的病害要重新处置,不留施工质量隐患。

根据不同的路面情况,对路面的渗水系数和路面摩擦系数或构造深度进行检测,平均300米一点,特殊部位自行加密测点,为下一步的施工作好数据准备工作,同时也可进行施工前后的数据对比,以反映施工效果。

2、机具选择及组合:路面雾封层施工采用国内最先进的全智能沥青喷洒车进行机械化施工,罐体容积8M3,并配置计算机控制系统,性能可靠,可根据施工需要控制洒布量,随机调节洒步宽度。

可大大提高工作效率和施工质量。

3、专用雾封层材料要求:雾封层专用材料的主要技术指标4、施工准备1>、施工前进行详细路况调查和相关的检测试验,并将所有病害处理到位。

2>、对用于施工的各类机械作全面的检查、调试,使之处于良好状态,重要的机械设备要有备用配件。

3>、雾封层施工应充分考虑气候因素,必须做到以下几点:(1) 气温达到10℃且保持下降时不得施工,路面温度低于5℃时不得施工(2) 雨后路面积水未干或未清除之前,不可施工;(3) 施工养护期内可能降雨,则不可施工;(4) 养护期内气温应大于10℃。

4>、洒布试验段,获取最佳的有关喷洒量、喷洒时间、工序衔接、机具性能和开放交通时间等施工技术指标。

5>、通常在以下三种情况下,要对机械的计量控制系统进行标定:第一,机械第一次使用前;第二,机器的每一年使用前;第三,原材料发生较大变化时。

B、施工方法和注意事项1、认真总结试验段施工经验,根据路面状况确定路面喷洒量。

2、标线保护。

采用胶带或盖板将标线覆盖,全部工序完成后,开放交通前,拆除覆盖物,恢复标线原貌。

3、为减少交通影响,宜实行单车道临时性封闭施工(即超车道封闭行车道通行或行车道封闭超车道通行)。

4、将原路面清理、吹扫干净,做到及时、有效,没有杂物。

5、严格按照《公路沥青路面施工技术规范》(JTJ032--94)标准进行施工,对于匝道等特殊地段,用特殊的方法施工。

6、在雾封层施工中,要控制好横向接头衔接。

横接头的衔接是影响雾封层总体外观的重要方面,因此横接缝的处理非常关键。

要避免过多过密接缝的同时,还要提高接缝的施工水平。

施工时应在起点处铺垫一层薄薄的塑料布,当洒布机前进后,立即取走塑料布,这样可以保证一个非常整齐的起点和良好的外观。

7、雾封层施工中,要求施工车辆走线要顺直,使外观线条整齐美观。

8、施工过程中,操作手应灵活掌握各种情况,及时调整,以确保工程的质量。

9、控制好开放交通的时间。

10、遵守雨天施工的有关规定。

11、具体施工步骤C、质量检测专用材料性能检测要求雾封层施工实测项目四、质量保证措施和体系A、质量保证措施1、明确对从事与质量有关的管理、执行和验证人员的职、责、权限及相互关系,职责分明,形成文件,使其主动地各尽其责。

2、项目经理部成立以项目经理为首的管理体系,负责工程质量监督评审,工程创优,全面质量管理,由质检部负责日常工作。

各施工作业队设质量检查员,做到责任明确,奖罚分明,有章可循,检查人员要有职有权,在质量上享有一票否决的权力。

3、推行全面质量管理,成立各级质量控制小组,及时发现问题,并有针对性地采取有力措施,改进施工方法和整体素质。

4、试验工作:成立工地试验室,配备足够的试验仪器,选派有经验、工作认真负责的技术人员,检查工程质量,取样送检,把住工程材料关,不合格材料不得进场,不合格产品不得转入下道工序,对采购的产品必须标明代表其“身份”的标识,防止混用,还必须标明其检验和试验结果的状态标识。

5、施工中所有的检验和试验设备按计划上规定的周期、日期到标定机构进行标定,并按期维护,确保其检测精度,并与要求的检测能力一致,保存好设备档案和技术资料,以证实检验、测量和试验设备的功能是适宜的。

6、每月度均制定检验试验计划,计划中说明方法,频率和责任人,认真做好进货检验和试验、过程检验和试验、最终检验和试验。

7、施工记录、检查证、检验和试验报告等,所有质量记录必须按时产生,对质量记录的标识、收集、编目、查阅、归档、贮存保管和处理,严格按程序文件规定认真控制。

8、遵守雨季、夏季施工的相关规定。

不得在雨天和表面有积水的情况下施工,亦不得在日平均气温低于5℃时进行施工。

注意当地天气预报,根据气象情况采取相应的防雨措施。

B、质量保证体系质量管理组织框图五、安全保证体系及措施1、领导组织为了全面的控制施工期间安全防范措施的落实,不折不扣的实施各项安全标准,最大限度的避免安全生产事故的发生,有效的进行安全生产,特成立安全领导小组如下:组长:---负责全面安全工作;副组长: ---- 负责施工现场的全面安全工作,重点是施工区段安全标牌的摆放;施工过程安全防范措施的督察和落实;突发安全事件的处理;现场与高速路政和交警大队就现场安全方面的及时沟通和纠正错误做法成员:---负责施工后场的全面安全工作,重点是原材料的到位、装卸、试验和场地用电、防火和防盗安全措施的落实和督查,及时为前场施工提供必须的安全保障。

成员:----负责车辆运行和使用安全;------负责专用雾封层车的操作安全以及施工现场的全面安全工作;2、保证措施本工程在施工过程中要维护车辆的正常行驶,施工采取单幅分段、分车道、临时性封闭施工;严格按照《公路养护安全作业规程》(JTG H30-2004)的有关内容做好现场交通维护工作,确保施工安全:●施工区封闭期间,在现场常设一名专职安全人员。

其工作任务:监督健康保护与个人安全防护、事故预防措施的落实情况,查看所有安全规则和措施的实施情况。

●在公路上进行养护施工作业的人员须穿着统一的桔红色或黄色套装,管理人员必须穿着带有反光标志的桔红色背心。

●施工区封闭期间,施工车辆在进出控制区时应特别注意前后车辆行驶情况,并派专人维持交通,停放时应放在工作区路肩上。

●为确保施工和行车两不误,在本工程施工期间,在每个封闭施工点设不少于1~3名交通管理员,实行不间断值勤,确保施工安全。

该管理员应具备交通管理知识,负责维护交通秩序和行车安全,确保正常施工作业和防止交通事故。

●养护作业人员不得在控制区外活动或将任何物体置于控制区以外;勤观察路面来往车辆,不得随意指挥车辆或做一些使过往车辆产生误解的肢体动作;不得在施工过程中开玩笑、嬉闹;不得向路面抛掷物品;不得点火焚烧垃圾物;不得损坏、污染高速公路及其附属设施。

●利用施工间歇时间,对所有员工就安全制度、条例、相关安全管理办法和国家部门颁发的安全法规进行教育和学习,时刻将“安全第一”的思想置于施工企业的第一位;教育员工爱护高速公路及其附属设施。

●安全施工流程:1)正常施工状态:按计划于每天早晨4点至5点,对施工路段进行行车道的封闭。

首先由路障车(开启应急灯和车顶警报灯)将施工标志牌、锥形交通路标等安全标志按顺序摆放到相关路段(见附件),进行交通封闭。

具体摆放程序如下:首先在公路紧急停车带靠近防冲撞护栏的侧边缘处放置“前方1600m施工”标志牌、在其后400米紧急停车带靠近防冲撞护栏的侧边缘处放置“限速60”标志牌、在其后400米紧急停车带靠近防冲撞护栏的侧边缘处放置“前方800m施工”标志牌、在其后400米紧急停车带靠近防冲撞护栏的侧边缘处放置“前方右侧车道变窄”标志牌、在其后400米紧急停车带靠近防冲撞护栏的侧边缘处开始放置锥形交通路标、在其后90米行车道靠近紧急停车侧边缘处放置“可变信息”标志牌、在其后50米处行车道内放置“附设施工警示灯的护栏”、利用锥形交通路(间距10米)标划定2-4公里的施工区域、在施工封闭区末端后30米处放置“解除限速”标志牌。

对于有上下道口经过的施工路段,在进入施工区的匝道处设置“限速40”标志牌,并在车辆穿越施工区的特殊部位单独使用锥形交通路标划定通行区域,并安排专职安全员单独看守,确保过往车辆和施工安全。

在安全标牌摆放和施工区封闭完成以后,通知相关的施工车辆依次进入施工区,按计划进行路面养护施工作业。

具体撤离程序如下:施工结束后,施工车辆和非安全人员先行撤出施工区域;然后施工路障车(开启应急灯和车顶警报灯)按照从后到前的逆行方向,按顺序回收施工标牌和锥形交通路标,并安排旗手在车后对正常行驶的过往车辆进行动态提醒。

封闭施工的时间控制:上午7点开始道路封闭施工,下午5点后施工车辆和人员按顺序撤离施工现场,逐步放开通行。

相关文档
最新文档
