铺地砖技术交底
地砖工程技术交底

地砖工程技术交底一、任务背景地砖工程是建造装修中常见的工程之一,它不仅能美化室内环境,还具有防水、耐磨、易清洁等功能。
为确保地砖工程的质量和效果,需要进行技术交底,明确施工要求和注意事项。
二、地砖工程技术交底内容1. 工程概述地砖工程是指在室内地面铺设砖石材料,包括平面铺贴和斜面铺贴两种方式。
本次技术交底的重点是平面铺贴。
2. 施工前准备(1)材料准备:地砖、瓷砖胶粘剂、填缝剂、防水剂等。
(2)工具准备:砖切割机、砖切割锤、水平仪、铺贴刀、批刀等。
(3)施工准备:清理基层、检查地面平整度、确定铺贴线等。
3. 施工工艺(1)基层处理:清理基层,确保地面干净、平整,无尘、无油污。
(2)防水处理:对需要防水的区域进行防水处理,如洗手间、厨房等。
(3)铺贴砖石:根据设计要求,选用合适的砖石材料,使用瓷砖胶粘剂进行铺贴。
(4)砖石割裂:根据需要,使用砖切割机或者砖切割锤对砖石进行割裂处理。
(5)填缝处理:使用填缝剂对铺贴后的砖缝进行填充,确保砖缝平整、美观。
(6)清洁保养:施工完成后,及时清理施工现场,保持地砖干净整洁。
4. 施工注意事项(1)材料选用:选择质量可靠的地砖和瓷砖胶粘剂,确保施工质量。
(2)基层处理:基层要求干燥、平整、无油污,否则会影响地砖的粘贴效果。
(3)施工环境:施工现场要保持通风良好,温度适宜,避免影响胶粘剂的固化。
(4)砖石割裂:割裂砖石时要注意安全,戴好防护眼镜,避免产生尘埃。
(5)砖缝处理:填缝剂要选择与地砖颜色相近的颜色,填缝时要均匀、细致。
(6)保养维护:地砖施工完成后,要避免重物碰撞,定期清洁保养。
5. 施工质量验收(1)地砖平整度:使用水平仪对铺贴的地砖进行检查,确保平整度符合要求。
(2)砖缝宽度:测量砖缝宽度,确保与设计要求相符。
(3)砖缝填充:检查砖缝填充是否均匀、坚固,无空鼓、脱落现象。
(4)施工外观:检查地砖施工外观,确保无明显缺陷、裂缝、色差等。
(5)防水效果:对防水区域进行水压试验,确保防水效果良好。
地砖施工技术交底大全

地砖施工技术交底大全
1. 施工前准备
- 确认施工区域的地面平整度是否满足要求,必要时进行整平。
- 清理施工区域,清除杂物、尘土和油污等。
- 检查地面是否具备干燥、坚实和稳定的特性。
2. 地砖选材
- 根据施工区域的用途和装饰风格选择合适的地砖款式和材质。
- 注意地砖的耐磨性、防滑性和抗污能力。
3. 施工工具
- 瓷砖切割机:用于切割地砖以适应施工需求。
- 砂浆刮板:用于涂抹砂浆。
- 砖缝剂刮板:用于填缝。
4. 砂浆施工
- 根据地砖的规格,调制适当的砂浆。
- 使用砂浆刮板将砂浆涂抹于地面,厚度均匀。
5. 地砖粘贴
- 将地砖放置于湿润的砂浆上,逐块粘贴。
- 使用瓷砖切割机对需要切割的地砖进行加工。
6. 地砖压实
- 用橡皮锤或木锤轻轻拍打地砖,确保地砖与砂浆充分贴合。
- 使用水平仪,检查地砖的水平度和垂直度。
7. 砖缝处理
- 地砖完全干燥后,使用砖缝剂将砂浆填缝至地砖间隙中。
- 使用砖缝剂刮板平整砖缝。
8. 清理工作
- 清除施工区域的残留物和建筑垃圾。
- 对已完成的地砖进行清洁,并擦拭干净。
以上是地砖施工技术交底的简要步骤,留意施工中的安全问题,确保施工质量和效果。
地面砖铺设施工技术交底

结合层做完弹线后,接着按顺序铺砖。铺砖时应抹垫水泥湿浆,按线先铺纵横定位带,定位带各相隔15~20块砖,然后从里往外退着铺定位带内地砖,将地面砖铺贴平整密实。
(4)、压平、拔缝ቤተ መጻሕፍቲ ባይዱ每铺完一个段落,用喷壶略洒水,15分钟左右用木锤和硬木拍板按铺砖顺序锤拍一遍,不得遗漏,边压实边用水平尺找平,压实后拉通线抚纵缝后横缝进行拔缝调直,使缝口平直、贯通、调缝后再用木锤拍板砸平,即将缝内余浆或砖面上的灰浆擦擦去。上述工序必须连续作业。
(1)、工艺流程:基层清理→贴灰饼→标筋→铺结合层砂浆→弹线→铺砖→压平拔缝→嵌缝→养护
(2)、铺砖形式一般有“直行”,“人字形”和“对角线”等铺法。按施工大样图要求弹控制线,弹线时在房间纵横或对角两个方向排好砖,其接缝宽度不大于2mm,当排至两端边缘不合整砖时(或特殊部位),量出尺寸将整砖切割或镶边砖。排砖确定后,用方尺规方。每隔3~5块砖在结合层上弹纵横或对角控制线。
(5)、嵌缝,养护:铺完地面砖两天后,将缝口清理干净,洒水润湿,用水泥浆抹缝、嵌实、压光,用棉纱将地面擦试干净,勾缝砂浆终凝后,宜铺锯末洒水养护不得少于7天。
(7)、材料要求:水泥标号不低于425号,砂浆强度不低于M15,稠度2.5~3.5cm,块材符合现行国家产品标准及规范规定的允许偏差。
(8)、施工要点
①基层充分清理,清水冲洗,防止找平层起壳、空鼓。
②找平层施工前做好标高控制塌饼,找平层采用1:2水泥砂浆,表面抹光,平整度不大于5mm。
③在墙面内粉时应“捉方”,保证地面阴角为直角。
④块体地面施工前先要弹线分块,按弹线粘贴。
⑤粘贴材料应按设计要求,建议采用专用粘贴剂(如JCTA粘结剂)。
地板地砖铺贴施工技术交底

地板地砖铺贴施工技术交底
一、施工前准备
1. 收集施工所需材料:地砖、水泥、沙子、瓷砖胶等。
2. 检查施工地面是否平整,如有不平整的地方应进行修整。
3. 清理施工地面,确保无灰尘、杂物等。
二、地砖铺贴
1. 测量施工地面尺寸,计算所需地砖数量。
2. 按照设计要求,确定地砖的铺贴方向和排列方式。
3. 使用瓷砖胶将地砖粘贴在地面上,确保均匀涂抹。
4. 铺贴地砖时,要保持砖与砖之间的间隙均匀一致。
5. 插入砖缝剂填充地砖间隙,使其更加牢固。
6. 处理地砖边缘,如有需要,可使用切割工具进行修整。
三、收尾工作
1. 检查铺贴完成的地砖是否牢固、平整。
2. 清理施工现场,清除施工过程中产生的废料和杂物。
3. 对铺贴地砖进行保养和维护,如有需要,进行清洁和打蜡等。
四、安全注意事项
1. 在施工过程中,务必注意自身安全,佩戴好个人防护装备。
2. 避免使用过期的瓷砖胶等材料,以免对施工质量造成影响。
3. 施工现场应保持通风良好,确保施工人员的健康与安全。
4. 如遇有需要,请在施工现场设置明显的警示标志,以避免人员误入。
以上为地板地砖铺贴施工技术交底,施工过程中请按照相关规范和要求进行操作,确保施工质量和施工人员的安全。
贴地板砖技术交底

贴地板砖技术交底一、施工准备1、材料准备地板砖:品种、规格、质量应符合设计要求及相关标准,应有出厂合格证及性能检测报告。
水泥:一般采用普通硅酸盐水泥或矿渣硅酸盐水泥,强度等级不低于 325 级。
砂:中砂或粗砂,含泥量不大于 3%,过筛除去有机杂质。
水:应采用洁净的自来水。
2、工具准备主要工具:瓷砖切割机、橡皮锤、水平尺、靠尺、抹子、墨斗、水桶等。
辅助工具:尼龙线、棉丝、海绵等。
3、作业条件墙面抹灰及地面防水施工完毕并验收合格。
室内墙面已弹好+50cm 水平控制线。
地面基层处理干净,无杂物、油污等。
门窗框已安装完毕,并做好成品保护。
二、施工工艺流程基层处理→弹线分格→预铺→铺贴→勾缝→清理→养护1、基层处理将基层上的浮浆、落地灰等杂物清理干净,用扫帚扫净。
对于表面不平整的基层,应采用水泥砂浆进行找平处理,确保基层平整度偏差不超过 4mm。
2、弹线分格按照设计要求和瓷砖的规格尺寸,在地面上弹出纵横控制线。
从门口开始,纵向先铺几行砖,找好规矩(位置及标高),以此为标筋拉纵横水平标高线,铺时应从里向外退着操作,人不得踏在刚铺好的砖面上。
3、预铺对瓷砖进行挑选,将颜色、花纹、尺寸不一致的瓷砖分别堆放。
按照设计图案和弹线位置进行预铺,检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。
4、铺贴先将基层浇水湿润,刷一道水灰比为 04 05 的水泥素浆。
铺设 1:3 干硬性水泥砂浆结合层,厚度一般为 25 30mm,用木抹子拍实抹平。
将瓷砖背面刮一层素水泥浆,按照控制线铺贴在结合层上,用橡皮锤轻轻敲击,使瓷砖与结合层紧密贴合。
铺贴过程中,应随时用水平尺和靠尺检查平整度和相邻瓷砖的高差,如有偏差及时调整。
5、勾缝瓷砖铺贴完成 24 小时后进行勾缝处理。
勾缝采用专用的瓷砖勾缝剂,将勾缝剂填满砖缝,并用抹子将缝口抹平压实。
勾缝完成后,及时用棉丝将瓷砖表面擦拭干净。
6、清理勾缝完成后,及时将地面上的杂物、砂浆等清理干净。
地砖铺贴施工技术交底

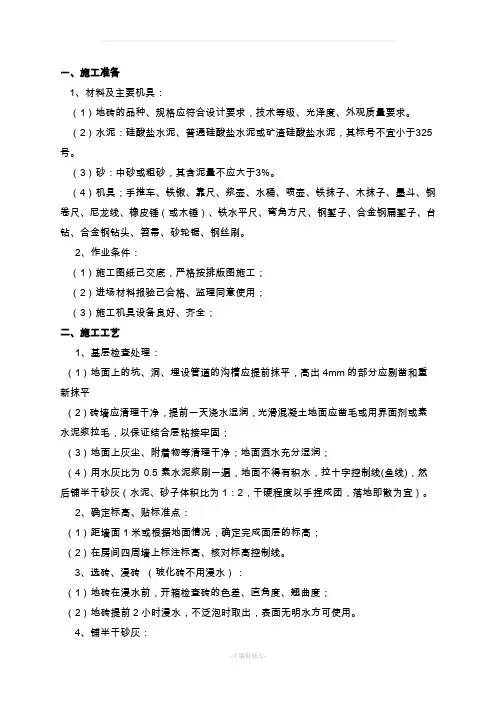

一、施工准备1、材料及主要机具:(1)地砖的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求。
(2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于325号。
(3)砂:中砂或粗砂,其含泥量不应大于3%。
(4)机具;手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、钢丝刷。
2、作业条件:(1)施工图纸己交底,严格按排版图施工;(2)进场材料报验己合格、监理同意使用;(3)施工机具设备良好、齐全;二、施工工艺1、基层检查处理:(1)地面上的坑、洞、埋设管道的沟槽应提前抹平,高出4mm的部分应剔凿和重新抹平(2)砖墙应清理干净,提前一天浇水湿润,光滑混凝土地面应凿毛或用界面剂或素水泥浆拉毛,以保证结合层粘接牢固;(3)地面上灰尘、附着物等清理干净;地面洒水充分湿润;(4)用水灰比为0.5素水泥浆刷一遍,地面不得有积水,拉十字控制线(鱼线),然后铺半干砂灰(水泥、砂子体积比为1:2,干硬程度以手捏成团,落地即散为宜)。
2、确定标高、贴标准点:(1)距墙面1米或根据地面情况,确定完成面层的标高;(2)在房间四周墙上标注标高、核对标高控制线。
3、选砖、浸砖(玻化砖不用浸水):(1)地砖在浸水前,开箱检查砖的色差、直角度、翘曲度;(2)地砖提前2小时浸水,不泛泡时取出,表面无明水方可使用。
4、铺半干砂灰:(1)铺宽于砖块、交叉铺带状半干砂灰,砂灰无结块,密实一致用刮尺刮平;(2)等铺贴好面层后在一边刷水泥浆结合层,一边铺砂灰,砂灰超过30mm时应予以施工变更签证确认。
5、试排试拼:根据排版图和工艺情况,试排砖块,核对与门口、柱边、墙边位置砖的套割情况;6、贴砖:(1)贴砖顺序:应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,进行铺贴;(2)铺贴方法:拉线将板块平稳铺下,用橡皮锤敲击板块,振实混凝土;揭开板块,用水灰比为1:0. 5的素水泥浆,均匀地摸在砖的背面,厚度控制在5-7mm;将砖平放到揭起时的位置,用橡皮锤敲击板块致标准砖的高度,清理砖上的泥浆,用靠尺和水平尺检查确认后进行下一块的铺贴,注意房间与楼道的标高一致;7、擦缝和清理:贴好的砖,在两小时后清理拼缝,然后用素水泥浆灌缝,用棉纱擦缝;8、养护、自检、保护;(1)铺好的砖,3天内不得重压、上人和受振动;(2)3天后检查有无空鼓、铺贴不平、缝宽不一致等缺陷,不符合要求的应返工;(3)对铺贴好的地面应采取覆盖措施;9、镶贴踢脚板踢脚板用砖,采用与地面地砖同品种的材料,踢脚板的缝与地面缝形成通缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比1:2水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮撑,将面层清洗干净。
地砖施工技术交底

地砖施工技术交底地砖施工技术交底一、施工前准备工作:1. 确定铺贴地面的基层是否符合要求,需清除杂物、油污等。
2. 对地面进行预处理,如填补裂缝、修复不平整处。
3. 清洁基层,确保表面无尘、无油渍,准备好基层处理材料。
二、地砖材料准备:1. 选购地砖,根据需求确定规格、颜色等。
2. 检查地砖质量,确保无破损、无色差等问题。
3. 准备好地砖粘结剂、填缝剂、防水胶等辅助材料。
三、地砖铺贴工艺:1. 确定铺贴的起点位置,并在墙角处以及每一个砖块之间留出1-2mm的缝隙,用于后续填缝。
2. 混合地砖粘结剂,按照产品说明进行配比,搅拌均匀。
3. 使用刮板将粘结剂均匀地涂抹在基层上,然后用齿刮刀将其刮平。
4. 将地砖从起点位置开始铺贴,注意保持规整的砖缝和水平垂直度。
5. 使用橡皮锤轻轻拍打地砖,使其与粘结剂充分贴合。
6. 摘除不合格的地砖,更换并重新铺贴。
7. 铺贴完一小块区域后,使用清水将地面清洁干净,防止粘结剂干燥。
四、地砖填缝:1. 选择与地砖颜色相近的填缝剂。
2. 按照填缝剂说明进行配比和搅拌,待填缝剂达到一定黏度后,开始填缝。
3. 用填缝刮板将填缝剂均匀地填入砖缝中,尽量使填缝面与地砖表面齐平。
4. 填缝剂干燥后,用湿海绵擦拭地面,清除多余填缝剂。
五、防水处理:1. 使用专业防水胶对地砖进行防水处理,特殊是在浴室、厨房等易受水湿影响的地方。
2. 涂抹防水胶时,要均匀、一次性涂抹到位,确保防水效果。
六、施工结束后:1. 清理施工现场,清除杂物、工具等,保持场地整洁。
2. 检查施工质量,对有瑕疵的地砖重新进行处理。
3. 清洁地砖表面,使用适当的清洁剂进行清洁,避免破坏地砖。
本所涉及附件如下:附件一:材料清单附件二:地砖铺贴示意图附件三:基层处理材料说明书附件四:地砖粘结剂使用说明书附件五:填缝剂使用说明书附件六:防水胶使用说明书本所涉及的法律名词及注释:1. 基层:指施工基础,如地面、墙面等。
2. 铺贴:将地砖平铺于基层上的施工工艺。
地砖铺贴施工技术交底

五、应注意的质量问题
1、板块空鼓:基层清理不净、洒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大风干后起隔离作用、上人过早影响粘结层强度等等因素,都是导致空鼓的原因。
(4)弹铺砖控制线:当找平层砂浆抗压强度达到1.2MPa时,开始上人弹砖的控制线。预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度,当设计无规定时,紧密铺贴缝隙宽度不宜大于1mm,虚缝铺贴缝隙宽度宜为5~10mm。在房间分中、从纵、横两个方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处,横向平行于门口的第一排应为整砖,将非整砖排在靠墙位置,纵向(垂直门口)应在房间内分中,非整砖对称排放在两墙边处。根据已确定的砖数和缝宽,在地面上弹纵、横控制线(每隔4块砖弹一根控制线)。
(3)踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜,基本一致。
(4)楼梯踏步和台阶的铺贴缝隙宽度一致,相邻两步高差不超过10mm,防滑条顺直。
(5)各种面层邻接处的镶边、用料尺寸符合设计要求和施工规范的规定,边角整齐、光滑。
3、允许偏差项目
项次
项目
花砖
缸砖
检验方法
1
表面平整度
3
4
用2m靠尺和楔形塞尺检查
(6)拨缝、修整:铺完2至3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。
6、勾缝擦缝:面层铺贴应在24h内进行擦缝、勾缝工作,并应采用同品种、同标号、同颜色的水泥。
(1)勾缝:用1∶1水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥砂浆清走、擦净。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因。
2.踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆挤不到边角,造成边角空鼓。
3.踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时
1.2水泥:采用PC32.5,普通硅酸盐水泥;水泥进场使用前,应分批对强度、安定性进行复试,按规定检验批为一批次;水泥强度等级宜采用颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。使用前或出厂日期超过三个月必须复验,合格后方可使用。不同品种、不同强度等级的水泥不得混合使用。
4.4铺砖时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:结合层上,缝宽为1mm,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,遇到管根部时,用云石机将砖加工与管子相吻合。铺地砖时最好一次铺一层;
修整:地砖铺完2~3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。
编号
00-00-B2-029
工程名称
黄陵县梨园新区B区三期经济适用房4#楼
交底日期
2013-09-29
施工单位
陕西凯丰建设有限公司
分项工程名称
铺地砖技术交底
交底提要
施工准备、工艺流程、应注意的质量问题
交底内容:
4.7贴脚板安装:踢脚板用砖,采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地面缝形成骑马缝,铺设时应在休息平台两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比1:2水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮除,将面层清洗干净(在粘贴前,砖块要浸水晒干,墙面刷水润湿)。
施工单位
陕西凯丰建设有限公司
分项工程名称
铺地砖技术交底
交底提要
施工准备、工艺流程、应注意的质量问题
交底内容:
四、操作工艺
基层处理→找标高、弹线→铺找平层→铺砖→勾缝、擦缝→养护→踢脚板安装
4.1基层处理:将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净;
4.2找标高、弹线:根据楼梯间墙面1000mm水平线和设计图纸找出板面标高。
4.5勾缝,擦缝:
面层铺贴应在24h后进行勾缝、擦缝的工作,擦缝采用DTG材料;
勾缝、擦缝:要求接缝平直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。
4.6养护:铺完砖24h后,洒水养护,时间不应少于7d。
技术交底记录
表C2-1
技术交底记录
表C2-1
编号
00-00-B2-029
工程名称
黄陵县梨园新区B区三期经济适用房4#楼
交底日期
2013-09-29
施工单位
陕西凯丰建设有限公司
分项工程名称
铺地砖技术交底
交底提要
施工准备、工艺流程、应注意的质量问题
交底内容:
1、主要材料
1.1地砖:地砖规格、尺寸,主要为800×800×10mm,应有出厂合格证,抗压、抗折及规格均匀符合设计要求,外观颜色一致,表面平整,边角整齐;
3.2楼梯间墙上弹好+1000mm水平线;
3.3地面线管已经做完,墙面湿作业已经做完;
3.4穿楼地面的管洞已经堵严塞实;
3.5板块应预先用水浸湿,并码放好,铺时达到表面无明水;
技术交底记录
表C2-1
编号
00-00-B2-029
工程名称
黄陵县梨园新区B区三期经济适用房4#楼
交底日期
2013-09-29
5
面层表面坡度
第6.2.13条
6
允许偏差
表面平整度
缸砖
4.0mm
水泥花砖
3.0mm
陶瓷棉砖、陶瓷地砖
2.0mm
缝格平直
3.0mm
接缝高低差
陶瓷棉砖、陶瓷地砖、水泥花砖
0.5mm
缸砖
1.5mm
水泥花砖
0.5mm
踢脚线上口平直
陶瓷棉砖、陶瓷地砖、水泥花砖
3.0mm
缸砖
4.0mm
板块间隙宽度
2.0mm
六、施工中应注意的问题
技术交底记录
表C2-1
编号
00-00-B2-029
工程名称
黄陵县梨园新区B区三期经济适用房4#楼
交底日期
2013-09-29
施工单位
陕西凯丰建设有限公司
分项工程名称
铺地砖技术交底
交底提要
施工准备、工艺流程、应注意的质量问题
交底内容:
按水平线控制,所以出墙厚度不一致。因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。
1.3砂子:采用中砂或粗砂,含泥量不应大于3%,用前过筛;
1.4拌制砂浆用水水质应符合国家现行标准《混凝土拌合用水标准》的规定,本工程使用自来水;
二、施工机具
手推车、筛子、铁锨、水平尺、橡皮锤、铁抹子、钢卷尺、橡皮锤、木工尺、灰槽、勾缝镏子、水桶、扫帚等。
三、作业准备
3.1提前做好选砖的工作,按砖的规格尺寸,拆包后块块进行套选、长、宽、厚不得超过±lmm,平整度用2m靠尺检查,不得超过±0.5mm。外观有裂缝、掉角和表面上有缺陷的板剔出,并按砖的不同规格进行挑选。预埋线管要保证在地面上固定牢固,交叉部位如果高度超过±0.00要降低其高度,以保证铺砖不会出现空鼓现象;
4.3铺找平层:找平层上洒水润湿,均匀涂刷素水泥浆(水灰比为0.4~0.5)涂刷面积不要过大,铺多少刷多少;结合层的厚度:一般采用水泥砂浆结合层,厚度为10~25mm;铺设厚度以放上面砖时高出面层标高线3~4mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大)。
结合层拌和:水泥砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。
5、质量标准
质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。
项
序
检查项目
允许偏差或允许值
主控项目
1
块材质量
第6.2.7条
2
面层与下一层结合
第6.2.8条
一
般
项
目
1
面层表面质量
第6.2.9条
2
邻接处镶边用料
第6.2.10条
3
踢脚线质量
第6.2.11条
4
楼梯踏步质量
第6.2.12条
