2014湖南最新清单计价规范及定额解释

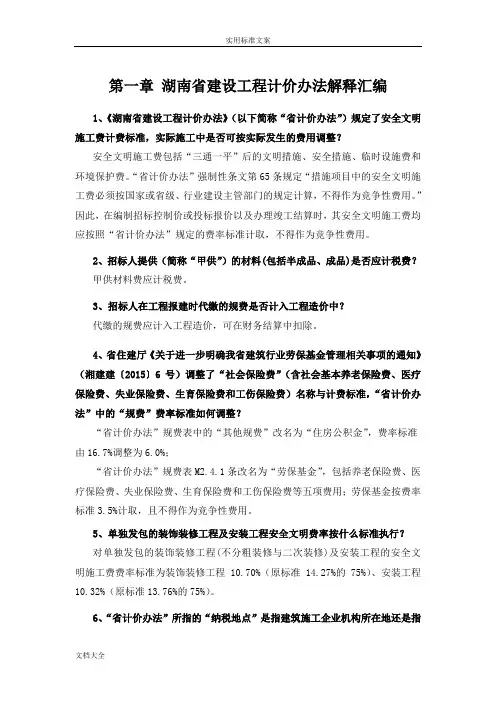

2014定额解释总汇编(一)

第一章湖南省建设工程计价办法解释汇编1、《湖南省建设工程计价办法》(以下简称“省计价办法”)规定了安全文明施工费计费标准,实际施工中是否可按实际发生的费用调整?安全文明施工费包括“三通一平”后的文明措施、安全措施、临时设施费和环境保护费。
“省计价办法”强制性条文第65条规定“措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
”因此,在编制招标控制价或投标报价以及办理竣工结算时,其安全文明施工费均应按照“省计价办法”规定的费率标准计取,不得作为竞争性费用。
2、招标人提供(简称“甲供”)的材料(包括半成品、成品)是否应计税费?甲供材料费应计税费。
3、招标人在工程报建时代缴的规费是否计入工程造价中?代缴的规费应计入工程造价,可在财务结算中扣除。
4、省住建厅《关于进一步明确我省建筑行业劳保基金管理相关事项的通知》(湘建建〔2015〕6号)调整了“社会保险费”(含社会基本养老保险费、医疗保险费、失业保险费、生育保险费和工伤保险费)名称与计费标准,“省计价办法”中的“规费”费率标准如何调整?“省计价办法”规费表中的“其他规费”改名为“住房公积金”,费率标准由16.7%调整为6.0%;“省计价办法”规费表M2.4.1条改名为“劳保基金”,包括养老保险费、医疗保险费、失业保险费、生育保险费和工伤保险费等五项费用;劳保基金按费率标准3.5%计取,且不得作为竞争性费用。
5、单独发包的装饰装修工程及安装工程安全文明费率按什么标准执行?对单独发包的装饰装修工程(不分粗装修与二次装修)及安装工程的安全文明施工费费率标准为装饰装修工程10.70%(原标准14.27%的75%)、安装工程10.32%(原标准13.76%的75%)。
6、“省计价办法”所指的“纳税地点”是指建筑施工企业机构所在地还是指依据《营业税暂行条例》规定,建筑施工企业应当向工程所在地主管税务机关申报纳税。
7、“省计价办法”第89条规定其他项目包括暂列金额,是否有误?有误,“省计价办法”第89条规定修改为不包括暂列金额。
2014版《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》解释汇编

2014版《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》解释汇编湖南省建设工程造价管理总站关于印发2014版《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》解释汇编的通知湘建价建〔2015〕48号各市州建设工程造价管理站,各有关建设、施工、工程造价咨询机构,各有关单位:为了完善建设工程计价依据,我站调查收集了2014版《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》执行过程中遇到的问题和意见,组织有关专业人员研究讨论,编写了相关解释,并召开专家评审会进行审查,根据评审会专家意见对解释条文进行修改补充完善,汇集成2014版《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》解释汇编(见附件,以下简称:解释汇编)。
现印发给你们,请遵照执行。
解释汇编与2014版《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》配套,从2016年1月1日起执行,以前的有关解释与本解释有出入的以本解释汇编为准。
尚未办理工程结算的,予以调整;已办理工程结算的不予调整。
附件:2014版《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》解释汇编湖南省建设工程造价管理总站2015年12月21日附件:2014版《湖南省建设工程计价办法》《湖南省建设工程消耗量标准》《装饰装修、市政工程、安装工程、园林与绿化》最新解释汇编目录第一章湖南省建设工程计价办法解释汇编第一章附表计价办法附录勘误表第二章建筑工程消耗量标准解释第一节关于总说明建筑面积的解释第二节岩土工程部分解释第三节结构工程部分解释第四节措施项目解释第五节防水、保温、室外等其他解释第二章附表建筑工程勘误表第三章装饰装修工程解释汇编第三章附表建筑装饰装修工程勘误表第四章市政工程解释汇编第四章附表市政工程勘误表第五章安装工程解释汇编第一节关于“第一册机械设备安装工程”解释第二节关于“第二册电器设备安装工程”解释第三节关于“第六册工业管道工程”解释第四节关于“第八册给排水、采暖、燃气工程”解释第五节关于“第九册空调部分”解释第六节关于“第十册自动化控制仪表安装工程”解释第七节关于“第十二册建筑智能化系统设备安装工程”解释第六章建筑园林与绿化工程解释汇编附录A 相关文件摘录A-1 湖南省住房和城乡建设厅关于印发《湖南省建设工程人工工资单价动态调整办法》的通知湘建价[2015]33号A-2 湖南省住房和城乡建设厅关于进一步明确我省建筑行业劳保基金管理相关事项的通知湘建价[2015]6号A-3 湖南省住房和城乡建设厅关于计取湖南省住宅工程质量常见问题防治费的通知湘建价[2015]63号A-4 湖南省建设工造价管理总站关于建筑垃圾外运计价问题的函湘建价建函[2015]14号A-5 湖南省住房和城乡建设厅关于贯彻执行国家标准《建筑工程建筑面积计算规范》(GB/T50353-2013)的通知湘建价[2014]201号A-6 长沙市住房和城乡建设委员会关于发布新型智能环保渣土专用运输车土石方挖运计价标准的通知长住建发[2015]111号A-7 长沙市住房和城乡建设委员会关于发布施工围挡计价规定的通知长住建发[2015]110号附录B 定额技术知识摘录B-1 规范摘录一、岩土工程勘察规范(节选)二、钢筋锚固板应用技术规程(节选)三、湖南省住宅工程质量通病防治技术规程(节选)四、建筑地基处理技术规范 JGJ79-2012(节选)B-2 新材料介绍一、高强混凝土二、高性能混凝土三、泵送混凝土B-3 一般计价协调会议纪要实例参考文献第一章湖南省建设工程计价办法解释汇编1、《湖南省建设工程计价办法》(以下简称“省计价办法”)规定了安全文明施工费计费标准,实际施工中是否可按实际发生的费用调整?安全文明施工费包括“三通一平”后的文明措施、安全措施、临时设施费和环境保护费。
2014湖南定额解释汇编

定额解释汇编第一章计价办法1.《湖南省建设工程计价办法》(以下简称《省计价办法》)规定了安全文明施工费计费标准,实际施工中是否可按实际发生的费用调整?安全文明施工费包括"三通一平"后的文明措施、安全措施、临时设施费和环境保护费。
《省计价办法》强制性条文第65条规定"措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用"。
因此,在编制招标控制价或投标报价以及办理竣工结算时,其安全文明施工费均应按照"省计价办法"规定的费率标准计取,不得作为竞争性费用。
2.招标人提供(以下简称"甲供")的材料(包括半成品、成品)是否应计税费?甲供材料费应计税费。
3.招标人在工程报建时代缴的规费是否计入工程造价中?代缴的规费应计人工程造价,可在财务结算中扣除。
4.省住建厅《关于进一步明确我省建筑行业劳保基金管理相关事项的通知》(湘建建[2015] 6号)调整了"社会保险费" (含社会基本养老保险费、医疗保险费、失业保险费、生育保险费和工伤保险费)名称与计费标准,《省计价办法》中的"规费"费率标准如何调整?《省计价办法》规费表中的"其他规费"改名为"住房公积金",费率标准由16.7%调整为6.0%。
《省计价办法》规费表M2.4.1条改名为"劳保基金",包括养老保险费、医疗保险费、失业保险费、生育保险费和工伤保险费五项费用;劳保基金费率标准按3.5%计取,且不得作为竞争性费用。
5.《省计价办法》所指的"纳税地点"是指建筑施工企业机构所在地还是指工程所在地?依据《营业税暂行条例》规定,建筑施工企业应当向工程所在地主管税务机关申报纳税。
6.《省计价办法》第89条规定其他项目包括暂列金额,是否有误?有误,《省计价办法》第89条规定修改为不包括暂列金额。
湖南2014新定额重点变化对比-文档资料

湖南2014新定额重点解析
7.预制砼(包括管桩)
定额子目中不包括桩本身的费用,只包括打桩费用, 桩本身的费用要在砼工程中按预制砼的相应规则计算, 制作损耗率0.1%,运输堆放损耗率0.4%,安装(打桩) 损耗率1.5%;其他砼物:制作损耗率0.2%,运输堆放损 耗率0.8%,安装损耗率0.5%。 割桩浪费管材按实签证,割桩工机费用按凿桩头子目 执行。
智多星软件销售/服务热线:18673352294(殷)
湖南2014新定额重点解析
2.土石方类别
2014定额分8类,即普通土、坚土、1~5类石,淤泥,执 行14定额的时候,土、石方类别要根据检验报告才能确 定。
智多星软件销售/服务热线:18673352294(殷)
湖南2014新定额重点解析
3.土石方套定额和取费的规定
暂估价 暂列金额
智多星软件销售/服务热线:18673352294(殷)
湖南2014新定额重点解析
三、建设工程费用项目组成及费用标准中几个注意 事项 1.临时设施费
是指施工企业为进行建筑工程施工所必须搭设的生活和生 产用的临时建筑物、构筑物和其他临时设施费用等。 临时设施包括:临时宿舍、文化福利及公用事业房屋、构 筑物、仓库、办公室、加工场以及规定范围内的临时道路 、桥涵、临时储水桶,排水沟、临时围墙及离建筑物50m 以内的不固定水管电线,但不包括施工现场内运输主干道 路和离建筑物边沿50m以外的临时水源、电源、动力管线 及临时道路所需水塔、水泵、水池等构筑物和设备购置费 。临时设施费内容包括临时设施的搭设、维修、拆除或摊 销费。
招标人在工程量清单中暂定并包括在合 同价款中的一笔款项。用于工程合同签订 时尚未确定或者不可预见的所需材料、工 程设备、服务的采购,施工中可能发生的 工程变更、合同约定调整因素出现时的合 同价款调整以及发生的索赔、现场签证确 认等的费用。
湖南省工程量清单计价办法2014

安全文明费
2010计价办法
建筑工程 装饰装修工程 安装工程 园林(景观)绿化工程 仿古建筑 市政工程给水、排水、燃气、集中供热 工程 市政工程道路、桥涵、隧道、防洪堤工 程 机械土石方 打桩工程 20.07 22.06 21.26 14.95 19.57 14.95 15.19 5.46 6.54
(分部分项工程费 + 措施项目费+计时工) 中的人工费总额 分部分项工程费 + 措施项目费 + 其他项目费 (分部分项工程费 + 措施项目费+计时工) 中的人工费总额 (分部分项工程费 + 措施项目费+计时工) 中的人工费总额 分部分项工程费 + 措施项目费 + 其他项目费
0.4
1.5 3.5 18.9 无 无 无 无
利
建筑工程 装饰装修工程 安装工程 园林(景观)绿化工程 仿古建筑 市政工程给水、排水、燃气、集中供热 工程 市政工程道路、桥涵、隧道、防洪堤工 程 机械土石方 打桩工程
润
2010计价办法 22.00 29.00 39.00 19.00 24.00 34.00 21.00 5.00 12.00 2014计价办法 25.12 28.88 31.59 21.7 26.39 27.8 23.5 7.35 13.64
0.4
1.5 3.5 16.7 2.0 0.19 0.21 0.23
一般风险工程 分部分项工程费 + 措施项目费 + 其他项目费
分部分项工程费 + 措施项目费 + 其他项目费
税金
2010计价办法 纳税地点在市区的企业 纳税地点在县城镇的企业 纳税地点不在市区\县城镇的企业 3.461 3.397 3.268 2014计价办法 3.477 3.413 3.284
2014湖南定额解释汇编

定额解释汇编附E表6E.6:单位工程(安装)竣工结算汇总表工程名称:标段:第页共页附表计价办法附录勘误表验,而机床本身按机床类别执行相关子目(如切削机床,刨床等)。
软管是电机用或移动导体用,按相关定额说明执行。
3.泵安装在定额中是以设备质量来区分,在执行过程中难以估算设备质量,在定额的材料表中无设备主材,执行模糊。
泵的基本参数中包括了设备质量,按相应参数执行定额。
泵属设备,计人设备购置费。
4.橡胶隔震垫应该执行什么定额子目?橡胶隔震垫属设备安装工艺要求,机组安装时需要配置而相关子目中未列的,可按设计数量或实际发生数量调整该材料费,其他人、材、机消耗量不变。
1.对于电气设备安装工程,如何区分电力工程行业定额和现行湖南省安装工程消耗量标准的执行范围。
凡属电力行业的建设项目,均执行电力定额;10kV以上的安装工程,执行电力定额;10kV及10kV以下的通用安装工程架空线路、电缆敷设工程等,执行现行湖南省安装工程消耗量标准。
2.计取工程超高增加费时,操作物高度如何确定?如有可利用的操作平台时,从平台高度开始计;当有平台但不能利用,或无操作平台时,则从楼地面开始计。
3.电气工程、消防工程和给排水工程中的工程超高增加费(已考虑了超高因素的项目除外)计取时,当操作物高度离楼地面20m以上时,超高部分人工调整系数如何确定。
参照土建工程相关定额执行;属电力项目的,参照电力行业相关定额执行。
常见电缆接线井可参照市政工程相关定额子目。
6.穿墙套管安装(C2-114)中的套管直径为多少?该子目是指瓷套管架空引入时的穿墙安装,管径为综合考虑。
7.封闭母线槽进分线箱安装中,分线箱电流为1000A以上时,应如何执行定额。
封闭母线槽进分线箱定额已设置有分线箱电流100A、300A、600A、1000A 以下相应子目,当分线箱电流为1000A以上时,工程量不大时可参照已有子目不同步距间的含量比值并按此规律套用,若工程量较大,可申请发布一次性定额。
2014湖南最新清单计价规范及定额解释

1、湖南省2014建设工程计价办法 2、湖南省2014建筑消耗量定额说明 3、湖南省2014装饰消耗量定额说明 4、湖南省2014安装消耗量定额说明 5、湖南省2014市政消耗量定额说明 6、湖南省2014园林消耗量定额说明
页码,1/113
Top Previous Next
Top Previous Next
版权所有:长沙匹克信息科技有限公司 地 址:湖南省长沙市芙蓉区荷花路168号惠通大厦7楼 网 址: 服务热线:0731-88195392、85210258
第一章 总 则
Top Previous Next
第1条 为规范我省建设工程造价行为,统一建设工程计价文件的编制原则和计价方法,根据《建设工程工程量清单计价规范》 (GB 50500-2013)、《湖南省建设工程造价管理办 法》(省人民政府令第192号等关法律法规,制定本办法。 第2条 本办法适用于建设工程发承包及实施阶段的计价活动。 第3条 建设工程发承包及实施阶段的工程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 第4条 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具专业资格的工程造价人 员承担。 第5条 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 第6条 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 第7条 建设工程发承包及实施阶段的计价活动,除应符合本办法外,尚应符合国家现行关标准的规定。
P K
版权所有:长沙匹克信息科技有限公司 地 址:湖南省长沙市芙蓉区荷花路168号惠通大厦7楼 网 址: 服务热线:0731-88195392、85210258
湖南省2014建筑消耗量定额说明

湖南省2014建筑消耗量定额说明总说明一、《湖南省建筑工程计价消耗量标准》(以下简称本标准)是根据建设部《建设工程工程量清单计价规范》(简称“计价规范”)的规定,以建设部1995年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、本标准作用:1. 编制施工图预算、招标标底的依据;2. 调解处理工程造价纠纷和鉴定工程造价的依据;3. 编制建筑工程概算定额(指标)、估算指标的基础;4. 编制企业定额、投标报价的参考。
三、本标准适用于工业与民用建筑的新建、扩建和改建工程。
四、本标准是根据正常施工条件和目前多数建筑企业的施工机械装备程度,并结合合理的工期、工艺、劳动组织编制的;是依据现行的设计规范和施工验收规范、质量评定标准、安全操作规程等国家标准编制的。
本标准实行动态管理,随着时间的推移,实际消耗量与本标准如差异,经湖南省建设工程造价管理总站批准,可以调整。
五、本标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明了主要施工工序,次要工序虽未说明,但在本标准中已经考虑。
六、人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括计时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资。
八、建筑材料的消耗量均合格产品编制。
九、建筑材料、半成品、成品的材料预算价格系指材料由来源地到达工地仓库(或工地材料堆放地)的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成材料或小型构件地面水平运距超过80m者,或发生二次转运者,其费用依据表1规定计算,并对运距计算作以下规定:1. 其超运距场内材料实际运距减去80m计算;2. 实际运距计算,以取料中心点为起点,以建筑物外围地面使用点、建筑物入口处或材料堆放中心为终点(垂直运输者,以斜道口或机械吊处为终点)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、湖南省2014建设工程计价办法 2、湖南省2014建筑消耗量定额说明 3、湖南省2014装饰消耗量定额说明 4、湖南省2014安装消耗量定额说明 5、湖南省2014市政消耗量定额说明 6、湖南省2014园林消耗量定额说明
页码,1/113
Top Previous Next
file:///C:/Users/lenovo/AppData/Local/Temp/~hh8466.htm
2014-12-10
定额解释说明
页码,2/113
版权所有:长沙匹克信息科技有限公司 地 址:湖南省长沙市芙蓉区荷花路168号惠通大厦7楼 网 址: 服务热线:0731-88195392、85210258
Top Previous Next
版权所有:长沙匹克信息科技有限公司 地 址:湖南省长沙市芙蓉区荷花路168号惠通大厦7楼 网 址: 服务热线:0731-88195392、852revious Next
第1条 为规范我省建设工程造价行为,统一建设工程计价文件的编制原则和计价方法,根据《建设工程工程量清单计价规范》 (GB 50500-2013)、《湖南省建设工程造价管理办 法》(省人民政府令第192号等关法律法规,制定本办法。 第2条 本办法适用于建设工程发承包及实施阶段的计价活动。 第3条 建设工程发承包及实施阶段的工程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 第4条 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具专业资格的工程造价人 员承担。 第5条 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 第6条 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。 第7条 建设工程发承包及实施阶段的计价活动,除应符合本办法外,尚应符合国家现行关标准的规定。
第二章 术语
Top Previous Next
第8条 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 第9条 招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 第10条 已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如且承包人已确认的工程量清单,包括其说明和表格。 第11条 分部分项工程 分部工程是单项或单位工程的组成部分,是结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是不同施工方 法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。 第12条 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 第13条 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 第14条 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 第15条 综合单价 完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。 第16条 风险费用 隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。 第17条 工程成本 承包人为实施合同工程并达到质量标准,在确保安全施工的前提下,必须消耗或使用的人工、材料、工程设备、施工机械台班及其管理等方面发生的费用和规定缴纳的规费和税 金。 第18条 单价合同 发承包双方约定以工程量清单及其综合单价进行合同价款计算、调整和确认的建设工程施工合同。 第19条 总价合同 发承包双方约定以施工图及其预算和关条件进行合同价款计算、调整和确认的建设工程施工合同。 第20条 成本加酬金合同 发承包双方约定以施工工程成本再加合同约定酬金进行合同价款计算、调整和确认的建设工程施工合同。 第21条 工程造价信息 工程造价管理机构根据调查和测算发布的建设工程人工、材料、工程设备、施工机械台班的价格信息,以及各类工程的造价指数、指标。 第22条 工程造价指数 反映一定时期的工程造价相对于某一固定时期的工程造价变化程度的比值或比率。包括按单位或单项工程划分的造价指数,按工程造价构成要素划分的人工、材料、机械等价格指 数。 第23条 工程变更 合同工程实施过程中由发包人提出或由承包人提出经发包人批准的合同工程任何一项工作的增、减、取消或施工工艺、顺序、时间的改变;设计图纸的修改;施工条件的改变;招 标工程量清单的错、漏从而引起合同条件的改变或工程量的增减变化。 第24条 工程量偏差 承包人照合同工程的图纸(含经发包人批准由承包人提供的图纸实施,照现行国家计量规范规定的工程量计算规则计算得到的完成合同工程项目应予计量的工程量与相应的招标工 程量清单项目列出的工程量之间出现的量差。 第25条 暂列金额 招标人在工程量清单中暂定并包括在合同价款中的一笔款项。用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同 约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。 第26条 暂估价 招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额。 第27条 计日工 在施工过程中,承包人完成发包人提出的工程合同范围以外的零星项目或工作,合同中约定的单价计价的一种方式。 第28条 总承包服务费 总承包人为配合协调发包人进行的施工图纸会审交底,相关单位及周边环境的协调管理,相关施工项目的衔接协调、隐蔽工程及疑难问题的研究处理,分部分项工程质量的相关竣 工验收,技术经济资料的归口管理等一系列由施工到竣工验收过程中招标人与分包人的工作都必须有总包单位参入协调管理的支出费用。 第29条 工程配套费 专业工程分包人利用总承包人的脚手架、施工及生活用水用电、垂直运输机械;分包人施工引起的结构表面修补;临时设施的使用;建筑垃圾的清理外运等所需的费用。 第30条 劳务分包 是指总承包人(或专业承包人将其施工任务中的劳务作业依法发包绐具相应劳务资质的劳务分包企业完成的活动。 第31条 专业工程分包 是指总承包人根据合同约定或征得发包人同意后,将专业工程依法发包给具相应资质的专业承包企业完成的活动。 第32条 安全文明施工费 在合同履行过程中,承包人照国家法律、法规、标准等规定,为保证安全施工、文明施工,保护现场内外环境和搭拆临时设施等所采用的措施而发生的费用。 第33条 索赔 在工程合同履行过程中,合同当事人一方因非己方的原因而遭受损失,按合同约定或法律法规规定应由对方承担责任,从而向对方提出补偿的要求。 第34条 现场签证 发包人现场代表(或其授权的监理人、工程造价咨询人与承包人现场代表就施工过程中涉及的责任事件所作的签认证明。 第35条 提前竣工(赶工费 承包人应发包人的要求而采取加快工程进度措施,使合同工程工期缩短,由此产生的应由发包人支付的费用。 第36条 误期赔偿费 承包人未照合同工程的计划进度施工,导致实际工期超过合同工期,承包人应向发包人赔偿损失的费用。 第37条 不可抗力 发承包双方在工程合同签订时不能预见的,对其发生的后果不能避免,并且不能克服的自然灾害和社会性突发事件。 第38条 工程设备 指构成或计划构成永久工程一部分的机电设备、金属结构设备、仪器装置及其他类似的设备和装置。 第39条 缺陷责任期 指承包人对已交��
P K
版权所有:长沙匹克信息科技有限公司 地 址:湖南省长沙市芙蓉区荷花路168号惠通大厦7楼 网 址: 服务热线:0731-88195392、85210258
湖南省2014建设工程计价办法
第一章 总 则 第二章 术语 第三章 一般规定 第四章 工程量清单编制 第五章 招标控制价 第六章 投标报价 第七章 合同价款约定 第八章 工程计量 第九章 合同价款调整 第十章 合同价款期中支付 第十一章 竣工结算与支付 第十二章 合同解除的价款结算与支付 第十三章 合同价款争议的解决 第十三四章 工程造价鉴定 第十五章 工程计价纠纷、投诉与处理 第十六章 工程计价资料与档案 第十七章 工程计价表格 附录A:物价变化合同价款调整方法 附录B:工程计价文件封面 附录C:工程计价文件扉页 附录D: 工程计价总说明 附录E:工程计价汇总表 附录F:分部分项工程和措施项目计价表 附录G:其他项目计价表 附录H:规费项目计价表 附录J:工程计量申报(核准)表 附录K:合同价款支付申请(核准)表 附录L:主要材料、工程设备一览表 附录M:建设工程费用项目组成及费用标准
