二次结构技术交底√
15二次结构技术交底

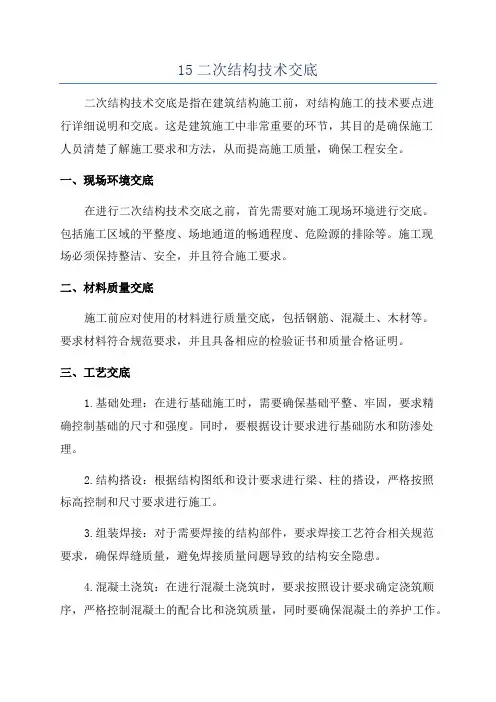

15二次结构技术交底二次结构技术交底是指在建筑结构施工前,对结构施工的技术要点进行详细说明和交底。
这是建筑施工中非常重要的环节,其目的是确保施工人员清楚了解施工要求和方法,从而提高施工质量,确保工程安全。
一、现场环境交底在进行二次结构技术交底之前,首先需要对施工现场环境进行交底。
包括施工区域的平整度、场地通道的畅通程度、危险源的排除等。
施工现场必须保持整洁、安全,并且符合施工要求。
二、材料质量交底施工前应对使用的材料进行质量交底,包括钢筋、混凝土、木材等。
要求材料符合规范要求,并且具备相应的检验证书和质量合格证明。
三、工艺交底1.基础处理:在进行基础施工时,需要确保基础平整、牢固,要求精确控制基础的尺寸和强度。
同时,要根据设计要求进行基础防水和防渗处理。
2.结构搭设:根据结构图纸和设计要求进行梁、柱的搭设,严格按照标高控制和尺寸要求进行施工。
3.组装焊接:对于需要焊接的结构部件,要求焊接工艺符合相关规范要求,确保焊缝质量,避免焊接质量问题导致的结构安全隐患。
4.混凝土浇筑:在进行混凝土浇筑时,要求按照设计要求确定浇筑顺序,严格控制混凝土的配合比和浇筑质量,同时要确保混凝土的养护工作。
5.钢筋绑扎:在进行钢筋绑扎时,要求绑扎工艺符合规范要求,保证钢筋的正确位置和连接牢固。
6.砌筑工艺:对于需要砌筑的部位,要求砌筑工艺符合规范要求,保证砌筑部位的尺寸和平整度。
7.预应力张拉:在进行预应力张拉时,要求张拉工艺控制精确,确保预应力筋的张拉力符合设计要求。
8.防水处理:对于需要防水处理的结构部位,要求防水工艺符合规范要求,确保结构的防水效果。
四、质量检查交底施工过程中,需要严格执行质检标准,确保结构施工的质量。
包括对材料的检验、结构的尺寸测量、焊接的质量检查等。
同时,要求记录施工过程中的质量问题和处理措施,确保施工质量达到设计要求。
五、安全交底在进行结构施工时,安全问题是最重要的考虑因素之一、要求施工人员严格遵守安全操作规程,确保施工过程中没有发生安全事故。
二次结构技术交底

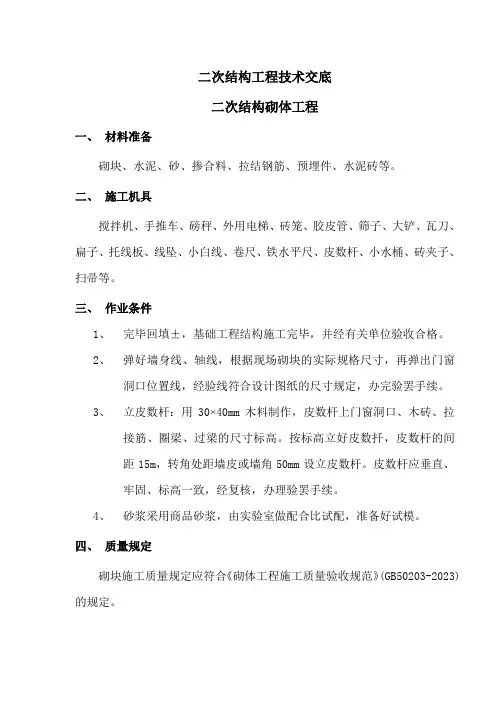

二次结构技术交底技术交底记录表B2工程名称分部分项工程XXX项目部主体工程编号:交底时间交底部位年月日二次结构交底提要:本技术交底对二次结构做出要求。
交底内容:二次结构技术交底一、主要施工方法和工艺1.1砌筑材料1、非承重外围护墙、分户墙、楼梯电梯间墙体:采用200mm厚B06级加气混凝土砌块,砌块规格300*600*200mm,砌体强度等级不得小于A5.0,采用M5.0混合砂浆砌筑。
2、建筑物分室墙:采用100mm厚B06级加气混凝土砌块,砌块规格300*600*100mm,砌体强度等级不得小于A5.0,采用M5.0混合砂浆砌筑。
3、卫生间、厨房隔墙:卫生间、厨房隔墙下部必须筑200mm高细石混凝土坎,宽度同墙宽。
上部采用100mm厚B06级加气混凝土砌块,砌块规格300*600*100,砌体强度等级不得小于A5.0,采用M5.0混合砂浆砌筑。
1.2施工流程材料准备→墙体定位、放线→构造柱、过梁、系梁、墙体拉结筋植筋→构造柱钢筋绑扎→砌块排列→砂浆进场→砌块砌筑→勒缝→混凝土配筋带施工→砌块砌筑→构造柱施工→墙体收顶处理1.2.1墙体定位砌体施工前,将楼层结构按标高找平,20 mm以内用水泥砂浆找平,超过30mm用细石砼找平,依据砌筑图放出每一皮砌块的轴线、砌体边线和门窗洞口线。
11.2.2构造柱、过梁、系梁、墙体拉结筋植筋按照放线肯定构造柱位置,留意躲开配电箱、消防箱的位置,构造柱钢筋局部为结构施工时预埋,其余接纳植筋的办法。
过梁、系梁、墙体拉结筋植筋在剪力墙或框架柱上钻直径比植入钢筋大一级的孔,孔深大于100mm,采用质量合格的植筋胶将拉结钢筋直接植入。
具体详见错误!未找到引用源。
错误!未找到引用源。
1.2.3砌块排列1.2.4砂浆进场本工程所有砌筑砂浆均为干混砂浆,采用M5混合砂浆,砂浆制备后应在3小时内用完,当施工气温超过30℃时应在2小时内用完。
严禁使用过夜砂浆。
砂浆稠度控制在70—100mm范围内。
二次结构模板技术交底范文

二次结构模板技术交底范文一、施工准备。
1. 材料准备。
兄弟们啊,咱们做二次结构模板,那材料可得准备好喽。
首先是模板,咱用的模板得是质量靠谱的,表面要平整光滑,不能坑坑洼洼的像月球表面似的。
一般就用那种木模板或者胶合板,尺寸要符合咱的要求,要是尺寸不对,到时候拼起来就跟拼图少了几块似的,可麻烦了。
还有木方,这木方就像是模板的骨架一样重要。
木方的规格要合适,不能太细,太细了撑不住模板,就像瘦巴巴的人扛重物,肯定不行。
钉子、螺丝这些小零件也不能少。
钉子得是那种结实的,可别用一钉就弯的次品,不然到时候模板散架了,咱可就白忙活了。
2. 工具准备。
工具都拿齐了啊,电锯得是好使的,要是电锯像个病猫一样有气无力,那切割模板和木方的时候就不顺畅。
还有锤子,要握在手里趁手的,敲钉子的时候才能又准又快。
另外,水平仪和靠尺这些测量工具也不能忘,这可是保证咱模板安装得横平竖直的法宝。
要是没有它们,那模板装歪了,砌出来的墙也就跟着歪,那可就成了“比萨斜墙”啦。
二、施工工艺。
1. 基层处理。
在安装模板之前,基层得处理干净。
就像咱洗脸一样,脸不干净,粉底都抹不匀。
基层上的杂物、灰尘都得清掉,要是有突出的地方,像小石子之类的,得敲掉或者磨平。
要是不处理好基层,模板安装上去就不牢固,就像在沙堆上盖房子,风一吹就倒。
2. 模板安装。
柱模板安装。
安装柱模板的时候,先把模板按照柱子的尺寸裁好。
这就像给柱子做衣服一样,尺寸得合适。
然后把木方钉在模板上,木方的间距要均匀,一般来说,别超过30厘米,就像排队一样,间距均匀了才好看又结实。
把模板立起来的时候,要保证垂直啊。
这时候水平仪就派上用场了,就像给模板找个立正的标准。
用钢管或者木杆做支撑,支撑要牢固,别松松垮垮的。
要是支撑不牢,柱子模板就容易变形,那柱子就成了歪脖子柱子了。
梁模板安装。
梁模板的安装也有讲究。
首先是底模,底模的平整度很重要,就像桌子的桌面一样,不平的话放个东西都不稳。
底模铺好后,要检查它的标高,要是标高不对,那梁的高度就不对了,就像盖房子,一层的高度搞错了,整栋楼都得乱套。
二次结构工程技术交底

二次结构工程技术交底〔一〕材料进场控制要点1、连锁砌块制作完成后需浇水养护28d方可使用,批量进场时要求厂家提供出厂合格证、厂家资质与检测报告;2、外观检查3、连锁砌块的尺寸为长*宽*高:395*190*195、395*90*195、195*190*195、195*90*195,材料尺寸允许偏差为:长度≤±3mm,高度≤±2mm,宽度≤±1.5mm.4、外观、尺寸检查合格后按照取样标准进行取样复检,合格后方可使用.5、砌筑用粘接砂浆要在复检合格后方可使用.〔二〕样板引路1、二次结构样板展示区制作标准:1〕砌筑控制要点①砌体砌筑前楼板水泥浆、浮尘等杂物必须剔凿、清扫干净,按设计图纸放出墙体控制线以与芯柱〔或构造柱〕、水平系梁等控制线;②根据砌筑、灰缝等模数进行排块,灰缝厚度4-6mm,上下皮应错缝搭砌,其搭砌长度不宜小于90mm.排块应考虑芯柱和水平系梁位置,从芯柱开始排水平块,不符合模数时,用辅块调节或切割整砖;竖向排块时需考虑门洞标高,不符合模数时,可用辅块调节或用砼浇筑"坎台";③第一皮砖应切割出清扫口,以便清理遗落在孔内的杂物;④为防止主体与二次结构接茬处开裂,要求此交接部位进行拉毛处理.2〕、芯柱、水平系梁、过梁布置与植筋控制要点①芯柱布置:A、墙厚<200mm时,配置C12钢筋;B、墙厚≥200mm时,配置2C12钢筋;C、门窗洞口两侧、转角、丁字墙、十字墙交接部位设芯柱;D、墙长超过5m时,墙中段设置芯柱,且芯柱与芯柱或框架柱之间的距离不宜>4m.E、芯柱筋应上、下生根与主体结构植筋连接,锚固长度10-12d,搭接长度为45d;②水平系梁布置:A、当填充墙高度<4.2m时,墙体宜设置一道水平系梁;当墙体高度≥4.2m时,应增设水平系梁.B、当墙上遇有门洞时,门洞上部应设置与框架柱或墙体连接的水平系梁.C、当遇有窗洞时,洞口上部与下部都要设置系梁.D、当门窗洞≤1.5m时,可用过梁块〔U型块〕内配置3φ10钢筋作为过梁;当门窗洞>1.5m时,洞口上部应现浇混凝土过梁.E、门窗洞口、预留洞口宽度≥400mm时,洞口上部设过梁.2、每栋单体楼每个户型均需制作二次结构样板,且公共部位砌筑必须纳入样板范围,经项目部与工程部验收合格后方可进行大面积施工,以保证各户型内与公共部位的使用功能满足要求,特别是水电预留与防火门洞口控制,要保证位置准确,大面积施工质量必须与样板质量一致;3、在每栋单体楼内分别设置样板层,样板层施工内容必须符合"样板引路"制度的要求,主体施工至八层时必须完成砌体样板层施工,并验收通过.〔三〕大面积施工控制要点1、撂底与墙体顶部做法1〕最底部处理,根据门洞等标高,灵活掌握①浇筑砼坎台②实心砖砌筑③砌块空洞中砼灌实④植筋要求:植入墙内10~12d2〕墙体顶部做法根据墙体顶部剩余高度二次结构顶部严禁再采用细石砼塞缝的做法〔当地有特殊要求的除外〕,统一改为斜砌〔包括连锁砌块〕,斜砌角度为45~60°,砌体工程砌筑完成14天后方可进行斜插砖砌筑.2、水电管线在砌筑前按图纸位置提前安装到位,避免后期剃凿破坏墙体.1〕由下至上的线管,砌筑时将砌块套入;2〕由上至下的线管,砌筑时将砌块侧面开槽,将管线套入砌块中.如下图:3、砌块砌筑前不需浇水.在日平均气温连续5°以下,进入冬季施工,要采取相应的防冻措施,使砌筑温度保持在5°以上.4、埋设固定各种设备的固定件时,应根据设备情况采取必要措施保证固定件锚固牢靠.1〕对于暖气片等较重设备的固定件应该用C20砼将相应砌块部位填实.2〕对于室外外挂设备,应在墙体固定点处室外一侧的砌块用C20微膨胀混凝土灌实.3〕对较大较重的外挂设备应采取附加钢筋混凝土芯柱等构造措施.5、严禁在砌好的墙体上打凿洞口或用冲击钻成孔.确需留孔时,可用无齿锯开孔.6、砌块每日砌筑高度不宜大于1.8米,低温季节应适当降低.24h 后方可继续砌筑.砌体转角和交接部位应同时砌筑,对不能同时砌筑又必须留设临时间断处,应砌成斜槎.7、芯柱、梁混凝土施工1〕第一皮砖应切割出清扫口,以便清理遗落在孔内的杂物.3〕砌筑2-3皮进行芯柱孔C20砼浇筑,浇灌前先清除落地灰等杂物.4〕芯柱顶部处理如图:8、水平系梁、过梁施工1〕100、120宽墙体水平系梁、过梁需支设模板现浇成型.2〕宽150以上墙体水平系梁可用U型块兼做模板内部浇筑砼成型;门洞宽度不大于1.5m时,过梁下部用木方进行承托,U型块兼模板砌筑,门洞宽度大于1.5m时,过梁支设模板现浇成型.〔四〕检验标准1、实测:2、观感:1〕墙面组砌方法正确,砌块表面方正完整,无损坏和开裂现象;2〕错缝搭接符合要求,灰缝饱满,无松动脱落;3〕灰缝横平竖直,厚薄均匀,无透明缝、假缝和瞎缝.3、试验通过抽检端部与转角处芯柱进行破坏试验,检查混凝土填充密实度和钢筋有无与数量.交底人:被交底人:。
二次结构(砌筑)安全技术交底

二次结构(砌筑)安全技术交底交底内容:一、施工作业特点和危险源二、对危险源的具体控制措施和应注意的安全事项1、遵守施工现场的一般性安全规定:进入施工现场戴好安全帽,扣好帽带;高处临边作业系好安全带;穿防滑鞋,禁止穿拖鞋、赤脚等进入施工现场。
2、必须接受安全技术交底后方可进行砌筑及相关二次结构作业;3、手持式用电工具使用时严禁单手操作,严禁蛮力;1、严禁使用拖线板、花线,必须使用合格的开关箱,严格遵守“一箱一机一闸一漏”;2、使用的电钻等手持式用电工具必须符合临时用电安全技术要求;3、接线必须联系专业电工进行接电,严禁私自接电和私拉乱接;1、施工现场的与砌筑无关的安全防护设施严禁随意拆除,若因施工需要确实需要拆除的,应先联系项目部,项目部同意并采取其他防护措施后方可拆除,并且施工完成后应及时恢复原有的安全防护设施;2、施工中砌筑位置的安全防护应砌筑到哪里拆到哪里,严禁一次性全部拆除或提前拆除砌墙部位的防护再进行砌筑;3、作业过程中,涉及到登高作业需要使用马登、人字梯等等,必须牢固可靠。
严禁直接踩在砌块等不稳定物体上作业。
4、脚手架连墙件严禁拆除,二次结构支模必须预留处理。
1、砖墙砌筑施工中,作业人员要严格按照砌筑工艺及技术交底进行作业,严防已砌好的砖墙倒塌伤人。
2、砌筑施工中所使用的砂浆、砖、砌块等必须经过验收合格,强度标号达到设计要求,禁止使用不合格材料或强度达不到要求的砂浆进行砌筑,以免造成事故。
3、作业人员从砖垛上取砖时,应先取高处后取低处,防止砖垛倒塌砸人。
提倡在下面提前切割砌块,砍砖时应面向内打,以免碎砖落下伤人。
4、不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上料时失手掉下造成安全事故;砌筑的砖墙超过胸部以上时,要搭设好操作平台,不准用不稳定的工具或物体在脚手板面或木凳等上垫高作业。
砌筑内墙墙体时,必须使用定型移动脚架,架子上堆砖高度不得超过3皮。
5、作业人员严禁在墙顶上站立划线、刮缝、清扫墙柱面和检查大角垂直等工作,以防发生坠落事故。
二次结构技术交底

二次结构工程技术交底二次结构砌体工程一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、预埋件、水泥砖等。
二、施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。
三、作业条件1、完毕回填±,基础工程结构施工完毕,并经有关单位验收合格。
2、弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸规定,办完验罢手续。
3、立皮数杆:用30×40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。
按标高立好皮数扦,皮数杆的间距15m,转角处距墙皮或墙角50mm设立皮数杆。
皮数杆应垂直、牢固、标高一致,经复核,办理验罢手续。
4、砂浆采用商品砂浆,由实验室做配合比试配,准备好试模。
四、质量规定砌块施工质量规定应符合《砌体工程施工质量验收规范》(GB50203-2023)的规定。
五、工艺流程墙体放线→备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝六、操作工艺墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
1、砂浆采用符合设计规定的商品砂浆;2、砂浆组批原则及取样规定:(1)以同一砂浆强度等级,同一配合比,同种原材料每一楼层或250m3砌体(基础砌体可按一个楼层计)为一个取样单位,每取样单位标准养护试块的留置不得少于一组(每组6块)。
(2)干拌砂浆:同强度等级每400t为一验收批,局限性400t也按一批计。
每批从20个以上的不同部位取等量样品。
总质量不少于15kg,提成两份,一份送试,一份备用。
(3)建筑地面用水泥砂浆,以每一层或1000m2为一检查批,局限性1000m2也按一批计。
每批砂浆至少取样一组。
当改变配合比时也应相应地留置试块。
3、砌块排列:按砌块排列图在砌体线范围内分块定尺、画线、排列砌块的方法和规定如下:4、砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的l/2,不得小于砌块高度的1/3,也不应小于90mm,假如搭错缝长度满足不了规定的搭接规定,应根据砌体构造设计规定采用压砌钢筋网片的措施。
二次结构技术交底交底

二次结构技术交底交底在建筑行业中,二次结构技术交底是指对建筑物的二次结构(如梁、柱、板等)的具体施工方法、工序及注意事项进行详细交底,以确保施工质量和工期的要求得以满足。
下面将对二次结构技术交底的流程、内容和要点进行详细阐述。
一、二次结构技术交底的流程1.准备工作:在开始进行二次结构技术交底之前,需要进行相应的准备工作。
首先,需要明确项目的设计图纸和相关的技术文件,以便与实际施工进行对比和核对。
其次,需要组织相关的技术班子和施工人员,确保他们能够理解和掌握相关的技术要求。
2.组织会议:在准备工作完成后,可以召开技术交底会议。
会议应邀请项目的设计师、监理工程师和各相关单位的负责人参加。
会议应明确交底的目的、内容和要求。
3.交底内容:在会议上,交底人员应对二次结构的具体施工方法、工序及注意事项进行详细阐述。
内容应包括模板、钢筋、混凝土浇筑、支撑和脱模等方面。
交底人员应使用清晰的语言和图表,以确保参与者能够理解和掌握交底内容。
4.交底验收:交底结束后,应进行交底验收。
验收人员应检查参与者是否理解和掌握了交底内容,并及时指出不足之处。
同时,验收人员还应提交相关的交底记录和材料,以备后续参考和使用。
二、二次结构技术交底的内容1.模板工程:模板工程是二次结构施工中的重要环节。
在交底时,应对模板的种类、质量要求、安装方法和拆模顺序等进行详细说明。
同时,还应注意模板与结构之间的配合和支撑措施。
2.钢筋工程:钢筋工程是二次结构施工中另一个重要环节。
在交底时,应对钢筋的布置、加工、绑扎和焊接等进行详细说明。
同时,还应注意钢筋与模板、结构之间的配合,以及钢筋的质量要求和保护措施。
3.混凝土浇筑:混凝土浇筑是二次结构施工中最关键的工序之一、在交底时,应对浇筑方式、施工时间、料水比、振捣措施和温度控制等进行详细说明。
同时,还应注意混凝土的配合比例和质量要求,以及浇筑过程中的养护措施。
4.支撑和脱模:在交底时,应对支撑和脱模的方法和注意事项进行详细说明。
二次结构技术交底

二次结构技术交底二次结构技术交底是指在建筑工程中,承包商向施工人员详细介绍和说明二次结构的施工细节、施工方法和施工注意事项,以确保施工人员在具体操作中能够按照设计要求进行施工。
下面将重点讨论二次结构技术交底的内容和步骤。
一、技术交底的内容1.结构施工图纸的解读:对结构图纸的拆解和解读,包括各构件、连接方式、尺寸等的具体要求和设计意图的阐述。
2.施工工艺与方法:根据结构设计要求,详细解说施工工艺和方法,包括搭设脚手架、安装钢筋和钢模板、浇筑混凝土等。
3.施工节点处理:对于结构施工中的关键节点,例如梁柱连接、梁板连接、梁梁连接等,要对处理方法和注意事项进行详细交底。
4.施工用料与材料要求:介绍施工过程中使用的材料、工具和设备,以及对材料质量、规格和检验标准的要求。
5.工序要求:对施工过程中各个工序的顺序、操作要求、安全注意事项等进行详细说明。
6.安全与质量要求:强调施工中的安全措施和质量要求,包括施工人员的个人防护装备、安全作业规范、施工现场管理等。
二、技术交底的步骤1.交底前的准备工作:施工现场设置专门的交底场地,准备好相关资料、图纸、样板和模型等进行教学展示。
2.技术交底的讲解:由专业人员向施工人员进行详细讲解,结合图纸、样板和模型进行实际示范与展示,以便施工人员更好地理解和学习。
3.交底内容的记录:交底过程中,要详细记录每个环节的要点,包括图纸相关指示、重点提示,以及出现的问题与处理方法等。
4.交底的问答环节:设置问答环节,对施工人员进行相关知识的测试,解答施工人员在实际施工过程中遇到的问题。
5.认真检查并签字确认:交底结束后,施工人员要认真核对自己的笔记和记录,并在相关文件上签字确认,以便后期追责和管理。
6.结束后的总结和复盘:交底结束后进行总结和复盘,检查交底效果和施工人员的理解程度,及时改进交底方法和内容。
三、技术交底的要求1.交底必须由经验丰富的专业人员进行,技术过硬、有责任心。
2.交底内容必须准确、详细,全面介绍相关知识和操作要点,确保施工人员理解和掌握。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
分项工程技术交底二次结构工程技术交底编号项目共8页名称及编码楼栋号一,二期分项工程名称砌筑工程工程量分包公司负责人一、施工准备1、技术准备(1)填充砌体施工前,应认真熟悉图纸,复核门窗洞口位置尺寸,算出门窗,及过梁标高尺寸。
(2)墙体砌筑需预留各专业管线预留洞准确,确定管线预留洞口具体位置。
(3)施工前编制砌体结构工程施工方案,并先做样板间,经业主(监理)或设计审核认可后再大面积施工。
2、材料和主要机具1)主要材料1:600*300*:200,600*300*100B06A3.5蒸压加气混凝土砌块,灰砂砖。
2:M5预伴砂浆3:混凝土预制块2)主要工具1:搅拌机,手推车,翻斗车,吊斗,电锤,电锯,铁锹,线坠,水平尺,瓦刀,钢尺,皮数杆,强力植筋胶等。
3、作业条件1)基础,主体结构等施工完毕,并经有关部门验收合格。
2)砂浆砌体,混凝土配合比及进场原材料符合设计要求。
3)弹出楼层轴线,室内1米线,墙体线,经验收合格,后控制门窗洞口,预排出砖砌体的皮数设置,并标出拉结筋,圈梁,过梁的尺寸、标高。
4)砌块应按设计及标准要求绘制排块图,节点组砌图,具体排版附后。
5)施工方案要求砌筑的砌体样板间已验收合格。
6)检查砌筑施工人员的技能资格,并对施工人员进行技术,安全交底。
亮点及可借鉴照片:二、施工工艺1、工艺流程施工放线→打眼植筋→基层处理→构造柱设置钢筋绑扎→预制混凝土构件→防水坎台现浇→排砖摞底→砌体砌筑→支模→浇筑构造柱系梁→砌体压顶塞缝施工放线:即弹设轴线、墙边线、门洞口分尺线、规方线等控制线。
墙厚线控制:允许偏差±5mm,2、植筋2.1.植筋工艺:钻孔→洗孔→注胶→植筋→固化养护→抗拔试验(抽检)1)弹线定位,根据图纸的配筋位置及数量,标注出植筋位置,然后验线合格后用冲击钻洞,钻头直径及钻孔深度如下表,钻头始终与柱面保持垂直。
钢筋 6 10 12 14钻孔直径(mm)10 14 16 18最小钻孔深度(mm)60 100 120 140 2).洗孔:用毛刷套上加长棒伸至孔底来回反复抽动,把灰尘,碎渣带出,在吹出孔内浮尘。
然后用脱脂棉沾酒精擦洗孔内壁,禁止用水冲洗,水不易挥发。
钻孔清洗完毕后请质检员验收,合格后方可注胶。
3).注胶:取一组强力植筋胶,装进手动注射器上,慢慢把胶注射进孔内,扳机板动一次,注射器后退一步,排出孔内空气,孔内注胶达80%即可,立即植筋,植筋前要把钢筋植入部分用钢丝刷反复刷,清除锈污,然后把经处理过的钢筋立即插入孔内,慢慢单向转入,直至钢筋深入孔底。
4):固话养护:在强力植筋胶完全固化前不能振动钢筋,强力植筋胶在常温下就可完成固化,50h后便可进入下道工序。
5):检测试验:要对钢筋和植筋胶进行拉拔试验,已确定钢筋及植筋胶是否符合设计要求,检测合格后方可进行下道工序。
2.2:植筋胶材料要求:必须使用结构胶植筋,严禁使用环氧树脂胶。
3:基层处理1:根据皮数杆下面第一皮的标高,要拉通线检查,如砌筑第一匹砖与结构落差以及地面不平整大于20㎜时,应用1:3干硬性砂浆提前找平。
2:清出除表面的钢管,钢筋头,夹渣,和浮浆,并对胀模的进行处理。
4:构造柱设置钢筋绑扎1)构造柱钢筋主筋采用植筋方式与主体结构连接,箍筋绑扎在现场植筋固化后进行,构造柱主筋在每一层顶部留一个搭接位置,上下搭接长度为60cm,搭接区箍筋加密100mm,非搭接区箍筋间距为¢6@200。
2)当砌筑丁字或十字墙时应设置至构造柱,砌筑墙长大于5m(或墙长超过层高的2陪)时,在墙长中段(遇有洞口在洞口边)设置构造柱,构造柱设置4¢10。
3)墙体转角处无框架柱时,不同厚度墙体交接处,应设置构造柱。
4)当门洞宽≥1500mm或安装厚重金属门时,门洞口两边以及独立墙肢端部应设置构造钢筋混凝土构造柱。
5)构造柱墙体加固禁止在砌体墙上开孔加固。
存在问题:主筋未压到梁底且搭接区未加密断砖上墙5、混凝土预制件1)门窗边预制混凝土块,预制过梁,消防箱洞口过梁,顶砌三角形预制块等,门边预制混凝土块分标准型号与非标准型号,标准型号200*200*300,非标准型号主要为较小的门垛部位,依据实际尺寸预制,门边每边安放不少于3块,窗边每边不少于2块。
第一皮自上下150mm,中间间距按照不大于600mm设置,门窗边预制混凝土块模板配置量一层所需数量,一次浇筑一层数量的预制块,第二天拆模。
2)洞口超过300的预留洞口,均预制过梁,同墙宽,锚入墙体不少于250mm,因平面限制入墙小于150mm时,采用锚固或现浇,过梁配筋如下表3)按施工楼层,一次现浇一个楼层的预制过梁,预制过梁在砌体工程施工前提前7天预制,养护时间因大于7天。
6、防水坎台现浇(1)厕浴间,厨房,阳台等有水的四周底部做300mm高的导墙,强度等级同梁板,当水井与电井相邻时,两者相连的隔墙做300mm高的素混凝土翻边,外墙底部根据模数浇筑250mm的砼反坎,坎台宽度同墙宽,导墙浇筑前结合层应剔凿到位,严禁使用木块,砖块,作为支撑,或者使用铁定穿墙,普通螺杆对拉。
(2)泛水高度内严禁使用带pvc套管的穿墙螺杆。
7排砖落底根据弹好的门窗口位置线尺寸,其长度是否符合排砖模数,排砖顺序应从洞口向两侧铺砖,且排版合理。
底层根据模数用不少于250灰砂砖砌筑或混凝土现浇坎台。
亮点及可借鉴照片:排版合理流程样板砌筑8:砌体砌筑1:砌筑施工必须挂天地线、水平线。
必须在墙的两端设置皮数杆,严格按皮数杆砌筑。
2:砌块的水平、竖向灰缝的厚度应控制在15㎜左右,且应饱滿、平直、通顺,粘接剂应填实,挤压碰头灰,防止透亮或瞎缝(砌筑时及时用Ø10做成的勾缝器进行勾缝)。
砌筑时错缝搭接,错缝宽度不宜小于砌块长度的1/3,且不应小于150㎜。
3:砌筑过程中各专业安装单位因随砌体施工做好预留和预埋工作,砌体砌筑每步高度为1200~1500,第二部墙体砌筑时,采用门式脚手架,脚手架最大堆放数量为2层,墙体上面不得预留脚手眼,墙体较小时,最大砌筑高度不应大于1200,。
竖向风井,废气井道墙体砌筑,应整体砌筑,内壁随砌随粉,保证其密闭性能,底层留设清扫口,待整体砌筑完成后封闭,墙体砌筑时,构造柱应砌成马牙槎,马牙槎凹凸尺寸不宜小于60mm,高度不应超过300,马牙槎应先退后进,对称砌筑, 4:预留拉结筋规格、尺寸、数量、位置应准确、拉结筋每隔600mm设2根直径6mm,拉筋伸入墙内长度为700mm,施工中不得随意弯折。
5:砌块内外墙体应同时咬牙砌筑,临时间断时可留成斜槎,不得留马牙槎,砌筑砂浆灰缝必须饱满,横平竖直。
6:屋面女儿墙砌筑砂浆等级不低于M7.5,墙体顶端应设置厚度不小于120mm的现浇混凝土压顶,混凝土压顶纵筋因与结构柱纵筋可靠连接。
亮点及可借鉴照片:拉线横平竖直9二次结构模板1)构造柱模板:商业层高6米每层构造柱分两次浇筑,下部构造柱与圈梁一起浇筑,住宅楼层2.9米每层一次性浇筑,上部预留簸箕口,浇筑完成后剔凿,为保证气密性和稳定性,对拉螺杆间距确定为300mm。
2)砌筑墙高大于4m(100mm厚墙高大于3m)时应在墙半高处设置水平系梁,截面为墙厚x200内配置4¢12水平筋,箍筋¢6@200,浇筑C20细石混凝土,作为水平系梁;有门洞时,水平系梁与过梁结合,置于门洞上部,砌体墙无门剁门洞过梁,过梁钢筋与主体墙锚固深度不得小于15d,门洞过梁,梁在墙内支撑长度≥240mm。
3)电梯井圈梁按照电梯施工单位图纸施工,位置高度见电梯施工图纸,内配置4¢12水平筋,箍筋配置¢6@200,宽度随墙宽,圈梁高度不小于350mm。
门头过梁高度为400,两边锚入墙体,井道圈梁转角处设置构造柱。
4)构造柱模板支模前,在构造柱马牙槎部位粘贴海绵胶带防止漏浆。
构造柱,圈梁,及卡具10.二次结构砼浇筑1.二次结构混凝土在现场拌制,现场设置搅拌机一台,混凝土配合比委托具有检测资质单位出具,设置钢筋混凝土构造柱的砌体,应按先砌墙后浇筑构造柱的顺序施工。
2.浇筑前,模板要浇水湿润,并清理模板内残留的杂物,构造柱混凝土可分段浇筑,每段高度不宜大于2米,浇筑时,应采用小型插入式振动棒,边浇筑边振捣的方法,浇筑后24小时拆模,养护不少于7天。
3.外墙窗台应设置窗台压顶,其截面为墙厚x100,纵筋为3根直径为8,拉结为6@200窗台压顶每边伸入墙体不小于250mm(加砌块不小于300mm),当窗边与砼墙柱边的距离小于窗台板支撑长度时,应将窗台板伸入砼墙柱内,当外墙设置通长窗时,截面为墙厚x120,纵筋为3根直径为8,拉结为6@200,纵筋应锚入砼墙柱内。
窗台压顶应预留企口,预防渗漏。
4.浇筑后24小时拆模,养护不少于7天,表面粘贴的海绵胶带进行清理。
11.砌体压顶塞缝1.根据《砌体结构工程施工质量验收规范》规定,加气块混凝土砌块顶部的斜砌顶砌在加气混凝土砌块墙体砌筑完成后14天后进行,斜砌顶砌预留高度为16~20cm,角度为45~60度,每道墙体中间部位采用现场预制三角形混凝土块补砌,斜顶砖起始和收尾必须使用三角砼,斜砌要求灰缝饱满,补斜挤紧。
2.填充墙砌至接近梁板底时,应留一定空隙,待填充墙砌筑完并应至少间隔14d后,再用实心砖将其斜砌挤紧。
顶砌紧密顶砌成60度12.主楼砌体图纸外立面线条较多,砌筑复杂,且前期部分结构线条未浇筑成型,增加砌筑难度,现要求外立面突出小线条改EPS,保证外立面垂直一条线,飘窗板超过10cm线条砌筑成型,具体排版图附后,按排版图施工。
砌筑成型改EPS三:质量标准(1)砌筑填充墙时,蒸压加气块的产品龄期不应小于28d,蒸压加气混凝土砌块的含水率小于30%。
(2)蒸压加气混凝土砌块,轻骨料混凝土小型砌块等运输,装载过程中,严禁抛掷,和倾倒,进场后应按品种,规格堆放整齐,堆置高度不宜超过2米,蒸压加气混凝土砌块在运输及堆放中应防止淋雨。
(3)蒸压加气混凝土砌块,灰砂砖不应与其他砌体混砌,不同强度等级的同类块体也不得混砌。
(4)填充墙砌体应与主体结构可靠连接,其连接构造应符合设计要求,未经设计同意,不得随意改变连接构造方式。
每一填充墙与柱的拉结筋的位置超过一皮块体的高度数量不得多于一处。
填充墙砌体尺寸,位置的允许偏差及检验方法应符合下表的规定项次项目允许偏差mm 检验方法1 轴线位移10 用尺检查2 垂直度小于3m 5 用2米靠尺检查大于3m 103 表面平整度8 用2米靠尺检查4 门窗洞口高度(后塞口)±10 用尺检查5 外墙上下窗位移20 吊线检查填充墙砌体砂浆饱满度及检验方法应符合下表的规定砌体类别灰缝饱满的及要求检验方法蒸压加气砼砌块水平≥80% 采用百格网检查块体底面或侧面砂浆的粘接痕迹面积垂直≥80%(5)楼层砌筑砂浆应设置垫板,现场不允许加水,不得使用已初凝的砂浆。
