山西省煤炭工业厅文件晋煤办基发【2010】300号关于贯彻落实国家发展和改革委员会等四委局(特急发改能源[2010]709号)文件,进一步加强全省煤炭建设项目安全管理的通知各市煤炭工业局、省属七大煤炭集团公司、中煤能源集团公司、省监狱管理局:为了认真贯彻落实国家发展和改革委员会、国家能源局、国家安全生产监督管理总局、国家煤矿安全监察局(特急发改能源[2010]709号)文件,进一步加强全省煤矿建设项目安全管理,结合我省煤矿建设实际,提出如下要求:一、必须建立健全煤矿建设管理机构和建设安全监管体系。

根据《山西省人民政府办公厅关于进一步明确煤矿安全监管职责的通知》(晋政办发[2010]8号)规定,为了适应新变化、新需要,确保建设工作监管到位、安全推进,各国有重点煤炭集团公司必须设立或指定建设矿井管理机构,统一协调、管理所属建设矿井有关工作;必须建立健全建设矿井安全管理体系,明确集团、子公司和建设矿井安全责任,充实建设安全管理人员,建立完善安全管理工作制度和安全检查计划等并严格落实,集团公司安全检查每月不得少于一次,切实履行安全主体责任,确保建设矿井安全。

各级煤炭部门必须进一步明确或组建建设矿井安全监管部门,建立健全建设安全监管体系,明确安全监管责任,加强煤矿建设安全监管工作。

严防建设安全监管责任不清、监管缺位或由无安全技术人员的部门负责监管等现象发生。

二、必须严格贯彻执行《山西省人民政府关于加强煤矿建设项目安全管理的通知》(晋政办发[2009]172号)规定。

认真落实建设、施工、监理三方安全管理责任;建设矿井必须严格贯彻国家法律、法规、《煤矿安全规程》、《煤矿建设安全规定》及煤矿建设程序;加强安全建设基础工作,建立健全安全管理机构和安全责任制、专职安全员现场监督检查制度、安全隐患排查治理等制度,严格落实,切实做好安全管理;加强矿井施工管理,规范施工秩序,合理组织施工,严格控制工作面数量和下井人数,强化现场文明管理,从源头上加强施工安全管理。

矿井复工申请报告

矿井复工申请报告

尊敬的煤炭管理局领导:您好!随着我国经济的稳步发展和国家能源战略的深入推进,我公司矿井在长期停产整顿后,已按照国家相关法律法规和行业标准,完成了安全生产条件的整改和恢复工作。

为确保矿井安全、稳定、高效地恢复生产,现根据《四川省煤矿企业兼并重组领导小组办公室关于进一步严格规范停产煤矿复产验收工作的通知》(川煤重组20xxxx号)、《四川省政府安委会关于切实加强煤矿复产复工隐患整改安全工作的通知》(川安委20xxxx号)以及《xx县人民政府安全生产委员会关于切实加强停工停产煤矿隐患整改安全工作及复工复产验收工作的通知》(古安委20xxxx号)等文件精神,特向贵局提交矿井复工申请报告,恳请予以审批。

一、矿井基本情况我公司矿井位于我国某省某市某县,矿井设计生产能力为xxx万吨/年,地质储量丰富,开采条件良好。

矿井自投产以来,为我国煤炭工业发展做出了积极贡献。

但由于历史原因,矿井曾于20xx年进行停产整顿。

经过停产整顿,矿井在安全生产、环境保护、资源节约等方面取得了显著成效。

二、停产整顿期间整改情况1. 安全生产方面:我公司严格按照国家相关法律法规和行业标准,对矿井进行全面安全检查,查出隐患xxx条,并已全部整改完成。

现矿井安全生产条件已符合国家要求。

2. 环境保护方面:我公司对矿井周边环境进行了全面整治,关停了矿井周边的污染企业,并投入资金进行绿化、美化,使矿井周边环境得到了明显改善。

3. 资源节约方面:我公司对矿井资源进行了合理开发利用,实现了资源的最大化利用。

同时,加强了节能减排工作,矿井综合能耗较停产前降低了xx%。

4. 人员培训方面:我公司对全体员工进行了安全教育培训,提高了员工的安全意识和操作技能。

现矿井员工队伍稳定,素质较高。

三、复工复产准备情况1. 设备设施:矿井停产整顿期间,我公司对矿井设备进行了全面检修和维护,确保设备设施完好,能够满足安全生产需求。

2. 人员配备:我公司已按照国家要求,配齐了矿井各类管理人员和特种作业人员,并进行了岗前培训,确保人员具备上岗条件。

煤矿停产停工和复产复工管理办法

煤矿停产停工和复产复工管理办法

XX市煤矿停产停工和复产复工管理办法第一条为深入贯彻落实《国务院关于预防煤矿安全事故的特别规定》(国务院令第446号)、《国务院办公厅关于进一步加强煤矿安全生产工作的意见》(国办发〔2013〕99号)精神和国务院安委会、安全监管总局有关规定,结合全市煤矿实际,制定本办法。

第二条本办法所称停产指生产煤矿全矿井停止生产,停工指建设煤矿全矿井停止建设施工。

复产指停止生产煤矿恢复全矿井或部分生产,复工指停止建设的煤矿恢复全矿井或部分建设施工。

第三条本办法所称停产停工煤矿是指存在以下情形之一的煤矿:(一)因发生安全事故、存在重大事故隐患、未取得或被撤销安全生产标准化等级等被有关部门责令停产停工的煤矿;(二)因节假日(不含春节)、重要敏感时段、检修维护、隐患治理等原因自行长期停产停工30日以上(不含30日,下同)的煤矿;(三)春节期间停产停工的煤矿;(四)因其他情形自行停产停工在30日及以内的煤矿。

第四条依法及时下达执法文书,暂扣相关证照。

(一)发生安全事故的区县属煤矿,由当地区县(自治县,含万盛经开区,以下简称区县)煤矿安全监管部门下达停产停工整治文书;(二)发生安全事故的市属国有煤矿,由市级煤矿安全监管部门下达停产停工整治文书;(三)其他被责令停产停工的煤矿,由开展检查执法的部门依法下达停产停工整治文书。

被责令停产停工的煤矿,由区县国土资源管理部门暂扣采矿许可证,驻地煤矿安全监察分局(办事处)暂扣煤矿安全生产许可证。

第五条停产停工整治煤矿应认真制定停产停工整改方案和安全措施。

煤矿在停产停工前要做好采掘工作面及其他作业场所安全检查工作,消除事故隐患,并按规定处理剩余火工品,未工作的电气设备应处于断电状态。

停产停工整治煤矿应当制定安全事故隐患整改方案,明确治理目标和任务、治理方法和措施、经费和物资保障、责任部门和人员、治理时限和要求、安全措施和应急预案。

长期停产停工煤矿应当制定确保煤矿安全的措施。

停产停工整治煤矿应将停产停工信息和整改方案、安全措施在停产停工后5个工作日内报送当地区县煤矿安全监管部门和下达停产停工整治要求的执法部门。

矿井重大风险研判报告(监测监控)

矿井重大风险研判报告(监测监控)

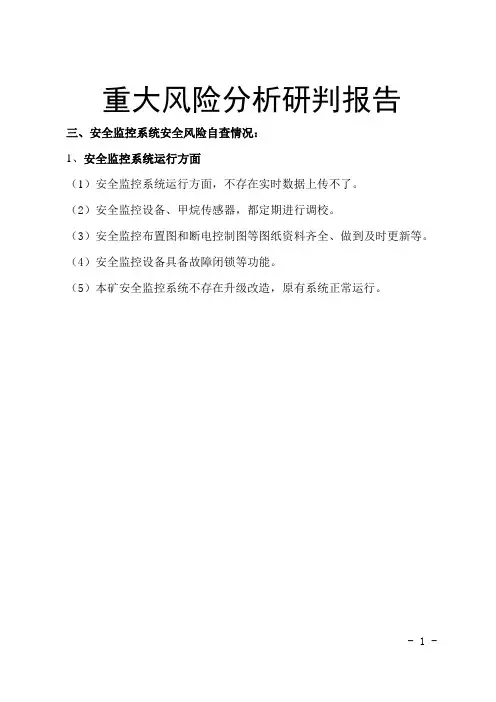

重大风险分析研判报告三、安全监控系统安全风险自查情况:1、安全监控系统运行方面(1)安全监控系统运行方面,不存在实时数据上传不了。

(2)安全监控设备、甲烷传感器,都定期进行调校。

(3)安全监控布置图和断电控制图等图纸资料齐全、做到及时更新等。

(4)安全监控设备具备故障闭锁等功能。

(5)本矿安全监控系统不存在升级改造,原有系统正常运行。

- 1 -附件1福建省煤矿系统性安全风险隐患突出问题对照检查表煤矿(公章) 检查日期:2018年月日检查人员(签字):- 2 -- 3 -- 4 -- 5 -- 6 -- 7 -- 8 -备注:1.各类煤矿根据实际情况对照检查填写,检查无此类问题的,在存在问题栏目中填写“无问题”,非本类煤矿检查内容的,在存在问题栏目后填写“缺项”;2.监管监察部门检查可参照使用检查表,“整改措施”改为“整改意见”,“责任人”改为“备注”。

- 9 -附件2重大风险分析研判报告(模板)煤矿企业(公章):矿井名称:煤矿类型:(一)正常生产煤矿( )(二)正常建设(新建、改扩建、技术改造、兼并重组)煤矿( )(三)责令停产停建整改煤矿( )(四)长期停产停建煤矿( )(五)列入淘汰退出规划(计划)煤矿( )编制时间: 年月日报告提纲一、煤矿企业概况煤矿基本概况(煤矿证照、生产系统和安全生产管理等基本情况)二、系统性安全风险自查情况(一)自查组织情况(二)自查发现的问题1.采掘接替失调组织生产方面2.主要生产安全系统不完善、不可靠方面3.安全监控系统运行不正常方面4.重大灾害治理不到位方面…5.安全生产主体责任不落实方面6.蓄意违法违规生产建设方面7.建设项目不按规定组织施工方面8.列入当年化解过剩产能退出计划煤矿方面9.贯彻落实《福建省强化责任落实遏制煤矿重特大事故工作意见》方面(三)综合分析面临的主要安全风险1. …三、整改措施、责任和时限对排查出的隐患和问题,要列单逐一明确整改责任、措施、资金、时限、预案(采用表格化)附件:##煤矿系统性安全风险隐患突出问题对照检查表。

关于进一步加强全省煤矿建设安全“十不准两严格”的通知

关于进一步加强全省煤矿建设安全“十不准两严格”的通知

山西省人民政府办公厅关于进一步加强全省煤矿建设安全“十不准两严格”的通知(晋政办发〔2010〕47号)各市、县人民政府,省人民政府各委、厅,各直属机构:按照《国务院办公厅关于继续深入开展“安全生产年”活动的通知》(国办发…2010‟15号)精神,根据国家发展改革委、国家能源局、国家安监总局、煤矿安全监察局四委局《关于进一步加强煤矿建设项目安全管理的通知》(发改能源…2010‟709号)要求,为深刻汲取王家岭矿“3〃28”透水事故教训,现就进一步加强全省煤矿建设安全工作通知如下:一、尚未建立健全煤矿建设管理机构和安全监管体系的不准建设煤矿项目建设单位必须落实法定代表人建设安全第一责任人的责任,建立健全煤矿安全、技术、工程管理机构,按专业配足安全技术人员,全面负起安全管理责任,对煤矿建设项目实施统一的协调管理,对防范瓦斯、水害等重大灾害负总责,建立健全项目建设安全管理制度,按照国家有关法律法规、规程和标准要求,组织项目施工准备和施工管理。

项目施工单位对煤矿建设施工负建设安全主体责任。

施工单位要对建设项目施工进行全过程的安全质量管理,各项目部必须配备矿井相关类型的矿建、机电、通风、地测等工程技术人员和特种作业人员,健全和落实各项规章制度,严格施工现场安全管理,按批准的施工组织设计组织施工。

项目监理单位、设计单位分别承担其安全施工的监理、设计责任。

各煤炭集团承担各子公司及所属煤矿建设安全领导责任,要建立相应的煤矿建设管理机构,统一管理所属矿井、尤其是兼并重组整合改造矿井的建设工作,建立完善安全管理工作等制度,并严格落实,确保矿井建设安全。

煤矿建设单位、施工单位和上级集团公司尚未建立健全煤矿建设管理机构的,不准建设;安全监管机构不健全、人员配备不足、制度不完善,没有形成完整安全监管体系的,不准建设。

二、建设、施工企业一律不准违规违法建设建设单位要严格执行煤矿项目开工标准,凡未经项目核准、未经初步设计和安全设施设计审批以及越权审批、未批先建、批小建大、无开工报告等违规项目一律不准建设,不得以任何名义进行井筒开拓和剥离土(岩)开挖等主体工程施工。

煤矿各种记录、统计表(新)

煤矿各种记录、统计表(新)

目录目录 (1)第一部份安全管理...................................................................................................................................... 错误!未定义书签。

一、煤矿生产调度统计表 (6)二、安全生产调度台账 (7)三、生产调度日报表 (8)四、安全生产事故登计表 (9)五、安全事故统计表 (10)六、原煤产量及进尺日报表 (11)七、值班调度记录表 (12)八、调度综合记录 (13)九、调度交接班记录 (14)十、瓦斯检查员交接班记录 (15)十一、安全员交接班记录 (16)十二、领导带班下井交接班记录表 (17)第二部份一通三防...................................................................................................................................... 错误!未定义书签。

第一节通风.................................................................................................................................................. 错误!未定义书签。

一、主扇风机外部漏风检测记录 (18)二、煤矿通风设施检查记录 (19)三、煤矿(井工)“一通三防”现场检查表 (20)四、测风报表.................................................................................................................................................. 错误!未定义书签。

非煤矿山企业停工停产报告表

附件2:
填报人:联系电话:
- 4 - / 5
附件4:
非煤矿山停产停工期间安全防范重点
一、地下矿山。

必须严格矿区及井口管理,严禁任何人员违反规定擅自组织人员下井作业或检查考察。

对井下排水等维护作业的,入井前必须先行机械通风,必须携带便携式有毒有害气体检测仪并检测井下风质、风量符合要求后方能下井或进入井下相关部位,所有下井人员必须携带符合规定的自救器。

同时,要确保矿井通风、排水等设备备用电源能够正常运行。

二、露天矿山。

要加强对露天境界范围内的值班值守,确保停工停产期间非生产作业人员进入露天境界内。

在边坡失稳区域设立严禁进入的警示标志,并在进入采场区域路段设置路障。

三、尾矿库。

停产停用尾矿库要保证排洪系统畅通、完好,开启滩顶高程以下的所有排水盖板,加强巡坝、护坝工作,并做好应急物质的储备。

对无主尾矿库,要指定责任单位和责任人,进行隐患治理和防汛值守。

同时,在汛期必须要制定临时度汛方案,并按要求报相应安监局备案后监督实施。

四、选矿厂。

要加强值班值守,确保停工停产期间电气设备与药剂安全,绝不允许出现电气设备私拉乱接,设备管理失管失控现象,严防出现触电及药剂中毒事故。

煤矿复工复产验收表(王平桥制)

三、煤矿安全生产许可证合法有效,安全生产条件符合《煤矿企业安全生产许可证实施办法》规定,建设煤矿手续齐全,施工和监理单位资质符合相关规定。
四、符合煤炭产业政策,生产能力在30万吨/年及以上,采掘工作面单班作业人数满足限员规定,掘进工作面风门以里单班作业人数限员9人内。
五、生产矿井达到三级安全生产标准化等级要求。
十四、矿井通风系统科学合理,通风设施安全可靠,风量满足安全生产要求,杜绝无风、微风、循环风等现象。
矿井通风系统科学合理,现井下有2个采煤工作面(11704采面、11506采面),6个掘进工作面(11206运输巷、11206回风巷、11505回风巷、11505运输巷、1345东翼回风上山、1345西翼回风石门)通风设施安全可靠,风量满足安全生产要求,无无风、微风、循环风等现象。
贵州邦达能源开发有限公司节后煤矿复工复产验收表
煤矿名称: 验收时间:
验收标准
现状描述
验收结论
验收人
一、按照地方党委政府有关要求,扎实做好疫情防控工作,统筹兼顾,严格标准,煤矿应制定疫情防控措施方案和应急预案,做到疫情防控没把握不复产,为坚决打赢疫情狙击战创造良好的安全生产环境。
二、煤矿主要负责人组织制定复工复产方案和安全技术措施, 组织全覆盖排查隐患,制定并落实隐患整改安全技术措施,完成隐患治理,严格履行复工复产验收程序(经煤矿主要负责人组织验收合格)。
十一、灾害治理机构、人员、设备等符合相关规定要求。突出矿井应当设置防突机构及满足防突工作需要的专业防突队伍。根据本单位的水害情况,配备满足工作需要的防治水专业技术人员,配齐专用的探放水设备,建立专门的探放水队伍。
十二、被政府有关部门依法责令停产(建)整顿期限已满。
十三、煤矿有符合规定的矿山救护队为其服务。重点危险作业岗位和关键设备应急管理处置措施不完善的,不得以任何理由复工复产。

晴隆县煤矿复产、复工验收标准(精).doc

晴隆县煤矿复产、复工验收(现场复核)检查表晴隆县煤矿复产、复工验收领导小组办公室年月日(现场复核)检查表矿井名称:地址:矿井设计(技改)能力(万吨):领导小组意见(验收结果):晴隆县煤矿复产、复工验收领导小组办公室年月日人员名单晴隆县煤矿复产、复工验收(现场复核)检查表评定说明1、本检查表分13个检查项目,每个检查项目评定结果为合格和不合格二类。

13个检查项目中,其中有一项不合格,矿井综合评定即为不合格。

2、13个检查项目中分为重要项目,较重要项目和一般项目。

重要项目为否决项,如有一处不合格,则该项目为不合格。

在检查项目中较重要项目如有40%及以上(不低于2项)项目不合格,则该项目为不合格。

在检查项目中,较重要项目和一般项目的总数如有60%及以上项目不合格,则该项为不合格。

3、检查项目13项中,如存在严重的环保、地灾及其他严重违反法律、法规等情况,则评定为不合格。

晴隆县煤矿复产、复工验收(现场复核)检查表检查人(签字):年月日矿井合法证照情况检查表(表一)检查人(签字):年月日矿井特种作业人员、作业人员持证及培训教育情况检查表(表二)检查人(签字): 年 月 日矿井生产、经营管理机构及人员配备表(表三)检查人(签字):年月日矿井各项生产、经营管理制度建立情况表(表四)检查人(签字):年月日矿井主要图纸情况表(表五)检查人(签字):年月日矿井开采系统检查表(表六)检查人(签字):年月日矿井通风检查表(表七)检查人(签字):年月日矿井瓦斯、煤尘、防灭火检查表(表八)检查人(签字):年月日矿井防治水检查表(表九)检查人(签字):年月日矿井机电检查表(表十)检查人(签字):年月日矿井提升、运输检查表(表十一)检查人(签字):年月日矿井爆炸材料及井下爆破表(表十二)检查人(签字):年月日矿井综合项目检查表(表十三)检查人(签字):年月日。

2020年事故统计


事故描述
直接原因
时间
事故发生地及单 位
事故类型
2020年全国安全生产事故统计表
事故描述
直接原因
统计表
间接原因
直接经济 损失
1.风险辨识、隐患排查治理不到位。巷道
维修队在 1405 进风顺槽更换无极绳绞车
钢丝绳时,对运输环节中通过人力运送钢
丝绳工序安全风险辨识不清;现场安全管
理人员对巷道维修队当班 4 名人员在车 辆行进前方拉车的违章行为未及时发现并 制止;矿井各级管理人员对事发段巷道存
违章进行补强支护作业,施工过 程中顶板失稳冒落,导致事故发
调注意顶板,注意安全。当班任 生。
务是对6103回风顺槽顶板补强支
护,6103回风顺槽共有10人作
业,分成两组,每组5人。第一组
2020年全国安全生产事故统计表
时间
事故发生地及单 位
云南靖市师宗恒
2020年2月29日1 进商贸有限公司
时29分
杆锚索断裂失效,巷道变形,底板鼓起, 889.7万元
事故地点附近巷道顶板已处于高应力的极 限平衡状态。事故发生前,事故地点附近 巷道顶板已先后发生两次冒落。紫金煤业 对6103回风顺槽顶板存在的安全隐患辨识 不清、重视不够,未切实进行矿压日常监
3人遇难
统计表
间接原因
直接经济 损失
1.煤矿违规组织建设,蓄意隐瞒生产情况
1.3号联络上山掘进工作面布置在 M7煤层中,坡度35°,处于F18逆 断层构造带 ,煤层松软,易垮落 。 2.作业人员在支架与煤壁之间存 在空帮空顶、上山掘进迎头 未采 取防止煤壁垮落防护措施的情况 下冒险作业,顶板垮落导致事故 发生。
时间
事故发生地及单 位
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

生 产
4
因资金短缺问题因村矿矛盾纠纷
376
长期停产,安全生产许可证已注 销,处于长期停产状态,井口已
封闭。
填表日期:2019年10月16
处置意见(县级政府)
不关闭退出的原因
县政府已根据省能源局2019 年9月6日专题会议精神,制 县政府已制定了处置方案,建议升 定30万吨/年以下煤矿分类 级改造。 处置方案上报市能源局。 县政府已根据省能源局2019 年9月6日专题会议精神,制 县政府已制定了处置方案,建议限 定30万吨/年以下煤矿分类 期关闭。 处置方案上报市能源局。
政函〔2007〕167号文对该矿资源整 合方案进行了批复,属于资源整合 矿井,资源价款缴纳不到位待办理
采矿许可证延续。
府谷县大昌 试
19 汗乡张三沟 生 60
煤矿

895
联合试运转2019年5月30日到期, 未申请延期。采矿许可证2019年6 月14日到期,煤矿因资金问题未 申请延期。
督促煤矿尽快解决资金问 题,办理相关证件及手续。
属于生产矿井,正在办理采矿许可 证、安全生产许可证延期手续。
陕西省府谷 10 县国能矿业
有限公司
生 产
120
1280
资金短缺,欠税款。涉嫌超层越 界开采。
督促煤矿尽快解决资金问 题,补齐所欠税款,并配合 超层越界开采调查工作。
属于证照合法的生产矿井,正在配 合解决超层越界开采问题。
府谷县汇能 11 煤矿有限公
2007年11月,陕西省人民政府以陕 政函〔2007〕167号文对该矿资源整 合方案进行了批复,属于资源整合 矿井,资源价款缴纳不到位待办理 采矿许可证延续。
试生产矿井合计3处,产能共计135万吨/年。
府谷县盛海 20 煤业有限责
任公司
建 设
60
1331
双方股东在矿建过程中存在资金 问题发生矛盾,导致资源价款不 督促煤矿尽快解决资金问 能解决,采矿许可证于2018年6月 题,办理相关证件。 9日到期未延期办理。
府谷县宋家 14 圪台煤矿有
限公司
生 产
30
280 炮采工艺矿井。
已变更采煤工艺为机采。
属于证照合法的生产矿井,采煤方 法变更正在实施中。
府谷县亿源 15 煤矿有限公

生 产
90
16
府谷县通源 煤矿有限公
生 产
90
2408 井下一氧化碳超标。
正在治理。
属于证照合法的生产矿井,正在治 理井下一氧化碳超标问题。
各市未复产复工矿井处置情况统计表
单位(盖章):府谷县能源局
日 矿生
序 矿井名称 号 (全名)
井 类 型 (
产 能 力 (
剩余储 量(万 吨)
生设
未复产复工的原因
1
府谷县府谷 镇石庙焉大 井沟煤矿
生 产
4
因煤矿内部股东纠纷长期停产, 713 该矿安全生产许可证已注销,井
口处于长期封闭状态。
2
府谷县府谷 镇阴则坝煤
3
府谷县华成 煤矿
生 产
30
372.3
采矿许可证、安全生产许可证超 期。
督促煤矿尽快办理证件。
属于生产矿井,正在办理采矿许可 证、安全生产许可证延期手续。
4
府谷县新民 镇后大井沟
煤矿
生 产
18
县政府已根据省能源局2019
114
安全生产许可证注销,长期停产 年9月6日专题会议精神,制 县政府已制定了处置方案,建议限
5341
2018年9月19日停产,因股东纠纷 至今未申请复产。
协调解决纠纷。
属于证照合法的生产矿井,正在解 决股东纠纷。
生产矿井合计16处,产能共计1001万吨/年。
府谷县三道 试
17 沟乡前进煤 生 30


300
采矿证2018年5月6日到期,安全 证2019年3月31日到期,矿长、法 人合格证过期,未进行竣工验收
8
府谷县新阳 矿业有限公

生 产
90
采矿许可证于2018年2月22日到 1870.1 期,已缴纳所欠资源价款,正在 督促煤矿尽快办理证件。
办理相关证件。
属于生产矿井,资源价款已缴清, 正在办理采矿许可证延期手续。
9
府谷县三道 沟乡常胜煤

生 产
45
414
采矿证、安全生产许可证超期。 督促煤矿尽快办理证件。
矿井组织机构不健全,股东内部 决纠纷。
证、安全生产许可证延期手续。
有纠纷。
府谷县华秦 13 煤矿有限公

生 产
90
竣工验收后,原施工单位未与煤 1394.5 矿解除劳动协议。欠资源价款,
采矿证超期。
督促煤矿尽快解决资金问 题,办理相关证件;协调解 决纠纷。
属于生产矿井,资源价款缴纳不到 位,待办理采矿许可证延期手续。

定30万吨/年以下煤矿分类 期关闭。
处置方案上报市能源局。
5
府谷县德丰 煤矿
生 产
60
1401
2017年7月6日因涉嫌超层越界被 责令停产。
正在处理中。
属于生产矿井,正在办理采矿许可 证延期手续,并解决超层越界问题 。
欠缴矿产资源价款及滞纳金合计
6
府谷县万达 煤矿
生 产
60
2060
12568万元,采矿许可证未按时办 理延期;法人杨买如持股56%,由 于杨买如个人原因,长期滞留国 外,不能履行法定代表人职责;
督促煤矿尽快解决资金问 题,办理相关证件;协调煤 矿解决纠纷。
属于生产矿井,资源价款缴纳不到 位,待办理采矿许可证延期手续。
股东利益分配纠纷;
7
府谷县金宏 湾矿业有限
公司
生 产
60
1295
采矿许可证2018年9月到期,正在 督促煤矿尽快解决资金问
筹集资金缴纳资源价款。
题,办理相关证件。
属于生产矿井,资源价款缴纳不到 位,待办理采矿许可证延期手续。
督促煤矿尽快办理相关证件 。
属于技改矿井,正在办理采矿许可 证、安全生产许可证延期手续。
18
陕西普冉煤 矿有限公司
试 生 产
45
联合试运转于2014年7月22日到
3159.8
期,因资金短缺至今未复工;该 矿采矿许可证于2014年12月13日
到期。
2007年11月,陕西省人民政府以陕
督促煤矿尽快解决资金问 题,办理相关证件及手续。

生 产
60
2456
股东纠纷,采矿证、安全生产许 协调煤矿解决纠纷,督促煤 属于生产Βιβλιοθήκη 井,正在办理采矿许可可证超期。
矿尽快办理证件。
证、安全生产许可证延期手续。
府谷县能东 12 煤矿有限公

生 产
150
6704
采矿许可证2019年9月到期,安全
生产许可证2019年7月18日到期, 督促煤矿办理证件;协调解 属于生产矿井,正在办理采矿许可
2010年12月,陕西省人民政府以陕 政函〔2010〕214号文对该矿资源整 合方案进行了批复,该矿属于资源 整合矿井。资源价款缴纳不到位待 办理采矿许可证延续。
