梁板柱钢筋技术交底

合集下载

体结构梁板钢筋技术交底

体结构梁板钢筋技术交底

Ll
两个马凳之间搭接长度Ll为300mm,
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
技术交底记录 表 C2-1
编号
工程名称 施工单位 交底提要
黄山北站站房及相关工程 交底日期
2013.12.26
中铁建设集团有限公司 分项工程名称
钢筋工程
楼板、梁、楼梯钢筋绑扎技术交底
交底内容: 3.楼梯钢筋绑扎 (1)工艺流程: 划钢筋位置线→绑主筋→绑分布筋→绑踏步筋 (2)在楼梯底板画主筋和分布筋的位置线。依据设计图纸中梁筋、板筋、分 布筋的方向,先绑梁后绑板。板筋要锚固到梁内,然后绑扎主筋再绑扎分布筋, 每个交点均应绑扎。 (3)钢筋绑扎顺序:先绑受力筋,后绑分布筋。板的贯通钢筋若需接长时应 采用绑扎搭接接头,上部钢筋接头位置应设在跨中三分之一范围内,下部钢筋应 设在支座处。 (4)楼梯钢筋验收工作随同所在流水分区的顶板钢筋验收一块进行。 4.预留洞口钢筋绑扎 (1)根据设计图纸,施工过程中需要预留钢筋,预留钢筋必须满足锚固长度要 求; (2)在施工预留钢筋时,必须将钢筋调直、理顺,将表面锈渍除净; (3)钢筋与混凝土连接处,必须进行凿毛处理,保证此处混凝土连接密实。
技术交底记录 表 C2-1
编号
工程名称 施工单位 交底提要
黄山北站站房及相关工程 交底日期
2013.12.26
中铁建设集团有限公司 分项工程名称
钢筋工程
楼板、梁、楼梯钢筋绑扎技术交底
交底内容: 置满足,bx/x≤1/2;bx/bb≤2/3;bb+bx+x≥bc/2,见下图

梁、板钢筋安装技术交底

梁、板钢筋安装技术交底

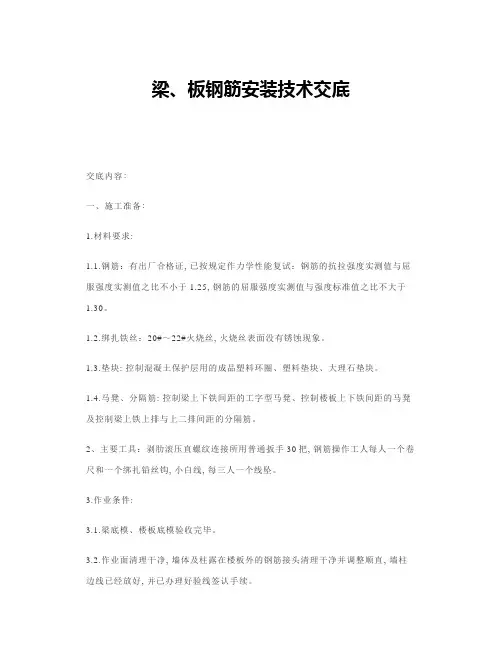

梁、板钢筋安装技术交底交底内容:一、施工准备:1.材料要求:1.1.钢筋:有出厂合格证, 已按规定作力学性能复试:钢筋的抗拉强度实测值与屈服强度实测值之比不小于1.25, 钢筋的屈服强度实测值与强度标准值之比不大于1.30。

1.2.绑扎铁丝:20#~22#火烧丝, 火烧丝表面没有锈蚀现象。

1.3.垫块: 控制混凝土保护层用的成品塑料环圈、塑料垫块、大理石垫块。

1.4.马凳、分隔筋: 控制梁上下铁间距的工字型马凳、控制楼板上下铁间距的马凳及控制梁上铁上排与上二排间距的分隔筋。

2、主要工具:剥肋滚压直螺纹连接所用普通扳手30把, 钢筋操作工人每人一个卷尺和一个绑扎铅丝钩, 小白线, 每三人一个线坠。

3.作业条件:3.1.梁底模、楼板底模验收完毕。

3.2.作业面清理干净, 墙体及柱露在楼板外的钢筋接头清理干净并调整顺直, 墙柱边线已经放好, 并已办理好验线签认手续。

3.3、加工完的半成品钢筋根据配料单和钢筋牌号分别码放在楼板上, 下铺木方子, 不得直接码放在楼板混凝土上。

核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同并应符合表1.表2、表3要求:二、框架梁钢筋的一般规定:1.钢筋混凝土保护层厚度:地上、地下室内梁受力筋保护层厚度为25mm, 有覆土板保护层厚度为25mm, 地上、地下室内板保护层厚度为15mm, 楼板分布筋保护层厚度为10mm, 梁、板中预埋管保护层厚度为30mm。

2.梁、楼板钢筋当采用绑扎搭接时, 接头错开50%, 即接头相互错开1.3Ll(Ll为非抗震时的绑扎搭接长度), 抗震时绑扎搭接长度LlE为1.4laE, 非抗震时绑扎搭接长度Ll为1.4la。

抗震锚固长度laE=1.15 la, 非抗震锚固长度la=ζb, ζa(可取1.1)、lab的取值详见下表, 抗震等级二级:三、操作工艺及施工方法:1.梁钢筋绑扎:工艺流程: 梁底模施工验收完毕画主次梁钢筋间距放主梁、次梁箍筋穿主梁底层纵筋筋安放垫块设置通常马凳绑上层钢筋。

粱、板钢筋绑扎施工技术交底

粱、板钢筋绑扎施工技术交底
( 3 )梁纵向受力钢筋采用双层排列时,两排钢筋之间应垫以直径不小于25 mm的短钢筋,以保持其设计距离。箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,其余同柱。
( 4 )板的钢筋网绑扎,四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。双向主筋的钢筋网,则须将全部钢筋相交点扎牢。采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。绑扎时应注意相邻绑扎点的钢丝扣要成八字形,以免网片歪斜变形。
( 8 )梁板钢筋绑扎时,应防止水电管线影响钢筋位置。





( 5 )应注意板上部的负筋,要防止被踩下;特别是雨篷、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂。
( 6 )板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。
( 7 )框架节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距要有30 mm,以利浇筑混凝土。
粱、板钢筋绑Biblioteka 施工技术交底工程名称施工单位
施工班组
工种
分项工程名称
交底人
交底时间




( 1 )连续梁、板的上部钢筋接头位置宜设置在跨中1/3跨度范围内,下部钢筋接头位置宜设置在梁端1/3跨度范围内。
( 2 )当梁的高度较小时,梁的钢筋架空在梁模板顶上绑扎,然后再落位;当梁的高度较大(大于等于1.0m)时,梁的钢筋宜在梁底模上绑扎,其两侧模板或一侧模板后装。板的钢筋在模板安装后绑扎。

梁、板、柱钢筋绑扎技术交底

梁、板、柱钢筋绑扎技术交底

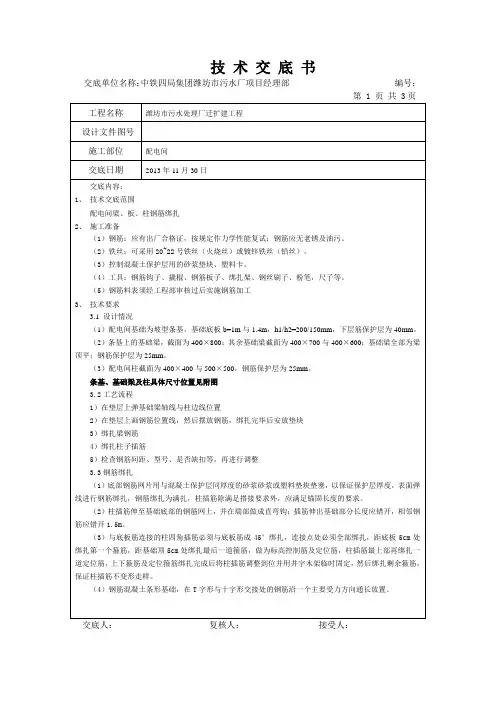

(3)配电间柱截面为400×400与500×500,钢筋保护层为25mm。
条基、基础梁及柱具体尺寸位置见附图
3.2工艺流程
1)在垫层上弹基础梁轴线与柱边线位置
2)在垫层上画钢筋位置线,然后摆放钢筋,绑扎完毕后安放垫块
3)绑扎梁钢筋
4)绑扎柱子插筋
5)检查钢筋间距、型号、是否缺扣等,再进行调整
3.3钢筋绑扎
水平筋连接方式
立筋连接方式
连接长度
<16
绑扎
绑扎
35d
16~25
电弧焊/闪光对焊
电渣压力焊
/
≥28
机械连接
机械连接
/
3.5钢筋焊接要求:
单面焊接长度不小于10d,双面焊接长度不小于5d。焊接要求先弯后焊,保证两端焊接钢筋中心在同一轴线上。禁止钢筋先焊接后弯曲。
焊条选用:E50系列焊条焊接HRB335级钢筋;E55系列焊条焊接HRB400级钢筋
9
受力钢筋保护层

±5
墙板
±3
钢筋加工的允许偏差
项目
允许偏差(mm)
受力钢筋顺长度方向全长的净尺寸
±10
箍筋内净尺寸
±5
4.2保证项目
(1)钢筋的品种和质量必须经验收合格后方可使用;
(2)钢筋的表面必须清洁。带有颗粒状和片状老锈,经除锈后仍保留有麻点的钢筋,严禁按原规格使用;
(3)钢筋的规格、形状、尺寸、数量、锚固长度、接头设置,必须符合设计要求。
(3)控制混凝土保护层用的砂浆垫块、塑料卡。
(4)工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、粉笔,尺子等。
(5)钢筋料表须经工程部审核过后实施钢筋加工
3、技术要求
3.1设计情况

梁板钢筋安全技术交底模板

梁板钢筋安全技术交底模板

一、交底目的为确保梁板钢筋施工过程中的安全,防止事故发生,现将梁板钢筋施工的安全技术要求进行交底,要求所有参与施工人员认真学习并严格遵守。

二、施工前准备1. 施工人员必须经过安全培训,熟悉并掌握本工种的安全操作规程,持证上岗。

2. 机械设备应进行定期检查、保养,确保设备安全可靠。

3. 施工现场应设置安全警示标志,明确安全操作区域。

4. 作业前应检查施工环境,确保施工场地平整、坚实,排水畅通。

三、施工过程安全注意事项1. 钢筋加工与绑扎:(1)钢筋加工应在地面进行,不得在高空操作。

(2)钢筋断料、配料、弯料等工作应在地面进行,不准在高空操作。

(3)搬运钢筋要注意附近有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。

(4)现场绑扎悬空大梁钢筋时,不得站在模板上操作,必须在脚手板上操作;绑扎3m以上独立柱头钢筋时,必须搭设操作平台。

2. 钢筋焊接与切割:(1)焊接作业人员应穿戴防护用品,如绝缘手套、绝缘鞋、防护眼镜等。

(2)焊接作业现场应配备灭火器等消防器材。

(3)切割机使用前,须检查机械运转是否正常,有否漏电保护;切割机后方不准堆放易燃物品。

3. 起吊与运输:(1)起吊钢筋时,下方禁止站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。

(2)起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。

(3)吊运短钢筋应使用吊笼,吊运超长钢筋应加横担,捆绑钢筋应使用钢丝绳千斤头,双条绑扎,禁止用单条千斤头或绳索绑吊。

4. 高空作业:(1)高空作业人员必须佩戴安全帽、安全带等防护用品。

(2)高空作业时,不得将钢筋集中堆在模板和脚手板上,也不要把工具、钢箍、短钢筋随意放在脚手板上,以免滑下伤人。

(3)雷雨时必须停止露天操作,预防雷击钢筋伤人。

四、事故应急处理1. 发生事故时,立即停止施工,组织人员救援。

2. 保护事故现场,及时上报相关部门。

3. 根据事故原因,采取相应措施,防止事故再次发生。

梁板钢筋绑扎技术交底

梁板钢筋绑扎技术交底

梁板钢筋绑扎技术交底一、工程概况在开始梁板钢筋绑扎之前,首先向大家介绍一下本工程的基本情况。

本工程为_____,位于_____,建筑面积为_____平方米。

梁板结构是整个建筑结构中的重要组成部分,其钢筋绑扎的质量直接关系到结构的安全性和稳定性。

二、施工准备1、材料准备钢筋:应按照设计要求选用合适规格、型号和强度等级的钢筋,并确保钢筋的质量符合国家标准。

扎丝:一般采用 20-22 号镀锌铁丝,用于绑扎钢筋。

保护层垫块:采用与混凝土强度等级相同的水泥砂浆垫块或塑料垫块,确保钢筋保护层厚度符合设计要求。

2、工具准备钢筋钩子:用于弯曲和调整钢筋。

撬棍:用于调整钢筋位置。

绑扎架:用于固定钢筋,便于绑扎操作。

钢丝刷:用于清理钢筋表面的锈迹。

3、技术准备熟悉施工图纸和设计要求,明确梁板钢筋的规格、数量、间距和位置等。

对施工人员进行技术交底,使其了解钢筋绑扎的工艺流程和质量标准。

4、作业条件准备模板安装完毕,并经验收合格。

梁、板的纵向受力钢筋的位置已弹线标记。

施工现场已具备足够的照明和通风条件。

三、工艺流程1、梁钢筋绑扎在梁侧模板上画出箍筋间距,摆放箍筋。

先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。

框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。

框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。

绑梁上部纵向筋的箍筋,宜用套扣法绑扎。

箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为 135°,平直部分长度为 10d,如做成封闭箍时,单面焊缝长度为 5d。

梁端第一个箍筋应设置在距离柱节点边缘 50mm 处。

梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。

现浇框架梁、框架柱、现浇板结构钢筋绑扎技术交底

现浇框架梁、框架柱、现浇板结构钢筋绑扎技术交底
施工技术交底
1.1.6.2交底
工程名称
交底日期
年月日
施工单位
工 种
钢筋班
交底内容:
现浇框架梁、框架柱、现浇板结构钢筋绑扎
1范围
本交底适用于建筑现浇框架梁、框架柱、现浇板结构钢筋绑扎工程。
2施工准备
材料及主要机具:
2.1.1钢筋:应有出厂合格证、按规定作力学性能复试。当加工过程中发生脆断等特殊情况,还需作化学成分检验。钢筋应无老锈及油污。
6应注意的质量问题
浇筑混凝土前检查钢筋位置是否正确,振捣混凝土时防止碰动钢筋,浇完混凝土后立即修整甩筋的位置,防止柱筋、墙筋位移。
梁钢筋骨架尺寸小于设计尺寸:配制箍筋时应按内皮尺寸计算。
梁、柱核心区箍筋应加密,熟悉图纸按要求施工。
箍筋末端应弯成135°,平直部分长度为10d。
梁主筋进支座长度要符合设计要求,弯起钢筋位置应准确。
板的弯起钢筋和负弯矩钢筋位置应准确,施工时不应踩到下面。
绑板的钢筋时用尺杆划线,绑扎时随时找正调直,防止板筋不顺直,位置不准。
绑竖向受力筋时要吊正,搭接部位绑3个扣,绑扣不能用同一方向的顺扣。层高超过4m时,搭架子进行绑扎,并采取措施固定钢筋,防止柱、墙钢筋骨架不垂直。
在钢筋配料加工时要注意,端头有对焊接头时,要避开搭接范围,防止绑扎接头内混入对
基本项目:
4.2.1缺扣、松扣的数量不超过绑扣数的10%,且不应集户。
4.2.2弯钩的朝向应正确,绑扎接头应符合施工规范的规定,搭接长度不小于规定值。
4.2.3箍筋的间距数量应符合设计要求,有抗震要求时,弯钩角度为135°,弯钩平直长度为10d。
4.2.4钢筋对焊接头,Ⅰ、Ⅱ级钢筋无烧伤和横向裂纹,焊包均匀。对焊接头处弯折不大于4°,对焊接头处钢筋轴线的偏移不大于,且不大于2rnm。

技术交底(钢筋混凝土梁柱)

技术交底(钢筋混凝土梁柱)

技术交底(钢筋混凝土梁柱)技术交底(钢筋混凝土梁柱)一、背景介绍随着建筑工程的发展,钢筋混凝土结构成为主流。

作为建筑中常用的一种结构形式,钢筋混凝土梁柱承担着承重、支撑和传递力量的重要任务。

为了确保钢筋混凝土梁柱的质量和安全性,需要对其进行详细的技术交底。

二、技术要求1. 设计要求:钢筋混凝土梁柱的设计需满足国家相关规范和标准,确保其强度、稳定性和耐久性。

设计要求:钢筋混凝土梁柱的设计需满足国家相关规范和标准,确保其强度、稳定性和耐久性。

2. 施工工艺要求:施工过程应遵循设计要求,并确保梁柱的尺寸、位置和相互间的连接符合规范。

梁柱的细部处理应符合防腐、防火要求,并与其他构件进行良好的连接。

施工工艺要求:施工过程应遵循设计要求,并确保梁柱的尺寸、位置和相互间的连接符合规范。

梁柱的细部处理应符合防腐、防火要求,并与其他构件进行良好的连接。

3. 固定与连接要求:梁柱的固定与连接应使用符合规范要求的材料和方法,确保其承载力和稳定性。

特别需要注意梁柱与地基、墙体等其他构件的连接,以保证整体结构的牢固性。

固定与连接要求:梁柱的固定与连接应使用符合规范要求的材料和方法,确保其承载力和稳定性。

特别需要注意梁柱与地基、墙体等其他构件的连接,以保证整体结构的牢固性。

4. 质量控制要求:在施工过程中应加强质量控制,确保梁柱的尺寸精确、混凝土配合比合理、钢筋布置准确,并进行相应的检测和验收。

质量控制要求:在施工过程中应加强质量控制,确保梁柱的尺寸精确、混凝土配合比合理、钢筋布置准确,并进行相应的检测和验收。

三、施工流程1. 准备工作:包括施工场地的清理、标志的设置、施工材料和设备的配备等。

准备工作:包括施工场地的清理、标志的设置、施工材料和设备的配备等。

2. 模板制作:根据设计要求制作梁柱模板,保证模板的强度和尺寸准确。

模板制作:根据设计要求制作梁柱模板,保证模板的强度和尺寸准确。

3. 钢筋绑扎:根据设计图纸和计划要求,进行钢筋的定位、剪断、焊接和绑扎,确保钢筋的布置符合要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1施工准备
1.1材料及主要机具:
1.1.1钢筋:应有出厂合格证、按规定作力学性能复试。

当加工过程中发生脆断等特殊情况,还需作化学成分检验。

钢筋应无老锈及油污。

1.1.2成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并应有加工出厂合格证。

1.1.3铁丝:可采用20〜22号铁丝(火烧丝)或镀锌铁丝(铅丝)。

铁丝切断长度要满足使用要求。

1.1.4垫块:用水泥砂浆制成,50mm见方,厚度同保护层,破块内预埋20〜22号火烧丝。


用塑料卡、拉筋、支撑筋。

1.1.5主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。

1.2 作业条件:
1.2.1钢筋进场后应检查是否有出厂证明、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。

1.2.2熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。

1.2.3做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。

1.2.4根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。

绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。

1.2.5根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净。

1.2.6模板安装完并办理预检,将模板内杂物清理干净。

2操作工艺
上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心。

如果柱子主筋采用光
圆钢筋搭接时,角部弯钩应与模板成45。

,中间钢筋的弯钩应与模板成90°角。

搭接绑扎竖向受力筋:柱子主筋立起之后,绑扎接头的搭接长度应符合设计要求,如设计无要求时,应按表4-10采用。

4-10
2. 当螺纹钢筋直径w 25mm 时,其受拉钢筋的搭接长度按表中数值减少 5d 采用。

3. 任何情况下搭接长度均不小于
300mm 。

绑扎接头的位置应相互错开。

从任一绑扎接头中心到
搭接长度的1.3倍区段范围内,有绑扎接头的受力钢筋截面积占受力钢筋总截面面积百分 率:受拉区不得超过 25% ;受压区不得超过 50%。

当采用焊接接头时,从任一焊接接头中心 至长度为钢筋直径 35倍且不小于500mm 的区段内,有接头钢筋面积占
钢筋总面积百分率: 受拉区不宜超过50% ;受压区不限制。

2.1.4 画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。

2.1.5 柱箍筋绑扎
2.1.5.1 按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑 扎。

2.1.5.2
箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点 成梅花交错绑扎。

2.1.5.3 箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。

2.1.5.4
有抗震要求的地区,柱箍筋端头应弯成
135 °,平直部分长度不小于
10d (d 为箍筋直
径)。

如箍筋采用90°搭接,搭接处应焊接,焊缝长度单面焊缝不小于
5d 。

2.1.5.5
柱上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸要求。

如设 计要求箍筋设拉筋时,拉筋应钩住箍筋。

2.1.5.6
柱筋保护层厚度应符合规范要求,主筋外皮为
25mm ,垫块应绑在柱竖筋外皮上,间
距一般1000mm ,以保证主筋保护层厚度准确。

当柱截面尺寸有变化时,柱应在板内弯折,弯后 的尺寸要符合设计要求。

2.3 梁钢筋绑扎: 2.
3.1 工艺流程:
画主次梁箍筋间距~ -
穿次梁底层纵筋并与箍筋固定
-|穿主梁上层纵向架立筋
-
2.3.2 在梁侧模板上画出箍筋间距,摆放箍筋。

2.3.3
先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的 下部纵向受力
钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑 扎牢固;调整箍筋间距使问距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。

2.3.4
框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中 心线的长度要符合设计要求。

框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。

2.3.5 绑梁上部纵向筋的箍筋,宜用套扣法绑扎,
2.3.6
箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为
135°,平直部分长度为
10d ,如
做成封闭箍时,单面焊缝长度为
5d 。

2.3.7
梁端第一个箍筋应设置在距离柱节点边缘 50mm 处。

梁端与柱交接处箍筋应加密,其间
放主梁次梁箍筋 — 穿主梁底层纵筋及弯起筋 按箍筋间距绑扎 - 穿次梁上层纵向钢筋 - 按箍筋间距绑扎
距与加密区长度均要符合设计要求。

■■
238 在主、次梁受力筋下均应垫垫块,保证保护层的厚度。

受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计要求。

2.3.9 梁筋的搭接:梁的受力钢筋直径等于或大于22mm时,宜采用焊接接头,小于22mm
时,可采用绑扎接头,搭接长度要符合规范的规定。

搭接长度末端与钢筋弯折处的距离,不得小于钢筋直径的
10倍。

接头不宜位于构件最大弯矩处,受拉区域内I级钢筋绑扎接头的末端应做弯钩(n级钢筋可不做弯钩),搭接处应在中心和两端扎牢。

接头位置应相互错开,当采用绑扎搭接接头时,在规定搭接长度的任一区段内有接头的受力钢筋截面面积占受力钢筋总截面面积百分率,受拉区不大于50%。

2.4 板钢筋绑扎:
2.4.1 工艺流程:
2.4.2清理模板上面的杂物,用粉笔在模板上划好主筋,分布筋间距。

2.4.3按划好的间距,先摆放受力主筋、后放分布筋。

预埋件、电线管、预留孔等及时配合安装。

2.4.4在现浇板中有板带梁时,应先绑板带梁钢筋,再摆放板钢筋。

2.4.5绑扎板筋时一般用顺扣或八字扣,除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎(双向板相交点须全部绑扎)。

如板为双层钢筋,两层筋之间须加钢筋马凳,以确保上部钢筋的位置。

负弯矩钢筋每个相交点均要绑扎。

2.4.6在钢筋的下面垫好砂浆垫块,间距 1.5m。

垫块的厚度等于保护层厚度,应满足设计要
求,如设计无要求时,板的保护层厚度应为15mm,钢筋搭接长度与搭接位置的要求与前面所述
梁相同。

2.5 楼梯钢筋绑扎:
2.5.1 工艺流程:
2.5.2在楼梯底板上划主筋和分布筋的位置线。

2.5.3根据设计图纸中主筋、分布筋的方向,先绑扎主筋后绑扎分布筋,每个交点均应绑扎。

如有楼梯梁时,先绑梁后绑板筋。

板筋要锚固到梁内。

2.5.4底板筋绑完,待踏步模板吊绑支好后,再绑扎踏步钢筋。

主筋接头数量和位置均要符合施工规范的规定。

3质量标准
3.1 保证工程:
3.1.1钢筋的品种和质量必须符合设计要求和有关标准的规定。

3.1.2钢筋的表面必须清洁。

带有颗粒状或片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规格使用。

钢筋表面应保持清洁。

3.1.3钢筋规格、形状、尺寸、数量、锚固长度、接头位置,必须符合设计要求和施工规范的规定。

3.1.4钢筋对焊接头的机械性能结果,必须符合钢筋焊接及验收的专门规定。

5.9 在钢筋配料加工时要注意,端头有对焊接头时,要避开搭接范围,防止绑扎接头内混入对焊接头。

6质量记录本工艺标准应具备以下质量记录
6.1钢筋出厂质量证明或实验报告单。

6.2钢筋机械性能实验报告。

6.3进口钢筋应有化学成分检验报告。

国产钢筋在加工过程中发生脆断、焊接性能不良和机械性能显著不正常的,应有化学成分检验报告。

6.4钢筋隐蔽验收记录。

技术负责人:交底人:接交人:。
