公路改建工程项目执行情况的报告

公路改建工程项目执行情况的报告简介:市耀州区柳林至印台区崾岘二级公路改建工程项目执行情况的报告,容完整,符合规要求。

关键字:公路改建,执行报告一、工程概况xx区xx至xxxxx二级公路是xx市“φ”字型路网规划中的重要组成部分,原有三级公路标准低、路况差,严重制约西部煤炭外运和沿线乡镇经济发展。

此段公路改建等级的提高,对于改善区域投资环境,带动地区经济发展,特别是对于xxxx和旅游资源的开发利用具有十分深远的意义。

此工程项目设计起于xxx柳林镇九里坡头,(设计桩号K0+000),经柳林镇、瑶曲镇、家沟、止于印台区崾岘梁与省道305线相接,路线原设计终点为K43+894.452,按耀柳路统一里程,此改建工程项目的起点统一里程桩号为K24+063.800,终点统一里程桩号为K66+271.827,全长42.208公里。

(原工可研批复路线长度为44.285公里,因施工中局部路线发生多次变更,实际最终竣工路线长度为42.208公里)。

技术标准按山岭重丘区二级公路建设,桥涵设计荷载汽-20、挂-100,路线设计时速每小时40公里,路基设计宽度8.5米,路面行车道设计宽度8.0米,路面结构层为30cm厚石灰土底基层或30cm厚石灰土稳定天然砂砾底基层,18cm 厚水泥石灰土稳定天然(或级配)砂砾基层,4cm厚中粒式沥青砼,3cm厚细粒式沥青砼。

路缘石宽度为2×0.25米,路肩采用与行车道相同结构满铺式进行硬化处理。

路线平曲线最小半径9m(K35+400原下穿铁路立交处),回头曲线最小半径18.3m,直线最大长度580.222m,最大纵坡8.74%,最短坡长50m,竖曲线最小650m。

全线新建桥梁3座,由交通公路设计设计,公路管理局勘察设计所完成全线路基、路面及其它沿线设施的设计。

公路下穿铁路立交桥2座由铁路分局勘测设计所完成。

全线共征用各类土地313亩,拆迁建筑物9534.7m2,拆迁各类电杆535根。

共完成路基土石方64.847万m3,沥青砼路面351.342km2,水泥混凝土路面47.020 km2,大桥1座,中桥2座,旧桥利用9座,涵洞94道,下穿铁路立交桥2座,防护工程53068m3,排水工程23426m3,反光标志牌82块,完成全线路面标线、绿化工程42.208公里,完成水毁工程55处(其中K36+ 800处山体滑坡正在抢修),在建瑶曲收费站1处。

该项目总投资为8996.7809万元。

2002年5月1日正式开工建设,2003年7月31日建成。

该项目由市交通建设工程质量监督站组织进行全线质量检测,整体工程质量达到了优良工程标准。

二、项目建设执行情况(一) 项目前期工作的执行情况xxx市计划委员会以铜计发〔2001〕26号文提出项目建议书,省计委以陕计基础〔2001〕203号文件批准立项。

2002年5月24日省计委以陕计项目〔2002〕454号文件批复了初步设计。

2002年6月12日xxxx公路局以〔2002〕405号文件对施工图设计和施工图预算进行批复,批准预算8996.7809万元。

其中:财政债卷5000万元、省补助投资500万元,其余资金地方自筹。

本工程项目被列入市2002年度使用国家财政债卷建设的重点公路建设项目,为了加强该项目的管理,经市政府批准成立了由副市长东武挂帅的重点公路工程建设指挥部,指挥部下设办公室,由市交通局局长东省任办公室主任,副主任由朱金行、高传明同志担任。

市交通局于2002年5月成立了以高传明同志为法人代表的重点公路工程建设项目管理处,全面负责项目管理工作。

(二) 项目管理执行情况1、建立健全管理处岗位职责,落实岗位责任制,完善各项规章制度市重点公路工程建设管理处下设一个综合部,一个柳崾路现场管理组,管理处成立伊始,及时编制了《xxx市重点公路工程建设管理处管理办法》、《现场管理组管理办法》、《综合部岗位职责》、《工程质量监理人员管理办法》、《工作人员岗位责任制》、《廉洁自律制度》等相关规定,以加强管理,明确措施,形成了工作制度化、目标责任化的管理体系,有力地保障了项目的顺利开展。

2、工程招标执行情况根据交通部《公路建设市场管理办法》和《公路工程施工招标投标管理办法》的规定, 2002年4月组织编制了《耀州区柳林至印台区崾岘二级公路改建工程招标实施方案》,并经省计委陕计项目〔2002〕354号文件批复,按照此方案的要求,全线路基土石方工程分七个施工段,由地方政府按照“民办公助、民工建勤”方式先期实施,既解决了资金不足的困难,又为后续路面的施工赢得了必要的时间和有利的工作面。

2002年4月xxxx市交通局组织成立了招标领导小组。

除路基土石方外,其余工程采取公开招标方式进行招标。

通过资格预审的投标单位均是近五年施工业绩好、管理水平高和履约能力强的公路二级以上资质的施工单位。

本次招标由市交通局纪监室负责招标全过程监督工作,确保招标工作公开、公平、公正、紧、有序而严密的进行。

2002年3月编制完成监理招标文件,2002年4月完成监理招标工作。

由于路线较长,工程规模大,监理组织机构组成以林华建筑工程监理有限责任公司为第一驻地监理办、恒远公路工程咨询为第二驻地监理办的一级监理管理模式。

2002年5月完成施工招标文件和《市耀州区柳林至印台崾岘二级公路改建工程评标办法》的编制工作,2002年5月16日至2002年6月7日完成全线路面、防护、桥涵工程的施工招标评标工作。

全线分为九个合同段,第一合同段K7+686柳林大桥;第二合同段K17+328及K17+421黑牛蜗中桥;第三合同段K6+820~K16+000路面基层、底基层及排水工程;第四合同段K16+000~K25+000路面基层、底基层及排水工程;第五合同段K25+000~K33+200路面基层、底基层及排水工程;第六合同段K33+200~K43+894.452路面基层、底基层及排水工程;第七合同段K33+358及K34+157公铁立交桥;第八合同段为全线防护工程及小桥涵工程,第九合同段为全线沥青砼路面工程及交通工程。

第五、六、八、九合同段由市路桥工程公司承建、第一合同段由中铁一局集团第一工程承建、第二合同段由中铁十八局集团第二工程承建、第三合同段由省机械施工公司承建、第四合同段由市第二市政工程公司承建、第七合同段由西铁三原工务段建筑工程运输公司承建。

总之,通过工程施工、监理招标,选择了施工业绩好的施工和监理队伍,为项目的顺利实施和完成奠定了坚实的基础。

3.占地拆迁及环境保障执行情况市重点公路工程建设项目管理处结合省、市有关规定,及时编制了《xxxx公路环境保障征地拆迁补偿标准》、《xxx公路水土保持方案》、《xxx公路环境保障实施办法》,市人民政府下发了《关于做好柳崾公路建设用地拆迁和环境保障工作的通告》,在公路沿线贴公路建设宣传标语,散发公路建设政策法规传单,为柳崾公路建设营造良好的舆论效果和社会监督力量。

按照省、市政府有关征地拆迁文件规定,为减少征迁难度,统一政策,节约投资,市指挥部办公室、市项目管理处通过和工程所在地印台区及耀州区政府协商,征迁及环境保障工作由地方政府承担,市政府同县区签订“征地拆迁及环境保障责任协议书”,建立了奖罚措施。

为此,各县区政府由一名主管领导挂帅,县区相关部局为成员,以县区交通局为牵头单位,沿线乡镇主抓征迁工作。

当地政府“一个窗口”对外负责征迁工作,工程征迁中,各征迁办主要领导吃住在工地一线,现场办公,耐心细致地做好征迁过程中村民的思想工作。

对个别村镇群众提出的不合理的补偿要求,征迁组现场召开面对面的对话会、座谈会,和村民们促膝谈心,增强群众对公路建设重要性及其对于村民生产生活即将带来的巨大利益作用的认识,从思想上消除群众的无理念头并在政策规定围对沿线所涉及的征地、拆迁、青苗补偿费等实行现金直通车,及时予以兑付。

由于征迁工作机构健全,政策到位,责任明确落实,采取了封闭式征迁和环境保障管理的模式,为工程建设提供了良好的环境保障,保证了工程施工的顺利进行。

4.工程质量控制的执行情况①建立健全各项规章制度,提高质量意识,明确质量控制程序。

在项目开工前,管理处根据交通部公路建设质量管理办法和省交通厅有关工程质量管理规定,制订了《市耀州区柳林至印台区崾岘二级公路改建工程质量管理办法》、《市耀州区柳林至印台区崾岘二级公路改建工程质量监理人员管理办法》和质量控制例会制度。

把质量控制作为工程管理永恒的主题,把质量管理做为改建工程的重中之重,贯穿于施工的全过程。

严格按照交通部和省公路局建设项目质量管理办法,对改建工程进行严格管理。

项目管理处以专文形式层层明确了工程质量责任人,建立了严格的“政府监督、社会监理、企业自检”三级质量管理体系,为了提高全体参建人员质量意识,多次组织施工单位、监理人员认真学习招标文件技术规及相应施工规,使每一位工程建设者牢固树立“质量第一”的观念,为提高工程整体质量水平奠定了坚实的基础。

②加强质量工序抽检,增加试验检测频率,消灭工程质量隐患。

市指挥部办公室及项目管理处定期召开项目管理会议,不定期召开工地现场专题会议,及时处理工程中存在的技术难题,解决环境问题,通报施工质量及工程进度,严格按合同要求的工期进行奖罚,确定阶段性目标任务,逐一分解落实。

同时在全线路基、路面施工单位中分别开展了“六比”社会主义劳动竞赛活动,激励先进,鞭策后进,形成了你追我赶的劳动热潮,确保了国债资金项目如期完成。

③开工伊始,首先加大对到场人员、设备的检查力度,要求施工单位加大资源投入,设备投入到位,只有保证一定数量设备才能确保工程任务的落实,尤其是技术管理人员要求素质高、技术能力强;各单位要建立健全自检质量保证体系,监督检查体系的正常运行;其二是针对土石方施工任务及“民工建勤”的特点,项目管理处下设现场管理组,与驻地办一起联合办公,及时解决工地变更等事宜,加快了工程施工进度;三是对沿线地质不良路段,尤其是K33~K43+894段地下水位高,层间水丰富路段,采用新技术、新工艺进行处理,增加了纵向盲沟,铺筑了土工布,对于路床标高60-80cm含水量偏大的路段均采用天然砂砾逐段进行换填,消除了质量隐患;四是开展科技兴路活动,与交通学院共同完成了路基层状土的压实变形观测及工后沉降研究,目前该项目正在观测研究阶段;五是对沿线构造物与市质站共同进行了破坏性检查,要求返工挡土墙及涵洞7处,对含灰量及压实度不足的路段返工4处,并制定相应的整改措施,对中桥的浇筑空心板梁砼强度进行抽查,存在抗压强度不足,分析原因为进场岭525水泥为假冒水泥,材料把关不严,报废了6片梁,这件事在全线引起了震憾,增强了施工人员的质量意识;六是在2003年春季最不利季节对全线路面弯沉进行了检测,重点对涵洞、挡土墙墙背路段及弯沉不足路段进行了全面挖除,厚度小于30cm的路段用C20砼进行了加固处理,大于30cm 的路段下部采用C20片石砼等方案进行了修补,消除了质量隐患。

合集下载

道路改造项目进展情况汇报

道路改造项目进展情况汇报

道路改造项目进展情况汇报尊敬的领导、各位同事:
我在此向大家汇报道路改造项目的最新进展情况。

自从项目启动以来,我们的团队一直在紧锣密鼓地工作,取得了一系列的成果和进展。

首先,我们在项目启动阶段进行了全面的前期调研和规划,对道路改造的需求进行了深入分析,确立了项目的整体目标和规划方案。

在此基础上,我们组织了相关专业人员进行了多次现场勘察和测量,全面了解了道路的实际情况,并结合交通流量、道路状况等因素,制定了详细的改造方案。

其次,我们在项目实施阶段,积极与相关部门进行沟通协调,确保项目的顺利进行。

我们与施工单位密切合作,严格控制施工进度和质量,确保改造工程能够按时、按质完成。

同时,我们也加强了对施工现场的监督和管理,确保施工过程中的安全和环保工作得到有效落实。

此外,我们还注重与社会各界的沟通和宣传工作。

我们定期向社会公布项目进展情况,接受社会各界的监督和建议,确保项目的公开透明。

同时,我们也加强了对周边居民和商户的沟通和协调工作,最大限度地减少了项目对周边环境和生活的影响。

最后,我们在项目验收阶段,将对改造工程进行全面的检查和评估,确保改造效果符合预期目标。

同时,我们也将继续加强对道路使用情况的监测和管理,确保改造效果能够持续稳定。

总的来说,道路改造项目在各个阶段都取得了一定的进展和成果。

我们将继续努力,确保项目能够顺利完成,为社会公众提供更加安全、便捷的道路交通环境。

谢谢!
此致。

敬礼。

工程项目执行报告

工程项目执行报告

工程项目执行报告 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】义乌至兰溪公路兰溪段工程BT项目项目执行报告义乌至兰溪公路兰溪段改建工程建设指挥部二〇一七年一月兰溪市董宅桥至将军岩公路改建工程项目执行报告兰溪市董宅桥至将军岩公路改建工程自2016年4月24 日正式开工,通过各参建方的共同努力下,于2018年7月完工。

现将兰溪市董宅桥至将军岩公路改建工程的项目执行情况总结如下:一、概况(一)建设依据义乌至兰溪公路兰溪段工程BT项目是省重点工程,根据浙发改函[2010]203号《省发改委关于义乌至兰溪公路工程项目建议书批复的函》、浙发改函[2012]91号《省发改委关于义乌至兰溪公路工程可行性研究报告批复的函》和浙发改设计[2012]109号《关于义乌至兰溪公路工程初步设计批复的函》批复建设。

(二)建设规模及主要技术指标兰溪市董宅桥至将军岩公路改建工程起点位于香溪镇董宅桥村东侧,靠近金塘边,与S314相交,桩号K0+000,路线往北延伸经黄泥塘东侧后转大圆畈西侧至香溪镇东侧,再往北方向经前畈后,沿东北方向经朱村西侧,官路边东侧,终点与原董将线相交,终点桩号K6+,路线全长。

道路设计按二级公路标准,路基宽度12米,路面宽米,主要工程量:路基土石方约412000m3,防护工程约33500m3,路面约67690m3,大桥一座114m,中桥一座米,涵洞48道,平面约交叉13处,港湾停靠站6处。

项目总投资16310万元,开工日期为2016年4月26日,建设工期18个月。

本项目为一个施工标段,由兰溪市顺达路桥工程有限有限公司中标承建,投标报价为万元,监理标段由浙江浙中建设工程管理有限公司中标。

(三)工程进度本工程批准建设工期为18个月,于2016年4月26日正式开工,2018年7月完工,比计划工期推迟了约9个月。

由于政策处理及2017年特大洪水的影响。

(四)项目投资及来源本项目投资概算为万元,建设资金由省交通厅安排补助资金3500万元,其余资金由承包人在建设期利用自有资金或其他合法渠道筹措,截止目前,由浙江省财政厅下拨债券置换资分六期归还给浙江金通交通投资开发有限公司万元。

公路工程建设项目执行报告

公路工程建设项目执行报告

公路工程建设项目执行报告一、项目概述本项目是地区的一项公路工程建设项目,主要目标是修建一条连接A 市和B市的高速公路,总长100公里。

该项目的规划设计旨在提高城市之间的交通便利性和经济发展水平,促进区域一体化进程。

项目涉及土地征收、工程建设、设备采购和融资等多个方面,计划总投资为10亿元。

二、项目进展情况1.土地征收项目开始前,我们与地方政府进行了充分沟通,并顺利完成了土地征收工作。

经过谈判和协商,成功征收了410公顷土地,其中包括农田、工业用地和居民住宅。

征地工作的进行严格遵守法律法规,保证了农民的权益,确保了项目进度的顺利进行。

2.工程建设本项目的工程施工分为不同阶段,主要包括地基处理、路基建设、路面铺装、桥梁建设和隧道开挖等。

自项目启动后,我们组织了专业团队,进行了详细的工程设计和技术方案制定。

目前,已经完成了地基处理和路基建设的工作,同时也已经开始进行了桥梁建设的工作。

工程施工在专业监理人员的监督下,按照质量标准和进度要求进行,总体进展顺利。

3.设备采购为了保证项目的施工质量和工期,我们计划先后采购了大型机械设备和施工工具。

经过市场调研和比价,我们选择了具有丰富经验和良好声誉的供应商,并成功完成了一些设备的采购。

同时,为了确保设备使用的顺利和维护,我们也组织了培训班,对工程人员进行了设备操作和维护的培训。

4.融资情况本项目计划总投资为10亿元,其中部分资金由地方政府出资,还有部分资金由银行贷款和社会投资者出资。

目前,我们已经与多家银行和投资机构进行了洽谈,初步达成了融资意向。

预计在接下来的几个月内,融资合同将正式签署,资金将逐步到位。

三、存在的问题和解决措施1.工程施工中遇到的困难在工程施工过程中,我们遇到了一些意外情况和技术难题,如遇到地质灾害和山体滑坡等。

针对这些问题,我们及时调整工程方案,并采取了一系列的应对措施,保证了工程的顺利进行。

2.资金筹措方面的困难由于项目的投资额较大,资金筹措一直是一个比较大的难题。

工程项目执行情况报告

工程项目执行情况报告

工程项目执行情况报告对于道路工程项目执行情况报告,以下是对该工程的概述。

该工程是江滨南路国道205线泉三高速公路南出口至城关大桥路段道路路改造工程,建设依据为XXX下达的2009年度国省道路面改建计划和XXX制定的普通公路路面养护改造工程管理办法。

项目由XXX和市公路局共同建设,XXX负责征地拆迁和资金筹措,市公路局则负责具体组织道路改造工程施工和管理。

本次施工段南起城关大桥下,南接205国道和泉三南高速公路连接线出口,施工全长约 2.08公里,属城市二级主干道。

主要技术指标包括设计等级为城市Ⅱ主干道,计算行车速度为40km/h,主要工程数量为沥青混凝土路面7.23万m2/2.08km,路面等级及宽度为机动车道采用高等级沥青混凝土路面,路面结构设计使用年限期15年,路面红线宽度为33米。

工程于2009年12月5日开工,原定工期三个月,但由于设计图纸总体变更和征地拆迁的影响,该项目于2011年2月才完工。

主要参建单位包括建设单位XXX、设计单位XXX和XXX、施工单位XXX和监理单位XXX。

在建设管理方面,本工程办理了建筑工程规划许可证、施工图的审核、施工、监理的招投标、工程施工许可证、质量安全监督等相关手续。

在前期工作中,设计单位招标是其中的一项工作。

江滨南路国道205线泉三高速公路南出口至城关大桥路段道路路改造工程的设计采用邀请招标的方式,并最终选择了XXX作为中标单位。

施工单位的招标则是根据XXX的养护改造工程招标规定进行的,最终确定了XXX为中标单位。

监理单位的招标也采用了邀请招标的方式,并最终选择了XXX作为中标单位。

在项目管理方面,江滨南路国道205线泉三高速公路南出口至城关大桥路段道路路改造工程采取了XXX与市公路局分工协作的方式进行实施,XXX负责征地拆迁及资金的筹措等工作,市公路局则具体组织道路改造工程施工和管理。

项目负责人为XXXXXX同志,技术负责人为XXX,城投业主代表为XXX,分别负责项目管理、技术管理和拆迁协调工作。

项目项目执行情况总结

项目项目执行情况总结

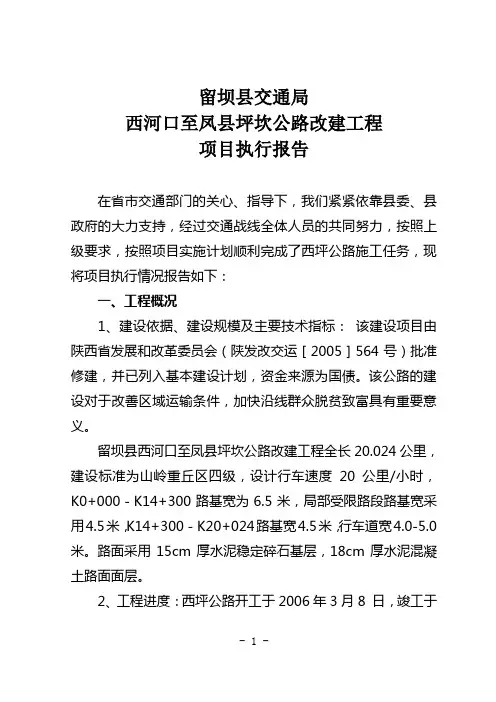

留坝县交通局西河口至凤县坪坎公路改建工程项目执行报告在省市交通部门的关心、指导下,我们紧紧依靠县委、县政府的大力支持,经过交通战线全体人员的共同努力,按照上级要求,按照项目实施计划顺利完成了西坪公路施工任务,现将项目执行情况报告如下:一、工程概况1、建设依据、建设规模及主要技术指标:该建设项目由陕西省发展和改革委员会(陕发改交运[2005]564号)批准修建,并已列入基本建设计划,资金来源为国债。

该公路的建设对于改善区域运输条件,加快沿线群众脱贫致富具有重要意义。

留坝县西河口至凤县坪坎公路改建工程全长20.024公里,建设标准为山岭重丘区四级,设计行车速度20公里/小时,K0+000-K14+300路基宽为6.5米,局部受限路段路基宽采用4.5米,K14+300-K20+024路基宽4.5米,行车道宽4.0-5.0米。

路面采用15cm厚水泥稳定碎石基层,18cm厚水泥混凝土路面面层。

2、工程进度:西坪公路开工于2006年3月8 日,竣工于2007年12月31日。

3、项目投资及来源:该公路建设项目属国债建设项目,批准预算总投资1627.57万元,其中利用国家补助资金1000万元,其余不足部分由市县自筹解决。

4、主要工程数量:该工程原设计路基土方243196.00立方米,石方63188.00立方米,防护工程14134.83立方米,浆砌排水沟20372.00延米,涵洞47道325.1延米,水泥砼面层51925.00平方米;工程调整变更后,实际完成路基土方67481.43立方米,石方128375.43立方米,路基填方76166.81立方米,防护工程9881.18立方米,浆砌排水沟502.05延米,涵洞35道286.46延米,铺筑水泥砼面层79271.90平方米。

5、主要参建单位:西坪公路由西安华通公路规划设计所设计,施工图由陕西省发改委、省公路局组织评审,陕西省公路局(陕公路发[2005]582号)批准通过。

公路工程项目执行报告

公路工程项目执行报告

公路工程项目执行报告一、项目概况本项目是地区交通局委托我公司承建的一项公路工程项目,项目总面积XXX平方公里,总投资XXX万元,主要包括新建路段、改造路段和路基加固等工作。

项目计划自2024年X月开始施工,预计工期为X个月。

本项目旨在改善当地交通状况,提升城市形象,促进经济发展。

二、项目进展截至目前,项目整体进展顺利,各项工作严格按照施工计划进行。

以下是各项具体工作进展情况的汇报:1.新建路段新建路段工程共涉及XX公里,目前已完成XX%。

施工过程中,我们按照设计方案进行路基挖掘和填充,同时进行排水系统的布置。

路面铺设方面,我们采用了优质材料,并按照标准进行施工。

新建路段的施工质量得到了监理单位的认可。

2.改造路段改造路段工程总长XX公里,目前已完成XX%。

这部分工作主要包括拆除旧路面、修复路基、重新铺设新路面等。

在施工过程中,我们始终严格按照交通管理要求实施交通管控措施,确保施工期间的道路安全。

改造路段工程取得了良好的进展。

3.路基加固路基加固工程是为了应对地质条件较差的路段,总长XX公里,目前已完成XX%。

我们采用了先进的处理方法和技术,包括地基改良、填土加固等,提升了路基的承载能力和稳定性。

目前施工质量合格,并得到了监理单位的认可。

三、问题与解决在项目实施过程中,我们也遇到了一些问题,但经过团队的共同努力,这些问题都得到了有效解决。

以下是我们在施工期间遇到的主要问题以及解决方案:1.地下管线问题2.施工现场管理问题由于项目规模较大,施工现场的管理工作相对繁杂,存在一定难度。

为此,我们加强了对施工现场的管理,设立了专门的管理团队,制定了详细的施工计划和安全预案,并定期进行现场巡查和协调,确保施工质量和安全。

四、下一步计划针对当前工程进展情况,我们计划在下一阶段按照以下工作步骤进行:1.加快施工进度我们将进一步加大施工力度,加快新建路段、改造路段和路基加固等工程的施工进度,争取提前完成工程。

2.做好质量控制我们将加强对施工过程的质量控制,确保施工过程合乎标准和要求,提高工程质量。

公路建设工程情况汇报

公路建设工程情况汇报尊敬的领导:我代表公路建设工程项目组,向您汇报我们最近的工作情况。

目前,我们项目组正在进行XX省XX市的一条重要公路建设工程。

这条公路是连接城乡的重要交通干线,对于促进当地经济发展、改善交通条件具有重要意义。

首先,我们在项目启动阶段进行了充分的前期调研和规划设计工作。

我们派遣了专业团队对道路线路、地质条件、交通流量等进行了详细的调查研究,制定了科学合理的设计方案。

同时,我们还充分考虑了环保、生态保护等因素,确保工程建设符合当地的可持续发展要求。

其次,我们在工程施工阶段严格按照设计方案进行施工管理。

我们严格执行施工标准,加强对施工现场的监督和管理,确保施工过程安全、高效。

我们还加强了与当地政府和相关部门的沟通协调,做好了周边环境保护和村民安置工作,确保工程建设与当地社会稳定和谐。

最后,我们在工程质量监测和验收阶段,严格按照相关标准进行了工程质量检测和验收工作。

我们委托了专业的第三方机构对工程质量进行了全面检测,确保工程质量符合国家相关标准和要求。

同时,我们还做好了工程竣工档案的整理和归档工作,为后期的运营和维护提供了有力的支持。

总的来说,我们的工程建设工作取得了阶段性的成果,但也存在一些挑战和问题。

比如,施工过程中遇到了一些地质条件复杂、施工环境复杂等问题,我们已经采取了相应的措施进行解决。

同时,我们也意识到工程建设是一个系统工程,需要全方位的协调和配合,我们将进一步加强与相关部门和单位的沟通和合作,确保工程建设工作顺利进行。

最后,我们将继续努力,全力以赴,确保公路建设工程按时、优质完成,为当地经济社会发展做出更大的贡献。

谢谢领导们的关注和支持!此致。

敬礼。

公路改建工程项目执行情况的报告

公路改建工程项目执行情况的报告尊敬的各位领导:我司负责的XX公路改建工程项目已经进行了一段时间,现将项目执行情况进行汇报如下:一、项目背景和目标XX公路改建工程项目的背景是为了改善现有公路的通行能力、提升交通安全水平和旅行舒适度。

项目目标是通过道路宽度的加宽、路面的铺设和病害修复等措施,提高公路的运输效率,服务于当地经济发展和居民出行需求。

二、项目进展情况1.可行性研究:在项目启动初期,我们组织了对现有公路的可行性研究,包括交通流量调查、路况评估、与相关部门的会商等,明确了项目的可行性、需求和方案。

2.设计阶段:在可行性研究的基础上,我们制定了改建工程的设计方案,并征求了相关专家和利益相关者的意见。

设计阶段主要包括路线规划、建设标准的确定、路面结构设计等,确保项目的科学性和可行性。

3.招标阶段:项目设计方案完成后,我们进行了公开招标,邀请合格的施工单位参与投标,确保招标过程的公正和透明。

4.施工阶段:招标结束后,我们与中标单位签订了施工合同,并组织了项目的施工管理和监督。

施工过程中,我们严格按照合同要求进行施工,确保项目进度和质量的达到预期目标。

5.风险管理:在项目执行过程中,我们及时发现并解决了一些风险,例如施工环境的复杂性、资金供应的不稳定等问题。

通过与相关方的沟通和协商,我们有效地解决了这些风险,保证了项目的顺利进行。

三、项目效果和收益1.交通效果:改建后的公路大幅提高了通行能力,减少了交通堵塞和拥堵现象,缩短了通行时间,提高了交通的便捷性和流畅度。

2.安全效果:改建后的公路设有更完善的交通标志和标线,提高了行车安全性和通行的顺畅性,减少了交通事故的发生。

3.经济效益:改建后的公路提高了货物运输效率,降低了运输成本,促进了当地经济的发展和繁荣。

四、存在的问题和对策1.施工过程中,由于天气、交通管制等因素的影响,项目进展出现了一些延迟。

我们将进一步加强与相关部门的沟通协调,优化施工计划,确保项目进度的正常推进。

公路工程项目执行情况报告

公路工程工程执行情况报告篇一:公路工程工程执行情况报告公路改建工程工程执行情况的报告一、工程概况耀州区柳林至印台区崾岘二级公路是铜川市“φ〞字型路网规划中的重要组成局部,原有三级公路标准低、路况差,严重制约铜川西部煤炭外运和沿线乡镇经济开展。

此段公路改建等级的提高,对于改善区域投资环境,带动地区经济开展,特别是对于铜川西部煤炭资源和旅游资源的开发利用具有十分深远的意义。

此工程工程设计起于耀州区柳林镇九里坡头,〔设计桩号K0+000〕,经柳林镇、瑶曲镇、崔家沟、止于印台区崾岘梁与省道305线相接,路线原设计终点为K43+894.452,按耀柳路统一里程,此改建工程工程的起点统一里程桩号为K24+063.800,终点统一里程桩号为K66+271.827,全长42.208公里。

〔原工可研批复路线长度为44.285公里,因施工中局部路线发生屡次变更,实际最终竣工路线长度为42.208公里〕。

技术标准按山岭重丘区二级公路建设,桥涵设计荷载汽-20、挂-100,路线设计时速每小时40公里,路基设计宽度8.5米,路面行车道设计宽度8.0米,路面结构层为30cm厚石灰土底基层或30cm厚石灰土稳定天然砂砾底基层,18cm厚水泥石灰土稳定天然〔或级配〕砂砾基层,4cm厚中粒式沥青砼,3cm厚细粒式沥青砼。

路缘石宽度为2×0.25米,路肩采用与行车道相同结构满铺式进行硬化处理。

路线平曲线最小半径9m〔K35+400原下穿铁路立交处〕,回头曲线最小半径18.3m,直线最大长度580.222m,最大纵坡8.74%,最短坡长50m,竖曲线最小650m。

全线新建桥梁3座,由陕西交通公路设计设计,铜川公路管理局勘察设计所完成全线路基、路面及其它沿线设施的设计。

公路下穿铁路立交桥2座由西安铁路分局勘测设计所完成。

全线共征用各类土地313亩,拆迁建筑物9534.7m2,拆迁各类电杆535根。

共完成路基土石方64.847万m3,沥青砼路面351.342km2,水泥混凝土路面47.020 km2,大桥1座,中桥2座,旧桥利用9座,涵洞94道,下穿铁路立交桥2座,防护工程53068m3,排水工程23426m3,反光标志牌82块,完成全线路面标线、绿化工程42.208公里,完成水毁工程55处〔其中K36+ 800处山体滑坡正在抢修〕,在建瑶曲收费站1处。

国道改造工作情况汇报

国道改造工作情况汇报近期,我省国道改造工作取得了显著进展,各项工作有序推进,取得了一定成效。

以下是具体情况汇报:一、项目进展情况。

自国道改造项目启动以来,各地区各部门高度重视,积极推动项目进展。

目前,已完成了项目前期调研、规划设计、招投标等工作,部分路段已经开始施工。

同时,相关部门也在积极筹备后续工作,确保项目能够按时完成。

二、施工质量情况。

在施工过程中,各施工单位严格按照规划设计要求,采用先进的施工技术和设备,确保施工质量。

同时,加强了对施工现场的监督检查,及时发现并解决了一些施工中的问题,保障了施工质量。

三、安全生产情况。

安全生产一直是我们工作的重中之重。

在国道改造工作中,各施工单位严格执行安全生产规定,加强了安全教育和培训,确保施工现场安全。

截至目前,没有发生重大安全事故,安全生产形势总体稳定。

四、资金使用情况。

国道改造项目资金使用情况良好。

各地区各部门严格按照财政预算和资金使用规定,合理安排使用资金,确保了项目资金的有效利用。

同时,加强了资金监管和审计工作,保障了资金使用的透明和规范。

五、社会影响情况。

国道改造工作的开展,对于改善交通状况、促进经济发展、提升地区形象等方面产生了积极的社会影响。

一些老旧路段得到了改造,交通拥堵得到缓解,道路安全性得到提升,受益群众的出行条件得到了改善。

综上所述,国道改造工作取得了阶段性成效,但也面临着一些困难和挑战。

我们将继续加强项目管理,确保项目按时完成,为地区经济社会发展做出更大贡献。

同时,也希望得到上级部门的关心和支持,共同推动国道改造工作取得更大成就。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
