大理石地面施工工艺
1、施工准备
(1)技术准备
1)石材面层下的各层作法应已按设计要求施工并验收合格;
2)样品已经得到认可。
(2)材料要求
1)水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,其强度等级应在32.5级以上;不同品种、不同强度等级的水泥严禁混用。
2)砂:应选用中砂或粗砂,含泥量不得大于3%。
3)大理石和花岗岩:规格品种均符合设计要求,外观颜色一致、表面平整,形状尺寸、图案花纹正确,厚度一致并符合设计要求,边角齐整,无翘曲、裂纹等缺陷
(3)主要机具设备
1)根据施工条件,应合理选用适当的机具和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
2)常用机具设备有:云石机、手推车、计量器、筛子、木耙、铁锹、大桶、小桶、钢尺、水平尺、小线、胶皮锤、木抹子、铁抹子等。
(4)作业条件
1)材料检验已经完毕并符合要求
2)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐验会签。
3)施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。
4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
6)竖向穿过地面的立管已安装完,并装有套管。
如有防水层,基层和构造层已找坡,管根已做防水处理。
7)门框安装到位,并通过验收。
8)基层洁净,缺陷已处理完,并作隐蔽验收。
5、施工工艺
(1)工艺流程
检验水泥、砂、石材质量→试验→技术交底→试拼编号→准备机具设备→找标高→基底处理→铺抹结合层砂浆→铺石材→养护→勾缝→检查验收
(2)操作工艺
1)试拼编号:在正式铺设前,对每一房间的石材板块,应按图案、颜色、纹理试拼,将非整块板对称排放在房间靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐。
2)找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平高控制线。
3)基层处理:把沾在基层上的浮浆、落地灰等用钢丝刷清理掉,再用扫帚将浮土清扫干净。
4)排石材:将房间依照石材的尺寸,排出放置位置,并在地面弹出十字控制线和分格线。
5)铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆。
6)铺贴石材:将石材放置在干拌料上,用橡皮锤找平之后将石材拿起,在干拌料上浇适量素水泥浆,同时在石材背面涂厚度约1mm的素水泥膏,再将石材放置在找过平的干拌料上,用橡皮锤按标高控制线和方正控制线坐平坐正。
7)铺石材时应先在房间中间按照十字线铺设十字控制板块,之后按照十字控制板块向四周铺设,并随时用2m靠尺和水平尺检查平整度。
大面积铺贴时应分段、分部位铺贴。
8)如设计有图案要求时,应按照设计图案弹出准确分格线,并作好标记,防止差错。
9)养护:当石材面层铺贴完应养护,养护时间不得小于7d。
10)勾缝:当石材面层的强度达到可上人的时候(结合层抗压强度达到1.2Mpa),进行勾缝,用同种、同强度等级、同色的掺色水泥膏或专用勾缝膏。
颜料应使用矿物颜料,严禁使用酸性颜料。
缝要求清晰、顺直、平整、光滑、深浅一致,缝色与石材颜色一致。
11)冬季施工时,环境温度不应低于5℃。
6、质量标准
(1)主控项目
1)材料应符合材料要求的要求。
2)面层与下一层应结合牢固,无空鼓。
3)面层表面的坡度应符合要求,不到泛水、无积水;与地漏、管道结合处应严密牢固、无渗漏。
(2)一般项目
1)石材表面应洁净、平整、无磨痕,且应图案清晰,色泽一致,接缝平整,周边顺直,镶嵌正确,板块无裂纹、缺楞、掉角等缺陷。
2)踢角线表面应洁净、高度一致、结合牢固,出墙厚度一致。
3)楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度差不应大于10㎜;防滑条应顺直牢固。
4)石材面层的允许偏差应符合GB50209—2002的规定。
5)检验方法:同GB50209—2002的检验方法及其中的规定相同。
7、注意事项
(1)作业环境
冬季应有保温防冻措施,防止受冻。
(2)面层空鼓
1)底层未清理干净,未能洒水湿润透,影响面层与下一层的粘结力,造成空鼓。
2)刷素水泥浆不到位或未能随刷随抹灰,造成砂浆与素水泥浆结合层之间的粘结力不够,形成空鼓。
3)养护不及时,水泥收缩过大,形成空鼓。
4)凡检验不合格的部位,均应返修或返工纠正,并制定纠正措施,防止再次发生。
(3)不合格
地面积水,有泛水的房间未找好坡度。
8、成品保护
(1)施工时应注意对定位定高的标准杆、尺、线的保护,不得触动、移位。
(2)对所覆盖的隐蔽工程要有可靠的保护措施,不得因浇筑砂浆造成漏水、堵塞、破坏或降低等级。
(3)石材完工后在养护过程中应进行遮盖、拦挡和湿润,不应少于7d。
当水泥砂浆结合层的抗压强度达到设计要求后方可正常使用。
(4)后续工程在石材面层上施工时,必须进行遮盖、支垫、严禁直接在石材面上动火、焊接、和灰、调漆、支铁梯、搭脚手架等;进行上述工作时,必须采取可靠保护措施。
9、安全环保措施
(1)在运输、堆放、施工工程中应注意避免扬尘、遗撒、沾、带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。
(2)运输、施工所用车辆、机械的废气、噪声等应符合环保要求。
(3)电气装置应符合施工用电安全管理规定。
10、质量记录
(1)材质合格证明文件、性能检测报告及水泥复试报告。
(2)石材面层分项工程质量验收评定记录。
(3)基层、各构造层及所用覆盖项目的隐蔽工程验收记录。
11、石材地面容易出现的质量问题及预防措施
(1)质量通病:板块空鼓
原因分析:
A、基层处理不干净,结合不牢,结合层沙浆太稀。
B、基层干燥,水泥沙浆刷不均匀或已干。
C、结合层沙浆未压实。
D、水泥砂中的水泥参量太少板快铺后。
E、养护期没结束,就上人
F、面板没有用水浸泡。
预防措施:
A、基层应该彻底处理干净,并用水冲洗干净,然后凉至没有积水为止。
B、采用干硬性砂浆,砂浆应搅拌均匀、拌熟,决不能用细砂浆刷匀后随时即就职铺结合层。
C、结合层砂浆应拍实、揉平、搓毛。
D、水泥砂浆中水泥掺量要达到规范要求。
面板铺贴前应将面板浸泡后晾干,正式铺贴时,将板块均匀轻击压实。
E、养护期限内禁止上人。
(2)质量通病:接缝隙高低差较大
原因分析:
A、板材厚度不均匀,板块角度偏差大。
B、操作时检查不严未严格按拉线对准。
C、养护期限内上人,存放或移动重物。
预防措施:
A、挑选石材时要认真仔细,剔除不合格者,对厚度不均匀的板材,加以注明,使施工人员施工时注意控制。
B、采用试铺方法,浇浆时稍厚一些,板块正式落位后用水平尺骑缝搁置在相邻的板块上直到板面齐为止。
C、养护期间,禁止上人及存放或移动重物。
(3)质量通病:板块有色差
原因分析:
A、材料进场时验收不严。
B、施工前没有进行预铺或预铺不仔细。
预防措施:
A、加强材料进场验收。
B、施工前必须先仔细进行预铺有色差的板块坚决不用。
(4)质量通病:板缝观感较差
原因分析:
A、板缝没有灌缝或有遗漏。
B、灌缝的水泥浆与石材的颜色不相同。
预防措施:
A、石材铺贴后的第二天,必须进行灌缝,用素泥浆灌缝2/3高度。
B、灌缝用的色浆必须用石材颜色相同的水泥浆进行擦缝,擦缝不遗漏。
(5)质量通病:踢脚线接缝高低差大
原因分析:
A、基层不平。
B、板材厚度不均匀。
C、操作时检查不严格,未严格按规范施工。
预防措施:
A、踢脚线施工前先检查基层面,不平整的及时调整到位。
B、踢脚线放工前,必须先检查板材的厚度,确保使板材厚薄均匀一致。
C、踢脚线铺贴前,先进行预铺,确保踢脚步线的上口及各种造型倒角为同一水平标高,同时剔出不合格者。
(6)质量通病:阴阳角处未45对接
原因分析:
A、施工人员质量意识差、施工偷巧。
B、质量员检查不仔细。
预防措施:
A、施工前加强对施工人员的质量意识教育,技术交底全面。
B、质量员检查质量必须及时、仔细、严格。
(7)质量通病:板块接缝宽度大小不一相邻的两块错缝严重。
原因分析:
A、材料进场,检查不仔细,板块的尺寸不对,超过规范要求。
B、施工时没进行弹线按制。
预防措施:
A、加强材料进场时的验收把关,对板块的尺寸、方正均仔细核验,不合格的全部剔除。
B、施工前,应按设计要求的板块尺寸进行弹线控制。
精品文档word文档可以编辑!谢谢下载!。
大理石地面安装施工工艺
大理石地面安装施工工艺安装一块美观且耐用的大理石地面需要经过以下施工工艺步骤:1. 准备工作在开始施工之前,确保以下准备工作已完成:- 检查地面是否平整,没有任何凹凸或裂缝。
- 清理地面,确保表面干净、无尘和无油脂。
- 对有裂缝或凹凸的地面进行修复和平整。
2. 测量和规划在安装大理石地面之前,进行测量和规划是至关重要的。
以下是必需的步骤:- 测量房间的尺寸,确保精确的大理石切割和安装。
- 制定施工平面图,确定大理石铺设的方向和图案。
- 考虑边缘处理,如斜角或圆角,以便与周围环境和家具相协调。
3. 准备大理石材料在施工前,准备好所需的大理石材料。
确保以下步骤已完成:- 选择适合房间风格和用途的大理石材料。
- 将大理石板按照规划图的尺寸进行切割和修整。
- 考虑使用缝隙填充剂和密封剂来增强大理石的耐用性和防水性能。
4. 安装大理石地面按照下述步骤进行大理石地面的安装:- 使用专业粘合剂将大理石板粘贴在地面上,确保板与地面紧密贴合。
- 使用胶刮工具将粘合剂均匀地涂抹在地面上,以确保大理石板牢固粘贴。
- 在每块大理石板之间留出预定的缝隙,以允许材料的膨胀和收缩。
- 定期检查大理石板的水平度和嵌合度,及时调整和纠正。
5. 清洁和维护安装完成后,正确的清洁和维护将保持大理石地面的美观和耐久性:- 使用温和的清洁剂和软布擦拭地面,避免使用含酸性或研磨性成分的清洁剂。
- 及时清除污垢、食物残渣或液体,以防止渗透和损害大理石材料。
- 定期进行损坏和裂纹的检查,并采取适当的维修和修复措施。
以上是大理石地面安装施工工艺的简要概述。
根据具体项目需求和材料特性,可能会有额外的步骤和注意事项。
请在实际施工前咨询专业人士,以确保施工过程顺利进行并达到预期效果。
地面砖(花岗岩、大理石)施工工艺
地面砖(花岗岩、大理石)施工工艺1工艺流程:基层清理→抹底层砂浆→弹线、找规矩、弹好铺砖的控制线→铺砖→拨缝、修整→擦缝、勾缝→养护→踢脚板安装。
2施工方法:(1)基层清理:将混凝土楼面上的砂浆等污物清理干净,如有油污用10%火碱水刷净,用清水将碱液冲净。
(2)抹底层砂浆:○1、刷素水泥浆一道:将基层浇水洇透,撒素水泥面,扫帚扫匀,随扫浆随铺灰。
○2、冲筋:依据+0.5m线找出底灰上皮标高抹灰饼,从房间一侧开始每隔1m左右冲筋一道,有地漏的房间由四周向地漏方向放射冲筋,冲筋使用干硬性砂浆,厚度大于或等于20mm。
○3、装档:用1:4水泥砂浆根据冲筋标高用小平铲或木抹子将砂浆摊平、拍实,小杠刮平与冲筋找平,大杠检查平整度,用木抹子搓平,24h后浇水养护。
(3)找规矩、弹线:根据已确定的砖数和缝宽在地面上沿房间纵横两个方向弹出控制线(每隔4块砖弹一控制线),并严格控制好方正。
(4)石材要求:以色泽均匀一致,结构紧密不松散、不生锈、无裂纹、无大的色差为符合设计要求,石材厚度20mm。
设计有抛光要求的石材面抛光率要达到100%,设计上指定的侧面、斜边、圆边大样的抛光,都要按照设计尺寸定做,并刷好石材的“防水剂”。
(5)切割:所有的地面砖、石材板按设计局部分块,均须以专用机械切割,须平口、无崩口。
(6)铺砖:从门口开始,纵向先铺几行砖,找好位置及标高,以此为标准拉线、铺砖,从里向外退向铺,每块砖均要跟线。
(7)用水泥面或1:1水泥砂浆擦缝、勾缝。
(8)铺地砖须一次铺设一间或一个部位,接茬放在门口的裁口处;铺好地砖后,常温48h覆盖锯末浇水养护。
(9)踢脚板施工:本工程踢脚板石材为黑金砂光面花岗岩,高度150mm,立缝与地面缝对齐,铺设时在房间阴角两头各铺贴一块砖,出墙厚度和高度符合设计要求,并以此砖上棱为标准挂线,铺贴时,砖背面朝上,粘接砂浆(配合比1:2)保证能粘满整块转,及时粘到墙上,使砖上棱跟线并拍实,随之将挤出砖面的砂浆刮去,将砖面擦洗干净。
地面大理石铺贴施工工艺

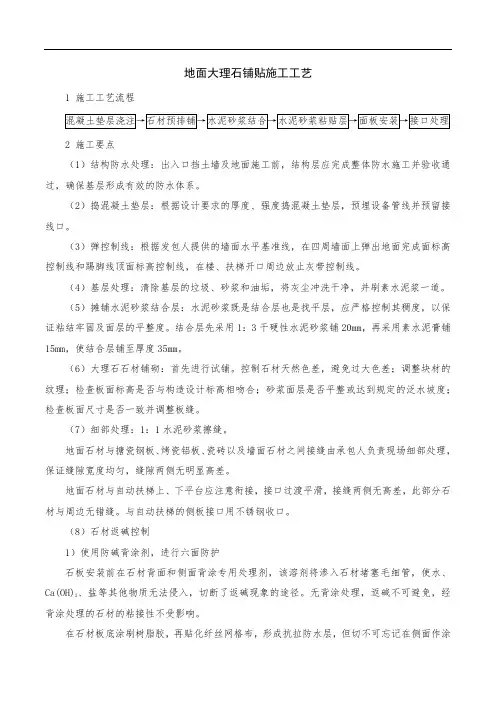

地面大理石铺贴施工工艺1 施工工艺流程2 施工要点(1)结构防水处理:出入口挡土墙及地面施工前,结构层应完成整体防水施工并验收通过,确保基层形成有效的防水体系。
(2)捣混凝土垫层:根据设计要求的厚度、强度捣混凝土垫层,预埋设备管线并预留接线口。
(3)弹控制线:根据发包人提供的墙面水平基准线,在四周墙面上弹出地面完成面标高控制线和踢脚线顶面标高控制线,在楼、扶梯开口周边放止灰带控制线。
(4)基层处理:清除基层的垃圾、砂浆和油垢,将灰尘冲洗干净,并刷素水泥浆一道。
(5)摊铺水泥砂浆结合层:水泥砂浆既是结合层也是找平层,应严格控制其稠度,以保证粘结牢固及面层的平整度。
结合层先采用1:3干硬性水泥砂浆铺20mm,再采用素水泥膏铺15mm,使结合层铺至厚度35mm。
(6)大理石石材铺砌:首先进行试铺。
控制石材天然色差,避免过大色差;调整块材的纹理;检查板面标高是否与构造设计标高相吻合;砂浆面层是否平整或达到规定的泛水坡度;检查板面尺寸是否一致并调整板缝。
(7)细部处理:1:1水泥砂浆擦缝。
地面石材与搪瓷钢板、烤瓷铝板、瓷砖以及墙面石材之间接缝由承包人负责现场细部处理,保证缝隙宽度均匀,缝隙两侧无明显高差。
地面石材与自动扶梯上、下平台应注意衔接,接口过渡平滑,接缝两侧无高差,此部分石材与周边无错缝。
与自动扶梯的侧板接口用不锈钢收口。
(8)石材返碱控制1)使用防碱背涂剂,进行六面防护石板安装前在石材背面和侧面背涂专用处理剂,该溶剂将渗入石材堵塞毛细管,使水、、盐等其他物质无法侵入,切断了返碱现象的途径。
无背涂处理,返碱不可避免,经Ca(OH)2背涂处理的石材的粘接性不受影响。
在石材板底涂刷树脂胶,再贴化纤丝网格布,形成抗拉防水层,但切不可忘记在侧面作涂刷处理。
2)石材避免现场切割,必须现场切割,需管理人员进行旁站,并对切割石材重新进行背涂剂涂刷两遍处理,未经防护处理不允许应用于工程中。
3)返碱补救措施尽快对板缝、板面等全面进行防水处理,防止水分继续入侵,使返碱不再扩大。
室外地面大理石施工工艺流程
1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。
之后,清净浮灰,砂浆、油渍,产散水刷少将地面。
2、铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。
3、铺贴陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干。
4、铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖背面,铺贴后用橡皮棰敲实。
同时,用水平尺检查校正,擦净表面水泥砂浆。
5、铺贴完2~3小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑。
再用棉丝将表面擦净。
大理石楼地面施工工艺流程是怎样的
大理石楼地面施工工艺流程是怎样的大理石楼地面施工工艺流程1. 前期准备1.1 确定施工图纸及相关设计要求1.2 准备施工材料及设备1.3 清理施工现场,确保地面干净无尘2. 基础处理2.1 检查基础地面情况,如有凹凸不平或损坏部分,需进行修补2.2 如果地面湿润,应进行干燥处理或者防潮处理3. 铺设大理石地面3.1 根据设计要求,确定石材的规格、花色和排列方式3.2 根据设计图纸标定铺设线,并在地面上进行标记3.3 涂抹石材胶水或石膏胶浆,并将大理石砖按照预定的排列方式铺设在地面上3.4 用木槌轻轻敲打大理石砖,使其与胶水或胶浆紧密粘合在一起3.5 定期检查大理石砖的水平度和垂直度,必要时进行微调3.6 铺设完一定面积后,用水平仪检查地面平整度,并进行必要的磨平处理4. 砂浆填缝及打磨4.1 使用合适的砂浆填缝大理石砖之间的缝隙4.2 打磨大理石地面,使其表面平滑光亮4.3 清洁地面,去除施工过程中留下的污渍和砂浆残留物5. 保护处理5.1 在地面施工完成后,进行必要的保护措施,以防止地面被损坏或污染5.2 根据需要,涂刷防水涂料或其他保护涂料,增加地面的耐磨性和防水性6. 清理与验收6.1 清理施工现场,将垃圾和废料清除干净6.2 进行大理石地面的最终验收,确保施工质量符合设计要求以及相关标准附件:1. 相关施工图纸2. 大理石砖样品及规格表3. 合同及相关文件法律名词及注释:1. 施工图纸:建筑工程的设计图纸,详细描述了建筑物的各个部分和构造,是施工过程中的依据。
2. 大理石胶水:用于固定大理石砖与地面的胶黏剂,确保砖与地面紧密粘合。
3. 大理石砂浆:填缝用的砂浆,用于填补大理石砖之间的缝隙,增加地面的整体美观性和稳定性。
大理石楼地面施工工艺流程1. 开展项目前准备工作1.1 确定施工图纸和设计需求1.2 筹备施工所需材料、工具和设备1.3 对施工现场进行清理和准备工作,确保地面整洁无尘2. 地坪基础处理2.1 检查地面基础状况,如有不平整或损坏部分,进行修复处理2.2 若地面湿润,须进行干燥处理或防潮处理3. 大理石地面铺设3.1 根据设计需求,确定大理石规格、花色和铺设方式3.2 根据设计图纸,标定铺设线,并进行地面标记3.3 涂抹石材胶水或石膏胶浆,并按照预定排列方式铺设大理石砖3.4 用木槌轻敲大理石砖,确保与胶水或胶浆紧密粘合3.5 定期检查大理石砖的水平度和垂直度,进行必要微调3.6 铺设一定面积后,利用水平仪检查地面平整度,并进行必要的磨平处理4. 砂浆填缝和打磨4.1 使用适当的砂浆填缝大理石砖之间的缝隙4.2 对大理石地面进行打磨,使其表面平滑光亮4.3 清洁地面,去除施工过程中的污渍和砂浆残留物5. 地面保护处理5.1 完工后采取必要的保护措施,防止地面受损或污染5.2 涂刷防水涂料或其他保护涂层,提高地面的耐磨性和防水性能6. 清理与验收6.1 清理施工现场,清除垃圾和废料6.2 对大理石地面进行最终验收,确保施工质量符合设计要求和相关标准附件:1. 相关施工图纸2. 大理石砖样品及规格表3. 合同及相关文件法律名词及注释:1. 施工图纸:建筑工程的设计图纸,详细描述建筑物各部分和构造,是施工过程的依据。
大理石地面施工工艺流程及施工注意事项房天下装修知识
大理石地面施工工艺流程及施工注意事项房天下装修知识1. 大理石地面施工工艺流程及施工注意事项施工工艺流程1. 材料准备1. 确定所需大理石材料的规格、颜色和质量要求。
2. 连系供应商,购买所需的大理石材料。
2. 基础处理1. 检查地面基础是否平整牢固,如有不平整或渗水问题需进行修复或加固。
2. 清理地面,确保没有杂物和灰尘。
3. 大理石铺设1. 进行试铺,确认大理石材料的数量和铺设效果。
2. 使用专业工具,将大理石板按照设计要求放置在地面上。
3. 进行石材的切割和修整,确保边角整齐。
4. 石材粘贴1. 使用合适的石材胶,将大理石板固定到地面上。
2. 在背面均匀涂抹石材胶,然后将大理石板放置在地面上。
3. 用橡皮锤轻轻敲打大理石板,确保其与地面完全贴合。
5. 石材打磨1. 使用砂轮机和磨石头,对铺设完成的大理石地面进行打磨。
2. 从粗磨到细磨,逐步使大理石地面变得光滑并展现出石材的美感。
6. 石材保护1. 在打磨完成后,清洁地面,并用专业的石材保护剂进行处理,防止大理石地面受损和污染。
2. 根据保养要求,定期对大理石地面进行保养和清洁。
施工注意事项1. 施工前应检查大理石材料的质量和规格是否符合要求。
2. 施工时应确保地面基础平整牢固,避免大理石地面出现裂缝。
3. 正确使用石材胶,确保大理石板与地面牢固粘合。
4. 施工过程中应注意安全,佩戴防护设备并确保工具的安全使用。
5. 打磨过程中应均匀施力,避免对大理石地面造成损伤。
6. 施工完成后,及时进行地面保护和清洁,防止大理石地面受损和污染。
本文档涉及附件:无本文所涉及的法律名词及注释:无2. 房天下装修知识装修知识1. 装修前准备1. 制定装修预算,确定装修风格和需求。
2. 寻找合适的装修公司或施工队伍,并签订合同。
2. 空间规划1. 根据居住需求和家庭人数确定每个空间的功能和布局。
2. 考虑通风、采光和使用便利性等因素,进行合理的空间规划。
3. 材料选择1. 根据装修风格和预算选择合适的装修材料。
大理石地面施工工艺
大理石地面施工工艺摘要:大理石地面在室内装饰中具有高贵、典雅的外观,因此在现代建筑中广泛使用。
但是,大理石地面的施工需要专业的技术和工艺,并且需要经验丰富的施工人员。
本文将介绍大理石地面的施工工艺,包括准备工作、材料准备、施工步骤和注意事项等内容,以帮助读者了解并掌握大理石地面的施工技术。
1. 准备工作在开始大理石地面的施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
首先,需要对施工现场进行清理和打扫,并确保地面平整。
如果地面存在明显的凹凸不平或者裂缝,需要进行修补和修平。
其次,需要检查地面的强度和密度,确保其能够承受大理石地面的重量和压力。
最后,需要根据施工计划和图纸确定大理石地面的设计和施工方案。
2. 材料准备在开始施工之前,需要准备好必要的材料和工具。
首先,需要购买符合质量标准的大理石瓷砖,并确保其颜色、纹理和规格与设计要求一致。
同时,还需要准备好适量的水泥、砂浆和填缝剂等施工材料。
此外,还需要准备好专用的施工工具,如刷子、刮刀、移动式切割机、打磨机等。
3. 施工步骤3.1 清洁地面:在开始施工之前,需要将地面进行彻底清洁,并确保其干燥和无灰尘。
3.2 预测涂刷底涂:用专用的刷子将预测涂刷底涂涂在地面上,并确保其均匀分布。
3.3 进行大理石砖铺设:根据设计要求,用砂浆将大理石瓷砖一片一片地铺设在地面上。
在铺设过程中,需要注意砖与砖之间的间隙和排列的顺序。
3.4 砖缝填充:在大理石瓷砖之间的缝隙中填充填缝剂,并用刮刀将其压实和修平。
3.5 砖面打磨:使用打磨机对大理石瓷砖的表面进行打磨,使其更加光滑和亮丽。
3.6 清洁和保养:在施工完成后,需要对地面进行清洁,并按照要求进行保养和维护,以保持其美观和耐用。
4. 注意事项4.1 安全第一:在施工过程中,需要严格遵守安全操作规范,佩戴个人防护装备,避免发生意外事故。
4.2 熟练操作:大理石地面的施工需要熟练掌握各种工具和技术,所以需要经验丰富的施工人员进行操作。
大理石施工工艺流程
大理石施工工艺流程
《大理石施工工艺流程》
大理石是一种高档建筑材料,其施工工艺流程非常重要。
下面是大理石施工的一般工艺流程:
1. 准备工作:在进行大理石铺贴之前,需要进行基层处理工作。
首先要清理地面,保证表面干净整洁。
然后进行地面的找平处理,以确保大理石能够平整、牢固地铺贴在地面上。
2. 大理石预处理:在开始施工之前,需要对大理石进行处理。
首先要将大理石切割成所需要的尺寸,然后对大理石进行打磨和抛光,以保证其表面平整、光滑。
3. 硅胶施工:在铺贴大理石之前,需要在地面上均匀涂抹一层特殊的硅胶,以便大理石能够牢固地粘贴在地面上。
4. 大理石铺贴:将经过预处理的大理石板一块块地铺贴在地面上,确保每块大理石之间的间距均匀,同时保持大理石板的水平和垂直。
5. 硅胶填缝:在大理石铺贴完成之后,需要对大理石之间的缝隙进行填缝。
填缝材料的选择很重要,应选择与大理石颜色相近的填缝剂,以保证整体效果。
6. 大理石保养:大理石施工完成之后,需要对大理石进行保养。
定期清洁和打蜡可以保持大理石的光泽和美观。
综上所述,大理石施工工艺流程包括准备工作、大理石预处理、硅胶施工、大理石铺贴、硅胶填缝和大理石保养等步骤。
这些步骤的顺序和方法的正确执行对于大理石施工效果至关重要。
简述大理石地面的施工工艺
简述大理石地面的施工工艺下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor.I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!大理石地面施工工艺如下:①基层处理:清除地面灰渣、油渍、杂物,用水冲洗干净并晒干,混凝土地面需凿毛处理,深度5~10毫米,间距约30毫米。
②放线弹线:使用经纬仪确保地面线直角准确,依据设计标高设定控制点。
③涂刷界面剂:于清洁干燥的基层上涂刷界面剂,增强粘结力。
④砂浆铺设:按比例调配水泥砂浆(一般水泥与中砂比为1:4),涂抹于基层,厚度适宜。
⑤试排与铺设:预排大理石板块,调整色差与纹理,然后正式铺设,注意留缝及板块平整。
⑥灌浆擦缝:用专用灌浆材料填充板块间缝隙,待硬化后清理多余浆料并进行打磨。
⑦养护处理:铺设完成后,对地面进行保护,避免踩踏与污染,必要时覆盖保护膜,保持适当湿度促进硬化。
⑧抛光打蜡:养护期过后,对地面进行精细磨光与抛光处理,最后可打蜡增加光泽度与保护层。
⑨成品保护与验收:施工完毕,进行全面清洁,采取措施保护成品,最后根据相关标准进行质量验收。
大理石地面铺贴施工方案及工艺方法
大理石地面铺贴施工方案及工艺方法大理石地面铺贴施工方案及工艺方法一、施工准备1.材料施工所需的大理石块和花岗石块,必须符合设计和施工规范的要求,品种、规格、质量都要核对。
2.水泥、砂和矿物颜料施工所需的水泥、砂和矿物颜料也必须符合要求,擦缝用的白水泥也要准备好。
3.作业条件施工前要准备好作业条件,包括大理石板块的堆放、设加工棚、室内抹灰、水电设备管线等。
二、操作工艺1.熟悉图纸施工前要熟悉施工图和加工单,了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
2.试拼在正式铺设前,应按图案、颜色、纹理试拼大理石板块,试拼后按编号码放整齐。
3.弹线在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制大理石板块的位置。
4.试排根据图纸要求把大理石板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等的相对位置。
5.基层自理在铺砌大理石板之前,将混凝土垫层清扫干净,然后洒水湿润,扫一遍素水泥浆。
6.铺砂浆根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆。
砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。
7、铺设大理石块的步骤是先从远离门口的一侧开始,按照试拼编号,逐步退至门口。
在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比0.5的素水泥浆,然后正式镶铺。
安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平。
如发现空隙应将石板掀起用砂浆补实再行安装。
大理石(或花岗石)板块之间,接缝要严,一般不留缝隙。
8、在铺砌后1-2天进行灌浆擦缝。
根据大理石颜色选择相同颜色矿物颜料和水泥拌合均匀调成1:1稀水泥浆,用浆壶徐徐灌入大理石板块之间缝隙,并用小木条把流出的水泥浆向缝隙内喂灰。
灌浆1-2小时后,用棉丝轩蘸原稀水泥浆擦缝,与地面擦平,同时将板面上水泥浆擦净。
然后面层加以覆盖保护。
9、打蜡可达到光滑洁亮的效果。
