XX供电公司农村电网改造升级工程管理办法

合集下载

新一轮农网改造升级工程安全管理方案

新一轮农网改造升级工程安全管理方案

新一轮农网改造升级工程安全管理方案一、前言随着农业生产的不断发展,农网也在不断发展和完善,对于城乡电力建设和农产品的发展起到了非常重要的作用。

随着农网设施的老化、损坏和落后,农网改造升级的需求日益增加。

这一轮农网改造升级的工程,为了确保施工过程中安全可靠,制定了相关的安全管理方案,以保障工程的顺利进行和人员的生命安全。

二、工程现状目前,农村电网设施老化、负荷增加以及新农村建设需求增长,农村电网质量和稳定性受到严重影响。

因此,对农村电网进行改造升级,提高其稳定性和供电质量是当前重要工作。

农村电网改造升级需要考虑施工过程中人员的生命安全,施工材料的质量以及环境保护。

在这一轮农网改造升级工程中,制定了如下的安全管理方案。

三、安全管理方案1.安全责任制度项目部应建立健全安全制度与责任体系,在农网改造升级全过程中坚持安全生产第一的原则。

在施工组织方案的编制过程中,要明确责任到人,划分责任范围,严格执行质量安全的管理,确保工程进度的实现和人员的安全。

2.人员培训项目部应组织力量,对参与农网改造升级工程的人员进行安全培训和考核。

对于初次进入现场的人员需要进行安全教育,报到后应进行考核,确认考核合格后方可参与施工。

在施工过程中每周进行工作计划讲解、现场安全提示等培训,以确保施工过程中的安全。

3.风险评估在施工之前,项目部应组织专门队伍进行风险评估和安全检查,确保施工现场的安全性。

评估的内容包括施工地形、设备功能等,确定施工中存在的风险和危险因素,提出相应的对策和措施,在施工前进行安全会议,制定安全措施和应急预案。

4.安全设施建设在施工过程中,项目部应加强管理和落实安全措施,建立现场管理和安全检查台账,同时配备必需的防护设备。

应根据现场情况,采取密闭施工、点火前灌浆、新风系统、配备消防设施等安全措施。

5.现场管控体系在施工过程中,项目部应建立完善的现场管理体系,实行进出口管制、建设现场人员登记、安全三级管理、工作竞赛等措施,强化施工现场管理,确保工程施工过程中质量安全。

农网改造升级工程安全管理补充规定(4篇)

农网改造升级工程安全管理补充规定(4篇)

农网改造升级工程安全管理补充规定农网改造升级工程是对农村电网进行升级改造的工程项目,为了保障工程项目的安全进行,需要制定农网改造升级工程安全管理补充规定。

下面是一份2000字的农网改造升级工程安全管理补充规定:第一章总则第一条为规范农网改造升级工程的安全管理,促进工程项目的顺利进行,根据国家有关法律法规,制定本规定。

第二条本规定适用于农网改造升级工程的所有相关单位和人员。

第三条农网改造升级工程的安全管理应以人为本,坚持预防为主,防范为重点,科学施策,合理采用技术手段,做到安全第一、预防为主的原则。

第四条农网改造升级工程的安全管理责任由工程建设单位负责,监理单位和施工单位配合负责。

第五条农网改造升级工程的安全管理应遵循法律法规,严格按照相关管理制度执行,加强对施工人员的教育培训,提高他们的安全意识和技能水平。

第二章安全生产设施和安全标志第六条农网改造升级工程的施工现场应设置安全生产设施,包括安全通道、安全防护网、安全警示牌等。

第七条农网改造升级工程的施工现场应设置火灾报警器、灭火器等消防设施,确保及时报警和灭火。

第八条农网改造升级工程的施工现场应设置安全监控系统,对施工现场进行24小时监控,确保施工过程中的安全。

第九条农网改造升级工程施工现场入口处应设置安全标志,包括施工现场区域划定、禁止通行等。

第十条农网改造升级工程施工现场应设置安全警示牌,对施工过程中的危险地点和安全注意事项进行提示和警示。

第三章安全培训和监督检查第十一条工程建设单位应组织施工人员进行安全培训,包括安全法规知识、安全操作规程、紧急处理等方面的培训。

第十二条施工单位应每周组织一次安全例会,对上一周的安全情况进行总结,对存在的问题进行分析,制定整改措施。

第十三条工程建设单位应每月组织一次安全管理会议,对近期的安全情况进行全面分析和评估,制定改进措施。

第十四条施工单位应设立安全管理岗位,配备专业的安全管理人员,负责对施工现场的安全状况进行监督和检查。

供电公司农改安全管理制度

供电公司农改安全管理制度

一、总则为加强农村电力改造工程(以下简称“农改工程”)的安全管理,保障工程质量和施工安全,预防事故发生,根据国家有关法律法规和行业标准,结合我公司实际情况,特制定本制度。

二、适用范围本制度适用于我公司开展的农改工程,包括施工准备、施工过程、竣工验收等各个环节。

三、安全管理原则1. 安全第一,预防为主,综合治理。

2. 责任明确,分工协作,落实到位。

3. 技术先进,措施得力,持续改进。

四、组织机构及职责1. 成立农改工程安全管理领导小组,负责组织、协调、监督、检查农改工程安全管理工作。

2. 各级管理人员应按照职责分工,对农改工程安全管理工作负责。

3. 施工单位应设立安全管理机构,负责具体实施农改工程的安全管理工作。

五、安全教育培训1. 对参与农改工程的施工人员进行安全教育培训,确保其掌握必要的安全知识和技能。

2. 定期组织安全知识竞赛、应急演练等活动,提高施工人员的安全意识。

3. 对新入职员工进行岗前安全培训,确保其具备安全生产的基本素质。

六、施工现场安全管理1. 施工现场应设置安全警示标志,明确危险区域和注意事项。

2. 施工单位应配备必要的安全防护用品,确保施工人员安全。

3. 严格执行安全操作规程,防止违章作业。

4. 加强施工现场用电安全管理,防止触电事故发生。

七、施工设备与材料管理1. 选用符合国家标准、安全性能可靠的施工设备与材料。

2. 对施工设备与材料进行检查、验收,确保其质量合格。

3. 对施工设备与材料进行定期维护保养,确保其处于良好状态。

八、事故处理与报告1. 发生事故时,立即启动应急预案,采取有效措施,减少事故损失。

2. 及时向相关部门报告事故情况,按规定进行事故调查处理。

3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。

九、监督与检查1. 公司定期对农改工程进行安全检查,确保各项安全措施落实到位。

2. 对发现的安全隐患,责令责任单位立即整改,跟踪复查。

3. 对违反本制度的行为,依法依规进行处理。

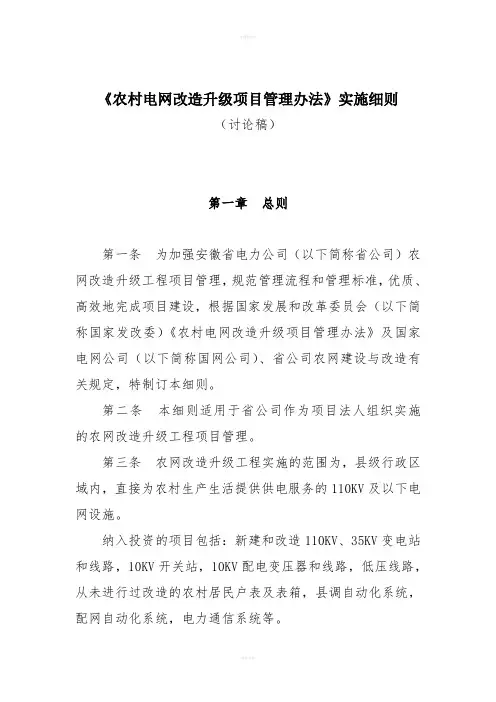

农村电网改造升级项目管理办法实施细则

农村电网改造升级项目管理办法实施细则

《农村电网改造升级项目管理办法》实施细则(讨论稿)第一章总则第一条为加强安徽省电力公司(以下简称省公司)农网改造升级工程项目管理,规范管理流程和管理标准,优质、高效地完成项目建设,根据国家发展和改革委员会(以下简称国家发改委)《农村电网改造升级项目管理办法》及国家电网公司(以下简称国网公司)、省公司农网建设与改造有关规定,特制订本细则。

第二条本细则适用于省公司作为项目法人组织实施的农网改造升级工程项目管理。

第三条农网改造升级工程实施的范围为,县级行政区域内,直接为农村生产生活提供供电服务的110KV及以下电网设施。

纳入投资的项目包括:新建和改造110KV、35KV变电站和线路,10KV开关站,10KV配电变压器和线路,低压线路,从未进行过改造的农村居民户表及表箱,县调自动化系统,配网自动化系统,电力通信系统等。

不得纳入投资的项目包括:新建和改造县城及以上电网设施(位于县城内但主要为农村供电服务的变电站和线路除外),入地电缆工程(变电站出线及跨道路电缆除外),市州级及以上开发区电网设施,供电企业管理、服务设施、设备,已进行过改造的农村居民户表及表箱,农村非居民客户的计量装置,农村居民客户表后线和设施等。

第四条农网改造升级实施重点为农村中低压配电网,原则上在农网改造升级规划和计划总投资中10KV及以下项目各市州级供电企业不得少于60%、各县级供电企业不得少于50%。

第五条各级供电企业应明确各职能部门农网改造升级工程管理职责,理清管理流程,加强协作配合。

省公司农网改造升级工程建设由公司城农网建设与改造领导小组统一领导,各有关部门的管理职责具体为:1、农电部是省公司实施农网改造升级工程的牵头部门,负责农网改造升级工程年度实施方案的编制、工程建设进度统计报量、35千伏及以下项目前期工作及项目建设管理、项目法人验收组织以及专业工作协调。

2、发展部负责农网改造升级工程规划、年度总体计划编制、110千伏基建项目可行性研究报告审批及项目核准、环评水保等管理。

农村电网建设(改造)工程安全管理办法

农村电网建设(改造)工程安全管理办法

农村电网建设(改造)工程安全管理办法背景随着我国农村电网建设的不断推进,电网规模不断扩大,为确保电网建设和运营安全,避免事故的发生,农村电网建设(改造)工程安全管理办法非常必要。

本文将介绍该管理办法的主要措施和要求。

工程前期管理在工程前期,应组织专业公司对场地进行勘测和规划设计,制定合理的工程计划,并按照相关标准和规范进行设计和施工。

勘测管理1.组织专业人员对工程场地进行详细勘测,对地质地貌、水文条件、土壤质地等情况进行全面了解并制定相应的施工方案。

2.在勘测时应采用专业勘测设备和工具,在完成勘测任务后及时整理资料,归档备案。

设计管理1.工程设计应符合国家相关标准和规范的要求,设计文集和施工图应完整、准确,不得弄虚作假,有欺诈行为的,要承担相应的法律责任。

2.对高压线路的架设,应严格按照国家标准和规范要求进行,严禁各种非法“黑工程”的出现。

施工管理在施工阶段,安全管理是重中之重。

应注重对施工人员的安全教育和用电安全教育,保证施工人员理解并遵守安全规范。

1.施工人员应具有相应的专业技能及证书,不得存在安全隐患,如酒后作业、违章乱搭设备等。

2.在施工过程中,要建立完善的危险警示系统,如悬挂危险标志、设立安全用电标语等措施,提高员工的安全意识。

3.施工作业时,建立严格的管理制度,规范施工作业流程和时间,制定并执行施工安全措施,依据实际情况进行必要的保护措施。

4.质量管控应该落实到每一个细节,对于发现的错误及时进行修正,不能留下任何质量隐患。

工程验收后的管理工程完成验收后,需要对电网进行日常巡查和维护工作,防止疏忽和安全事故的发生。

日常巡查管理1.高压线路应每半年进行一次全面检查,所有设备和设施都要经过检查和测试,以保证总电网的正常运行。

2.对不同的设备和设施,制定不同的日常巡查计划,对各个设施进行细致的检查,及时发现问题、积极上报并及时整改。

3.建立定期维护和保养的制度,保证设施的及时更新和维修,另外,要切实保证各种备品的充足储备,以保证电网维护和维修工作的运转。

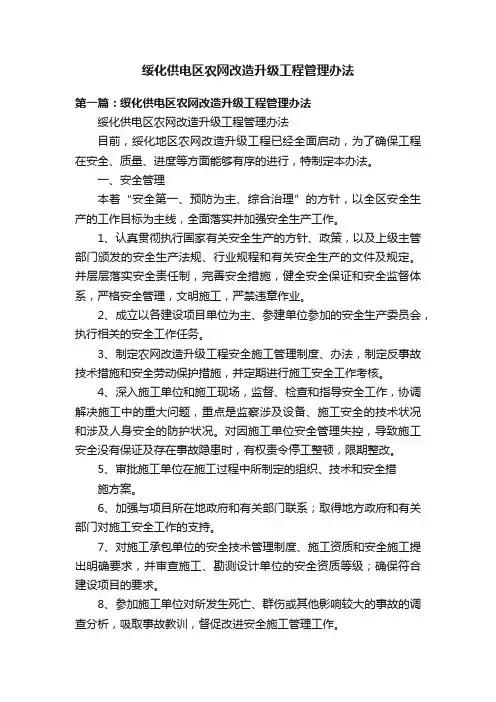

绥化供电区农网改造升级工程管理办法

绥化供电区农网改造升级工程管理办法

绥化供电区农网改造升级工程管理办法第一篇:绥化供电区农网改造升级工程管理办法绥化供电区农网改造升级工程管理办法目前,绥化地区农网改造升级工程已经全面启动,为了确保工程在安全、质量、进度等方面能够有序的进行,特制定本办法。

一、安全管理本着“安全第一、预防为主、综合治理”的方针,以全区安全生产的工作目标为主线,全面落实并加强安全生产工作。

1、认真贯彻执行国家有关安全生产的方针、政策,以及上级主管部门颁发的安全生产法规、行业规程和有关安全生产的文件及规定。

并层层落实安全责任制,完善安全措施,健全安全保证和安全监督体系,严格安全管理,文明施工,严禁违章作业。

2、成立以各建设项目单位为主、参建单位参加的安全生产委员会,执行相关的安全工作任务。

3、制定农网改造升级工程安全施工管理制度、办法,制定反事故技术措施和安全劳动保护措施,并定期进行施工安全工作考核。

4、深入施工单位和施工现场,监督、检查和指导安全工作,协调解决施工中的重大问题,重点是监察涉及设备、施工安全的技术状况和涉及人身安全的防护状况。

对因施工单位安全管理失控,导致施工安全没有保证及存在事故隐患时,有权责令停工整顿,限期整改。

5、审批施工单位在施工过程中所制定的组织、技术和安全措施方案。

6、加强与项目所在地政府和有关部门联系;取得地方政府和有关部门对施工安全工作的支持。

7、对施工承包单位的安全技术管理制度、施工资质和安全施工提出明确要求,并审查施工、勘测设计单位的安全资质等级;确保符合建设项目的要求。

8、参加施工单位对所发生死亡、群伤或其他影响较大的事故的调查分析,吸取事故教训,督促改进安全施工管理工作。

9、与施工单位签定安全协议,明确双方安全责任,承担承建范围内的全部安全生产责任。

10、有权制止违章作业和违章指挥,有权对违章进行经济处罚,对严重危及人身安全的施工,有权指令先停止施工,并立即报告领导研究处理。

二、质量与进度管理1、认真贯彻执行国家有关施工质量与进度管控的方针、政策,以及上级主管部门下发的有关质量与进度的文件及规定。

农村电网改造升级工程管理

农村电网改造升级工程管理

农村电网改造升级工程管理农村电网改造升级工程的管理工作的程序复杂、耗时长,操作起来也比较困难,因此在进行农村电网改造升级的管理时一定将工程的每一个环节都落实到位,包括农村电网改造升级的项目规划、实施方案、项目监督体系等环节,确保每项环节中的工程质量均安全可靠,符合国家的相关要求。

而且在工程管理中一定要有创新意识,要及时更新管理方式,促进农村电网改造升级工程更好地实施。

1规划与年度计划管理农村电网改造升级工程的第一步就是进行工程的年度计划和规划,管理工作的第一步是对工程的年度计划和规划工作进行规范。

首先由市里的代表公司组织下一级的代表公司编写自己区域内的农村电网改造升级工程实施方案,然后交由上级部门进行检查。

如果检查合格,那么市公司就按照相关政策要求把农村电网改造工程的前期计划交给相关部门审查,要做出分别对应不同电压电网改造的方案,不能混为一谈,以免施工时出现错漏。

如果第二步审查通过,那么公司就可将相关部门的规定下达给下级公司,并要求它们进行写出前期的农村电网改造升级工程的具体工作计划。

这就是对农村电网改造升级工程的年度计划与规划管理的大致内容,但是在进行具体操作时,一定要落实好相关部门的要求,不允许发生擅自违规现象。

2设计管理初步设计的管理工作很重要,因为初步设计会影响到整个工程的实施步骤和流程,所以相关部门一定要做好这一工作,确保工程顺利施工。

农网工程的设计主要按照南网公司的要求实行,项目的所有初步方案包括资金计划以及施工步骤,都需要按照工程设计图完成。

初步设计管理所设计的内容主要分为三个部分,第一部分主要管理初步设计中的设备设计,设备是工程实施必不可少的,初步设计中的设备一定要完备,不能发生漏掉设备的现象,而且选择设备时一定要科学合理,不能光顾着节约资金。

第二部分管理初步设计中的工程造价,资金是工程实施最关键的因素,在进行管理工作时,一定要观察各个环节的资金分配是否合理,整体工程的资金数额是否科学,杜绝贪污腐败现象。

全国农村电网改造升级技术原则及管理办法

全国农村电网改造升级技术原则及管理办法

农村电网改造升级技术原则(讨论稿)第一章 总 则l.1 为搞好农村电网改造升级(以下简称农网改造升级)工作,达到安全可靠、节能环保、技术先进的目的,满足农村经济社会发展和人民生活用电需求,特制定本技术原则:l.2 农网改造升级应遵循‚统一规划、分步实施、因地制宜、适度超前‛的原则,变(配)电站的布局及高、中、低压配电网主干线路的建设应满足农村经济中长期发展要求,避免重复建设。

1.3 农网改造升级应按照‚安全可靠、技术适用、减少维护,节能环保"的原则,采用成熟先进的新技术、新设备、新材料、新工艺,禁止使用国家明令淘汰及不合格的产品。

l.4 农网改造升级工作应严格执行国家和行业有关设计、施工、验收等技术规程和规范。

第二章总体要求2.l 农网改造升级应充分考虑城镇、乡村等不同类别区域负荷特点、供电可靠性要求和区域发展规划,合理优化网架结构。

2.2 农网改造升级应积极采用‚三通一标‛(通用设计、通用设备、通用造价、标准工艺),统一建设标准,规范工程管理,确保工程质量。

2.3 对于特殊地段、具有高危和重要用户的线路、重要联络线路,可实行差异化设计,提高农网抵御自然灾害的能力。

2.4 农网改造升级应适度推进电网智能化建设,重点开展电网自动化、智能化配电台区、智能化电表等建设与试点,着力解决农村分布式电源接入问题。

2.5 高压电网的容载比宜控制在1.5~2.l之间,负荷增长较快地区宜取高值。

2.6 中低压线路供电半径应根据负荷密度来确定,一般中压线路供电半径:城镇不宜超过4km,乡村不宜超过15km;低压线路供电半径:城镇不宜超过250m,乡村不宣超过500m。

用户特别分散地区供电半径可适当延长,但应采取适当措施,满足电压质量要求。

2.7 未经供电企业同意,架空线路杆塔上禁止搭挂与电力通信无关的广播、电话、有线电视等其他弱电线路。

第三章高压配电网3.1 具备条件的县域电网应逐步实现或加强与上一级电网联络。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX供电公司农村电网改造升级工程管理办法XX 供电公司XX年XXX月目录第一章总则 (3)第二章管理机构及职责 (4)第三章规划及年度计划管理 (6)第四章初步设计管理 (6)第五章概算及合同管理 (6)第七章招标采购及物资管理 (11)第八章安全及质量管理 (15)第九章进度及统计管理 (18)第十章启动调试及验收管理 (18)第十一章结算、决算及审计管理 (20)第十二章档案管理 (22)第十三章达标创优及后评价管理 (23)第十四章监督检查与违规处罚 (24)第十五章附则 (24)第一章总则第一条为规范和加强XX农村电网改造升级工程(以下简称农网改造升级工程)管理,明确职责,明晰流程,根据国家电网公司(以下简称国网公司)、湖北省电力公司(以下简称省公司)关于农村电网改造升级工作的有关精神和管理要求,制定本办法。

第二条本办法所涉及的农网改造升级工程是指XX供电公司(以下简称公司)直供直管以及农网改造升级规划期内理顺管理体制区域的110千伏及以下农村供电设施的新建、扩建、增容以及技术改造等项目。

第三条农网改造升级工程的指导思想是,深入贯彻科学发展观,加强农村电网建设与改造,适应新农村建设和农村用电快速增长需要,基本建成布局合理、安全可靠、技术先进、节能环保的新型农村电网。

农网改造升级工程要统筹城乡发展,突出重点。

加强县域电网结构,提高供电可靠性水平;加强供电设施建设,满足经济发展和农村居民生活用电及农业生产设施用电;加强中低压配电网建设与改造,提高供电质量;加强高耗能设备的更新改造,提高农村电网技术水平。

第四条农网改造升级工程严格执行国家、行业相关技术和安全规程规范,严格执行国家、国网公司、省公司制定的技术原则和规定,严格执行XX公司技术标准、规定和规范。

第五条XX公司是XX农网改造升级工程项目的建设管理单位。

第二章管理机构及职责第六条公司成立农网改造升级工程领导小组,负责研究决定农网规划、年度计划、项目实施、检查监督等重大事项。

领导小组由公司总经理、党委书记任组长,分管农网工作的公司领导任常务副组长,其他公司领导任副组长,相关副总师及相关部室主要负责人为小组成员。

领导小组下设办公室(挂靠农电工作部)。

第七条农网改造升级工程公司相关部室职责分工如下:发展策划部负责农网改造升级工程的规划、可研等前期工作;负责取得项目审批所需的支持性文件;负责项目投资计划、里程碑计划的管理及项目后评价工作。

农电工作部是XX公司农网改造升级工程的综合管理部门,负责农网改造升级工程办公室的日常工作,负责110千伏和35千伏高压技改工程(以下简称农网高压技改工程)、10千伏及以下配网项目(以下简称农网中低压配网工程)实施的组织协调和管理工作;基建部负责110千伏和35千伏新建、扩建及增容等输变电项目(以下简称农网高压基建工程)实施的组织协调和管理工作;财务资产部负责项目资金管理、资产入账、竣工决算等财务管理工作;物流服务中心负责国网公司、省公司招标的物资配送、仓储管理和配合省公司物资部做好废旧物资处置工作,负责组织公司非统招物资的采购工作。

生产技术部负责项目的环评、水保等工作;安全保卫部负责项目的安全监督管理工作;审计部负责项目的全过程审计监督工作;监察部负责项目的效能监察工作;办公室负责项目法律事务、诉讼与非诉讼案件管理和法律咨询工作;负责对项目合同的审核;负责项目档案的归口管理工作。

第八条各县(市、区)供电公司(以下简称县市公司)是各县市农网改造升级工程项目的代理建设管理单位,应成立相应的领导小组和办事机构,全面负责各县市农网改造升级工程项目的实施管理。

第三章规划及年度计划管理第九条发展策划部协助省公司编制农网升级改造规划并每年滚动调整,负责编制本供区内农网升级改造工程规划实施方案,并及时报送XX市发展改革委。

第十条每年8月,发展策划部负责向省公司发展策划部报送下年度及后两年农网改造升级工程前期里程碑建议计划,其中农网高压技改及中低压配网工程以县市为单位分类打捆编制,农电工作部参与会审;公司相关部门按照省公司审定下达的三年前期里程碑计划开展环评、水保、可行性研究等前期工作,并同步开展初步设计工作。

第十一条农电工作部每年6月向省公司报送农网高压技改工程及中低压配网工程可研和初步设计方案。

第十二条根据农网改造升级规划及项目前期工作进展情况,每年8月发展策划部负责向省公司报送下年度新开工项目建议计划,原则上未完成初步设计的项目不得列入下年度计划。

第十三条根据省公司年度计划,发展策划部负责编制农网高压基建工程建设里程碑计划。

第十四条农网改造升级投资计划下达后,不得擅自变更项目。

确需变更的,须详细说明变更的理由,并按以下程序办理:农网高压基建工程确需变更的,由发展策划部向省公司发展策划部提出调整申请,其中调入项目必须是可行性研究报告已获得省公司审查通过,且具备实施条件的项目。

农网高压技改工程和农网中低压配网工程确需变更的,由县市公司提出调整申请,农电工作部审查同意后,向省公司农电工作部提出调整申请,其中调入项目必须是已获得省公司初步设计方案批复的项目。

第四章初步设计管理第十五条设计单位应按照国网公司统一要求采用通用设计、通用设备、通用造价,合理选用通用设计方案和模块,优化设计方案;积极推广“两型一化”变电站和“两型三新”线路,大力推广新技术、新设备、新工艺,并在初步设计文件中进行专门论述以及开展技术经济比较,合理控制工程造价,提高输变电工程全寿命周期的投资效益。

第十六条设计单位应按照国家颁布的有关法律法规、规范和标准开展初步设计。

农网高压基建工程和技改工程变电站和架空线路初步设计深度应达到《湖北省电力公司关于印发35-220kV变电站初步设计深度规定(试行)和35-220kV架空线路初步设计内容深度规定(试行)的通知》(XX司基〔2007〕28号)的要求;电缆线路的初步设计深度应达到《国家电网公司输变电工程初步设计内容深度规定》(电力电缆工程)(Q/GDW166-2007)的要求。

第十七条农网中低压配网工程应执行《农村10千伏及以下配电网建设与改造一般技术要求及实施细则》(Q/GDW-15-009- 2009)。

第十八条设计单位应按规定时间要求将初步设计文件送达公司项目主管部门和县市公司。

公司项目主管部门组织设计、监理、运行等相关单位对初步设计文件进行预评审。

设计单位根据预评审意见对初步设计文件修改后,由公司项目主管部门报送省公司项目主管部门。

第十九条初步设计文件由省公司委托咨询公司(评审单位)进行评审。

评审单位负责组织召开初步设计文件评审会,形成正式评审意见,报送省公司项目主管部门并抄送设计单位及地市公司。

农网高压基建工程和农网高压技改工程由省公司项目主管部门根据评审意见下达初步设计批复,农网中低压配网工程由省公司项目主管部门批复初步设计方案。

农电工作部按照省公司下达的投资计划资金额度和已批复的初步设计方案确定县市公司项目;同时农网中低压配网工程根据省公司初步设计方案批复意见进行初步设计批复,并将初步设计批复文件报省公司农电工作部备案。

第二十条评审单位应按照有关规程规范、工程强制性标准、通用设计要求、“两型一化”和“两型三新”设计导则、国网公司和省公司有关文件要求进行评审,将工程量及投资严格控制在可研批复范围内。

第二十一条设计变更的办理按照《湖北省电力公司电网建设项目设计变更管理细则》(XX司基〔2007〕166号)和《XX省电力公司关于进一步加强设计变更管理的通知》(鄂电司基〔2010〕35号)的要求进行。

第二十二条农网改造升级工程的建设规模、技术方案、站址、路径等发生重大变化时,设计单位、县市公司应及时向公司项目主管部门报告,项目主管部门应按流程重新办理可研申报手续。

第五章概算及合同管理第二十三条农网高压基建工程概算的编制和审核严格执行《电网工程建设预算编制与计算标准》(发改办能源〔2007〕1808号)、《XX电力公司电网工程建设预算编制细则》(XX司基〔2008〕37号)、《湖北省电力公司电网工程初步设计概算编制有关规定》(鄂电司基〔2008〕38号)、《20千伏及以下配电网工程建设预算编制与计算标准》(国能电力〔2009〕123号)及其相关配套文件规定。

第二十四条农网高压技改工程概算执行《湖北省电力公司关于转发国家电网公司技术改造工程相关管理办法的通知》(鄂电司生〔2008〕75号),农网中低压配网工程概算执行《20千伏及以下配电网工程建设预算编制与计算标准》(国能电力〔2009〕123号)及相关配套文件规定。

第二十五条省公司基建部负责对农网高压基建工程初步设计进行收口概算批复,省公司农电工作部负责对农网高压技改工程进行收口概算批复,XX公司农电工作部负责对农网中低压配网工程初步设计进行收口概算批复。

概算经批复后原则上不做调整。

第二十六条基建部负责将农网高压基建工程初步设计概算录入ERP系统,110kV农网高压基建工程初步设计概算由设计单位录入基建管控模块。

第二十七条公司相关部门归口管理有关合同的签订和执行。

发展策划部归口管理项目前期工作(除环评和水保)合同的签订和执行;生产技术部归口管理项目环境影响评价及验收、水土保持及验收合同的签订和执行;项目主管部门归口管理设计、监理、施工等合同的签订和执行;审计部归口管理项目竣工决算审计合同的签订和执行;物流服务中心归口管理项目物资合同的签订和执行。

农网中低压配网工程施工合同由县市公司具体负责签订和执行。

第二十八条各部门、单位应按照合同管理的有关法律、法规和省公司规定,及时签订相关合同并加强合同管理。

通过招标程序签订合同的,合同条款应与招标文件一致,合同总额计算原则应与招标原则一致;通过非招标程序签订合同的,合同金额应控制在同口径概算以内。

施工合同价款中严禁计列应招标采购的物资费用,委托施工单位代购的零星装置性材料应在合同条款中注明需提供增值税专用发票。

第二十九条农网高压基建工程的设计、施工、监理合同及农网中低压配网工程监理合同的中标金额均为预中标金额,合同结算价款以考核后确定的价款为准,并不得超过批准概算切块表中确定的设计、施工及监理价款。

第三十条各部门、单位应严格控制合同变更的数量和费用,与原合同条款、原则不一致的变更应按原审批流程审定。

第六章资金管理第三十一条财务资产部负责组织农网改造升级工程资金预算编制、资金使用等财务工作,对资金使用实施动态监控与管理。

第三十二条各部门、单位应严格按财务集约化的要求将农网改造升级工程资金纳入年度财务预算和月度现金流量预算管理。

第三十三条月度现金流量预算应根据年度财务预算、投资计划、工程进度、合同约定条款、工程价款结算进度和质保金到期支付等情况综合分析后编制。

第三十四条工程项目资金使用严格按下达的月度现金流量预算执行,原则上不得发生预算外或超预算支付。
