建筑工程定额计价标准格式
工程造价定额标准2021电子版

工程造价定额标准2021电子版
收费计算式
工程造价基础业务咨询收费=计费基数×计量基准单价×服务内容系数×图纸降效系数×委托范围系数×工期调整系数×变更调整系数+计日工收费。
项目金额含单价收费及计日工收费。
单价收费为各专业收费累加计算,其中钢结构计费基数为钢结构吨数;由于存在委托钢结构清单编制及计价的情况,服务内容系数也需要。
计日工收费=现场工作天数×单价;
发布业务时不考虑变更,发布结束开启变更条件,最终收费价格为项目金额×变更调整系数。
(一)计费基数的确定
1、普通建筑、单独地库室内工程以建筑面积为计费基数,计算规则执行《建筑工程建筑面积计算规范GB/T 50353-2013》;
2、别墅、小型建筑室内工程以单体建筑个数为计费基数,其中联排别墅按单元或两联排为一栋计算;
3、各种建筑类型的室外工程以项目总占地面积为计费基数。
(二)计量基准单价详见下表
民用建筑工程计量收费标准:
(三)服务内容系数
1、单独委托计量,服务内容系数为1;
2、同时委托清单编制服务内容系数为1.15,同时委托计价服务内容系数为1.15,同时委托清单编制及计价服务内容系数为1.30;
3、单独委托清单编制按4元/条计取费用,单独委托计价按4元/条计取费用。
建筑工程工程量清单计价规范

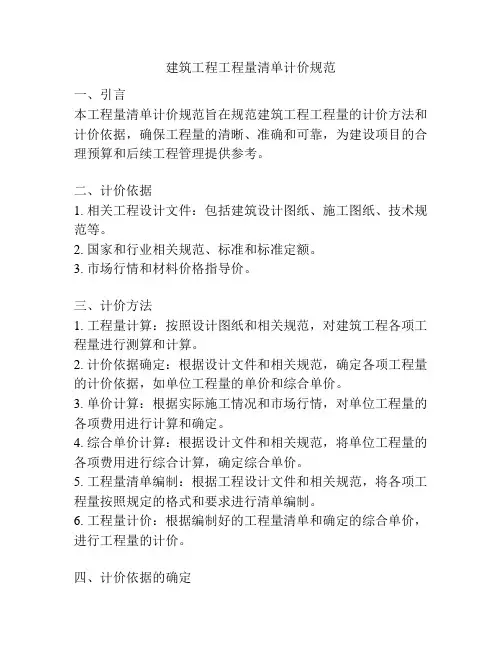

建筑工程工程量清单计价规范一、引言本工程量清单计价规范旨在规范建筑工程工程量的计价方法和计价依据,确保工程量的清晰、准确和可靠,为建设项目的合理预算和后续工程管理提供参考。
二、计价依据1. 相关工程设计文件:包括建筑设计图纸、施工图纸、技术规范等。
2. 国家和行业相关规范、标准和标准定额。
3. 市场行情和材料价格指导价。
三、计价方法1. 工程量计算:按照设计图纸和相关规范,对建筑工程各项工程量进行测算和计算。
2. 计价依据确定:根据设计文件和相关规范,确定各项工程量的计价依据,如单位工程量的单价和综合单价。
3. 单价计算:根据实际施工情况和市场行情,对单位工程量的各项费用进行计算和确定。
4. 综合单价计算:根据设计文件和相关规范,将单位工程量的各项费用进行综合计算,确定综合单价。
5. 工程量清单编制:根据工程设计文件和相关规范,将各项工程量按照规定的格式和要求进行清单编制。
6. 工程量计价:根据编制好的工程量清单和确定的综合单价,进行工程量的计价。
四、计价依据的确定1. 按照相关设计文件和规范,确定各项工程量的计算方法和计算公式。
2. 根据相关规范和标准定额,确定各项工程量的计价单位和计价基础。
3. 根据市场行情和材料价格指导价,确定各项工程量的材料价格和人工费用。
五、计算公式与计价单位示例1. 墙体砌筑工程计价单位:立方米计算公式:单位工程量=墙体面积 ×砌筑厚度综合单价=人工费用 + 材料费用2. 地坪砂浆找平工程计价单位:平方米计算公式:单位工程量=施工面积综合单价=人工费用 + 材料费用3. 混凝土梁工程计价单位:立方米计算公式:单位工程量=梁底板面积 ×梁高综合单价=人工费用 + 材料费用六、工程量清单编制示例序号工程量项目计价单位工程量综合单价金额1. 墙体砌筑工程立方米150****50002. 地坪砂浆找平工程平方米 100 200 200003. 混凝土梁工程立方米 50 800 40000七、工程量计价根据清单编制的工程量和综合单价,进行工程量计价,得出每项工程的金额。

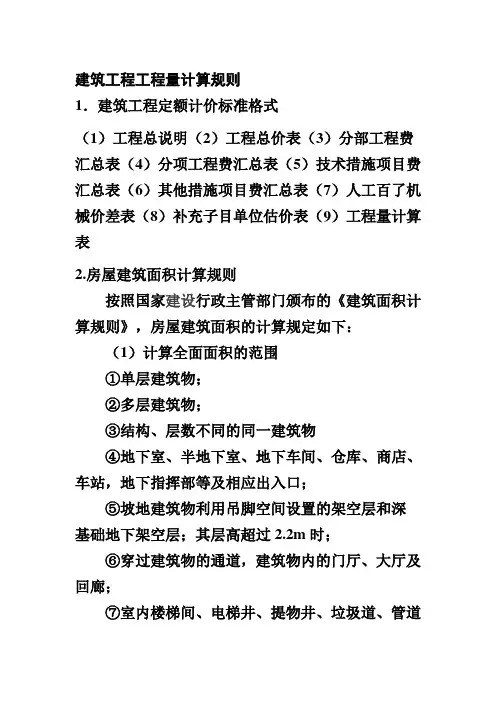

建筑工程工程量计算规则

建筑工程工程量计算规则1.建筑工程定额计价标准格式(1)工程总说明(2)工程总价表(3)分部工程费汇总表(4)分项工程费汇总表(5)技术措施项目费汇总表(6)其他措施项目费汇总表(7)人工百了机械价差表(8)补充子目单位估价表(9)工程量计算表2.房屋建筑面积计算规则按照国家建设行政主管部门颁布的《建筑面积计算规则》,房屋建筑面积的计算规定如下:(1)计算全面面积的范围①单层建筑物;②多层建筑物;③结构、层数不同的同一建筑物④地下室、半地下室、地下车间、仓库、商店、车站,地下指挥部等及相应出入口;⑤坡地建筑物利用吊脚空间设置的架空层和深基础地下架空层;其层高超过2.2m时;⑥穿过建筑物的通道,建筑物内的门厅、大厅及回廊;⑦室内楼梯间、电梯井、提物井、垃圾道、管道井等;⑧书库、立体仓库;⑨有围护结构的舞台灯光控制室;⑩建筑物内设备管道层、贮藏室其层高超过2.2m 时;屋面上部有围护结构的楼梯间、水箱间、电梯机房等;建筑物外有围护结构的门斗、眺望间、观望电梯间、阳台、橱窗、挑廊、走廊等;建筑物间有顶盖的架空走廊;室外楼梯;建筑物内变形缝、沉降缝等,凡缝宽在300㎜以内时。
(2)折算面积的范围①有柱的雨篷、车棚、货棚、站台等的建筑面积;独立柱的雨篷、单排柱的车棚、货棚站台等的建筑面积;②建筑物外有柱和顶盖的走廊、檐廊的建筑面积;有盖无柱走廊、檐廊的建筑面积;无围护结构的凹阳台、挑阳台的建筑面积。
(3)不计算建筑面积的范围①突出外墙的构件、配件、附墙柱、垛、勒脚、台阶、悬挑雨篷、墙面抹灰、镶贴块材、装饰面等。
②用于检修、消防等室外爬梯。
③层高2.2m以内设备管道层、贮藏室、设计不利用深基架空层及吊脚架空层。
④建筑物内操作平台、上料平台、安装箱或罐体平台;没围护结构的屋顶水箱、花架、凉棚等。
⑤独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮(水)池、贮仓、栈桥、地下人防通道等构筑物。
⑥单层建筑物内分隔间层房间,舞台及后台悬挂的幕布、布景天桥、挑台。
建设工程工程量清单计价规范(GB50500-2013版)

2013工程量清单计价规范1 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6 项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
定额计价的基本方法和程序

确定建筑产品价格定额计价的基本方法和程序,用公式表示如下: 1、每一计量单位建筑产品的基本构造要素(假定建筑产品)的直接工程费=人工费+材料费+施工机械使用费
其中:人工费=∑人工工日数量×人工工日标准
材料费=∑(材料用量×材料基价)+检验试验费
机械使用费=∑机械台班用量×台班单价
2、单位工程直接费=∑(假定建筑产品工程量×直接工程费单价)+措施费
3、单位工程概预算造价=单位工程直接费+间接费+利润+税金
4、单项工程概算造价=∑单位工程概预算造价+设备、工器具购置费
5、建设项目全部工程概算造价=∑单项工程的概算造价+预备费+有关的其它费用。
广东省建筑工程定额计价标准格式

工程名称:第页共页序号编号项目名称金额(元)备注1 ******工程项目2 ******单项工程3 ******单位工程4 ******单位工程5 ……6 ******单项工程7 ……8 ……9101112131415161718法定代表人:编制单位(盖章):编制日期:年月日工程名称:第页共页序号名称计算办法金额1 分部分项工程项目费1.1 定额分部分项工程费1.1.1 人工费1.1.2 材料费1.1.3 机械费1.1.4 管理费1.2 价差1.2.1 人工价差1.2.2 材料价差1.2.3 机械价差1.3 利润2 措施项目费2.1 安全防护、文明施工措施费2.2 其他措施项目费3 其他项目费4 规费5 不含税工程造价6 税金7 含税工程造价编制人:证号:编制日期:年月日表3 定额分部分项工程工程费汇总表(预、结算)工程名称:第页共页序号定额编号名称及说明单位数量单位基价(元)合价(元)本页小计合计编制人:证号:编制日期:年月日表4 措施项目费汇总表(预、决算)工程名称:第页共页序号名称及说明单位数量单位(元)合价(元)1 安全防护、文明施工措施费部分小计2 其他措施费部分小计合计编制人:证号:编制日期:年月日措施项目1 措施项目清单根据拟建工程的具体情况列项。
2 措施项目见下表。
3 下表未见得措施项目,编制人可做补充。
措施项目一览表序号项目名称1 环境保护2 安全防护、文明施工3 夜间施工4 二次搬运5 大型机械设备进出场及安拆6 混凝土、干净混凝土末班及支架7 脚手架8 已完工程及设备保护9 施工排水,降水10 垂直运输11 室内空气污染测试12 建筑垃圾外运13 工程保险14 工程保修15 赶工措施16 预算包干17 其他表5 其他项目汇总表()工程名称:第页共页序号名称及说明单位合价(元)备注1 预留金宗附合价说明2 材料购置费宗同上3 总承包服务费宗同上4 零星工作项目费宗同上5 其他费用宗同上编制人:证号:编制日期:年月日续表5 其他项目计费程式序号名称及说明计量基础费用标准1 预留金按预计发生数估算2 材料购置费按预计发生数估算3 总承包服务费分包工程合同价0-3.00%4 零星工作项目费按预计发生数估算5 其他费用按实际发生或经批准的是个方案计算表6 人工材料机械价差表工程名称:第页共页序号编码材料名称及规格产地、厂家单位数量定额价(元)价差(元)合价(元)备注编制人:证号:编制日期:年月日表7 补充子目单位估价表()工程名称:工作内容:第页共页定额编号项目计量单位:计量单位基价(元)其他人工费(元)材料费(元)机械费(元)管理费(元)编码名称单位单价(元)消耗量合价(元)消耗量合价(元)编制人:证号:编制日期:年月日表8 规费1 规费按下表列项。
外墙计算规则

1.建筑工程定额计价标准格式(1)工程总说明(2)工程总价表(3)分部工程费汇总表(4)分项工程费汇总表(5)技术措施项目费汇总表(6)其他措施项目费汇总表(7)人工百了机械价差表(8)补充子目单位估价表(9)工程量计算表2.房屋建筑面积计算规则按照国家建设行政主管部门颁布的《建筑面积计算规则》,房屋建筑面积的计算规定如下:(1)计算全面面积的范围①单层建筑物;②多层建筑物;③结构、层数不同的同一建筑物④地下室、半地下室、地下车间、仓库、商店、车站,地下指挥部等及相应出入口;⑤坡地建筑物利用吊脚空间设置的架空层和深基础地下架空层;其层高超过2.2m时;⑥穿过建筑物的通道,建筑物内的门厅、大厅及回廊;⑦室内楼梯间、电梯井、提物井、垃圾道、管道井等;⑧书库、立体仓库;⑨有围护结构的舞台灯光控制室;⑩建筑物内设备管道层、贮藏室其层高超过2.2m时;屋面上部有围护结构的楼梯间、水箱间、电梯机房等;建筑物外有围护结构的门斗、眺望间、观望电梯间、阳台、橱窗、挑廊、走廊等;建筑物间有顶盖的架空走廊;室外楼梯;建筑物内变形缝、沉降缝等,凡缝宽在300㎜以内时。
(2)折算面积的范围①有柱的雨篷、车棚、货棚、站台等的建筑面积;独立柱的雨篷、单排柱的车棚、货棚站台等的建筑面积;②建筑物外有柱和顶盖的走廊、檐廊的建筑面积;有盖无柱走廊、檐廊的建筑面积;无围护结构的凹阳台、挑阳台的建筑面积。
(3)不计算建筑面积的范围①突出外墙的构件、配件、附墙柱、垛、勒脚、台阶、悬挑雨篷、墙面抹灰、镶贴块材、装饰面等。
②用于检修、消防等室外爬梯。
③层高2.2m以内设备管道层、贮藏室、设计不利用深基架空层及吊脚架空层。
④建筑物内操作平台、上料平台、安装箱或罐体平台;没围护结构的屋顶水箱、花架、凉棚等。
⑤独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮(水)池、贮仓、栈桥、地下人防通道等构筑物。
⑥单层建筑物内分隔间层房间,舞台及后台悬挂的幕布、布景天桥、挑台。
定额计价结算表格组成

定额计价结算表格组成定额计价是指在工程建设中,根据设计规定和规范要求,对工程量、工程质量、主要材料的消耗等因素进行合理估算,经过计算而制定的单位工程工作产值。
因此,建筑行业中的标准工程量和单价都是根据定额计价来进行确定的。
定额计价结算表格是对工程产值的计算进行统一管理的工具,下面将介绍定额计价结算表格的组成。
1. 概述定额计价结算表格是建筑行业中常用的一种结算工具。
它是根据建设工程量验收结果和定额计价规定,按照一定的格式编制的,用于确定工程的交工质量、工程量,并进行产值计算。
定额计价结算表格通常分为清单、计价表和综合概算三部分。
2. 清单清单主要是对工程中计算的各项单独工作量进行明细列示,包括工程名、工程量、单位、单价以及金额等内容。
清单的编制是按照建筑工程施工图纸、设计文件和规范要求中所规定的量、质标准及定额要求,以实际完成的工程量为基础,逐项核对、逐项列示出来。
清单是定额计价结算表格中最为重要的一部分,它为后续的计价及综合概算提供了基础,同时也是核算工程质量、工程量和造价的重要依据。
在编制清单时,需要对工程量进行逐项核对,确保清单的准确性。
3. 计价表计价表是定额计价结算表格中的另一部分。
它是按照建筑工程量、质需求和定额计价规定,对清单中的各项数据进行计算得到的,以便确定产值及支付工程款项。
计价表中需要填写的内容包括工程名称、单价、数量、金额等,同时也包括在施工过程中进行变更的工程量数据。
4. 综合概算综合概算是对整个建筑工程完成交代的定额计价的概算。
在定额计价的基础上,按照各个分部分项、工程构成、工程归类等要求进行编制,包括工程用费、工程建设配套费、工程质量控制及检测、施工组织与管理、工程保险、土地使用费、税费等内容。
综合概算是由建设单位根据工程的实际特点及相关规定,按照定额计价、价格行情、工程特点和工程范围等编制而成。
因此,综合概算对于工程建设项目的监督和管理非常重要。
同时,它也是参考其他建筑工程的预算依据,帮助建设单位了解工程竣工后的合理产值情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.建筑工程定额计价标准格式(1)工程总说明(2)工程总价表(3)分部工程费汇总表(4)分项工程费汇总表(5)技术措施项目费汇总表(6)其他措施项目费汇总表(7)人工百了机械价差表(8)补充子目单位估价表(9)工程量计算表2.房屋建筑面积计算规则按照国家建设行政主管部门颁布的《建筑面积计算规则》,房屋建筑面积的计算规定如下:(1)计算全面面积的范围①单层建筑物;②多层建筑物;③结构、层数不同的同一建筑物④地下室、半地下室、地下车间、仓库、商店、车站,地下指挥部等及相应出入口;⑤坡地建筑物利用吊脚空间设置的架空层和深基础地下架空层;其层高超过2.2m时;⑥穿过建筑物的通道,建筑物内的门厅、大厅及回廊;⑦室内楼梯间、电梯井、提物井、垃圾道、管道井等;⑧书库、立体仓库;⑨有围护结构的舞台灯光控制室;⑩建筑物内设备管道层、贮藏室其层高超过2.2m时;屋面上部有围护结构的楼梯间、水箱间、电梯机房等;建筑物外有围护结构的门斗、眺望间、观望电梯间、阳台、橱窗、挑廊、走廊等;建筑物间有顶盖的架空走廊;室外楼梯;建筑物内变形缝、沉降缝等,凡缝宽在300㎜以内时。
(2)折算面积的范围①有柱的雨篷、车棚、货棚、站台等的建筑面积;独立柱的雨篷、单排柱的车棚、货棚站台等的建筑面积;②建筑物外有柱和顶盖的走廊、檐廊的建筑面积;有盖无柱走廊、檐廊的建筑面积;无围护结构的凹阳台、挑阳台的建筑面积。
(3)不计算建筑面积的范围①突出外墙的构件、配件、附墙柱、垛、勒脚、台阶、悬挑雨篷、墙面抹灰、镶贴块材、装饰面等。
②用于检修、消防等室外爬梯。
③层高2.2m以内设备管道层、贮藏室、设计不利用深基架空层及吊脚架空层。
④建筑物内操作平台、上料平台、安装箱或罐体平台;没围护结构的屋顶水箱、花架、凉棚等。
⑤独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮(水)池、贮仓、栈桥、地下人防通道等构筑物。
⑥单层建筑物内分隔间层房间,舞台及后台悬挂的幕布、布景天桥、挑台。
⑦建筑物内部大于300㎜的变形缝、沉降缝。
3.人工挖土工程量计算规则按照《全国统一建筑工程预算工程量计算规则》,人工挖土工程量计算规则为:人工挖土包括人工挖沟槽、基坑、土方等工程量计算。
计算时首先明确三者的划分标准。
挖掘沟槽、基坑、土方的工程量按挖方体积计算。
需放坡时,要考虑放坡系数。
计算基底宽度时,需考虑工作面宽。
挖沟槽、基坑需支挡土板时,沟槽、基坑底宽单面支挡土板增加10㎝,双面增加20㎝,支挡土板后,不再计算放坡。
沟槽、基坑深度按图示槽、坑底面至室外地坪深度计算。
沟槽的长度,外墙沟槽按图示中心线长度计算;内墙沟槽按图示基础底面之间净长线或内槽净长线(如留工作面或加挡土板时)计算,内外突出部分(垛、附墙烟囱)体积并入沟槽土方工程量内计算。
4.砖基础工程量计算规则按照《全国统一建筑工程预算工程量计算规则》,砖基础工程量计算规则为:计算砖基础工程量时,首先要明确基础与砖墙的划分界限。
砖基础工程量,按施工图示尺寸以m3计算,应扣除嵌入基础的钢筋混泥土柱和柱基(包括构造柱和构造柱基)、钢筋混泥土梁(包括地圈和过梁)及单个面积在0.3㎡以上孔洞所占的体积。
对基础大放脚T型接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.3㎡以内的孔洞所占体积不予扣除,但靠墙暖气沟的挑亦不增加;附墙垛基础宽出部分体积应并入基础工程量内。
计算公式为:砖基础工程量=基础长度×基础断面面积±应并入(扣除)体积(1)基础长度的计算。
外墙墙基按外墙中心线长度计算;内墙墙基按内墙基净长计算。
(2)基础断面面积的计算。
基础断面面积=标准厚墙基面积+大放脚增加断面面积或基础断面面积=标准墙基厚度×(基础深度+大放脚折加高度)基础深度指室内地坪至基础底面间的距离。
5.砖墙工程量计算规则按照《全国统一建筑工程预算工程量计算规则》,砖墙工程量计算规则为:砖墙按墙长乘墙高乘墙厚以m3计算工程量,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混泥土柱、梁(包括过梁、圈梁、挑梁)、砖平旋、平砌砖过梁和暖气包壁龛及内墙板头的体积,不扣除梁头、外墙板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、砖墙内的加固钢筋、木筋、铁件、钢管及每个面积在0.3㎡以下的孔洞等所占的体积,突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐等体积亦不增加。
砖垛、三皮砖以上的腰线和挑檐体积,并入墙身体积内计算。
附墙烟囱(包括附墙通风道、垃圾道)按其外形体积计算,并入所依附的墙体体积内,不扣除每一个孔洞横载面在0.1㎡以下的体积,但孔洞内的抹灰工程量亦不增加。
计算公式如下:墙体工程量=墙长×墙高×墙厚±应并入(或扣除)体积墙体长度:外墙长度按外墙中心线长度计算,内墙长度按内墙长线计算。
墙体厚度:标准砖以240㎜×115㎜×53㎜尺寸为准,其砌体计算厚度按规定尺寸计算。
非标准砖砌体厚度应按砖实际规格和设计厚度计算。
墙身高度:外墙墙身以设计室内地坪为计算起点,内墙首层以室内地坪、二层及二层以上楼板面为起点,不同类型的内、外墙和山墙按下列规定计算:(1)外墙墙身高度:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架,且室内外均有天棚者,算至屋架下弦底面另加200㎜;无天棚者算至屋架下弦底加300㎜,出檐宽度超过600㎜时,应按实砌高度计算;平屋面有挑檐者算至挑檐板底,平屋面有女儿墙无檐口者算至钢筋混泥土板顶。
(2)内墙墙身高度:位于屋架下弦者,其高度算至屋架底;无屋架者算至天棚底另加100㎜;有钢筋混泥土楼板隔层者算至板底;有框架梁时算至梁底面。
(3)内、外山墙墙身高度:按其平均高度计算。
女儿墙工程量计算规则按照《全国统一建筑工程预算工程计算规则》,女儿墙工程量计算规则为:女儿墙按墙长乘墙高乘墙以m3计算。
高度自外墙顶面至图示女儿墙顶面,长度按外墙中心线长度计算,分别不同墙厚并入外墙工程量内。
7.框架间砌体、多孔砖墙、空心砖墙、砌块墙工程量计算规则按图示砌筑面积乘以墙厚以m3计算,应扣除门窗洞口,0.3㎡以上洞口和钢筋混泥土过梁等所占体积。
但不扣除多孔砖的孔、空心部分的体积。
8.现浇混凝土及钢筋混泥土模板工程量计算规则现浇混凝土及混凝土模板工程量计算,除另有规定者外,均应区别模板的不同材质,按混凝土与模板接触面的面积,以㎡计算。
(1)现浇钢筋混泥土框架,分别的按梁、板、柱、墙的关规定计算,附墙柱并入墙内工程量。
(2)杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。
(3)现浇钢筋混泥土悬挑板(雨篷、阳台)的模板,按图示外挑部分尺寸的水平投影面积计算。
挑出墙外的牛腿梁及板边模板不另计算。
(4)现浇钢筋混泥土楼梯,以图示露明面尺寸的水平投影面积计算,不扣除小于500㎜楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板不另计算。
(5)混凝土台阶不包括梯带,按图示台阶尺寸的水平投影面积计算,台阶端头两侧不另计算模板面积。
(6)现浇混凝土小型池槽按构件外围体积计算,池槽内、外侧及底部的模板不应另计算。
9.预制混凝土及钢筋混泥土构件模板工程量计算规则预制钢筋混泥土模板工程量,除另有规定者外均按混凝土实体体积以立方米计算。
小型池槽按外型体积以立方米计算。
预制桩尖按虚体积(不扣除桩尖虚体积部分)计算。
10.现浇混凝土工程量计算规则混凝土工程量除另有规定者外,均按图示尺寸实体体积以立方米计算。
不扣除构件内钢筋、预埋铁件及墙、板中0.3㎡内的孔洞所占体积。
(1)现浇基础。
①有肋带形混凝土基础,其肋高与肋宽之比在4:1以内的按有肋带形基础计算。
超过4:1时,其基础扩大面以下按板式基础计算,以上部分按墙计算。
带形基础断面高度以基础扩大顶面为界向下算至基础底面;基础计算长度:外墙部分按外墙基中心线长度,内墙部分按内墙基净长线计算,连接柱独立基础的,按独立基础净长计算。
②独立基础工程量,应按不同构造形式分别计算。
杯形基础工程量,按基础外形体积减去杯口体积后计算。
③满堂基础工程量。
无梁式满堂基础工程量应按板的体积加柱脚的体积计算。
有梁式满堂基础工程量应分别计算板和梁的体积,再相加而得。
箱式满堂基础应分别按无梁式满堂基础(底板)、柱、墙、梁、板有关规定计算,套有关定额项目。
(2)现浇柱。
按图示断面尺寸乘以柱高以立方米计算。
有梁板的柱高,应自柱基上表面(式楼板上表面)至上一层楼板上表面之间的高度计算;无梁板的柱高,应自柱基上表面(式楼板上表面)至柱帽下表面之间的高度计算;框架柱的柱高应自柱基上表面至柱顶高度计算;构造柱按全高计算,与砖墙嵌接部分的体积并入柱身体积内计算;依附柱上的牛腿,并入柱身体积内计算。
(3)现浇梁。
按图示断面尺寸乘以梁长以立方米计算。
梁与柱连接时,梁长算至柱侧面;主梁与次梁连接时,次梁长算至主梁侧面,伸入墙内梁头、梁垫体积内计算;当梁伸入到墙体内时,梁按实际长度计算;当梁与混凝土墙连接时,梁长算至混凝土墙的侧面;圏梁长,外墙上按外墙中心线长计算,内墙按净长线计算。
(4)现浇板。
按图示面积乘以板厚以立方米计算,其中:有梁板工程量为主、次梁与板的体积之各和;无梁板按板和柱帽体积之和计算;平板按板实体体积计算;现浇挑檐天沟与板(包括屋面板、楼板)连接时,以外墙为分界线,与圏梁(包括其他梁)连接时,以梁外边线为分界线。
外墙外边线以外或外边线以外为挑檐天沟。
各类板伸入墙内的板头并入板体积内计算。
(5)现浇墙。
按图示墙长乘以墙高及厚度以立方米计算,应扣除门窗洞口及0.3㎡以外孔洞的体积,墙垛及突出部分并入墙体积内计算。
其中墙长:外墙按中心线长计算,内墙按净长线长计算,有柱者算至柱侧面(指突出墙外的柱)。
墙高:从墙基上表面或基础梁上表面算至墙顶,有梁者算至梁底面(指突出墙外的梁)。
(6)整体楼梯包括休息平台,平台梁、斜梁及楼梯的连接梁,按水平投影面积计算。
不扣除宽度小于500㎜的楼梯井,伸入墙内部分不另增加。
(7)阳台、雨篷(悬挑板),按伸出外墙的水平投影面积计算,伸出外墙的牛腿不另计算。
带反挑檐的雨篷按展开面积并入雨篷内计算。
(8)栏杆按净长度以延长米计算。
伸入墙内的长度已综合在定额内。
栏板以立方米计算,伸入墙内的栏板,合并计算。
(9)预制板补现浇板缝时,板缝宽度超过20㎝者按平板计算。
11.预制构件混凝土工程量计算规则预制混凝土工程量均按图示尺寸实体体积以立方米计算,不扣除构件内钢筋、铁件及小于300㎜×300㎜以内孔洞面积。
预制钢筋混泥土框架柱现浇接头(包括梁接头)按设计规定断面和长度以立方米计算。
预制桩按桩全长(包括桩尖)乘以桩断面(空心桩应扣除孔洞体积)以立方米计算。
12.钢筋工程量计算规则钢筋工程应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算汇总。
