钢筋绑扎(墙)
墙体钢筋绑扎施工工艺

墙体钢筋绑扎施工工艺本工艺标准适用于外板内模,外砖内模、全现浇大模板等结构形式的墙体钢筋绑扎工程.1 材料及主要机具:1。
1 成型钢筋或网片:根据设计图纸要求的规格尺寸,预先加工成型钢筋或点焊网片。
1。
2 拉筋和支撑筋:采用双层钢筋网片时,在两片钢筋间应绑拉筋和支撑筋,以便固定上下左右钢筋间的距离。
见图4-8(a)、(b)。
拉结筋如图4—8(a)所示,l为两网片之间的距离,绑扎时纵横间距不大于700mm。
但这种形式的拉结筋只起到拉而不能起撑的作用.为了保证墙体双层网片正确位置,最好采用梯形支撑筋,如图4—8(b)。
梯形支撑筋是用两根竖筋(用墙体竖筋同直径同高度)与水平筋焊成梯形,绑在墙体两排钢筋之间起到撑的作用,间距1200mm左右。
图中H为墙体竖筋高度,h为墙体横筋间距,c等于混凝土墙体厚减去保护层.1.3 铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。
1。
4 控制混凝土保护层用的砂浆垫块、塑料卡.1.5 工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、手推车、粉笔、尺子等.2 作业条件2。
1 检查钢筋的出厂合格证,按规定作力学性能复试,当加工过程中发生脆断等特殊情况,还需作化学成分检验;网片应有加工厂出厂合格证,钢筋应无老锈及油污。
2.2 钢筋或点焊网片应按现场施工平面图中指定位置堆放,网片立放时需有支架,平放时应垫平,垫木应上下对正,吊装时应使用网片架吊装.2。
3 钢筋外表面如有铁锈时,应在绑扎前清除干净,锈蚀严重侵蚀断面的钢筋不得使用。
2.4 检查网片的几何尺寸、规格、数量及点焊质量等,合格后方可使用.2.5 外砖内模工程必须砌完外墙。
2。
6 应将绑扎钢筋地点清理干净.2。
7 弹好墙身、洞口位置线,并将预留钢筋处的松散混凝土剔凿干净.3.l 剪力墙钢筋现场绑扎:3.1。
1 工艺流程:修改预留搭接筋→绑立筋→绑横筋→绑拉筋或支撑筋3。
1.2 将墙身处预留钢筋调直理顺,并将表面砂浆等杂物清理干净。
挡土墙钢筋绑扎技术交底

1、在基础混凝土上弹出钢筋位置线、模板控制线、墙身及洞口位置线,再次校正甩搓立筋,如有较大位移时,按洽商规定认真处理。
2、根据“七不准绑”的原则对钢筋进行预检。
3、墙筋为双向受力钢筋,所有钢筋交叉应逐点绑扎。
4、双排钢筋之间应绑间距拉筋,以固定双排钢筋的骨架间距。拉筋可用φ8钢筋制作,间距450mm左右,梅花形布置。
4)未检查偏位筋不绑;
5)偏位筋未按1:6调正不绑;
6 )甩槎筋长度、错开百分比,错开长度不合格不绑;
7)钢筋接头本身质量未检查合格不准绑钢筋;
审核人
交底人
接受交底人
2、准备好垫木,按钢筋绑扎顺序分类堆放,按部门、规格、种类标识清楚,并对锈蚀钢筋除锈。
3、核对钢筋的级别、型号、尺寸及数量是否与设计图纸及加工配料单相同。
三、操作工艺:
一)墙钢筋绑扎工艺流程:
1、在垫层上弹墙体竖向钢筋位置线、墙体外皮线和模板控制线→调整纵向钢筋→接长竖向钢筋→设置墙钢筋→绑墙体水平钢筋→设置拉钩和垫块→墙体钢筋验收。

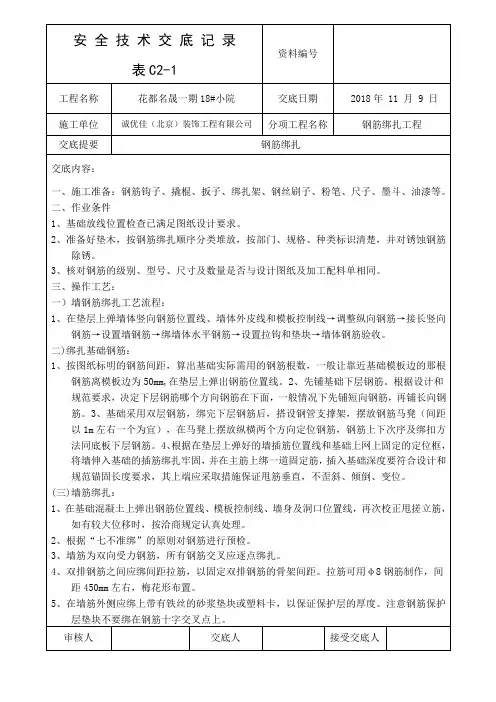

安 全 技 术 交 底 记 录
资料编号
表C2-1
工程名称
花都名晟一期18#小院
交底日期
2018年11月9日
施工单位
诚优佳(北京)装饰工程有限公司
分项工程名称
钢筋绑扎工程
交底提要
钢筋绑扎
交底内容:
一、施工准备:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子、墨斗、油漆等。
二、作业条件
1、基础放线位置检查已满足图纸设计要求。
5、在墙筋外侧应绑上带有铁丝的砂浆垫块或塑料卡,以保证保护层的厚度。注意钢筋保护层垫块不要绑在钢筋十字交叉点上。
审核人
基础墙体钢筋绑扎技术交底01-06-008

工程名称 固安孔雀城听涛苑项目(1#-26#楼、S1及普通车库)工程日 期 2014年1月6日 交底部位 1-7#楼及其间车库剪力墙及柱钢筋绑扎页 数共7页,第1页交底内容:签字栏技术负责人: 交底人: 交接人: 一、施工准备1.1材料准备预先加工成型钢筋、拉筋、定位筋、采用20~22号镀锌铁丝、砂浆顶模棍。
施工工具:钢筋钩子、撬棍、钢筋板子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
剪力墙及柱钢筋主要为C 8、C 10、C 12、C 14、A 6、C 20、C 22、C 25等,墙柱钢筋直径≥16的采用机械连接,其它直径的钢筋均采用搭接连接。
1.2作业条件1.2.1钢筋出厂合格证、绑扎前除去钢筋表面老锈、油污,严重锈蚀的禁止使用。
1.2.2弹好墙身、洞口位置线1.2.3施工缝处清理干净、预留钢筋处剔除混凝土松软层、凿毛接触面。
1.2.4检查止水钢板位置及焊接是否饱满,如止水钢板有不满足防水要求,及时上报做处理措施。
1.2.5预留钢筋表面混凝土浆用钢刷除去。
二、操作工艺2.1剪力墙钢筋现场绑扎2.1.1画钢筋位置线、模板50线、门窗洞口线→预检、验线→检查调整立筋的位置→立筋连接→调整暗柱钢筋垂直度及连接→绑扎暗柱箍筋→绑扎墙体竖向筋、梯子筋及水平筋定位筋、拉结筋→安装双“F”卡固定→安装保护层垫块。
2.1.2根据弹好的墙、暗柱位置线,将墙、暗柱钢筋按1:6(水平位移为1时,竖向弯曲段长度为6)调整到位,满足保护层要求,保证墙体钢筋、柱子钢筋垂直,不歪斜、不倾倒、不变位。
2.1.3将墙身处预留筋调直,并将钢筋表面水泥浆用钢刷除去。
先立2~4根竖筋,并划好横筋分档标志,然后于下部及齐胸处绑两根横筋固定好位置,并在横筋上划好分档标志(横向筋间距及箍筋间距),绑扎竖向梯子筋,然后绑其余竖筋,最后绑其余横筋。
剪力墙钢筋绑扎时除接触土的墙体外均要求水平筋在外侧,竖向筋在内侧。
2.1.4梯子筋提高一个等级,代替该处的受力筋,以便节约钢筋;梯子筋设上、中、下三道顶模棍(比墙厚小2mm ),端头刷防锈漆,顶模棍必须使用砂轮机切割,并除去毛刺。
墙体钢筋绑扎施工方案

墙体钢筋绑扎施工方案(1)施工流程墙边线放线、验线、清理T立筋检查调直、调正一钢筋接头τ钢筋绑扎(钢筋焊接)τ机电埋管一洞口加筋一检查验收(2 )施工要点1)墙筋绑扎前在两侧搭设操作脚手架,每步高度l∙8m ,脚手架上满铺跳板。
2)用塑料卡控制墙体钢筋保护层厚度,将塑料卡卡在墙外侧筋上,间隔600mm ,梅花形布置。
水平筋绑扎时拉通线绑扎,并设一道竖向梯子筋,以控制水平筋间距。
墙体的水平和竖向钢筋错开连接,接头率小于50%o墙体水平筋帮扎在竖向钢筋内侧,其摆放线在竖向钢筋上标出,保证水平一条线。
地下室外墙竖向钢筋在外,水平钢筋在内。
5)竖向梯子筋每道墙设置不少于两道,使用比墙筋大一号的钢筋制作,替代其位置上的主筋,每个梯子筋在每层墙筋的上中下三个位置的短筋长度比墙体每边少5mm,直接顶在木模板上,端头用切割机切割并刷防锈漆,这样既能保证水平筋间距又能保证墙体截面尺图5-36 竖向梯子筋构造在墙体上方设置一道水平梯子筋以控制竖向墙筋的间距,梯子筋设置在顶板上皮10cm处,浇注完混凝土后拆除,周转使用。
图5-37水平梯子筋构造图5-38水平梯子筋示意图6 )剪力墙水平钢筋的起步筋间距为距楼板(或底板)50mm ,具体做法详见下图:图5-39墙水平钢筋起步示意图7)墙体钢筋端头部位:水平方向要锚入端柱或构造柱中,墙体水平筋在暗柱两侧的位置包在暗柱主筋外侧,在暗柱端头的部位弯在暗柱主筋内侧;竖直方向应通长设置或锚入框架梁板或暗梁板中,墙体竖向钢筋在暗梁两侧的位置包在暗梁纵筋外侧,在顶端位置弯在暗梁纵筋下部,详见下图。
建板/ LaE图5-40墙体主筋与暗梁、暗柱主筋布置关系图12#铅丝绑扎/筋线盒-"二附加钢筋KJ | | 1........ ................... ...........线盒定位示意图说明:附加钢筋与主筋用粗铁丝绑扎图5-41细部钢筋绑扎节点7)各种机电预埋管和线盒在埋设时为了防止位置偏移,在预埋管和线盒用4根附加钢筋箍起来,再与主筋绑扎牢固。
墙体柱子竖向钢筋绑扎

工程名称: 西直门综合交通枢纽及配套服务用房施工项目: (1.2.3.4流水段)墙体、柱子竖向钢筋绑扎交底日期:2007年4月16日交底内容:1、进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣;2、作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;3、在高处(2米以上含2米)施工时,不得站在钢筋骨架上或攀登骨架上下,必须搭设脚手架或操作平台和马道。
脚手架应搭设牢固,作业面脚手板要满铺、绑牢,不得有探头板、非跳板,临边应搭设防护栏杆和支挂安全网;必须系好合格的安全带,安全带要系挂牢固,高挂低用,作业时不得穿硬底和带钉易滑的鞋,要穿防滑胶鞋;4、新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业;5、从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备;6、施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业;7、施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。
8、操作人员必须熟悉钢筋机械的构造性能和用途。
并应按照清洁、调整、紧固、防腐、润滑的要求,维修保养机械。
9、机械运行中停电时,应立即切断电源。
收工时应按顺序停机,锁好闸箱门,清理作业现场。
电路故障必须由专业电工排除,严禁非电工接、拆、修电气设备。
10、机械操作人员作业时,必须扎紧袖口,理好衣角,扣好衣扣,严禁戴手套。
11、电动机械的电闸箱必须按规定安装漏电保护器,并应灵敏有效。
12、工作完毕后,必须用工具将铁屑、钢筋头清除,严禁用手擦摸或用嘴吹。
切好的钢材、半成品必须按规格码放整齐。
13、绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下。
工程名称: 西直门综合交通枢纽及配套服务用房施工项目: (1.2.3.4流水段)墙体、柱子竖向钢筋绑扎交底日期:2007年4月16日14、夜间施工应使用低压照明灯。
墙钢筋绑扎技术交底

墙钢筋绑扎技术交底一、施工准备1、材料准备钢筋:应有出厂质量证明和检验报告单,并按有关规定分批抽取试样作机械性能试验,合格后方可使用。
铁丝:可采用 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝的切断长度要满足使用要求。
保护层垫块:应准备好水泥砂浆垫块或塑料卡。
2、主要机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
3、作业条件按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。
核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。
熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。
墙钢筋绑扎前,应检查钢筋的定位梯凳是否绑扎牢固,如有遗漏应及时补齐。
二、操作工艺1、工艺流程立 2~4 根竖筋→画水平筋间距→绑定位横筋→绑其余横竖筋2、立 2~4 根竖筋将竖筋与下层伸出的搭接筋绑扎,在竖筋上画好水平筋分档标志,在下部及齐胸处绑两根横筋定位,并在横筋上画好竖筋分档标志,接着绑其余竖筋,最后再绑其余横筋。
横筋在竖筋里面或外面应符合设计要求。
3、画水平筋间距按图纸要求间距,在竖筋上画好水平筋分档标志。
4、绑定位横筋在墙顶部或中间部位,根据画好的水平筋分档标志,绑扎定位横筋。
5、绑其余横竖筋钢筋交叉点应逐点绑扎,双排钢筋之间应绑拉筋或支撑筋,其纵横间距不大于 600mm,钢筋外皮绑扎垫块或用塑料卡。
6、墙钢筋的绑扎,应在模板安装前进行。
三、质量标准1、主控项目钢筋的品种和质量必须符合设计要求和有关标准的规定。
钢筋的规格、形状、尺寸、数量、锚固长度、接头位置,必须符合设计要求和施工规范的规定。
2、一般项目钢筋网片和骨架的绑扎质量应符合下列规定:缺扣、松扣的数量不超过应绑扣数的 10%,且不应集中。
弯钩的朝向应正确。
绑扎接头应符合施工规范的规定,搭接长度不小于规定值。
剪力墙结构钢筋绑扎技术交底

剪力墙结构钢筋绑扎技术交底一、施工准备1、材料准备(1)钢筋:应有出厂质量证明和检验报告单,并按有关规定分批抽取试样作机械性能试验,合格后方可使用。
(2)铁丝:可采用20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝的切断长度要满足使用要求。
(3)垫块:用水泥砂浆制成 50mm 见方,厚度同保护层的垫块,用于墙柱钢筋的垫块内要预埋 20~22 号火烧丝。
2、主要机具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
3、作业条件(1)按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。
准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。
(2)核对钢筋的级别、型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。
(3)熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。
(4)根据地下室防水施工方案(采用内贴法或外贴施工),底板钢筋绑扎前做完底板下防水层及保护层;支完底板四周模板(或砌完保护墙,做好防水层)。
当地下室外墙防水采用内贴法施工时,在绑扎墙体钢筋之前砌完保护墙,做好防水层及保护层。
二、操作工艺1、工艺流程修理预留伸出钢筋→ 绑扎暗柱钢筋→ 绑扎连梁钢筋→ 绑扎墙体竖向钢筋→ 绑扎墙体水平钢筋→ 绑扎拉钩→ 调整钢筋→ 验收2、修理预留伸出钢筋根据所弹墙线,调整下层墙体伸出的搭接筋,使其位置正确。
若下层墙体伸出钢筋位置偏差较大,应按 1:6 坡度进行调整。
3、绑扎暗柱钢筋(1)按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于 3 个,绑扣要向柱中心。
(2)在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。
(3)按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎。
(4)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
墙体钢筋绑扎技术交底

2.4.5 按照划好的箍筋位置线,由上向下逐个绑扎箍筋。箍筋与主筋要垂直,箍筋的弯钩重叠处,应沿主筋交错布置,箍筋弯钩应成1350,平直部分长度不小于10D且不小于75mm。
2.4.6 连梁钢筋绑扎:
按照己抄测完的墙体+500MM水平控制线,用石笔划出图纸要求的连梁高度位置,把连梁上筋固定在两侧的暗柱上,在连梁上划出箍筋的位置,逐个把箍筋套上,并按划好的位置逐个绑扎,最后穿连梁下部主筋,并绑扎。
3、质量标准:
3.1主控项目
3.1.1钢筋、套筒的品种和性能必须符合设计要求和有关标准的规定。
3.1.2钢筋带有颗粒状和片状老锈,经除锈后仍有麻点的钢筋,严禁按照原规格使用,钢筋表面应保持清洁。
3.1.3钢筋的规格、尺寸、形状、数量、锚固长度、接头设置,必须符合设计要求和施工规范的规定。
3.1.4钢筋机械连接的试验顺序必须符合《钢筋机械连接通用技术规程》(JGJ107)的规定。
1.2.2钢筋绑扎用的铁丝可用20~22#铁丝(火烧丝)。其中22#铁丝只用于绑扎直径12mm以下的钢筋。钢筋绑扎铁丝长度参照下表;
钢筋直径(mm)
6~8
10~12
14~16
18~20
22
25
28
32
6~8
150
170
190
220
250
270
290
320
10~12
190
220
250
270
290
310
2.6.2 洞口大于200mm小于400mm时,加3Ф12;洞口大于400mm小于600mm时,加3Ф14;洞口大于600mm小于800mm时,加3Ф16;洞边加强钢筋不得小于洞口边切断的钢筋面积。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称交底日期2018年3月12日施工单位分项工程名称剪力墙钢筋绑扎交底提要交底内容:交底内容:一、施工准备1、材料准备:1.1成型钢筋:检查预先成型好的钢筋的规格、尺寸、数量,要满足施工要求,对成型钢筋及马凳、梯子筋等进行预检。
1.2绑扎铁丝:采用20-22号火烧丝,切断长度要满足使用要求。
1.3控制混凝土保护层用的塑料塑料卡。
2、主要机具钢筋钩子、钢筋扳子、小撬杠、钢筋绑扎架、钢丝刷子、粉笔、线坠、钢卷尺、鼓风机、扫帚等。
3、劳动力安排工种钢筋成型钢筋运输钢筋绑扎人数6人15人35人4、技术准备充分熟悉施工图纸、工程规范、施工质量检验评定标准,掌握施工方案的工艺流程、施工方法和技术要求。
5、作业条件5.1按施工平面图规定的位置清理、平整好钢筋堆放场地,准备好垫木,按顺序分类堆放钢筋。
如有锈蚀需预先进行除锈处理,带有颗粒状或片状老锈的钢筋禁止使用。
5.2核对图纸、配料单与已配好的钢筋的钢号、规格、尺寸、形状、数量上是否一致,如有问题及时解决。
5.3弹好墙身线、门窗洞口线、节点位置线、楼梯边线,并将距墙边线5mm内预留钢筋出的松散混凝土剔凿干净,露出坚硬石子,并把钢筋上的混凝土清除干净。
5.4对于个别墙体插筋保护层偏大或偏小不到位的,要进行适当调整,必要时进行1:6拿弯处理,但必须经工长同意,不得私自处理。
5.5绑扎墙体钢筋时,必须待下层板砼强度达到上人强度,并在钢筋成型料堆放处满铺竹胶板。
二、操作工艺1、剪力墙钢筋绑扎1.1工艺流程修整插筋→暗柱主筋绑扎连接→绑扎暗柱箍筋→绑扎连梁→绑扎2-4根墙体立筋→画横筋分档标志→绑两根横筋→画竖筋分档标志→放竖向、水平梯子筋→绑横、竖筋→绑扎拉钩筋→钢筋调整→绑扎垫块→验收1.2操作要点和技术要求1.2.1墙体水平、竖向钢筋为双片双向,拉勾Φ6@400,梅花布置,外墙竖向钢筋在外,水平筋在内,内墙则相反。
先立2-4 根竖筋,并画好横筋分档标志,然后在下部先绑距地面50mm水平筋及齐胸处横筋,固定好位置,并在横筋上画好立筋分档标志,绑扎竖向钢筋,第一根竖向钢筋距暗柱50mm,竖筋绑完后,绑其余横筋,钢筋绑扎时,绑扎扣丝朝里,要绑八字扣,禁止绑一顺扣,墙筋竖向搭接长度范围内水平筋不少于三道。
审核人交底人接受交底人工程名称交底日期2018年3月12日施工单位分项工程名称剪力墙钢筋绑扎交底提要交底内容:1.2.2双片钢筋网之间用ø6间400mm 拉筋交错放置,拉筋应勾牢墙体横筋及竖向筋的交点的外侧。
为保证钢筋网位置准确,在板墙竖向加梯子筋,放在墙双片网片钢筋内侧,间距1500mm,当梯子筋代替墙体筋时,钢筋直径要比墙体竖筋大一个规格。
1.2.3剪力墙连梁主筋上铁或下铁分双层排筋时,两皮铁间加Φ25短筋棍,确保主筋间距。
1.2.4剪力墙钢筋的搭接1.2.4.1墙体水平、竖向钢筋:水平钢筋、竖向钢筋的搭接50%相互错开,两个搭接接头之间错开500mm,搭接长度按03G101相关要求为1.2LaE。
水平钢筋间距错开500mm,且拐角处外侧水平筋应在暗柱范围以外进行搭接。
竖向钢筋、水平钢筋搭接区均必须有三根水平筋或竖向筋通过。
窗井墙压顶筋贯通设置,钢筋采用电弧焊双面焊接,焊缝长度5d,焊接接头按50%错开,接头净距>35d,且>500mm。
审核人交底人接受交底人工程名称 交底日期2018年3月 12日 施工单位分项工程名称剪力墙钢筋绑扎交底提要交底内容:审核人交底人接受交底人1.2.4.2暗柱:暗柱主筋连接方式均采用绑扎连接。
接头错开50%,接头间净距不小于500,搭接长度按03G101相关要求为1.2LaE 。
暗柱箍筋绑扎时,先在立筋上划箍筋位置线,起步筋距结构面30 mm ,必须严格按刻度线绑扎箍筋, 要求套口转圈错开,并每隔三个套口绑一兜扣,拉勾必须勾住箍筋与暗柱竖筋的交点的外侧,暗柱绑完后顶部加定位箍。
定位箍做法:采用Φ14的钢筋,根据暗柱尺寸焊成封闭的套子,内部尺寸比正常箍筋小20 mm 。
墙体筋绑扎完成后,绑扎上层墙体暗柱下插钢筋(下插一整层高度)及一层顶板梁下增设的暗柱钢筋(该暗柱从地下室顶板算起下插1.5LaE),绑完后在顶部安装定位箍筋,认真核对图纸,不得遗漏。
1.2.5剪力墙钢筋的锚固:1.2.5.1剪力墙的水平钢筋“丁”字节点及转角节点的绑扎锚固在端部按要求如下图,图中为内墙,外墙仅水平筋在立筋内侧,节点锚固构造相同。
1.2.5.2外墙的拐角采用锚固做法,详细节点如下图。
内墙水平筋在外侧,拐角外侧水平筋不得在拐角工程名称交底日期2018年3月12日施工单位分项工程名称剪力墙钢筋绑扎交底提要交底内容:审核人交底人接受交底人暗柱处锚固,必须连续通过拐角处暗柱,在暗柱范围以外采用搭接方式连接,详细做法见1.2.4.1;内墙拐角内侧水平筋采用锚固做法,伸至立筋内侧,打拐15d。
1.2.5.3剪力墙的“十”字、“丁”字节点必须垂直,墙体钢筋要横平竖直,观感美观。
1.2.5.4剪力墙内连梁上、下水平钢筋伸入墙内长度不小于1.0Lae,且≥600 mm,如遇墙端直锚长度不够时,钢筋直锚0.4LaE后打直拐15d即可。
连梁侧面构造纵筋同墙体水平筋,拉勾间距为箍筋间距的2倍,竖向沿水平筋隔一拉一。
1.2.5.5 起步筋要求A.暗柱边第一根墙筋距暗柱边的距离为50mm;B.墙体第一根水平筋距板面50mm;C.暗柱第一根箍筋距板面30mm(暗柱部位钢筋较密集,应避免墙体水平筋与箍筋、构造筋重叠);D. 连梁距暗柱边缘箍筋起步50mm,两端各增加1道箍筋进入暗柱范围;1.2.5.6 洞口补强A.洞口尺寸b﹥800mm时,按设计要求在洞口四周配置暗柱暗梁,墙体筋在洞口边作封边处理或加开口套,具体节点见结构总说明;B.洞口尺寸b位于300mm﹤b≤800mm时,按每边配置二根直径不小于12且不小于同向被切断纵向钢筋总面积的50%补强,补强钢筋种类与被切断钢筋相同,补强钢筋长度为洞口同向尺寸加2LaE,墙体筋在洞口边作封边处理或加开口套;C.洞口尺寸b≤300mm时,钢筋不得截断,从洞边绕过。
D.圆形洞口补强,详设计总说明及03G101-1第53页。
1.2.6根据测量工给出的500mm线上返,严格控制门、窗洞口的标高及连梁的高度。
1.2.7墙体水平筋保护层:外墙外侧40mm,内侧15mm;内墙均为15mm。
1.2.8垫块间距0.8m,呈梅花形布置,卡在水平钢筋上,要求横、竖成线。
1.2.9钢筋绑扎完成后,严格按照“三检制”进行钢筋的检查、验收,发现问题及时处理。
三、质量要求1、主控项目要求:1.1钢筋的规格、形状、尺寸、数量、锚固长度、接头位置必须符合设计要求和施工规范的规定。
工程名称交底日期2018年3月12日施工单位分项工程名称剪力墙钢筋绑扎交底提要交底内容:1.2钢筋网片和骨架绑扎不得出现缺扣、送扣。
1.3墙筋弯钩的朝向应正确,绑扎接头应符合施工规范的规定,其中每个接头的搭接长度不小于规定值(按以上剪力墙钢筋的技术要求执行)。
1.4箍筋数量、弯钩角度和平直长度应符合设计要求和施工规范规定,弯钩角度为135度,弯钩平直长度为10d(ø 8=80mm,ø 10=100mm,ø 12=120mm,Ф12=120mm)。
1.5暗柱拉勾直径较大,应为平拉勾,直接勾住立筋,否则保护层将不能保证。
1.6梯子筋的水平撑铁端部10㎜范围内必须用灰色防锈漆涂刷。
1.7人防要求还必须结合具体大样及相关图集绑扎。
2、一般项目要求:项次项目规范允许偏差施工允许偏差1 钢筋绑扎网眼尺寸±15mm ±8mm2 受力钢筋间距±10mm ±5mm3 受力钢筋排距±5mm ±3mm4 箍筋、构造筋绑扎间距±20mm ±10mm5 受力筋保护层±3mm ±2mm四、其它措施1、成品保护1.1绑扎钢筋时,严禁碰撞预埋件,如碰动应按设计位置重新固定。
1.2保证预埋电线管位置准确,如电线管与钢筋冲突时可将竖直钢筋沿墙面左右弯曲,横向钢筋上下弯曲,确保保护层尺寸,严禁任意切断钢筋。
1.3 模板板面刷隔离剂要在就位前完成,不得在操作面上涂刷,以免污染钢筋。
1.4各工种操作人员不准任意切断钢筋,混凝土浇筑时,钢筋工要派专人看筋,浇筑墙体钢筋时,模板面以上外露的钢筋要用塑料布将每根钢筋缠裹或用塑料管套裹。
2、安全措施2.1操作面楼板预留洞口加盖木板,并有醒目标志。
2.2多人合运钢筋时,起、落、转、停动作一致,防止碰撞伤人,吊运长钢筋应有横档固定。
2.3注意用电安全,焊机或碘污灯的电源线应架空,防止在钢筋上拖动,引起触电事故。
2.4墙、柱插筋应支撑牢固并预留临时人员出入口,禁止在墙体钢筋上翻越,以防出现意外。
2.5塔吊吊运钢筋成型料时要由信号工统一指挥,吊料杆下严禁站人。
2.6绑扎暗柱及连梁钢筋时,操作使用的梯子必须摆放稳固,不得蹬踏钢筋或用木方架在已绑扎好的钢筋上操作。
3、文明施工3.1严格按照施工平面布置图堆放大宗钢筋材料、成品、半成品材料和机具设备,不得侵占场内道路和安全防护设施。
3.2施工现场设置明显的施工现场标牌,施工现场的主要负责人佩戴证明身份的证卡。
3.3施工现场的用电线路、用电设施的安装和使用必须符合安装规范和安全操作规程,不得随意架设。
夜间有照明灯。
审核人交底人接受交底人工程名称交底日期2018年3月12日施工单位分项工程名称剪力墙钢筋绑扎交底提要交底内容:3.4施工现场道路要畅通,排水系统处于良好状态;保持场容整洁,随时将钢筋的下脚料集中放置。
4、环境保护4.1减少施工现场的机械噪声和机械振动,钢筋运输、放料轻拿轻放。
4.2钢筋的废料及下脚料不得随意乱仍,统一集中,随时清理。
审核人交底人接受交底人。
